软基处理施工方案(完整)
软基处理工程施工方案

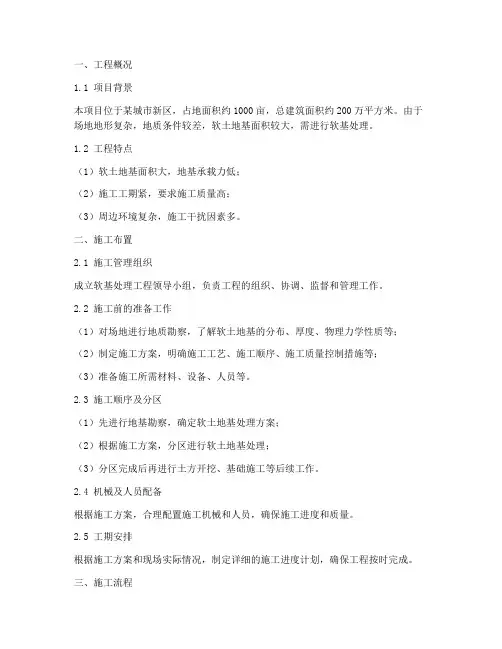

一、工程概况1.1 项目背景本项目位于某城市新区,占地面积约1000亩,总建筑面积约200万平方米。
由于场地地形复杂,地质条件较差,软土地基面积较大,需进行软基处理。
1.2 工程特点(1)软土地基面积大,地基承载力低;(2)施工工期紧,要求施工质量高;(3)周边环境复杂,施工干扰因素多。
二、施工布置2.1 施工管理组织成立软基处理工程领导小组,负责工程的组织、协调、监督和管理工作。
2.2 施工前的准备工作(1)对场地进行地质勘察,了解软土地基的分布、厚度、物理力学性质等;(2)制定施工方案,明确施工工艺、施工顺序、施工质量控制措施等;(3)准备施工所需材料、设备、人员等。
2.3 施工顺序及分区(1)先进行地基勘察,确定软土地基处理方案;(2)根据施工方案,分区进行软土地基处理;(3)分区完成后再进行土方开挖、基础施工等后续工作。
2.4 机械及人员配备根据施工方案,合理配置施工机械和人员,确保施工进度和质量。
2.5 工期安排根据施工方案和现场实际情况,制定详细的施工进度计划,确保工程按时完成。
三、施工流程(1)地基勘察;(2)软土地基处理;(3)土方开挖;(4)基础施工;(5)后续施工。
3.2 施工工艺说明(1)地基勘察:采用钻探、取样等方法,了解软土地基的分布、厚度、物理力学性质等;(2)软土地基处理:根据勘察结果,选择合适的处理方法,如排水固结、置换、夯实等;(3)土方开挖:按照设计要求,进行土方开挖,确保地基处理后的土方厚度满足要求;(4)基础施工:按照设计要求,进行基础施工,确保基础稳定;(5)后续施工:完成基础施工后,进行后续施工,如主体结构施工、装饰装修等。
四、软土地基处理方法4.1 排水固结法采用排水固结法处理软土地基,通过设置排水板、铺设砂垫层等措施,加速地基固结,提高地基承载力。
4.2 置换法采用置换法处理软土地基,将软土地基部分或全部挖除,用砂、碎石等材料填充,提高地基承载力。
软基处理施工方案

软基处理施工方案1. 引言软基处理是土木工程中的一项重要工作,它是为了提高土地的稳定性和承载能力,以保证工程的安全和稳定性。
本文档将介绍软基处理的施工方案,包括施工准备、施工方法和施工程序等内容。
2. 施工准备2.1 现场勘察在施工前,需要进行现场勘察。
勘察工作的目的是了解地质情况、地下水位、土壤的物理性质和工程的要求等,并根据勘察结果制定相应的施工方案。
2.2 施工设备和材料准备在施工准备阶段,需要准备相应的施工设备和材料。
常用的施工设备包括挖掘机、打桩机、混凝土搅拌机等,而施工材料主要包括水泥、砂石等。
2.3 施工人员组织在施工过程中,需要合理组织施工人员。
根据工程规模和施工进度,合理安排施工人员的工作任务,并确保施工人员具备必要的技术和安全意识。
3. 施工方法3.1 桩基处理在软基处理中,常用的一种方法是桩基处理。
桩基处理是通过打桩将荷载传递到较深的土层中,增加地基的稳定性和承载能力。
打桩的选择根据土壤类型和工程要求进行,常见的打桩方式包括螺旋桩、钢筋混凝土桩等。
3.2 地基改良地基改良是指通过改变土壤的物理和化学性质来提高其工程性能。
常用的地基改良方法包括加固土壤、注浆、悬浮桩等。
具体的地基改良方式需要根据土壤类型和工程要求来选择。
压实处理是通过将土壤中的空气排除、排水和变形,使土壤颗粒间接触而提高土壤的密实度。
压实处理可以采用滚压、震动、振动等方式进行。
4. 施工程序4.1 基坑开挖首先,根据设计要求进行基坑的开挖。
开挖的深度和形状应符合工程设计和安全标准。
4.2 桩基处理根据施工方案选择桩基处理方式,并进行相应的桩基施工。
4.3 地基改良根据施工方案选择地基改良方法,并进行相应的地基改良施工。
根据施工方案选择压实处理方式,并进行相应的压实处理施工。
4.5 后处理施工完成后,需要进行后处理工作。
后处理包括填充土料、修整地表等。
5. 施工质量控制在软基处理的施工过程中,需要进行质量控制工作。
软基处理施工专项方案

某BT工程软基处理专项施工方案一、工程概况根据地质勘察情况所得,某工程全线现状道路路基下均有软弱土层分布,地基承载力较低,属高压缩性土,随着时间的推移,车辆流量的增加,路面将会出现不均匀的沉降现象,故在公路建造中应进行地基处理,二、施工方法结合路段地质状况,对软基作出如下处理:某路段淤泥层中含较多腐土,采用全部换填处理,地下水水位以下回填中粗砂或砂砾,以上回填砂性土;某路段过鱼塘处采用抛开山石强夯挤淤处理。

1、换填处理(1)施工工艺流程N 施工准备测量放样挖淤泥基坑验收分层回填碾压(2)换填处理工程量表1 软基换填处理工程数量表序号桩号范围淤泥深度(m)清淤数量(m3)回填中粗砂数量(m3)回填砂性土数量(m3)1 某路段 3.9 43975.7 42457.6 16682.22 某路段 2.7 17578 14380.3 93503 某路段 4.4 10825.4 11950.7 /(3)施工要求①在鱼塘地段施工前,先沿公路用地两侧筑隔水墙,在堤内挖纵、横向排水沟,有条件地方尽可能自然排干积水,局部排水困难地方采用抽水机抽排,保证能及时排除地面水以疏干表土;地表疏干后,地基土含水量接近最佳含水量时,应清除表层不良土层,经碾压密实后在上面填筑路堤,当地面不能疏干,应挖去湿土。
②基坑施工应注意安全施工。
基坑开挖时为防止两侧淤泥及土体下滑,应尽量扩大开挖面及放缓边坡,开挖坡度不得陡于1:1.5。
③地下水水位以下应回填中粗砂或砂砾,地下水水位以上可回填砂性土。
(4)施工方法①挖截水沟在开挖前必须先挖截水沟,工期间应修建临时排水设施,还应与永久排水设施相结合。
②清淤A、施工时根据现场情况,采用挖掘机进行清淤,用自卸汽车运至指定弃土点。
B、清淤宽度,当路基填土高度大于3米时,清到坡脚外2m的范围,路基填土高度小于3米时,清到坡脚外1米,施工时采用石灰标出清淤范围。
清淤时要认真判别淤泥与软土,先用挖掘机开挖判别淤泥的深度,挖至砂砾层,然后再大面积清除;同时清淤工作应在白天进行,确保清淤彻底且不超挖。
软基处理施工方案

软基处理施工方案软基处理施工方案一、工程概况某某项目软土地价基址面积为XXX平方米,共有XXXX立方米的软土地基,地基处于软弱不均匀沉降,承载力较低的状态,需要进行软基处理。
软基处理主要以挡土墙加固和桩基加固为主,采用的方法为挡墙法和灌注桩法。
二、施工方法1. 挡墙法:(1) 确定挡墙位置:根据软土的地质调查资料,确定挡墙的位置,一般需要穿越全部软土地基区域,并延伸到外部健全的地基上。
(2) 选取材料:挡墙材料的选择应根据软土地基的特点,一般可选用混凝土、砖石等材料。
(3) 施工挡墙:挡墙施工分为地基处理和墙体建设两个部分。
先进行地基处理,即挖掘软土地基,并清除表面浮土和水分。
然后将混凝土或砖石等材料建设成挡墙,采用钢筋混凝土框架结构。
2. 灌注桩法:(1) 土层分析:对软土地基进行土层分析,确定灌注桩的数量和位置。
(2) 预处理:对软土地基进行预处理,包括清除表面浮土和水分,采用喷浆、振动、压实等方法。
(3) 钻孔施工:根据设计要求,进行灌注桩的钻孔施工。
采用机械钻孔的方式,将桩洞打入软土地基中。
(4) 灌注混凝土:在钻孔中灌注混凝土,同时进行配筋。
灌注混凝土的过程中,应注意控制混凝土的流动性和浇筑速度,保证灌注桩的质量。
三、施工措施1. 施工前准备:施工前进行地质勘察,了解软土地基的情况和特点;确定施工的时间和施工的路线,制定施工方案;准备所需的材料和设备。
2. 施工过程中的控制措施:在挡墙法中,要控制挡墙的高度、宽度和形状,保证挡墙的稳定性;在灌注桩法中,要控制钻孔的深度和直径,保证桩的质量。
3. 施工后的检测和验收:施工完成后,进行软基处理的检测和验收,包括对挡墙和灌注桩的质量检测,以及软土地基的承载力测试。
四、安全措施1. 施工过程中要做好安全防护工作,包括对施工人员的安全培训和技能培训,提供适当的防护设备和工具,保证施工的安全。
2. 施工现场要设置警示标志,设置安全通道,保证施工人员的行走的安全。
软基处理工程施工方案

软基处理工程施工方案1概述本工程软基处理主要采用清淤换填、设砂垫层、加铺土工布、土工格栅及抛石挤淤等方法。
施工前后均应进行地基承载力试验,验证设计地质参数的准确性,确保施工质量。
各主要工序的施工方法,施工工艺如下。
2抛石挤淤及换填施工在路基施工范围内遇到原地基土质为淤泥时,根据淤泥量的大小,采用挖除换填或抛石挤淤的方法处理。
(一)路基换填施工1、开挖前先对地下管线进行调查,开挖放坡系数根据实际情况确定,并经监理单位认可后方可开挖。
2、开挖宽度为换填宽度两侧各加宽0.5米范围。
3、在开挖前采取施工临时措施对现场现状管沟接顺,保证排水等顺畅。
4、回填砂砾控制在路床以下80Cm范围内,保证路基稳定。
5、填筑厚度、最佳含水量、碾压遍数及碾压机具通过压实度现场试验确定。
6、施工流程施工准备—a开挖软土层—回填砂砾——A碾压—►压实度检测(二)抛石挤淤施工1、开挖前先对地下管线进行调查,开挖放坡系数根据实际情况确定,并经监理单位认可后方可开挖。
2、开挖宽度为换填宽度两侧各加宽0.5米范围。
3、在开挖前采取施工临时措施对现场现状管沟接顺,保证排水等顺畅。
4、抛填片石的粒径不宜小于30mm,且不小于30Omm粒径的片石含量不得超过20虬5、先从路堤中部开始,中部向前突进后再渐次展开,使淤泥向两侧挤出,及时清理淤泥外运。
6、采用重型振动压路机反复碾压片石层使抛石密实。
7、试验检测合格后方可进行下道工序施工。
8、施工流程施工准备一a开挖表层淤泥——a抛填片石——a淤泥外运一碾压一试验检测3土工布及土工格栅铺设⑴土工布搭接施工路床基底压实平整后铺设土工布。
采取横向铺设的方式施工,施工搭接采用双排线折叠缝合法缝接,接缝宽度为30cm;相临土工布之间的搭接长度不少于1米。
铺好的土工布,周边用砂袋叠压,并及时填砂。
铺设时铺设面要清理干净,避免因砂土挤入两层织物之间而将织物抬起。
施工中应注意的问题铺设前,应将土工织物予以抽样检查,对照出厂标准和试验要求指标,不合格的坚决不用,以保证质量。
软基处理施工方案(完整常用版)

软基处理施工方案(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)软基处理施工方案一、工程概况本标段填方穿越水田地段较多,为高液限非适用性材料软基;亦有经过水塘地段,为淤泥软基。
软土地基主要位于沟谷内或水塘,上部为水田,积水,表层多为耕植土,分布非适用性材料、淤泥.根据设计本标段共需处理软土423211m³。
根据设计要求,非适用性材料软基和淤泥层必须挖除后,选择最佳的机械设备组合清运淤泥、排干积水,再从基底按要求换填适合路基填筑的材料。
根据设计,本施工段落有一段软基换填,软基处理长度为40m,平均宽度为8.3m,平均深度为2。
8m,本项目部将在进行轻型触探试验后确定最终换填范围和深度。
二、编制依据和编制原则1、编制依据⑴、《公路工程质量检验评定标准》(JTG F80/1—2004)⑵、《公路路基施工技术规范》(JTG F10—2006)⑶、《公路施工手册》⑷、设计图纸⑸、交通运输部《公路水运工程安全施工标准化指南》⑹、广西高速公路投资《高速公路施工标准化技术指南》2、编制原则⑴、认真响应招标文件的要求,确保本合同段工期、质量、安全、环保、文明施工等各方面目标的实现;⑵、严格执行设计文件和设计标准;严格执行与本工程有关的国家、行业及业主制定颁布的规范、规程、技术标准和法规文件等;⑶、认真、充分研究施工环境,妥善解决施工生产与各方面关系协调,应用新技术,制定技术先进、安全可靠、经济合理的施工程序和施工方案;⑷、施工方案编制尽量做到与总体施工部署相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,内容全面、重点突出、思路清楚;⑸、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;⑹、实施项目法管理,应用动态网络控制技术,实施施工全过程严密监控,优化配置施工所需各项资源,做到统筹安排,均衡生产,降低工程成本;⑺、坚持文明施工,规范化管理,减少植被破坏,控制水土流失和污染,切实做好保护环境工作。
软基处理施工方案

软基处理施工方案
目录:
1. 软基处理施工方案编制要点
1.1 规划设计
1.1.1 地质勘察
1.1.2 地基处理方案确定
1.2 施工准备
1.2.1 设备选型
1.2.2 施工人员培训
2. 软基处理施工流程
2.1 地面处理
2.1.1 清理现场
2.1.2 搭建施工平台
2.2 沉降观测
2.2.1 安装测点
2.2.2 数据监测
3. 施工过程中常见问题及处理方法
3.1 泥浆浸润问题
3.1.1 调整注浆浓度
3.1.2 加强围堰防渗
3.2 施工质量问题
3.2.1 定期现场检查
3.2.2 及时调整施工参数
软基处理施工方案编制要点:
在软基处理施工方案的编制过程中,首先需要进行详细的规划设计工作。
这包括进行地质勘察,了解工地地质情况,确定地基处理方案。
接着进行施工准备工作,选择适合的设备进行处理,并对施工人员进行培训,确保施工过程顺利进行。
软基处理施工流程:
软基处理施工流程主要包括地面处理和沉降观测两个步骤。
在地面处理阶段,需要对现场进行清理,并搭建施工平台。
而沉降观测阶段则需要安装测点,进行数据监测,确保软基处理效果符合设计要求。
施工过程中常见问题及处理方法:
在软基处理施工过程中,常常会遇到泥浆浸润问题和施工质量问题。
针对泥浆浸润问题,可以通过调整注浆浓度和加强围堰防渗来解决;对于施工质量问题,则需要定期现场检查,及时调整施工参数,确保施工质量达标。
软基处理施工方案完整

软基处理施工方案完整一、工程概况本工程施工地点位于某市某区域,是一座大型商业综合体项目。
工程涉及的面积约30000平方米,其中大楼、停车场和其它辅助设施占总面积的比例分别为70%、20%、10%。
根据工程现场的实际情况和设计要求,我们设计了一套合理的软基处理施工方案,旨在保证工程质量和工程安全。
二、软基处理方案1.地面清理为了保证软基处理的效果,首先需要对工程现场进行清理。
具体措施如下:(1)清理地面上的杂草、垃圾、石头等;(2)清理地面下的杂物、泥土等;(3)清理地下管道。
2.土壤改良土壤改良是软基处理的重要环节。
我们选择了灰浆土和水泥搅拌灌注的方法进行处理。
具体的过程如下:(1)挑选适宜的灰浆、水泥,并按照给定的比例充分混合;(2)将混合后的灰浆和水泥均匀地倒入处理区域内;(3)进行搅拌和灌注,使处理区域内的土壤得到充分改良。
3.超声波检测和测试超声波检测和测试是软基处理的必要环节。
这一步骤的目的是检测和测试处理区域的软基情况,确保软基处理达到了预期的效果。
具体的过程如下:(1)使用专业的超声波检测仪对处理区域进行扫描;(2)记录软基的情况,并绘制出软基的详细图形图表;(3)对比检测前后的变化,评估软基处理效果是否符合要求。
4.灌注桩处理灌注桩处理是软基处理的关键步骤之一。
根据工程要求和实际情况,我们选择了灌注桩处理。
具体的处理过程如下:(1)确定准确的灌注桩位置和深度,并钻孔;(2)在孔内倒入适当比例的混凝土,灌注桩;(3)确保灌注桩充分硬化和固定,以达到软基处理的效果。
5.承台处理承台处理是软基处理的最后步骤。
我们选择了石材垫板的方法进行处理。
具体的处理过程如下:(1)挑选适当质量的石材垫板;(2)将石材垫板置于已处理好的软基和灌注桩上;(3)用自动振动器对石材垫板进行振动,确保其充分紧密地与软基和灌注桩相连。
三、安全措施在软基处理的整个施工过程中,我们将采取以下严谨和安全措施:(1)严格遵守相关的安全法律法规;(2)制定严格的施工方案,在施工前进行全面的风险评估;(3)组织专业技术人员进行现场监督和检测,确保施工符合标准;(4)对施工人员进行专业培训,提高施工人员的安全意识;(5)保证施工现场的环境卫生,并进行全过程监督。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中山市古神公路二期工程北段I标软基处理施工方案一、工程概况中山市古神公路二期工程北段I标,北起海洲收费站与佛山毗邻,南接古神公路一期,全长6.72公里。
古神公路二期工程北段I标属城市升级拓宽道路工程,利用现有侧分带、辅道、人行道进行拓宽扩建。
由于,该段位于珠江冲击平原区,拓宽部份路基沉降稳定性较差,地层为软弱土,海陆交互相沉积的淤泥质土,饱和流塑状,设计对拓宽部份进行软基处理,即清除松散土换碎石及Ф500搅拌桩地基加固二、编制依据1.交通部颁布的《公路工程技术标准》(JTGB01-2003);2.交通部颁布的《公路工程地质勘察规范》(JTG064-98);3.交通部颁布的《公路路基施工技术规范》(JTGF10-2006);4.交通部颁布的《公路工程质量检验评定标准》(JTGF80/1-2004);5.中山市交通建设项目有限公司与本公司签订的工程施工合同书;6.江苏省交通规划设计院股份有限公司二0一一年四月提供的中山市古神公路二期工程北段-1施工标段施工图设计三、工程地质该段不良地质主要为软土震陷和砂土液化。
1.软弱土,为海陆交互相沉积的淤泥质土,饱和,流塑状。
2.砂土液化,液化指数为1.75~14.36,中等液化地基。
3.不良地质情况详见软土分布特征表四、软基处理原则1.软基处理设计原则:软基处理是从稳定、沉降及满足构造物的承载力等方面进行分析。
根据计算分析,采取必要的处理措施。
2.软基处理原则(1)为尽可能减小新老路基拼接加宽段因新老路基地基强度与填料强度、压实度不同产生的不均匀沉降及纵向裂缝,在新老路基拼接处采用挖台阶、铺设双向塑料土工格栅加筋处理的方法,来消除或减小与原道路路基拼接处的差异沉降,加强拼接路基的整体性。
(2)当软土厚度小于3.0m时,其下部为非软土或软弱土时采用换填方法。
(3)水泥搅拌桩用于软土深度小于13.0m软土路段的处理,桩径Ф500,等边三角形排列。
掺灰量据含水量大小决定,一般为50~60kg/m,推荐采用有较多使用经验的32.5级水泥。
桩距1.0~1.4m,桩长以穿透软土或软弱土层为目的,为增强其性能,掺水泥总量以3%石膏作为添加剂。
五、软基处理工程量六、工期1.计划开工时间:2013.5.312.计划完工时间:2013.10.31 工期5个月七、人员、设备管理(一)人员配备主要施工人员配备表(二)机具设备根据施工工艺要求,本工程配备的相应的施工机具设备,见下表。
主要机械设备一览表八、施工工艺1、施工准备(1)搞好场地的三通(路通、水通、电通)一平(清除施工现场的障碍物),查清地下管线的位置。
(2)放线:按设计图纸放线,准确定出各搅拌桩的位置;搅拌桩桩位应每隔5根桩采用竹片或板条进行现场定位。
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行。
(3)作好施工准备,包括供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
(4)所需材料提前进场,水泥及外加剂必须有出厂合格证,水泥送试验室检验合格后方能使用。
(5)施工前测量人员先校核施工图纸,按图纸确定桩基工程的位置和标高。
施工放样记录以书面形式上报监理工程师,待监理工程师检查认可后方进行下一道工序施工。
(6)机械准备:水泥搅拌桩的施工必须配备性能可靠、符合标准、种类齐全的施工机械和设备,在施工前做好机械设备的保养、试机工作,确保在施工期间正常作业。
机械和设备如下:深层搅拌桩、灰浆拌制机、集料斗、灰浆泵、控制柜、自动记录喷浆量设备、其他辅助设备等。
(7)材料:水泥为32.5级普通硅酸盐水泥,所用水泥应确保质量,严禁使用过期、受潮、结块、变性的劣质水泥,根据工程需要,要选生石膏粉通过0.075mm的方孔筛大于85%。
2、主要施工工序(1)钻机就位步履式深层搅拌桩机自行就位、对中。
桩机安装必须水平、稳固,机底必须用枕木垫平、垫实,在桩机上测出标高控制线,并用红漆在机架上划出深度标志,机架正、侧面和搅拌管必须垂直,搅拌头对准桩位,并用线锤测设桩架垂直度,经检查符合要求后方可开钻。
(2)搅拌下沉、制浆借深层搅拌机的自重,一般钻进速度控制在≤1.0m/min,且钻头每转一圈控制在10~15mm之间进行下沉,沿导向架边旋转、边切土、下沉直至加固深度。
下沉的速度可由电机的电流监测表控制,工作电流不应大于40A。
(3)拌制浆液:水泥浆液制备须有充分的时间,要求大于4min,以保证搅拌的均匀性和水泥的水化,水灰比应根据试桩的参数确定,一般为0.4~0.5。
浆液进入储浆罐中必须不停顿搅拌,以保证浆液不离析。
(4)喷浆量控制:设计28d无侧限抗压强度≥1.0MPa,喷浆量在室内试验基础上,每米提高水泥用量5kg,并控制最小水泥用量≥50kg/m,最大水泥用量≤60kg/m,水泥用量为两次喷浆量之和。
(5)施工顺序由内侧向外侧.(6)试桩:试桩段选择K0+100~K0+155段右侧,试桩长度55m,平均宽度3.3m,试桩根数160根,通过试桩确定以下技术参数:a、满足设计喷入量的各种参数,如:钻进速度、提升速度、搅拌速度、喷浆压力,单位时间喷入量、两次喷浆量的分配;b、确定搅拌的均匀性,验证预定的工艺流程;c、掌握下钻和提升的阻力,采取相应的技术措施;d、确定软土含水量和喷浆量的关系,求得最佳喷浆量和浆液的水灰比。
待试桩段完工后,编号试桩报告(7)湿喷桩机下钻和提钻速度是控制喷浆量的关键因素,由试桩确定,一般钻进速度≤1.0m/min。
钻头到达桩后搅拌喷浆1~2min、间歇后提钻,确保底部有足够的灰量,提钻速度≤0.8m/min,确保搅拌均匀。
(8)喷浆搅拌提升,靠近离整平高程约0.25m处,重复喷搅以提高桩头质量,直至离整平高程约0.25m处停止。
同时要求预搅下沉至设计深度后,开动灰浆泵坐浆30秒,把水泥浆压入软土层中,以300~500mm/min的均匀速度,边提升、边搅拌、边喷浆,使水泥浆与土体充分拌和。
为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻时应在桩底部停留30秒。
(9)重复上下搅拌、喷浆为使软土层与水泥浆搅拌均匀,用同样方法,进行二次搅拌下沉、提升喷浆,即将深层搅拌机重复搅拌下沉、提升喷浆,施工的要求同第一次。
(10)湿喷桩机钻杆下沉或提升的时间要有专人记录,时间误差不得大于5秒。
当复搅发生空洞或意外事故(如停电、灰管堵塞等)而影响桩体质量时,钻机提升后应立即回填素土,进行重新喷浆复搅,在12小时内补数施工,其搭接长度不小于1.0m.九、施工质量水泥搅拌桩的施工质量及检验要求十、水泥搅拌桩的施工控制注意事项(1)桩机必须配置喷入计量装置,须定期标定(每生产1万米搅拌桩后重新标定)。
(2)严格控制喷浆标高和停浆标高,不得中断喷浆,确保桩体长度;两喷过程中严禁在尚未喷浆的情况下进行钻杆提升和下钻作业。
(3)施工中若发现喷浆量不足,由监理选择在该桩位的附逝位置进行补桩。
(4)桩体复搅施工时,应采用中~低速档钻进和提升,切勿采用高速档快速钻进和提升。
(2)对将要进行深层搅拌桩施工的场地事先应加以平整,彻底清除施工现场地面、地下及空中的障碍物。
如现场地表过软,应采取防止施工机械失稳的措施。
(6)湿喷法施工中实际使用的固化剂、外掺剂,要经过加固土室内试验的确认方能使用。
泵送浆液必须连续,如因故停浆,要立即通知前台操作工,以防止断桩。
(7)深层搅拌机的入土切削和提升搅拌,负载荷太大及电机工作电流超过额定值时,应减慢提升速度或补给清水,一旦发生卡钻或停钻现象,应切断电源,将搅拌机强制提起之后,才能重启动电机。
(8)施工时应使用定位卡以确保桩位的准确度和桩机的水平、垂直精度.。
各类管线接头必须接好扎牢。
各种电器设备要有防雨措施,严防漏电事故发生。
(9)水泥浆不能离析,水泥浆要严格按照设计的配合比配置,水泥要过筛,为防止水泥浆离析,可在灰浆机中不断搅动,待压浆前才浆水泥浆倒入料斗中。
(10)在成桩过程中,凡是由于电压过低或其它原因造成停机,使成桩工艺中断的,为防止断桩,在搅拌机重新启动后,将深层搅拌叶下沉半米后再继续成桩。
(11)考虑到搅拌桩与上部结构的基础或承台接触部分受力较大,因此通常还可以对桩顶板-1.5M 范围内再增加一次输浆,以提高其强度。
(12)深层搅拌施工中采用少量多次喷浆的方法,保证四次搅拌,两次喷浆。
搅拌过程中均喷水泥浆,边搅拌边喷浆。
(13)施工中,如因地下障碍物等原因使钻杆无法钻进时,应及时通知监理、设计人员,以便及时采取补桩措施,以保证施工质量。
(14)严格按照设计的水灰比配制浆液,配制好的浆液必须过滤。
集料池中的浆液保持搅匀状态,避免水泥浆分层。
(15)水灰比控制:根据水泥用量计算每槽用水量,在储水罐上做好标志,在施工中严格做好计量工作。
(16)制备好的浆液不得离析,泵送必须连续,拌制浆液的罐数固化剂和外加剂的用量以及泵送浆液时间等应有专人记录。
十一、施工安全技术措施1)深层搅拌机冷却循环水在整个施工过程中不能中断,应经常检查进水和回水温度,回水温度不应过高。
2)深层搅拌机电网电压低于380V应暂停施工,以保护电机。
3)泵送水泥浆前管路应保持湿润,以利输浆。
水泥浆内不得有硬结块,以免吸入泵内损坏缸体,每日完工后,需彻底清洗一次,喷浆搅拌施工过程中,如果发生故障停机超过半小时宜见拆卸管路,排除灰浆,妥为清洗。
灰浆泵应定期拆开清洗,注意保持齿轮减速器内润滑油清洁。
4)深层搅拌机械及起重设备,在地面土质松软环境下施工时,场地要铺填石块、碎石,平整压实,根据土层情况,铺垫枕木、钢板或特制路轨箱。
5)产品保护深层搅拌桩施工完成后,不允许在其附近随意堆放重物,防止桩体变形。
十二、质量控制手段(1)现场判定和控制湿喷桩打入深度标准;(2)检查保证每米桩长水泥喷入量;(3)监督是否按设计要求连续均匀地喷浆作业;严格控制喷浆标高和停浆标高,不得中断喷浆,严禁在未喷浆的情况下进行钻杆的提升作业;(4)施工作业中若发现喷浆量不足,必须实行整桩复打,复打的喷浆量不得小于设计用量。
(5)检查水泥浆搅拌各种外加剂加入情况及搅拌质量是否符合设计要求。
同时为了保证湿喷桩水泥同一性,水泥调配原则上依据各水泥厂供货量定点分配到施工队钻机,严禁不同厂家产品混乱供料。
严禁使用过期、受潮、结块、变性的劣质水泥。
(6)桩长控制:处理深度以打穿软土进入相对硬层50cm为原则,现场采用双控。
即以地勘资料和图纸文件中的处理长度为基础,结合施工机械的电流变化,以确定是否打穿软土层,当电流变化达到60~70A,可以认为进入相对硬层。
(7)施工人员及技术人员认真熟悉设计图纸及技术规范。
(8)检查钻杆的实际长度符合要求后,方可安装,机架上做好每延米的标记符号,每隔2米注明其数值。
(9)垂直度采用井架双向进行悬挂线锤的办法,用撑杆进行调整;机台平整度采用水平尺配合千斤顶加垫木块的方法进行。
