2021年工期拖延的费用索赔怎么计算

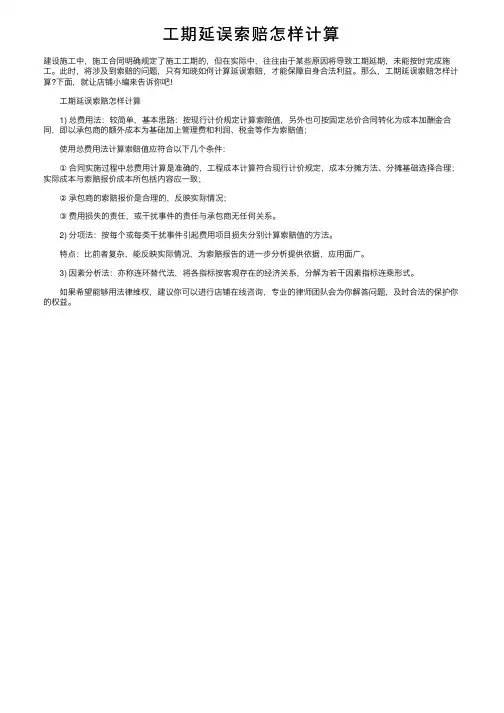

工期延误索赔怎样计算

⼯期延误索赔怎样计算
建设施⼯中,施⼯合同明确规定了施⼯⼯期的,但在实际中,往往由于某些原因将导致⼯期延期,未能按时完成施⼯。
此时,将涉及到索赔的问题,只有知晓如何计算延误索赔,才能保障⾃⾝合法利益。
那么,⼯期延误索赔怎样计算?下⾯,就让店铺⼩编来告诉你吧!
⼯期延误索赔怎样计算
1) 总费⽤法:较简单,基本思路:按现⾏计价规定计算索赔值,另外也可按固定总价合同转化为成本加酬⾦合同,即以承包商的额外成本为基础加上管理费和利润、税⾦等作为索赔值;
使⽤总费⽤法计算索赔值应符合以下⼏个条件:
①合同实施过程中总费⽤计算是准确的,⼯程成本计算符合现⾏计价规定,成本分摊⽅法、分摊基础选择合理;实际成本与索赔报价成本所包括内容应⼀致;
②承包商的索赔报价是合理的,反映实际情况;
③费⽤损失的责任,或⼲扰事件的责任与承包商⽆任何关系。
2) 分项法:按每个或每类⼲扰事件引起费⽤项⽬损失分别计算索赔值的⽅法。
特点:⽐前者复杂,能反映实际情况,为索赔报告的进⼀步分析提供依据,应⽤⾯⼴。
3) 因素分析法:亦称连环替代法,将各指标按客观存在的经济关系,分解为若⼲因素指标连乘形式。
如果希望能够⽤法律维权,建议你可以进⾏店铺在线咨询,专业的律师团队会为你解答问题,及时合法的保护你的权益。

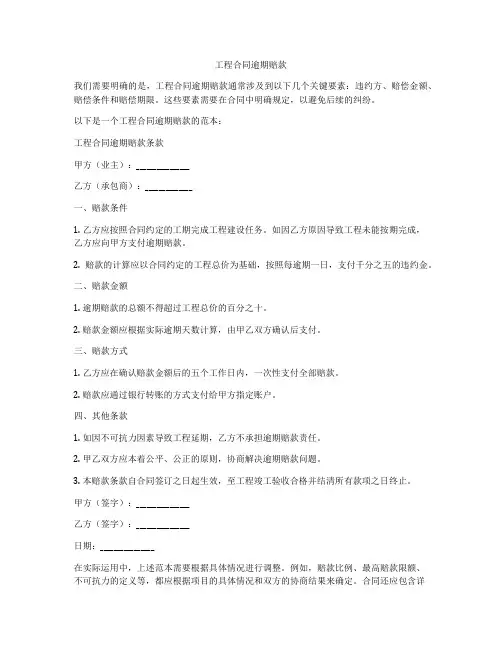

工程合同逾期赔款

工程合同逾期赔款我们需要明确的是,工程合同逾期赔款通常涉及到以下几个关键要素:违约方、赔偿金额、赔偿条件和赔偿期限。
这些要素需要在合同中明确规定,以避免后续的纠纷。
以下是一个工程合同逾期赔款的范本:工程合同逾期赔款条款甲方(业主):________________乙方(承包商):______________一、赔款条件1. 乙方应按照合同约定的工期完成工程建设任务。
如因乙方原因导致工程未能按期完成,乙方应向甲方支付逾期赔款。
2. 赔款的计算应以合同约定的工程总价为基础,按照每逾期一日,支付千分之五的违约金。
二、赔款金额1. 逾期赔款的总额不得超过工程总价的百分之十。
2. 赔款金额应根据实际逾期天数计算,由甲乙双方确认后支付。
三、赔款方式1. 乙方应在确认赔款金额后的五个工作日内,一次性支付全部赔款。
2. 赔款应通过银行转账的方式支付给甲方指定账户。
四、其他条款1. 如因不可抗力因素导致工程延期,乙方不承担逾期赔款责任。
2. 甲乙双方应本着公平、公正的原则,协商解决逾期赔款问题。
3. 本赔款条款自合同签订之日起生效,至工程竣工验收合格并结清所有款项之日终止。
甲方(签字):________________乙方(签字):________________日期:________________在实际运用中,上述范本需要根据具体情况进行调整。
例如,赔款比例、最高赔款限额、不可抗力的定义等,都应根据项目的具体情况和双方的协商结果来确定。
合同还应包含详细的工程描述、工期要求、质量标准、变更和争议解决机制等内容,以确保合同的全面性和执行力。
在签订合同时,双方都应仔细阅读并理解合同条款,确保自己的权益不受侵害。
一旦发生逾期情况,应按照合同约定进行处理,避免造成更大的经济损失和法律风险。
工程施工合同延误赔偿标准

工程施工合同延误赔偿标准一、定义与原则1. 定义:本标准所指的延误是指施工单位未能按照合同约定的竣工日期或里程碑计划完成指定工作内容的行为。
2. 原则:延误赔偿应基于公平、合理的原则,确保双方权益平衡,防止无理取闹或过度索赔。
二、赔偿条件1. 责任归属:延误责任应由导致延误的一方承担。
若延误由不可抗力因素造成,则不在此赔偿范围内。
2. 通知义务:发现可能导致延误的情况时,相关方应在规定时间内书面通知对方,并采取适当措施减少损失。
3. 证明责任:主张赔偿的一方应提供充分证据证明延误事实及其造成的损失。
三、赔偿标准1. 直接损失:因延误导致的直接经济损失,包括但不限于材料费、人工费、机械租赁费等实际支出。
2. 间接损失:包括因延误导致的投资回报率下降、额外管理费用、信誉损失等。
3. 违约金:根据合同条款,违约方需支付一定比例的违约金,通常按天计算,具体比例双方协商确定。
4. 逾期利息:若合同中有约定逾期支付款项的,应按银行同期贷款利率支付逾期利息。
四、赔偿程序1. 索赔通知:索赔方应在知悉延误情况后的合理时间内发出书面索赔通知。
2. 协商解决:双方应通过友好协商的方式解决赔偿问题。
3. 第三方调解:协商不成时,可请求行业协会或其他专业机构进行调解。
4. 法律途径:调解无效时,可通过仲裁或诉讼等法律途径解决。
五、其他条款1. 预防措施:施工单位应采取有效措施预防工程延误,如加强项目管理、合理安排工期等。
2. 变更处理:因设计变更或其他原因导致工程量增减,应及时调整工期和合同金额。
3. 记录保存:施工过程中的重要记录、会议纪要等应妥善保存,作为可能赔偿的依据。
工程合同延期赔偿

工程合同延期赔偿
一、定义与原则
1. 本合同所指延期,是指工程项目未能按照合同约定的时间完成,导致整个工程或部分工程交付使用的时间推迟。
2. 延期赔偿应遵循公正、合理的原则,确保甲方因延期遭受的损失得到适当补偿,同时不使乙方承担超出其控制范围的责任。
二、延期责任
1. 如因乙方原因导致工程延期,乙方应当按照合同约定向甲方支付违约金。
2. 如因不可抗力或其他非乙方原因导致工程延期,双方应根据具体情况协商解决,不视为乙方违约。
三、赔偿标准
1. 乙方应按照以下标准向甲方支付违约金:每逾期一日,按工程总价款的千分之五支付违约金。
2. 违约金的计算自合同约定的竣工日期次日起至实际竣工验收合格之日止。
四、赔偿程序
1. 甲方发现工程可能延期时,应及时书面通知乙方,并要求乙方提供延期的原因及预计的延期时间。
2. 乙方应在收到甲方通知后五个工作日内提供书面回复,说明延期原因及采取的措施。
3. 若确认延期,双方应协商确定最终的赔偿金额,并在工程竣工验收后十个工作日内由乙方向甲方支付。
五、其他事项
1. 甲乙双方应本着诚信合作的原则,积极沟通,共同努力减少延期的可能性。
2. 本合同项下的延期赔偿条款不影响甲方根据实际损失向乙方追索赔偿的权利。
六、法律适用
本合同的解释、变更、执行及争议解决均适用中华人民共和国法律。
七、附则
本合同自双方签字盖章之日起生效,一式两份,甲乙双方各执一份,具有同等法律效力。
工期索赔和赔偿

工期索赔和赔偿--------------------------合同书甲方:(甲方名称)地址:电话:法定代表人:乙方:(乙方名称)地址:电话:法定代表人:鉴于:1. 甲方与乙方就(具体项目名称)签订合同,约定了工作进度和工期。
双方经协商一致,就工期索赔和赔偿事宜达成以下协议:一、工期索赔1. 乙方应按照合同约定将工作按时进行,并承担相应的责任。
2. 若因甲方原因导致工期延迟,甲方应向乙方支付相应的工期索赔费用。
3. 工期索赔费用的计算方法如下:(详细说明计算方法和标准)二、赔偿1. 若因乙方原因导致工期延迟,乙方应向甲方支付相应的赔偿金额。
2. 赔偿金额的计算方法如下:(详细说明计算方法和标准)三、索赔和赔偿的申请和处理1. 甲方或乙方应以书面形式向对方提出索赔或赔偿请求,并附上相关证明材料。
2. 对方接到索赔或赔偿请求后,应在十个工作日内进行审查和答复。
3. 若无法在十个工作日内给出答复,应提前告知对方,并说明需要的延期时间。
4. 甲方和乙方应积极合作,共同解决索赔和赔偿事宜。
四、违约责任1. 若甲方或乙方未按照约定提供索赔或赔偿,应承担相应的违约责任。
2. 若因一方违约导致另一方遭受损失,违约方应向受损方进行全额赔偿。
五、其他条款1. 本协议的效力、解释和执行均适用于相关法律。
2. 本协议一式两份,甲方和乙方各执一份,具有同等法律效力。
六、争议解决1. 本协议的解释、履行或争议的解决均应通过友好协商解决。
2. 若协商不成,应提交所在地法院诉讼解决。
甲方(盖章):乙方(盖章):签字:签字:日期:日期:。
合同法工程延期的索赔

民法典工程延期的索赔一、前言在建筑工程合同履行过程中,由于设计变更、材料供应延迟、自然灾害等非承包方原因导致的工程延期,承包方可依据民法典的相关规定,向发包方提出工期顺延及相应的经济补偿。
二、索赔条件1. 工程延期必须是因发包方原因或不可抗力因素导致;2. 承包方应及时通知发包方延期的原因和预计延期的时间;3. 承包方应采取措施减少延期对工程的影响;4. 延期情况应当有充分的证据支持。
三、索赔程序1. 发现可能导致工程延期的情况时,承包方应及时书面通知发包方,并说明延期原因及预计延期时间;2. 承包方应在事件发生后合理时间内提供详细的证据材料;3. 双方应协商确定延期的具体天数及相应的经济补偿;4. 如协商不成,可按照合同约定的争议解决方式进行处理。
四、索赔内容1. 工期顺延:根据实际延期情况,合理确定延期天数;2. 经济补偿:包括但不限于人工成本增加、设备租赁费用增加、管理费用增加等;3. 利息赔偿:如有资金占用等情况,可根据实际情况计算利息损失。
五、法律依据1. 《中华人民共和国民法典》第四十三条规定,因不可抗力不能履行合同的,部分或者全部免除责任,但法律另有规定的除外;2. 根据《中华人民共和国民法典》第九十四条,当事人一方因不可抗力不能履行合同的,应当及时通知对方,以减轻可能给对方造成的损失,并应当在合理期限内提供证明。
六、结语工程延期索赔是一个复杂的法律过程,需要承包方严格按照民法典的规定和合同约定的程序进行。
在实际操作中,承包方应保留好所有相关证据,确保在索赔过程中能够提供充分的证明材料。
同时,双方应本着公平、公正的原则,通过友好协商解决问题,以减少不必要的法律纠纷,保证工程项目的顺利进行。
工期拖延的费用索赔

工期拖延的费用索赔一.概述对由于业主责任造成的工期拖延,承包商在提出工期索赔的同时,还可以提出与工期有关的费用索赔。
从本章第二节的讨论中可以看到,大量的干扰事件会导致工期相关的费用索赔。
我国建筑安装工程承包合同条例第十三条规定,发包方(即业主)末按施工合同的规定履行自己应负的责任,除竣工日期得以顺延外,还应赔偿承包方因此发生的实际费用损失。
在FIDIC条件中也有同样的规定。
与工期拖延相关的费用索赔是一个十分复杂的问题,可能有各种不同的情况,其影响也是各不相同的。
1.由于业主原因造成整个工程停工,则造成全部人工和机械设备的停滞,其他分包商也受到影响,承包商还要支付现场管理费,承包商因完成的合同工作量减少而减少了总部管理费的收入等。
2.由于业主原因造成非关键线路工作停工,则总工期不延长。
但若这种干扰造成承包商人工和设备的停工,则承包商有权对由于这种停工所造成的费用提出索赔。
在干扰发生时,工程师有权指令承包商,同时承包商也有责任在可能的情况下尽量将停滞的人工和设备用于他处,以减少损失。
当然业主应对由于这种安排而产生的费用损失(如工作效率损失、设备的搬迁费用等〕负责。
如果工程的其他方面仍顺利进行,承包商完成的工程量没有变化,这些干扰一般不涉及到管理费的赔偿。
3.在工程某个阶段,由于业主的干扰造成工程虽未停工,但却在一种混乱的低效率状态下施工,例如业主打乱施工次序,局部停工造成人力、设备的集中使用。
由于不断出现加班或等待变更指令等状况,完成工作量较少,这样不仅工期拖延,而且也有费用损失,包括劳动力、设备低效率损失,现场管理费和总部管理费损失等。
二.人工费损失计算在工期拖延情况下,人工费的损失可能有两种情况:1.现场工人的停工、窝工。
一般按照施工日记上记录的实际停工工时(或工日〕数和报价单上中的人工费单价(在我国可用定额人工费单价)计算。
有时考虑到工人处于停工状态,可以采用最低的人工费单价计算。
2.低生产效率的损失。
工程合同延期赔付标准

工程合同延期赔付标准一、定义及责任归属我们需要明确“工程延期”的定义。
在本合同中,工程延期指的是承包方未能在合同约定的竣工日期前完成全部或部分工程内容,且该延期非由不可抗力因素引起。
关于责任归属问题,应当根据实际原因分析确定。
若因承包方的管理不善、技术不足、人力物资调配不当等原因导致工程延期,责任应由承包方承担。
反之,若因甲方变更设计、未及时支付工程款、提供的资料不准确等原因造成延期,则责任应由甲方承担。
二、赔付标准1. 直接经济损失:若因工程延期给甲方造成直接经济损失,承包方应按照以下标准进行赔偿:- 延期不超过30天,按日赔偿金额为合同总金额的0.5%;- 延期超过30天但不超过60天,按日赔偿金额为合同总金额的1%;- 延期超过60天,按日赔偿金额为合同总金额的2%。
2. 间接损失:对于因工程延期可能导致的间接损失,如信誉损失、机会成本损失等,双方应根据实际影响协商确定赔偿金额。
3. 罚款上限:赔偿总额不得超过合同总金额的10%。
三、赔付流程1. 甲方发现工程延期情况后,应及时书面通知承包方,并要求其在规定时间内提出整改措施。
2. 承包方应在收到通知后的5个工作日内,向甲方提交延期原因分析报告及相关证明材料。
3. 双方应在接到延期报告后的15个工作日内,就延期原因、责任归属及赔偿金额进行协商,并形成书面协议。
4. 若协商不成,可按照合同约定的争议解决方式进行处理。
四、其他事项1. 本赔偿标准仅适用于非不可抗力因素导致的工程延期情况。
2. 双方应本着公平、诚信的原则,合理确定赔偿金额,不得随意夸大或隐瞒损失。
3. 本合同的其他条款仍然有效,与本赔偿标准有冲突的,以本赔偿标准为准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工期拖延的费用索赔怎么计算
在工程施工过程中,经常会发生由于业主方责任造成的工期拖延,承包商不但可以得到工期索赔,还可以得到相关的费用索赔。
而对于因此发生的费用索赔的计算许多工程项目的计算方法和标准差别很大,尤其是管理费用的计算和赔偿标准。
一、工期拖延存在的几种情况
与工期拖延相关的费用索赔是一个很复杂的问题,可能存在不同的情况,其影响也是不同的。
主要有以下几种情况:
1、由于业主的原因带来的干扰造成工程尽管没有停工,但一直持续处于效率低下混乱的状况下施工。
这样不仅工期拖延,而且也有费用损失,包括人员、机械设备低效率损失、现场管理费用和总部管理费用损失及其他材料方面的损失。
2、由于业主方原因致使整个工地停工,则所有人员、材料、设备闲置,承包商还要支付现场管理费用,并且承包商因为工作量的减少而导致总部管理费用的减少。
3、因业主方的原因对非关键线路施工造成停工,那么总工期不延长。
但如果因这种干扰给承包商带来损失,承包商就有权提出相应的费用索赔。
当然在干扰发生时,承包方有义务尽可能的减少损失。
二、人工费损失
在工期拖延的情况下,人工费损失一般分以下两种情形:
1、生产现场人员的停工、窝工。
通常可以按照实际停工工时(或工日)数量和合同单价中的人工单
价计算。
但有时考虑是处于停工状态,可以采用最低的人工单价进行计算。
2、低生产效率的损失。
由于干扰事件的发生,人员虽未闲置,但生产效率极其低下。
这反映在一段时间内,现场施工所完成的工程量未达到计划的工程量,但用工数量却达到或超过计划数量。
在此情况下要准确地分析和评价干扰事件的影响是非常困难的。
通常一般是以投标书所确定的劳动力投入量和工作效率为依据,与实际的劳动力投入量和工作效率相比较,以计算费用损失。
劳动力损失费用索赔=(实际使用工日-已完工程中计划人工工日-其他用工数-承包商责任或风险引起的劳动力损失)×劳动力单价
当然采取这种算法也是有前提条件的,否则很容易出现分歧:(1)这种计算方法要求投标书中劳动效率的确定是科学的并且符合实际的。
如果投标书中的劳动效率定的很高,即计划用工数较少,则承包商通过索赔会获得意外的收益。
所以有些监理和业主工程师在处理此类问题时,要重新审核承包商的报价依据,有时为了客观起见,还要参考本工程其他投标书中的劳动效率值。
(2)对承包商责任和风险造成的用工损失,必须有详细的现场记录,否则容易扯皮,而且核实起来难度较大。
三、材料费索赔
材料费索赔可能存在如下情形;
1、由于工期推迟,致使承包商订购的材料推迟交货,给承包商带
来损失的,根据实际损失证明进行索赔。
2、因工期延长的同时材料价格上涨造成的损失。
四、机械费用索赔
机械费用索赔=闲置台班数×闲置台班费单价
闲置台班数按照施工日记计算。
闲置台班费包括折旧费用、利息、保养费、固定税费等,一般为正常设备台班费的60%~70%。
如果是租赁设备,则按照租金进行计算。
五、工地管理费用
索赔事件造成整个总工期的延后,还应计算工地管理费用。
但实际工地管理费用的计算比较复杂,一般有以下几种算法:
1、以合同中的工地管理费用和合同工期为基础计算。
工期延误工地管理费用索赔=(合同中的工地管理费用÷合同工期)×延误工期
这个公式的基本依据是:由于停止施工,承包商没有完成计划工程量,造成工地管理费收入的减少。
但在实际工程中,如出现没有完全停工,只是在低效率状态下施工的情形,使用上述公式时需要扣除这个阶段已完工程量所占的工期份额。
该公式计算简单方便,但不符合赔偿实际损失原则。
此公式的计算是基于报价中的工地管理费用的核算和分摊是科学合理的,工地管理费内费用项目都与工期有关,且随工期的延长而增加的,另外承包商在停工状态下的工地管理费用的开支与正常施工状态下的开支相同。
