风电吊装工程监理细则(2021新版)
风电吊装工程监理细则与风电场主任工程师安全职责

风电吊装工程监理细则与风电场主任工程师安全职责一、风电吊装工程监理细则(一)工程概述风电吊装工程是风电场建设中的关键环节,其涉及到大型风力发电机组的起重、安装和调试等工作。
本工程位于_____地区,风电场规划总装机容量为_____兆瓦,拟安装_____台单机容量为_____兆瓦的风力发电机组。
(二)监理工作依据1、国家和地方有关工程建设的法律法规、标准规范。
2、工程建设监理合同、施工合同及其他相关合同文件。
3、工程设计文件、施工图纸及技术交底等资料。
(三)监理工作范围监理工作范围涵盖从风电设备运输到场、现场卸车、起吊安装、调试直至验收交付使用的全过程。
(四)监理工作目标1、质量目标:确保风电吊装工程符合设计要求和相关标准规范,质量合格,一次验收通过。
2、进度目标:督促施工单位按照施工进度计划完成吊装任务,确保工程按时交付使用。
3、安全目标:杜绝重大安全事故发生,确保施工过程中的人员和设备安全。
4、投资目标:严格控制工程变更和索赔,确保工程投资不超过预算。
(五)监理工作流程1、施工准备阶段审查施工单位的资质、人员配备、施工方案和技术交底等资料。
检查施工设备和起重机械的性能、检验报告和安全防护装置。
审核施工单位的质量保证体系和安全保证体系。
2、施工过程阶段旁站监督起重机械的安装、调试和试吊过程。
检查风电设备的运输、卸车和存放情况,确保设备不受损坏。
监督施工单位按照施工方案进行起吊安装作业,检查施工质量和安全措施的落实情况。
协调解决施工过程中出现的质量、安全和进度问题。
3、验收阶段参与分项工程、分部工程和单位工程的验收,审查验收资料。
组织竣工预验收,提出整改意见,督促施工单位整改。
协助建设单位组织竣工验收,签署监理意见。
(六)监理工作要点1、起重机械检查起重机械的选型是否符合施工要求,起重能力是否满足设备重量和安装高度的需要。
审核起重机械的安装方案和拆卸方案,确保安装和拆卸过程安全可靠。
监督起重机械的安装、调试和检验工作,检查起重机械的安全保护装置是否齐全有效。
风力发电机组安装工程监理细则

风力发电机组安装工程监理细则一、概述风力发电是一种利用风能转化为电能的技术,其装备和工程施工具有复杂性和技术性强的特点。
为了保证风力发电机组安装工程的质量和安全,需要进行专业的监理工作。
本文将介绍风力发电机组安装工程监理的细则,包括监理的职责、工作范围和要求。
二、监理职责风力发电机组安装工程监理的职责包括但不限于以下几方面:1. 监督施工方的工作执行情况,确保施工符合设计要求和规范标准;2. 跟踪施工进度,及时发现和解决工程问题,保证工程按时完成;3. 检查并验收施工现场,确保施工安全、卫生和环保;4. 监控风力发电机组安装的关键技术参数,确保设备的安装质量;5. 协调各方利益相关者,共同推动工程进展;6. 提供技术咨询和解决方案,解决施工中的技术问题。
三、工作范围风力发电机组安装工程监理的工作范围主要包括以下几个方面:1. 施工方案审查:对施工方案进行详细审查,包括设备安装方案、施工工艺流程等;2. 施工现场巡查:定期或不定期对施工现场进行巡查,确保施工符合规范和安全要求;3. 资料管理:监理人员需要及时收集和整理施工过程中的资料,包括图纸、施工记录等;4. 进度控制:监督施工进度,确保工程按计划进行,及时发现并解决施工延误的问题;5. 质量监控:对风力发电机组的安装质量进行监控,包括设备的安装精度、焊接质量、螺栓紧固力等;6. 施工方案变更审批:对施工方案的变更申请进行审批,确保变更不影响工程的安全和质量;7. 竣工验收:参与风力发电机组安装工程的竣工验收工作,确保工程完成后符合规范和设计要求。
四、监理要求风力发电机组安装工程监理的工作需要满足以下要求:1. 监理人员应具备相关的专业知识和经验,熟悉风力发电技术和设备安装要求;2. 监理人员应遵守职业道德,保证监理工作的客观性和公正性;3. 监理人员应定期进行专业知识培训,保证跟上技术的发展和变化;4. 监理人员应及时向建设单位和施工方提出技术问题和建议,并及时解决施工中的技术问题;5. 监理报告应及时、准确地提交给建设单位,详细记录施工过程中的问题和解决方案;6. 监理人员应与建设单位和施工方保持良好的沟通和协作,共同推动工程的顺利进行。
风电吊装工程监理细则

风电吊装工程监理细则一、前言风电吊装工程是风力发电场建设的重要环节之一,关系到风电场的后期发电效益,也是风电场建设成本的关键点之一。
为了加强风电吊装工程的管理和监督,保证吊装工程的安全、高效、质量稳定,现制定本监理细则。
二、监理任务风电吊装工程监理的任务如下:1.监督和检查吊装作业的合法性、合规性。
2.督促施工单位认真执行各项安全规定和施工规范。
3.监督并控制吊装作业的时间和质量进度。
4.检查施工单位对吊装的设备、材料等物资的质量以及施工单位的资质是否符合要求。
5.要求施工单位及时进行各种记录,保留相关资料,跟踪整个吊装过程,形成记录和报表,以备后续查阅。
6.对施工单位进行考核评估,促进施工单位优化管理,提高吊装施工单位的质量管理水平。
三、监理职责风电吊装工程监理的职责包括:1.对吊装设计方案进行审核,审查吊装方案中的安全、经济、技术、合规等要求是否符合国家规定,避免吊装作业过程中出现问题。
2.对施工单位的吊装计划、组织、施工方案等进行审查。
3.对施工现场进行巡查,检查吊装设备、吊装材料等及其质量是否符合要求,停止存在风险的吊装方案。
4.对施工单位的质量管理体系进行评估,提供合理化的建议。
5.检查施工单位对安全生产、职业健康、环境保护的管理措施是否有效。
6.对施工单位提供咨询、技术指导等方面的支持。
四、监理方式风电吊装工程监理采用现场监督、现场检验等方式,实施监视和监理。
具体包括:1.对施工单位的吊装设备、船舶、起重机等的资格、资质、清单进行核对和查验。
2.对施工单位的质量管理体系、质量手册、收集整理及报送各类质量数据资料的规章制度进行审核。
3.检查施工单位吊装作业的施工标准、施工规范是否符合国家标准及风电场实际执行要求。
4.根据吊装施工单位的施工计划、作业进度等情况制定吊装施工计划。
五、监理要求1.严格按照监理合同、现场监督计划和监理程序执行工作。
2.联络良好,与施工单位及业主单位保持沟通。
3.按照委托方的要求撰写监理报告和文件。
风力发电机塔筒吊装工程专业监理实施细则

风力发电机塔筒吊装工程专业监理实施细则前言随着环保意识的增强和能源结构的调整,风力发电已成为当今世界可再生能源的重要来源之一。
在风力发电场的建设过程中,风力发电机塔筒吊装工程是一个非常关键的环节,具有较高的风险和安全风险。
为确保风力发电机塔筒吊装工程的质量和安全,需要进行专业监理,下文将从监理人员的角度,就风力发电机塔筒吊装工程专业监理实施细则进行详细阐述。
监理人员的职责1.风力发电机塔筒吊装工程的专业监理人员应当具有丰富的工程施工管理经验和相关专业理论知识,熟悉风力发电机塔筒吊装工程的施工工艺和检验验收标准,对施工现场的安全生产管理具有丰富的经验和实践。
2.监理人员应根据施工现场的实际情况和设计文件的要求,编制详细的监理计划和施工方案,提出合理化建议,并与施工单位进行充分的沟通和协调。
3.在风力发电机塔筒吊装工程施工过程中,监理人员应严格按照监理计划和施工方案进行检查和监督,及时发现和纠正工程质量问题和安全隐患。
4.监理人员应具备较强的沟通协调能力和安全意识,确保的施工现场的安全和协调。
施工现场的质量管理1.监理人员应到施工现场检查施工材料的质量情况,审核验收报告和质量证明文件,及时发现和纠正材料质量问题。
2.监理人员应对施工过程中的检验和验收过程进行严格的监督,核对检验结果和验收报告,确保施工质量符合设计文件的要求。
3.监理人员应实时监测和检查巨型起重机的安全状况和操作程序,确保巨型起重机在吊装过程中的稳定性和可靠性。
4.监理人员应根据设计文件的要求,检查风力发电机塔筒的预制过程和吊装安装过程,并记录吊装过程中的脚手架、安全线、警示标识等质量问题。
施工现场的安全管理1.监理人员应对施工现场的安全状况进行全面的检查和监督,确保巨型起重机、吊钩、滑轮、钢丝绳等吊装设备稳定、可靠,并严格实行防风、防雷等安全措施。
2.监理人员应检查施工现场的安全管理制度和现场防护措施,监督现场的安全生产管理和安全教育培训,切实做好安全防护措施。
风机吊装监理实施细则

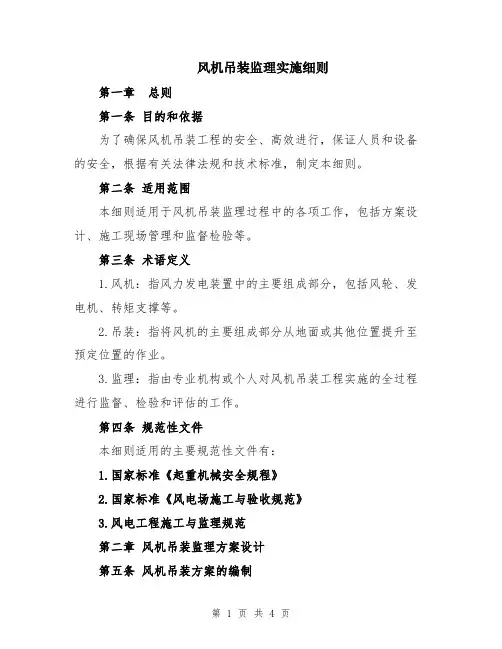

风机吊装监理实施细则第一章总则第一条目的和依据为了确保风机吊装工程的安全、高效进行,保证人员和设备的安全,根据有关法律法规和技术标准,制定本细则。
第二条适用范围本细则适用于风机吊装监理过程中的各项工作,包括方案设计、施工现场管理和监督检验等。
第三条术语定义1.风机:指风力发电装置中的主要组成部分,包括风轮、发电机、转矩支撑等。
2.吊装:指将风机的主要组成部分从地面或其他位置提升至预定位置的作业。
3.监理:指由专业机构或个人对风机吊装工程实施的全过程进行监督、检验和评估的工作。
第四条规范性文件本细则适用的主要规范性文件有:1.国家标准《起重机械安全规程》2.国家标准《风电场施工与验收规范》3.风电工程施工与监理规范第二章风机吊装监理方案设计第五条风机吊装方案的编制1.风机吊装监理方案应该由专业的监理机构编制,内容应包含总体设计、安装方法和方案步骤等。
2.风机吊装方案应符合国家相关规定和标准。
第六条风机吊装方案的审查1.风机吊装方案应由专业的监理机构进行审查,审查内容应包括方案的合理性、安全性和可行性等。
2.对于不符合相关规定和标准的方案,监理机构应及时指出问题并要求修改。
第七条风机吊装方案的送审1.风机吊装方案经过审查后,监理机构应将其送审给相关部门,取得审批文件后方可施工。
第三章施工现场管理第八条施工现场的安全管理1.吊装施工现场要设置明显的警告标志,确保吊装区域的安全。
2.施工现场应设置专人负责各项安全措施的落实,包括日常检查、安全培训等。
第九条施工设备的合理布置1.吊车和起重机应满足相关规定和标准,同时要具备完备的使用文件和维护记录。
2.各种施工设备应合理布置,确保吊装作业的顺利进行。
第十条吊装过程的监督检验1.风机吊装过程中,监理机构要派专人进行监督、检测和记录,确保各项工作按照方案要求进行。
2.监督检验的内容包括但不限于吊装设备的验收、吊装过程中的安全措施、吊装速度和姿态等。
第四章监督检验和评估第十一条吊装设备的验收1.吊装设备在进入施工现场前,监理机构要进行验收,包括验收合格证明、使用说明书及维修保养记录等。
风机吊装监理实施细则

风机吊装监理实施细则
是指在风机吊装过程中,监理人员需要按照一定的标准和要求进行监督和管理的细则。
以下是一份风机吊装监理实施细则的参考内容:
1. 前期准备工作:
a. 监理人员需要提前熟悉风机吊装方案和相关文件,了解吊装过程中可能遇到的问题和风险。
b. 检查施工现场的安全设施和设备是否齐全,并指导施工方做好现场准备工作。
2. 吊装前的检查:
a. 检查吊车、吊索和吊具的质量和状态,确保其符合要求,并且做好记录。
b. 检查风机吊装平台的稳定性和承载能力,确保其能够安全承载吊装作业。
3. 吊装过程中的监督:
a. 监督吊装现场的安全操作,确保施工人员佩戴安全帽、安全绳等个人防护设备。
b. 监督吊车操作人员的操作规范,确保吊装过程中没有倾斜、晃动等安全问题。
c. 监督吊装作业中的通信和指挥,确保吊装操作人员能够及时、准确地接受指挥。
4. 吊装后的验收:
a. 检查风机吊装位置是否准确,吊装是否平稳、安全。
b. 检查吊装设备和吊具是否有损坏,若有损坏需及时记录和通知施工方。
5. 质量和安全控制:
a. 检查风机吊装相关材料的质量和数量,确保符合要求。
b. 检查施工方的质量和安全管理措施是否得到有效执行。
以上仅为一份风机吊装监理实施细则的参考内容,实际情况需要根据具体项目和施工要求进行调整和完善。
同时,监理人员还需要根据法律法规和相关标准进行操作,确保吊装过程中的安全和质量。
2021版风机吊装监理实施细则

2021版风机吊装监理实施细则Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-02852021版风机吊装监理实施细则根据《监理规划》和“风机吊装”施工的专业特点及监理工程师在各分项、分部工程中的具体要求、做法和签证手续等工作内容,特编此《风机吊装监理实施细则》不断的细化,为本工程风机塔筒、风机及其附属设备吊装作业提供合理地、可靠地技术性依据。
1、工程特点:1.1工程概况:1.1.1工程名称:华能沂水风电一期(49.5MW)工程1.1.2建设地点:山东省临沂市沂水县马站镇1.1.3工程结构:华能沂水风电一期(49.5MW)工程(以下简称“沂水风电工程”)由华能沂水风力发电有限公司投资开发建设,规划总装机容量49.5MW。
华能沂水风电场拟建设二期,本工程为其一期工程。
本期工程共安装33台(单机容量1500KW)风力发电机组,装机规模49.5MW,设计使用年限50年。
工程等别:参照《水电枢纽工程等级划分及设计安全标准》(DL5108-2003),工程等别为二级,主要建筑物级别为3级。
风机吊装:本工程共安装风机33台,型号为华锐1.5MW风力发电机组。
风机塔架高度为70m,轮转直径82米,吊装部件主要有基础环、塔架(底段、中段、上段)、机舱、叶片、轮毂四大部分组成,风力发电机组设备的最重部件为风机机舱(57t/台),单个叶片长度为40.25m,风机设备吊装需2台吊车,较低位置零部件使用小吊车,大吊车用于重量大、位置高的零部件安装,吊装过程中水平位置变成垂直位置时,小吊车要配合大吊车工作。
风力发电机塔筒吊装工程专业监理细则

风力发电机塔筒吊装工程专业监理细则风力发电机塔筒吊装工程专业监理细则之相关制度和职责,1总则1.1目的:为了面面实行“监理规划”中对风力发电机、塔筒吊装工程有关的进度把握、质量把握、投资把握和平安文明施工把握的各项内容和要求,明确监理工程师在监理作业中的职责和权利,确... 1总则1.1目的:为了面面实行“监理规划”中对风力发电机、塔筒吊装工程有关的进度把握、质量把握、投资把握和平安文明施工把握的各项内容和要求,明确监理工程师在监理作业中的职责和权利,确保所监理工程目标的顺当实现,特制定本细则。1.2用法范围本细则适用于东北新能源北票北塔子风力发电厂实行全过程、全方位监理方式的工程。1.3引用标准及编制依据 1.3.1工程托付监理合同1.3.2北塔子风力发电厂的风机、塔筒吊装施工合同1.3.3本工程建设监理规划1.3.4?建设工程监理规范?(GB50319-2000)1.3.5?建筑工程施工质量验收统一标准?(GB50204-2021)1.3.6?钢结构工程施工质量验收规范?(GB50205-2021)1.3.7?电力建设施工及验收技术规范?(DL/T5007-2021)1.3.8?电力建设施工质量验收及评定规程?第1部分,土建工程DL/T5210-20211.3.9塔筒厂家的设备组装技术文件、设计文件及验收标准1.3.10?电力建设平安健康与环境管理的若干规定?(2021-01-21实施) 1.3.11?风力发电场项目建设工程验收规范?(DL/5191-2021)1.3.12?建设工程项目管理规范?(GB50326-2021)1.3.13?建设工程文件归档整理规范?(GB/T50328-2021)1.3.14?特种设备平安监察条例?2内容及要求2.1工程概况:东北新能源北票北塔子风力发电厂一期工程安装1500千瓦风力发电机组33台,总装机容量为4.95万千瓦,一期工程于2021年10月开工,造价人才网计划于2008年10月1日并网发电。2.2工程参建单位(1)、建设单位:中电投东北新能源发展有限公司(2)、设计单位:辽宁电力勘察设计院(3)、监理单位:黑龙江润华电力工程项目管理有限公司(4)、施工单位:辽宁安泰电力建设有限公司、中国石化集团第四建设公司、东北送变电公司3.监理范围,监理目标及主要工作内容3.1监理范围 3.1.1监理工程范围:风机、塔筒吊装、组装全过程监控(1)、在施工单位进驻现场施工之前,首先审查施工单位的资质是否合格,技术力量能否满足现场施工需要,特殊工种是否持证上岗,特种工种资质是否在有效期,经过三级教育考试合格者方可进场,审查施工单位的机械力量能否满足施工现场需要,机械设备完好率怎样及吊车的负荷试验报告。(2)、审查施工单位的施工组织设计及作业指导书。(3)、验证厂家到货清单是否与所到货是否一致及所到的部件合格证。(4)、检查土建与安装的交接单是否填好,检查基础环的法兰平面是否完好,基础环内外是否清理干净,确认合格后方可组装,塔筒与基础环、塔筒与塔筒相连必须涂抹密封胶,监理工程师论坛以防灰尘。(5)、在风机塔筒吊装、组装之前,检查塔筒、机舱、发电机、叶轮与桨叶在出厂和运输过程中是否有缺陷和碰伤之处,确认合格后方可吊装。(6)、监督检查各部件的安装,相连的螺栓是否按设计要求及规范和厂家安装的解释紧固,电动扳手一次、液压力矩不得少于三次,务必达到所规定值。(7)、在上相连螺栓时检查螺栓孔是否有锈蚀的地方,如存在锈蚀务必喷锌,以防腐蚀。(8)、在安装第二节时务必检查爬梯的方向及电缆支架的方向是否一致,螺栓的紧固与螺孔的检查与第6条第7条一致。(9)、在安装机舱时,检查机舱内的设备是否有碰撞之处,各部件的螺栓是否牢固,机舱与护罩相连处务必用密封胶封住,以免进入灰尘及风化,机舱与塔筒相连的螺栓紧固与第6、7条一致。(10)、发电机吊装之前务必检查发电机是否有水及灰尘,定轴法兰与动轴法兰更不得有油垢,如存在务必清理洁净。(11)、叶轮的安装,在安装桨叶之前务必检查桨叶内是否有遗物,桨叶在出厂和运输过程中是否有外伤,桨叶外部灰尘清理洁净方可安装,螺栓的紧固同第6、7条一致。(12)、风机塔筒吊装时遇6级以上大风禁止吊装作业。(13)、塔筒内外爬梯务必安装牢固牢靠,在敷设电缆时务必按规范执行,横平竖直。(14)、紧固各法兰相连螺栓时务必对角紧固,以防受力不均。3.1.2监理作业范围(1)、审查吊装、组装所用材料构件的材质级出厂合格证。(2)、审查施工单位的施工组织设计及施工方案、作业指导书。(3)、审查施工单位的安装质量记录及报验。(4)、协调组织施工,搞好施工进度。(5)、严格把握工程结算,未完成的项目坚决扣除。(6)、仔细协调施工方与业主的相互沟通,争取把工作搞的更顺当。(7)、仔细实行土建与安装的交接,做到未办交接手续不许安装。3.2监理目标3.2.1仔细按“四控两管一协调”的规定,以优质的服务赢得业主满足,满意工程进度要求。3.2.2进度把握目标:保证施工方案准时完成,满意工程进度要求。3.2.3质量把握目标:分项工程合格率100%,分部工程合格率100%,单位工程合格率100%,争取达到优良工程。3.2.4投资把握目标:确保工程款项支付把握在承包合同价内。3.2.5平安把握目标:保证施工人员发生重大人身伤亡事故为零,保证施工机械设备不发生重大事故为零,保证不出交通重大事故为零。3.3监理工作内容3.3.1依据?监理规划?编制专业监理作业实施细则。3.3.2检查建设单位供应的设备安装的相关资料及文件。3.3.3生疏施工图,设计文件。参与图纸会审及技术交底。3.3.4审查承建单位报送的专业施工组织设计施工措施方案,作业指导书。3.3.5审查分包单位资质和特别工种上岗证。3.3.6审查单位工程/分部工程的开工报告申请。3.3.7对施工质量,进度,投资,平安实行把握,进行合同管理和施工现场的组织协调工作。3.3.8组织单位工程预验收和参与建设单位组织单位工程的正式验收。3.3.9审查施工单位的月、季、年的完成工程量表,并审批相应的拨款通知,认真审查施工方案,削减合同外价款的发生。3.3.10价差吊装平安方案,并检查现场施工的平安措施是否实行到位,并监督执行。4.监理工作流程及主要监理措施1)监理工作流程2)承包方提出相关文件→监理方审核→监理方监督承包方实施→承包方提出自检记录及相关报告→监理方验证核实。4.1进度把握及监理措施4.1.1承包方提出作业方案→监理审核→监理监督作业方案的实施→进度盘点修正。4.1.2进度监理措施4.1.2.1审查施工作业方案能否满意工程总体进度方案要求。4.1.2.2审查施工单位提交的工程进度报告,核定形象进度和完成主要工程量。4.1.2.3加强施工现场的巡察,发觉实际进度与方案进度有差异,并影响施工进度时应立即召开特地会议实行补救措施。4.1.2.4行使形象进度确认权,鞭策施工单位完成方案任务。4.1.2.5检查劳动力,施工材料,半成品及施工机械能否满意工程进度要求。4.2质量把握流程 4.2.1质量把握流程及监理措施4.2.2质量监理措施:质量监理措施主要从事前,事中和事后把握来实现工程质量的监理把握。4.2.2.1质量的事前把握a)审查施工单位的质量体系和质量监督机构是否健全。b)参与设计交底和图纸会审,核查设计变更并提出监理看法。c)审查工程材料的技术性能指标能否满意工程质量要求。d)审查施工单位的工程技术管理人员和技术工人能否满意工程需求。e)审查施工单位的质量保证手册和程序文件在本工程是否处于受控状态。f)鞭策施工单位编制工程质量管理制度并监督实施。g)全部计量仪器及起重设备务必有法定计量部门出具的计量检定合格证明。4.2.2.2质量事中把握a)严格工序交接手续,上道工序未经检查验收不准进行下道工序工,施工单位要进行自检,并填质量验收评定记录,并在三级自检验收合格上报监理进行四级验收。b)施工所用材料务必检测合格方可用法。c)利用质量认证权和技术签证权,监理工程师在月工程进度款支付时签署质量认证看法。4.2.2.3质量事后把握a)参与单位工程的竣工验收及评定工作严格执行?工程验收管理制度?。b)监督施工单位质量缺陷处理并负责验证。c)技术文件,内部资料整理及归档。4.3平安把握流程及监理措施4.3.1平安把握流程:承包方编制施工方案和平安技术措施→监理方审核→监理方监督施工方案和平安技术措施实行。4.3.2平安管理措施4.3.2.1检查平安责任制和平安技术措施是否实行到位。4.3.2.2各专业监理师对现场平安,文明施工状况进行巡察和检查,检查施工单位现场平安文明状况,发觉问题准时鞭策整改,对重大问题应跟踪监控。4.3.2.3施工单位特种人员务必持证上岗。4.3.2.4发觉严峻威逼现场平安时,监理工程师可令其暂停施工准时整改,必要时报总监下达?暂停工令?,并报告建设单位,当施工单位消退威逼因素后,经监理工程师核实由总监签发?复工令?方可复工。4.3.2.5监理工程师发觉施工单位不文明施工现象应准时制止,若无效,下达?监理通知单?,令其整改并履行签认手续。4.4合同管理流程及监理措施4.4.1进行合同风险分析尽量避开及削减承包商的索赔,准时收集整理反索赔的证据。4.4.2发生争议或索赔大事,监理工程师要准时调查取证,依据合同公正协调,疼惜双方利益,协调不成则按施工合同提交仲裁4.4.3超出合同范围以外的争议,监理工程师依据建设单位的授权,可在项目法人和第三方间公正地证明,预备或行使自己的处理权,但不作为仲裁人而是依据监理的职能和推断,作为独立的专业人员进行。5归档资料5.1监理单位归档的主要资料5.1.1监理通知5.1.2监理看法5.1.3会议纪要5.1.4施工图纸会审记录5.1.5工程开工令5.1.6监理认证的其他文件 5.2施工单位归档资料5.2.1塔筒及桨叶吊装施工方案及相关技术平安措施 5.2.2施工图纸会审记录施工图交底记录5.2.3设计变更,设计修改通知单5.2.4质量问题台帐,质量事故报告及处理记录5.2.5施工日志5.2.6施工安装记录5.2.7高强螺栓的检测报告5.2.8绝缘电阻测试记录5.2.9接地电阻测试记录5.2.10风筒安装的垂直,水平测试记录5.2.11监理(整改)通知报验单公司规章制度销售工作描述销售职位描述商场管理制度门店管理制度超市管理制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors.(安全管理)单位:___________________姓名:___________________日期:___________________风电吊装工程监理细则(2021新版)风电吊装工程监理细则(2021新版)导语:生产有了安全保障,才能持续、稳定发展。
生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。
当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。
"安全第一"的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。
1工程概况1.1工程项目名称:赤峰亿合公风电场二期期工程1.2项目建设单位:中电投东北新能源发展有限公司1.3工程建设规模:规划容量为300MW,本期为49.5MW(33×1.5MW)。
1.4主要工程量1.4.1箱式变压器:数量:33台。
1.4.2塔架33座,塔架高70m,叶片长度41m,风轮直径82m,轮毂中心高度70m。
每座约180吨。
1.4.3W2000C-93-80型机组风电机组25组。
每组约136吨。
1.4.4塔架基础33座,混凝土约370立方米。
1.4.5主变压器:1台1.5工程建设地点:赤峰市翁牛特旗亿合公境内。
1.6工程参建单位1.6.1监理单位:东北电力建设监理有限公司1.6.2设计单位:中国电力建设工程咨询公司1.6.3施工单位内蒙古第二建设股份有限公司内蒙古送变电1.7建设工期:2010年6月至2010年10月15日。
1.8工程特点1.8.1机组特点1.8.1.1、该工程装机W2000C-93-80型机组风电机组单机容量大,单机2000KW。
1.8.1.2塔架高耸,塔架高70m,叶片长度41m,风轮直径82m,轮毂中心高度70m。
1.8.1.3起重、吊装难度大塔架重量达180T(分4段组装)。
附件:大部件情况序号部件名称数量长×宽×高(mm)重量(kg)厂家名称货物发运地点运输方式备注包装未包装包装未包装1第一段塔筒33段Ф3005/Ф3431-2537050857.64东汽汽运2第二段塔筒33段Ф3431/Ф3811-2263052146.08东汽汽运3第三段塔筒33段Ф3811/Ф4107-1765044626.26东汽汽运4第四段塔筒33段Ф4107/Ф4200-1121533426.22东汽汽运FD82B型机组风电机组重量1机舱(不包括风轮)t约602发电机t约83齿轮箱t约204一片叶片t约85轮毂(含变桨和叶片轴承)t约206塔筒t约182塔架1类型钢制锥筒(内设爬梯及防跌落保护)2轮毂中心高度m803表面防腐表面喷漆,20年防腐寿命。
1.8.2地理位置赤峰亿合公风电场二期工程位于位于赤峰翁牛特旗亿合公境内,场址距赤峰市区约80km。
场址海拔高度在1200~1360m之间,场区土地为荒地、山坡荒地或林地。
1.8.3工程地质条件1.8.3.1、拟建场区在区域地质构造上属相对较稳定地区,且无影响场地稳定的不良地质作用发育,适宜建设;1.8.3.2、场区地下水埋深较浅,水质良好,对基础和施工无影响;1.8.3.3、建筑抗震设计参数:根据《中国地震动参数区划图》(GB18306-2001),风电场所在地区地震动峰值加速度为0.10g,特征周期为0.35s。
2、监理工作范围2.1风机塔架、风机吊装施工监理。
3、监理工作内容3.1对上述各施工项目的质量控制、进度控制、投资控制、安全控制、合同管理、信息管理,以及协调业主与承包单位之间的关系。
3.2审查承包单位的资质、许可证书、营业执照、建筑安装企业安全资格证书;3.3审查施工单位的施工组织设计(方案)、开工报告;3.4审批施工单位施工进度计划(二级网络计划);3.5审批材料/构配件/设备的质量证明文件、试验报告;3.6审查劳动计划安排,及特殊工种上岗证、资格证;3.7审查机械、设备进场计划及起重机械安装拆卸安全认可证;3.8审查管理人员配备情况(含项目经理、总工、技术人员、质监人员、安监人员资质证件、项目经理负责人安全资格合格证);3.9审查质量保证体系文件(含质保手册、质量责任制、质量检验项目划分、作业指导书);3.10审查安全保证体系文件(含保卫、防火、防盗及文明施工措施、安全措施)。
3.11审查管理制度(技术、材料、设备、机械、安全、技经、进度、质量、信息、合同、协调等);3.12审查现场施工平面布置;3.13参与施工组织设计、施工图会审、交底、设计变更3.14参与分部、分项、关键工序和隐蔽工程验收,制定质量重点部位的W、H、S点工作质量监理计划。
H点必须经监理工程师签字确认后方可进行下道工序施工;3.15参与审核承包商提交的月工程结算及工程量的核实,并提出监理意见;3.16检查没有经过培训和未持证上岗的人员、玩忽职守或不胜任本职工作人员有权责令撤离工作现场;3.17工程隐蔽未经监理工程师检查验收的工程项目不得进行下道工序施工;3.18监督检查承包商试验的材料样品和各种试验报告结果,并提出监理意见和确认;3.19拒绝使用任何经检验不合格的材料、设备,并责成承包商返工处理直至合格为止;3.20监督检查承包商在保证工程进度、质量、安全所投入的人工、机械、设备、材料是否能满足要求,有无影响的各种因素,并提出修改意见;3.21确认和签署由承包商提供的证实其满足标准要求的检验证明和报告;3.22行使质量否决权、下达开工、停工、复工令;3.23参与质量事故的处理,审批事故处理方案和监督执行情况;3.24审查承包商提交的年、季、月、周施工进度计划并提出意见。
4、监理工作管理目标4.1工程建设监理总目标:施工质量满足国家及行业施工验收规范、标准及质量检验评定标准要求,创一流标准。
工程合格率100%,确保达到优质工程,按期投产。
建筑工程合格率100%,单位工程优良品率100%。
4.2进度控制目标:严格控制工程施工的开、竣工时间和工程阶段性里程碑计划按时完成。
4.3投资控制目标:工程建设投资控制在项目法人批准的工程概算范围内以及和承包商签订的承包合同的承包总价范围内。
4.4安全控制目标:杜绝重大人身伤亡事故,杜绝重大设备质量事故和其它重大事故。
5、监理工作依据5.1国家现行建设工程法律、法规、条例、规定。
5.2电力部颁发的电力建设工程质量监督有关规定和办法。
5.2.1.电力建设施工及验收技术规范、电力建设工程施工技术管理制度。
5.2.2.电力建设施工质量验收及评定规程DL/T5210.1-2005。
5.2.3.风力发电机组装配和安装规范GB/T19568-20045.2.4.风力发电场项目建设工程验收规程DL/T5191-20045.3业主与供货单位,设计单位、承包单位等签的合同、协议。
5.4批准的初步设计和会审的施工图。
5.5本工程监理合同、及监理规划。
5.6业主批准或发布的适用于本工程建设的管理制度。
5.7风力发电场安全规程DL796-2015.8风力发电工程施工组织设计规范DL/T5384-20076、所遵循的主要技术标准6.1《电力建设施工质量验收及评定规程》DL/T5210.1-2005。
6.2风力发电场设计技术规范DL/T2383-20076.3风力发电机组装配和安装规范GB/T19568-20046.4钢熔化焊对接接头射线照相和质量分级GB/T33236.5钢焊缝手工超声波探伤方法和探伤结果分级GB/T113456.6质量管理体系要求(GB/T19001-2000,idtISO9001:2000)GB/T190016.7风力发电机组异步发电机第1部分:技术条件GB/T19071.16.8风力发电机组齿轮箱GB/T190736.9齿轮传动装置清洁度JB/T7929)GB5203-2002。
(7、监理程序和方法7.1施工准备阶段的监理7.1.1确认施工单位图纸及有关资料的获得;7.1.2协助组织设计交底或图纸会审;7.1.3审查施工单位的施工组织设计和工程进度计划(包括网络计划),并将审查结果报告业主并经业主批准;7.1.4通过对施工单位自检人员素质及其施工、试验设备的了解,以及对施工单位质保大纲的审核来审查施工单位的质量自检系统;审查施工单位的安全文明施工管理体系;7.1.5对施工单位合同(包括施工协议书及与本工程相关并经业主、监理确认的其它文件)承诺的施工机械、劳动力配置等的到场情况及其性能,鉴定情况进行检查核对。
7.1.6检查施工单位其它施工准备情况;7.1.7会同承包方专业人员,根据施工单位提供的工程放样数据及图表,复核施工单位的定位放样;7.1.8将各项目施工单位施工准备情况的核查结果报告业主,并接受开工申请;7.1.9由监理工程师及总监理师签发工程开工报告。
7.2原材料及半成品构件质量控制程序及方法7.2.1材料质量控制程序a)采购材料订货前,施工单位必须向监理工程师报送材料名称、产地、规格,拟采购数量、使用部位及材料各项物理力学指标,并尽可能地附材料样品或会同监理工程师至材料商处共同看样,经批准后方可采购使用;b)施工单位在半成品构件订货前,必须向监理工程师报送拟采购物项名称、规格,有关厂家规模和信誉及性能资料,并尽可能地附样品,征求监理意见;c)批量材料及半成品件进场后,施工单位应以规定的标准为依据进行抽样检查、检验,以便将不合格品消灭在工程施工的最初阶段。
样品抽取时,施工单位应通知监理工程师到场。
d)监理工程师在材料质量控制中,必要时须会同业主及有关代表共同参加。
e)检查施工单位原材料及主要构件质量跟踪记录,督促及时进行跟踪记录。
7.2.2材料质量控制的常规方法a)所有用于工程的主要材料进场时,必须具备正式的出厂合格证和材质检验单或质量保证书,若不具备或监理工程师对检验有疑问时,施工单位应补做检验,所有材料合格证明文件必须在材料到场并在使用前报经监理工程师验证并批准备查。
b)监理工程师在接到施工单位材料到场报告后,应按商定时间及时对材料合格文件及实物进行对应验核,发现施工单位的合格证明文件(包括复试报告)之间及与实际到场材料严重不符时,监理工程师有权要求且必须要求施工单位予以解释或澄清,如已影响工程全部或部分质量,由监理工程师通过总监报告业主代表共同进行处理;由于运输等问题出现的质量问题,经分析后,由监理工程师决定废弃或经处理后使用,必要时报告业主。
