洛河东湖拦河坝工程选型及设计
东湖河道治理

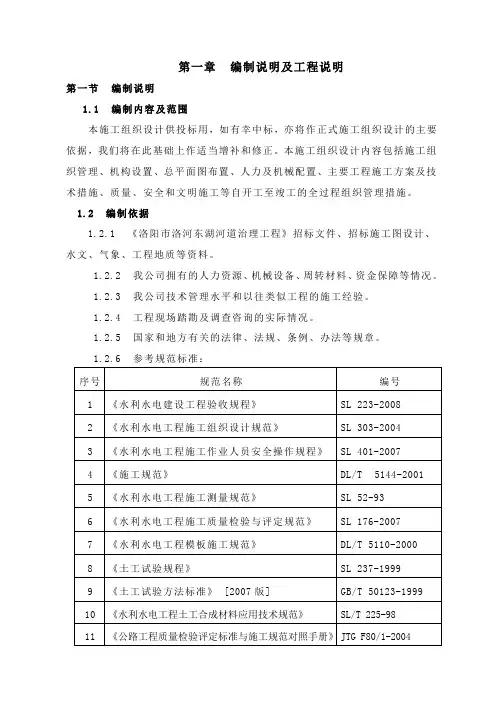

第一章编制说明及工程说明第一节编制说明1.1 编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括施工组织管理、机构设置、总平面图布置、人力及机械配置、主要工程施工方案及技术措施、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。
1.2 编制依据1.2.1 《洛阳市洛河东湖河道治理工程》招标文件、招标施工图设计、水文、气象、工程地质等资料。
1.2.2 我公司拥有的人力资源、机械设备、周转材料、资金保障等情况。
1.2.3 我公司技术管理水平和以往类似工程的施工经验。
1.2.4 工程现场踏勘及调查咨询的实际情况。
1.2.5 国家和地方有关的法律、法规、条例、办法等规章。
1.2.6 参考规范标准:1.2.7 与本工程有关的其他规程、规范和强制性条文、规定等。
1.2.8 上列标准及规程规范在合同执行中如有新的版本,则将按新的版本执行。
1.3 编制原则1.3.1 响应招标的原则,在编制施工组织设计时,将实质性地响应招标文件的各项条款,满足业主对本工程的总体要求。
1.3.2 安全第一的原则,在编制施工组织设计时,将始终按照技术先进可靠、措施安全得力、确保安全第一的基本原则,认真细致地研究施工方案,并在确认安全措施已落实到位、经过检查能确保万无一失的前提下再组织项目实施。
1.3.3 质量优先的原则,按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,严格按设计要求施工。
制定创精品工程目标,建立完善的项目管理体系,严格执行各项质量保证措施,确保工程质量100%一次达标。
1.3.4 确保工期的原则,在编制施工组织设计时,将根据本工程的工期要求安排进度,实行节点控制,与关键线路搞好工序衔接,实施保证措施,确保按期完成。
1.3.5 方案优化的原则,采用行之有效的施工管理、质量管理措施,全面组织有效落实项目达标的各项工作,确保施工实施方案的可行性。
拦河坝设计规范中的坝体材料选取与设计

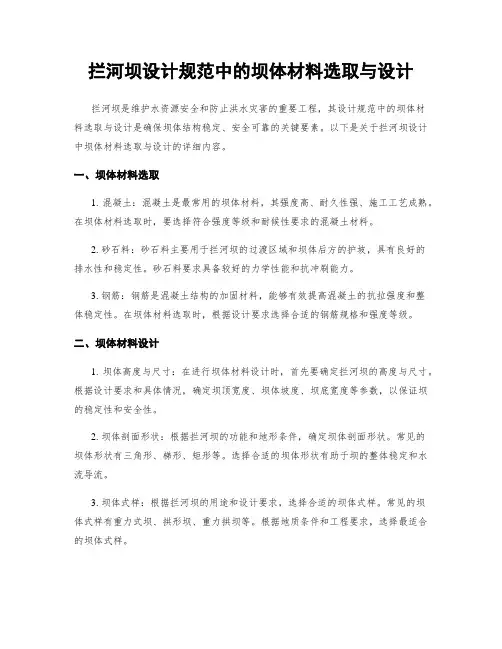

拦河坝设计规范中的坝体材料选取与设计拦河坝是维护水资源安全和防止洪水灾害的重要工程,其设计规范中的坝体材料选取与设计是确保坝体结构稳定、安全可靠的关键要素。
以下是关于拦河坝设计中坝体材料选取与设计的详细内容。
一、坝体材料选取1. 混凝土:混凝土是最常用的坝体材料,其强度高、耐久性强、施工工艺成熟。
在坝体材料选取时,要选择符合强度等级和耐候性要求的混凝土材料。
2. 砂石料:砂石料主要用于拦河坝的过渡区域和坝体后方的护坡,具有良好的排水性和稳定性。
砂石料要求具备较好的力学性能和抗冲刷能力。
3. 钢筋:钢筋是混凝土结构的加固材料,能够有效提高混凝土的抗拉强度和整体稳定性。
在坝体材料选取时,根据设计要求选择合适的钢筋规格和强度等级。
二、坝体材料设计1. 坝体高度与尺寸:在进行坝体材料设计时,首先要确定拦河坝的高度与尺寸。
根据设计要求和具体情况,确定坝顶宽度、坝体坡度、坝底宽度等参数,以保证坝的稳定性和安全性。
2. 坝体剖面形状:根据拦河坝的功能和地形条件,确定坝体剖面形状。
常见的坝体形状有三角形、梯形、矩形等。
选择合适的坝体形状有助于坝的整体稳定和水流导流。
3. 坝体式样:根据拦河坝的用途和设计要求,选择合适的坝体式样。
常见的坝体式样有重力式坝、拱形坝、重力拱坝等。
根据地质条件和工程要求,选择最适合的坝体式样。
4. 防渗措施:在坝体材料设计中,要充分考虑防渗措施。
通过选择适当的防渗材料和采取合理的防渗工艺,提高坝体的防渗能力,防止水分渗透破坏坝体结构。
5. 坝体稳定性分析:进行坝体材料设计时,必须进行坝体稳定性分析。
通过计算和模拟,评估坝体在各种荷载、水压力和地震力作用下的稳定性,并根据分析结果进行合理的材料选取与设计。
总结:拦河坝设计规范中的坝体材料选取与设计是保证坝体结构稳定、安全可靠的重要环节。
坝体材料选取时应根据混凝土的强度等级和耐候性要求,选择合适的材料;同时还应选择适当的砂石料和钢筋。
在坝体材料设计上,要确定坝体的高度、尺寸、剖面形状和式样,并采取合适的防渗措施。
拦河坝工程方案

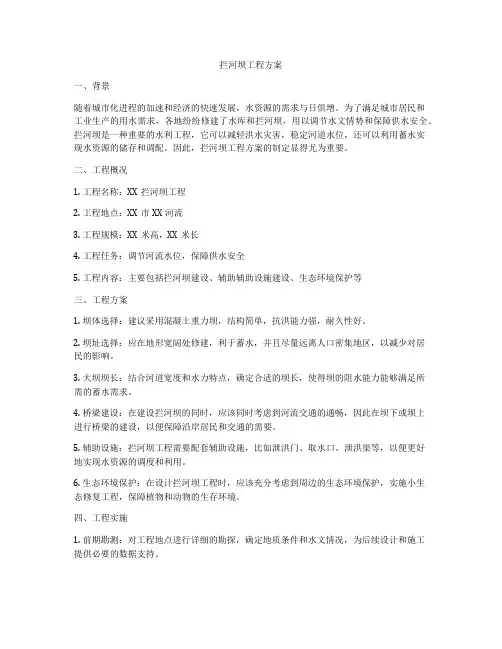

拦河坝工程方案一、背景随着城市化进程的加速和经济的快速发展,水资源的需求与日俱增。
为了满足城市居民和工业生产的用水需求,各地纷纷修建了水库和拦河坝,用以调节水文情势和保障供水安全。
拦河坝是一种重要的水利工程,它可以减轻洪水灾害,稳定河道水位,还可以利用蓄水实现水资源的储存和调配。
因此,拦河坝工程方案的制定显得尤为重要。
二、工程概况1. 工程名称:XX拦河坝工程2. 工程地点:XX市XX河流3. 工程规模:XX米高,XX米长4. 工程任务:调节河流水位,保障供水安全5. 工程内容:主要包括拦河坝建设、辅助辅助设施建设、生态环境保护等三、工程方案1. 坝体选择:建议采用混凝土重力坝,结构简单,抗洪能力强,耐久性好。
2. 坝址选择:应在地形宽阔处修建,利于蓄水,并且尽量远离人口密集地区,以减少对居民的影响。
3. 大坝坝长:结合河道宽度和水力特点,确定合适的坝长,使得坝的阻水能力能够满足所需的蓄水需求。
4. 桥梁建设:在建设拦河坝的同时,应该同时考虑到河流交通的通畅,因此在坝下或坝上进行桥梁的建设,以便保障沿岸居民和交通的需要。
5. 辅助设施:拦河坝工程需要配套辅助设施,比如泄洪门、取水口、泄洪渠等,以便更好地实现水资源的调度和利用。
6. 生态环境保护:在设计拦河坝工程时,应该充分考虑到周边的生态环境保护,实施小生态修复工程,保障植物和动物的生存环境。
四、工程实施1. 前期勘测:对工程地点进行详细的勘探,确定地质条件和水文情况,为后续设计和施工提供必要的数据支持。
2. 工程设计:由专业的水利工程设计单位进行拦河坝工程的设计,确保工程的安全性和可行性。
3. 施工方案:根据工程设计的要求,制定详细的施工方案,考虑施工过程中的各种难点和风险,做好施工准备工作。
4. 施工实施:依据施工方案,合理组织施工人员和设备,按照工程设计要求进行施工,确保工程的质量和进度。
五、工程效益1. 减少洪水灾害:通过拦河坝的建设,能够有效地减轻河流洪水灾害,保障周边地区的人民生命和财产安全。
高质量拦河坝设计规范的材料选取与施工要点

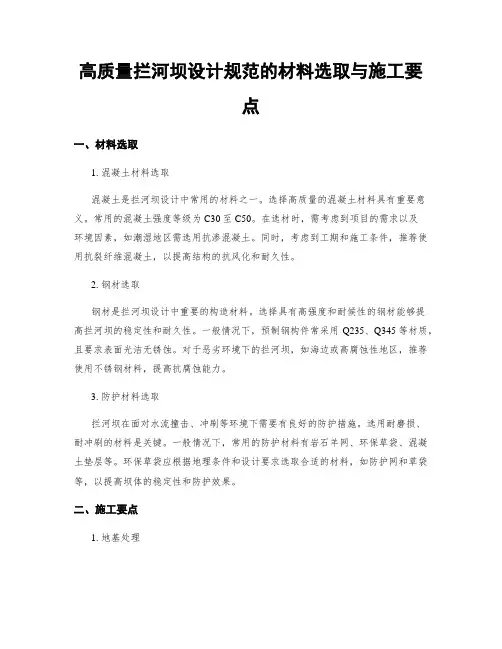

高质量拦河坝设计规范的材料选取与施工要点一、材料选取1. 混凝土材料选取混凝土是拦河坝设计中常用的材料之一。
选择高质量的混凝土材料具有重要意义。
常用的混凝土强度等级为C30至C50。
在选材时,需考虑到项目的需求以及环境因素,如潮湿地区需选用抗渗混凝土。
同时,考虑到工期和施工条件,推荐使用抗裂纤维混凝土,以提高结构的抗风化和耐久性。
2. 钢材选取钢材是拦河坝设计中重要的构造材料。
选择具有高强度和耐候性的钢材能够提高拦河坝的稳定性和耐久性。
一般情况下,预制钢构件常采用Q235、Q345等材质,且要求表面光洁无锈蚀。
对于恶劣环境下的拦河坝,如海边或高腐蚀性地区,推荐使用不锈钢材料,提高抗腐蚀能力。
3. 防护材料选取拦河坝在面对水流撞击、冲刷等环境下需要有良好的防护措施。
选用耐磨损、耐冲刷的材料是关键。
一般情况下,常用的防护材料有岩石羊网、环保草袋、混凝土垫层等。
环保草袋应根据地理条件和设计要求选取合适的材料,如防护网和草袋等,以提高坝体的稳定性和防护效果。
二、施工要点1. 地基处理在进行拦河坝的施工之前,必须对地基进行必要的处理。
对于常见的软土地基,要进行加固处理,如采用加固桩或灌注桩等。
对于坚硬的地基,均应进行勘察和检测,确保地基的承载力和稳定性。
2. 坝体施工拦河坝的坝体施工是整个工程的关键。
一般情况下,坝体可分为填土坝和砌石坝两种形式。
在施工过程中,必须按照设计要求进行土方开挖、填充与夯实,确保坝体的稳定性。
对于砌石坝,要求石材质量优良、大小均匀,石缝要求紧密,加固填充材料要均匀覆盖填充。
3. 防渗处理在拦河坝设计中,防渗处理是非常关键的一步。
在施工过程中,根据设计要求,在坝体内部设置防渗帷幕,以防止水流渗透。
常用的防渗处理方法有混凝土墙板防渗和人工钻孔灌浆等。
4. 拦河坝监测拦河坝施工完成后,需进行定期监测。
监测内容包括坝体位移、渗水情况、应力变化等。
通过监测可以及时发现问题并进行处理,以确保拦河坝的安全稳定。
拦河坝施工组织设计

拦河坝施工组织设计一、工程概况1. 工程名称: ******拦河坝工程2. 招标单位: ******局3. 设计单位:4. 开工日期: 2022 年 4 月 20 日竣工日期: 2022 年 5 月 20 日5. 工程地点: ******西北6. 工程内容:土方开挖、清淤、河道铺底、堤坝、石砌护坡、压顶、支流清淤等。
7. 质量等级要求:优良二、施工准备和施工布署(一) 施工准备施工前准备工作是保证施工连续顺利进行的根本保证,为了加快施工进度,提高工程质量,在向“管理要效益,以质量求生存”这一宗旨指导下,我们从以下几个方面做了充分准备。
1. 技术准备1.1 施工前组织主要技术管理人员熟悉、审查设计图纸的内容,了解设计意向,掌握结构特点,并提出审图意见,做好记录,把设计图纸的问题在施工前解决,以确保一丝不苟地按照设计要求和施工进度要求施工。
1.2 组织有关人员对施工现场实地勘测和调查,获取自然条件及技术经济条件的资料并加以分析,以便更好地做好准备工作。
1.3 编制好施工方案,工程质量计划及施工预算,提出材料需用量计划及分阶段进料计划。
1.4 选择高素质的管理人员及施工队伍,确保工程高质量高标准按期完工的要求。
1.5 组织有关人员做好施工场地控制网测量,按照设计单位 提供总平面图给定的永久坐标和水准控制点,进行场区测量,并 设好场区永久经纬坐标及水准基桩。
2、物资准备2.1 组织材供人员对工程所需材料进行调查,提前编制物资 进场计划,确保所需材料及时供至施工现场。
2.2 做好建造材料试验申请计划,确保材料符合质量要求。
2.3 根据施工方案,按照施工机具需用量计划,组织施工机 具进场。
附:拟投入本工程的机具设备一览表拟投入本工程的机具设备一览表型号 FS280 ZL40 HW QY-7 4KW CA141用于工程的测量设备及其它器材用途 高程测量 材料计量 细部测距测量高程 定位测量机具名称 水准仪 磅杆 钢卷尺5 米塔尺序号 1 3 45 6数量 2 131 3型号S3100 M单位 台 台支支 套用途 开挖土石方 余土外运、回填土方土方夯实 施工排水 搅拌砂浆 运输材料机具名称 挖掘机 装载机 打夯机 水泵 砂浆搅拌机 平板货车单位 台 台 台 台 台辆序号 1 2 3 4 5 6数量1 12 4 1 18 砂浆试模组 2 做砂浆试块3、施工管理准备3.1 在施工前要召开各级人员的生产、技术会议,逐级交底,详细地讲解其内容,要求和施工的关键部位与保证措施,制定切实可行的施工计划。
东湖河道治理

第一章编制说明及工程说明第一节编制说明1.1 编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括施工组织管理、机构设置、总平面图布置、人力及机械配置、主要工程施工方案及技术措施、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。
1.2 编制依据1.2.1 《洛阳市洛河东湖河道治理工程》招标文件、招标施工图设计、水文、气象、工程地质等资料。
1.2.2 我公司拥有的人力资源、机械设备、周转材料、资金保障等情况。
1.2.3 我公司技术管理水平和以往类似工程的施工经验。
1.2.4 工程现场踏勘及调查咨询的实际情况。
1.2.5 国家和地方有关的法律、法规、条例、办法等规章。
1.2.6 参考规范标准:1.2.7 与本工程有关的其他规程、规范和强制性条文、规定等。
1.2.8 上列标准及规程规范在合同执行中如有新的版本,则将按新的版本执行。
1.3 编制原则1.3.1 响应招标的原则,在编制施工组织设计时,将实质性地响应招标文件的各项条款,满足业主对本工程的总体要求。
1.3.2 安全第一的原则,在编制施工组织设计时,将始终按照技术先进可靠、措施安全得力、确保安全第一的基本原则,认真细致地研究施工方案,并在确认安全措施已落实到位、经过检查能确保万无一失的前提下再组织项目实施。
1.3.3 质量优先的原则,按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,严格按设计要求施工。
制定创精品工程目标,建立完善的项目管理体系,严格执行各项质量保证措施,确保工程质量100%一次达标。
1.3.4 确保工期的原则,在编制施工组织设计时,将根据本工程的工期要求安排进度,实行节点控制,与关键线路搞好工序衔接,实施保证措施,确保按期完成。
1.3.5 方案优化的原则,采用行之有效的施工管理、质量管理措施,全面组织有效落实项目达标的各项工作,确保施工实施方案的可行性。
拦河坝工程设计施工方案

拦河坝工程设计施工方案一、项目概况本工程位于某河流上游,主要任务是拦截河流水流,调节水位,控制洪水,提高灌溉用水和发电的效率,同时也为周边地区提供防洪和水利服务。
工程包括拦河坝主体工程、坝顶设施和附属建筑物。
二、工程设计1. 拦河坝主体工程(1)坝型选择:由于河流水位波动较大,需在河道中设置一座拦河坝,以减少洪峰波的冲击力,通过分析地质条件和水文条件,选择砂土石砌土工坝,该坝型工程量较小,施工周期相对较短。
(2)坝体布置:拦河坝采用上游和下游砂土石砌土工坝结合的布置形式,上游砂土石砌土工坝长约300m,高30m,下游砂土石砌土工坝长约200m,高20m。
(3)坝顶设施:坝顶设置泄洪道、过水孔、河道航道标识灯和护栏等设施,以保证坝体的安全性和航行通畅。
2. 坝顶设施设计(1)泄洪道:泄洪道采用混凝土结构,宽10m,高5m,总长80m,出口处设置闸门,用于调节泄洪量。
(2)过水孔:为了保证河道中的生物通畅,坝顶设有多个过水孔,采用金属网格结构,大小分别为5m*5m,供小型水生动物通行。
(3)航道标识灯和护栏:为了保证河道航行通畅,坝顶设置航道标识灯和护栏,确保夜间航行安全。
3. 附属建筑物设计(1)办公室和生活区:设计建设一座办公室和生活区,提供给工程人员居住和办公使用,生活区包括食堂、宿舍等设施。
(2)机械维修库:为了保证工程设备的运转和维护,特别设置一座机械维修库,用于机械设备的维修和保养。
三、工程施工方案1. 施工单位组织方案(1)组建施工组织机构,包括总指挥部、办公室、质量监督部、安全保障部等。
(2)确定施工管理人员,并制定详细的工作任务分工,并提供相应的培训。
2. 施工准备工作(1)施工前,需对施工区域进行详细的调查和勘察,包括地质、水文、气象等环境因素的调查,为后续施工提供可靠的数据支持。
(2)设备和材料的准备,包括场地的平整、水电设施的搭建、场地的清理等。
3. 主体工程施工(1)坝体工程施工:包括上游和下游砂土石砌土工坝的施工,包括原料的搬运、砂石的碾压、土方的填筑等。
拦河坝的设计要素与安全性要求分析

拦河坝的设计要素与安全性要求分析在拦河坝的设计中,考虑到地理环境、水文条件和安全性要求是至关重要的。
本文将对拦河坝的设计要素和安全性要求进行分析,并探讨其在工程实践中的应用。
一、拦河坝的设计要素1. 地质地貌条件:拦河坝的选址应考虑基岩的性质和地质背景,确保坝基坚固稳定,能够承受河水冲击和坝体自重的力量。
地质构造、断裂带和岩石斜层等特征对坝址的选择和建筑起着重要作用。
2. 水文条件:水文条件是拦河坝设计的关键因素之一。
包括年径流量、洪水过程、水位变化等参数,以及流域的特性和降雨情况。
通过水文数据的分析,可以确定拦河坝的尺寸、溢流设施和泄洪通道等关键设计要素。
3. 抗洪能力:拦河坝主要是为了防止洪水灾害,因此抗洪能力是设计的重要要素之一。
要根据当地的洪水历史数据,以及流域面积、梯度、土壤类型等参数,确定坝体的高度、宽度和坝型,确保其能够有效地防止洪水对下游地区的危害。
4. 动力学特性:拦河坝在大水压作用下会受到外力的作用,如水压力、洪水冲击力和水位变化引起的荷载。
因此,考虑到拦河坝的动力学特性,包括振动、波浪、水平振动等,对坝体的稳定性和安全性分析至关重要。
5. 施工可行性:在设计拦河坝时,还应考虑到施工的可行性和经济性。
包括材料的供应、施工技术的可行性,以及对当地环境和生态系统的影响等。
合理的施工计划和方法可以确保工程的顺利进行,并降低施工风险和成本。
二、拦河坝的安全性要求1. 坝体稳定性:拦河坝的最基本的安全要求就是稳定性。
坝体的稳定性可以通过坝基的巩固、抗滑稳定分析和充分的排水系统来保证。
确保坝体不发生破坏和滑动,以避免对下游地区造成巨大的危害。
2. 溢洪能力:拦河坝应具备一定的溢洪能力,以缓解河水的压力和保护坝体的安全。
通过设计适当的溢流设施,能够有效地控制洪峰流量,确保溢洪坝的稳定性和安全性。
3. 泄洪系统:在拦河坝设计中,还需考虑到泄洪系统的合理设计。
合理的泄洪系统可以控制河水的流量和水位,避免坝体溃坝和洪水过程中产生的冲击力对下游地区造成危害。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
洛河东湖拦河坝工程选型及设计
霍香丽;田金钢;王家会
【期刊名称】《人民黄河》
【年(卷),期】2018(040)001
【摘要】围绕洛河东湖建设目标,结合洛河东湖段河道条件,通过研究、论证,从防洪、景观、运行、使用维护等方面进行综合权衡,确定了气动盾形闸坝方案.结合工
程的水文、地质情况,进行了洛河东湖拦河坝防渗、防冲、坝体、围堰、金属结构、电气自动化及观测等设计.所选用的气盾坝兼具了钢坝闸与橡胶坝的特点,具有安全、可靠、环保、使用维护方便等优点.
【总页数】4页(P85-87,91)
【作者】霍香丽;田金钢;王家会
【作者单位】洛阳水利勘测设计有限责任公司,河南洛阳471000;河南省人力资源和社会保障厅,河南郑州450000;洛阳水利勘测设计有限责任公司,河南洛阳471000
【正文语种】中文
【中图分类】TV644
【相关文献】
1.浅谈西沟电站拦河坝在设计中的选型及施工中的改进 [J], 孙宇;吴艳萍
2.甲子河拦河坝坝型选型设计 [J], 甘勇锋
3.气动盾形闸门系统在洛河东湖拦河坝工程中的应用 [J], 齐庆松
4.从调研中看小型拦河坝闸坝的设计与选型 [J], 李阳;赵建宇
5.细河北台段拦河坝工程机电设备选型设计分析 [J], 马宇
因版权原因,仅展示原文概要,查看原文内容请购买。
