巷道临时维修技术安全措施范本
巷道清理维修维修方案及安全技术措施

石柱县万宝铅锌矿巷道清理维修施工方案及安全技术措施编制:李德忠审核:罗麟矿长:罗安俊2017年10月13日巷道清理维修安全技术措施我矿由于停产时间较长,井下部分岩石松软巷段出现片帮掉碴;部分巷道支护变形及底鼓等现象,为确保巷道通风、运输畅通和行人安全,加强对巷道清理维修工作的安全管理,特制定本安全技术措施。
一、工程概况:(一)清理巷道范围1、二采区5#井一、二级下山巷。
2、二采区5#井二级下山平大巷。
(二)维修支护变形巷道二采区5#井二级下山平大巷铁箱支护变形、底鼓巷道46米。
(三)更换木支护及破碎巷道1、二采区5#井二级下山下段木箱支护巷道及破碎带巷道10米。
2、二采区5#井与1#井贯通联络巷片帮巷道7米。
3、二采区1#井四级下山落平巷道木支护变为铁支护12米。
二、劳动组织形式:1、巷道维修工作总负责人:罗安俊;技术负责人:李德忠;分管安全负责人:罗麟;具体负责人:董家立;施工负责人:万永忠、冉龙昌、王健。
2、巷道维修工作由二采区5#井组织人员负责维修施工,每日单班作业。
每班出勤人数不多于3人(不含绞车工、运输工)。
3、施工作业人员在上岗前必须在指定单位进行进行身体检查,体检合格人员由公司参加工伤医疗保险。
4、施工作业人员在上岗前由矿进行安全教育培训及安全技术措施学习,经考试合格后,方可上岗作业。
三、施工方案(一)巷道清理施工方案1、巷道清理前的准备工作:①清理前先将巷内的积水排干或疏通流走,尽可能减少淤泥中的含水量;②事先准备好清理使用的工器具和相关材料;③人员配备:作好相关管理人员、作业人员组织安排,并贯彻传达操作规程、管理制度和安全技术措施;④开工前必须作好通风设施恢复,确保工作地点正常通风;⑤作好供电、提升运输相关设备设施的维护准备工作;2、巷道清理及运输方式①采用人工装渣,使用掏扒、铁撮箕工具,大块矸石用铁锤进行破碎。
②清理顺序按“从外向内”的顺序逐段进行,清理过程中必须将两帮及顶部危岩悬石清理干净,以防流石伤人。
维修巷道安全技术措施(精品完整包括会审记录)

维修巷道安全技术措施(精品完整包括会审记录)维修巷道平安技术措施(原创完整包括会审记录)一、概况及目的:我矿主斜井及井底车场因7月份雨季期间,井下涌水量增大,猛水冲刷回风巷道淤积大量泥沙,积水、泥沙淹没堵塞D103运输巷、总回风下山、井底车场及主斜井局部巷道。
我矿坚持“以人为本,**生产”的指导思想,及时采取雨季应急**,停止井下施工作业,撤出井下所有作业人员,增加排水设备,加强人员进行排水。
现主斜井及井底车场积水已抽干并清理完毕,为了尽快恢复井下通风系统,必须清理总回风下山巷道积淤,保证通风系统畅通。
为此特编制本**,施工班组必须认真贯彻执行,**生产管理人员要深入现场检查、催促。
二、维修时间:2007年9月27日至10月30日。
三、劳动组织:1、采用8小时工作制,因管理人员缺乏,暂分两班作业。
2、由陈明军、吴**负责,安排刘国辉班和蒋**班负责本巷道的整改工作。
3、劳动组织表班次人数工种一班二班小计挖掘工11 2装运工33 6支护工11 2班长22 4**员11 2瓦斯员11 2合计99 18注:施工过程中,按85%的出勤率计,需在册人数为21人。
正规循环率为85%。
四、质量要求:1、巷道净高:1.8米,净宽:2.0米。
2、所有支架必须架稳架牢,到达初撑力。
3、棚梁、腿应严密合缝,不得有抗肩错牙现象。
4、棚梁不得出现扭曲,左右偏差不大于5厘米。
5、支架不得前倾后仰,前后偏差不大于5厘米。
6、巷道不得出现空帮漏顶,顶帮必须背严结实。
7、棚腿必须有柱窝,深度不小于10厘米。
8、棚腿必须有扎脚,不得出现伸、缩腿现象。
9、跟班矿领导负责监督维修工程质量、掌握进度,维修工程结束后,由矿质量验收组进行验收。
五、维修**技术**:1、开工前**员,班长,瓦斯员必须首先对作业场所进行全面的**检查,确认无危险时方可允许工人进入作业。
2、维修支架时,必须按由下向上的顺序逐架进行,严禁分段同时作业。
3、作业人员严禁进入作业地点以内的地点。
最新整理巷道临时维修技术安全措施

巷道临时维修技术平安措施一、找顶帮悬矸措施:1、找顶帮悬矸要站在相对高处用长把工具找下,防止悬矸随工具把滑下伤人。
2、如果开裂浆体或矸石较大,不得使用风镐或风镐找,要使用2m长的撬棍插入开裂浆体一侧将其找掉。
在找的过程中,严禁其他人员通过,防止其落下伤人。
3、找顶工作应有2名经验的人员担任,一人找顶、一人观察顶板。
找顶人应站在平安地点,观察人应站在找顶人的侧后面,并保证退路畅通。
4、找顶应从有完好支护的地点开始,由外向里先顶部后两帮依次进行,找顶范围内严禁其他人员进入。
5、找顶工作应戴手套。
二、打锚杆眼措施:打眼前,首先按照中、腰线严格检查巷道断面规格,不符合作业规程要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认平安后,方可开始工作,锚杆与巷道轮廓线的夹角不得小于75deg;锚杆眼位误差不得超过100mm,锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,锚杆眼打好后,应将眼内的岩渣、积水清理干净。
打眼时,必须站在支护完整的地点或临时支护的掩护下操作。
打眼的顺序,应按先顶后帮的顺序依次进行。
三、喷射混凝土1、准备工作〔1〕检查锚杆安装是否符合设计要求,发现问题及时处理。
〔2〕清理喷射现场的矸石杂物,接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。
〔3〕检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象。
〔4〕喷射前必须用高压水冲洗岩面。
〔6〕喷射人员要佩戴齐全有效的劳保用品。
2、喷射混凝土的工艺要求喷射顺序为:先墙后供,从墙基开始自下而上进行,喷枪头与受喷面应尽量保持垂直。
喷枪头与受喷面的垂直距离以0.8~1.0m为宜。
喷射时,喷浆机的供风压力在0.4MPa水压应比风压高0.1MPa左右,加水量凭射手的经验加以控制,最适宜的水灰比是0.4~0.5之间。
喷射过程应根据出料量的变化,及时调整给水量,保证水灰比准确,要喷射的混泥土无无干斑,无流淌,粘着力强,回弹料少。

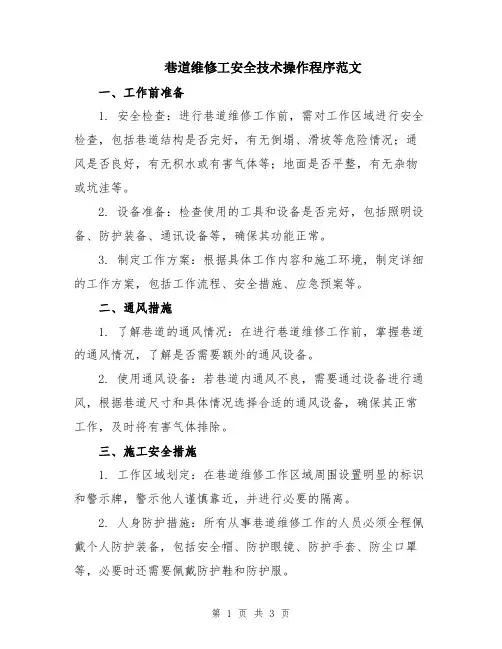

巷道维修工安全技术操作程序范文

巷道维修工安全技术操作程序范文一、工作前准备1. 安全检查:进行巷道维修工作前,需对工作区域进行安全检查,包括巷道结构是否完好,有无倒塌、滑坡等危险情况;通风是否良好,有无积水或有害气体等;地面是否平整,有无杂物或坑洼等。
2. 设备准备:检查使用的工具和设备是否完好,包括照明设备、防护装备、通讯设备等,确保其功能正常。
3. 制定工作方案:根据具体工作内容和施工环境,制定详细的工作方案,包括工作流程、安全措施、应急预案等。
二、通风措施1. 了解巷道的通风情况:在进行巷道维修工作前,掌握巷道的通风情况,了解是否需要额外的通风设备。
2. 使用通风设备:若巷道内通风不良,需要通过设备进行通风,根据巷道尺寸和具体情况选择合适的通风设备,确保其正常工作,及时将有害气体排除。
三、施工安全措施1. 工作区域划定:在巷道维修工作区域周围设置明显的标识和警示牌,警示他人谨慎靠近,并进行必要的隔离。
2. 人身防护措施:所有从事巷道维修工作的人员必须全程佩戴个人防护装备,包括安全帽、防护眼镜、防护手套、防尘口罩等,必要时还需要佩戴防护鞋和防护服。
3. 使用安全工具:使用安全工具进行巷道维修工作,禁止使用已损坏或不合格的工具。
对工具进行定期检查和维护,确保其正常使用。
四、高处作业安全1. 擦除滑倒风险:对巷道维修工作区域的高处部分,确保梯子、脚手架等设备的稳固性,并擦除滑倒风险,如有必要,进行防滑处理。
2. 安全使用作业设备:在高处作业时,使用合适的作业设备,并确保其稳定性和可靠性。
禁止超负荷作业。
3. 系好安全带:在高处作业时,必须系好安全带,确保安全带能够承受重量,并正确使用。
五、电工安全1. 施工前的电工检查:进行巷道维修工作前,必须进行电工检查,确保电气设备正常运行。
对于有故障的电气设备,应及时修理或更换。
2. 使用绝缘工具:进行巷道维修工作时,必须使用符合要求的绝缘工具,确保电工作业过程安全可靠。
3. 避免积水:巷道维修期间,必须防止水与电气设备接触,避免发生电击事故。
煤矿巷道维修安全技术措施

××煤矿巷道维修安全技术措施一、概述我矿井下日常维护及零星检修任务非常繁重,为确保日常维护及零星检修项作业中的安全,特编制本零星检修安全技术措施,请矿有关部门认真审批,施工单位严格遵照执行。
二、一般规定1、零星检修是指在同一地点连续10架以下的检修任务(包括补相、换梁换腿、扩帮蹬腿、支架回撤、校正上撑、背帮背顶、清理巷道、挑顶卧底)及3架以下局部冒顶的处理等巷道维修作业。
2、检修独头巷道(包括只有一个安全出口的待修巷道)时,必须由外向内逐架进行;回撤支架时必须由内向外逐架进行;严禁多架同时进行作业。
3、每班进入迎头作业前,都必须先检查所施工巷道的支护和围岩情况,处理好隐患后再作业,严格执行“敲帮问顶”制度,并在作业过程中安排有经验人员专职观察顶板,发现问题立即示警并进行处理。
4、检修过程中,每一个施工人员都必须找好自己的安全退路,并保证退路安全畅通。
5、检修过程中原则上禁止人员通过检修地点,特殊情况下必须征得检修人员同意后方能通过;独头巷道检修严禁人员进入检修地点以里。
6、使用葫芦时,选择挂葫芦的支架必须稳固,葫芦挂置稳定,并在挂葫芦支架附近的支架上上好撑子,增加支架稳定性。
7、检修过程中如果更换支架时必须严格执行先支后撤的原则,架设好支架控制好帮顶后再回撤原有支架,以防检修不当造成垮顶事故。
8、检修中如果挖腿窝或者落棚腿时必须上好临时撑子,保持帮顶稳定,防止片帮、垮顶伤人。
9、在倾斜井巷检修作业时,必须注意防止大块矸石等滚落打伤人员。
10、在倾斜提升井巷检修作业时,必须事先与打点工及绞车司机进行联系,检修过程中严禁提放车辆。
11、在轨道运输巷内进行检修作业时,必须时刻注意车辆运行,防止被运行的车辆撞伤、挤伤和压伤。
12、在输送机运输巷内进行检修作业时,必须事先与输送机司机联系好,必要时停止输送机运行,并要注意防止被运行中的输送机拉伤。
13、在胶带输送机运输巷内进行检修作业时,进行顶部作业(上梁头、背顶、挑顶、放顶等)时必须停止输送机运行,作业完成并清净煤、矸后方准启动输送机;同时必须注意顶部大块矸石落下或工具损坏皮带。
维修巷道的安全技术措施

维修巷道的安全技术措施依据《煤矿平安规程规定》,井下巷道必需保证行人、通风、运输的平安。
由于矿井停产时间较长,部分巷道失修,需要对失修巷道进行修理,为了保证修理人员的平安,特制定本平安技术措施。
一、施工范围及内容处理+820mA3西翼回风顺槽、+770mA5西翼回风顺槽、+770mA5西翼运输顺槽、+770mA5西翼回风顺槽联络巷消失的部分锚杆(索)支护失效、锚网锈蚀、离层及网兜。
二、施工工序作业前平安检查-敲帮问顶-拆放网兜-铺设锚网,重新补打锚杆、锚索-清理作业现场-收尾。
三、施工技术参数要求巷道处理网兜时严格根据要求进行处理,锚杆间排距依据巷道原有支护间排距,每根锚杆使用2节(CK2350型)树脂锚固剂,锚杆外露长度10—100mm之间;每根锚索使用4节(CK2350型)树脂锚固剂,锚索外露长度150-250mm之间;锚网压接不小于100mm,每间隔200mm采纳14#铁丝双股进行捆扎,锚网应铺平、铺展。
托盘密贴壁面,其锚固力及预应力根据锚网支护巷道质量标准及检查验收标准执行。
四、危急源辨识及风险评估分析每道工序可能消失的危害因素,详细如下:<imgsrc=“/UploadFiles/2022002/20232/Tech/20 2302071133137550.jpg”alt=““width=“462”heig ht=“665”/<imgsrc=“/UploadFiles/2022002/20232/Tech/20 2302071133133352.jpg”alt=““width=“462”heig ht=“285”/五、针对以上危急源和风险评估结果,平安技术措施如下:1.班前会仔细学习本平安技术措施,由班组长交代清晰每项工作的工艺流程和存在的危急源及预防措施。
2.进入施工地点,班组长必需对施工现场进行检查,确认施工地点支护完好合格、顶板平安牢靠,无平安隐患,方可正常施工。
3.施工前,清理好施工地点的杂物煤矸,清理好退路。
巷道维修安全技术措施

巷道维修安全技术措施一、概述巷道维修是指对地下巷道进行检修和维护,以确保巷道的安全和良好运行。
由于巷道维修工作涉及到安全问题,因此必须采取一系列的技术措施来确保工作人员的安全,防止事故的发生。
本文将对巷道维修过程中的安全技术措施进行详细的介绍。
二、巷道维修安全技术措施1. 工作前的准备在进行巷道维修之前,工作人员必须对维修现场进行详细的检查,包括巷道的结构、使用情况、气体检测、疏散通道等,确保维修前的准备充分,并对维修的风险进行评估,提前进行预防和应对措施的规划。
2. 作业区域隔离维修期间需要将巷道划分为作业区域和非作业区域,对维修区域进行有效的隔离措施,以防止人员和车辆误入,导致意外事件的发生。
3. 工作人员个人防护维修工作人员在进行巷道维修作业时必须佩戴合适的个人防护装备,包括安全头盔、安全带、防护鞋等,并要求工作人员遵守安全操作规程,提高安全意识,确保自身的安全。
4. 环境监测由于巷道维修作业涉及到气体、温度等多种因素的影响,必须对现场环境进行监测,以确保人员在安全的条件下进行作业,防止因环境影响导致意外事故的发生。
5. 防火措施巷道具有相对封闭的特征,一旦发生火灾,将会对维修人员和设备造成严重危害。
因此,在维修过程中需要采取必要的防火措施,包括使用不易燃的材料,加强通风排烟等操作。
6. 防爆措施巷道中存在着氧气含量低、有毒气体浓度高等易爆环境,因此,巷道维修过程中需要采取防爆措施,如限制工作电器的使用、对易燃易爆物品进行清理等,确保巷道维修安全进行。
7. 紧急救援尽管巷道维修过程中采取了各种安全措施来预防事故的发生,但仍无法完全预测事故可能发生的时刻和地点。
因此,在巷道维修过程中必须设立紧急救援组,并制定相应的应急预案,以保证在事故发生时能够快速、有效地进行救援。
三、总结巷道维修工作是一个极具风险的工作,需要维修人员具备丰富的经验和知识,并且在实际操作中采取各种有效的安全技术措施。
只有这样,才能够保证维修工作的安全进行,有效地维护巷道的运行和安全,为人们带来更加便利、安全的生活环境。
巷道维修安全操作规程范本(2篇)

巷道维修安全操作规程范本一、工作前的准备1. 维修人员必须参加工作前的安全培训,并通过考试合格后方可上岗。
2. 维修人员必须穿着符合相关规定的安全防护装备,包括头盔、安全鞋、防护眼镜、防护手套等,并确保穿戴正确。
3. 维修工具必须经过检查,确保完好无损,并按照规定放置于指定位置。
4. 确保维修现场的通风状况良好,如有需要,应设置通风设备。
二、维修操作流程1. 检查翻新材料:维修人员应按照规定的要求对翻新材料进行检查,判断是否符合使用标准,如有问题应及时报告。
2. 环境清理:维修人员在开始维修工作前,应对维修现场进行环境清理,清除杂物和其他可能妨碍维修工作的障碍。
3. 安全防护设施:维修人员应按照规定的要求设置安全防护设施,包括警示标识、安全栏杆等,确保工作区域的安全。
4. 维修工具使用:维修人员在使用维修工具时,必须按照使用说明进行操作,严禁随意更改或拆卸工具,使用完毕后应及时清理并归位。
5. 施工过程控制:维修人员在施工过程中应严格控制施工质量,确保维修工作符合规定的要求,如有质量问题应及时整改。
6. 安全监控:维修人员应随时关注工作现场的安全状况,如发现存在安全隐患应及时采取措施排除,并向上级汇报。
7. 维修结束清理:维修工作结束后,维修人员应对维修现场进行清理,清除施工垃圾、检查维修工具是否完好,并确保安全防护设施全部撤除。
三、危险警示与应急措施1. 气体泄漏:如发现气体泄漏,维修人员应立即停止维修工作、撤离现场,并向相关部门报告,不得擅自处理。
2. 火灾事故:维修人员发现火灾事故发生时,应立即按照应急预案采取措施进行灭火,并及时报警。
3. 突发事故:维修人员在执行任务时,如遇到突发事故应立即向上级报告,并做好相应的应急处理。
4. 电气事故:维修人员在电气设备维修时,应按照操作规程进行操作,并确保与电源断开连接后方可进行维修工作。
四、安全检查与记录1. 日常安全检查:维修人员应每天对工作现场进行安全检查,包括安全设施是否完好、材料是否摆放整齐等,如发现问题应及时报告并整改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整体解决方案系列
巷道临时维修技术安全措
施
(标准、完整、实用、可修改)
编号:FS-QG-72360巷道临时维修技术安全措施Technical safety measures for roadway temporary maintenance
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
一、找顶帮悬矸措施:
1、找顶帮悬矸要站在相对高处用长把工具找下,防止悬矸随工具把滑下伤人。
2、如果开裂浆体或矸石较大,不得使用风镐或风镐找,要使用2m长的撬棍插入开裂浆体一侧将其找掉。
在找的过程中,严禁其他人员通过,防止其落下伤人。
3、找顶工作应有2名经验的人员担任,一人找顶、一人观察顶板。
找顶人应站在安全地点,观察人应站在找顶人的侧后面,并保证退路畅通。
4、找顶应从有完好支护的地点开始,由外向里先顶部后两帮依次进行,找顶范围内严禁其他人员进入。
5、找顶工作应戴手套。
二、打锚杆眼措施:
打眼前,首先按照中、腰线严格检查巷道断面规格,不符合作业规程要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认安全后,方可开始工作,锚杆与巷道轮廓线的夹角不得小于75°锚杆眼位误差不得超过100mm,锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,锚杆眼打好后,应将眼内的岩渣、积水清理干净。
打眼时,必须站在支护完整的地点或临时支护的掩护下操作。
打眼的顺序,应按先顶后帮的顺序依次进行。
三、喷射混凝土
1、准备工作
(1)检查锚杆安装是否符合设计要求,发现问题及时处理。
(2)清理喷射现场的矸石杂物,接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。
(3)检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象。
(4)喷射前必须用高压水冲洗岩面。
(6)喷射人员要佩戴齐全有效的劳保用品。
2、喷射混凝土的工艺要求
喷射顺序为:先墙后供,从墙基开始自下而上进行,喷枪头与受喷面应尽量保持垂直。
喷枪头与受喷面的垂直距离以0.8~1.0m为宜。
喷射时,喷浆机的供风压力在0.4mpa水压应比风压高0.1mpa左右,加水量凭射手的经验加以控制,最合适的水灰比是0.4~0.5之间。
喷射过程应根据出料量的变化,及时调整给水量,保证水灰比准确,要喷射的混泥土无无干斑,无流淌,粘着力强,回弹料少。
3、喷射工作
喷射工作结束后,应将当班拌料用净。
当班喷射工作结束后,必须卸开喷头,清理水环和喷浆机内外部所有灰浆或材料。
开机时必须先给水,后开风,再开机,最后上料:停机时,要先停料,后停机,再关水,最后停风。
喷射工作开始后,严禁将喷枪射头对准人员,喷射中突然发生堵塞故障时,喷射手应紧握喷头并将喷嘴朝下。
4、喷射质量
喷射前必须清理岩帮,清理浮矸,喷射均匀,无裂隙,无“穿裙,赤脚”。
四、设备管线的保护措施
1、所有受修复影响的电缆尽量放下并埋好,埋深不得小于0.2m。
2、不能落地的电缆、风水管和各种设备必须用木桩或旧皮带妥善遮盖,遮盖时不得留有空隙,以防损坏设备。
五、巷道修复时,尽量恢复原断面,如有特殊情况时,必须满足通风、行人、运输和管线敷设的要求。
六、运输管理
1、采用人力推车时,必须遵守下列规定:
①1次只准推1辆车。
严禁在矿车两侧推车。
同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;坡度大于5‰时,不得小于30m:坡度大于7‰时,不准人力推车。
②推车时必须时刻注意前方。
在开始推车、停车、掉道、发现前方有人或有障碍物,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、风门、硐室出口时,推车人必须及时发出警号。
③严禁放飞车。
2、处理掉道矿车必须遵守下列规定:
①有专人指挥。
②将矿车稳住,先抬一头上轨,后抬另一头复位。
③用铁轨、撬杠使矿车复位时,应注意自身及他人安全。
④用机械复位时,严禁生拉硬拖矿车。
