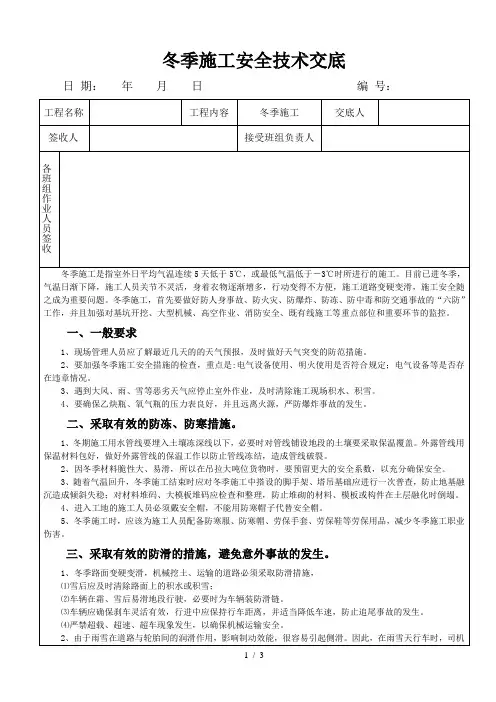

冬季施工安全技术交底
(13)动火作业必须办理《动火许可证》,必须安排专人看火,佩戴看火人袖标,必须按照规定清理作业场所范围内的易燃易爆物品,必须配备消防灭火器材,动火作业完毕必须检查有无发生火灾的隐患方能离开作业现场。
(14)严禁随意动用、破坏施工现场消防设施及器材。
(15)冬季施工保温材料的使用,保温管必须采取防火措施,不得随意丢弃。
(8)雪雨过后应及时清理干净作业现场的积雨、积雪或滑冰方可作业。
(9)作业面必须设置牢固可靠的作业平台或脚手架及护栏。
(10)使用大锤及其它手持工具前,应检查木柄及绳索是否牢固。
(11)在高处作业时必须将安全带正确的使用,作业前要检查作业面的防护措施,确认无缺陷后方可作业。
(12)加强用火管理,生火必须经审批,遵守消防规定,五级风停火,防止火灾发生,配备防火用器和设施。
(2)每天使用的水泵等用后应排净存水。
(3)冬季水压试验为防止水在管道滞留时间长或水排放不净造成管道设备冻裂,应在试压水中加入适当的乙二醇(添加量视当时气温而定),降低水的冰点达到防冻目的。水压试验完毕后,用压缩空气分段将管中残留水吹扫干净,也可分段采用压缩空气气压法减压。
(4)气温在零下3摄氏度以下通暖时,门窗洞口必须尽可能严密,可采用临时措施堵住,要设法提高水温或降低水的冰点。室内最好有临时采暖措施,使室温维持在零上5摄氏度以上,以防止发生系统内水结冰胀裂管道和散热设备。通暖未进入正常状况不得擅离岗位,发现情况及时报告迅速检修。
(35)遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪、结冰,严禁雨雪和大风天气强行组织施工作业。
(36)加强防火安全教育,尤其是存在易燃易爆物质的区域,应对作业人员加强禁止烟火的教育,加强动火管理,建立各级防火安全责任制度。
(37)加强冬季取暖的统一管理,宿舍的公用取暖设施应设专人管理,严禁在宿舍内使用电炉或采用明火取暖。

冬季施工技术交底

冬季施工技术交底

冬季施工技术交底
冬季施工技术交底
在冬季施工过程中,为确保施工质量,需要进行全面的技术交底。

本文将介绍冬季施工的注意事项、安全措施和技术要求,为读者提供有益的参考。

一、冬季施工的注意事项
1、气温低:在冬季施工时,气温通常较低,可能会导致建筑材料性能下降,因此需要采取相应的保温措施。

2、雪天施工:降雪天气会影响施工进度和安全,应提前做好防滑、除雪措施。

3、关注天气变化:及时关注天气预报,避免在恶劣天气下进行施工。

二、冬季施工的安全措施
1、安全警示标志:在施工现场设置安全警示标志,提醒行人注意施工安全。

2、安全带、安全帽:确保施工人员佩戴安全带、安全帽等防护装备。

3、防火措施:加强施工现场的防火措施,确保消防器材完好无损。

4、防滑措施:及时清理施工现场的积水、积雪,做好防滑措施。

三、冬季施工的技术要求
1、混凝土施工:在冬季施工时,应适当提高混凝土的配合比,加入适量的防冻剂,确保混凝土在低温下正常硬化。

2、钢筋焊接:在冬季施工时,应采取保暖措施,确保钢筋焊接质量。

3、砌体施工:在冬季施工时,应采用强度等级较高的砂浆,并确保砖块干燥,以提高砌体强度。

4、保温措施:在冬季施工时,应根据实际情况采取相应的保温措施,如加装保温棚、使用保温材料等。

总之,在冬季施工过程中,应充分考虑气候条件和施工环境,采取相应的安全措施和技术要求,确保施工质量。

要加强施工现场管理,提高施工人员的安全意识和技能水平,确保施工安全。

冬季施工安全技术交底

冬季施工安全技术交底
9、在劳务工宿舍和施工现场,禁止使用电弧灯进行取暖,以免引起触电和火灾。
六、细化防止煤气中毒的安全措施。
冬季是煤气、煤炉中毒的高发季节,宿舍和现场应规范煤气、煤炉的使用。
1、防止煤气管道和煤气灶具漏气。睡觉前应检查煤气开关是否关好,厨房是否有煤气漏出特有的臭味。如有可疑,可将肥皂水涂抹在怀疑漏气的地方,如有漏气,被检查处就会冒肥皂泡。千万不要用点火的办法来检查漏气,因为,当空气中煤气的含量达5-40%时,遇明火就会发生爆炸。
⑵不具备更换防冻液的车辆正常停用后应将散热器及机体内的水排放干净;⑶经常检查车辆刹车气罐中是否存在积水。
⑷检查车辆灯光、喇叭、自备灭火器是否齐全有效,离合器、刹车、转向系统是否灵活可靠。
2、所有车辆清洗时,严禁用水枪直接冲刷蓄电池、散热器、驾驶室内电气元件。
3、所有机动车辆的水箱每天必须放水,各种管道、压力容器等设备停用必须将水放尽。油箱及容器内的油料冻结时,应采用热水或蒸汽化冻,严禁用火烤化。
3、施工场地有积雪时,要及时清扫以便机具堆放。及时排除现场积水,防止积水漫流结冰形成安全隐患。
4、在冬季雨雪天气,操作平台、爬梯、上下坡道及临边,高空防护等施工项目应采取相应的防滑措施,以确保安全。
⑴操作平台、机械爬梯有雪、霜时,必须清理干净后,方可进行作业、攀登;
⑵维修机械设备等登高作业时必须系好安全带、清除雪、霜后,方可进行作业;
3、电褥子在冬季的使用极为广泛,为了使电热毯的寿命增加和避免产生事故,需正确使用电热毯,其方法是:⑴铺电热毯时,应在床上选辅一条软垫,之后再铺上电热毯。在其上边再铺褥子和毛毯,以增强取暖效果。
⑵电热毯不宜长期使用,一是易浪费能源,二是易产生灼热感,若长时间使用,须选用恒温型电热毯。
⑶切忌金属制品刺进电热毯,以防电热丝短路,造成人身伤亡。

冬季施工技术交底

冬季施工技术交底

冬季施工技术交底随着冬季的来临,气温逐渐降低,给建筑施工带来了一系列的挑战。

为了确保冬季施工的质量和安全,提高施工效率,特进行本次冬季施工技术交底。

一、冬季施工的特点冬季施工的最大特点就是低温。

低温会导致施工材料的性能发生变化,如混凝土的凝结时间延长、强度增长缓慢;钢材的脆性增加,焊接难度加大等。

此外,冬季的雨雪天气会使施工现场变得湿滑,增加施工的安全风险;同时,冬季昼短夜长,也会缩短有效施工时间。

二、施工前的准备工作1、技术准备熟悉施工图纸,了解冬季施工部位及施工要求。

制定详细的冬季施工方案,包括施工方法、施工流程、质量控制要点、安全保障措施等。

对施工人员进行技术培训和交底,使其明确冬季施工的技术要求和注意事项。

2、材料准备提前储备足够的保温材料,如草帘、棉被、塑料薄膜等。

准备好抗冻剂、早强剂等外加剂,并确保其质量符合要求。

对水泥、砂石等原材料进行覆盖保温,防止受冻。

3、设备准备对施工机械设备进行全面检查和维护,确保在冬季能够正常运行。

为机械设备配备合适的防冻液和冬季润滑油。

4、现场准备做好施工现场的排水工作,防止积水结冰。

搭建保温棚、暖棚等临时设施,为施工创造适宜的环境。

三、冬季施工的主要技术措施1、土方工程土方开挖应采取连续作业,避免基底土受冻。

对于已开挖的基槽,应及时采取保温措施,可用草帘、棉被等覆盖。

回填土应选用未冻结的土,且分层夯实,每层厚度应比常温施工时减少 20% 25%。

2、钢筋工程钢筋在运输和加工过程中应防止撞击和刻痕,以免降低钢筋的强度。

钢筋焊接应在室内进行,若必须在室外焊接,应采取挡风、防雪措施,焊接后的接头严禁立即接触冰雪。

3、混凝土工程优先选用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于425。

控制混凝土的配合比,适当增加水泥用量,降低水灰比,以提高混凝土的抗冻性。

混凝土搅拌时应采用热水搅拌,水温不宜超过 80℃。

混凝土浇筑前应清除模板和钢筋上的冰雪和污垢。

浇筑后的混凝土应及时覆盖保温,养护时间应不少于 14 天。

冬季施工技术交底

冬季施工技术交底

冬季施工技术交底随着冬季的来临,气温逐渐降低,施工条件变得更加复杂和苛刻。

为了确保冬季施工的质量和安全,提高施工效率,特制定本冬季施工技术交底。

一、冬季施工特点冬季施工由于受气候及环境的不利影响,是工程质量事故的多发季节,尤以混凝土工程、钢结构工程、土方工程及砌体工程居多。

其质量事故出现的隐蔽性、滞后性,大多在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。

冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。

二、施工准备1、技术准备(1)施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。

(2)制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排),施工程序,施工方法,机具与材料调配计划,施工人员技术培训(测温人员,掺外加剂人员)与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点,检测项目等方面。

2、生产准备(1)根据制定的进度计划安排好施工任务及现场准备工作。

如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温。

(2)排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冰现象。

(3)保证消防道路的畅通。

3、资源准备(1)根据冬季施工方案中所确定的保温材料、外加剂等材料品种、规格、型号和数量,尽早进行采购和储备。

(2)对于施工现场的各种机械设备,应提前做好换季保养和维修,更换适合冬季使用的润滑油、防冻液等。

(3)准备好冬季施工所需的劳保用品,如防寒服、防寒手套、防寒鞋等。

三、土方工程1、土方开挖(1)一般宜在入冬前挖好,覆盖保温。

必须在冬季开挖的部位,可在土表面覆盖保温材料或在冰冻前翻松表土。

冬季施工安全技术交底模板

冬季施工安全技术交底模板

一、前言冬季施工由于气温低、湿度大、施工条件恶劣,给施工安全带来诸多隐患。

为确保冬季施工安全,提高施工质量,现将冬季施工安全技术交底如下:二、冬季施工安全注意事项1. 人员安全(1)加强冬季施工安全教育,提高员工安全意识。

(2)对施工人员进行冬季施工安全培训,确保掌握冬季施工安全操作规程。

(3)加强施工现场管理,严格执行冬季施工安全制度。

2. 设备安全(1)对施工设备进行冬季保养,确保设备正常运行。

(2)对易发生故障的设备加强检查和维护,发现问题及时处理。

(3)严格执行设备操作规程,防止因操作不当造成事故。

3. 施工现场安全(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。

(2)施工现场道路要定期清扫,防止结冰,确保人员通行安全。

(3)施工现场临时用电线路要符合安全规范,防止触电事故。

4. 防冻措施(1)施工现场水源、电源、火源等设施要采取防冻措施,防止因冻结造成事故。

(2)施工现场使用的工具、材料等要采取防冻措施,确保施工顺利进行。

(3)施工人员要穿戴保暖衣物,防止因低温作业造成冻伤。

5. 防火措施(1)施工现场严禁吸烟,防止火灾事故发生。

(2)施工现场要配备足够的消防器材,确保火灾发生时能及时扑救。

(3)加强施工现场消防管理,定期进行消防演练。

三、冬季施工安全技术措施1. 施工组织设计(1)编制冬季施工组织设计,明确冬季施工安全目标、措施和责任人。

(2)根据工程特点和气候条件,制定冬季施工方案。

2. 施工材料、设备管理(1)选用符合冬季施工要求的材料、设备。

(2)加强材料、设备的检查、验收,确保质量合格。

3. 施工工艺(1)采用合理的施工工艺,确保冬季施工质量。

(2)加强施工过程中的质量控制,防止因低温作业造成质量问题。

4. 保温措施(1)对施工现场进行保温,防止低温作业对施工质量的影响。

(2)对施工材料、设备进行保温,确保施工顺利进行。

四、冬季施工安全责任1. 施工单位应建立健全冬季施工安全责任制,明确各级人员的安全职责。

冬季施工安全技术交底2(二)2024

冬季施工安全技术交底2(二)2024

冬季施工安全技术交底2(二)引言概述冬季施工安全是建设工程中的重要环节,针对低温环境下施工的特殊要求和隐患,必须采取一系列的安全技术来保障工人的人身安全和项目的顺利进行。

本文将重点介绍冬季施工安全技术交底的相关内容,从防寒保暖、施工设备、施工工艺、施工人员健康和应急预案等五个大点进行详细讲述。

正文内容一、防寒保暖1.给施工人员提供适当的防寒服装和防滑鞋,确保其在低温环境下的工作安全。

2.加强施工工地的保温措施,减少冷风的侵袭,并保持室内的合适温度。

3.在施工现场设置临时遮阳棚或加热设备,提供温暖的休息场所。

4.定期组织防寒保暖培训,提高施工人员的防寒保暖意识和技能。

5.密切关注天气预报,根据气象情况合理调整施工计划,并采取相应的防寒措施。

二、施工设备1.清洁、维护和检修施工设备,确保其正常运行和安全使用。

2.在低温环境下,特别是雨雪天气中,对吊装设备和塔吊进行额外的安全检查和控制。

3.使用防滑链或防滑垫等装置,增加施工设备的稳定性和抗滑性。

4.对特殊设备如高空作业平台和脚手架的结构进行设计和选择,以适应低温环境下的使用要求。

5.加强设备操作人员的培训和监督,确保其熟练掌握设备操作技能,并遵守安全操作规程。

三、施工工艺1.合理安排和调整施工工艺,避免在低温环境下使用易冻结的材料和施工方法。

2.保持施工现场的通风畅通,防止积雪和冰凌对施工工艺造成干扰。

3.采取加深基坑或进行土壤保温等措施,减少土质冻结对施工工艺的影响。

4.合理调整施工进度,避免施工工艺中需要涉水作业的情况发生。

5.加强施工工艺的监管和检查,及时发现和解决低温环境下可能出现的问题。

四、施工人员健康1.定期体检施工人员,确保其身体健康状况能够适应低温环境下的工作需求。

2.加强施工人员的营养补给,提供富含热量和营养的饮食,并鼓励适量运动。

3.设置合理的作息时间和休息间隔,避免疲劳导致的安全事故发生。

4.开展健康教育和心理疏导,帮助施工人员应对低温环境下可能出现的困难和压力。

冬季安全施工综合技术交底模板

冬季安全施工综合技术交底模板

一、前言冬季施工由于气温较低、天气恶劣,给施工带来了一定的困难。

为确保冬季施工安全,提高施工质量,现将冬季安全施工综合技术交底如下:二、冬季施工特点及注意事项1. 冬季施工特点:(1)施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程、钢结构工程居多;(2)质量事故出现的隐蔽性、滞后性,给事故处理带来难度;(3)冬季施工的计划性和准备工作时间性强,容易因仓促施工导致质量事故。

2. 冬季施工注意事项:(1)加强保温措施,确保工程质量;(2)做好防冻、防滑、防中毒、防火灾等工作;(3)合理安排施工计划,确保施工进度;(4)加强施工现场安全管理,消除安全隐患。

三、冬季施工安全技术措施1. 防人身伤害事故:(1)对施工现场脚手架、安全网、劳动保护等防护设施进行严格检查,确保其安全可靠;(2)对登高作业人员进行防滑、防冻措施,正确佩戴安全帽、安全带;(3)对施工现场进行定期巡查,发现安全隐患及时整改。

2. 防火灾:(1)施工现场严禁吸烟,电气焊、火炉等用火作业需办理用火手续,并有专人看火;(2)易燃材料应专门堆放,距离应符合防火规定,并配备足够的消防器材;(3)大风雪后,对施工现场进行全面检查,及时清除冰雪,确保消防道路畅通。

3. 防冻、防滑:(1)对施工现场进行保温防冻处理,确保施工环境温度适宜;(2)对施工现场地面、楼梯、通道等易滑区域进行防滑处理;(3)对施工人员加强防冻、防滑教育,提高安全意识。

4. 防中毒:(1)加强施工现场通风,确保空气流通;(2)对施工人员进行防中毒教育,提高安全意识;(3)定期检测施工现场有毒有害气体浓度,确保施工人员健康。

四、冬季施工方案及措施1. 编制冬季施工方案,明确施工程序、施工方法、现场布置、设备、材料、能源、工具的供应计划、安全防火措施、测温制度和质量检查制度等;2. 组织有关人员学习冬季施工方案,并向施工队组进行交底;3. 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击;4. 安排专人测量施工温度,确保施工环境温度符合要求;5. 对施工人员进行冬季施工安全技术措施交底,提高安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2)回填土施工在正温下进行,每层铺土厚度比常温施工时减少20~25%。如必须在负温时回填,回填土前刨去基底的冻层,经监理验收合格批准后方可进行回填。槽有积水地段必须清净积水等污物,改用天然级配砂石料进行回填,土中不得含有直径大于150mm的冻块,做到当日填土当日夯实;隔日需继续上填时,当日在已回填好的土层上用双层篷布保温过夜,防止土层受冻。
(2)在施工过程中进行技术方案实施检查,指导关键工序、特殊工序的施工操作。
2、测点保护
因施工现场相对开阔,该地区又属于冻胀性地区,因此对长期使用的中心桩、水准点、观测点均埋至地下1.0m深,设置0.3m×0.3m×1.0m的混凝土柱加以保护,使其不受冻胀影响,并定期校核其准确程度。
3、降水
降水施工包括场地外管线铺设和场地降水设施两个部分,为确保冬季施工质量,在施工中必须加强保温措施,具体做法如下:
结合本工程特点,考虑明开结构的施工,为保证质量,确保关键工期,完成总进度计划,冬施措施既要遵守冬施的一般要求,又要考虑各部位的不同情况。
四、冬季施工技术措施
1、冬期施工技术管理措施
(1)在工程施工开始前,技术部门必须依据《冬期施工方案》向工长及班组长进行技术交底,明确说明施工技术操作要点、技术要求、注意事项。
(3)帮条焊时帮条和主筋之间用四点固定焊固定,搭接焊时用两点固定。定位焊缝应离帮条或搭接端部20mm以上。帮条焊和搭接焊的焊缝厚度应不小于0.3倍钢筋直径,焊缝宽度不小于0.7倍钢筋直径。
5、钢支撑施工
(1)施加应力应考虑气温变化对钢支撑应力的影响,为了最低限度减少气温对钢支撑应力施加的影响,施加应力宜选择在气温较低的时间段进行。
(2)派专人检查钢管支撑隼子,一有松动,及时进行重新加荷打隼子。专人检查钢管支撑时,由于高空作业,需系安全带。
(3)负温度下钢结构焊接用的焊条,在满足强度要求的前提下,应选用屈服强度较低、冲击韧性较好的低氢型焊条,并应遵守国家现行标准《建筑工程冬期施工规程》(JGJ/104-2011)的有规定。
3、冬季施工阶段划分
冬季施工期限划分原则:当室外温度连续五天平均低于5℃,即进入冬季施工,当室外温度连续5天高于5℃即解除冬季施工。为便于工程管理和根据不同温度调整技术方案,把冬季期施工分为以下几个阶段:
(1)初冻阶段施工(0℃≤平均气温≤5℃):此阶段采用篷布保温,使混凝土部温度降到0℃前已达到设计混凝土强度的30%(底板和侧墙、中板和顶板为C35,中柱为C50)。混凝土施工前,根据天气预报,未来5天的气温情况酌情掺加防冻剂。
(2)严冬阶段施工(-5℃<平均气温<0℃):此阶段混凝土掺加防冻剂,混凝土采用篷布保温,电炉加热,使混凝土部温度降到0℃时或防冻剂规定温度前已达到临界强度。
(3)寒流阶段施工:平均气温低于-5℃,极端最低气温达-10℃以下或遇到特大雨雪、冰冻天气,停止混凝土和钢筋工程施工。
另外,根据实际情况可采取临时暂停施工等措施。
(5)配备两台柴油发电机,保证降水施工用电,柴油发电机在使用时选择凝点低、流动性好的柴油。低温时燃油的黏度增加,流动性变差,雾化不良,容易使燃烧过程恶化,发动机的起动性、动力性、经济性下降。柴油的凝固点应低于环境最低温度3~5℃,以保证在最低温度时不凝固。
(5)水管在停止通水时必须立即拆管并将管存水排除干净。
(4)负温焊接现场应采取遮挡措施,搭设防护棚,避免冰雪。
(5)降雪时应停止焊接作业,注意防触电,施工时应搭设遮挡棚。严冬时停止焊接作业。
(6)在焊接钢支撑托盘及进行钢支撑预加应力时要求施工人员务必系上安全带,穿上防滑鞋后方可施工。
(7)冬季施工作业过程中,霜雪天要对其进行及时清扫,大风雪后要对连接部位进行及时检查,防止高空坠落事故的发生。
1、温控
根据《建筑工程冬期施工规程》(JGJ104-97)的规定,当室外日平均气温连续5d低于5℃,即进入冬期施工;当室外日平均气温连续5d高于5℃时,解除冬期施工。
2、时控
根据市地区气候特点,本工程冬季施工时间除执行国家规的具体规定外,原则上应为11月15日~3月15日,且注意上述时间围之外的气温突降。
4、土方施工
(1)土方开挖:
冬期进行明开结构土方开挖,预留200mm原状土层,在浇注垫层混凝土当天将该土层清走,然后尽快完成混凝土浇注施工。若已挖至设计基底标高,用篷布搭接压茬覆盖,当日平均气温低于-5℃时,覆盖两层篷布。
(2)土方回填:
1)在入冬以前,将挖出的好土堆积一处进行适当保温,等冬期需要回填时,将堆土表层受冻部分清除,将部未受冻的土挖出进行回填。
(1)埋设于地下的施工供水、排水管路其埋设深度必须在冻土层以下,埋深不足时用棉被等保温材料包裹。
(2)根据实际情况,露出地面的管线应用棉被包裹进行保温处理,并用尼龙绳进行缠绕绑扎。
(3)排水主管和支管采用80mm后的岩棉加塑料布保温,井及集水池等周围顶面用岩棉来保温。
(4)管道在保温前,对管井的抽水系统进行清理,方可进行保温。保温材料进入现场不得雨淋或存放在潮湿场所。
6、钢筋及焊接工程
(1)钢筋进场前仔细清除堆场上积雪,冰渣。下雪时及时覆盖塑料布或彩条布,确保钢筋不受侵蚀和污染。
(2)在负温条件下焊接钢筋,尽量在室进行,如在室外,当雪天或施焊现场风速超过5.4m/s(3级风)焊接时,将设置可移动式挡风板(上覆盖板)遮蔽;严格杜绝焊接接头因遇到冰、雪而产生淬硬组织以至微裂。
济南轨道交通集团有限公司
承包单位:合同号:
监理单位:编号:
技术交底记录
C033
施工单位
交底时间
交底部位
各分项分部工程
工序名称
交底提要:冬季施工质量控制及采取的措施
交底容(可另增附页):
一、交底围
本交底适用于市轨道交通R3线一期工程冬季施工。
二、冬季施工期限的确定
冬季施工实行“双控制”(温控、时控),当天气条件符合其一时,即进入冬季Байду номын сангаас工状态。
三、冬期施工期间主要施工部位
根据总体施工进度安排,本工程处于冬期施工的部位及工序有:
1、西周家庄站、盛福庄站围护结构、旋喷桩施工
2、西周家庄站基坑土方开挖、冠梁及第一道混凝土支撑施工、喷砼、钢支撑、防水及结构施工;
3、盛福庄站基坑土方开挖、冠梁及第一道混凝土支撑施工、喷砼、钢支撑、防水及结构施工;
4、盛福庄盖挖段钢管柱顶板土方、防水及结构施工;西周家庄盖挖段顶板土方、防水及结构施工。
