质量安全问题红线(修改)
关于下发哈牡哈佳公司质量安全
管理红线的通知
管内各参建单位:
为更好提高现场质量安全控制,公司根据管内一年来出现的质量安全问题进行分析汇总,并形成公司内控质量安全管理红线(5557789
管理红线),现下发给你们,要求各单位在遵照国家相关规定、铁路总公司质量安全红线、现行验收标准、相关设计文件等规定前提下认真落实执行。
一、内业资料(5条)
1.检验批签署不及时,存在签字不规范现象。
2.技术交底未执行三级交底制度,交底人不符合要求,内容简
单,格式一致,未结合现场实际进行编制。
3.工艺性试验未按照验标要求履行监理和设计审批手续。
4.施工日志、监理日志记录内容空洞,字迹杂乱,无法真实反映
现场管理过程。
5.各种施工专项方案审批手续不全,内容不完善,针对性不强,
主要技术要求不明确。
二、安全管理(5条)
1.大型设备安装使用手续不全,日常检查维修不到位,未按照公司制定的大型设备管理办法办理相关手续。
2. 现场检查发现问题回复不及时。
各级检查下发的问题整改通知单,存在无整改回复报告或问题整改未闭合的现象。
3.进入施工现场不佩戴安全帽,高处作业未使用安全带、安全绳
等安全防护用品。
4. 施工现场管理人员配备不足,技术力量薄弱,未按架子队管理模式和现场实际需求配足配全管理人员;监理单位未按照投标承诺配齐监理管理人员,副总监、监理人员数量不足。
5.临近营业线施工防护不到位,未执行一人一机制度,临近营业
线桥梁钻机、地基处理螺旋钻机等未设置缆风绳、地垫钢板等防倾覆措施。
三、拌合站和试验室管理(5条)
1.混凝土拌合站机组操作系统仅设置1个控制密码,操作员和试验员共用,不符合配合比输入和搅拌机操作独立控制的要求。
2.拌合站水泥罐中既有水泥未使用完毕,便开始注入新批次水泥,
不同批次的水泥混装;拌合站使用未经检测的材料包括水泥等。
3.混凝土不合格信息处理时原因分析、处置措施不详细,废弃混凝土影像资料无拍摄日期。
4.标养室储存混凝土试件容量不足,摆放间距不符合要求;标养室试块数量与台账不符;中心实验室对混凝土试块养护及检测无统一管理,无管理台账及检测结果报告,缺乏制度及分工。
5. 试验检测不合格数据报告处理不及时,报警日期与处理日期不符,不及时上传,不合格原因分析、处理不符合现场实际。
四、路基及过渡段、地基处理施工(7条)
1. 路基及过渡段施工未先施做试验段,未根据工艺性试验取得的施工
工艺参数编制作业指导书,施工作业指导书未报监理审批、未经设
计签认,便开始全面展开路基及过渡段施工。
2. 过渡段填筑使用级配碎石及水泥掺量未严格执行设计规定,级配碎
石站未经验收合格便开始使用,未做到随拌随用,水泥级配碎石混
合料未在2小时内使用完毕,未按照规定进行养护。
3. 路基及过渡段分层填筑厚度、最大粒径及预留台阶宽度、压实度等
不符合工艺性试验参数、作业指导书及验标要求。
4. 路基施工现场未建立完善的永临结合的防排水系统,路堑边坡顶部
未设有截水天沟,坡底未设置排水沟,未保持排水畅通;路基面未
严格按照设计要求施作横向排水坡,填筑的路堤边坡未设置防止对
坡面冲刷的临时排水沟。
5. 高路堑地段路基施工未制定专项施工方案,对于分级开挖的地段未
做到随挖随施作防护工程,确保边坡稳定性及防护工程质量。
6. 搅拌桩、旋喷桩、CFG桩、混凝土灌注桩等施工前未进行成桩工艺性
试验(不少于三根),未进行单桩或复合地基承载力试验,监理单
位、勘察设计单位未参加工艺性试桩和审核工艺总结。
7. CFG桩和螺杆桩等路基桩基切割未采用机械切割,未采取环切的方
式,通过机械外力破坏的方式凿除桩头。
五、制梁、架梁、湿接缝施工(7条)
1. T梁、箱型梁梁端防水涂层实测厚度不符合设计要求。
2.制梁场双层存梁上下层未设置有效支撑,存在安全隐患。
3.制梁场梁体静载试验频率不符合规定。
4.T梁、箱型梁梁端支座钢板以上混凝土不密实,造成支座钢板存在空响。
5.钢筋加工、绑扎、定位不准确,预应力孔道位置固定不符合设计
要求。
6.未及时开展铺架安全检查。
梁体架设前未重点检查运梁设备及捆绑是否安全可靠、运梁道路是否符合要求、架梁现场湿接缝处临时固结钢筋数量是否充足、架桥机各支点是否牢固可靠、垫石强度是否达到设计要求等。
7.湿接缝施工未对桥下行人进行防护,作业人员安全带、安全绳佩戴不齐全,施工地段未设置防护网。
六、隧道施工(8条)
1. 初支混凝土施工未采用湿喷工艺;没有按照在开挖工序完成后要先
喷平、后支立钢架、最后再次喷平的工艺施工。
2.隧道遇水膨胀橡胶止水条施做工艺不符合设计及验标要求,未设置预留槽道或直接埋入。
3.隧道仰拱未一次浇筑到位,二次浇注矮边墙部分,人为造成施工缝;仰拱混凝土未终凝连续浇筑填充混凝土。
4.隧道监控量测点实际位置与里程不符,监控量测点不在同一断面上,埋入深度及位置不符合要求,监控量测未纳入工序管理。
5.隧道二衬预留钢筋同一连接区段接头错差不足,不符合(>
35d,并不小于500mm)要求。
6.二衬台车端模、仰拱端模未使用钢模(控制止水带位置),未采取有效防止漏浆措施。
7.每板二衬预留注浆管施工后未及时凿出,未按照设计要求及时进行拱顶等回填注浆,可能造成隧道二衬拱顶出现空洞。
8.初支混凝土未经过无损检测合格后便进入下步工序
七、桥梁施工(9条)
1. 桥梁桩基桩头凿除未采用先切割后凿除的方式,桩头深入基础长度
不符合10cm的设计要求。
2. 桥梁桩基钻孔桩施工,未如实填写钻孔记录;未现场按规定留置碴
样;泥浆池未按规定设置沉淀池并做好防渗处理;现场未配备泥浆检测设备并及时进行检测;现场未配备检孔器,检孔器尺寸不符合相关规定。
3. 脚手架、工作平台搭设不牢固,与模板和其支撑体系连接,平台、
步梯未设围栏,周边未张挂密目安全网,临近既有道路时未采取可靠措施确保行人和车辆安全。
作业平台脚手板未绑扎牢固、存在空头板现象;连续梁施工未设置独立的安全通道,挂篮作业平台未在四周设围栏并在周边张挂密目安全网。
临边防护工作不到位。
4. 未做好连续梁0号块以及支架法模板堆载预压方案,没有按照要求
进行逐级审批和专家论证。
加载过程未按照批准的方案进行逐级加载试验。
5. 挂篮安装未严格按照挂篮图纸要求使用精轧螺纹钢等做吊杆,采用
手拉葫芦代替,未采取防护措施;精轧螺纹钢吊杆未使用双螺母锁紧。
6. 连续梁张拉不符合设计要求(纵筋张拉应在梁体强度95%、弹模
100%、龄期不少于5天;横向和竖向预应力筋滞后纵向预应力筋张拉不宜大于3个悬浇段;孔道压浆应在张拉结束24小时内完成,特殊48小时,应采取先纵、再竖、后横顺序)。
7. 综合接地钢筋没有标识或标识不明显。
8.承台侧面涂刷的沥青渣油厚度不足,不符合设计要求(1cm)。
9.承台预埋墩身钢筋接头位于墩身底部3m范围内,不符合设计要求;桥梁、路基拉线基础接触网预埋螺栓使用钢材不符合设计要求,进场后未进行检验便使用。
八、下一步要求
1.各施工、监理单位要严格按照公司质量安全管理红线要求执行。
2.今后凡公司及上级检查发现违反质量安全管理红线的行为,第一次按一般不良行为对监理和施工单位进行处罚和扣减分数,再次发生加倍进行处罚和扣减分数。
3.监理单位要加强现场检查控制,对于重复发生质量安全红线行为问题的标段,公司对相应的监理标段按照双方签订的监理合同比照严重违约进行处理。
4.各施工监理单位要将本通知传达到各单位每一位参建人员,要求做到熟知能背,各单位要组织架子队(含)以上管理人员、所有监理人员进行专题培训及考试,建设单位在施工过程中组织检查培训情况并进行抽考,对于抽考不及格人员给予黄牌警告处理。
哈牡铁路客运专线有限公司
哈佳铁路客运专线有限公司
2015年12月28日。

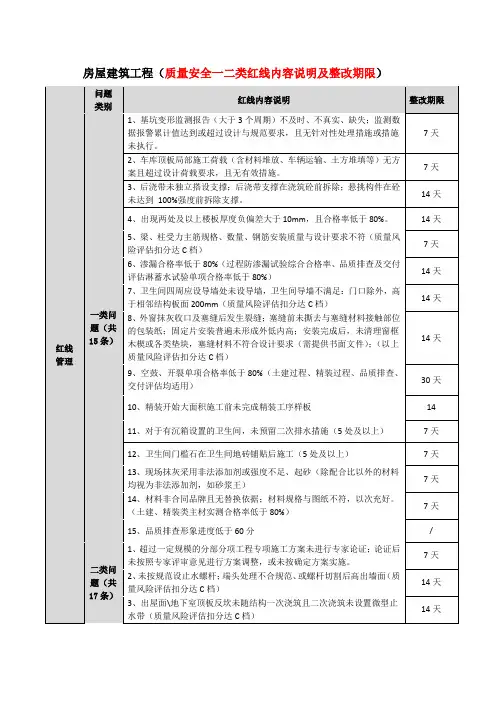

房屋建筑工程(质量安全一二类红线内容说明及整改期限)
9、空鼓、开裂单项合格率低于80%(土建过程、精装过程、品质排查、交付评估均适用)
30天
10、精装开始大面积施工前未完成精装工序样板
14
11、对于有沉箱设置的卫生间,未预留二次排水措施(5处及以上)
7天
12、卫生间门槛石在卫生间地砖铺贴后施工(5处及以上)
7天
13、现场抹灰采用非法添加剂或强度不足、起砂(除配合比以外的材料均视为非法添加剂,如砂浆王)
14天
6、导墙用木块、砖块等作为内撑,或用铁丝穿模,或使用普通螺杆(质量风险评估扣分达C档))
14天
7、①阳露台、空调机位应设砼导墙(反坎)而未设置;②阳露台、空调机位砼导墙(反坎)高度不满足:1)阳台四周(门口除外)完成面与阳台建筑完成面高差大于50mm;2)露台四周(门口除外)高于结构板面200mm,与完成面高差不小于100mm;3)外墙空调板靠室内墙根部高于建筑完成面100mm;③外墙裸露外挑线条根部未设置反坎(宽度超过200mm,长度超过3m的线条适用)(质量风险评估扣分达C档)
14天
8、吊洞封堵未分层施工,吊洞成型质量差,吊洞方式不合理(含铁丝吊洞)或吊洞强度不足(质量风险评估扣分达C档))
14天
9、现场对塞缝外露发泡胶进行切割处理;窗框塞缝不密实(质量风险评估扣分达C档))
14天
10、窗台压顶漏设;窗台压顶后浇筑;压顶伸入墙体长度不足200mm;支模前与结构交接部位未凿毛(质量风险评估扣分达C档)
14天
特别说明:
1、触犯一类红线问题扣项目综合得分5分;
2、C档:属于系统性质量问题,在检查区内普遍发生(10处及以上)。
14天
11、挂网、甩浆前未将墙体各种孔洞封堵、或封堵做法和质量不合规、结构缺陷修补和杂物清理不到位(高低差未用水泥砂浆填补)(质量风险评估扣分达C档)
质量安全红线实施细则
质量安全红线实施细则质量安全红线是政府对生产和服务过程中的质量安全风险进行有效预防和控制的一项重要措施。
为了确保质量安全红线的有效实施,需要制定相应的细则,明确红线的范围、标准和执行方式。
下面是质量安全红线实施细则的主要内容。
一、红线范围和标准1.生产过程红线范围(1)原材料采购:确保原材料的质量符合国家相关标准和要求,禁止使用过期、变质或者质量有问题的原材料。
(2)生产工艺:要求严格执行生产工艺流程,禁止随意修改或变化工艺流程。
(3)设备运行:确保生产设备正常运行和维护,禁止使用陈旧或者不合格的设备。
(4)生产环境:要求生产环境符合相关卫生和安全要求,禁止存在污染、异味等问题。
(5)产品质检:对产品的质量进行严格把关,禁止将不合格产品进入市场。
2.服务过程红线范围(1)员工培训:对服务员工进行相关培训,确保其具备必要的服务技能和知识。
(2)服务环境:要求服务环境整洁、卫生,禁止存在不合卫生标准的情况出现。
(3)服务流程:规范服务过程,禁止服务员工违规行为,如擅自变动服务项目或使用不合格的服务器具。
(4)客户隐私:保护客户隐私安全,禁止泄露客户个人信息。
二、红线监管机制1.企业自查报告要求企业每季度进行一次质量安全红线自查,并向相关部门提交自查报告。
报告内容包括红线范围内的问题和整改情况。
2.监督抽检相关部门会定期对企业进行监督抽检,检查是否符合质量安全红线的要求。
抽检结果包括质量安全情况和问题的整改情况。
3.红线预警机制建立质量安全红线预警机制,将企业红线问题分类,对存在较大风险的问题进行预警提示,并责令企业立即整改。
4.处罚制度对于严重违反质量安全红线的企业,相关部门将依法进行处罚,包括罚款、吊销执照等。
三、红线执行机制1.红线责任人企业应当设立质量安全红线责任人,负责监督红线的执行情况,及时采取整改措施。
2.红线宣传教育相关部门应对质量安全红线政策进行宣传教育,提高企业和公众对质量安全的认识,增强质量安全意识。
质量安全问题红线(修改)
关于下发哈牡哈佳公司质量安全管理红线的通知管内各参建单位:为更好提高现场质量安全控制,公司根据管内一年来出现的质量安全问题进行分析汇总,并形成公司内控质量安全管理红线(5557789管理红线),现下发给你们,要求各单位在遵照国家相关规定、铁路总公司质量安全红线、现行验收标准、相关设计文件等规定前提下认真落实执行。
一、内业资料(5条)1.检验批签署不及时,存在签字不规范现象。
2.技术交底未执行三级交底制度,交底人不符合要求,内容简单,格式一致,未结合现场实际进行编制。
3.工艺性试验未按照验标要求履行监理和设计审批手续。
4.施工日志、监理日志记录内容空洞,字迹杂乱,无法真实反映现场管理过程。
5.各种施工专项方案审批手续不全,内容不完善,针对性不强,主要技术要求不明确。
二、安全管理(5条)1.大型设备安装使用手续不全,日常检查维修不到位,未按照公司制定的大型设备管理办法办理相关手续。
2. 现场检查发现问题回复不及时。
各级检查下发的问题整改通知单,存在无整改回复报告或问题整改未闭合的现象。
3.进入施工现场不佩戴安全帽,高处作业未使用安全带、安全绳等安全防护用品。
4. 施工现场管理人员配备不足,技术力量薄弱,未按架子队管理模式和现场实际需求配足配全管理人员;监理单位未按照投标承诺配齐监理管理人员,副总监、监理人员数量不足。
5.临近营业线施工防护不到位,未执行一人一机制度,临近营业线桥梁钻机、地基处理螺旋钻机等未设置缆风绳、地垫钢板等防倾覆措施。
三、拌合站和试验室管理(5条)1.混凝土拌合站机组操作系统仅设置1个控制密码,操作员和试验员共用,不符合配合比输入和搅拌机操作独立控制的要求。
2.拌合站水泥罐中既有水泥未使用完毕,便开始注入新批次水泥,不同批次的水泥混装;拌合站使用未经检测的材料包括水泥等。
3.混凝土不合格信息处理时原因分析、处置措施不详细,废弃混凝土影像资料无拍摄日期。
4.标养室储存混凝土试件容量不足,摆放间距不符合要求;标养室试块数量与台账不符;中心实验室对混凝土试块养护及检测无统一管理,无管理台账及检测结果报告,缺乏制度及分工。
《铁路建设项目质量安全红线管理实施细则》-(14923)
开展日常检查工作。 三、红线问题
(一)工程实体方面 1. 路基填料不符合设计要求, CFG桩等地基处理检测不 合格,边坡防护预应力锚索不按设计要求施工。 2. 桥梁桩基出现 III 、IV 类桩和钢筋笼长度不够,站房 钢结构构配件不合格;使用不合格电缆。 3. 现浇梁满堂支架、连续梁挂篮施工不进行专项设计, 不按设计要求施工。 4. 施工旁站不到位或编造虚假材料,第三方检测数据虚 假不实。 (二)施工行为方面 1. 偷工减料、以次充好 偷工减料:地基处理桩长度不足、换填深度不够;土工 格栅铺设层数不满足设计。 以次充好:型钢、钢筋强度不满足设计要求;使用不合 格的水泥、减水剂;砂石料含泥量超标,级配不符合要求; 防水板质量不合格。 2. 转包和违法分包。转包和违法分包的认定标准,执行 《中国铁路总公司关于开展铁路建设项目施工分包试点工 作的通知》(铁总建设〔 2017〕 246 号)。 3. 内业资料弄虚作假。入场材料、机具等不合格出具合 格报告;人为修改拌和站数据;监控量测、沉降观测数据作 假;出具混凝土试块强度检验假报告;隐蔽工程验收资料作
2. 为进一步抓好质量红线问题的管理,局经理部安质部
每季度对检查情况进行总结,并根据施工进展情况动态调整
检查计划。
(四)红线问题的整改流程: 发现问题—原因分析—制定整改方案—落实整改负责 人—过程监控 (包括摄影记录) —报京福公司验收—存档 (入 竣工文件)。 (五)红线管理问题考核 1. 鼓励分部开展好自查自纠工作、分部自查发现的红线 问题,及时整改或正在整改的, 经理部视情况可以不予处罚, 凡局经理部检查发现或者是上级检查发现的问题,经理部将 按照本文件第五条第一款第 3 条规定,对相关责任单位进行 处罚。 处罚方式:发现红线问题按照对责任单位给予罚款、停 工整顿、取消当年评先评优资格等、视情况报后方公司和集 团公司处理等处罚形式。并对具体工点施工队伍负责人和相 关责任人通报批评、清退出场。 第一次给予单位罚款 元处罚,经理书记承担 20%,各 罚款 元;第二次及以上加倍罚款,并责令该工点(分部) 停工整改,并根据情况通报至后方公司和集团公司有关部 门,建议对相关责任人给予降职或撤职等处分。 局经理部对各分部质量安全红线问题考核纳入劳动竞 赛考核, 同样问题同一地点、 累计发生二次及以上红线问题, 将取消当年评先评优资格。若一次检查中发现多条红线问题 将加重处罚。 2. 红线管理规定纳入合同管理,局经理部与所属各单位 签订安全质量责任书和质量安全红线管理承诺书。
安全十条红线检查表、质量十条红线检查表
4
外窗施工
未按要求填塞或存在渗漏,外窗窗台未按要求找坡或打胶,窗楣未使用成品鹰嘴或滴水线槽,五处及以上的;
外窗未按要求进行淋水试验。
5
几何尺寸
抹灰垂直、平整、方正性,实测实量低于80%为触碰红线
顶板水平度实测实量低于70%为触碰红线。
集团公司和第三方检查发现的较严重问题、普遍问题或重复发生的问题,在项目公司、区域公司的检查中未发现或未得到有效解决的
外脚手架搭设或爬架提升滞后于主体进度;
爬架附墙数量不足或螺栓松动缺失3处以上,防坠装置未有效运行
外脚手架连墙件单层缺失5处及以上或整段缺失。
4
临边/洞口防护
临边、洞口、电梯井防护缺失5处以上;
加工区、通道口、施工升降机等出入口防护棚缺失。
5
基坑安全
未按要求编制专项施工方案或审批手续不齐全,超过一定规模的未进行专家论证;
未按照施工方案进行开挖、实施支护及降排水措施;
未按规定委托第三方进行定期监测并形成记录;
基坑周边未按要求采取防护措施。
6
临时用电
配电系统未按“三级配电、二级漏电保护”设置二处及以上;
用电设备违反“一机、一闸、一漏、一箱” 五处及以上;
7பைடு நூலகம்
机械设备管理
投入使用前未经第三方检测合格、未办理使用登记证,特种作业人员未持证上岗(安装、拆除、操作人员);
10
管理行为
未按要求进行项目公司周检、区域公司月检查,并召开检查总结会,对存在的问题未制定措施并及时整改销项;
集团公司和第三方检查发现的较严重问题、普遍问题或重复发生的问题,在项目公司、区域公司检查中未发现或未得到有效解决的;
质量安全红线管理总结报告
质量安全红线管理总结报告引言近年来,随着国家质量和安全监管要求的不断升级,企业质量安全管理工作日益受到重视。
质量安全问题一旦出现,可能对企业造成严重的损失,甚至危及企业的生存。
因此,质量安全红线管理成为企业管理中不可或缺的重要环节。
为了总结过去一段时间以来质量安全红线管理工作的经验和教训,本报告将对相关工作进行总结,并提出改进建议。
一、质量安全红线管理的现状分析1. 质量安全红线管理的重要性企业的发展离不开质量和安全的保障,质量安全红线管理是保障企业产品质量和安全的重要手段。
只有加强质量安全红线管理,企业才能建立良好的品牌形象,提升产品竞争力,确保企业长期稳定发展。
2. 质量安全红线管理存在的问题虽然企业对质量安全红线管理越来越重视,但在实际工作中还存在一些问题。
比如,一些企业在质量安全管理上投入不足,导致产品质量和安全出现问题;另外,一些企业质量安全意识不强,导致管理措施不够严格,也存在一定的隐患。
3. 质量安全红线管理的挑战当前,企业面临的市场竞争异常激烈,产品质量和安全要求越来越高,这给质量安全红线管理带来了更大的挑战。
同时,一些企业在扩大生产规模的同时,也增加了质量安全管理的难度。
二、质量安全红线管理的经验和教训1. 建立健全质量标准体系企业应该根据产品的特性和市场需求,建立健全的质量标准体系,明确产品质量指标和安全标准,以保障产品质量和安全。
2. 强化生产质量管理企业要加强对生产过程的质量管控,确保生产过程中各项指标符合标准要求,降低产品质量和安全风险。
3. 加强员工培训和意识教育企业要加强对员工的培训和意识教育,提高员工对质量安全红线管理的重视和认识,使其具备良好的质量安全管理意识。
4. 完善质量安全管理制度企业应不断完善质量安全管理制度,明确责任分工和工作流程,确保质量安全管理措施得以有效实施。
5. 健全监督检测机制企业要建立健全的监督检测机制,确保产品质量和安全符合相关标准和法规要求,及时发现和处理质量安全问题。
质量安全红线问题预控方案
质量安全红线问题预控方案为全面落实“强基达标、提质增效”工作主题,牢固树立“百年大计、安全第一、质量至上”的理念,切实强化质量安全红线意识和关键环节控制,严肃查处质量安全违规行为,致力于把拉林铁路打造成精品工程,结合我项目部建设实际,依据《铁路建设项目质量安全红线管理规定》制定质量安全红线问题防控措施。
一、隧道初支、衬砌厚度和混凝土强度不足预控措施1.初支厚度及强度问题施工过程预控措施(1)初期支护施工采用湿喷工艺,技术人员做好初期支护施工记录并检查喷射混凝土的强度、厚度、密实度及平整度是否符合设计要求。
各工区技术干部负责对每循环初支施作过程进行全程值班,项目部每月对现场旁站值班情况每个洞口不少于1次检查,严禁超挖后故意遮挡形成空洞。
(2)喷射混凝土应与岩面、钢架、钢筋网密贴,不得留有空洞和间隙。
确保初期支护背后无空洞。
(3)喷射混凝土配合比应满足设计强度和喷射工艺的要求,并通过试喷进行确定。
(4)初喷混凝土应在开挖后及时进行,厚度不少于4cm;喷射时应先喷平岩面较大坑洼处。
复喷混凝土应在钢筋网或钢架安装后及时进行,未设钢筋网及钢架时应及时复喷至设计厚度,必要时应在钢架和初期支护后注浆填充。
技术人员对初支进行钻孔检查(按照验标执行),做好量测检查记录,项目部对每个口每月进行不少于1次抽查并检查量测记录。
发现异常情况及时上报。
确保初期支护厚度符合设计要求且背后无空洞。
(5)喷射作业应分段、自上而下连续进行;喷射角度与受喷面垂直,喷嘴与受喷面距离宜为0.6m~1.8m。
(6)喷射混凝土应满足设计的初期强度、后期强度、厚度及与围岩面黏结力要求。
喷射混凝土3h强度不应小于1.5MPa,24h强度不应小于10MPa。
2.衬砌厚度及强度问题施工过程预控措施(1)推行衬砌成套工装技术及初期支护二次验收制度,确保衬砌施工前初支面平整度及轮廓符合要求。
(2)工区负责对初支断面数据、初支平整度数据进行复核,合格后方可进行防排水施工,项目部对每个口每月检查不少于一次。
铁路建设项目质量安全红线管理实施细则》
中铁四局商合杭铁路站前xx标铁路建设项目质量安全红线管理实施细则(修订版)为了全面落实“强基达标、提质增效”工作主题,牢固树立“百年大计、安全第一、质量至上”的理念,切实强化质量安全意识,严肃查处质量安全违规行为,打造精品工程,结合项目施工实际情况,依据《中国铁路总公司关于<铁路建设项目质量安全红线管理规定>的通知》(铁总建设〔2017〕310 号)、《铁路建设项目工程质量管理办法》(铁总建设〔2014〕292 号)以及京福客专公司《关于印发<铁路建设项目质量安全红线管理实施细则>的通知》(京福安质〔2018〕1号)等有关文件精神,特制定本细则。
一、工作原则(一)坚持依法合规。
项目部各部门应根据法律法规、技术标准、上级文件等规定,做好红线管理检查、督查工作,工作依据、处理标准、处理程序等要符合相关规定。
(二)鼓励自查自纠。
鼓励各单位开展自查自纠,及时整改问题,实现过程达标。
(三)形成强大合力。
通过红线管理,促使各单位切实增强质量责任意识,形成齐抓共管质量安全的强大合力,打造放心工程、精品工程。
二、管理机构及职责分工项目部成立质量安全红线管理领导小组,由项目指挥长任组长,分管质量安全的副指挥长任常务副组长,成员由各部门负责人、各专业工程师、各分部和梁场(厂)负责人组成,办公室设在项目部安质部,负责标段质量安全红线管理日常工作。
项目部成立质量安全红线管理领导小组:1.现场质量安全红线检查组:组长:xxx副组长:xxx组员:xxx每月负责组织对各分部(梁场)施工项目(工点)进行定期检查,重点针对铁路营业线施工及临近营业线施工质量安全;桥涵、连续梁、路基、无砟轨道、房建等施工现场质量安全、负责对工程实体方面进行专项检查或者日常检查。
2.建设行为红线管理检查组:组长:xxx副组长:xxx组员:xxx每月负责对各分部(厂)的安全风险工点施工方案、安全方案、作业指导书等进行梳理审查;对质量安全技术交底、原材料、试验检测、检验批、沉降观测、工程日志等业资料检查、对工程分包、转包等进行排查治理。
关于上报质量安全红线问题整治工作的报告范文
关于上报质量安全红线问题整治工作的报告范文关于上报质量安全红线问题整治工作的报告范文引言:近年来,质量安全问题频频发生,严重威胁人民群众的生命安全和身体健康,给社会稳定和经济发展带来了极大的压力。
为了全面推进质量安全问题整治工作,确保人民群众的切身利益,我将从深度和广度两个方面对质量安全红线问题整治工作进行全面评估,并在本报告中提出一些建议。
一、整治工作的深度分析1. 确定红线:在质量安全问题整治工作中,我们首先要明确红线标准,将重点放在那些严重影响人民群众生命安全和身体健康的问题上。
通过科学、严谨的研究和调查,我们确定了一系列有关质量安全的红线,如食品安全、医药安全、交通安全等,以便更好地引导相关企业和部门加强管理和监管。
2. 整治力度:在质量安全红线问题整治工作中,我们采取了一系列有力的措施,确保整治工作的深度。
我们从源头上切入,加强对相关企业和产品的质量管控,提高监管力度,严厉打击违法行为。
我们加强了对人员资质的审核和监管,加强了对市场的巡查和抽样检测,切实保障了人民群众的生命安全和身体健康。
3. 加强科研和技术支持:为了更好地推进质量安全红线问题整治工作,我们积极引进国内外先进的科研和技术支持,加强对相关领域的研究和开发。
通过加强科研和技术支持,我们能够更加准确地识别问题,更加科学地制定解决方案,为整治工作提供了强有力的支撑。
二、整治工作的广度分析1. 加强宣传教育:为了提高全社会的质量安全意识,我们加大了宣传教育的力度。
通过广泛开展宣传活动、举办质量安全知识培训课程等方式,向人民群众普及质量安全知识,提高他们的自我保护意识,增强他们对质量安全问题的敏感性。
2. 完善法律法规:为了更好地整治质量安全红线问题,我们不仅要加强宣传教育,还要加强法律法规的制定和完善。
通过加强法律法规的制定,我们能够更好地规范相关企业和部门的行为,提高整治工作的依法性和有效性。
3. 加强国际合作:质量安全问题是全球性的问题,我们必须加强国际合作,共同应对。
质量安全十条红线培训课件
如何建立和优化质量安全红线管理体系
01
02
03
完善管理体系
建立完善的质量安全管理 体系,明确各项工作职责 ,确保各项工作的规范化 和标准化。
强化监督与执行
加强对各项工作质量的监 督和执行力度,确保每个 环节都符合质量安全要求 。
优化调整
根据实际情况不断优化调 整管理体系,使之更加适 应公司的发展需求和实际 情况。
严格执行质量管理体系
总结词
质量管理体系是全面质量管理的基础。
详细描述
企业应建立完善的质量管理体系,明确质量方针、质量目标、质量计划等,确保产品质量得到有效控 制和管理。同时,应定期进行质量管理体系的审核和评估,持续改进质量管理体系。
严格执行安全生产规定
总结词
安全生产是企业稳定发展的重要保障。
VS
质量安全红线的历史与发展
质量安全红线概念起源于20世纪90年代,当时主要是针对工程质量和安全生产两个 领域。
随着时间的推移,质量安全红线的概念逐渐扩展到各个行业和领域,成为企业管理 和风险控制的重要手段。
在近年来,国家相关部门不断加强质量安全红线的管理和监督,制定了一系列政策 和标准,进一步推动了质量安全红线的发展和应用。
企业应积极履行社会责任和道德规范,包括诚实守信 、公平竞争、公益慈善等,树立良好的企业形象和社 会声誉。同时,应关注员工福利和社区发展,与利益 相关方建立良好的合作关系。
严格执行监督检查制度
总结词
监督检查是保证产品质量和安全的重要手段。
详细描述
企业应建立健全的监督检查制度,包括原材料检验、过 程质量控制、成品检验等环节的监督检查,确保产品质 量符合要求。同时,应定期进行内部审核和外部审核, 及时发现和纠正问题,不断提高产品质量和安全管理水 平。
