引风机基础施工方案

合集下载

风机基础施工方案

风机基础施工方案

风机基础施工方案目录1. 风机基础施工方案概述 (3)1.1 工程概况 (3)1.2 施工意义和目的 (4)1.3 编制依据和依据来源 (4)2. 施工准备 (5)2.1 施工人员和机械设备 (6)2.2 施工材料和施工物资 (7)2.3 施工图纸、规范和标准 (7)2.4 施工现场布置 (9)3. 施工工艺流程 (9)3.1 施工前期准备 (11)3.2 基础开挖 (11)3.3 基础浇筑 (13)3.4 钢筋和模板安装 (14)3.5 混凝土浇筑 (15)3.6 基础养护与检查 (16)3.7 施工后处理 (17)4. 施工方法与要点 (18)4.1 基础开挖方法与注意事项 (18)4.2 钢筋绑扎与模板安装 (20)4.3 混凝土浇筑工艺 (22)4.4 施工过程中的质量控制 (23)4.5 施工安全和环境保护措施 (24)5. 施工质量控制 (26)5.1 施工质量标准 (27)5.2 施工质量检查与验收 (28)5.3 质量控制记录与报告 (30)6. 施工安全与环境保护 (32)6.1 安全管理措施 (33)6.2 环境保护措施 (34)6.3 应急预案和演练 (34)7. 施工进度计划 (36)8. 施工组织与协调 (37)8.1 施工班组与分工 (39)8.2 施工协调机制 (40)8.3 施工现场管理 (41)9. 后期处理 (41)9.1 工程试运行 (42)9.2 资料整理与移交 (43)9.3 验收与交工 (45)1. 风机基础施工方案概述本方案针对风机的安装,制定了其基础施工的详细计划和实施方案。

该方案旨在确保风机基础牢固可靠,符合设计要求和安全规范,为风机的正常运转提供坚固的保障。

本方案的顺利执行,将保障风机基础的良好质量,为风电项目投产运营提供基础保障。

1.1 工程概况本项目风机基础施工方案旨在为风力发电机组的基础安装提供详细的操作指导和安全措施。

风电场位于地形起伏的丘陵地区,平均海拔约200米,风能资源丰富,具备良好的建设条件。

引风机施工方案

引风机施工方案

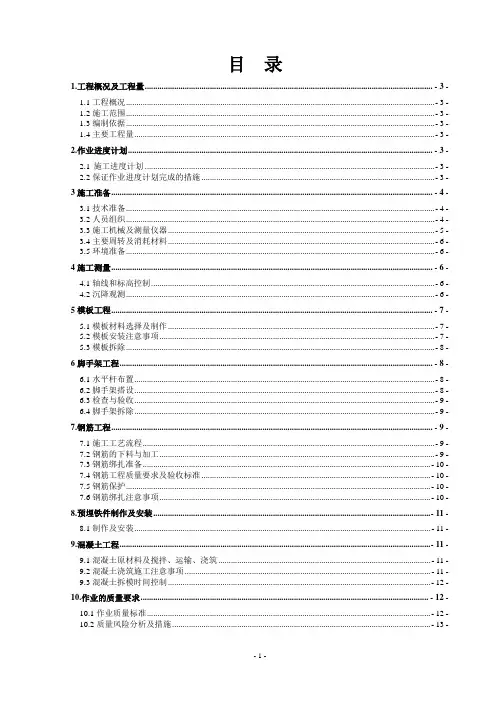

目录1.工程概况及工程量......................................................................................................................................... - 3 -1.1工程概况 (3)1.2施工范围 (3)1.3编制依据 (3)1.4主要工程量 (3)2.作业进度计划................................................................................................................................................. - 3 -2.1施工进度计划 (3)2.2保证作业进度计划完成的措施 (3)3施工准备......................................................................................................................................................... - 4 -3.1技术准备 (4)3.2人员组织 (4)3.3施工机械及测量仪器 (5)3.4主要周转及消耗材料 (6)3.5环境准备 (6)4施工测量......................................................................................................................................................... - 6 -4.1轴线和标高控制 (6)4.2沉降观测 (6)5模板工程......................................................................................................................................................... - 7 -5.1模板材料选择及制作. (7)5.2模板安装注意事项 (7)5.3模板拆除 (8)6脚手架工程..................................................................................................................................................... - 8 -6.1水平杆布置.. (8)6.2脚手架搭设 (8)6.3检查与验收 (9)6.4脚手架拆除 (9)7.钢筋工程......................................................................................................................................................... - 9 -7.1施工工艺流程. (9)7.2钢筋的下料与加工 (9)7.3钢筋绑扎准备 (10)7.4钢筋工程质量要求及验收标准 (10)7.5钢筋保护 (10)7.6钢筋绑扎注意事项 (10)8.预埋铁件制作及安装.................................................................................................................................... - 11 -8.1制作及安装 (11)9.混凝土工程.................................................................................................................................................... - 11 -9.1混凝土原材料及搅拌、运输、浇筑 .. (11)9.2混凝土浇筑施工注意事项 (11)9.3混凝土拆模时间控制 (12)10.作业的质量要求......................................................................................................................................... - 12 -10.1作业质量标准 (12)10.2质量风险分析及措施 (13)10.3质量保证措施 (14)10.4成品保护措施 (14)10.5作业安全技术措施 (14)11.施工安全技术交底记录............................................................................................................................ - 21 -引风机基础施工方案1.工程概况及工程量1.1工程概况鄂尔多斯市亿鼎煤化工有限责任公司动力中心及煤储运系统EPC总承包工程。

8#风机基础施工方案

8#风机基础施工方案

一、编制依据1.抚顺石油化工公司热电厂”以大代小”扩能改造工程烟气治理改造工程(#8炉)引风机基础改造施工图。

2.现行国家质量标准、技术规范、规程、标准图集以及企业标准。

(1)建筑地基基础工程施工质量验收规范GB50202-2002(2)混凝土结构工程施工质量验收规范(3)建筑安装分项工程施工工艺规程(4)建筑机械使用安全技术规程(5)建筑工程施工质量验收统一标准GB50300-2001二、工程概况本工程为原有引风机基础进行改造以满足工艺要求的工程。

该工程的设计标高±0.000m同原风机室±0.000m,改造后的一台基础总体平面尺寸为9.39m×5.1m,基础埋置深度同原引风机基础为-1.8m,原有基础顶面标高最高为1.540m,而改造后的基础顶面标高最高为2.215m,两台相同引风机共计:72个预留孔,孔径150mm×150mm,孔深1100mm 、1500mm分别为64个、8个;引风机基础采用C30砼,地面砼支墩为C25,垫层C15素砼,预留孔采用H-50型无收缩灌浆料,且在结构层以上有50mm厚无收缩灌浆料面层;砼基础采用Φ8钢筋笼状包裹,扩展部分和原有砼采用植筋浇注在一起共同构成新基础。

三、工期安排及施工程序1.工期安排:根据工程结构的特点、施工工期的要求、施工现场的实际情况,总工期安排为20天;2.施工程序:放基础位置线→剔除超高砼→基础土方开挖→基础验槽→垫层砼→原砼植筋凿毛、钢筋绑扎、下埋件→支模板、下预留孔芯子模板→打混凝土→拔芯子及拆除模板→基础回填→二次灌浆→地面恢复→竣工验收四、主要项目的施工方法1、定位放线:(1)认真熟悉施工图纸,通过和现场实际情况进行比对,以实现满足建筑功能要求为主要目的,根据图纸信息进行基础定位。

(2)根据施工图现场实际放样测定轴线桩并校核基础轴线的尺寸并做好保护,以轴线主,按照施工图的尺寸确定不同部位的轮廓位置,放线完毕经建设单位、监理单位复查认可后,方可进行基础施工。

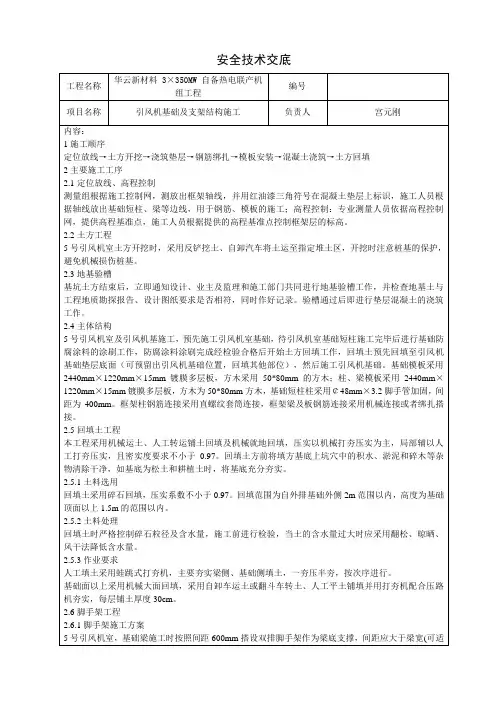

引风机基础及支架结构施工

引风机基础及支架结构施工

安全技术交底混凝土浇筑完毕后,必须及时清除模板、脚手管及施工区域周围的混凝土残渣,以做到“工完、料尽、场地清”,保持现场清洁。

在混凝土浇注完毕,模板拆除之后,及时将埋件表面清理出来,并带线在埋件上用红丹涂醒目标示,要求涂刷均匀,要求埋件的表面涂刷油漆方正、色泽均匀。

混凝土养护:在混凝土浇筑完成初凝后应注意养护,保持湿润,气温较高或干燥情况下,应经常对建构筑物的基础、梁柱进行洒水养护。

4.3新技术、新工艺、新材料、新设备的应用本工程无新技术、新工艺、新材料、新设备的应用。

三、注意事项1.进入现场必须遵守安全生产纪律。

2.土方工程开挖前编制开挖方案,并按认可后的方案进行开挖。

3.挖土中发现管道,电缆及其他埋设物应及时报告,不得擅自处理。

4.挖土时要注意土壁的稳定性,发现有裂缝及倾、坍可能时,人员要立即离开并及时处理。

5.人工挖土时应由上至下,逐层挖掘,前后操作人员间距不应小于2~3m,堆土要在10m以外,且高度不得超过1.5m,严禁偷岩或在孤石下挖土,夜间应有充足的照明。

6.在基坑或深井下作业时,必须戴安全帽,严防上面土块及其物体下落砸伤头部,遇有地下水渗出时,应把水引到集水井加以排除。

7.每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上,不得在支撑下行走或站立。

8.在水下作业,必须严格检查电器的接地或接零和漏电保护开关,电缆应完好,并穿戴防护用品。

9.机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。

10.机械操作中进铲不应过深,提升不应过猛。

11.机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全规程要求。

12.机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2m停、驶。

运土汽车不宜靠近基坑平行行驶,防止坍方翻车。

13.电缆两侧1m范围内应采用人工挖掘。

锅炉房引风机基础施工方案

锅炉房引风机基础施工方案

锅炉房引风机基础施工方案1. 引言作为电力工程中的主要部分之一,锅炉房在其中起到关键作用。

锅炉房中的引风机是其中最核心的组成部分之一,而引风机基础施工方案是其建设中最为重要的过程之一。

一项良好的基础施工方案可以保证锅炉房的安全运行,同时也可以降低未来的维护成本。

因此,在锅炉房引风机基础施工时,我们需要对每个步骤进行仔细的计划和实施,并遵循严格的规范和标准,确保最终结果的稳定性和安全性。

2. 基础施工前的准备工作在进行锅炉房引风机的基础施工前,我们需要先进行一些准备工作,以确保整个过程的顺利进行。

2.1 设计方案的制定在基础施工开始前,我们需要确定一份最终的设计方案。

这个方案应该考虑锅炉房的整体设计,以及引风机的特性、参数和安全要求。

我们需要考虑的因素包括但不限于:引风机基础的大小、深度和位置,地质状况,风荷载,环境温度等因素。

在实际情况中,我们可能还需要考虑诸如地下管线、桥梁建筑和石头等因素,以确保基础施工的安全性。

2.2 原材料的采购在确定了设计方案后,我们需要采购建设所需的所有原材料。

这包括但不限于:砖块、水泥、钢筋、沙石等建筑材料。

我们需要根据设计方案中的要求购买相应规格和数量的材料。

在购买材料时,我们还需要注意原材料的质量和来源,以确保基础施工的质量和安全性。

2.3 施工工具和设备的准备在准备工作的最后一个环节,我们需要准备所有必要的施工工具和设备。

这包括但不限于:打地机、钢筋加工机、混凝土搅拌机、施工车辆等。

我们需要根据施工方案中的要求购买相应工具和设备,并对它们进行定期维护和保养,以确保其安全运行。

3. 基础施工步骤一旦完成了准备工作,我们可以开始实际的基础施工步骤。

这个过程中,我们需要严格遵循施工方案中的规范和标准,确保最终结果的稳定性和安全性。

3.1 清理施工场地在进行锅炉房引风机的基础施工前,我们需要先把施工场地清理干净。

这个过程中,我们需要清除所有可能影响施工的障碍物和垃圾,包括空中电缆、地下管线、石头等。

风机基础施工方案

风机基础施工方案

风机基础施工方案
风机基础施工方案
一、前期准备
1. 资料准备:收集相关施工图纸和技术资料,以及风机设备的规格、参数、布置图等。

2. 场地准备:清理工作区域,确保平整、无障碍物,同时确保有足够的施工空间。

二、基坑开挖
1. 提前测量和标记:根据风机设备的尺寸,使用测量工具在施工区域进行标记和测量,确定基坑的尺寸和深度。

2. 基坑开挖:使用适当的工具(如挖掘机、装载机)对基坑进行开挖,确保基坑的尺寸和深度符合要求。

3. 基坑排水:将基坑排水系统与周围排水系统连接,确保基坑内无积水。

三、基础浇筑
1. 配置混凝土:按照设计要求配置混凝土材料,确保混凝土的强度和耐久性。

2. 搅拌混凝土:使用混凝土搅拌车或搅拌机将混凝土材料进行充分搅拌,确保混凝土的均匀性。

3. 浇筑基础:使用泵车或手动浇注的方式将混凝土倒入基坑中,确保混凝土的密实性和均匀性。

4. 养护基础:在混凝土刚浇筑完成后,及时进行养护,包括覆盖保湿膜、定期浇水等,以确保混凝土的强度和稳定性。

四、基础验收
1. 基础检查:对已浇筑的基础进行检查,确保其尺寸、位置和水平度满足设计要求。

2. 强度检测:对已养护的基础进行强度检测,确保其达到设计要求的强度。

3. 清理施工现场:清理施工现场的杂物和垃圾,保持施工现场的整洁和安全。

以上是风机基础施工的基本方案,具体实施过程中应根据实际情况进行调整和改进。

同时,在施工过程中要注意安全,保证施工人员的人身安全和设备的安全操作。

字数:381字。

引风机基础施工方案

引风机基础施工方案

一、工程概况本工程为南阳热电一期2×210MW供热机组工程,拟建引风机基础及支架基础埋深为-3.50m,支架基础为三层台阶式基础,砼等级为C30;引风机基础为独立基础,上部轴周挑沿,并留有设备安装预留螺栓孔,砼等级C30;支加上部结构梁柱平面表示详见03G101图集《混凝土结构施工图平面整体表示方法制图规则和构造详图》,柱为600*800,设计砼为C30,结构层有11.00米层和16.865米层。

二、编制依据1、引风机基础及检修设施图(F3161S-T0307)2、火电施工质量检验评定标准(土建工程篇)3、建筑施工手册(第四版)4、现行国家施工及验收规范等编写三、施工准备1、认真熟悉图纸,熟悉设计交底和图纸会审纪要,了解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法。

2、施工所需钢材、水泥、砂石、粉煤灰、外加剂等,提前报出需用计划,根据工程进度,依次进场。

施工前各项材料进场检验完毕。

3、工程施工所需周转用钢架管、钢模板等及时组织进入现场。

4、施工机械已就位,并调试完成,现场施工用水、用电已完成并具备施工条件。

5、劳动力已按时进场,并满足施工需要。

四、施工布置基础及支架模板采用组合式塑钢模板,基础外挑耳部位采用胶合板背面用50×100方木做背棱支撑,对拉螺栓和双排钢管脚手架双层加固;柱子钢筋采用钢管架和方木刻槽固定;柱子施工缝在基础顶面(-2.00m)和一层柱中(+5.00m)和底层柱顶(+11.00m),引风机基础一次支模浇筑成型。

五、施工方法引风机基础及支架施工顺序流程如下:定位放线——土方机械开挖和人工清基——垫层浇筑——基线复核----弹基础及柱子等模板线----支架基础施工——引风机基础施工——支架柱施工至+5.00米——基础模板拆除——支架一层施工——支架二层施工——模板拆除——土方回填。

1、测量定位放线(1)根据引风机基础及检修设施布置,东西方向设二个控制点,南北向根据需要,设置控制点不少于四个。

风机基础施工策划书3篇

风机基础施工策划书3篇

风机基础施工策划书3篇篇一风机基础施工策划书一、项目概述风机基础施工是风力发电项目的重要环节,它直接关系到风机的安全稳定运行和发电效率。

本策划书旨在对风机基础施工过程进行全面规划和部署,确保施工质量和进度满足项目要求。

二、施工准备1. 技术准备:熟悉设计图纸、施工规范和相关技术标准,编制详细的施工方案和施工计划。

2. 人员准备:组建施工队伍,进行安全技术交底和培训。

3. 设备材料准备:组织施工所需的机械设备和材料,进行检验和验收。

4. 现场准备:进行场地平整、道路修筑和临时设施搭建。

三、施工工艺1. 基础开挖:采用挖掘机进行基础开挖,预留 20-30cm 人工清底。

基底标高、尺寸、平整度符合设计要求。

2. 基础垫层:在基底铺设 10cm 厚 C15 混凝土垫层,表面平整。

3. 钢筋绑扎:按照设计图纸要求进行钢筋绑扎,确保钢筋的规格、数量、间距和保护层厚度符合要求。

4. 模板安装:采用钢模板进行支设,模板表面平整、尺寸准确、连接牢固。

5. 混凝土浇筑:采用商品混凝土进行浇筑,振捣密实,表面平整。

6. 基础养护:混凝土浇筑完成后及时进行养护,保持表面湿润,养护时间不少于 7 天。

7. 基础回填:基础养护期满后进行土方回填,分层夯实,密实度符合设计要求。

四、质量控制1. 原材料质量控制:对进场的钢筋、水泥、砂石等原材料进行检验和复试,确保质量合格。

2. 施工过程质量控制:严格按照施工规范和设计要求进行施工,加强过程检查和验收,确保施工质量符合要求。

3. 成品保护:对已完成的基础进行保护,防止碰撞和损坏。

五、安全文明施工1. 安全管理:建立健全安全管理制度,加强安全教育和培训,提高施工人员的安全意识。

施工现场设置安全警示标志,配备必要的安全防护设施。

2. 文明施工:加强施工现场管理,保持施工现场整洁有序,材料堆放整齐,设备摆放规范。

减少施工对周围环境的影响。

六、施工进度计划根据项目总体进度计划,制定风机基础施工进度计划,明确各分项工程的施工时间和完成时间,确保施工进度满足项目要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况本工程为南阳热电一期2×210MW供热机组工程,拟建引风机基础及支架基础埋深为-3.50m,支架基础为三层台阶式基础,砼等级为C30;引风机基础为独立基础,上部轴周挑沿,并留有设备安装预留螺栓孔,砼等级C30;支加上部结构梁柱平面表示详见03G101图集《混凝土结构施工图平面整体表示方法制图规则和构造详图》,柱为600*800,设计砼为C30,结构层有11.00米层和16.865米层。

二、编制依据1、引风机基础及检修设施图(F3161S-T0307)2、火电施工质量检验评定标准(土建工程篇)3、建筑施工手册(第四版)4、现行国家施工及验收规范等编写三、施工准备1、认真熟悉图纸,熟悉设计交底和图纸会审纪要,了解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法。

2、施工所需钢材、水泥、砂石、粉煤灰、外加剂等,提前报出需用计划,根据工程进度,依次进场。

施工前各项材料进场检验完毕。

3、工程施工所需周转用钢架管、钢模板等及时组织进入现场。

4、施工机械已就位,并调试完成,现场施工用水、用电已完成并具备施工条件。

5、劳动力已按时进场,并满足施工需要。

四、施工布置基础及支架模板采用组合式塑钢模板,基础外挑耳部位采用胶合板背面用50×100方木做背棱支撑,对拉螺栓和双排钢管脚手架双层加固;柱子钢筋采用钢管架和方木刻槽固定;柱子施工缝在基础顶面(-2.00m)和一层柱中(+5.00m)和底层柱顶(+11.00m),引风机基础一次支模浇筑成型。

五、施工方法引风机基础及支架施工顺序流程如下:定位放线——土方机械开挖和人工清基——垫层浇筑——基线复核----弹基础及柱子等模板线----支架基础施工——引风机基础施工——支架柱施工至+5.00米——基础模板拆除——支架一层施工——支架二层施工——模板拆除——土方回填。

1、测量定位放线(1)根据引风机基础及检修设施布置,东西方向设二个控制点,南北向根据需要,设置控制点不少于四个。

(2)施工测量所用仪器:S—3自动安平水准仪,NTS—352光电测距仪及经纬仪。

(3)施工测量由专业测量人员进行施测,施工过程中,要加强对测量控制网点的保护,并定期对控制点进行复核。

2、模板工程基础垫层在土方开挖完成,地基验槽后即可进行模板支设,支设时用200㎜方木做模板,用ф12钢筋将模板固定在地基上,模板支设时应注意保持模板的标高准确。

基础垫层硬化具有一定强度后,组织测量员首先复核基准线,放出基础模板边线及柱子边线,并把柱子四角以三角形标志形式在垫层上明显表示出来,便于施工时准确固定钢筋位置。

⑴模板的安装与加固:由测量组放出基础模板线,模板安装时,位置要保证正确;模板底部应垫50㎜厚海面条避免漏浆;基础模板采用定型组合塑钢模板,脚手架采用Φ48×3.5钢管脚手架,基础及柱模板用双排脚手架、对拉螺栓进行整体加固等多种支撑方式。

模板的加固支撑:模板采用现场拼装,具体操作时应使模板下端放平,用水平钢管顶紧模板角钢背愣,钢管与角钢背愣之间不应有间隙,并与竖向钢管加以固定。

基础台阶模板采用吊模支设,在模板四角用钢筋焊成T字型支撑,同时支住基础模板的两个面。

脚手架设置扫地杆,距地面150mm。

基础每层模板高度500㎜,用钢管进行加固。

在柱子及支墩支模前,测量人员首先在基础四周建立加密控制网,在基础砼面上弹出柱子及支墩中心线,核对无误后弹出模板边线,方可进行支模。

柱子模板采用钢管箍和Φ14对拉螺栓加固,对拉螺栓设在柱子大面,高度为600mm一道,螺栓外套硬质PVC管,钢管间距不大于500mm一道。

上部结构梁因无柱,采用钢管加固,当梁高大于800mm时,在梁中部加一道顶杆。

引风机基础下部采用塑钢模板拼装,在支设前,要根据挑檐高度和宽度进行计算,在不足处与挑檐用木胶合板支模。

基础一次浇筑成型,下部加固采用Φ12对拉螺栓进行加固,根据模板进行开孔,但最大间距不得大于800*600,以保证加固整体性和刚度,对拉螺栓外用加工元宝铁或蝴蝶扣,若使用蝴蝶扣时,每组至少用两个,并加双螺帽;对拉螺栓可只加工丝头,焊在内部三向分布钢筋上。

引风机预留螺栓孔采用木胶合板配制,在制作孔芯模板时,每边比设计尺寸小5mm左右,安装前,在杯芯木模外贴10mm厚泡沫板一层,以便拆除时方便。

木模加固采用下部与侧模相连,上部用加固钢管进行定位,并在中间用短钢筋进行不少于三道的固定。

必须按施工方案或技术措施要求进行模板安装,若有变更需要更改设计,需事先经技术部门同意。

模板安装完毕,要认真校正其垂直度,用水平仪在模板上口四周找平并在模板上用红色油漆做出明确标示,对标高、埋件位置进行校对。

柱子插筋时一定按照垫层上放出的柱角红三角准确固定,由质检部门验收评定后报监理验收签发浇灌令后方可浇灌砼。

在砼浇筑全过程中,要派木工和钢筋工进行看护,随时检查和及时处理施工过程中模板出现的问题。

⑵、模板的拆除与周转:杯芯模板拆除时要在砼终凝后进行,以免塌孔。

砼强度能保证其表面及棱角不因拆除模板而损坏时,即可拆除模板;梁模板拆除时,强度要满足规范要求和规定。

拆除模板时,杜绝抛扔,应轻拆轻放,继续周转的模板,应清理干净、刷油、分规格堆放整齐,不用的模板或个别损坏的模板应及时送回仓库保管和维修。

⑷、设备基础插筋安装:基础插筋位置经检查合格后,四周用方木刻槽并用钢管配合固定,严格保证浇筑砼时钢筋不位移。

3、钢筋工程成立钢筋加工队,工地根据计划提前将料单送钢筋车间,加工好的钢筋应分规格、品种堆放有序,并经检验合格后方允许出厂。

防止不同品种钢筋叠在一起,钢筋运输用特制机动车运输,暂时不用的半成品严禁运往现场妨碍文明施工和安全生产。

⑴、钢筋进场检验与试验:钢筋进时,应按批进行检查和验收,每批由同一厂家、同一规格、同牌号、同炉号、同交货状态和钢筋组成,每批重量不大于60t。

并应具有出厂证明书,分批、分规格在指定地点准放整齐,试验人员并及时联系见证取样监理工程师取样复验,复验合格后方可在工程中予以使用,并做好跟踪使用管理台账。

钢筋进场检验:内容外观检查和力学性能试验。

从每批钢筋中抽取5%进行外观检查,钢筋表面不得有裂纹结疤和折叠,表面应平直、洁净,不应有损伤、油污、片状老锈和麻点等。

从每批钢筋中抽取两根钢筋,每根钢筋取两个试件分别进行拉伸试验和冷弯试验。

如有一项试验结果不符合要求,则从同一批中另取双倍数量的试件重作各项试验,如有一个试件不合格,则该批钢筋为不合格品。

不合格的钢筋原材料必须及进清除出场,应有专人负责并做好记录。

⑵、钢筋加工:钢筋下料前,应对料单进行复核,无误后方可下料。

柱子顶层钢筋等11.00米层浇完砼后,根据实际量测长度进行下料,以免钢筋高低不齐。

钢筋下料应分品种、规格分别进行,下好的成品料堆放叠码整齐,并做好相应的标识,以防混用,钢筋成型尺寸应符合要求,各种规格尺寸的半成品钢筋,堆放到事先指定的地点,做好标识。

标识时应注明钢筋规格、形状、数量及使用部位,柱子竖向钢筋采用直螺纹连接,其他水平接长钢筋采用闪光对焊。

钢筋加工的质量应严格控制:操作人员要严格进行培训,直螺纹连接使用专业队伍,并严格按照《钢筋直螺纹连接作业指导书》施工。

焊接人员应有焊工操作上岗证,模拟试件经试验合格后方可大批进行加工制作,钢筋成型应严格按规定及有关程序建立质保体系。

外观检查及力学试验应符合下列要求:a、接头处不得有横向裂纹;b、与电极接触处的钢筋表面不得有明显烧伤;c、接头处的弯折角不得大于3º。

d、接头处的轴线偏移不得大于钢筋直径的0.1倍,且不大于2㎜。

e、进行焊接力学性能检验时,同一台班内,由同一焊工完成的300个同级别、同直径钢筋焊接接头应作为一批。

当同一台班内焊接的接头数量较少,可在一周内累计计算,累计不足300个接头时,仍作为一批。

d、应从每批外观质量检验合格的接头中随机抽取6个试件,其中3个做拉伸试验,3个做弯曲试验。

当该批焊接接头的力学性能评为不合格时,应取双倍试件进行复验,复验仍不合格时,该批焊接应按不合格品进行处理。

钢筋的弯折应符合规范要求,Ⅰ级钢筋作180度弯钩,弯曲直径应不小于2.5d;Ⅱ级端头弯90度和135度时,弯曲直径≮4d;成型钢筋的尺寸、弯折位置、平直长度、弯折角度应控制在规范允许的范围内。

⑶、绑扎前的准备工作:核对成品钢筋的钢号,直径,形状,尺寸和数量等是否与料单相符,如有错漏,应及时纠正增补。

准备绑扎用的铁丝,绑扎工具(如钢筋钩,带板口的小撬棍),绑扎架等。

钢筋绑扎用22号绑扎丝。

准备保护层用的砼成品垫块,厚度应等于保护层厚度,基础50mm,柱子40mm,池壁30mm,当在垂直方向使用垫块时,可在垫块中埋入20号铁丝并与主筋绑扎牢固。

⑷、钢筋的绑扎:基础底板钢筋绑扎前,应先在垫层上用墨线弹出基础柱中心线和模板边线,并用红漆画三角进行标识,然后标出底板的位置线,准备钢筋绑扎。

底板钢筋绑扎完成后,支设一层模板,然后立四角钢筋(中部钢筋不到底);支设台阶模板后,再将其余钢筋插入,同时要在脚手加上采取固定措施,保证钢筋不下坠,上标高符合要求。

钢筋绑扎时应严格按照规范和设计要求进行施工。

受力钢筋的机械连接和焊接接头在同一截面内应相互错开,柱子钢筋保证接头面积小于总截面面积的50%,相邻两钢筋对焊接头的距离应大于500mm,且不小于35d。

柱顶钢筋,用脚手架钢管配合方木加固牢,以免浇筑时歪斜,浇筑时,发现钢筋变型、歪斜,及时校正。

钢筋绑扎完毕,由工长及质检员检查合格后,报请监理、建设单位及质监站等有关人员进行检查验收,验收合格后方可进行下道工序施工。

4、混凝土工程⑴、施工准备:砼应提前由试验室做出试配,提出正式配合比,砼的拌制应严格按照试验室提供的施工配合比进行施工,认真控制水灰比和坍落度。

由于已经进入冬季施工,砼试配时采取加入JM-Ⅲ早强减水剂、早强防冻剂、Ⅰ级粉煤灰等措施,保温措施等其它严格执行《冬季施工方案》。

混凝土搅拌前,要检查配料机具的安全可靠性,严格掌握砼材料配合比,施工配合比挂牌公布,以便检查。

砼原材料按重量计的允许偏差,要控制在规范规定的范围之内,经常测定砂石的含水率,雨雪天施工时应增加测定的次数。

⑵、砼搅拌:强制式搅拌机砼搅拌时间不小于60s,当掺加外加剂时,搅拌时间应适当延长且不小于90s。

⑶、混凝土输送:砼浇筑采用吊斗或输送泵进行砼的浇筑。

输送管敷设时应符合“路线短,弯道少,接头密”的要求,尽量少用弯头。

输送泵管要单独搭设钢管脚手架,钢管搭设间距、斜支撑、弯头处加固要满足强度要求。

输送管在垂直方向布置时,应用支架将输送管固定牢固,不得直接放在模板或钢筋上。

砼泵送以前,应先开机用水润湿整个管道,然后再投入水泥砂浆,使管道处于充分滑润状态,再正式泵送砼,应注意洗泵管的水泥砂浆不得集中浇筑,应分摊均匀。
