市政工程水厂水源工程施工组织设计方案
城市供水系统施工组织设计方案

城市供水系统施工组织设计方案一、前言随着城市人口的增长和城市化进程的加快,城市供水系统的建设显得尤为重要。
为了确保供水系统的正常运行和施工期间的顺利进行,制定一份合理的施工组织设计方案至关重要。
二、总体概述1. 项目概述本项目是为满足XX城市未来的城市化需求而建设的供水系统。
该供水系统主要包括水源、水库、抽水站、输水管道、泵站以及水厂等设施。
2. 施工目标本施工组织设计方案的目标是确保供水系统的按时、高质量完成,并保证施工期间的安全和环境保护。
三、施工准备1. 人员准备为了保证施工的顺利进行,应组建合适的施工团队,包括工程师、技术人员、施工人员等,并确保其具备相关的专业技能和经验。
2. 设备准备根据施工计划,准备好所需的施工设备和机械设备,包括挖掘机、起重机、压力机等。
四、施工流程1. 建设方案论证在开始施工之前,需要进行建设方案的论证工作,包括设计方案的可行性和施工工艺的可行性等方面。
2. 地质勘测与设计完成建设方案论证后,进行地质勘测,确保选址的合理性。
然后制定水源供应方案、设备选型和施工图纸,并进行评审。
3. 施工准备准备作业现场,包括对施工区域进行清理、修整,并搭建所需的临时设施和仓库。
4. 施工实施按照设计方案进行施工,包括水源的开挖、设备的安装、管道的铺设等。
同时,要确保施工过程中的安全和环保。
5. 施工验收施工完成后,进行工程的验收工作,核查施工质量和工程量,确保达到设计要求。
五、安全与环保措施1. 安全措施确保施工期间的安全,要加强现场安全教育,严禁违章操作,加强施工区域的管控和警示标识,配备必要的安全设施。
2. 环保措施施工期间要严格遵守环保法规,做好噪音、粉尘和废水的处理工作,确保施工不对周边环境造成污染。
六、施工进度计划根据设计要求和施工条件,制定详细的施工进度计划,明确每个施工环节的时间节点和工期,确保项目按时完成。
七、风险与应对策略1. 风险识别识别施工过程中可能存在的风险,如地质灾害、设备故障等。
某水厂原水供水改造工程施工组织设计方案

某水厂原水供水改造工程施工组织设计方案一、工程概况水厂原水供水改造工程是为了提高供水效率和水质标准而进行的一项改造工程。
该工程包括新建泵站、配水管道改造和水质监测设备安装等内容。
总工程量约为1000立方米/小时。
为保证工程顺利完成,提高施工效率,特制定本施工组织设计方案。
二、施工准备工作1.施工前,需对施工现场进行详细勘察,确保了解地形地貌,明确施工难度和施工条件,制定相应的施工方案。
2.建立施工现场的施工生产管理体系,明确各岗位职责和工作流程,做好施工组织协调工作。
3.采购和调配必要的施工机械、设备和材料,确保施工过程中的需求。
三、组织管理措施1.设立项目管理组,负责项目管理和施工组织的协调、计划、指导和检查。
2.严格按照施工组织设计方案进行施工,确保施工质量和进度。
3.制定施工安全管理制度,保证施工过程中的安全。
4.建立施工现场资料管理系统,对施工现场进行监测和记录,确保施工过程的透明度。
四、施工方案1.新建泵站:设计新建一处泵站,负责从原水源地抽取水源,并通过管道将水源输送至原有配水管网。
根据地质情况和泵站的功能需求,选用深层地下泵站作为方案。
2.配水管道改造:根据原有配水管道的实际情况,对老旧管道进行改造和增设。
确保新老管道的连接紧密和水流畅通。
3.水质监测设备安装:根据水质监测需求,选用合适的水质监测设备,并进行安装和调试。
确保水质监测设备正常工作。
五、施工流程1.地基处理:对泵站地基进行必要的处理,确保地基的稳固和平整。
2.泵站建设:按照设计要求进行泵站的主体施工,包括地下水泵房、配电室和控制室的建设。
3.管道敷设:根据设计要求,对配水管道进行敷设和连接。
确保管道连接紧密、水流畅通和无泄漏。
4.水质监测设备安装:根据设计要求,对水质监测设备进行安装、连接和调试。
5.系统联调:对泵站、管道和水质监测设备进行系统联调和试运行,确保整个系统正常运行。
六、安全措施1.建立施工安全管理制度,明确责任和权益,确保施工期间的安全。
供水工程施工组织设计(3篇)

第1篇一、工程概况本供水工程位于我国某地区,主要目的是解决当地居民饮用水问题,提高居民生活质量。
工程包括新建泵站、拦水堰、集水池、水处理设备、水处理厂、办公楼及进厂公路等设施。
工程总投资约为XX万元,工期为XX个月。
二、施工组织设计原则1. 科学合理:根据工程特点和施工条件,制定科学合理的施工组织方案,确保工程质量和进度。
2. 安全可靠:加强施工现场安全管理,确保施工过程中人员安全和工程安全。
3. 文明施工:加强施工现场文明施工管理,营造良好的施工环境。
4. 节能环保:在施工过程中,注重节能环保,降低对环境的影响。
三、施工准备1. 人员准备:组建专业施工队伍,包括项目经理、技术负责人、施工员、质检员等。
2. 材料准备:根据工程需求,提前采购各类建筑材料,确保材料质量。
3. 机械设备准备:提前租赁或购置各类施工机械设备,确保施工过程中设备充足。
4. 技术准备:编制详细的施工方案,明确施工工艺和施工方法。
四、施工工艺1. 土建工程:采用分层开挖、分层回填、排水固结等施工工艺,确保地基稳定性。
2. 管道工程:采用管道开挖、管道铺设、管道回填等施工工艺,确保管道质量。
3. 设备安装:采用设备吊装、设备安装、设备调试等施工工艺,确保设备正常运行。
4. 水处理工程:采用水处理设备安装、水处理工艺调试等施工工艺,确保水质达标。
五、施工进度安排1. 土建工程:XX个月。
2. 管道工程:XX个月。
3. 设备安装:XX个月。
4. 水处理工程:XX个月。
六、质量保证措施1. 加强材料管理:确保材料质量符合国家相关标准。
2. 加强施工过程控制:严格执行施工规范,确保施工质量。
3. 加强质检工作:定期进行质量检查,发现问题及时整改。
4. 加强技术培训:提高施工人员技术水平,确保施工质量。
七、安全生产措施1. 加强施工现场安全管理:严格执行安全生产制度,确保施工过程中人员安全。
2. 加强机械设备管理:定期检查设备,确保设备安全运行。
市政给水工程施工组织设计

市政给水工程施工组织设计1. 引言本文档旨在提供市政给水工程施工组织设计的相关内容。
通过该设计,能够有效规划和组织市政给水工程的施工过程,确保施工顺利进行并达到预期的设计目标。
2. 施工组织设计原则在进行市政给水工程施工组织设计时,应遵循以下原则:- 安全第一:确保施工过程中的安全措施得到妥善考虑和实施,最大程度减少安全风险。
- 合理优化:通过合理安排施工流程和资源分配,优化施工效率,提高工程质量。
- 环保可持续:在施工过程中,要注意环境保护和资源利用的可持续性,避免对环境造成不必要的破坏。
- 持续监控:建立有效的监控机制,及时发现并解决施工中的问题,确保工程进度和质量符合要求。
3. 施工组织设计内容市政给水工程施工组织设计包括以下内容:- 施工流程图:明确各个施工阶段的顺序和关联,确保施工过程有序进行。
- 施工方案:制定详细的施工方案,包括施工方法、器械选用、材料采购等,确保施工操作符合规范要求。
- 现场布置图:合理规划施工现场的布置,包括设备、材料存放区域、施工道路等,确保施工过程中的有序进行。
- 安全管理措施:制定合理的安全管理措施,包括安全防护措施、事故应急预案等,最大程度减少施工过程中的安全风险。
- 资源配置计划:合理安排施工资源的使用,包括人力、物资、机械设备等,确保施工过程中资源的充分利用。
- 土方开挖与回填方案:制定土方开挖与回填方案,确保土方工程施工符合土方工程技术标准。
- 工程质量控制措施:制定有效的工程质量控制措施,包括质量检验计划、施工质量评估标准等,确保施工过程中的工程质量符合设计要求。
- 环境保护措施:制定环境保护措施,包括水土保持、噪音控制、废弃物处理等,确保施工过程中对环境的影响最小化。
4. 结论市政给水工程施工组织设计是确保市政给水工程施工过程顺利进行并达到预期目标的重要步骤。
通过遵循施工组织设计原则,合理安排施工流程和资源,并制定相应的施工方案和管理措施,能够有效保障施工质量和安全,并最大程度减少对环境的影响。
市政供水工程施工设计方案

市政供水工程施工设计方案1. 项目背景和目标本文档旨在提出市政供水工程施工设计方案,以满足城市供水需求和改善供水系统的可靠性和效率。
2. 设计概述市政供水工程的施工设计方案包括以下重要方面:2.1 供水系统布局设计根据城市的地理特点和供水需求,合理规划供水系统的布局,包括水源、输水管道、储水设施等。
2.2 管道设计根据供水系统的容量和输水距离,设计合适的管道直径和材质,保证供水系统的稳定性和可靠性。
2.3 水质处理设施设计将水源进行必要的水质处理,确保供水的健康和安全。
2.4 水池和泵站设计设计合适的水池和泵站,用于储存和输送供水。
2.5 防护设计考虑供水系统的安全性和抗灾能力,设计防洪、防震和防火等相关措施。
3. 施工计划为确保工程按时高质量完成,制定详细的施工计划,包括施工阶段和里程碑节点的安排。
4. 资源管理合理分配工程所需的资源,包括人力、材料和设备,保障施工进展顺利。
5. 质量管理建立严格的质量管理体系,监管施工过程中的质量控制和验收流程,以确保工程质量满足规范要求。
6. 安全管理制定安全管理计划,确保施工过程中的安全,预防事故发生,并及时处理应急情况。
7. 环境保护遵守环境法规,实施有效的环境保护措施,减少对周边环境的影响。
8. 经济评估评估施工设计方案的经济性,分析投资回报率和效益,以确保项目的可持续发展。
9. 监管和监测建立合理的监管和监测机制,对施工过程和供水质量进行实时监控,及时发现和解决问题。
10. 运维和维护制定供水工程的运维和维护计划,确保供水系统的长期稳定运行。
以上即是本文档的市政供水工程施工设计方案,希望能为项目的顺利实施提供参考和指导。
供水工程施工组织设计方案

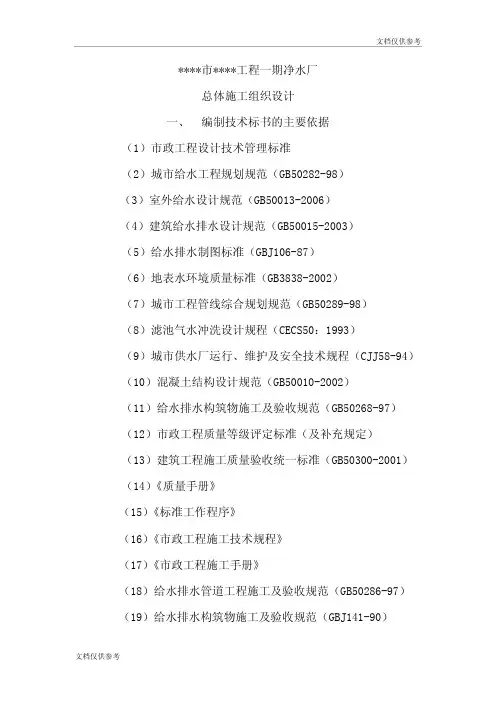

****市****工程一期净水厂总体施工组织设计一、 编制技术标书的主要依据(1)市政工程设计技术管理标准(2)城市给水工程规划规范(GB50282-98)(3)室外给水设计规范(GB50013-2006)(4)建筑给水排水设计规范(GB50015-2003)(5)给水排水制图标准(GBJ106-87)(6)地表水环境质量标准(GB3838-2002)(7)城市工程管线综合规划规范(GB50289-98)(8)滤池气水冲洗设计规程(CECS50:1993)(9)城市供水厂运行、维护及安全技术规程(CJJ58-94) (10)混凝土结构设计规范(GB50010-2002)(11)给水排水构筑物施工及验收规范(GB50268-97) (12)市政工程质量等级评定标准(及补充规定)(13)建筑工程施工质量验收统一标准(GB50300-2001) (14)《质量手册》(15)《标准工作程序》(16)《市政工程施工技术规程》(17)《市政工程施工手册》(18)给水排水管道工程施工及验收规范(GB50286-97) (19)给水排水构筑物施工及验收规范(GBJ141-90)(20)采暖与卫生工程施工及验收规范(GBJ242-82) (21)埋地给水钢制管道水泥砂浆衬里技术标准(CECS10-89)(22)埋地钢质管道环氧煤沥青防腐层技术标准(SYJ28-87)(23)土方与爆破工程施工及验收规范(GBJ201-83) (24)地基与基础工程施工及验收规范(GBJ202-83) (25)砖石工程施工及验收规范(GBJ203-83)(26)混凝土结构工程施工及验收规范(GB50204-92) (27)混凝土碱含量标准(CECS53)(28)屋面工程技术规范(GB50207-94)(29)建筑地面工程施工及验收规范(GB50209-95) (30)地下水防水工程施工及验收规范(GBJ208-83) (31)混凝土外加剂应用技术规范(GBJ119-88)(32)建筑工程质量检验评定标准(GBJ301-88)(33)建筑电气安装工程质量检验评定标准(GBJ303-88) (34)建筑工程施工现场供用电安全规范(GB50194-93) (35)钢筋焊接及验收规程(JGJ18-84)(36)机械设备安装工程施工及验收通用规范(GB50231-98)(37)压缩机、风机、泵安装工程施工及验收规范(GB50275-98)(38)起重设备安装工程施工及验收规范(GB50279-98) (49)设计图纸二、 工程概况:(一) 概述:****市****工程一期,是市大型供水工程,净水厂位于****,一期厂区占地面积约137328m2 ,约206亩。
市政工程(水资源改造)施工组织设计

市政工程(水资源改造)施工组织设计1. 项目概述本市政工程项目是为了改造和提高水资源的利用效率而进行的。
施工组织设计是为了确保项目按计划、高效完成的关键文件。
2. 施工目标- 改造现有水资源设施,提升其效率和功能。
- 新建水资源设施,满足市民的用水需求。
- 节约资源并保护环境,提高水资源的可持续利用性。
3. 施工组织3.1 项目管理组织建立专门的项目管理组织,负责整个施工过程的筹划、协调和管理。
3.2 施工人员组织合理安排和组织施工人员,确保施工队伍充足,且具备相应的专业技能和经验。
4. 施工计划制定详细的施工计划,包括工期、工序和关键节点。
合理安排施工顺序,确保施工过程的连续性和高效性。
5. 施工措施5.1 安全措施建立健全的安全管理制度,确保施工过程中的安全和环境保护。
采取必要的防范措施,减少施工事故的发生。
5.2 资源调配合理调配施工所需的人力、物力和财力资源,确保施工的顺利进行。
5.3 管理措施建立健全的施工管理制度,加强对施工过程的监督和控制。
及时解决施工中的问题,确保施工质量达到要求。
6. 施工风险分析和应对措施对可能出现的施工风险进行分析,制定相应的应对措施,确保施工过程的安全和顺利进行。
7. 施工进度控制对施工进度进行监测和控制,及时调整施工计划,确保项目按时完成。
8. 合同管理严格执行合同的相关约定,确保合同的履行和施工的合法性。
以上是市政工程(水资源改造)施工组织设计的基本内容,通过科学合理的组织和管理,将确保项目顺利进行并达到预期的效果。
供水工程施工组织设计方案

供水工程施工组织设计方案一、项目概况该供水工程是为了解决市区域供水问题而建设的,主要包括新建水源、建设供水后处理设施以及配套管网等。
工程总投资约为5000万元。
本工程设计由建筑设计院负责,施工由建筑施工公司承担。
二、施工组织设计1.施工组织机构(3)施工班组:按照施工对象的特点和施工工艺要求,划分成多个施工班组,包括土方施工班组、混凝土施工班组、管道安装施工班组等。
每个班组都有专门的工头和工人。
2.施工流程(1)前期准备工作:包括工程资料准备、施工方案的编制、施工人员的培训和组织及施工设备的准备等。
(2)水源建设:首先进行水源的选择,然后进行勘察工作,确定水源的地质条件和水质情况。
接着进行水源开发工作,包括建设抽水设备、管道和水库等。
(3)供水后处理设施建设:根据水质情况和市区的要求,建设相应的供水后处理设施,包括过滤、消毒、加压等设备的购置和安装。
(4)配套管网建设:根据市区的供水需求和地理条件,确定管网的走向和布局。
然后进行管道的敷设和安装工作,包括埋地管道和室内管道的安装。
(5)调试和验收:施工完成后,对供水工程进行调试和验收工作。
确保所有设备和管道能正常运行,并满足市区的供水需求。
3.施工安排与措施(1)施工安排:按照工程的进度和施工流程,合理安排施工班组的工作任务和时间。
同时要注意施工人员的日常工作、休息和用餐安排,确保施工过程的顺利进行。
(2)施工措施:在施工过程中,要充分考虑施工安全和环境保护。
采取必要的措施,确保施工人员的安全和周围环境的保护。
同时,要遵守相关法律法规,确保工程的质量和进度。
4.质量控制措施(1)严格按照设计图纸进行施工,确保施工质量与设计要求相符。
(2)建立质量管理体系,制定具体的操作规范和工作流程。
严格把关每个施工环节的质量,包括土方施工、混凝土浇筑、管道安装等。
(3)随时组织质量检查和验收工作,及时发现和解决施工过程中出现的质量问题。
5.安全措施(1)制定安全管理制度和操作规程,明确施工中的安全责任和管理要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程水厂水源工程施工组织设计方案目录第一章施工组织设计编制说明 (5)第1节编制依据 (5)第2节编制原则 (6)第3节承建该工程施工的优势 (6)第二章工程概况 (7)第1节简况 (7)第2节工程范围 (8)第3节工程概况 (8)第4节场地地形、地貌、地质构造、工程地质条件 (8)第三章管理机构与部署 (10)第1节管理机构与部署 (10)第2节项目班子配备和职责分工 (14)第3节施工目标 (20)第4节施工准备 (21)第四章拟投入的主要施工机械设备表 (23)第1节拟投入的主要施工机械设备表 (23)第2节计划用于本工程的检验、数量、试验设备 (27)第3节保证机械出勤率的措施 (29)第五章劳动力计划和周转料计划表 (30)第1节沉井劳动力配置及进退场计划 (30)第2节顶管劳动力配置及进退场计划 (31)第3节桩基工程劳动力配置及进退场计划 (31)第4节取水头部和水下管道施工劳动力配置及进退场计划 (31)第5节劳动力计划 (32)第6节周转材料计划表 (33)第六章计划开、竣工日期和施工进度网络图 (33)第1节计划开工、竣工日期 (34)第2节各分部分项专业工程的施工进度计划 (34)第七章施工总平面图 (34)第1节总平面布置原则 (34)第2节临时设施计划及临时用地 (35)第3节施工总平面布置 (37)第八章施工技术方案 (39)第1节总体施工方案 (39)第2节主要工程施工情况及特点 (40)第3节具体施工方案 (49)第九章质量保证措施 (143)第1节工程质量目标 (143)第2节质量方针 (143)第3节质量保证体系 (144)第4节质量保证措施 (148)第十章安全文明施工和创建"安全文明工地"措施 (159)第1节安全保证措施 (161)第2节文明施工措施 (165)第3节施工现场维护措施 (170)第4节环境保护减少扰民、降低环境污染和噪音的防护措施170 第5节地下管线及其他地上、地下周围设施和建筑物的防护措施 (171)第十一章工期保证措施 (172)第1节工期保证体系 (172)施工组织设计编制说明第一节编制依据(1)第四水厂水源工程施工招标文件;(2)招标文件澄清及答疑;(3)工程招标图纸;(4)根据ISO9001:2000 标准建立的质量体系文件;(5)招标文件要求的技术规范标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《砌体工程施工质量验收规范》GB50203-2002《混凝土结构工程施工质量验收规范》GB50204-2002《屋面工程质量验收规范》GB50207-2002《建筑地面工程施工质量验收规范》GB50209-2002《建筑装饰装修工程篱工质量验收规范》GB50210-2001《建筑给水排水及暖通工程施工质量验收规范》GB50242-2002 《建筑电气工程施工质量验收规范》GB50303-2002《建设工程监理规范》GB50319-2000《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑施工安全检查标准》JGJ59-99《多孔砖砌体结构技术规范》JGJ137-2001《给排水构筑物施工及验收规范》GB141-90《砼质量控制标准》GB50164-92《给排水管道工程施工及验收规范》GB50268-97《钢筋焊接及验收规范》JGJ18-96《测量规范》GBG50026-93(6)相关的现行的国家技术标准和验收规范。
第一节编制原则(1)技术工艺先进,装备优良,质量优良,安全可靠,健康环保,经济合理。
(2)充分遵循招标文件条款的原则。
(3)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排,均衡生产,确保优质高效地履行合同。
(4)严格执行设计文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
(5)严格贯彻“安全第一”原则。
(6)坚持优化技术方案和推广应用“四新“成果原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求全方位的合理化建议,对技术方案进行不断的优化。
第一节承建该工程施工的优势13.1 地理优势**集团有限公司驻扎在**省**市,大部分施工力量、机械设备集结在华东地区,并且在** 有即将结束的施工项目,在施工过程中,可根据需要随时进行人员、设备的调整,最大限度地满足建设的需要。
1.3.2 专业优势公司有从事给排水工程建设达四十余年的专业施工队伍,有大量具有类似工程施工经验的人才,并在施工技术规范、标准以及施工工法编制领域,表现出很强的实力,对保证工程质量具有极大优势。
1.3.3 同类工程优势近几年相继施工了江门、**等污水管道水下铺管和顶管施工,积累了丰富的机械顶管施工经验。
1.3.4 和设计配合的优势公司在以往多个工程配合过程中,具有较好理解设计意图、细化设计的能力。
1.3.5 和地方政府配合的优势公司在施工** 市第二污水处理厂土建工程中,和** 市当地政府建立了良好的合作关系,如我公司中标,将有利于创造一个良好的施工外部环境,确保该工程顺利实施。
1.3.6 和业主配合的优势如公司中标,我们将进一步发挥和业主密切配合的传统,同心协力,共同把第四水厂水源工程建成市级优良工程,并达到省级黄山杯工程的标准。
工程概况第一节简况** 市第四水厂水源工程项目名称:第四水厂水源工程建设地点:** 农村建设规模:设计供水能力为20 万吨/日,一期建设规模为10 万吨/日承包方式:包工包料、包质量、包工期资源来源:企业自筹建设单位:** 首创水务有限责任公司设计单位:中国市政工程中南设计研究院招标代理单位:** 市招投标事务所招标文件要求的质量标准:合格招标文件要求的工期:150 日历天(必须在2020 年防汛部门规定的期限之前完工)第一节工程范围水源工程:取水钢制顶管(直径1.4m,单根长约800m,壁厚14mm,2 根),取水头部、沉管、取水泵房、工艺设备管道安装、预埋件(电气工艺、管道防腐等)。
第一节工程概况四水厂工程占地119 亩,设计规模20 万吨/日,一期建设10 万吨/日。
其中水源工程概算投资为1460 万元,包括顶钢制管直径1.4m 壁部、工艺管道安装,电气埋管等项目。
第一节场地地形、地貌、地质构造、工程地质条件2.4.1 地形、地貌拟建场地地形起伏大,管道中轴线由西向东延伸至取水泵房为871.81m,穿越长江中一堤埂一稻田一村庄一土公路一塘沟一稻田等,2.10m,江底(ZK1 号孔)孔口标高为-8.76m,高差20.23m,管道轴线中部有一水塘分布,宽约21.00m,水面标高4.53m,水深约2.00m。
其地貌单元属长江河漫滩。
2.4.2 地质构造、工程地质根据地质资料,其结构特征自上而下为:第①层素菜填土(Qml):稻田中为耕植土,堤埂土为堤身填土,黄——黄灰——灰色,呈湿,松散——软塑状态,局部为可塑状态(ZK4 号孔上部),层厚0.20——3.00m,层底标高4.33——4.90m,该层在拟建场地中主要分布于岸上钻孔中。
该层土质成为不均匀,压密条件差。
第②层液泥质粉质粘土与粉细砂互层(Q4al):灰——青灰色,呈饱和,流——软塑状态。
粉细砂呈薄层状出现,有的地段与淤泥质粉质粘土呈交替层状出现,厚度不均匀,一般2-5cm、10-20cm 不等。
层厚2.10-16.20m,层底标高-2.70~-17.96m。
拟建场地均有该层分布。
该层属高压缩性土,承载能力低,属微弱透水层。
第③层粉细水长流砂(Q4al):青灰色,呈饱和,稍密状态,含云母碎片,含量约占5%,层厚1.40-20.10m,层底标高-7.48~-38.06m。
该层除岸上J6、J9、ZK10 三孔未见外,其它钻孔均有分布。
属中等偏高压缩性土,结构分析,无液化现象,属弱透水层,具有一定的承载能力。
第④层中砂(Q4al):灰——灰黄,呈饱和,中密状态,含云母碎片,层厚3.0-5.7m,层底标高-27.60-38.06m,该层仅在ZK1、ZK2、ZK3 钻孔中分布。
承载能力高,属中等透水层。
第⑤层砾砂(Q4al):黄——浅黄色,呈饱和,密实状态,主要成分为石英、燧石。
含量砾石,呈椭圆状,次棱角状,径2-10mm,含量10%,中粗砂径为0.5-2mm,含量占60%以上,层底标高为31.10-41.76m,该层未揭穿,揭露最大厚度4.0m,仅见于水中ZK1、ZK2、ZK3 三个钻孔的下部,承载能力较高,属中等透水层,可作为桩端持力层。
2.4.3 地下水概况拟建场地地下水,浅部土层主要为孔隙潜水类型,分布于岸上东部软土分布区,沟超中,以大气降水和地表水为补给来源。
长江水位受季节悸变化而变动,最高洪水位可达11.58m(1998 年洪水位),勘察期间岸上地下水位0.70-2.69m,水位标高4.88-4.93m(钻孔中),长江水位2.10-2.24m (现枯水季节)。
管理机构与部署第一节管理机构与部署本工程中标后,为保证安全、优质、快速、经济地完成施工任务,我集团公司将本工程列为重点工程项目,对本工程提供资金、设备、物资和技术的重点支持。
抽调公司施工、科研等部门的精干人员,组建** 市第四水厂水源工程项目经理部,设项目经理1 人,项目副经理1 人,项目技术负责人1 人,全权负责工程施工管理。
项目经理部各职能部门分为:办公室、工程技术部、物资设备部、安全质量部、财务部、试验室。
在项目经理的直接领导下负责承包对口的职能管理和相互协调。
施工作业层(队伍)按专业划分为顶管施工项目队、取水泵房施工项目队、取水头部施工项目队、钢制卷管施工项目队。
各项目队直属部承包项目经理部领导,配置相关专业技术管理人员,共同创建一流服务,奉献精品工程。
施工组织机构框图见图3,施工任务划分见表3。
施工组织机构图施工任务划分表本工程为市政建设项目,是一项技术性极强的系统工程,必须建立与之相适应的、强有力的专业化施工管理和保证体生活费,来统筹协调项目施工的全过程。
第一节项目班子配备和职责分工3.2.1 项目班子人员配置施工项目经理部主要管理人员表3.2.2 项目班子成员职责分工3.2.2.1 项目经理职责项目经理是公司法定代表人在本项目上的全权委托代理人,具体履行、实施该项目的工程合同,对工程项目全面负责。
(1)贯彻执行国家、行业和项目所在地有关工程质量、环境保护和职业健康法律法规、规范、规定,贯彻执行集团公司管理方针、目标与方案。
