竖井施工方法及技术交底一、施工准备1.确定施工现场:根据设计图纸确定竖井的位置并进行标定。

2.确定基坑开挖范围:根据设计要求确定竖井的基坑开挖范围,并进行测量标定。

3.进行安全检查:对施工现场进行安全检查,确保施工人员的安全。

4.准备和运输材料:将施工所需的材料准备齐全,并进行运输到施工现场。

二、基坑开挖1.定位挖孔点位:根据设计要求和标定的位置,在基坑内确定竖井挖孔的位置。

2.实施开挖工作:选择合适的开挖机械进行基坑开挖,控制挖孔的尺寸和深度,并确保施工现场的安全。

3.清理基坑:将开挖出的土方清理出基坑,并进行处理和堆放,确保基坑内的平整度。

三、井筒构筑1.安装井筒模板:根据设计要求,在挖孔处安装井筒模板,并进行固定和调整,确保模板的水平度和垂直度。

2.混凝土注浆:在井筒模板的周围注入混凝土浆液,确保井筒的稳定性和密封性。

3.混凝土养护:待混凝土凝固后,进行养护,保持一定的湿度和温度,确保混凝土的强度和质量。

4.拆除井筒模板:待混凝土强度达到设计要求后,拆除井筒模板,并进行喷涂防腐处理。

四、井口装修1.安装井口护栏:在井口周围安装井口护栏,确保施工现场的安全,防止人员坠井。

2.安装井盖:在井口上方安装井盖,确保井口的平整度和密封性,防止积水和污染物进入井内。

3.进行漆面处理:对井盖和井口护栏进行漆面处理,提高其耐候性和美观度。

4.设置警示标志:在井口和井盖周围设置警示标志,提醒过往人员注意安全。

五、竖井监控1.安装监控设备:根据需要,在竖井内安装监控设备,并进行调试和联网,实现对竖井的监控和管理。

2.进行试运行:对监控设备进行试运行,确保其正常工作和数据的准确性。

3.进行人员培训:对相关人员进行竖井监控设备的使用和操作培训,提高其安全意识和应急处理能力。

六、施工安全措施1.安全防护:施工现场应设置警示标志,施工人员应佩戴安全帽、安全带等个人防护用品,并按规定进行操作。

2.施工检查:对施工现场和设备进行定期检查和维护,及时发现和排除安全隐患。

竖井开挖及支护技术交底范文

竖井开挖及支护技术交底范文

交底人:
审核人:
接底人:
技术、质量交底签认单
C2-03
工程名称 .
编号
7 2020 年 4 月 19 日
交底项目 交底内容
竖井施工 竖井开挖及支护
文档仅供参考
接底人员签字:
交底日期
8 2020 年 4 月 19 日
交底人:
审核人:
接底人:
2 2020 年 4 月 19 日
文档仅供参考
技术、质量交底记录
C2-03
工程名称 .
编号
交底项目
竖井施工
交底日期
交底内容
竖井开挖及支护
2、封闭工作面:按照格栅间距开挖完成后,首先对开挖面喷射混凝土 3~5cm 进行初喷封 闭,防止井壁由于渗水或地质原因而稳定性受到影响。随后进行格栅架设和焊接。
喷射混凝土作业分段分片进行。喷射作业自下而上,先喷格栅钢架与拱壁间隙部分,后 喷两钢架之间部分。一次喷射厚度根据喷射部位和设计厚度而定,井壁边墙为 7cm~10cm, 后喷一层应在先喷一层凝固后进行。喷射路线应自上而下,呈“S”形运动;喷射时,喷头 作连续不断的圆周运动,并形成螺旋状前进,后一圈压前一圈三分之一。喷头与受喷面保持 垂直,如遇受喷面被钢筋网片、格栅覆盖时,可将喷头稍微偏斜 10O~20O,并应减小喷头至 受喷面的距离,保证钢筋网片保护层厚度不小于 2cm。喷射中当有脱落的岩块或混凝土被钢 筋网架住时,应及时清除 后再喷射。
技术、质量交底记录
C2-03
工程名称 交底项目
. 竖井施工
编号 交底日期
交底内容
竖井开挖及支护
交底说明: 针对竖井开挖及支护过程中涉及的技术及安全问题,以保证施工的正常进行,特编制本

竖井人工土方开挖安全技术交底模板

竖井人工土方开挖安全技术交底模板

一、交底目的为确保竖井人工土方开挖作业安全,提高施工人员的安全意识和操作技能,预防安全事故的发生,特进行安全技术交底。

二、交底对象参与竖井人工土方开挖作业的所有施工人员。

三、交底内容1. 施工前准备- 施工人员必须经过专业培训,掌握土方开挖作业的安全操作规程。

- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。

- 施工前应检查机械设备,确保其处于良好状态。

2. 施工过程安全措施- 人员安全- 所有人员进入施工现场必须佩戴安全帽,系好下颚带,锁好带扣。

- 施工现场严禁酒后作业、疲劳作业。

- 作业人员必须严格遵守操作规程,不得擅自改变施工方法。

- 土方开挖安全- 严格按照设计要求进行开挖,不得超挖、欠挖。

- 开挖过程中,应密切关注边坡稳定性,发现异常情况立即停止作业,并报告现场负责人。

- 严禁在边坡边缘作业,作业人员应站在稳固的位置。

- 严禁在坑底休息,避免因坑底松软导致安全事故。

- 机械设备安全- 机械设备操作人员必须经过专业培训,取得相应操作资格。

- 机械设备应定期进行保养和维护,确保其正常运行。

- 机械设备作业范围内严禁站人,确保作业安全。

- 环境保护- 施工过程中应采取措施减少扬尘,如洒水降尘、覆盖裸露土面等。

- 施工污水应进行处理,不得直接排放。

3. 应急措施- 施工现场应配备急救箱和急救药品,以备不时之需。

- 作业人员应掌握基本的急救知识和技能。

- 发生事故时,应立即停止作业,并迅速采取应急措施。

四、注意事项1. 施工过程中,应定期进行安全检查,及时发现和消除安全隐患。

2. 严禁在未经批准的情况下擅自改变施工方案。

3. 施工现场应设置明显的安全警示标志,提醒作业人员注意安全。

4. 作业人员应保持良好的工作状态,不得疲劳作业。

五、验收标准1. 施工人员必须经过专业培训,掌握土方开挖作业的安全操作规程。

2. 施工现场安全防护设施齐全,符合安全要求。

3. 施工过程安全措施到位,无安全事故发生。

施工竖井土方开挖安全交底(工程模版同意)

施工竖井土方开挖安全交底(工程模版同意)

针对Байду номын сангаас交底:
1、班组施工前,必须进行班前安全教育. 2、进入施工现场前,必须佩带好个人安全防护用品。 3、施工前检查施工工具是否损坏。
交底人签名
职务
交底时间
接 受 交 底 人 签 名
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
安全技术交底表
AQ-C11-1
编号
工程名称
施工单位
交底部位
临时施工竖井横 通道
工种
开挖工
安全技术交底内容

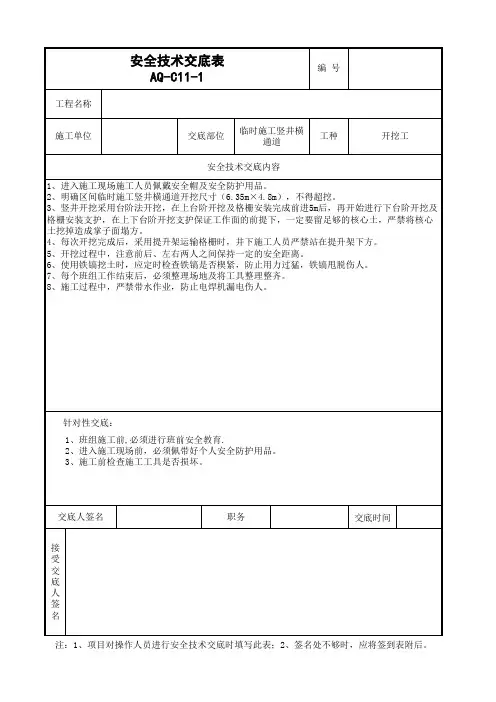

1、进入施工现场施工人员佩戴安全帽及安全防护用品。 2、明确区间临时施工竖井横通道开挖尺寸(6.35m×4.8m),不得超挖。 3、竖井开挖采用台阶法开挖,在上台阶开挖及格栅安装完成前进5m后,再开始进行下台阶开挖及 格栅安装支护,在上下台阶开挖支护保证工作面的前提下,一定要留足够的核心土,严禁将核心 土挖掉造成掌子面塌方。 4、每次开挖完成后,采用提升架运输格栅时,井下施工人员严禁站在提升架下方。 5、开挖过程中,注意前后、左右两人之间保持一定的安全距离。 6、使用铁镐挖土时,应定时检查铁镐是否楔紧,防止用力过猛,铁镐甩脱伤人。 7、每个班组工作结束后,必须整理场地及将工具整理整齐。 8、施工过程中,严禁带水作业,防止电焊机漏电伤人。

竖井施工安全技术交底

竖井施工安全技术交底

竖井施工安全技术交底1. 前言竖井施工是指通过挖掘并加固竖井内部结构来建造竖井的过程。

由于竖井深度深、空气流通不佳等因素,竖井施工存在着较高的风险性。

因此,竖井施工安全技术交底显得尤为重要,能够有效减少竖井施工过程中的安全事故。

本文将详细介绍竖井施工过程中需要注意的安全事项,并为施工人员提供安全技术交底。

2. 安全事项2.1 施工前准备竖井施工需要先进行现场勘察评估,确定施工方案,并做好相关准备工作。

具体来说,包含以下几个方面:1.对施工现场进行严格的安全考核,确定用于施工的井口、井内、井外地点等,并采取防范措施;2.来源于其他施工项目的材料和设备不得作为竖井施工的材料及设备使用;3.进行水土保持措施的规划设计,避免对周围生态环境造成破坏;4.对施工的材料及设备进行检查,防止应力损害或腐蚀。

2.2 施工期间在施工过程中,务必注意以下安全事项:1.作业人员应经过专业培训,掌握安全操作规范,并取得特种作业操作证;2.井口必须设置警示标识,并配备警告声响与闪光灯,防止无关人员进入;3.在竖井施工过程中,必须采取可靠的通讯系统,及时沟通施工进度及出现异常情况;4.施工现场应根据工作进度及环境变化,灵活调整工作计划、器具及材料;5.在操作竖井土方机械时,应先标定工况参数,保证设备正常运行。

6.处理好现场噪声、粉尘、化学物质的污染,保障作业人员健康。

2.3 施工后维护竖井施工完成后,要进行施工质量的检查,并对井口进行封闭。

施工人员还要做好竖井的后期维护保养工作,避免解体或坍塌引发安全事故。

3. 安全技术交底竖井施工安全技术交底是指施工方负责人对开展监管、执法、安全生产管理人员及项目现场人员进行专业安全技能本身的教育、培训及授权的一个过程。

竖井施工的安全技术交底应包括以下内容:1.竖井施工方案及风险评估;2.施工人员作业操作规范;3.未曾意识到的安全风险、安全事故的影响和意义;4.竖井施工设备的操作及日常维护;5.防火、防爆、防灾、防事故的措施。

竖井开挖施工技术交底

竖井开挖施工技术交底

竖井开挖技术交底交底人:接受交底人:一、竖井开挖1、竖井土体开挖采用对角对称开挖,并分二次进行,不得全断面开挖,避免井体下沉。

施工中土体开挖、格栅钢架安装、混凝土喷射作业分两步进行,当第一步完成以后再进行第二步施工。

2、竖井采用人工开挖,由上而下随挖随支,碴土由人工装入吊斗,提升至地面临时堆土场,于夜间外运。

3、竖井施工期间,在竖井壁上设置临时爬梯供施工人员上下。

二、井身施工1、提升架架立完成之后,开始向下开挖井身土体。

每次开挖进尺为50 cm,并且在竖井开挖后应及时喷射1 cm厚的C25混凝土封闭岩面后挂设钢筋网(在砂层中应该先挂网,然后再初喷混凝土),然后打设超前小导管,喷射30 cm厚混凝土后注浆,小导管注浆根据地层情况选取浆液。

2、竖井排水和防护a. 竖井地面周围施作50 cm高的拦水墙,防止雨水倒灌井内。

b. 竖井底部设集水井窝,以汇集施工期间的地下水,由潜水泵经竖井排至地面的废水处理池。

c. 竖井地面周围设1.2 m高的防护栏,用金属网将竖井步梯和竖井提升空间隔离,确保施工安全。

3、竖井施工人员通道在竖井一角安设90cm人行步梯,步梯板采用防滑材料制作,步梯焊接在预埋件上,并且装设1.2 m高的栏杆。

4、井身支护竖井边开挖边施做初期支护,每次进尺一榀格栅距离,由上往下逐段施工,经测量放样后,挂设钢筋网;分片架立格栅钢架,并用螺栓连接牢固,焊接竖向Φ22连接筋,环向间距0.6 m,内外交错布置;竖井井身设置斜撑,斜撑间距2米,均采用型钢支撑。

斜撑与格栅同步架设,根据测量放样的结果,定出具体位置随开挖及时架设。

钢筋网、格栅钢架、斜撑、竖向连接筋及锚杆必须焊接牢固,格栅架立完成后,立即喷射混凝土,喷射混凝土采用30 cm厚C25混凝土,喷混凝土要求平整、密实。

竖井井身开挖后,及时进行格栅锚喷支护。

井壁竖向连接钢筋预留出搭接长度。

5、竖井底板施工竖井开挖至井底设计标高时,根据施工图的要求,进行基底清理整平,安装水平支撑和封底格栅,浇筑300 mm厚C25混凝土封闭基底。

竖井开挖安全技术交底

竖井开挖安全技术交底
5、上下竖井应走安全爬梯,爬梯设安全护栏。
6、施工人员应保持2米左右安全距离,使用工具安装牢固。
7、夜间施工应有足够的照明,所有电器设备的安拆应由专业电工来施作。
8、施工人员严禁在土斗下行走、施工或停留,严禁酒后进入施工现场。
9、施工前应详细了解地下管线情况,以免在施工中破坏地下管线,造成伤人事故。
10、电葫芦响铃或听到操作人员指挥后立即离开行梁下方。
11、土罐装满后,必须插上放脱钩后,电葫芦才能上升。
12、土罐卸完土后,响铃或操作人员口令得到回应后才能在行梁上行走。
针对性交底:
1.必须穿戴合格的劳保用品。
交底人签名
职务
技术员
交底时间







注:1.项目对操作人员进行安全交底时填写此表。2.签名处不够时,应将签到表附后
安全技术交底表
表AQ-C11-1
编 号
工程名称
工程
施工单位
公司
部位名称
竖井挖土
工种பைடு நூலகம்
普工、开挖工
安全技术交底内容
1、施工人员进入现场必须戴好合格的安全帽。
2、开挖土方时严禁全断面开挖,按照安全技术交底施工,采用对角开挖。
3、严格按照技术交底施工。
4、施工竖井周围应设安全护栏,高度1.2米,用红白漆刷涂好,并做好各种安全标志。

竖井土方开挖技术交底

竖井土方开挖技术交底

竖井土方开挖技术交底一、工程概述本次竖井施工位于具体地点,主要用于具体用途。

竖井深度为具体深度,直径为具体直径。

为确保竖井土方开挖的安全和质量,特进行本次技术交底。

二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解竖井的位置、尺寸、深度和地质条件等。

(2)制定施工方案和安全技术措施,并经审批合格。

(3)对施工人员进行技术交底,使其了解施工工艺和质量要求。

2、现场准备(1)平整施工场地,修筑临时道路,确保运输车辆通行顺畅。

(2)设置测量控制点,进行测量放线,确定竖井的中心位置和开挖轮廓线。

(3)安装井口防护栏和警示标志,防止人员和物体坠落。

3、设备准备(1)准备好挖掘机、装载机、自卸汽车等土方开挖设备,并确保设备性能良好。

(2)配备通风设备、排水设备和照明设备,满足施工需要。

4、材料准备准备好支护材料,如土钉、锚杆、钢筋网、喷射混凝土等。

三、施工工艺流程1、测量放线根据设计图纸和测量控制点,使用全站仪或经纬仪进行测量放线,确定竖井的中心位置和开挖轮廓线,并在地面上做好标记。

2、井口锁口施工(1)在井口开挖至一定深度后,进行井口锁口施工。

锁口圈梁采用钢筋混凝土结构,其尺寸和配筋应符合设计要求。

(2)在锁口圈梁上设置防护栏杆和警示标志,确保井口安全。

3、土方开挖(1)采用分层分段开挖的方式,每层开挖深度不宜超过具体深度,每段开挖长度不宜超过具体长度。

(2)开挖顺序应从上到下,先周边后中间。

使用挖掘机进行开挖,装载机配合装土,自卸汽车运输土方。

(3)在开挖过程中,应及时进行测量,控制开挖尺寸和垂直度,确保竖井的形状和尺寸符合设计要求。

4、支护施工(1)在每一层土方开挖完成后,及时进行支护施工。

支护方式可采用土钉墙、锚杆支护、喷射混凝土支护等,具体支护方式应根据地质条件和设计要求确定。

(2)土钉和锚杆的长度、间距、角度和配筋应符合设计要求,施工时应严格控制施工质量。

(3)喷射混凝土应分层喷射,厚度均匀,强度符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底签认表
编号:CSCLD-
工程名称成都地铁7号线分项工程名称竖井工程
交底者复核者签发者签发日期交底内容:1、试车线锚喷构筑法隧道竖井土方开挖、网片制作与安装、混凝土喷射。

参加交底人员:
序号姓名工种备注
技术交底记录
编号:CSCLD-
单位工程名称
成都地铁7号线
川师车辆段与综合基地工程
试车线暗挖隧道
分项工程竖井工程
分部工程竖井工程施工项目土方开挖、网片制作与安施工单位中铁六局集团成都地铁7号线10标项目部
交底人工地负责人交底日期
交底内容
一、编制依据
1.1、建筑地基基础工程施工质量验收规范(GB50202-2002)
1.2、成都地铁7号线川师车辆段与综合基地工程试车线锚喷构筑法竖井结构设计图(07301-S-JDJG-04-216)
1.3、建筑基坑支护技术规程(JGJ120-2012)
1.4、龙门架及井架物料提升机安全技术规范(JGJ88-2011)
1.5、试车线锚喷构筑法隧道及竖井开挖专项安全方案。

二、适用范围
本交底适用于试车线锚喷构筑法隧道竖井土方开挖、网片制作与安装、混凝土喷射。

三、施工准备
3.1、施工机具:60型反铲挖掘机一台、竖井提升系统1套、锨、镐等;
3.2、场地平整、压实、硬化,确定土方外运运行路线;
3.3、标识地下管道及电缆位置。

四、施工工艺
4.1、施工流程
机械开挖土方垂直运输人工修整网片制作与安装喷射混凝土土方倒运土方外运
4.2、施工工艺
,每层开挖深度2.0m,及时施作桩间HPB300Φ8@150×150钢筋网及C25喷射砼。

,再水平方向运输至竖井提升系统渣土堆放处,并及时倒运至临时渣土场。

,网片间距为@150mm×150mm,网片现场制作成2.0m×2.0m大小,钢筋相接
处采用E42焊条点焊连接,焊接网最外边钢筋的交叉点钢筋不得漏焊;桩处理完成后应立即铺挂钢筋网片,每间隔1.0m采用25cm长的HPB300Φ18钢筋锚入围护桩,作为网片与桩连接筋,网片与钢筋焊接牢固,喷射混凝土时钢筋网片不晃动;内侧钢筋网保护层厚度不得小于2cm,外侧保护层厚度不小于4cm。

钢筋网片的搭接长度应不小于1个网格。

,将检验合格的C25级商品混凝土用湿式喷射机压送到喷头处,再在喷头上添加速凝剂后喷出,网喷混凝土厚度为100mm。

喷射混凝土时在桩间土上每隔2m钉上用来控制喷射混凝土厚度的钢筋,以保证喷射面平整且不超喷或欠喷。

桩间网喷分层不宜过高,桩间土面不得长期暴露在外,做到随土方开挖及时挂网及时喷护。

喷射作业时清除受喷面上浮土,回弹物等松散料,用高压风吹净,喷射作业分层、分段、分片依次进行,喷射顺序应由下而上螺旋式移动,喷嘴尽可能垂直受喷面,角度宜控制在75-90°,距离保持在 1.5m—2m范围。

系统风压不小于0.8Mpa,风量不小于10m3/min,喷射混凝土应将钢筋全部覆盖。

喷射混凝土应在作业完成2h后喷水养护,养护时间不应少于7d。

喷射混凝土应密实、平整、无裂缝、脱落、漏喷、漏筋、空鼓、渗漏水等现象;平整度允许偏差10mm。

,并采用防尘网将土体遮盖。

,及时采用自卸车和装载机外运渣土至施工场地外的渣土堆放场地。

五、技术要求
5.1、土方开挖技术要求
,开挖应自上而下分层进行,严禁掏底开挖;避免超挖,坑壁采用人工配合机械修整,若超挖,则松动部分必须铲除用C25细石混凝土填充。

,进行环框梁钢筋加工制作、混凝土浇筑,待混凝土强度达到设计要求时方可进行下一步开挖。

,进行隧道施工。

,在土方开挖至桩体附近或者拐角处挖掘机很难进行施工的部位时采用人工开挖。

,如发现围护桩有较大偏移时应立即停止开挖并及时作出相应的加固措施。

,不得堆放于临近成龙侧施工场地内,并及时覆盖临时渣土场内渣土,若因此产生罚款等费用,由协作队伍负责。
