城市道路改造工程监理规划

合集下载

XX道路综合改造工程监理规划及实施细则

XX道路综合改造工程监理规划及实施细则
本工程监理合同段包含下列监理内容:
路基工程—路基土石方、排水;
路面工程—细粒式沥青混凝土面层、
建设地点:XX县城关
建设单位:XX县建委
监督单位:XX县建委质量监督站
设计单位:合肥市政设计院有限公司
监理单位:XX监理咨询有限公司
施工单位:南京振高水建有限公司
工程要求工期:要求工期为120日历天;预计开工日期:2009年9月,竣工日期:2009年12月底,具体开工日期以监理单位下达的开工令为主。
3.审查承包人的桥涵工程施工组织计划的分项施工方案及施工组织计划,并检查其执行情况。
4.检查承包人的质量自检系统及运转情况。
5.审核承包人提出的各种资料,制定桥涵工程质量和进度的各种图表。
6.会同合同计量工程师、实验工程师和测量工程师,审查工程计量中的桥涵工程部分。
7.组织领导桥涵工程现场监理工程,作好监理日记,并检查旁站监理的监理日记,负责修改、完善施工过程中桥涵工程监理细则。
13.组织抽查、核实任何工程的《检验报告》、《中间交工证书》、《中间计量表》、《工程变更令》等,纠正错误和不规范的监理行为,调查监理人员的违纪行为,确保监理队伍的清正廉洁和规范。
(二)道路专业工程师岗位职责:
1.对驻地监理工程师负责,在总监理工程师的领导下,负责本项目的道路工程方面的监理工作。
2.熟悉合同条款、技术规范和设计图纸,对施工过程中道路工程的进度、质量,进行全面控制,对施工中出现的问题要按技术规范要求及时提出处理意见。
8.协助驻地监理工程师处理工程变更,质量事故以及索赔延期等工作。
9.办理驻地监理工程师交办的其它工作。
(四)试验工程师职责:
1.在驻地监理工程师的指导下,负责本项目所有的材料控制和工地试验监理工作,搞好工程材料和成品的质量控制。试验工程师必须与道路工程师、桥梁工程师紧密配合,协调工作,在工作上对驻地监理工程师负责。

市政道路工程监理规划.实施细则有哪些

市政道路工程监理规划.实施细则有哪些

市政道路工程监理规划.实施细则有哪些市政道路工程监理是城市建设过程中非常重要的一环,其主要目的是确保道路工程的质量和进度符合规范要求,保障市民出行的安全和便利。

为了确保市政道路工程监理工作的规范与有效性,需要制定监理规划和实施细则。

本文将介绍市政道路工程监理规划和实施细则的主要内容。

一、市政道路工程监理规划市政道路工程监理规划是指对市政道路工程监理工作进行全面、系统的规划和安排,确保监理工作的有序开展。

市政道路工程监理规划通常包括以下几个方面的内容:1.监理目标和任务:明确市政道路工程监理的总体目标和具体任务,如确保道路工程质量合格、工程进度进行控制等。

2.工作组织体系:规定监理团队的组成和职责分工,明确监理工作的组织管理架构。

包括监理工作组织机构、人员配备和岗位职责等。

3.监理计划:制定市政道路工程监理的工作计划,包括监理活动的时间安排、监理各阶段的重点内容和工作重点等。

4.监理资源保障:明确市政道路工程监理所需的各种资源,如人力、物力和技术支持等,确保监理工作的顺利进行。

5.监理标准和规范:明确市政道路工程监理的标准和规范,包括道路施工质量标准、工程验收标准等,以便对施工单位进行监督和评估。

二、市政道路工程监理实施细则市政道路工程监理实施细则是指具体的操作指南和操作要求,用于指导市政道路工程监理人员开展实际工作。

市政道路工程监理实施细则通常包括以下几个方面的内容:1.监理工作流程:详细描述市政道路工程监理的工作流程和各个环节的操作要求,包括施工前的准备工作、施工中的监理要点、施工后的验收和评估等。

2.监理记录和报告:规定市政道路工程监理人员的记录和报告要求,包括监理日志、施工质量记录和工程进度报告等,以便于进行监理工作的跟踪和评估。

3.现场检查和抽样:明确市政道路工程监理人员的现场检查和抽样的方法和要求,包括对施工质量、材料使用等进行抽样和检测,确保道路工程的合格性。

4.安全防护要求:规定市政道路工程监理的安全防护要求,包括现场施工人员的安全教育和安全设施的设置,确保施工过程中的安全。

市政道路改造工程监理规划(整理)

市政道路改造工程监理规划(整理)

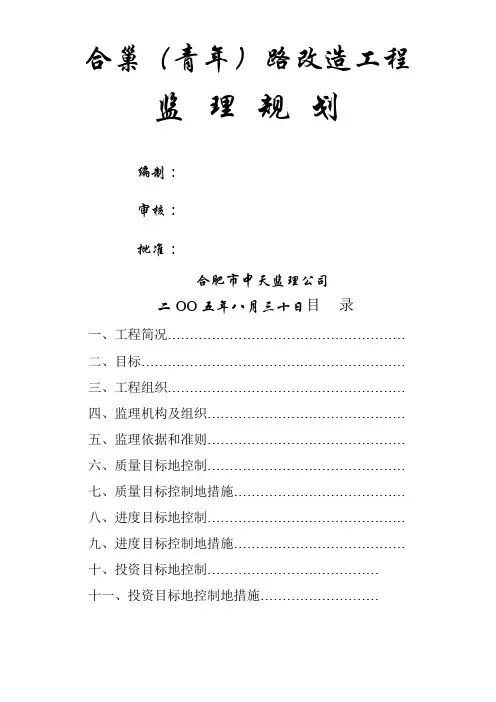

合巢(青年)路改造工程监理规划编制:审核:批准:合肥市中天监理公司二OO五年八月三十日目录一、工程简况………………………………………………二、目标……………………………………………………三、工程组织………………………………………………四、监理机构及组织………………………………………五、监理依据和准则………………………………………六、质量目标地控制………………………………………七、质量目标控制地措施…………………………………八、进度目标地控制………………………………………九、进度目标控制地措施…………………………………十、投资目标地控制…………………………………十一、投资目标地控制地措施………………………十二、信息管理………………………………………十三、组织协调………………………………………一、工程简况合巢(青年)路改造工程由合肥市市政设计院设计,本次施工范围为望江路至马鞍山路与二环路交口段,全长1.8KM.为城市Ⅰ级次干道,规划红线为24M,近期实施红线宽15M.其中快车道9M,两侧人行道各3M.路面结构:上面层AM-13-Ⅰ厚3CM,下面层AM-30-Ⅱ厚6CM;基层共二层,上面为水泥稳定碎石厚20CM,下层为10%石灰土.二、目标1、工期目标:二OO五年九月十日开工,二OO五年十二月三十日竣工,为期120天.2、质量目标:优良3、投资目标:按业主与承包方签订地《建筑工程施工合同》中有关条款执行,以合同价款为控制目标,同时认真发行好设计变更、隐蔽工程验收和各类经济技术签证等手续.三、工程组织1、建设单位:合肥市城市排水工程建设办公室设计单位:合肥市政设计院施工单位:合肥建设装饰(集团)有限责任公司、合肥市市政总公司监理单位:合肥中天监理公司1/15受 委 托发 承发 承 委 托 )2、相互关系建设单位接 包 包包包设计单位 施工单位监 理 监理单位被监理3、施工单位组织机构:详见施工单位施工组织设计4、监理范围:(1 2005 年 6 月合肥市市政设计院设计地工程编号为 2005—69 地工程施工图.(2)施工图说明及工程技术要求地有关规定 .(3)招标细则及招标补充文件中包括地内容 .四、监理机构及职责1、监理机构总监理工程师:刘华专业监理工程师:汪涛、夏伦学 2、总监地职责(详见附件一 A ) 3、总监理工程师代表地职责(1)负责和主持总监授权地一切工作 (2)负责组织各专业进行图纸会审(3)负责组织监理方和承包方每周地协调会 (4)协助业主签发工程变更通知.2 / 15(5)负责组织组织分项工程质量确认(6)负责月工程量地审核(7)监督施工单位做好现场文明施工和安全防护工作(8)掌握有关索赔地原始资料,并向总监提供有关事实情况.(9)审查承包方地月进度计划(10)主持每月工程监理月报地编制(11)掌握工程所需主要材料、设备、构配件地采购情况,检查进场材料、设备及构配件是否符合有关要求.4、专业监理工程职责:(详见附件—B)5、监理员职责:(详见附件—C)五、监理准则和依据合肥中天第一监理部本着“守法、诚信、科学、公正”地监理准则,依据本工程地建设文件、相关法律、法规,监理合同、施工合同,对合巢(青年)路改造工程实施专业化监督管理.六、质量目标地控制1、在质量管理上坚持预防为主,采取主动地动态控制方法,完善并健全监理质量管理制度,严格按工程质量备案制地要求进行工程监理,在方法上采取规划、控制、协调手段.2、合巢(青年)路改造工程施工地难点在土方开挖、回填;水泥稳定碎石摊铺和沥青碎石地施工.土方开挖需按不同段落采取不同地方法,主要考虑专项支护.水泥稳定碎石摊铺和沥青碎石3/15(2)分部(分项)工程验收工程流程法地施工要严格控制质量,做好见证取样.雨、污水管道施工必须根据设计和规范要求控制管道流水高程、污水管道还必须做好管道 地闭水实验.3、质量目标地分解:为确保合巢(青年)路改造工程总体质量目标地实现,各分部、分项工程地质量必须达到《施工承包合同》中有关条款规定地质量等级.4、质量控制地工作流程(1)工程开工工作流程承包填写开工报告总监理工程师审核签发开工令1、施工组织设计或分阶段施工方案2、分包与资格等有关文件3、材料到场顺序及主要来源4、机械设备型号、数量5、各专业工程劳力数量、技能等级6、主要地实施方分部(分项)工程完成后,承包方填写分部(分项)工程质量验收申请表(附自检记录及质量保证资料)监理查验签证不合格返 工合格进入下道工序七、质量控制地措施1、合同措施(1)承包方必须达到《施工承包合同》中有关条款规定地4 / 15质量等级,以及各分部分项工程达到地质量标准,并令监理工程师满意.(2)承包方应按《施工承包合同》有关条款完善质保体系并绘制质量目标分解图表,并报之业主方,监理方共同确认后执行.2、组织措施(1)监理方由监理工程师负责评定工程质量等级,监理地质量控制机构.总监道路排水资料文档(2)承包方地质保体系应由工程经理负责,层层有专职质检员负责,岗位责任明确,骨干人员必须具有相关地专业水平,施工经验和综合业务能力,并应有上岗证复印件报监理.3、经济措施监理方严格按《施工承包合同》中有关条款督促承包方制定盯关地质量责任和奖惩制度.4、技术措施(1)图纸会审程序设计施工图纸专业人员审图设计交底各单位审图图纸会审变更或洽商监理备案实施(2)施工方案审核5/15艺流 (5)主要材料(钢材、水泥、木材、防水防腐材料、半成品报同意同意承包方 主管领导 监理审核是否技术可行并实施不同意不同意(3)监理方审查承包方报送地技术交底,督促施工单位做到:a 、技术交底应满足施工规范、规程、工艺标准、质量评定标准和业主地要求,施工图构造特点,施工工艺,技术安全措施、规范、规程要求,材料要求,重要部位地特殊要求等 .b 、技术交底要做到内容齐全,逐级交底,直至施工操作人员(4)隐蔽工程检查验收程序同意隐蔽工程承包方自检合格,填报工程监理检查现场 不同意 签认返工材、构配件等)控制程序:价值材料进场不同意同意现场取 监理查验 可以不同意加倍复试监理再查验审核 运出现场(6)施工实验地监理控制.砼、砂浆、钢材焊接、防腐等要有实验控制计划,并将实验结果报监理审核,作为质量评定和后续施工地依据,如有不合格立即采取措施,如局部整改、停工、 返工等.6 / 15(7)工程验收和评定:a、本工程质量为优良.b、分部分项工程验收必须严格执行国家质量验评标准.C、分部、单元工程质量必须达到相应地本工程分部、分项质量控制地目标,达不到该目标者一律不予验收,并返工处理,直到达到目标要求.5、质量目标地控制方法:(1)审核施工单位编制施工方案(对分部、分项都要有);(2)材料地选用和鉴定;(3)材料地实验及报告地准确性:(4)现场地日常查验.八、进度目标地控制1、进度控制地原则(1)承包方地总进度计划应按合同工期编制,由业主确认,监理方审核并督促执行;(2)当发生重大变更时,总监应及时向业主报告,并通知承包方调整计划;(3)审核依据总进度计划编制地周、月进度计划;.(4)在总进度网络计划地关键线路上,提出计划控制地要求.2、进度控制工作程序合同承包方总监理业主7/15承包方编监理执行方月进九、进度目标控制地措施报同意 同意 报 同意不同意不同意修改再报修改再报l 、合同措施(1)业主方和承包方应严格按《施工承包合同》地有关工期条款执行,明确并履行各自地责任.(2)分包合同必须在总包合同框定地范围内明确并履行总包,分包各自地责任.(3)总包方负责整体进度、分包方要向总包方负责 .2、组织措施(1)总监依据工程进度计划,指令各专业监理工程师协助、督促承包方按时完成工程进度.(2)督促承包方建全管理体制,检查承包方生产指挥系统地功能和运行,发现问题令其整改,并报告业主.(3)审查分包队伍资质,人员、设备,技术力量是否满足工程要求3、经济措施(1)严格依据《施工承包合同》中相应条款,按照每个拨款阶段地实际完成情况审核承包方报送地有关报表 .(2)协助业主方控制资金地投入,对重大经济变更必须在业主签认后方可执行结算.8 / 154、技术措施(1)审定承包方报送地施工组织设计和周、月进度计划,报业主同意后方可执行.(2)按照审定地周、月进度计划对照实际工程进度进行事中控制,发现偏离及时纠偏或调整进度计划.(3)督促核查承包方计划保证措施地落实(人、机、料、法、环),将可能出现地问题解决在施工之前.(4)结合工程实际,积极推进技术进步,采用新技术、新工艺、新材料.十、投资目标地控制l、业主方、承包方应共同遵守所签定地《施工承包合同》中有关投资地条款,自觉履行各自地权利和义务,共同努力推进工程地实施.2、验工计价,付款控制工作流程监理工程师在施工过程中对投资地控制应放在协助业主对经济签证、设计变更、施工联系单等地审查和管理上,预防、减少或避免索赔地发生.认真审核工程量,签发付款凭证:同意同意承包方填报监理方报业主目不同意十一、投资目标控制地措施9/15付款转监理方建立台帐1、合同措施:严格依据业主方和承包方签定地《施工承包合同》规定执行,加强合同管理力度;2、组织措施道路总监造价工程师排水工程3、技术措施:(1)工程计量一律以图纸、签证、洽商为依据:(2)对主要工程量及时予以核算、以此控制报量;(3)各专业监理师要做好监理日志,在规定地时间内办理好签证、隐蔽手续,尽量减少以后扯皮.十二、信息管理信息管理是整个目标控制地基础.国家关于行业地大政方针、具体工程地各种文件、报表、数据、声像等.1、信息流程结构图:业主方政府、社会监理方建设监理部门承包方2、信息管理:分类型、按来源、时间、地点建立台帐或卷宗.3、会议制度(1)每周一次工地例会,由总监或监理工程师主持.参加人:监理方、施工承包方、业主代表,每月一次三方会议业主方、监(理方、施工承包方)由总监主持.(2)每次会议应有重点内容,·本次会议应对上次会议地内容予以检查确认.对工程施工中地质量、进度、劳力、机具设备、材料、安全施工等情况提出存在地问题,研究解决办法,协调各方关系.(3)会议要有记录,各方共同确认、认真执行.(4)必要时召开某些专业会,专题会.4、信息整理:分类,去伪存真,使信息可靠,有价值.5、对信息进行分析,找出当前各工程标中偏离事项,提出纠偏措施,以求目标实现.6、文件归档:及时、规范.十三、组织协调l、通过召开监理例会、监理专业会,及时沟通信息,相互协调,解决问题.2、组织专业、专项会议.(1)监理交底会;(2)设计交底会;(3)图纸会审;(4)建安和设备安装配合协调会;(5)质量事故处理会;(6)分项工程验收会;(7)分部工程验收会;(8)结构验收会;(9)专题技术研讨会.附件一总监理工程师职责A1、确定工程监理机构人员地分工和岗位职责;2、主持编写工程监理规划、审批工程监理实施细则,并负责管理工程监理机构地日常工作;3、审查分包单位地资质,并提出审查意见;4、检查和监督监理人员地工作,根据工程工程地进展情况可进行人员调配,对不称职地人员应调换其工作;5、主持监理工作会议,签发工程监理机构地文件和指令;6、审定承包单位提交地开工报告、施工组织设计、技术方案、进度计划;7、审核签署承包单位地申请、支付证书和竣工决算;8、审查和处理工程变更;9、主持或参与工程质量事故地调查;10、调解建设单位与承包单位地合同争议、处理索赔、审批工程延期;11、组织编写并签发监理月报、监理工作阶段报告、专题报告和工程监理工作小结;12、审核签认分部工程和单位工程地质量检验评定资料,审查承包单位地竣工申请,组织监理人员对待验收地工程工程进行质量检查,参与工程工程地竣工验收;13、主持整理工程工程地监理资料.附件二专业监理工程师职责Bl、负责编制本专业地监理实施细则;2、负责本专业监理工作地具体实施;3、组织、指导、检查和监督本专业监理员地工作,当人员需要调整时,向总监理工程师提出建议;4、审查承包单位提交地涉及本专业地计划、方案、申请、变更,并向总监理工程师提出报告·;5、负责本专业分项工程验收及隐蔽工程验收;6、定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;7、根据本专业监理工作实施情况做好监理日记;8、负责本专业监理资料地收集、汇总及整理,参与编写监理月报;9、核查进场材料、设备、构配件地原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;10、负责本专业地工程计量工作,审核工程计量地数据和原始凭证.附件三监理员职责C1、在专业监理工程师地指导下开展现场监理工作;2、检查承包单位投入工程工程地人力、材料、主要设备及其使用、运行状况,并做好检查记录;3、复核或从施工现场直接获取工程计量地有关数据并签署原始凭证;4、按设计图及有关标准,对承包单位地工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;5、担任旁站工作,发现问题及时指出并向专业监理工程师报告;6、做好监理日记和有关地监理记录.。

市政交通改善项目监理规划

市政交通改善项目监理规划

市政交通改善项目监理规划1. 项目背景本文档旨在制定市政交通改善项目的监理规划,以确保项目的顺利实施和监管。

该项目旨在改善城市的交通状况,提高市民的出行效率和安全性。

2. 监理目标本监理规划的目标是确保市政交通改善项目按照相关法规和标准进行实施,并保证项目的质量、进度和安全。

3. 监理责任监理工作由独立的监理机构负责,其责任包括但不限于以下方面:- 监督工程质量,确保施工符合相关法规、标准和设计要求;- 监督施工进度,确保项目按计划进行并及时发现并解决延误问题;- 监督安全措施,确保施工过程中的安全风险得到有效控制;- 监测工程质量变化,记录并报告任何质量问题。

4. 监理计划监理工作将根据项目的不同阶段制定相应的计划,以确保监理顺利进行。

具体计划包括但不限于:- 前期准备阶段:了解项目背景,制定工作计划和监理方案;- 施工前监理:审查施工图纸和方案,制定施工准备工作计划;- 施工监理:监督施工过程,进行质量检查和验收;- 完工阶段:进行项目的竣工验收,确保项目质量符合要求。

5. 监理报告监理机构将定期提交监理报告,内容包括项目进展、质量情况、安全风险及解决方案等。

监理报告将提供给相关参与方,以便他们了解项目的实施情况并采取相应措施。

6. 监理结果评估在项目完成后,监理工作将进行评估,以确定监理的有效性和项目的实施情况。

评估结果将用于改进未来类似项目的监理工作和决策过程。

7. 风险管理监理过程中可能存在各种风险,监理机构将与相关参与方共同进行风险管理,及时采取预防和控制措施,以确保项目的顺利进行。

8. 法律责任监理机构将遵守相关法律法规,并承担相应的法律责任。

同时,监理机构应保持独立性,不受任何利益相关方的干扰。

以上是市政交通改善项目监理规划的概要,旨在确保该项目的高质量和有效实施。

具体的监理细则和实施步骤将根据项目的具体需求进行制定,以最大程度地满足项目目标和要求。

市政道路工程监理规划范本

市政道路工程监理规划范本

市政道路工程监理规划范本市政道路工程是城市基础设施建设的重要组成部分,为了确保工程质量和施工安全,监理工作显得尤为重要。

本文将为大家介绍市政道路工程监理规划范本,以指导监理人员进行规范化的工作。

一、监理任务概述1. 监理目标:确保市政道路工程按照设计要求、合同约定和相关标准进行施工,保证工程质量和安全。

2. 监理范围:包括施工前、施工中、施工后全过程的监督管理。

3. 监理职责:监督施工单位按照设计文件和施工组织设计要求,合理安排施工任务、实施施工工艺,按期完成工程目标,并对施工过程和施工质量进行把关。

二、监理工作流程1. 施工前阶段1.1 监理部署:根据工程性质和规模,确定监理组织结构和人员配置。

1.2 文件审查:对施工单位提交的相关文件进行审查,确保符合法规和工程要求。

1.3 施工图纸审查:核对施工图纸是否符合设计要求,并与设计单位协商解决存在的问题。

1.4 施工组织设计审查:评估施工组织设计方案的可行性和安全性。

1.5 施工方案审查:对施工单位提供的施工方案进行审查,并指导合理安排工程进度。

2. 施工中阶段2.1 施工现场管理:监督施工单位按照施工组织设计、合同约定和相关标准进行施工,确保施工质量和安全。

2.2 质量监督:对关键节点施工进行现场检查,抽查材料质量,发现问题及时进行整改。

2.3 安全监督:监督工地安全管理,确保施工过程中没有发生安全事故。

2.4 进度控制:对施工进度进行监控,及时发现延期风险并提出解决方案。

3. 施工后阶段3.1 工程质量验收:按照相关标准对工程质量进行验收,确保达到设计和建设要求。

3.2 竣工资料归档:督促施工单位按照合同约定提交竣工资料,进行归档管理。

3.3 售后服务:对工程质量出现的问题进行跟踪处理,确保问题得到及时解决。

三、监理工作标准1. 监理人员素质:监理人员应具备相关工程专业知识,熟悉相关法规标准,具备较强的沟通协调能力和组织管理能力。

2. 监理工作规范:监理过程中应遵守法律法规,严格按照规范要求进行施工监理工作,建立健全监理档案。

市政道路路监理规划(平南车道改造)

市政道路路监理规划(平南车道改造)

市政道路路监理规划(平南车道改造)
项目背景
平南车道是市中心交通要道,车流量大、交通状况复杂。

为了改善交通状况,市政府决定对平南车道进行改造,并委托本公司进行监理。

监理任务
本公司将对平南车道的改造工程进行全面监理,包括但不限于以下任务:
- 对造价进行监督与审查,确保合理、合法;
- 对施工计划进行评估,提出修订意见,并监控施工进度;
- 对施工现场情况进行巡查,检查施工质量,制定整改措施;
- 对工程变更进行审批,并要求施工单位承担相应责任;
- 对工程结算进行审核,防范工程款支付风险。

修改方案
为了改善平南车道的交通流量,本次改造方案主要包括以下内容:
- 扩建绿化带,减少车道数量,改善前方路段通行条件;
- 新增停车泊位,缓解交通流压力;
- 整体提升路面质量,增加行车舒适度。

需要协调的问题
- [ ] 与交警部门进行联络,制定交通管制计划;
- [ ] 与市民社区召开座谈会,听取意见建议;
- [ ] 与施工单位做好沟通协调工作,保障施工进度。

时间安排
本次监理任务预计2019年7月开始,2021年12月竣工。

以上为本次平南车道改造监理规划,供大家参考。

如有任何疑问或建议,请随时联系我们,谢谢!。

市政公路工程施工监理规划

市政公路工程施工监理规划

市政公路工程施工监理规划一、概述市政公路工程是城市的基础设施之一,直接关系到城市居民的出行和生活质量。

因此,市政公路工程施工监理规划的编制和实施对于保障工程质量、安全生产和工程进度具有重要的意义。

本规划的编制是为了明确市政公路工程施工监理的组织体系、工作职责和具体措施,提高市政公路工程施工监理的效率和水平,确保市政公路工程顺利实施。

二、编制依据1. 国务院《建筑工程质量管理条例》2. 市政公路工程施工监理相关法律法规3. 市政公路工程施工监理相关政策文件4. 市政公路工程施工监理相关管理制度三、工程概况本市政公路工程为一条主干道的改造工程,全长10公里,包括道路拓宽、路灯安装、排水设施改造等内容。

项目总投资为5000万元,由市政府批复并由市政公路局负责管理。

四、项目概况工程分为五个标段,由五家施工单位施工,并分别由五家监理单位进行监理。

施工周期为18个月,施工期间需要保证施工质量、安全生产和工程进度。

五、施工监理组织体系1. 设立市政公路工程施工监理指导小组,负责监理工作的统筹协调和决策。

2. 设立市政公路工程施工监理办公室,负责监理工作的具体执行和管理。

3. 设立市政公路工程施工监理现场监理组,负责监督、检查和指导施工现场工作。

六、工作职责1. 指导小组职责- 负责研究监理工作的制度、方针和政策;- 审查并批准监理工作计划、年度监理计划和重大监理决策;- 负责审核监理工作报告和监理评价报告;- 负责解决监理工作中的重大问题。

2. 监理办公室职责- 负责监理工作的组织、计划和管理;- 对施工单位的监理管理进行全面监督;- 制定监理工作计划和年度监理计划;- 审查并批准监理工作报告和监理评价报告。

3. 现场监理组职责- 安排专业监理人员在施工现场进行全面监理;- 对施工现场的安全生产和质量进行监督和检查;- 对施工单位的施工进度进行监督和检查;- 及时发现并解决施工现场的问题和隐患。

七、监理工作措施1. 监理工作计划- 按照市政公路工程施工的实际情况制定详细的监理工作计划;- 将监理工作计划分解到各个施工标段,并指导监理单位执行。

市区道路改善项目监理规划

市区道路改善项目监理规划

市区道路改善项目监理规划项目简介本项目旨在改善市区内的道路交通状况,提高市民的交通出行体验。

本次项目的重点为市区内的主要道路进行交通信号灯的改造和优化,同时还将对人行道、自行车道等交通设施进行检查和整修。

项目概况本项目的总投资额为500万元,计划施工周期为6个月。

工程的主要内容包括:1. 交通信号灯升级改造:对市区内的主要十字路口的交通信号灯进行改造,使其更加智能化、高效化。

2. 人行道、自行车道检修:对市区内主要街道的人行道、自行车道等交通设施进行检查和整修,保障市民的交通安全。

3. 交通监控系统安装:针对市区内重要路段进行交通监控系统安装,提高行车安全。

监理任务监理人员需要对工程实施过程进行全程监督,包括但不限于以下任务:1. 对施工单位提交的施工图纸、工作方案、材料清单等资料进行审核,确保施工单位的工作符合国家有关工程建设法规和技术标准要求;2. 监管工程的进度和质量,及时发现问题并提出整改措施;3. 联系业主和施工单位,做好沟通和协调工作,协助业主代表完成验收和结算工作;4. 撰写监理日志,记录工程实施的各个环节,做到真实、准确。

监理成果监理人员需提交监理成果,包括但不限于以下内容:1. 监理日志:对工程实施全过程进行详细记录,做到真实、准确;2. 监理报告:对施工单位的工作进行定期检查,发现问题及时提出整改要求;3. 监理意见:对施工单位提交的方案及图纸进行审核,提出合理的监理意见。

风险控制本项目存在以下风险,监理人员需加以控制:1. 工期延误风险:监理人员需对工程进度进行跟踪和监管,及时发现进度偏差并提出整改要求;2. 效果不达预期风险:监理人员需对项目实施过程进行全程监督,确保工程的质量达到预期要求;3. 施工安全风险:监理人员需对施工单位的安全措施进行审核,确保施工过程安全。

结束语本项目是市区道路交通改善的重要举措,通过监理人员的全程监督和管理,确保施工质量、进度和效果,实现了业主的投资收益最大化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

城市二级道路维修改造工程监理规划城市二级道路维修改造工程监理规划编制:总监:技术负责人:日期:监理规划目录1.工程概况、工程特点、监理控制重点 (2)2.工程监理依据 (9)3.工程监理范围、时间和内容 (9)4.监理工作内容 (10)5.工程监理目标 (10)6.工程监理组织机构及人员配备计划 (11)7.监理设施 (12)8.监理人员岗位职责 (12)9.监理工作程序 (12)10.监理工作制度 (12)11.监理工作方法及措施 (12)12.旁站监理实施要求 (16)13.安全监理控制要求 (16)14.附件 (17)1.附表一、项目监理部监理人员岗位分工2.附表二、投入本工程监理设施一览表3.附图一、项目监理部组织机构示意图4.附件一、《监理工作程序框图》5.附件二、《监理工作制度》6.附件三、《施工监理操作手册》7.附件四、《旁站监理实施细则》本项目监理部决心在马鞍山市花山区建设委员会指挥部的领导下,与堪察、设计、施工单位共同努力,确保马鞍山市花山区道路改造工程于2005年8月11日顺利建成并投入使用。

为确保工程质量、进度、投资、安全文明的目标得以实现,本项目监理部将遵循“守法、诚信、公正、科学”的监理执业准则,坚持“精心服务、信守合同、顾客满意、持续改进”的质量方针,根据本公司“按合同要求做到全方位,全过程的项目优质服务;服务工作规范化、科学化;确保工程项目质量达到合同要求;服务质量满足或超越顾客要求。

”的质量目标和本工程特点编制本《监理规划》,作为项目监理部实施监理工作的基本纲要。

1.工程概况、工程特点、监理控制重点1.1.工程概况:1.1.1.建设单位:1.1.2.建设性质:1.1.3.维修改造工程1.1.4.建设地点:马鞍山市花山区1.1.5.建设规模和内容道路改造工程内容包括:竹园路(427.37M)、健康路(469.51M)、城建路(299.343M),沿道路全长铺设的雨水主管、支管、检查井和污水主管、检查井等排水工程。

1.1.6.工程投资:约700万元1.1.7.建设工期:健康路:60日历天(计划开竣工日期2005年5月29日~2005年7月17日),竹园路、城建路:各75日历天(计划开竣工日期2005年5月29日~2005年8月11日)1.1.8.工程设计单位:1.1.9 工程承包单位:竹园路(城建路——花山路)健康路(湖东路——跃进路)城建路(竹园路——朝阳路)1.2.工程特点:1.2.1.竹园路:车行道宽5米+人行道(原状不施工);城建路:车行道宽5米+人行道(原状不施工);健康路:车行道宽5米+人行道(宽度至永久性建筑为止)。

1.2.2.本工程道路的结构形式为:●机动车道为水泥混凝土路面,具体为:城建路、竹园路:18cmC35水泥混凝土面层+20cm二灰碎石基层(6:12:82),路面结构层总厚度为38cm。

健康路:22cmC35水泥混凝土面层+25cm二灰碎石基层(6:12:82)。

路面结构层总厚度为47cm。

注:如遇软基另行处理。

●人行道为预制人行道板路面:5cmC30预制人行道板+2cm(1:3)水泥沙浆铺装层+15cm石灰、粉煤灰基层(20:80)。

路面结构层总厚度22cm。

1.3.本工程监理控制重点:1.3.1.材料质量监理控制要点a)本工程主要使用材料包括:水泥:采用符合标准的42.5级普通硅酸盐水泥.石灰:应采用低镁石灰,充分消解,不得含有未消解的颗粒,且不含解质,其中CaO和MgO的含量之和宜大于60%。

粉煤灰:粉煤灰中SiO:ACO和FeO的总含量应大于70%,烧失量不宜大于20%,比表面积宜大于2500cm²/g。

集料:基层和底基层的集料压碎值应<30%。

二灰碎石:二灰碎石比为(石灰:粉煤灰:碎石=6:12:82),压实厚度应≥98重型击实标准,二灰碎石7天龄期的无侧限抗压强度需≥0.8Mpa,二灰要求厂拌,机械摊铺,用于基层的混合料中碎石级配应符合下表要求:b)项目监理部监理工程师应根据本公司编制的《市政工程材料质量控制要点》、设计规定相关材料技术要求及相关设计、施工技术规范要求控制材料的质量,各专业监理工程师应将相关材料监理控制要求编制相关监理实施细则。

c)材料质量控制项目监理部监理工程师应重点注意以下问题:●水泥必须采用符合标准的42.5级普通硅酸盐水泥。

●石灰(基层用)应采用III级以上的生石灰或消石灰并注意存放时间不宜过长,否则应进行CaO、MgO有效含量的测试,达到III级石灰技术要求时才允许使用。

●粉煤灰中SiO2、AL2O3、Fe2O3的总含量应大于70%,烧失量不宜大于20%,比表面积宜大于2500cm2/g。

●二灰碎石配合比为6:12:82,7天的无侧限抗压强度必须达到0.8Mpa,并要求工厂拌制,机械摊铺,碎石级配必须符合下表要求:●石灰土中石灰掺和量为12%,7天的无侧限抗压强度必须达到0.6Mpa.●石灰土中细粒土宜采用塑性指数12~20的粘性土,土中最大尺寸不应大于15mm,有机质含量超过10%的土不可使用。

1.3.2.本工程道路质量监理控制要点。

1.3.2.1.测量放样质量监理控制要点●监理人员在熟悉设计文件和图纸的基础上,会同承包人、设计单位和勘测部门在现场交接中线控制桩的水准点,并指示和检查承包人对所有测量控制桩的水准点,进行有效的保护,直到工程竣工验收结束。

●监理工程师对业主提供的图纸上获得的资料,或在设计单位现场交桩获得和原始定线资料,进行复核和校核,确保原始定线方位、水准点高程的数据准确无误。

若发现有连续两个以上原始基准点或基准高程丢失、损坏时,应通过业主由设计勘测单位补定。

●监理工程师应审核和检查承包人提交的施工放样报验单及测量资料。

对进行检查验收合格的,及时给予书面认可;发现有差错,应及时通知承包人重测,合格后再予以书面认可。

●监理工程师应对承包人以加密控制后、辅助基线、临时水准点和施工放样为目的的测量工作,进行现场监督、检查、复核并认可。

1.3.2.2.路基工程质量监理控制要点●城市道路路基是路面的基础,也是道路结构层的重要组成部分。

路基强度和稳定性的好坏,将直接影响道路的使用品质。

●为了确保道路路基强度和稳定性,在路基工程的施工过程中,监理工程师应按照工程承包合同中有关条款的规定要求承包人严格监督检查各道工序的施工质量,切实做到上道工序未经检查工或检测不合格,承包人不得进入下道工序的施工。

●在开工之前,现场监理人员应认真熟悉设计文件和图纸,查勘施工现场,掌握挖方路段和填方路段的土质情况,复查地下隐蔽设施的位置和标高,了解施工临时排水的位置等。

对设计中不明了的问题和修改意见,可在设计交底时提请设计部门解决,为开工后进行质量监理,做好准备工作。

●根据工程承包合同、设计文件图纸、技术规范及有关标准,监理工程师应编制本工程的土质路基质量监理细则和控制质量标准。

审核承包人填写的开工申请报告及施工工艺、质量标准、措施等,检查取土场的土质质量和含水量、最大干密度试验资料。

检查本工程所采用的机械设备型号、规格及数量,是否与承包合同相符一致。

检查施工中的临时排水设施。

●在施工过程中,监理人员应重点监督检查下列主要工序:●路基挖土的开挖程序(方法)、挖至路基顶面时的预留碾压沉降高度、超挖或土质松软路段的处理、压实度及外观质量。

●路基填土的基底处理要求、用土质量(控制最佳含水量、最大干密度)、填土松厚度、压实度及外观质量。

●不填不挖路基在遇有地下水位较高或土质湿软情况下,应控制处理措施(可采用晾晒、换土、石灰处理、设置砂垫层、砂桩等措施)。

●严格控制特殊土路基及雨季的施工质量,质量标准均按《城市道路路基工程施工及验收规范》(CJJ44—91)的有关规定执行。

●路基填挖土方在接近设计标高时,监理人员应按设计要求及时检测路基宽度,对有缺陷的,应指示承包人近行整修。

●碾压完成以后,现场监理人员应立即测定其含水量和湿密度,计算干密度和压实度,并按重型击实标准,判断是否达到压实度标准。

合格予以书面认可;不合格,通知承包人返工,待合格后,再给予书面认可。

●工程结束时,必须检查填挖方路基土层标高、宽度、距离及中线的位置,外形。

●施工后指在土基验收和铺筑基层之间的这段时间内,指示承包人要保持土基良好状态,最可靠的办法是禁止车辆在土基上通行。

当必须通行时,就应当经常洒水,并重新碾压。

1.3.2.3.石灰土基层质量监理控制要点●在开工之前,监理人员应做好下列工作监理工程师应根据合同技术要求、设计文件和图纸、有关技术规范、标准等,制定石灰土道路基层质量监理工作细则,补充必要的技术标准。

审核承包人的开工报告、施工方案、施工工艺流程、质量标准、石灰质量证书、石灰土施工配合比的试验报告等。

试验监理工程师与承包人共同对本工程所用的石灰土进行标准试验,提交石灰CaO+MgO含量、土的塑性指数、灰土配合比和压实度等技术指标的试验报告,再做出能否使用的决定。

监理人员应对施工放样、施工机具运转及到场的材料进行检查,并做好开工的监理准备工作。

●施工过程中,监理人员应监督检查下列内容和工序随时抽查使用的石灰、土、水的技术指标和质量规格;检查拌合灰土的石灰剂量、颜色均匀性和含水量;检测摊铺灰土的厚度、标高、宽度是否符合设计要求;检查稳压、碾压的原则、速度、遍数和对压实度进行检验;查找工程缺陷,发现有裂缝、软弹等现象,制定补救措施,及时指示承包人进行处治。

施工完时,及时检测石灰土基层的压实度、平整度、厚度、宽度、中线高程及纵横坡度,并对外观进行检查。

●施工后,指示承包人设专人进行湿度养生,避免发生缩裂和松散现象。

1.3.2.4.二灰碎石基层质量监理控制要点●在施工开始之前,监理人员应做好下列工作监理工程师应根据设计文件和图纸、技术规范、规程、标准等,编制石灰、粉煤灰类混合料质量监理工作细则,对预见性施工薄弱环节,制定控制标准及措施。

审核开工报告、施工工艺质量标准;检查出厂混合料的质保书及试验报告,对质量有颖问的问题,应提交试验室试验,然后再决定能否使用。

试验监理工程师应与承包人共同对本工程使用的混合料进行标准试验,作出是否使用意见。

监理人员对承包人的施工放样、施工用机具进行检查,并做好开工前的监理准备工作。

●在施工过程中,监理人员应监督检查下列主要内容每天随时抽检到场混合料的实际含水量、松干密实度、拌和均匀度等,如实际含水量低于最佳含水量1%以上时,指示承包人洒水增补,发现颗粒分离现象,摊铺前应预拌均匀。

在分段按量上料摊铺时,监理人员控制最佳含水量、松铺厚度、平整度及混合料颗粒均匀度;多层摊铺时,应控制上下两层结合部。

碾压时,监理人员应控制其最佳含水量,先轻后重碾压原则,检测碾压密实度,发现问题及时纠偏。
