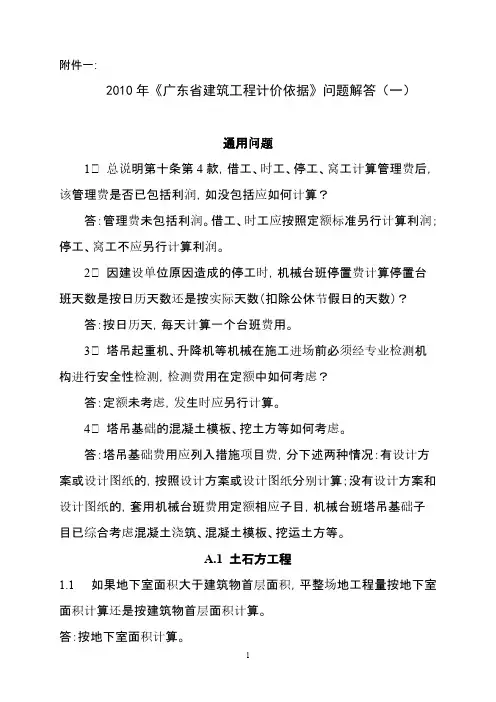

附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
2010广东省安装工程综合定额总说明及工程量计算规则

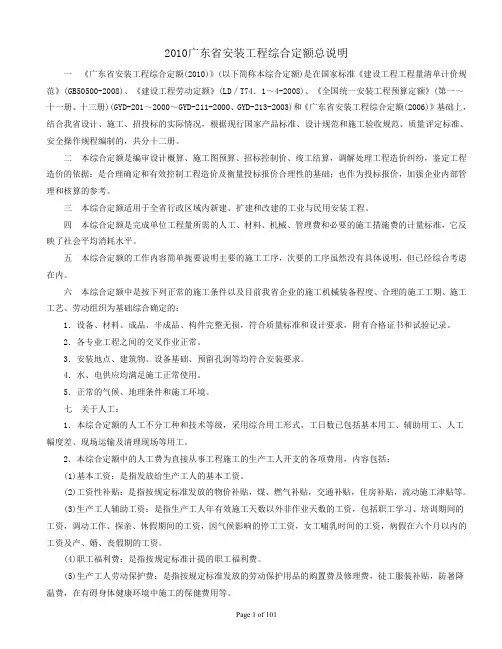

2010广东省安装工程综合定额总说明一《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T74.1~4-2008)、《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201~2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据:是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足施工正常使用。
5.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
广东2010定额问题回复及勘误补充子目(一)

61 A1-139
91
章说明之二
A2-68
118 A2-69
A2-70
其他材料费(元) 2.29
其他材料费(元) 84.19
基价(元) 一类 2124.51 二类 2088.91 三类 2053.31 四类 2017.71
材料费(元) 2.29
基价(元) 一类 2206.41 二类 2170.81 三类 2135.21 四类 2099.61
基价(元) 一类 1526.26 二类 1501.65 三类 1477.05 四类 1452.44
材料费(元) 59.43
6
59 A1-132 A1-133 A1-134
60 A1-135 A1-136 A1-137
61 A1-138
其他材料费(元) 1.46
基价(元) 一类 1834.29 二类 1803.55 三类 1772.80 四类 1742.06
基价(元) 一类 6211.99 二类 6109.14 三类 6006.29 四类 5903.44
管理费(元)一类 822.81 二类 719.96 三类 617.11 四类 514.26
人工费(元) 3590.91 机械费(元) 1143.35
基价(元) 一类 5671.19 二类 5578.35 三类 5485.50 四类 5392.66
基价(元) 一类 1658.35 二类 1631.53 三类 1604.71 四类 1577.89
材料费(元) 59.62
其他材料费(元) 1.35
其他材料费(元) 73.11
58 A1-129 A1-130
基价(元) 一类 2005.21 二类 1971.59 三类 1937.98 四类 1904.36
2010广东省安装工程综合定额总说明及工程量计算规则

2010广东省安装工程综合定额总说明一《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T74.1~4-2008)、《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201~2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据:是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足施工正常使用。
5.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
广东10定额问题解答

附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
2010年《广东省建筑与装饰工程综合定额》勘误和补充子目

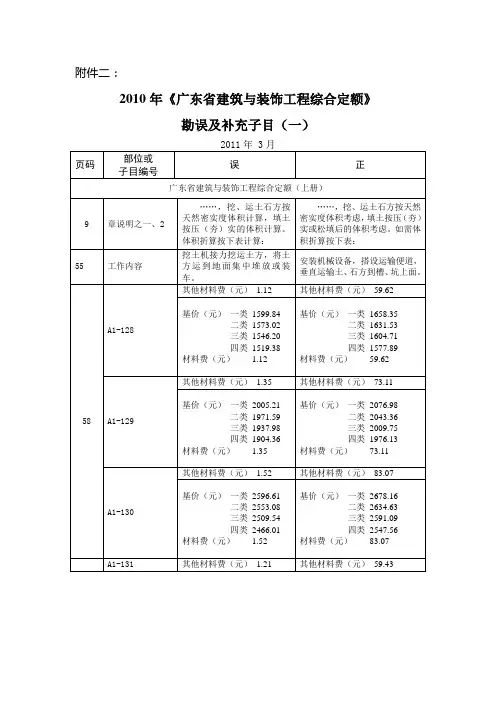

59
A1-132
其他材料费(元) 1.63 基价(元) 一类 二类 三类 四类 材料费(元) 2373.41 2333.62 2293.84 2254.05 1.63
其他材料费(元) 83.55 基价(元) 一类 二类 三类 四类 材料费(元) 2455.30 2415.51 2375.74 2335.94 83.53
基价(元) 一类 二类 三类 四类 管理费(元)一类 二类 三类 四类 人工费(元) 机械费(元)
3550.92 3492.73 3434.54 3376.35 465.53 407.34 349.15 290.96 1716.66 961.90
综合工日 消耗量 34.120 冲击式打桩机 消耗量 1.360 基价(元) 一类 二类 三类 四类 管理费(元)一类 二类 三类 四类 人工费(元) 机械费(元) 3147.00 3094.59 3042.18 2989.77 419.29 366.88 314.47 262.06 1740.12 672.38
综合工日 消耗量 43.065 冲击式打桩机 消耗量 16.206 基价(元) 一类 二类 三类 四类 管理费(元)一类 二类 三类 四类 人工费(元) 机械费(元) 10919.84 10717.73 10515.62 10313.52 1616.86 1414.75 1212.64 1010.54 2196.32 7106.66
60
A1-135
其他材料费(元) 1.96 基价(元) 一类 二类 三类 四类 材料费(元) 2190.17 2153.46 2116.75 2080.04 1.96
其他材料费(元) 83.41 基价(元) 一类 二类 三类 四类 材料费(元) 2271.60 2234.90 2198.19 2161.48 83.41
《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目

附件二:《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省市政工程综合定额(2010)》问题解答(一)第一册通用项目1.钻孔桩钻孔时遇到回填岩石,应如何套价?答:不含障碍物的处理费用。
2.第146页D1-3-21钢板桩的支撑按木支撑考虑,如实际采用钢支撑,如何考虑?答:子目按钢木支撑综合考虑,不作调整。
3.第205页拆除工程中有每增1cm的定额,如减1cm如何考虑?答:小于10cm厚的按10cm内考虑。
4.D1-7-135临时玻璃钢围挡按10M/月,是否按施工期的月份倍数计算,如需围闭24个月,是否按24倍计算,有上限吗?答:施工期超过12个月按12个月计算。
5.市政工程与安装工程的区分以水表井为界,但小口径水表无砌井时,该怎样区分?此时的水表该按市政工程算还是按安装工程算?答:市政工程与安装工程的区分以水表井为界,当小口径水表无砌井时,以与市政管道碰头点为界,若接近建筑物的,以建筑物外1.5m为界。
6.软基处理时CFG桩如何套用?答:参照建筑与装饰定额。
7.围蔽中的砖墙围蔽如何计算?答:按砖砌挡墙项目计。
(二)第二册道路工程1.道路基层、水稳层没有每增减厚度子目时,厚度不同应如何换算?答:厚度不同时可用内插法换算。
2.大型机械进退场费不够齐全,如缺沥青摊铺机进退场费等。
答:机械台班单价中有安拆及场外运输费的,不另行计算。
其余大型机械进退场费机械台班定额中有规定从其规定,没有的可按运送该机械的平板运输车及该机械设备的台班费之和进行计算。
3.建议人行道路面增加各处规格的拦车石柱制作及安装子目。
答:参照建筑与装饰定额A.19石作工程相关定额计算安装费用。
(三)第三册桥涵工程1.现实际施工中使用塑料波纹管法?答:可换算。
(四)第四册给水工程1.给水管道工程中DN15~32mm口径的PPR管对接熔接安装在市政工程第四册《给水工程》及第六册《燃气工程》中均无相应子目。
可否套用安装工程第八册《给排水、采暖、燃气工程》里的相应子目?还是套用市政工程第六册《燃气工程》DN50以下这个子目?答:执行市政定额第六册。
广东省安装工程综合定额说明及计算规则(2010)

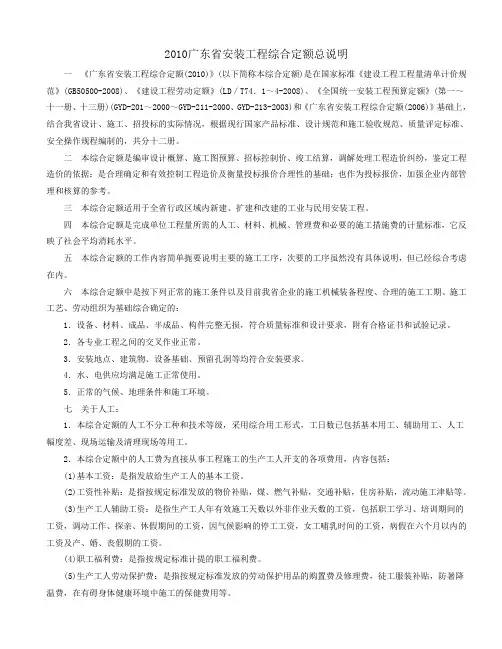

2010 广东省安装工程综合定额总说明一、《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201-2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。
二、本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价和衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。
四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五、本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六、本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足施工正常使用。
5.正常的气候、地理条件和施工环境。
七、关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费以及单位为生产工人和生产工人个人缴纳的养老保险费、医疗保险费、失业保险费、工伤保险费、生育保险费、住房公积金。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件一:
《广东省安装工程综合定额(2010)》问题解答、勘误及补充子目
一、《广东省安装工程综合定额(2010)》问题解答
(一) 通用问题
1. 由同一个施工单位总承包的工程(建筑、安装),计算了建筑工程脚手架,安装工程脚手架是否要另行计算?
答:安装工程脚手架按定额规定计取。
(二) 第二册电气设备安装工程
1. 电气工程中,双电源系统调试如何计算?
答:只能计收最上一级总调试,套用C2-14-26 子目。
2. 电缆在桥架内敷设引上(下)时,是否要考虑预留长度?
答:不考虑。
3. 筏板基础防雷接地如何套用定额子目?
答:筏板基础采用主筋连接的,执行均压环敷设定额子目。
锚杆与基础连接的,按接地跨接线定额子目执行。
4. 利用独立柱基础作接地时,能否套用桩承台接地的子目?
答:可以。
(三) 第八册给排水、取暖、燃气工程
1. 给排水成品套管安装如何套用定额子目?
答:成品套管安装费用按套管制作安装定额子目乘以系数0.30,成品套管价格另计。
2. 卫生间穿梁、穿墙带翼环钢套管制作安装如何套用定额子目?
答:卫生间穿梁、穿墙带翼环钢套管制作安装参照穿楼板带翼环钢套管制作安装子目。
3. 塑料排水管安装是否要扣除H 型管所占管道长度?
答:不扣除。
(四) 第九册通风空调工程
1. 镀锌薄钢板通风管道制作安装项目中是否包括法兰、加固框和吊支架的除锈和刷油?如不包括,应怎样计算?
答:镀锌薄钢板通风管道制作安装定额项目中不包括法兰、加固框和吊支架的除锈和刷油,应执行第十一册相应定额子目;法兰、加固框和吊支架的除锈和刷油工程量按风管道制作安装定额子目材料中的型钢(角钢、扁钢、圆钢)重量除以1.04(即净重量)计算。
(五) 第十一册刷油、防腐蚀、绝热工程
1. 水管法兰保温套用哪个定额?
答:套用法兰保温定额。
二、《广东省安装工程综合定额(2010)》勘误
三、《广东省安装工程综合定额(2010)》补充子目
C.2.3.16低压封闭式插接母线槽安装
1低压封闭式插接母线槽
工作内容:开箱检查、接头清洗处理、绝缘测试、吊装就位、母线槽连接、配件连接、固定、接地、补漆。
穿墙、穿梁、穿楼板塑料短管预埋工作内容:切割、就位、安装。
注:塑料管长度超出定额含量时可以按实调整。
入侵探测器安装(室内外、周界)工作内容:开箱检查、设备组装、检查基础、划线定位、安装。
