静压管桩施工工艺流程

合集下载

光伏管桩静压施工工艺流程

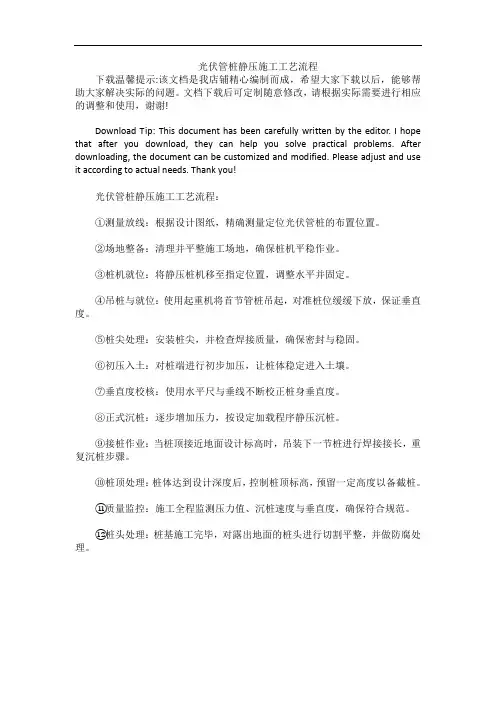

光伏管桩静压施工工艺流程

光伏管桩静压施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!光伏管桩静压施工工艺流程:①测量放线:根据设计图纸,精确测量定位光伏管桩的布置位置。

②场地整备:清理并平整施工场地,确保桩机平稳作业。

③桩机就位:将静压桩机移至指定位置,调整水平并固定。

④吊桩与就位:使用起重机将首节管桩吊起,对准桩位缓缓下放,保证垂直度。

⑤桩尖处理:安装桩尖,并检查焊接质量,确保密封与稳固。

⑥初压入土:对桩端进行初步加压,让桩体稳定进入土壤。

⑦垂直度校核:使用水平尺与垂线不断校正桩身垂直度。

⑧正式沉桩:逐步增加压力,按设定加载程序静压沉桩。

⑨接桩作业:当桩顶接近地面设计标高时,吊装下一节桩进行焊接接长,重复沉桩步骤。

⑩桩顶处理:桩体达到设计深度后,控制桩顶标高,预留一定高度以备截桩。

⑪质量监控:施工全程监测压力值、沉桩速度与垂直度,确保符合规范。

⑫桩头处理:桩基施工完毕,对露出地面的桩头进行切割平整,并做防腐处理。

静压预制管桩施工工艺

静压预制管桩施工工艺

静压预制管桩施工工艺1、主要设备及人员配置1.1主要机械设备页眉内容页眉内容页眉内容海格力斯 HJYZ 系列管桩静压机 广东力原YZY 系列液压式压桩机 湖南新天和预制管桩静压机 中国德邦预制管桩静压机1.2辅助设备页眉内容1.3人员配置页眉内容2.施工流程2.1静力压桩工艺流程施工准备→测量定位→压桩机就位、调平→管桩吊入压桩机夹持腔→夹持管桩对准桩位调直→压桩至底桩露出地面2.5m~3.0m时吊入上节桩与底桩对齐,夹持上节桩,压底桩至桩头露出地面0.60m~0.80m →调整上下节桩,与底桩对中→电焊接桩、再静压、再接桩直至需要深度或达到一定终压值,必要时适当复压→截桩,终压前用送桩将工程桩头压至地面以下。

工艺流程图2.2主要的施工方法2.2.1 静压桩机吊桩就位首先调整桩机水平,保持桩架垂直,然后用自备起吊部分将桩材起吊,对准夹持口将桩缓慢送入夹持口,夹持口将桩身夹持稳定后把桩尖中心对准桩位中心插正,用线锤通过桩机在桩底盘调整相邻两个方向的垂直度,同时为控制桩就位后位移控制,就位前在距桩位1~1.5m范围内设置两个定位小木桩,桩就位后及压入过程中均用小木桩对平面位移进行复核。

开动压力缸将桩压入土中1m左右停止压桩,再调正和校准桩在各个方向的垂直度。

管桩起吊管桩对位经纬仪控制管桩垂直度管桩吊运及堆放(1)管桩吊运应符合下列规定:①管桩出厂前应做出厂检查,其规格、批号、制作日期应符合质量验收要求。

②管桩在吊运过程中应轻吊轻放,避免剧烈碰撞。

③严禁使用质量不合格及在吊运过程中产生裂缝的管桩。

管桩标准采用浙江省建筑标准《先张法预应力高强混凝土管桩》DB33/1016-2004。

(2)管桩堆放应符合下列规定:①堆放场地应平整坚实。

②管桩应按不同规格、长度及施工顺序分别堆放。

③叠层堆放管桩时,底层最外缘的管桩应在距离桩端0.2桩长处用木楔塞紧以防滚动。

叠层堆放时不得超过2层。

预制PHC桩(管桩、方桩)桩尖2.2.2静压沉桩利用压桩机将桩夹紧后施压,按压桩油缸的垂直行程调试,一段一段的向下压,压一段为一个行程,一般为1m以上。

静压预应力管桩施工方案

静压预应力管桩施工方案

静压预应力管桩施工方案静压预应力管桩施工方案一、施工准备工作:1. 制定施工方案和施工组织设计,并报相关主管部门进行审批。

2. 购买或租赁所需的机械设备、工具和耗材。

3. 所有参与施工的工人必须接受相关技术培训,熟悉施工方案和操作规程。

4. 清理施工区域,确保施工现场的清洁和安全。

二、桩基施工:1. 根据设计要求,确定预应力管桩的位置和间距,并标定在地面上。

2. 使用钻孔机进行钻孔作业,控制孔深和孔径,确保孔道的垂直度。

3. 使用振动沉桩机将预应力管桩逐层沉入孔道中,同时注入混凝土,形成桩身。

4. 在沉桩的过程中,要注意桩头的高度和位置,确保与设计要求相符。

5. 在沉桩完成后,进行桩顶的清理和整平,确保桩顶与地面平齐。

三、密肋制作和预应力施工:1. 在桩顶安装预应力钢束,按照设计要求进行预张拉。

2. 预张拉完成后,在桩顶制作密肋,用密肋固定钢束,确保预应力的传递。

3. 进行密肋混凝土的浇筑,保护钢束和预应力管桩。

4. 对混凝土进行养护,确保密肋强度达到设计要求。

四、验收和记录:1. 完成桩基施工后,进行验收工作,包括桩顶高度、孔深、钢束预应力等的检查。

2. 对施工过程和质量进行记录,包括施工日期、施工人员、施工机械设备等信息。

3. 编制施工报告,详细记录施工的整个过程和技术要点。

本方案根据静压预应力管桩的特点和施工要求,设计了详细的施工步骤和工作内容,以确保施工质量和安全。

同时,要求施工人员具备丰富的经验和专业知识,严格按照施工方案进行操作,做到严谨细致,确保施工顺利进行。

在施工过程中,要密切配合,并及时解决可能出现的问题和困难,保证施工进度和质量。

最后,进行验收和记录,以备后续使用。

静压桩施工方法

静压桩施工方法

静压桩施工方法本工程采用先张法预应力管桩,桩身混凝土掺钢筋阻锈剂。

桩径为500,壁厚为65,桩身混凝土强度为C60,桩端以③-2层粘土层为持力层,单桩竖向承载力特征值分别为800KN、920KN,单桩竖向抗拔承载力特征值为170KN,桩长分别为42m、47m,具体桩长、配桩由施工时根据地质层变化现场确定,接头不得大于3个,桩数分别为107根、295根。

一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续。

桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护。

2、处理完高空和地下的障碍物。

如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位采取有效措施,予以处理。

3、据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打。

4、场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。

5、打试验桩。

施工前必须打试验桩.其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。

6、选择和确定打桩机进出路线的打桩顺序,制定施工方案。

(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料。

2、焊条(接桩用):型号、性能必须符合设计要求和有关标准规定。

3、钢板(接桩用):材质、规格符合设计要求,采用低碳钢。

二、工艺流程测量定位→桩机就位→吊桩插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→终止压桩→切割桩头。

三、操作工艺(一)桩机就位打桩机就位时,要对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。

(二)起吊预制桩先拴好吊桩用的钢丝绳和索具,然后用索具捆住桩上端吊环附近处,一般不超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。

(三)起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。

静压管桩施工工艺流程

静压管桩施工工艺流程

之五兆芳芳创作静压管桩施工工艺流程定桩位(丈量、编号、复合)→压桩机到位(确定型号、标定技巧参数)→吊桩、对中(控制吊点、垂直度)→焊桩尖(查焊接)→压第一节桩(确保桩垂直度)→焊接接桩(查电焊工资质、焊条、焊序、焊接层数、质量、自然冷却时间等)→压第N节桩(进行全进程丈量、调控)→送桩、终桩(对送桩压力与标高进行双控)→移机(地压耐力、压桩顺序)→截桩(锯桩器截割)→记实、查对压桩及桩基检测相关资料.3.2静压高强预应力管桩施工施工单位安插1台YZ-160型静力压桩机和QY-16 t吊车各1台,并配置2台二氧化碳气体庇护电焊机进场施工.施工办理人员和作业工人配制齐全并全部就位.业主和监理成立5人监视小组,对压桩进程进行全程跟踪,并对每根桩的桩身质量、沉桩和收桩进程进行旁站查抄.沉桩进程中,粉质粘土层中有一层1m左右厚含砾中粗砂,当桩头进入后,力表读数便快速上升,并且机身开始抖动,有少部分桩出现断桩.后来通过加大桩机配重,并在遇砾砂层时实时调整静力,采纳忽停忽压的冲击施压法,使桩迟缓下沉穿透砾砂层.另外,有一部分场地⑤层土起伏较大,当桩头遇岩层压力加大、使桩的侧向受力加大时,侧向受力会造成桩头突然折断.针对这种情况,施工人员采纳相应措施,要求主机在桩头接近⑤层土时加快沉桩速度,当压力表值快速上升时实时调低压力,用较小压力频频压平桩头土层,待桩头进入⑤层土后,再加压力值至终压值.3.3静压高强预应力管桩施工质量控制措施压桩前的质量控制1)审核施工计划.主要看其施工人员配备及持证上岗情况;选用的压桩机型是否合适场地地质情况、是否合适设计图纸中选用的管桩规格及单桩竖向极限承载力的要求;压桩顺序安插是否合适修建桩基有关技巧标准要求;质量、平安、控制措施是否到位等.2)现场查抄压桩机是否装置调试好,油压表是否认期检测,配重是否满足大于 1.2~1.5倍单桩竖向极限承载力的要求,是否会产生沉机、走位等现象;边桩、角桩是否有足够压桩位置和是否会对邻近修建物产生侧向挤压影响;施工现场排挤和地下障碍物是否已经处理.3)管桩进场时应查抄其出厂及格证、查验陈述和产品说明按不合规格、长度及施工顺序公道堆放在坚实平整的地上(一般宜单层堆放,叠层堆放时不得超出4层),并采取可靠的防滚、防滑措施.4)查抄电焊条、焊丝、桩尖等其他进场资料质量证明文件,并现场查对实物.5)复核轴线、桩位、控制标高的准确性.桩位复测允许存在偏差值,单桩为10 mm,全桩为20mm.桩位可用打人短钢筋、系上白色胶带和洒一圈白石灰水来做醒目标记.6)正式压桩前应组织设计、地质、扶植、监理、质监和施工等单位在现场配合进行工艺性试压桩,以确定持力层强度、桩长、终压值、复压次数和复压时沉降量等收桩尺度的重要参数. 压桩进程中的质量控制1)桩在起吊时应保持平稳,庇护桩身质量,避免砸、撞、拖造成断裂,起吊时同时查抄桩身有无裂纹,是否完好,对断裂桩进行报废处理,桩在现场翻运后堆放平整.2)应严格依照施工计划及有关技巧标准的要求进行施工.施工顺序应考虑群桩的挤土效应,一般不合的桩基应先深后浅、先大后小、先长后短;同一单体修建或全桩承台应先施压场地中央的桩,后施压周边的桩;当毗邻其他修建物时,由毗邻修建物向另一标的目的施压;如周围为基坑的支护时,其支护结构应在主体桩施工完成后再行施工.3)第一节桩吊桩到位后应查对其桩心是否对准桩位中心,若地面土体被桩机碾压变形导致桩位标识位移时,应重新拉轴线确定桩位.4)当管桩拔出地面1m左右或接桩时施工人员应利用桩机驾驶室现地面垂成90°角的正面进行不雅察,调整好桩的垂直度,垂直度偏差不宜大于0.5%.在施压桩进程中决不允许用桩机拖桩来调整桩位和垂直度,以免造成桩倾斜、折断,从而影响成桩的质量.5)为避免由于桩管内水渗入至持力层使其风化岩岩体软化,产生管桩承载力下降、沉降加大的现象,焊接桩尖时焊缝应饱满连续,并在第一次接桩前向下节管桩内灌人 1.2 m~1.5 m高的素混凝土.6)管桩对接前应用钢刷将上下端板清刷洁净,用导向箍引导上节管桩就位,使上下节顺直后才开始施焊.焊接时,宜先在坡口圆偶周上对称点焊 4 ~6个点固定,裁撤导向箍后再行施焊,焊接层数不得少于二层,并且焊缝应饱满连续,焊好后应自然冷却8min以上方可施压,严禁用水冷却和焊接后立即施压.7)沉桩进程中应按照地质资料和设计图纸要求进行控制.沉桩速度不克不及过快,一般控制在每分钟左右为宜;沉桩进程中,当桩尖遇到硬土层或砂层而产生沉桩阻力突然增大时,可采纳忽停忽压的冲击施压法,使桩迟缓下沉直至穿透硬土或砂层.当遇到持力层岩面起伏较大时,可采取调整静压力或频频施压法使桩尖逐渐进入岩层内,然后再加大静压力,这样就可以避免桩头侧向受力较大而产生断桩现象.沉桩进程中除接桩停留外宜连续施压,接桩停留时间也不宜大于30min.8)在沉桩进程中如果压力值突然下降、沉降量突然增大或桩身污染倾斜、跑位,可能是断桩.对于配置封口型桩尖的管桩,可通过吊线垂丈量桩长或吊低压照明灯直接不雅察来判断是否断桩.沉桩进程中如有断桩、桩身混凝土出现裂缝、地面隆起、邻桩上浮或压桩至设计桩长但仍未达到收桩的终压值要求,或终压值满足收桩要求但桩长不克不及达到设计要求时,应与设计、地质等有关单位人员联系,阐发原因采纳相应措施处理前方可持续压桩.压桩时如遇地下障碍物,可按照其深度辨别采取除障、引孔、躲避等措施解决.10)压桩进程中应采取水准仪定点、定入、定仪器,对已完成的桩点标高实时丈量,待压桩全面完成后,再行复测,如两次丈量差大于20mm,标明浮桩较严重,必须复压.11)压桩时应公道配制桩长,尽量使同一承台桩接头位置相互错开,并避免接桩时桩尖处于砾砂层内.截断后的短桩被重新利用时其长度不宜小于3m,同时要认真查抄其是否有裂缝,当需要送桩时,送桩深度不宜大于 2 m.12)沉桩进程中应认真不雅察压力表读数,做好原始数据记载.应记实所压桩号、节数,每节配桩长度,每节桩压力表的读数和稳压时贯人度、终压值等,以判断桩的质量和承载力,避免错压、漏压现象产生.13)收桩是整个压桩进程的关头,应严格依照工艺试桩确定的收桩尺度要求进行.一般情况下,桩长应达到设计图纸要求,终压值略高于2倍单桩承载力特征值,然后利用2倍单桩承载力特征值进行3~5次复压,每次持荷时间 1min~2 min,其最后两次沉降量总和应小于设计要求或小于5mm. 基坑开挖阶段的质量控制基坑开挖时可按照桩的散布密度,利用不合型号的挖掘机与人工挖土相结合的办法进行.挖土进程中机械设备严禁靠近桩身;深基坑压桩完成2周以后才允许开挖,并应采纳分层、均匀、对称办法开挖,实时去除桩间土;严禁将土堆放在基坑边坡邻近,以削减桩侧土的侧向位移,避免桩位移或折断.3.4桩基检测桩基检测采取低应变法来判断桩身完整性,用单桩竖向抗压静载试验确定单桩竖向抗压极限承载力.抽检数量应按照修建物的重要性、地质条件、成桩质量可靠性和相关标准规则来确定.一般先取20%以上且不得少于10根有代表性的桩做低应变检测,对于3桩或3桩以下承台抽检桩数不得少于1根.低应变检测完后,应按照其检测结果,选择有代表性的Ⅰ、Ⅱ、Ⅲ类桩做静载;静载试验的检测数量不该少于3根,且不宜少于总桩数的1%,当工程总桩数在50根以内时不该少于2根;静载检测完后,用Ⅰ类优质桩、Ⅱ类及格桩的静载试验结果来统计工程桩承载力特征值;对于Ⅲ类有问题的桩应进行验证后酌情处理;Ⅳ类不及格桩必须进行处理.本工程打桩结束后,从现场选取3根不合持力层及压桩力(见表2)的工程桩进行抗压静载试验,最大检测荷载取二倍单桩承载力特征值,约1500kN.按照Q--S试验曲线阐发,单桩的抗压极限承载力均达到1500kN,阐发曲线见图1,同时,抽取13根不合压桩力的桩进行高应变动测,极限承载力均达到设计要求.4静压管桩施工平安控制措施成立健全的工程项目有关平安办理制度,对于所有进场施工人员进行上岗前的平安文明教育战争安技巧交底,并查对特种作业人员上岗证,具体平安措施如下:1)桩机装置完成后,应组织相关人员进行检查验收.主要查抄各部件在空载时运转是否自如,有无异常响声,有无振动破坏现象,配重铁块是否锁紧,并查抄用电没备是否装置了漏电庇护开关,电缆是否有乱搭、乱接及拖地现象等.2)压桩作业时,非任务人员须离桩机20m以外:施工人员应配齐各就列位,不得随意串岗或进行与作业无关事情;起吊重物时需有专人指挥,且起重臂下严禁站人.3)起重机其中规模不得超出起重性能规则的指标.起吊管桩时,索具应吊在管桩(L为管桩长)以上位置,但离桩端必须大于1m;起重机吊桩进入夹持机构后,在压桩开始之前,起吊钢丝绳必须抓紧,压桩时则随沉桩速度不竭抓紧,使吊钩始终处于不受力状态,最后通过司索工人工脱钩,这样既可以避免拉断钢丝绳或拉弯起重机吊臂,又可避免因强行摆臂脱钩或太长的管桩倾斜造成管桩折断,从而产生断桩从高处倒下的意外事故.4)接桩焊接用焊机操纵时应加装防护罩,并没有专用有效地线;各类气瓶应作标识,气瓶距明火点10m以上,气瓶间距必须大于5m;气瓶必须加防震圈和防护帽,其使用和存放时严禁平放或倒放.施工完毕的桩头上面要加盖,以防行人或杂物等掉入.。

预制管桩施工方法

预制管桩施工方法

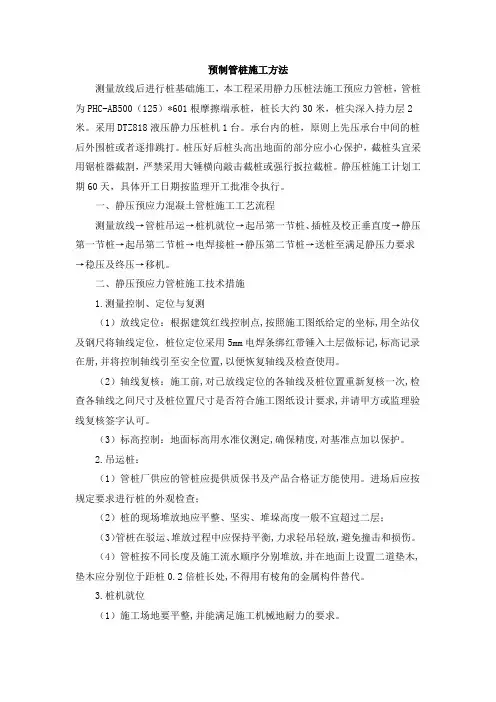

预制管桩施工方法测量放线后进行桩基础施工,本工程采用静力压桩法施工预应力管桩,管桩为PHC-AB500(125)*601根摩擦端承桩,桩长大约30米,桩尖深入持力层2米。

采用DTZ818液压静力压桩机1台。

承台内的桩,原则上先压承台中间的桩后外围桩或者逐排跳打。

桩压好后桩头高出地面的部分应小心保护,截桩头宜采用锯桩器截割,严禁采用大锤横向敲击截桩或强行扳拉截桩。

静压桩施工计划工期60天,具体开工日期按监理开工批准令执行。

一、静压预应力混凝土管桩施工工艺流程测量放线→管桩吊运→桩机就位→起吊第一节桩、插桩及校正垂直度→静压第一节桩→起吊第二节桩→电焊接桩→静压第二节桩→送桩至满足静压力要求→稳压及终压→移机。

二、静压预应力管桩施工技术措施1.测量控制、定位与复测(1)放线定位:根据建筑红线控制点,按照施工图纸给定的坐标,用全站仪及钢尺将轴线定位,桩位定位采用5mm电焊条绑红带锤入土层做标记,标高记录在册,并将控制轴线引至安全位置,以便恢复轴线及检查使用。

(2)轴线复核:施工前,对已放线定位的各轴线及桩位置重新复核一次,检查各轴线之间尺寸及桩位置尺寸是否符合施工图纸设计要求,并请甲方或监理验线复核签字认可。

(3)标高控制:地面标高用水准仪测定,确保精度,对基准点加以保护。

2.吊运桩:(1)管桩厂供应的管桩应提供质保书及产品合格证方能使用。

进场后应按规定要求进行桩的外观检查;(2)桩的现场堆放地应平整、坚实、堆垛高度一般不宜超过二层;(3)管桩在驳运、堆放过程中应保持平衡,力求轻吊轻放,避免撞击和损伤。

(4)管桩按不同长度及施工流水顺序分别堆放,并在地面上设置二道垫木,垫木应分别位于距桩0.2倍桩长处,不得用有棱角的金属构件替代。

3.桩机就位(1)施工场地要平整,并能满足施工机械地耐力的要求。

(2)样桩放好后经监理工程师复核无误方可施工。

压桩施工时,必须对每根桩根据轴线进行复核校正,每天应对轴线控制桩进行复测校正。

静压管桩施工工艺流程

静压管桩施工工艺流程

静压管桩施工工艺流程静压管桩是一种常用的基础工程施工方法,它在建筑、桥梁、码头等工程中有着广泛的应用。

静压管桩施工工艺流程的规范性和科学性对工程的质量和安全具有重要意义。

下面将详细介绍静压管桩施工的工艺流程。

一、前期准备工作。

1. 地质勘察,在施工前,需要进行地质勘察,了解地下地层情况,包括土质、岩层、地下水位等,为后续施工提供依据。

2. 设计方案,根据地质勘察结果,制定静压管桩的设计方案,包括桩的直径、长度、间距等参数。

3. 材料准备,准备好静压管桩所需的各种材料,包括钢管、混凝土、桩头等。

4. 施工人员培训,对施工人员进行相关的培训,确保他们了解静压管桩施工的工艺流程和安全操作规范。

二、施工过程。

1. 钻孔,使用静压钻机对地面进行钻孔,直至达到设计要求的孔深。

2. 钢管安装,将预先准备好的钢管逐节地安装到孔内,直至钢管底部与孔底接触。

3. 压浆灌注,在钢管内进行压浆灌注,填充空隙,加固地基。

4. 拔管,待灌浆固化后,使用拔管机将钢管逐节拔出,形成静压管桩。

5. 桩头浇筑,在桩顶部浇筑混凝土,形成桩头。

6. 后续工序,根据设计要求进行桩头的修整和处理,完善静压管桩的施工工艺。

三、施工注意事项。

1. 施工现场应保持整洁,避免杂物堆放,确保施工安全。

2. 施工人员应穿戴好安全防护装备,严格按照操作规程进行操作。

3. 施工过程中要及时清理孔内泥浆,保持孔内清洁。

4. 对施工过程中出现的异常情况,要及时进行处理,确保施工质量。

四、施工结束后。

1. 对施工现场进行清理,清除施工垃圾和材料。

2. 对施工质量进行检查和验收,确保施工符合设计要求和规范。

3. 做好施工记录和资料整理,为后续工程验收和资料归档提供依据。

以上就是静压管桩施工工艺流程的详细介绍,希望能对相关人员在实际施工中有所帮助。

在施工过程中,要严格按照规范要求进行操作,确保施工质量和安全。

静压管桩技术交底

静压管桩技术交底

桩基础工程一、施工工序1、桩机就位:打桩机就位时,应对准桩位,保证垂直稳定,在施工过程中不发生倾斜、移动。

2、起吊预制桩:先栓好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再启动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放入插下土中,位置要准确,再在桩顶扣好桩帽或桩箍,即可出去索具。

3、稳桩:桩尖插入桩位后,先用较小的落距冷垂1~2次,桩入土一定深度,再使桩垂直稳定。

10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。

桩插入时垂直度偏差不得超过0.5%。

桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。

4、打桩:用柴油锤打桩时应使锤跳动正常。

1)桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。

2)打桩顺序5、接桩:1)在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时应采取措施,减少焊接变形;焊缝应连续饱满。

2)接桩时,一般在距地面1m左右时进行,上下节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于0.1%桩长。

3)接桩处入土前,应对外露铁件,再次补刷防腐漆。

6、送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。

若桩顶不平,可用麻袋或厚纸垫平。

送桩留下的桩孔应立即回填密实。

7、检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标高时,或打至设计标高时,应进行中间验收。

在控制时,一般要求最后三次十锤的平均贯入度,不大于规定的数值,或以桩尖打至设计标高来控制。

二、打桩前应完成下列准备工作:1. 认真检查打桩设备各部分的性能,以保证正常运作;2. 除按本规程第3章检查所用管桩桩身质量外,尚应检查管桩的生产日期和蒸养的PC桩应不小于28d的龄期方可施打;3. 根据施工图绘制整个工程的桩位编号图;4. 由专职测量人员分批或全部测定标出场地上的桩位,其偏差不得大于20mm;5. 在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录每米沉桩锤击数。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

静压管桩施工工艺流程
定桩位(测量、编号、复合)→压桩机到位(确定型号、标定技术参数)→吊桩、对中(控制吊点、垂直度)→焊桩尖(查焊接)→压第一节桩(确保桩垂直度)→焊接接桩(查电焊工资质、焊条、焊序、焊接层数、质量、自然冷却时间等)→压第N节桩(进行全过程测量、调控)→送桩、终桩(对送桩压力与标高进行双控)→移机(地压耐力、压桩顺序)→截桩(锯桩器截割)→记录、核查压桩及桩基检测相关资料。

3.2静压高强预应力管桩施工
施工单位安排1台YZ-160型静力压桩机和QY-16 t吊车各1台,并配置2台二氧化碳气体保护电焊机进场施工。

施工管理人员和作业工人配制齐全并全部就位。

业主和监理成立5人监督小组,对压桩过程进行全程跟踪,并对每根桩的桩身质量、沉桩和收桩过程进行旁站检查。

沉桩过程中,粉质粘土层中有一层1m左右厚含砾中粗砂,当桩头进入后,力表读数便快速上升,并且机身开始抖动,有少部分桩出现断桩。

后来通过加大桩机配重,并在遇砾砂层时及时调整静力,采取忽停忽压的冲击施压法,使桩缓慢下沉穿透砾砂层。

另外,有一部分场地⑤层土起伏较大,当桩头遇岩层压力加大、使桩的侧向受力加大时,侧向受力会造成桩头突然折断。

针对这种情况,施工人员采取相应措施,要求主机在桩头接近⑤层土时放慢沉桩速度,当压力表值快速上升时及时调低压力,用较小压力反复压平桩头土层,待桩头进入⑤层土后,再加压力值至终压值。

3.3静压高强预应力管桩施工质量控制措施
3.3.1压桩前的质量控制
1)审核施工方案。

主要看其施工人员配备及持证上岗情况;选用的压桩机型是否符合场地地质情况、是否符合设计图纸中选用的管桩规格及单桩竖向极限承载力的要求;压桩顺序安排是否符合建筑桩基有关技术规范要求;质量、安全、控制措施是否到位等。

2)现场检查压桩机是否安装调试好,油压表是否按期检测,配重是否满足大于1.2~1.5倍单桩竖向极限承载力的要求,是否会产生沉机、走位等现象;边桩、角桩是否有足够压桩位置和是否会对邻近建筑物产生侧向挤压影响;施工现场架空和地下障碍物是否已经处理。

3)管桩进场时应检查其出厂合格证、检验报告和产品说明按不同规格、长度及施工顺序合理堆放在坚实平整的地上(一般宜单层堆放,叠层堆放时不得超过4层),并采用可靠的防滚、防滑措施。

4)检查电焊条、焊丝、桩尖等其他进场材料质量证明文件,并现场核对实物。

5)复核轴线、桩位、控制标高的准确性。

桩位复测允许存在偏差值,单桩为10 mm,全桩为20mm。

桩位可用打人短钢筋、系上红色胶带和洒一圈白石灰水来做醒目标志。

6)正式压桩前应组织设计、地质、建设、监理、质监和施工等单位在现场共同进行工艺性试压桩,以确定持力层强度、桩长、终压值、复压次数和复压时沉降量等收桩标准的重要参数。

3.3.2压桩过程中的质量控制
1)桩在起吊时应保持平稳,保护桩身质量,避免砸、撞、拖造成断裂,起吊时同时检查桩身有无裂纹,是否完好,对断裂桩进行报废处理,桩在现场翻运后堆放平整。

2)应严格按照施工方案及有关技术规范的要求进行施工。

施工顺序应考虑群桩的挤土
效应,一般不同的桩基应先深后浅、先大后小、先长后短;同一单体建筑或全桩承台应先施压场地中央的桩,后施压周边的桩;当毗邻其他建筑物时,由毗邻建筑物向另一方向施压;如周围为基坑的支护时,其支护结构应在主体桩施工完成后再行施工。

3)第一节桩吊桩到位后应核对其桩心是否对准桩位中心,若地面土体被桩机碾压变形导致桩位标识位移时,应重新拉轴线确定桩位。

4)当管桩插入地面1m左右或接桩时施工人员应利用桩机驾驶室现地面垂成90°角的侧面进行观察,调整好桩的垂直度,垂直度偏差不宜大于0.5%。

在施压桩过程中决不允许用桩机拖桩来调整桩位和垂直度,以免造成桩倾斜、折断,从而影响成桩的质量。

5)为防止由于桩管内水渗入至持力层使其风化岩岩体软化,发生管桩承载力下降、沉降加大的现象,焊接桩尖时焊缝应饱满连续,并在第一次接桩前向下节管桩内灌人1.2 m~1.5 m高的素混凝土。

6)管桩对接前应用钢刷将上下端板清刷干净,用导向箍引导上节管桩就位,使上下节顺直后才开始施焊。

焊接时,宜先在坡口圆偶周上对称点焊4 ~6个点固定,拆除导向箍后再行施焊,焊接层数不得少于二层,并且焊缝应饱满连续,焊好后应自然冷却8min以上方可施压,严禁用水冷却和焊接后立即施压。

7)沉桩过程中应根据地质资料和设计图纸要求进行控制。

沉桩速度不能过快,一般控制在每分钟1.8m左右为宜;沉桩过程中,当桩尖遇到硬土层或砂层而发生沉桩阻力突然增大时,可采取忽停忽压的冲击施压法,使桩缓慢下沉直至穿透硬土或砂层。

当遇到持力层岩面起伏较大时,可采用调整静压力或反复施压法使桩尖逐渐进入岩层内,然后再加大静压力,这样就可以避免桩头侧向受力较大而发生断桩现象。

沉桩过程中除接桩停留外宜连续施压,接桩停留时间也不宜大于30min。

8)在沉桩过程中如果压力值突然下降、沉降量突然增大或桩身污染倾斜、跑位,可能是断桩。

对于配置封口型桩尖的管桩,可通过吊线垂丈量桩长或吊低压照明灯直接观察来判断是否断桩。

沉桩过程中如有断桩、桩身混凝土出现裂缝、地面隆起、邻桩上浮或压桩至设计桩长但仍未达到收桩的终压值要求,或终压值满足收桩要求但桩长不能达到设计要求时,应与设计、地质等有关单位人员联系,分析原因采取相应措施处理后方可继续压桩。

压桩时如遇地下障碍物,可根据其深度分别采用除障、引孔、避让等措施解决。

10)压桩过程中应采用水准仪定点、定入、定仪器,对已完成的桩点标高及时测量,待压桩全面完成后,再行复测,如两次测量差大于20mm,表明浮桩较严重,必须复压。

11)压桩时应合理配制桩长,尽量使同一承台桩接头位置相互错开,并避免接桩时桩尖处于砾砂层内。

截断后的短桩被重新利用时其长度不宜小于3m,同时要认真检查其是否有裂缝,当需要送桩时,送桩深度不宜大于2 m。

12)沉桩过程中应认真观察压力表读数,做好原始数据纪录。

应记录所压桩号、节数,每节配桩长度,每节桩压力表的读数和稳压时贯人度、终压值等,以判断桩的质量和承载力,防止错压、漏压现象发生。

13)收桩是整个压桩过程的关键,应严格按照工艺试桩确定的收桩标准要求进行。

一般情况下,桩长应达到设计图纸要求,终压值略高于2倍单桩承载力特征值,然后利用2倍单桩承载力特征值进行3~5次复压,每次持荷时间1min~2 min,其最后两次沉降量总和应小于设计要求或小于5mm。

3.3.3基坑开挖阶段的质量控制
基坑开挖时可根据桩的分布密度,利用不同型号的挖掘机与人工挖土相结合的方法进行。

挖土过程中机械设备严禁靠近桩身;深基坑压桩完成2周以后才允许开挖,并应采取分层、均匀、对称方法开挖,及时去除桩间土;严禁将土堆放在基坑边坡附近,以减少桩侧土的侧向位移,防止桩位移或折断。

3.4桩基检测
桩基检测采用低应变法来判断桩身完整性,用单桩竖向抗压静载试验确定单桩竖向抗压极限承载力。

抽检数量应根据建筑物的重要性、地质条件、成桩质量可靠性和相关规范规定来确定。

一般先取20%以上且不得少于10根有代表性的桩做低应变检测,对于3桩或3桩以下承台抽检桩数不得少于1根。

低应变检测完后,应根据其检测结果,选择有代表性的Ⅰ、Ⅱ、Ⅲ类桩做静载;静载试验的检测数量不应少于3根,且不宜少于总桩数的1%,当工程总桩数在50根以内时不应少于2根;静载检测完后,用Ⅰ类优质桩、Ⅱ类合格桩的静载试验结果来统计工程桩承载力特征值;对于Ⅲ类有问题的桩应进行验证后酌情处理;Ⅳ类不合格桩必须进行处理。

本工程打桩结束后,从现场选取3根不同持力层及压桩力(见表2)的工程桩进行抗压静载试验,最大检测荷载取二倍单桩承载力特征值,约1500kN。

根据Q--S试验曲线分析,单桩的抗压极限承载力均达到1500kN,分析曲线见图1,同时,抽取13根不同压桩力的桩进行高应变动测,极限承载力均达到设计要求。

4静压管桩施工安全控制措施
建立健全的工程项目有关安全管理制度,对于所有进场施工人员进行上岗前的安全文明教育和安全技术交底,并核对特种作业人员上岗证,具体安全措施如下:
1)桩机安装完成后,应组织相关人员进行检查验收。

主要检查各部件在空载时运转是否自如,有无异常响声,有无振动破坏现象,配重铁块是否锁紧,并检查用电没备是否安装了漏电保护开关,电缆是否有乱搭、乱接及拖地现象等。

2)压桩作业时,非工作人员须离桩机20m以外:施工人员应配齐各就各位,不得随意串岗或进行与作业无关事情;起吊重物时需有专人指挥,且起重臂下严禁站人。

3)起重机其中范围不得超过起重性能规定的指标。

起吊管桩时,索具应吊在管桩0.3L (L为管桩长)以上位置,但离桩端必须大于1m;起重机吊桩进入夹持机构后,在压桩开始之前,起吊钢丝绳必须放松,压桩时则随沉桩速度不断放松,使吊钩始终处于不受力状态,最后通过司索工人工脱钩,这样既可以避免拉断钢丝绳或拉弯起重机吊臂,又可避免因强行摆臂脱钩或过长的管桩倾斜造成管桩折断,从而发生断桩从高处倒下的意外事故。

4)接桩焊接用焊机操作时应加装防护罩,并没有专用有效地线;各种气瓶应作标识,气瓶距明火点10m以上,气瓶间距必须大于5m;气瓶必须加防震圈和防护帽,其使用和存放时严禁平放或倒放。

施工完毕的桩头上面要加盖,以防行人或杂物等掉入。
