有节奏流水施工

合集下载

节奏流水施工

节奏流水施工

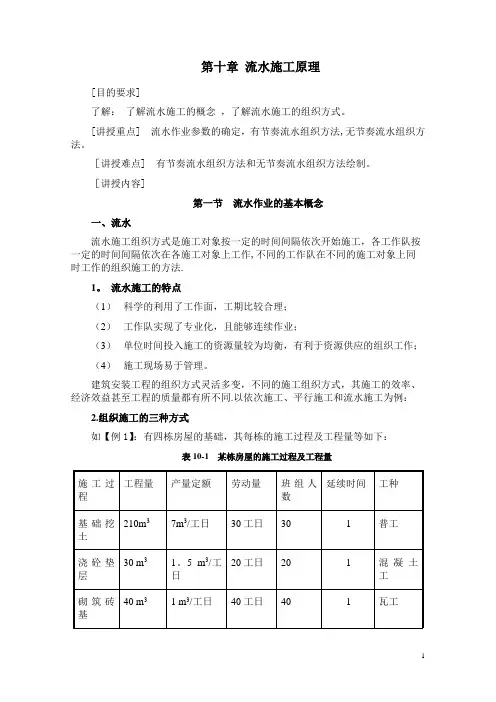

第十章流水施工原理[目的要求]了解:了解流水施工的概念,了解流水施工的组织方式。

[讲授重点] 流水作业参数的确定,有节奏流水组织方法,无节奏流水组织方法。

[讲授难点] 有节奏流水组织方法和无节奏流水组织方法绘制。

[讲授内容]第一节流水作业的基本概念一、流水流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法.1。

流水施工的特点(1)科学的利用了工作面,工期比较合理;(2)工作队实现了专业化,且能够连续作业;(3)单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作;(4)施工现场易于管理。

建筑安装工程的组织方式灵活多变,不同的施工组织方式,其施工的效率、经济效益甚至工程的质量都有所不同.以依次施工、平行施工和流水施工为例:2.组织施工的三种方式如【例1】:有四栋房屋的基础,其每栋的施工过程及工程量等如下:表10-1 某栋房屋的施工过程及工程量⑴依次施工(顺序施工)一栋栋地进行图10—1 依次施工①工期:T=16(天)②特点:工期长;劳动力、材料、机具投入量小;专业工作队不能连续施工(宜采用混合队组).③适用于:场地小、资源供应不足、工期不紧时,组织大包队施工⑵平行施工(各队同时进行)①工期:T=4(天)②特点:工期短;资源投入集中仓库等临时设施增加,费用高。

③适用于:工期极紧时的人海战术.图10-2 平行施工⑶流水施工①工期:T=7(天)②特点:工期较短;资源投入较均匀;各工作队连续作业;能连续、均衡地生产。

③实质:充分利用时间和空间。

图10-3 流水施工二、流水施工参数工程施工进度计划图表是反映工程施工时各施工过程按其工艺上的先后顺序、相互配合的关系和它们在时间、空间上的开展情况。

目前应用最广的施工进度计划图表有线条图和网络图.如为便于组织流水施工并计算工期,须引入几个流水施工参数。

42流水施工的分类及计算(阅读)

42流水施工的分类及计算(阅读)
【例3】某分部工程划分为A、B、C、D、四 个施工过程,划分为三个施工段,其流水节 拍均为4天,其中施工过程A与B之间有2天的 搭接时间,施工过程C与D之间有1天的间歇 时间。试组织等节奏流水,绘制进度计划并 计算流水施工工期。
【例3】N=4,M=3,ti=4天,A与B之间 有2天的搭接时间,C与D之间有1天的间歇时 间。
特征: ti=t=常数 ; K i,i+1=t+tj-td
工期计算: T (N M 1 )ttjtd
一、有节奏流水
(一)等节奏流水
2.等节拍不等步距流水
【例4】某分部工程划分为A、B、C、D四个 施工过程,划分为四个施工段,其流水节拍 均为5天,其中施工过程A与B之间有2天的间 歇时间,施工过程B与C之间有1天的搭接时 间,C与D之间有1天的间歇时间。请问可以 组织什么流水,计算工期。
工期计算: T=∑Ki,i+1+TN
一、有节奏流水
(二) 异节奏流水 1.不等节拍流水
【例6】有三幢同类型房屋的基础工程,分挖 土、垫层、砌基础、回填土4个施工过程,它 们在每幢房屋上的延续时间分别为4天、2天、 6天、2天,垫层完成后需要有一天的干燥时 间。请组织不等节拍流水,并计算流水步距 和工期。
N′=6个;
T(NM1)tmin tj td
(661)8492天
① ② ③ ④ ⑤⑥












① ② ③ ④ ⑤⑥
解:(2)按两幢为一个施工段,M=3段。
t基础=16天,t构件安装=32天, t木结构=16天,t清理和装修= 32天;
tmin=16天;

第33讲第四章第四节流水施工组织方法(二)(2021年新版)

第33讲第四章第四节流水施工组织方法(二)(2021年新版)

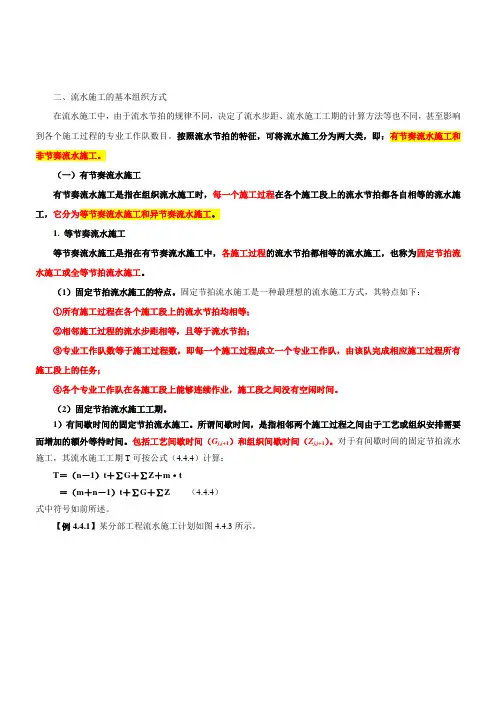

二、流水施工的基本组织方式在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。

按照流水节拍的特征,可将流水施工分为两大类,即:有节奏流水施工和非节奏流水施工。

(一)有节奏流水施工有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工,它分为等节奏流水施工和异节奏流水施工。

1. 等节奏流水施工等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。

(1)固定节拍流水施工的特点。

固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

(2)固定节拍流水施工工期。

1)有间歇时间的固定节拍流水施工。

所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。

包括工艺间歇时间(G j,j+1)和组织间歇时间(Z j,j+1)。

对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(4.4.4)计算:T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z (4.4.4)式中符号如前所述。

【例4.4.1】某分部工程流水施工计划如图4.4.3所示。

在该计划中,施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0 ;GⅡ,Ⅲ=1。

因此,其流水施工工期为:T=(n-1)t+∑G+∑Z+m·t=(4-1)×2+1+0+4×2=15(天)2)有提前插入时间的固定节拍流水施工。

第三章 建筑流水施工

第三章 建筑流水施工

10
15
20
25
平行施工进度(天) 30 35 40 45 50 55
60
65
70
75
80
56 32
劳动力数量 需求动态矩形图
特点: 1、由于充分地利用工作面,争取了时间,所以缩短 了工期。 2、工作队不能实现专业化施工,不利于改进工人的 操作方法和施工机具,不利于提高工程质量和劳动生 产率。 3、工作队及工人不能连续作业。 4、单位时间内投入的资源量成倍增加,不利于资源 供应的组织工作。 5、施工现场的组织、管理比较复杂。 由于平行施工,全部施工任务在各施工段上同时开 完工的方式,其充分利用了工作面,工期短。但单位时 间里需要的劳动力、资源成倍增加,经济效果不好 。 ★ ★适用于要求工期紧和大规模的建筑群。
第 三章
建筑工程流水施工
主要内容
3.1 3.2 3.3
流水施工的基本概念 有节奏流水施工 非节奏流水施工
工业生产的实践证明,流水作业法是组织生产的 有效方法。流水作业法的原理同样也适用于土木工程 的施工。因为:土木工程的流水施工与一般工业生产 流水线作业十分相似。但又有不同,不同的是:在工 业生产中的流水作业中,专业生产者是固定的,而产 品或中间产品是流动的,在流水线上由前个工序流向 后一个工序;在土木施工中,产品或中间产品是固定 不动的,而专业施工队是流动的,他们由前一施工段 流向后一施工段。
(二)流水强度
某施工过程在单位时间内所完成的工程量,称 为该施工过程的流水强度。可有以下两式求得。
①机械操作流水强度
Vi
R
i 1
x
i
Si
Vi 某施工过程i的机械操作流水强度。 --Ri 投入施工过程i 的某种施工机械台数; ----投入施工过程i的某种施工机械产量定额; S i x ---投入施工过程i的施工机械种类数。 ②人工操作流水强度 Vii的人工操作流水强度 Ri S i ---某施工过程 V --i 投入施工过程i 的专业工作队工人数; --投入施工过程i的专业工作队平均产量定额; R i

工程节奏流水施工方案

工程节奏流水施工方案

工程节奏流水施工方案一、施工场地准备在进行工程施工之前,首先需要对施工场地进行适当的准备工作,保证施工过程能够顺利进行。

施工场地准备工作包括但不限于清理施工区域、确定施工现场边界、建立必要的安全通道和设置施工警示标志等。

1. 清理施工区域首先需要对施工区域进行清理,清除杂草、垃圾和其他障碍物。

保持施工区域干净整洁,为施工作业创造良好的工作环境。

2. 确定施工现场边界根据施工图纸和工程要求,确定施工现场的边界,划定工作范围。

明确施工区域的范围和位置,避免施工过程中出现混乱或交叉工程。

3. 建立必要的安全通道为保证施工人员的安全,需要建立必要的安全通道,确保施工现场的通行畅通,方便物料运输和设备进出。

4. 设置施工警示标志在施工现场的周边和进出口处设置施工警示标志,提醒周围居民和路过行人注意施工区域,避免发生意外。

以上是对施工场地准备工作的要求和步骤,施工方案中需要合理安排这些工作,为后续的工程施工奠定基础。

二、施工流水作业在施工过程中,为了提高施工效率和保证工程质量,可以采用流水作业的方式,即将工程分解成若干个独立的施工单元,在不同的工作面上并行进行施工作业,以减少作业的依赖性和等待时间,提高工程的整体施工效率。

1. 流水作业的划分根据工程性质和实际情况,将工程划分成若干个独立的施工单元,确定各单元的施工顺序和时间节点,为流水作业的实施提供依据。

2. 流水作业的协调在施工现场,各个施工单元之间需要进行有效的协调和沟通,避免出现工序之间的冲突和依赖性,保证各个施工单元的顺利进行。

3. 流水作业的监管在流水作业的实施过程中,需要进行有效的监管和调度,及时解决各个施工单元的问题,避免出现工程整体进度的延误和影响。

通过流水作业的方式,可以提高工程整体的施工效率,减少等待时间和交叉工程的影响,实现工程的快速、高效施工。

三、施工节奏的控制在进行工程施工的过程中,需要合理控制施工的节奏,保证工程施工过程的有序进行和工程进度的合理控制。

流水施工的分类及计算

流水施工的分类及计算

施工



度 (天)
过程
1
2
3
4
5
6
7
8
9
1 0
1 1
1 2
1 3
1 4
1 5
1 6
1 7
1 8
1 9
2 0
2 1
2 2
2 3
A
B
C
D
特征: ti=t=常数 ; K i,i+1=t+tj-td
工期计算: T (N M 1)t t j td
23:13:34
流水施工分类计算
9
A
5423
B
4132
C
3523
D
1223
23:13:36
流水施工分类计算
25
施工 过程



度 (天)
1
2
3
4
5
6
7
8
9
1 0
1 1
1 2
1 3
1 4
1 5
1 6
1 7
1 8
1 9
2 0
2 1
2 2
2 3
2 4
2 5
2 6
A
B
C
D
T Ki,i+1 TN 6 4 8 (1 2 2 3) 26天
B B2
B3
C1
C
C2
D D1
34 ②

56 ③



度 (天)
7
8
9
1 0
1 1
1 2
1 3
1 4
1 5

流水施工基本方式

流水施工基本方式

2020年5月10日星期日
建筑施工组织与管理
21
2020年5月10日星期日
建筑施工组织与管理
2
建筑工程系
施工过程 挖土 垫层 绑扎钢筋 浇砼基础
砌基础墙
回填土
工程量 187 11 2.53 50
90
每工产量 3.5 m3/工日 1.2 m3/工日 0.45t/工日 1.5 m3/工日
1.25 m3/工日
130
4 m3/工日
劳动量 53工日 9工日 6工日 33工日
各施工过程分别按劳动定额参考班组人数一一计算出各施 工时间,取最长的时间为流水节拍,此过程略去,最后由挖 土垫层过程的时间为最长,即流水节拍为:
t=(187/3.5+11/1.2)/21=3天
2020年5月10日星期日
建筑施工组织与管理
4
建筑工程系
3.确定其他各施工过程班组人数:
进行反算,以砼基础为例: 扎筋:R=2.53/(3×0.54)=1.87=2人 浇砼:R=50/(3×1.5)=11.1=11人 其他标于表上,略。 4.计算工期:
=(m+n-1)t+∑Zi,I+1 -∑Ci,I+1 3.分施工层时的工期计算:
T=(mr+n-1)t+∑Z1 -∑C1 r—施工层数目 例题:
某基础工程,三个单元,各分项工程的工程量为:挖土 187m3/单元;扎筋2.53t/单元;浇砼50 m3/单元;砌基础墙90 m3/单元;回填土130 m3/单元,砼完工后应留3天的养护期, 每工产量见下表,请组织等节奏流水并绘进度计划表。
建筑工程系
2.8流水施工基本方式: 2.8.1有节奏流水组织方式: 1.等节奏等步距流水方式:

流水施工组织方法

流水施工组织方法

流水施工组织方法翟瞻河南永城职业学院,河南 476600摘要:常用的组织施工的方式有平行施工、依次施工、搭接施工,除此之外还有一种更合理科学的组织施工的方式即流水施工,而为了方便选择,方便施工与组织,我们常常又把流水施工分为好多种。

关键词:流水施工;组织方法中图分类号:TU724 文献标识码:A 文章编号:1671-5780(2015)12-0235-02流水施工组织方法根据其节拍特征的不同可以分为有节奏流水施工和无节奏流水施工。

有节奏流水施工又可分为全等节拍流水施工、不等节拍流水施工和成倍节拍流水施工。

本文就来一一介绍一下。

1 有节奏流水施工1.1 全等节拍流水施工所有施工过程上的所有流水节拍都相等的组织施工的方式为全等节拍流水施工。

1.1.1 全等节拍的特征(1)同一施工过程流水节拍相等,不同施工过程流水节拍也相等。

(2)各个施工过程流水步距相等,且等于流水节拍。

(3)各专业施工队在各个施工段上能够连续施工,各施工段之间没有空闲时间。

(4)施工班组数等于施工过程数。

1.1.2 组织等节奏流水施工的前提(1)首要的前提是使各施工段的工程量基本相等。

(2)确定主导施工过程的流水节拍。

(3)使其他施工过程的流水节拍与主导施工过程的流水节拍相等,调节各专业施工队的人数可做到这一点。

1.1.3 适用范围全等节拍流水施工,一般只适用于施工对象结构简单,工程规模较小,施工过程数不太多的房屋工程或线型工程,如道路工程,管道工程等。

由于建筑及施工的复杂性而全等节拍流水施工的流水节拍和流水步距又限定为一定值,故局限性较大,因而在实际施工中一般用的不多,常用于组织一个分部工程的流水施工。

1.2 异节奏流水异节奏流水是指同一施工过程在各施工段上的流水节拍相等,不同施工过程在同一施工段上的流水节拍不完全相等的流水形式。

例如某工程项目由A、B、C三个施工过程组成,共分为四个施工段。

tA=2天,tB=6天,tC=4天。

1.2.1 异节奏流水特点(1)同一施工过程流水节拍相等,不同施工过程流水节拍不一定相等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。


2.有层间关系(有施工层)且无间歇时,m=n;

3.有层间关系(有施工层)且有间歇时,m>n,m可按下


式计算:

间歇相等时,m=n+ ∑tj1/B+tj2/B Nhomakorabea的
间歇不相等时,m=n+max ∑tj1/B+ m=n+max tj2/B
要 求
式中:tj1——一个楼层内间歇时间;
tj2 ——楼层间间歇时间。

A


B


C

D
(n-1)ti+∑tj

mti

TL=17d
等节奏流水施 工的组织
1.确定施工起点流向及施工过程;

2.确定施工顺序,划分施工段;

3.计算流水节拍;

4.确定流水布距;

5.计算流水施工工期;
6.绘制流水施工进度计划图标。
等节奏流水施 工的组织
1.无层间关系(无施工层)时,m=n;
Bi,i+1=ti+tj-td
式中:tj——第i个施工过程与第i+1个施工过 程之间的间歇时间;
td ——第i个施工过程与第i+1个施工过 程之间的搭接时间。
TL= (n-1)ti+mti+∑tj- ∑td =(m+n-1)ti +∑tj- ∑td
式中: ∑tj——所有间歇时间总和; ∑td ——所有搭接时间总和。
流水节拍也相等;
2.相邻施工过程之间的流水布距相等,并且等
于流水节拍;
3.每个专业队(班组)都能够连续施工,施工
段没有空闲;
4.专业队(班组)数等于施工过程数。
无间歇等节奏 流水布距
Bi,i+1=ti
式中:ti——第i个施工过程的流水节拍; Bi,i+1 ——第i个施工过程和第i+1个施工
过程的流水布距。
无间歇等节奏 流水施工工期
TL= ∑Bi,i+1+Tn=(n-1)ti+mti=(m+n-1)ti
式中: TL——流水施工工期; ∑Bi,i+1 ——所有布距总和; Tn ——最后一个施工过程流水节拍的总和。
例:某分部工程组织流水施工。已知:施工过程数n=4,施工段数m=4,流水节拍ti=2d,
试计算流水施工工期,并用横道图绘制流水施工进度计划。
有节奏流水施工
主讲人:赵凡
定义:是指在组织流水施工时,每一个施工 过程在各个施工段上的流水节拍都各自相等 的流水施工。
分类:等节奏流水施工和异节奏流水施工。
特点:
比较适用于分部工 程流水,特别是施 工过程较少的分部 工程;一般不适用 于单位工程,特别 是单项工程或群体
工程。
1.同一施工工程流水节拍相等,不同施工过程
例:某分部工程有A、B、C、D四个施工过程,每个施工过程分两个施工段,流水节拍均 为3d,B完成后停2d才能进行C过程,试组织等节奏流水施工。
解:施工流水工期 TL =(m+n-1)ti +∑tj- ∑td
=(2+4-1) × 3+2-0=17d
施工过程
施工进度(天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17
例:某基础工程分解施工过程及其劳动量(工日)见下表,已知施工段m=2;垫层混凝 土和基础混凝土浇筑完成后均需1d养护时间,试在工期未定情况下组织全等节拍流水 施工,并绘制施工进度计划图表。
编号 1 2 3 4 5 6 7
某基础工程劳动量明细表
施工过程 基槽挖土 混凝土垫层 绑扎钢筋 浇筑基础混凝土 砌基础墙 基槽回填土 室内回填土
劳动量(工日) 182 28 26 58 106 50 30
施工队(组)人数 (36)
(14) (18) (14)
注:括号内数值是对题目求解后数值。
解:1.确定施工过程
对已知的施工过程,可以根据劳动量等实际情况进行合并或分解,本题合并
以后的施工过程为:“基槽挖土、垫层”;“钢筋混凝土基础”;“砌基础墙”;
解:施工流水工期 TL=(m+n-1)ti=(4+4-1) × 2=14d
施工过程 Ⅰ Ⅱ Ⅲ Ⅳ
12

34

施工进度(天) 5 6 7 8 9 10 11 12 13 14
③ ④












∑Bi,i+1=(n-1)ti TL=(m+n-1)ti
Tn=mti
有间歇等节奏 流水布距
有间歇等节奏 流水施工工期

基槽挖土垫层

钢筋混凝土基础
① ②
砌基础墙 回填土
① ②
① ②
谢谢大家!
“回填土”。
2.划分施工段,本题目为已知条件m=2
3.计算流水节拍
比较合并后施工过程的劳动量可知“基槽挖土、垫层”为主导施工过程(劳
动量最大),根据现有该施工队(班组)人数或综合考虑流水节拍后,取Ri=36人,

ti=Pi/(RiNi)=(182+28)/(36 × 1 × 2) ≈3d
根据ti=3d及公式Ri=Pi/(tiNi)计算可得R混凝土基础=14人,R基础墙=18人,R回填土
=14人,并填入上表中。
4.确定流水布距
Bi,i+1=ti=3d(不含间歇时间) 5.计算流水施工工期
TL=(m+n-1)ti+ ∑tj- ∑td=(2+4-1) × 3+2-0=17d 6.绘制施工进度计划
施工过程
施工进度(天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17
相关文档
最新文档
