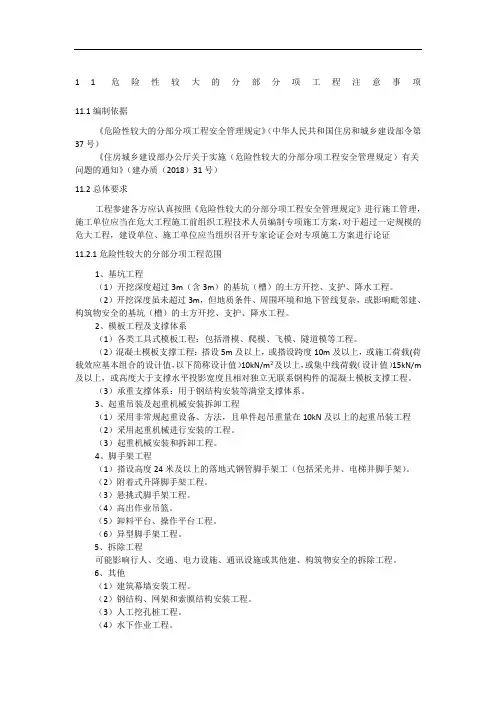

11危险性较大的分部分项工程注意事项11.1编制依据《危险性较大的分部分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37号)《住房城乡建设部办公厅关于实施(危险性较大的分部分项工程安全管理规定)有关问题的通知》(建办质(2018)31号)11.2总体要求工程参建各方应认真按照《危险性较大的分部分项工程安全管理规定》进行施工管理,施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案,对于超过一定规模的危大工程,建设单位、施工单位应当组织召开专家论证会对专项施工方案进行论证11.2.1危险性较大的分部分项工程范围1、基坑工程(1)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(2)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设5m及以上,或搭设跨度10m及以上,或施工荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
3、起重吊装及起重机械安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程(2)采用起重机械进行安装的工程。
(3)起重机械安装和拆卸工程。
4、脚手架工程(1)搭设高度24米及以上的落地式钢管脚手架工(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程。
(4)高出作业吊篮。
(5)卸料平台、操作平台工程。
(6)异型脚手架工程。
5、拆除工程可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
6、其他(1)建筑幕墙安装工程。
施工现场危大工程(3篇)

第1篇施工现场危大工程是指在建筑施工过程中,由于工程规模大、技术复杂、施工难度高、施工风险大等因素,可能导致人员伤亡、财产损失或环境污染的工程项目。
这些工程通常涉及深基坑、高大模板、高空作业、爆破作业等高风险作业。
为确保施工现场的安全,以下将从施工现场危大工程的定义、特点、风险及防范措施等方面进行详细阐述。
一、施工现场危大工程的定义施工现场危大工程是指具有以下特点的工程项目:1. 规模大:工程规模超过一定标准,如高度超过30米、跨度超过60米等。
2. 技术复杂:施工过程中涉及多种技术,如深基坑支护、高大模板支撑、高空作业等。
3. 施工难度高:施工过程中需要克服地形、地质、气候等自然条件的影响。
4. 施工风险大:施工过程中存在人员伤亡、财产损失或环境污染等风险。
二、施工现场危大工程的特点1. 风险因素多:施工现场危大工程涉及多个环节,风险因素较多,如设计不合理、施工不规范、管理不到位等。
2. 难以预测:施工现场危大工程的风险难以预测,一旦发生事故,后果严重。
3. 影响范围广:施工现场危大工程一旦发生事故,不仅影响施工现场,还可能波及周边环境和居民。
4. 恢复周期长:施工现场危大工程发生事故后,恢复周期较长,影响施工进度。
三、施工现场危大工程的风险1. 人员伤亡:施工现场危大工程涉及高空作业、爆破作业等高风险作业,可能导致人员伤亡。
2. 财产损失:施工现场危大工程一旦发生事故,可能导致设备、材料等财产损失。
3. 环境污染:施工现场危大工程可能对周边环境造成污染,如空气、水体、土壤等。
四、施工现场危大工程的防范措施1. 严格审查设计:确保工程设计合理、安全,符合相关规范要求。
2. 严格规范施工:加强施工现场管理,确保施工过程规范、安全。
3. 强化人员培训:提高施工人员的安全意识和操作技能。
4. 完善安全防护措施:在施工现场设置必要的安全防护设施,如安全网、防护栏等。
5. 加强监督检查:定期对施工现场进行安全检查,及时发现并整改安全隐患。
危大工程说明x

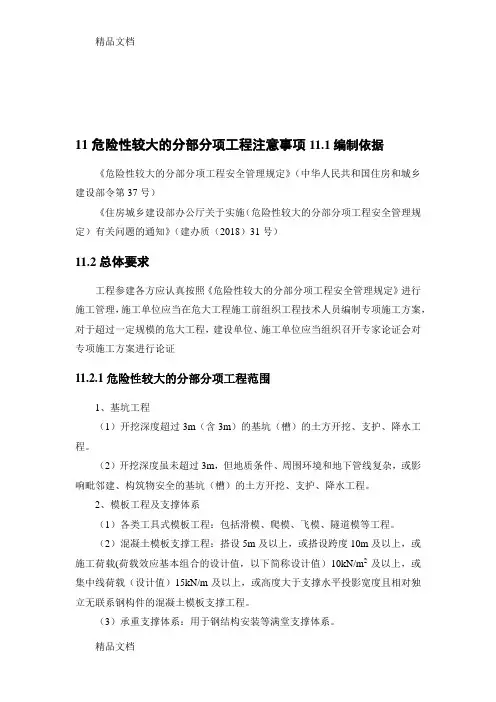

11 危险性较大的分部分项工程注意事项11.1 编制依据《危险性较大的分部分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37 号)《住房城乡建设部办公厅关于实施(危险性较大的分部分项工程安全管理规定)有关问题的通知》(建办质(2018 )31 号)11.2 总体要求工程参建各方应认真按照《危险性较大的分部分项工程安全管理规定》进行施工管理,施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案,对于超过一定规模的危大工程,建设单位、施工单位应当组织召开专家论证会对专项施工方案进行论证11.2.1 危险性较大的分部分项工程范围1、基坑工程(1)开挖深度超过3m (含3m )的基坑(槽)的土方开挖、支护、降水工程。
(2)开挖深度虽未超过3m ,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(1 )各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设5m 及以上,或搭设跨度10m 及以上,或施工荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m 2及以上,或集中线荷载(设计值)15kN/m 及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
3、起重吊装及起重机械安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN 及以上的起重吊装工程(2)采用起重机械进行安装的工程。
(3)起重机械安装和拆卸工程。
4、脚手架工程(1)搭设高度24 米及以上的落地式钢管脚手架工(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程。
(4)高出作业吊篮。
(5)卸料平台、操作平台工程。
(6)异型脚手架工程。
5、拆除工程可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
危大工程说明

11危险性较大的分部分项工程注意事项11.1编制依据《危险性较大的分部分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37号)《住房城乡建设部办公厅关于实施(危险性较大的分部分项工程安全管理规定)有关问题的通知》(建办质(2018)31号)11.2总体要求工程参建各方应认真按照《危险性较大的分部分项工程安全管理规定》进行施工管理,施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案,对于超过一定规模的危大工程,建设单位、施工单位应当组织召开专家论证会对专项施工方案进行论证11.2.1危险性较大的分部分项工程范围1、基坑工程(1)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(2)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设5m及以上,或搭设跨度10m及以上,或施工荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m 及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
3、起重吊装及起重机械安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程(2)采用起重机械进行安装的工程。
(3)起重机械安装和拆卸工程。
4、脚手架工程(1)搭设高度24米及以上的落地式钢管脚手架工(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程。
(4)高出作业吊篮。
(5)卸料平台、操作平台工程。
(6)异型脚手架工程。
5、拆除工程可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
6、其他(1)建筑幕墙安装工程。
危大工程安全专项施工方案讲解

需按照方案进行施工
03
施工过程中,需对施工
现场进行安全检查,确
保方案的实施
04
施工完成后,需对工程
进行验收,确保方案的
实施效果达到预期
3
施工前的准备工作
01
制定专项施工方 案,明确施工流 程、技术要求、
安全措施等
02
组织施工人员进 行安全培训,提 高安全意识和技
能
03
准备施工所需的 设备和材料,确
保质量和安全
04
检查施工现场, 确保施工环境安 全,消除安全隐
患
05
落实安全责任制, 明确各岗位的安
全职责
06
制定应急预案, 应对可能出现的
安全事故
07
做好施工记录, 确保施工过程可
追溯
施工过程中的安全管理
1
制定详细的施工方案,明确施 工流程和操作规范
2
加强施工人员的安全教育和培 训,提高安全意识和技能水平
安全检查与验收:包 括安全检查的内容、 安全检查的方法、安
全检查的记录等。
安全技术措施:包括 安全技术方案、安全 技术交底、安全技术
培训等。
安全培训与教育:包 括安全培训的内容、 安全培训的方法、安
全培训的记录等。
方案的审批和实施
01
方案制定完成后,需提
交给相关部门进行审批
02
审批通过后,施工单位
4
风险评估结果:依 据对工程风险的评 估结果,如对危险 源的识别和评价等。
2
行业标准和规范: 依据行业标准和规 范,如《建筑施工 安全技术统一规范》
等。
5
专家意见和建议: 依据专家意见和建 议,如邀请专家进
行方案评审等。
危大工程安全专项施工方案讲解

4
安全专项施工方案的监督与检查
点击此处添加正文,文字是您思想的提炼,为了演示发布的良好效果, 请言简意赅的阐述您的观点。
监督主体
1
建设单位:负责对安全专项施工方案的
编制、实施、检查和验收进行监督
2
施工单位:负责对安全专项施工方案的
实施、检查和整改进行监督
3
监理单位:负责对安全专项施工方案的
编制、实施、检查和整改进行监督
01 合法合规:遵循国家法律法规 和行业标准
02 针对性:针对具体工程特点和 实际需求
03 系统性:涵盖工程全过程,包 括组织、技术、管理等方面
04 可操作性:明确具体措施和责 任人,确保方案可实施
编制内容
工程概况:介绍工程的基 本情况,包括工程名称、 地点、规模、结构形式等
编制依据:列出相关的法 律法规、标准规范、设计
STEP3
STEP4
危大工程是指在施 工过程中,可能对 施工人员、周边环 境、建筑物等造成 重大安全风险的工 程。
危大工程主要包括: 深基坑工程、高大 模板工程、起重吊 装工程、脚手架工 程等。
危大工程的安全管 理是工程建设过程 中的重要环节,需 要制定专项施工方 案,确保施工安全。
危大工程的定义和 范围可能会因地区、 行业、工程类型等 因素而有所不同, 需要根据具体情况 进行判断。
编制依据
01
法律法规:《中华人民共和 国安全生产法》、《建设工 程安全生产管理条例》等
03
工程特点:工程规模、结构 形式、施工工艺、作业环境 等
02
技术标准:《建筑施工安全 技术统一规范》、《建筑施 工安全检查标准》等
04
企业安全管理制度:企业安 全生产责任制、安全操作规 程、安全检查制度等
危大工程施工设计说明(3篇)

第1篇一、工程概况本工程为XXX项目,位于市路。
整个项目地下2层,地上30层,1至4层为裙楼,4层以上分为A、B栋。
高层住宅楼。
建筑面积为XX万平方米。
本工程设计使用年限50年,结构安全等级二级,建筑等级一级,耐火等级一级,结构类型为框剪结构。
基础采用灌注桩。
二、危大工程范围1. 高大支模架搭设:针对本工程中超过一定规模的模板支撑系统,如地下室顶板、裙楼及A、B栋楼板等,需进行高大支模架搭设。
2. 起重设备(塔吊)的安装拆除工程:为确保工程顺利进行,需在施工现场安装、拆除塔吊。
3. 落地式脚手架的搭设:针对本工程中超过一定规模的落地式脚手架,如地下室顶板、裙楼及A、B栋楼板等,需进行搭设。
4. 钢结构连廊施工:本工程中钢结构连廊施工属于危大工程,需严格按照设计要求进行施工。
5. 悬挑脚手架工程:针对本工程中超过一定规模的悬挑脚手架,如地下室顶板、裙楼及A、B栋楼板等,需进行搭设。
6. 深基坑土方开挖工程:本工程中深基坑开挖深度较大,属于危大工程,需严格按照设计要求进行施工。
7. 钢结构吊装工程:本工程中钢结构吊装工程属于危大工程,需严格按照设计要求进行施工。
8. 建筑幕墙安装工程:本工程中建筑幕墙安装工程属于危大工程,需严格按照设计要求进行施工。
三、危大工程安全管理措施1. 严格按照《危险性较大的分部分项工程安全管理规定》进行施工,确保施工安全。
2. 施工前,对施工人员进行安全技术交底,提高施工人员的安全意识。
3. 施工过程中,加强对施工现场的巡查,及时发现并消除安全隐患。
4. 对危大工程进行专项安全施工方案编制,明确施工过程中的安全措施。
5. 加强对施工人员的培训,提高施工人员的安全操作技能。
6. 建立健全施工现场的安全管理制度,确保施工现场的安全。
四、危大工程应急措施1. 制定应急预案,针对可能出现的突发事件,迅速采取应急措施。
2. 配备必要的应急救援设备,确保应急救援工作的顺利进行。
3. 加强与相关部门的沟通与协调,提高应急救援能力。
危大工程说明

11危险性较大的分部分项工程注意事项11.1编制依据《危险性较大的分部分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37号)《住房城乡建设部办公厅关于实施(危险性较大的分部分项工程安全管理规定)有关问题的通知》(建办质(2018)31号)11.2总体要求工程参建各方应认真按照《危险性较大的分部分项工程安全管理规定》进行施工管理,施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案,对于超过一定规模的危大工程,建设单位、施工单位应当组织召开专家论证会对专项施工方案进行论证11.2.1危险性较大的分部分项工程范围1、基坑工程(1)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(2)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设5m及以上,或搭设跨度10m及以上,或施工荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
3、起重吊装及起重机械安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程(2)采用起重机械进行安装的工程。
(3)起重机械安装和拆卸工程。
4、脚手架工程(1)搭设高度24米及以上的落地式钢管脚手架工(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程。
(4)高出作业吊篮。
(5)卸料平台、操作平台工程。
(6)异型脚手架工程。
5、拆除工程可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
6、其他(1)建筑幕墙安装工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
11危险性较大的分部分项工程注意事项
11.1编制依据
《危险性较大的分部分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37号)
《住房城乡建设部办公厅关于实施(危险性较大的分部分项工程安全管理规定)有关问题的通知》(建办质(2018)31号)
11.2总体要求
工程参建各方应认真按照《危险性较大的分部分项工程安全管理规定》进行施工管理,施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案,对于超过一定规模的危大工程,建设单位、施工单位应当组织召开专家论证会对专项施工方案进行论证
11.2.1危险性较大的分部分项工程范围
1、基坑工程
(1)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(2)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系
(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设5m及以上,或搭设跨度10m及以上,或施工荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
3、起重吊装及起重机械安装拆卸工程
(1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重
吊装工程
(2)采用起重机械进行安装的工程。
(3)起重机械安装和拆卸工程。
4、脚手架工程
(1)搭设高度24米及以上的落地式钢管脚手架工(包括采光井、电梯井脚手架)。
(2)附着式升降脚手架工程。
(3)悬挑式脚手架工程。
(4)高出作业吊篮。
(5)卸料平台、操作平台工程。
(6)异型脚手架工程。
5、拆除工程
可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
6、其他
(1)建筑幕墙安装工程。
(2)钢结构、网架和索膜结构安装工程。
(3)人工挖孔桩工程。
(4)水下作业工程。
(5)装配式建筑混凝土预制构件安装工程。
(6)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
(7)参建各方确定应列入该范围的其他工程。
11.2.2超过一定规模的危险性较大的分部分项工程范围
1、深基坑工程
开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系
(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设8m及以上,或搭设跨度18m及以上,或施工荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20 kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系钢构件的混凝土模板支撑工程。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
3、起重吊装及起重机械安装拆卸工程
(1)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程
(2)起重量300kN及以上,或搭设总高度200m,及以上,或搭设基础标高在200m,及以上的起重机械安装和拆卸工程。
4、脚手架工程
(1)搭设高度50米及以上的落地式钢管脚手架工。
(2)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。
(3)分段架体搭设高度20m及以上的悬挑式脚手架工程。
5、拆除工程
(1)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(2)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
6、其他
(1)施工高度50m及以上的建筑幕墙安装工程。
(2)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。
(3)开挖深度16m及以上的人工挖孔桩工程。
(4)水下作业工程。
(5)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工序
(6)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
(7)参建各方确定应列入该范围的其他工程。
11.3风险源辨识
本项目风险源包括工程自身风险和环境风险等。
工程自身风险除上述危险性较大的内容外,还包括不良地质(岩性及风化程度、构造带、地下水、高边坡、土洞、溶洞、液化土、软土、滑坡、泥石流等)、恶劣气候(暴风、暴雨、洪水、雷电等)、运输通行(撞击等)等内容。
环境风险主要包括以下内容:
1、工程周边的铁路,包括地上、地面、地下。
2、工程周边的桥梁,包括公路、市政等。
3、工程周边的建筑,包括地上、地下等。
4、工程周边的管线,包括地上、地下等。
5、工程周边的水体,包括江河、湖泊等。
6、工程周边的文物,包括建筑、树木等。
7、工程周边的可燃物,包括油、气、化学产品等。
8、参建各方确定应列入该范围的其他内容。
11.4保障工程周边环境安全和工程施工安全的共性意见
1、施工前的准备
(1)应认真熟阅勘察报告、设计图纸、设计变更等文件,通知有关方面组织设计交底,掌握设计意图,确认采用文件是最终版本。
(2)应对勘察、设计等文件进行核查,如发现文件未经审查,应及时反馈业主。
(3)应对现场地形进行核查,如遇设计采用地形图有差异,应及时反馈业主。
(4)应对现场管线进行核查,如遇设计采用管线图有差异,应及时反馈业主。
(5)应编制施工组织方案,报有关部门审批确认。
(6)应编制风险评估报告,报有关部门审批确认。
(7)应识别环境风险,并根据环境风险分别编制专项保护方案(保护措施、监测监控、应急预案等),报有关部门审批确认。
2、施工中的控制
(1)施工应认真按照施工注意事项及施工规范执行。
(2)施工程序应符合规范和各级质监、安监等部门要求。
(3)施工中应采取切实可行的措施对风险进行控制,避免淹溺、机械伤害、起重伤害、高出坠落、物体打击、触电、火灾、坍塌、车船撞击、施工设备事故等风险事件发生。
(4)施工中对溶洞等不良地质,应有切实可行的预案。
(5)施工场地严禁发生超出设计图纸以外的挖方、堆载等行为。
(6)施工中桥面严禁随意堆放材料、设备等,严禁多辆车辆同向偏载行驶。
(7)施工如发现异常,应及时反馈业主。
11.5危险性较大的分部分项工程对应部位与环节识别及措施意见
详见“危险性较大的分部分项工程对应部位与环节识别及措施意见一览表”
未见事宜参见施工规范、施工注意事项等。
危险性较大的分部分项工程对应部位与环节识别及措施意见一览表。
