整理轻质隔墙板安装施工方案
轻质隔墙安装施工方案

一、工程概况1. 工程名称:XX项目轻质隔墙安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 工程内容:轻质隔墙安装、门窗洞口处理、水电管线预埋等二、施工准备1. 技术准备(1)组织施工人员学习轻质隔墙施工技术规程,提高施工人员的业务水平。
(2)对施工人员进行安全技术交底,确保施工安全。
(3)编制施工方案,明确施工工艺、质量标准、进度安排等。
2. 材料准备(1)轻质隔墙板:符合国家相关标准的轻质隔墙板,规格尺寸整齐,表面平整。
(2)粘结剂:水泥、中砂、建筑胶等,按照1:2比例配比。
(3)辅助材料:木楔、钢筋、膨胀螺栓、直靠尺、铁撬等。
3. 机械设备准备(1)切割机:用于切割轻质隔墙板。
(2)搅拌机:用于搅拌粘结剂。
(3)吊车:用于吊装轻质隔墙板。
三、施工工艺1. 基层处理(1)清理基层,确保基层表面平整、干净、无油污。
(2)弹线:按照图纸要求,在顶部混凝土梁上或两侧弹出位置控制线。
2. 轻质隔墙板安装(1)切割:根据实际尺寸切割轻质隔墙板。
(2)粘结:用水泥加中砂(1:2)再加建筑胶调成糊状,刷湿墙板的凹凸槽,将聚合物砂浆抹在墙板的凹凸槽内和地板基线内。
(3)安装:将上好砂浆的墙板搬到装拼位置立起,上下对好基线位置,用铁撬将墙板从底部撬起,使板与板之间靠紧,让砂浆从接缝挤出,保证砂浆饱满。
(4)固定:用木楔将墙板临时固定,用检查平整的直靠尺和铁撬进行校正,再用木楔及钢筋上下固定。
3. 门窗洞口处理(1)按照图纸要求,在墙板上预留门窗洞口。
(2)安装门窗框,并进行调整。
4. 水电管线预埋(1)按照设计要求,在墙体内预埋水电管线。
(2)检查管线是否畅通,确保施工质量。
四、质量保证措施1. 施工人员严格按照施工方案和质量标准进行施工。
2. 对施工过程进行全程监督,确保施工质量。
3. 对已完成工程进行自检、互检、专检,确保工程质量。
五、安全保证措施1. 施工人员必须佩戴安全帽、安全带等安全防护用品。
轻质隔墙施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目轻质隔墙施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程轻质隔墙施工面积共计XX平方米,涉及XX个房间。
二、施工依据1. 国家及地方有关轻质隔墙施工的法律法规、规范和标准。
2. 设计单位提供的施工图纸和技术要求。
3. 施工合同和相关协议。
三、施工准备1. 施工人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术培训和安全教育。
(3)对施工人员进行体检,确保身体健康。
2. 材料准备(1)轻质隔墙板材:轻钢龙骨、石膏板、硅酸钙板等。
(2)辅助材料:膨胀螺丝、自攻螺丝、密封胶、接缝带等。
(3)工具设备:电钻、螺丝刀、水平尺、墨线等。
3. 施工现场准备(1)清理施工现场,确保施工环境整洁。
(2)设置安全警示标志,确保施工安全。
(3)搭建脚手架,方便施工人员进行高空作业。
四、施工工艺1. 施工流程(1)测量放线:根据设计图纸,对墙体位置进行测量放线。
(2)龙骨安装:按照设计要求,安装轻钢龙骨,确保龙骨位置准确、牢固。
(3)板材安装:将轻质隔墙板材安装到龙骨上,注意板材间的缝隙处理。
(4)接缝处理:对板材接缝进行处理,确保接缝严密、美观。
(5)装饰装修:对墙体进行装饰装修,如刷漆、贴墙纸等。
2. 施工要点(1)测量放线:使用墨线、水平尺等工具,确保墙体位置准确。
(2)龙骨安装:根据设计要求,选择合适的龙骨规格,确保龙骨间距均匀、牢固。
(3)板材安装:板材安装时,注意板材的平整度和垂直度,确保墙体美观。
(4)接缝处理:使用接缝带、密封胶等材料,对板材接缝进行处理,确保接缝严密、美观。
(5)装饰装修:根据设计要求,选择合适的装饰材料,确保墙体装饰效果。
五、施工质量控制1. 材料质量:严格按照设计要求,选用符合国家标准的轻质隔墙板材和辅助材料。
2. 施工过程:严格按照施工工艺进行施工,确保施工质量。
3. 验收标准:按照国家及地方有关轻质隔墙施工的规范和标准,对施工质量进行验收。
轻质隔墙板工程施工方案

一、工程概况本工程采用轻质隔墙板作为墙体材料,适用于室内隔断、室内外墙体以及防火屋顶等。
轻质隔墙板具有重量轻、防火性能好、施工便捷等优点。
以下为本工程轻质隔墙板施工方案。
二、编制依据1. 建筑施工图设计文件;2. 轻质隔墙板施工技术规程;3. 建筑工程施工质量验收统一标准;4. 相关材料、设备标准。
三、施工准备1. 技术准备:组织施工人员学习轻质隔墙板施工技术规程,熟悉施工图纸,明确施工要求。
2. 材料准备:确保轻质隔墙板、胶粘剂、水泥、砂子、钢筋等材料符合国家相关标准。
3. 施工机具准备:准备切割机、搅拌机、电钻、水平尺、线锤等施工机具。
4. 人员准备:组织施工队伍,明确施工人员职责,确保施工质量。
四、施工工艺1. 放线:根据施工图纸,在墙体两侧弹出控制线,确保墙体垂直度。
2. 安装龙骨:在墙体两侧安装轻钢龙骨,确保龙骨间距均匀,与控制线对齐。
3. 安装轻质隔墙板:将轻质隔墙板放置在龙骨上,用胶粘剂固定,确保板面平整。
4. 填充材料:在板缝处填充岩棉等保温材料,提高隔墙保温性能。
5. 板缝处理:用专用胶粘剂填充板缝,确保密封性。
6. 门窗洞口处理:根据设计要求,制作门窗洞口,安装门窗框。
7. 管线安装:在墙体施工完成后,进行电气、给排水等管线安装。
8. 成品保护:在施工过程中,对已完成的墙体进行保护,防止损坏。
五、质量要求及保证措施1. 轻质隔墙板表面平整,无明显裂缝、翘曲等现象。
2. 板缝填充密实,无空鼓、裂缝等现象。
3. 门窗洞口尺寸准确,安装牢固。
4. 管线安装符合设计要求,无漏电、漏水等现象。
为保证工程质量,采取以下措施:1. 严格控制材料质量,确保材料符合国家相关标准。
2. 严格施工工艺,确保施工质量。
3. 加强施工过程检查,发现问题及时整改。
4. 建立质量责任制度,明确各岗位责任。
六、安全文明施工要求1. 施工现场安全防护措施到位,确保施工人员安全。
2. 施工现场文明施工,保持场地整洁。
施工方案-轻质隔墙板

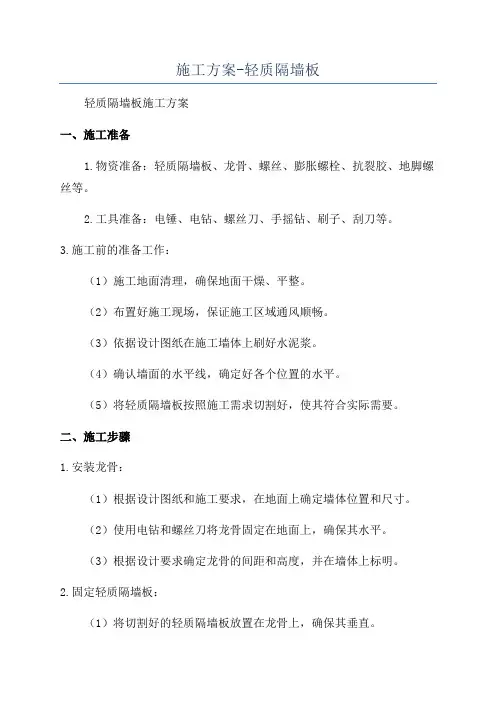

施工方案-轻质隔墙板轻质隔墙板施工方案一、施工准备1.物资准备:轻质隔墙板、龙骨、螺丝、膨胀螺栓、抗裂胶、地脚螺丝等。
2.工具准备:电锤、电钻、螺丝刀、手摇钻、刷子、刮刀等。
3.施工前的准备工作:(1)施工地面清理,确保地面干燥、平整。
(2)布置好施工现场,保证施工区域通风顺畅。
(3)依据设计图纸在施工墙体上刷好水泥浆。
(4)确认墙面的水平线,确定好各个位置的水平。
(5)将轻质隔墙板按照施工需求切割好,使其符合实际需要。
二、施工步骤1.安装龙骨:(1)根据设计图纸和施工要求,在地面上确定墙体位置和尺寸。
(2)使用电钻和螺丝刀将龙骨固定在地面上,确保其水平。
(3)根据设计要求确定龙骨的间距和高度,并在墙体上标明。
2.固定轻质隔墙板:(1)将切割好的轻质隔墙板放置在龙骨上,确保其垂直。
(2)用螺丝将轻质隔墙板固定在龙骨上,保持每个板材之间的间距均匀。
(3)使用螺丝刀将螺丝拧紧,确保固定牢固。
3.填充缝隙:(1)使用抗裂胶将轻质隔墙板之间的缝隙填充,确保牢固连接。
(2)用刮刀将抗裂胶刮平,使墙面光滑。
4.安装门窗洞口:(1)根据设计要求,在墙面上划定门窗洞口的位置和尺寸。
(2)使用电锤和手摇钻将门窗洞口挖掘出来。
(3)根据门窗洞口的尺寸和墙体材料的厚度,选择合适的地脚螺丝进行固定。
(4)根据需要,使用木料或金属材料加固门窗洞口的边缘。
5.整理墙面:(1)使用刷子将墙面上的灰尘、杂物清理干净。
(2)使用镘刀刮平墙面,确保墙面平整。
(3)根据需要,进行喷涂或贴瓷砖等装饰性处理。
三、施工注意事项1.施工期间需保持施工现场的通风,确保工人的健康和安全。
2.施工过程中要注意对设计图纸的要求,准确设置墙体尺寸和位置,避免施工误差。
3.应注意墙体与地面的连接,确保墙体的稳定性和牢固度。
4.施工时要注意保护好轻质隔墙板,避免刮碰、磕碰等损坏。
5.施工完成后,应及时清理施工现场,保持环境整洁。
总结:轻质隔墙板施工方案是保证隔墙板工程质量的重要工作,合理的施工步骤和注意事项能够确保施工质量,避免出现安全隐患。
安装轻质隔墙班组施工方案

本工程为某住宅小区的室内轻质隔墙安装工程,主要包括厨房、卫生间、卧室等非承重墙体的施工。
轻质隔墙采用GRC轻质隔墙板,具有良好的防火、隔音、保温、轻质等优点。
二、施工准备1. 材料准备:GRC轻质隔墙板、专用砂浆、锚固件、铁钉、木楔等。
2. 人员准备:施工班组由班长、技术员、瓦工、水电工等组成。
3. 工具准备:电钻、切割机、水平尺、线锤、木工板、铁锤、螺丝刀等。
4. 施工方案编制:根据工程特点,编制详细的施工方案,包括施工工艺、施工顺序、质量控制、安全措施等。
三、施工方法1. 施工工艺(1)放线:根据设计图纸,确定隔墙位置,弹出隔墙控制线。
(2)切割:根据隔墙尺寸,对GRC轻质隔墙板进行切割。
(3)安装:将切割好的轻质隔墙板安装到墙上,调整水平、垂直度,使板面平整。
(4)嵌缝:用专用砂浆填充板缝,确保缝隙严密。
(5)加固:在隔墙板与墙体连接处,用锚固件加固。
(6)水电埋管:根据水电设计图纸,在隔墙板中预埋水电管道。
2. 施工顺序(1)放线:先确定隔墙位置,弹出控制线。
(2)切割:根据隔墙尺寸,切割轻质隔墙板。
(3)安装:将切割好的轻质隔墙板安装到墙上。
(4)嵌缝:用专用砂浆填充板缝。
(5)加固:在隔墙板与墙体连接处,用锚固件加固。
(6)水电埋管:根据水电设计图纸,在隔墙板中预埋水电管道。
四、质量控制1. 轻质隔墙板尺寸应符合设计要求,表面平整,无裂缝、破损等缺陷。
2. 嵌缝严密,无空鼓、裂缝等现象。
3. 隔墙板与墙体连接牢固,无松动现象。
4. 水电管道预埋位置准确,无遗漏、错位等现象。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场严禁烟火,防止火灾事故发生。
3. 高处作业时,必须系好安全带,确保施工安全。
4. 施工过程中,注意观察墙体结构,发现异常情况立即停止施工,及时上报。
六、施工进度根据工程特点,制定合理的施工进度计划,确保工程按期完成。
本施工方案旨在指导安装轻质隔墙班组进行施工,确保工程质量、安全、进度。
ALC轻质隔墙板施工方案 (2)

ALC轻质隔墙板施工方案 (2)范本一:一:ALC轻质隔墙板施工方案1. 施工前准备1.1 确定施工区域和隔墙板的使用位置。
1.2 清理施工区域,确保地面平整,无杂物。
1.3 检查施工区域的墙体结构,确保其能够承受隔墙板的重量。
1.4 准备所需的施工工具和材料,包括ALC轻质隔墙板、剪刀、电钻、螺丝刀等。
2. 隔墙板的安装2.1 根据施工区域的尺寸和设计要求,将ALC轻质隔墙板剪裁至合适的尺寸。
2.2 在墙体上标记出隔墙板的位置,确保隔墙板安装时垂直和水平。
2.3 使用电钻和螺丝刀将隔墙板固定在墙体上,确保牢固稳定。
3. 隔墙板的填充和修饰3.1 使用专业填充材料填充隔墙板之间的缝隙,确保隔墙板之间紧密无缝。
3.2 进行隔墙板的表面修饰,可以选择涂漆、贴壁纸等方式,使隔墙板与周围环境协调一致。
4. 施工后的清理和验收4.1 清理施工现场,清除所有工具和材料。
4.2 对隔墙板进行检查和验收,确保施工质量符合要求。
附件:1. ALC轻质隔墙板的技术参数表2. 隔墙板施工示意图法律名词及注释:1. ALC:Autoclaved Lightweight Concrete的缩写,指的是轻质加气混凝土。
2. 隔墙板:用于分隔室内空间的板材,通常由特殊材料制成,具有隔音、隔热等功能。
范本二:一:ALC轻质隔墙板施工方案1. 前期准备1.1. 确定隔墙板的使用位置和数量。
1.2. 对施工区域进行测量和平整处理。
1.3. 检查施工区域的结构,确保能够支撑隔墙板的重量。
1.4. 准备所需的工具和材料,包括ALC轻质隔墙板、电锯、螺丝刀等。
2. 隔墙板的安装2.1. 根据实际尺寸要求,将ALC轻质隔墙板进行裁剪。
2.2. 根据设计图纸和墙体标准线,将隔墙板定位并固定在墙体上。
2.3. 使用螺丝刀和螺丝将隔墙板与墙体牢固连接。
3. 隔墙板的填充和装饰3.1. 使用填缝剂填充隔墙板与墙体之间的缝隙,并确保填充均匀平整。
3.2. 根据个人需求,选择合适的装饰材料进行外表面处理,如刷漆、贴壁纸等。
NAFC轻质隔墙板安装施工方案

NAFC轻质隔墙板安装施工方案一、前期准备工作1.施工前应仔细查看隔墙设计图纸,了解施工要求和尺寸要求。
2.检查施工现场的墙面基层,确认无严重质量问题。
3.将准备好的NAFC轻质隔墙板挂于施工现场,保证板材确实达到要求。
二、材料准备1.NAFC轻质隔墙板2.所需的金属龙骨、龙骨连接件和锚定设备3.所需的隔墙胶带和螺丝等4.相关基层处理材料,如基层灰浆等三、施工步骤1.确定安装位置和尺寸:根据设计图纸确定NAFC轻质隔墙板的安装位置和尺寸。
2.确定安装龙骨:根据设计要求和轻质隔墙板的尺寸,确定金属龙骨的安装位置和间距,使用龙骨连接件固定在墙面上。
3.安装龙骨:根据确定的位置和间距,在墙面上开孔预埋锚定设备,固定金属龙骨。
4.验证位置和水平度:使用水平仪验证已经安装的金属龙骨的位置和水平度,确保龙骨的水平度符合要求。
5.粘贴隔墙胶带:在已经安装的金属龙骨的外侧粘贴隔墙胶带,以防止轻质隔墙板与金属龙骨直接接触摩擦。
6.安装NAFC轻质隔墙板:将NAFC轻质隔墙板依次安装在已经安装好的金属龙骨上,使用螺丝固定。
7.填充隔墙板接缝:使用隔墙填料填充NAFC轻质隔墙板的接缝,使接缝处平整。
8.表面处理:使用适当的基层灰浆进行表面处理,使整个隔墙板表面变得光滑。
四、注意事项1.施工前要先检查NAFC轻质隔墙板的质量和尺寸是否符合要求,避免由于板材问题导致施工质量不达标。
2.进行隔墙板安装前,要对施工现场的墙面基层进行检查,确定墙面基层没有明显的质量问题。
3.在安装金属龙骨时,要做好位置和间距的确定,保证龙骨的安装牢固。
4.在安装NAFC轻质隔墙板时,要注意保持板材的整体平整度和垂直度。
5.在填充隔墙板接缝时,要注意填充物的选择和施工技巧,以达到平整效果。
6.在表面处理时,要使用适当的基层灰浆,保证隔墙板表面光滑、平整。
7.在整个施工过程中,要做好施工现场的清理工作,保持施工环境整洁。
五、施工总结NAFC轻质隔墙板的安装施工需要对材料和施工细节进行严格控制,合理安排施工步骤,确保施工质量达到要求。
轻质隔墙板施工方案

轻质隔墙板施工方案
引言
轻质隔墙板是一种常用于建筑施工中的隔墙材料,其具有重量轻、施工方便、隔音效果好等优点,因此在现代建筑中得到了广泛
的应用。
本文将介绍轻质隔墙板的施工方案,包括准备工作、材料
和工具的准备、基础墙体处理、隔墙板的安装以及后续的装饰和维
护等内容,希望对读者在轻质隔墙板施工方面提供一些参考和帮助。
一、准备工作
1.1 工地准备
在进行轻质隔墙板施工前,需要进行一些工地准备工作。
首先,清理施工区域,确保没有杂物和障碍物。
其次,检查基础墙体的平
整度和垂直度,确保符合轻质隔墙板的要求。
最后,确定施工区域
的布局和尺寸,制定详细的施工方案。
1.2 材料和工具准备
在施工前,需要准备好所需的材料和工具。
常见的轻质隔墙板材料包括薄钢板、轻质隔墙板芯材、胶粘剂等。
工具方面,需要准备尺子、水平仪、电钻、螺丝刀等常见工具。
二、基础墙体处理
在进行轻质隔墙板施工前,需要对基础墙体进行处理,以确保施工质量和隔墙的稳固性。
2.1 清洁基础墙体
首先,对基础墙体进行彻底的清洁,确保表面没有灰尘、油污等杂质。
可以使用清洁剂和刷子进行清洁。
2.2 修补不平整地面
如果基础墙体存在不平整的情况,需要进行修补。
可以使用修补剂填补凹坑或者打磨高处,以达到平整的效果。
修补后,需要等待修补剂干燥。
2.3 防水处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
轻质隔墙板安装施工方案
轻质隔墙板是由水泥、工业矿渣、炉渣、陶粒、低碳钢丝等轻质无机复合材料为骨料,经机械挤压加工成型。
采用先进的U型销键对接,通过特有的“灌注销键”连接,再用玻纤网加强,实现了墙板与结构、墙板与墙等的连接销定的功能,执行国家JG/T169-2005标准要求;并且具有构件薄,高耐伸缩性、抗冲击性能好,碱度低,自由膨胀率小防裂性能可靠,质量稳定,防潮、保温、不燃、隔声、可锯、可钻、可钉、墙面平整施工简便、避免了湿作业,改善施工环境,重量轻在建筑中减轻荷载,扩大使用面积。
一、隔墙板安装工艺
1 .施工材料准备:按工程图尺寸,预制好需要的轻质条板,各种板型运至现场,堆放场地要求平整,堆放时按不同规格的板分类立放整齐以便配板,立放角度尽量垂直。
2.施工工具:钢卷尺、粉线袋、小铁锤、切割机、山尖钻、灰桶、刮泥刀,线锤,铝合金靠直尺(2m长)撬棒、板锯及灰板、木楔专用推车、专用灌浆机等。
3 .作业准备:建筑结构完成后.根据设计要求将板材运至现场备用。
在需要安装轻质隔墙板的梁、板底面弹出安装线位置用墨线弹出轻质隔墙板的边线。
将安装地面清理干
净,凸出部分剔凿平整。
4.条板在安装时,先将条板侧抬至梁、板底面弹有安装线的位置,无门洞口,从外向内安装,有门洞口,由门洞口向两边扩展,门洞口边宜用整板,竖板时一人在一边推挤,一人在下面用宽口手撬棒撬起,边顶边撬,使之挤紧缝隙。
在推挤时,应注意条板是否偏离已弹好的安装边线,并及时用垂线和铝合金靠尺校正,将板面找平,找直。
安装好第一块条板后,检查其柱边板间粘结缝隙不大于15mm为宜,合格后即用木楔楔紧条板底、顶部,销定方式为灌注销定,板上端与板交界处以钢卡固定,下端缝隙用C20砼灌注。
以安装好的第一块板为基础,按第一块板的方法开始安装整墙条板。
5.隔墙板之间接缝灌注:
(1)隔墙板与结构墙、板之间接缝处均粘贴玻纤网格布,以硅钙泥嵌缝刮平。
(2)在两板接缝顶部开孔,以灌浆机灌注硅钙浆。
(3)隔墙板底垫层挡模灌注C20细石砼。
6 .门窗结点:预留门窗洞口墙板根据实际要求任意加工(包括加工企口)门框两侧采用整板,若门洞一侧靠混凝土柱,则应在门洞顶角用射钉将角钢射入混凝土柱,位置要准确无误以支承洞顶的条板。
二、埋设水电管线处理
根据线路的走向确定位置时最好在圆孔处开孔;其次对于圆孔可以采用机械开孔,通过专用或自制的工具开孔,效果较好,对于尺寸
较大的矩形孔,由于墙板良好的可加工性,可锯,可割,因此没有多大问题。
敷设完工即用混凝土砂浆掺入适量107 胶等在开槽处粘贴玻璃纤维网格带补平,防止开裂。
三、施工方法:
(一)施工程序:标准层施工以层为单位,打磨、贴网、抹灰从上往下,常温施工时流水间隔12小时以上。
具体工艺流程:基层处理f放线f打磨修理、隐检f抹底层抹面砂浆一压入翻包及增强网格布f贴网格布并压入砂浆一抹面层砂浆f 补洞修理、验收f刷乳胶漆或饰面砖。
(二)施工操作:
1.放线:①弹控制线:根据建筑设计和保温粉刷层的技术要求,在墙面弹出门窗水平、垂直控制线;②挂基准线:在建筑物墙角穴阴、阳角及其它必要处挂垂直基准线,在每个楼层适当位置挂水平线、以控制粉刷层的垂直度和平整度。
2.配制聚合物保温粘结砂浆:①集中搅拌:按照聚合物乳液产品说明书的要求配制聚合物砂浆;②此项工作有专人负责。
3.铺贴网格布:将网格布压入底层聚合物砂浆内,然后用抹子由中间向四周把网格布赶平,网格布弯曲的一面朝里。
要求平整压实,严禁网格布皱褶;网格布不得压入过深,表面必须暴露底层砂浆之外。
单网长度不宜大于6米,铺贴遇有搭接时,必须满足搭接长度,横向100毫米,纵向80毫米。
4.面层砂浆:基层砂浆凝结前再抹面层砂浆,厚度控制在1〜2 毫米,仅以覆盖网格布,微见网格布轮廓为宜,面层砂浆切忌在一处不停地揉搓,防止空鼓。
基层和面层总厚度不宜大于5毫米。
在施工间歇期间,抹灰面应留置在自然断开处,如阴阳处等。
如果在大面积上,面层砂浆不应完全覆盖已铺好的网格布,网格布基层砂浆应呈台阶形接搓,接搓间距不小于150毫米,避免网格布搭接处平整度超出偏差。
①考虑首层墙面抗冲击要求,在标准外保温基础上再加一层网格布,并再抹一道抹面砂浆,提高抗冲击强度,加强部位抹面砂浆总厚度控制在5〜7毫米为宜,加强层作法与标准作法应留置伸缩缝。
砂浆厚度在2厘米,用木抹子搓麻,然后满刮腻子:根据墙体基层的不同和浆活等级要求的不同,刮腻子的遍数和材料也不同。
一般情况为三遍,腻子的配合比为重量比,适用于室内的腻子,其配合比为:聚醋酸乙烯乳液(即白乳胶):滑石粉或大白粉:2%羧甲基纤维素溶液=1 :5:3.5。
刮腻子时应横竖刮,并注意接槎和收头时腻子要刮净,每遍腻子干后应磨砂纸,将腻子磨平磨完后将浮尘清理干净。
如面层要涂刷带颜色的浆料时,则腻子亦要掺入适量与面层带颜色相协调的颜料。
Q刷第一遍浆:刷浆前应先将门窗口圈用排笔刷好,如墙面和顶棚为两种颜色时应在分色线处用排笔齐线并刷20cm宽以利接槎,然后再大面积制喷浆。
刷、喷顺序应先顶棚后墙面,先上后下顺序进行。
如
喷浆时喷头距墙面宜为20〜30cm,移动速度要平稳,使涂层厚度均匀。
③复找腻子:第一遍浆于后,对墙面上的麻点、坑洼、刮痕等用腻子重新复找刮平,干后用细砂纸轻磨,并把粉尘扫净,达到表面光滑平整。
④刷、喷第二遍浆;方法同上。
③刷、喷交活浆:待第二遍浆干后,用细砂纸将粉尘、溅沫、喷点等轻轻磨去,并打扫干净,即可刷、喷交活浆。
交活浆应比第二遍浆的胶量适当增大一点,防止刷、喷浆的涂层掉粉,这是必须做到和满足的保证项目。
市一建七分公司哈动力宿舍楼项目部
2009年5月1日。
