总承包合同交底
建筑工程施工合同交底

建筑工程施工合同交底一、交底目的为了确保施工过程的顺利进行,保障双方的权益,特制定本合同交底。
双方应仔细阅读合同条款,严格遵守执行,共同完成工程。
二、建筑工程概况1. 工程名称:xxx项目2. 工程地点:xxx3. 工程规模:xxxx平方米4. 工程内容:包括但不限于建筑主体结构、装饰装修、给排水、电气安装等三、施工单位甲方:承揽方名称联系人:xxx联系电话:xxx施工执照号码:xxx乙方:发包方名称联系人:xxx联系电话:xxx四、施工内容1. 施工单位应按照工程设计图纸和技术要求,按时按质完成建设工程。
2. 施工单位应当严格遵守相关法律法规,确保工程质量和施工安全。
3. 施工单位应组织专业技术人员进行工程监理,确保工程质量。
4. 施工单位应积极配合监理单位和甲方进行工程验收,确保工程按时交付。
五、施工费用及支付方式1. 总工程款为xxxx元,包括建筑主体结构、装饰装修、给排水、电气安装等。
2. 甲方应按照约定的进度及时支付工程款。
3. 施工单位应按照合同约定的时间节点提交工程进度报告和结算报告,甲方审核确认后及时支付工程款。
六、保质保量条款1. 施工单位应按照设计要求和相关技术标准进行施工,确保工程质量。
2. 施工单位应保障施工安全,做好现场安全管理工作,有效的防范施工安全事故。
3. 施工单位应及时处理工程中出现的质量问题,确保工程质量合格。
4. 如工程质量出现问题,甲方有权要求施工单位进行整改,整改费用由施工单位承担。
七、违约责任1. 如施工单位未按照合同约定的时间节点完成工程,应承担违约责任。
2. 如施工单位在施工过程中发生违法行为,造成工程质量事故,应承担相应的责任。
3. 如甲方未按照合同约定的时间节点支付工程款的,应承担违约责任。
八、争议解决本合同如发生争议,双方应首先协商解决。
若协商不成,可以依法向有关部门申请调解或仲裁解决。
九、其他事项1. 本合同一式两份,甲乙双方各执一份,具有同等法律效力。
总承包施工合同交底

总承包施工合同交底一、背景介绍总承包施工合同交底是指在总承包工程中,施工单位与总包单位进行合同交底,明确工程项目的具体要求、工期计划、施工安全、质量控制等内容,确保双方在施工过程中的沟通和配合顺畅,最终完成工程的高质量交付。
二、目的和意义总承包施工合同交底的目的在于: 1. 确定施工单位与总包单位的责任与义务; 2. 传达工程项目的具体要求,明确双方的沟通规则; 3. 确保施工过程中的安全生产; 4. 提高工程质量,确保工程项目按时交付。
总承包施工合同交底的意义在于: 1. 避免信息不对称,双方明确各自的权益与责任; 2. 保障工程项目的顺利进行和高质量交付; 3. 促进施工单位与总包单位之间的良好合作关系。
三、具体内容1. 合同基本信息在总承包施工合同交底中,首先需要明确合同的基本信息,包括合同编号、合同签订日期、双方单位名称等。
2. 工程项目概况在这一部分,需要详细介绍工程项目的概况,包括项目名称、项目地质、项目规模、项目周期等。
3. 责任与义务双方在总承包施工合同中应明确各自的责任与义务,包括总包单位的管理责任和施工单位的具体施工责任等。
4. 工期计划在总承包施工合同交底中,工期是一个重要的内容。
双方需要明确整个工程项目的工期计划,包括开始日期、完成日期、各个阶段的工期等。
5. 施工安全施工安全是总承包工程中必须重视的一项内容。
在合同交底中,双方需要就施工过程中的安全措施、安全防护要求等进行明确,确保施工过程中的安全生产。
6. 质量控制质量控制对于工程项目的成功交付至关重要。
在总承包施工合同交底中,双方需要明确工程项目的质量控制要求,包括质量验收标准、质量检验方法等。
7. 变更管理在工程项目进行过程中,可能会发生一些变更情况。
在总承包施工合同交底中,双方需要明确变更管理的具体流程和要求,确保变更的合理性和规范性。
8. 竣工验收工程项目的竣工验收是最终确认工程质量的重要内容。
在总承包施工合同交底中,双方需要明确竣工验收的具体要求、验收标准等。
总包合同交底

进度控制
总包方应严格控制工程进度,确保工 程按计划进行,并及时解决施工过程 中的问题和调整计划。
质量控制
总包方应建立健全质量管理体系,严 格控制施工质量,确保工程符合设计 要求和行业标准。
合同变更与解除
合同变更
在施工过程中,如出现工程量增减、设计变更等情况,总包方应及时与业主协商,按照合同约定进行变更处理。
总包合同交底
• 总包合同概述 • 总包合同的签订与执行 • 总包合同交底内容 • 总包合同交底方式与技巧 • 总包合同交底案例分析 • 总包合同交底总结与展望
目录
01
总包合同概述
定义与特点
定义
总包合同是指业主与总承包商之间签订的,约定由总承包商负责完成工程项目的全部或部分工作的合 同。
特点
总包合同明确了业主与总承包商之间的权利和义务,具有较高的法律约束力;总承包商需要承担工程 项目的主要风险;业主通常只与总承包商进行沟通协调,减少了业主的管理工作量。
感谢观看
THANKS
合同签订
在合同签订时,总包方应仔细审查合 同条款,确保合同内容完整、准确, 并符合法律法规和行业规范。同时, 总包方应与业主协商合理的违约责任 和争议解决方式。
合同执行流程
计划与组织
总包方应根据合同约定和工程要求, 制定详细的施工计划和组织方案,确 保工程按时按质完成。
资源调配
总包方应合理调配人力、物力、财力 等资源,以满足工程施工需要,并确 保资源的有效利用。
电子交底
总结词
高效、便捷的交底方式
详细描述
总包方将合同条款以电子文档形式发送给分包方,分包 方可以在线阅读或下载查看,方便快捷。
05
总包合同交底案例分析

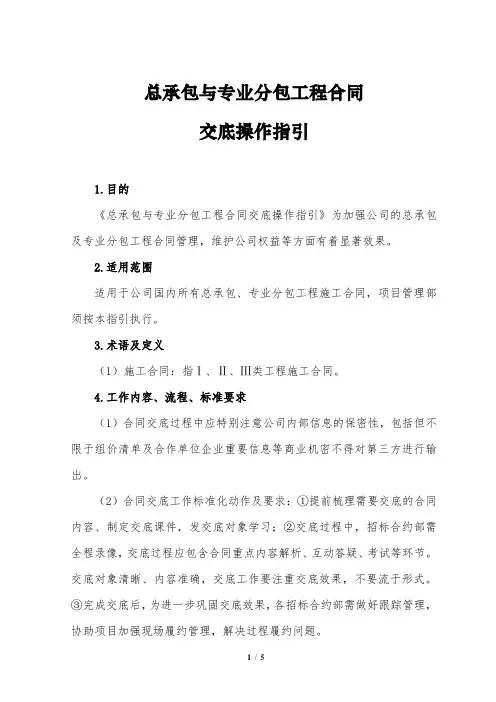

总承包与专业分包工程合同交底操作指引

总承包与专业分包工程合同
交底操作指引
1.目的
《总承包与专业分包工程合同交底操作指引》为加强公司的总承包及专业分包工程合同管理,维护公司权益等方面有着显著效果。
2.适用范围
适用于公司国内所有总承包、专业分包工程施工合同,项目管理部须按本指引执行。
3.术语及定义
(1)施工合同:指Ⅰ、Ⅱ、Ⅲ类工程施工合同。
4.工作内容、流程、标准要求
(1)合同交底过程中应特别注意公司内部信息的保密性,包括但不限于组价清单及合作单位企业重要信息等商业机密不得对第三方进行输出。
(2)合同交底工作标准化动作及要求:①提前梳理需要交底的合同内容、制定交底课件,发交底对象学习;②交底过程中,招标合约部需全程录像,交底过程应包含合同重点内容解析、互动答疑、考试等环节。
交底对象清晰、内容准确,交底工作要注重交底效果,不要流于形式。
③完成交底后,为进一步巩固交底效果,各招标合约部需做好跟踪管理,协助项目加强现场履约管理,解决过程履约问题。
(3)招标合约部需按公司交底操作指引,结合招标合约部自身管理要求,制定更加详细、具备操作性的《合同交底操作管理细则》。
(4)工作内容、流程、标准要求
5.附表
合同交底记录表。
合同中交底怎么写模板

合同中交底怎么写模板合同双方为确保合同能够顺利履行,特进行以下交底:一、基本情况交底1.1 项目名称:______项目1.2 项目地点:______地点1.3 项目规模:______平方米1.4 合同金额:______元1.5 合同签订日期:______年______月______日1.6 合同履行期限:从合同签订之日起至______年______月______日1.7 项目工期:______天1.8 本次交底的目的在于明确双方在合同履行过程中的责任、义务,保证项目的顺利进行。
二、双方责任交底2.1 甲方责任:2.1.1 提供项目施工所需的相关图纸、资料等信息。
2.1.2 按照合同约定的工期和质量要求,准时支付工程款。
2.1.3 对施工过程中出现的问题和需求进行及时回复和沟通。
2.1.4 配合乙方进行现场施工管理及协调。
2.2 乙方责任:2.2.1 严格按照合同约定的施工要求和质量标准完成工程。
2.2.2 保证施工过程中的安全、文明施工。
2.2.3 对施工过程中的材料、设备等进行合理管理和使用。
2.2.4 在施工过程中发现问题及时上报,做好记录并及时沟通。
2.2.5 保证项目在规定的工期内按时完工。
三、质量要求交底3.1 项目施工过程中,应按照相关国家标准和合同约定的质量标准进行施工。
3.2 施工过程中出现的质量问题,应及时处理并进行整改。
3.3 完工后,应对项目进行验收,确保项目质量符合合同要求。
3.4 质量问题出现后的责任由乙方承担,甲方有权要求乙方进行整改。
四、付款方式交底4.1 甲方应按照合同约定的付款比例及时间节点支付工程款。
4.2 工程款支付应在验收合格后进行。
4.3 如有其他付款方式变更或调整,需双方协商一致并进行书面确认。
五、违约责任交底5.1 任一方未按照合同约定的内容履行义务,构成违约的,应承担相应的违约责任。
5.2 违约责任包括但不限于赔偿损失、承担违约金等。
5.3 对于重大违约的情况,任一方有权解除合同并要求对方赔偿损失。

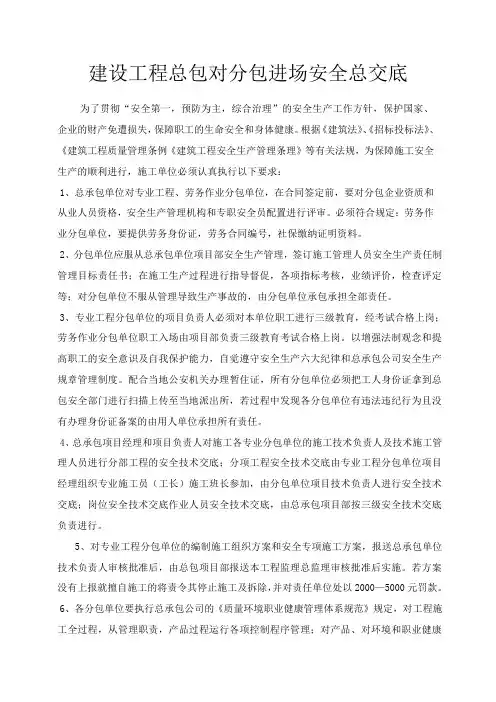

(最新)总包对分包交底

建设工程总包对分包进场安全总交底为了贯彻“安全第一,预防为主,综合治理”的安全生产工作方针,保护国家、企业的财产免遭损失,保障职工的生命安全和身体健康。
根据《建筑法》、《招标投标法》、《建筑工程质量管理条例《建筑工程安全生产管理条理》等有关法规,为保障施工安全生产的顺利进行,施工单位必须认真执行以下要求:1、总承包单位对专业工程、劳务作业分包单位,在合同签定前,要对分包企业资质和从业人员资格,安全生产管理机构和专职安全员配置进行评审。
必须符合规定;劳务作业分包单位,要提供劳务身份证,劳务合同编号,社保缴纳证明资料。
2、分包单位应服从总承包单位项目部安全生产管理,签订施工管理人员安全生产责任制管理目标责任书;在施工生产过程进行指导督促,各项指标考核,业绩评价,检查评定等;对分包单位不服从管理导致生产事故的,由分包单位承包承担全部责任。
3、专业工程分包单位的项目负责人必须对本单位职工进行三级教育,经考试合格上岗;劳务作业分包单位职工入场由项目部负责三级教育考试合格上岗。
以增强法制观念和提高职工的安全意识及自我保护能力,自觉遵守安全生产六大纪律和总承包公司安全生产规章管理制度。
配合当地公安机关办理暂住证,所有分包单位必须把工人身份证拿到总包安全部门进行扫描上传至当地派出所,若过程中发现各分包单位有违法违纪行为且没有办理身份证备案的由用人单位承担所有责任。
4、总承包项目经理和项目负责人对施工各专业分包单位的施工技术负责人及技术施工管理人员进行分部工程的安全技术交底;分项工程安全技术交底由专业工程分包单位项目经理组织专业施工员(工长)施工班长参加,由分包单位项目技术负责人进行安全技术交底;岗位安全技术交底作业人员安全技术交底,由总承包项目部按三级安全技术交底负责进行。
5、对专业工程分包单位的编制施工组织方案和安全专项施工方案,报送总承包单位技术负责人审核批准后,由总包项目部报送本工程监理总监理审核批准后实施。
工程合同交底模板

工程合同交底模板合同编号:__________甲方(业主):____________乙方(承包商):____________为确保工程施工过程中双方合作顺利,特对工程合同的具体内容进行交底,双方认真履行合同约定,共同确保工程质量和施工进度。
一、工程基本情况1.1 工程名称:____________1.2 工程地址:____________1.3 工程规模:____________1.4 工程内容:____________1.5 工程工期:____________1.6 工程造价:____________二、合同约定2.1 甲乙双方达成的合同内容包括但不限于:工程内容、工程价格、工程质量、工程进度、工程保修等。
2.2 工程款支付方式:按进度支付,首付款________%,中期款________%,验收付款________%,保修金________%。
2.3 工程质量要求:按照国家标准和合同约定,保证工程质量达到或超过相关规定标准。
2.4 工程进度安排:双方根据工程实际情况,制定合理的工程进度计划,并严格执行,确保工程按时完成。
2.5 工程保修期:从工程竣工验收之日起,保修期为______年。
三、责任分工3.1 甲方责任:提供相关工程资料、施工图纸、技术指导和施工监督,并承担工程设计变更的责任。
3.2 乙方责任:负责工程施工全过程的管理和实施,确保工程质量和进度,负责材料采购、施工人员配备等。
四、合同变更与解决纠纷4.1 合同变更:如需变更合同内容,双方及时协商一致,并签订书面变更合同。
4.2 纠纷解决:如发生工程质量、进度及款项等方面纠纷,双方协商解决,若无法达成一致,可申请相关部门或仲裁机构进行调解或仲裁。
五、其他事项5.1 工程安全:双方需确保工程施工期间的安全,严格执行相关安全规定,做好施工现场管理,确保零事故发生。
5.2 施工环境保护:双方需遵守环境保护法律法规,做好施工期间的环境保护工作,减少对周边环境的影响。
工程施工总包交底

工程施工总包交底一、工程概述本工程为某地区XX小区商业综合体项目施工总包,涵盖主体建筑、外部环境、装修等各方面施工范围,总建筑面积约为5000平方米,工程周期为12个月。
二、工程内容1. 主体建筑:包括地下室、地面建筑、楼梯间、电梯间等主体结构的施工。
2. 外部环境:包括景观绿化、道路、停车场等外部环境的施工。
3. 装修:包括商铺内部空间的装修、照明、消防、通风等设施的安装。
三、交底内容1. 施工单位的资质及人员配备:本工程由XX建筑工程有限公司承担,公司具有建筑工程施工总承包资质,施工总监为XX先生,项目经理为XX先生,施工队伍由经验丰富的技术工人组成,保证施工质量。
2. 工程进度计划:根据工程图纸和设计要求,施工单位提出了详细的工程进度计划,明确了每个阶段的工作内容和完成时间,以保证工程按时交付。
3. 安全生产措施:施工单位将严格执行相关安全规定,制定安全生产计划,设置安全防护设施,定期进行安全教育培训,确保施工现场的安全生产。
4. 施工方法和工艺要求:施工单位将遵照设计图纸和相关要求,采用适当的施工方法和工艺,保证施工质量符合要求,确保工程稳步进行。
5. 质量监督和验收标准:施工单位将建立健全的质量管理体系,实行严格的工程质量监督,并按照相关验收标准进行质量验收,确保工程质量达标。
6. 现场管理和卫生要求:施工单位将加强对现场管理,做好施工现场的卫生清洁工作,维护好周边环境卫生,避免对周边居民的影响。
7. 现场材料和设备使用管理:施工单位将对施工现场的材料和设备进行管理,防止材料浪费和设备损坏,确保施工进度和质量符合要求。
8. 合同履行及变更管理:施工单位将严格按照合同的要求履行工程任务,如有需要进行合同变更,将按照相关程序进行,确保工程进展顺利。
四、总结总包施工交底是工程施工的第一步,对工程的进展和质量有着至关重要的影响。
施工单位需要周密的计划和细致的落实,确保工程的顺利进行和质量的达标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.文明施工要求
遵守国家和工程所在地有关法规、规范、规程和标准的规定;项目部 安全文明施工目标“北京市绿色安全样板工地”。
6.安全要求
承包人应遵守国家和工程所在地有关法规、规范、规程和标准的规定, 履行文明施工义务,确保文明施工专项费用专款专用,承包人应当规 范现场施工秩序,实行标准化管理。
7.工程范围
风险幅度:钢筋、商品混凝土以及综合人工风险范围为±6%。市场价 格变化幅度在±6%以内时(包括6%)不予调整,属双方应该承担的
风险或收益;超出±6%以外时,超出部分给予调整,但调整仅限于超
出部分价差及其税金。
调整方式:超出部分采取阶段性调价,即划分单体工程的形象进度分
四个阶段(以监理及发包方项目工程管理人员签认为准):自开工之 日至±0.00完成时;自±0.00至结构封顶完成时;自结构封顶(含坡
2)经验收合格的工程, 实际竣工日期为承包人按照提交竣工验收申请 报告或按照本款重新提交竣工验收申请报告的日期(以两者中时间在
后者为准)。
10.保修责任
1)基础设施工程、房屋建筑工程的地基基础工程、主体结构工程的
保修期为设计文件规定的该工程合理的使用年限。 2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏的 保修期为5年。 3)供热与供冷系统的保修期为2个采暖期、供冷期。 4)电气管线、给排水管道、设备安装和装修工程的保修期为2年。 5)其他项目的保修期限由发包方与承包方约定。
(11)其他零星工程:负责完成合同图纸中标明的以及工程规范和技 术说明中规定的其他零星土建工程,包括但不限于散水、坡道、台阶 等。需要说明的是:室外台阶及残疾人坡道的装修面层及粘结层、残 疾人坡道栏杆由室外景观及园林绿化分包单位负责完成,室外景观及 园林绿化工程为发包人发包工程。
8、与经营预算有关的内容
天窗等以及所有门窗工程的后塞口、收口工作由中标人自行负责。包
括但不限于预留洞、预埋件、预埋管、补洞、堵洞、开洞、封堵、修 补门窗洞口、验收移交后的成品保护工作、专业分包过程质量验收工 作和招标文件中规定的与其他专业的现场配合协调工作。需要说明的 是防火卷帘门由消防专业分包负责施工。
(10)金属工程:包括但不限于电梯机房爬梯及栏杆、楼梯间栏杆、 扶手等预埋件,井道检修门、室内外爬梯,集水井、消防水池盖板、 排水沟箅子、风井及人防出入口栏杆连预埋件、户内护窗栏杆、屋顶 栏杆等。
6)工程移交完成且竣工资料移交档案馆后累计支付至合同(不含暂
列金及暂估价专业分包)的85%;
7)最终结算完成后累计支付至结算金额的95%;
8)结算金额的5%为本工程质保金,如承包人无违上述合同工程量指承包人自施范围内合同工程量,不含暂估价专
业分包及暂列金额。
窗)、外门(包括阳台门、露台门)、单元门、入户门纳入暂估价专
业分包范围,以专业分包方式实施外,中标人负责完成合同图纸中标 明的以及工程规范和技术说明中规定的其他所有门(含其五金工程) 工程。此类门窗包括但不限于中标人范围内的门、木门、通风百叶、 管道井门、防火门、人防门、隔声门、以及合同图纸中标明其他门窗、
咨询单位:北京华银建设工程咨询有限公司
2.工程概况
3.工期
3.1 计划开工日期:2014年6月30日(以监理发出的开工通知为准), 计划竣工日期:2016年9月30日,计划合同工期:824日历天。 具体开工日期以发包人或工程监理发出的开工令为准。 3.2工期延误赔偿:每延期竣工一天承包人向发包人支付合同总价 的万分之五,不足一天按一天计。延期超过2个月的发包人有权单 方面解除合同。误期违约金总额不超过工程结算金额的10%。
7.1工程范围:11#楼、12#楼、16#楼、17#楼、18#楼、19#楼、 20#楼、21#楼、22#楼、23#楼、地下车库及其出入口,包括主体 及配套设施工程施工图纸所示范围内的全部自行施工的建筑、装饰、 机电安装工程等。 土建工程:
包括图纸所示全部地基与基础、主体结构、装饰装修工程、屋面工程
等,包含但不限于专业工程设备基础、预留洞、预埋件、预埋管、堵 洞、开洞、封洞、土方回填等施工图纸所示的全部工作,包括但不限 于:
屋面结构)至安装工程完成时;各阶段对应施工周期造价信息下限取
算术平均值计算变化幅度。
8.6洽商调整
1)变更洽商免计为土建单项变更洽商单个清单子目5000元,安装单 项变更洽商单个清单子目3000元。若变更洽商涉及到多个楼座时,
按每个单位工程(即楼号或地库)单独计量后的价款判定是否免计。
2)洽商申报时需后附工程价格预算,未经甲方确认预算金额,该洽 商不得施工,如未经确认就自行施工,后果自行承担。
2)承包人收取专业分包及发包人发包项目安全质量押金,该押金按
各分包合同价款(不含设备费)的1%计算,且不得超出3万元,同时 应确保在工程竣工后如无安全质量事故全额退还相关单位。
8.5价格调整:
调整范围:本工程仅调整建筑专业分部分项工程量清单中结构用钢筋 (不含措施筋)、结构用预拌混凝土及各专业分部分项工程量清单中 人工综合工日。
8.7付款方法
1)完成结构正负零验收合格后付已完合同工程量70%;
2)9层以下住宅楼完成6层结构并验收合格后,累计支付至已完工程 量的70%;
3)所有楼座结构工程封顶并验收合格后,累计支付至已完工程量的 70%;
4)装修及安装工程按每月完成并验收合格后累计支付至已完工程量 的70%;
5)竣工验收完成后累计付款至已完工程的80%;
窦店镇沁园春景东区(三标段) 总承包合同交底
1.工程简介
2.工程概况
3.工期
4.质量要求
5.文明施工要求 6.安全要求 7.工程范围 8、与经营预算有关的内容
1.工程简介
建设单位:北京城建和泰房地产开发公司 设计单位:北京中联环建文建筑设计有限公司
施工单位:北京城建二公司第二十九项目部
监理单位:北京铁城建设监理有限公司
8.4总包服务费的费率为风险包干费率,一律不再调整。
1)总包服务费均按专业分包工程合同额(不含设备费)的1%计(若 为各标段总价,按建筑面积比例分摊),红线内小市政工程及园林绿 化工程按合同额(不含设备费)的1%计,结算时按红线内小市政工 程及园林绿化工程中标合同额进行调整,按照各标段建筑面积占总建 筑面积的比例分摊。
8.1本项目采用固定单价合同(合同另有约定的除外),工程量为暂 估,最终按发包人下发的施工图纸为准计量。暂定工程量重计量、变 更及洽商、结算及付款等均采用调整后最终确认的单价,合同总价中
承包人直接负责施工及管理工作所需要的费用除因暂定工程量调整、
材料暂估价调整、合同约定风险范围外调整、工程变更及其他合同文 件允许的调整外,一概不再调整。
10)变更洽商、调价部分、零星工程等合同调整金额在工程结算后按
照合同约定支付。
9.竣工验收
1)竣工验收指承包人完成了全部合同工作后,发包人按合同要求进 行的验收,承包人负责整理和提交的竣工验收资料应当符合工程所在 地建设行政主管部门和(或)城市建设档案管理机构有关施工资料的 要求,具体内容包括:竣工图纸、竣工验收申请、中间验收资料等。 竣工验收资料的份数:全部竣工资料(包括全套竣工图)的份数: 4 套,含4套竣工蓝图、可晒印的透明图1套,AUTOCAD电子版竣工图 1套(光盘)。 提交2套本工程的全套归档资料给发包人自用 。
(8)室内装饰装修工程:
二标段及三标段:除住宅户内、住宅公共区域为精装修纳入暂估价专 业分包范围,以专业分包方式实施外,中标人需完成合同图纸中标明
的以及工程规范和技术说明中规定的其他全部室内装饰工程,包括但
不限于商业配套、住宅地下工程、车库等。
(9)门窗工程:除全部窗(含室外百叶窗、塑钢窗、断桥铝合金门
3.3允许延长工期的情况:
1.一周内非承包人原因造成的停水、停电、停气造成停工累计超过 8小时; 2. 根据本合同条件和工程的总体安排,发包人发出的延期指示, 承包人有权要求增加费用,并支付合理利润; 3. 在工地发现地下文物或爆炸物等而需全面停工处理。
4.质量要求
工程质量标准合格,附沁园春景北区(三标段)交房标准。项目部质 量目标结构长城杯、建筑长城杯。
负责;商业配套外墙保温工程由外墙装饰工程专业负责。
(7)外立面装饰装修工程:除以下说明外承包人负责完成合同图纸
中标明的以及工程规范和技术说明中规定的全部外立面及其附属物的 供应和安装工作。需要说明的是: ①商业配套外墙装饰工程及本项目全部外墙石材装饰工程为暂估价专 业分包工程,由专业分包人负责施工。外墙石材的打胶及与其他交界 面的收口,外墙石材安装后的成品保护由承包人负责。承包人负责外 墙砌筑抹灰,承包人还需负责专业分包过程质量验收工作和招标文件 中规定的与其他专业的现场配合协调工作(包括向分包人免费提供外 脚手架及吊篮使用)
(1)土方工程:包括配合土方开挖进行定位放线(含邀请具有相应
资质的测绘院进行复测)、安全防护、人工清槽、钎探、肥槽回填
(开挖范围)、局部土方换填(含静载力实验)、房心回填、场区回 填等全部工作。需要说明的是:
①人工清槽指基础垫层底标高以上200mm范围内为人工清槽,垫层 底标高以上200mm(含200mm)处以上土方开挖为土方分包施工, 如施做CFG桩地基处理或基础换填,则无人工清槽工作。
②车库出入口、自行车出入口挖填土方由承包人负责。
(2)钢筋混凝土工程:负责完成合同图纸中标明的以及工程规范和
技术说明中规定的全部钢筋混凝土工程。钢筋混凝土工程包括钢筋、 模板、混凝土以及与它们有关的辅助工作,包括但不限于后浇带、止 水带、沉降缝、施工缝以及定义在总包工作范围内的设备基础、预留 洞、预埋件、预埋管(含人防密闭管及测压管)、堵洞、开洞、封堵 等。钢筋工程采取的措施如铁马、梯子筋等措施筋在投标报价中考虑 计入,结算时不予调整。 (3)砌筑工程:负责完成合同图纸中标明的以及工程规范和技术说 明中规定的所有砌筑工程,包括砖砌体、砌块砌体等全部砌筑工程。
