施工组织总体部署

合集下载

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述施工组织设计是建筑工程施工管理中的重要环节,它涉及到施工过程中的各项工作安排和协调,是确保工程顺利进行的关键。

总体施工部署是施工组织设计的一个重要组成部分,它包括了施工计划、资源配置、施工方法等方面的安排。

本文将详细介绍施工组织设计中的总体施工部署内容。

一、施工计划1.1 制定施工进度计划:根据工程的工期和施工任务,确定施工的起止时间和工期计划,合理安排各个施工阶段的工作内容和时间节点。

1.2 制定施工资源计划:根据施工任务的具体要求,确定所需的人力、物力、机械设备等资源,并合理配置,确保施工过程中资源的充分利用。

1.3 制定施工质量计划:确定施工过程中的质量控制措施和检验标准,确保工程质量符合设计要求。

二、资源配置2.1 人力资源配置:根据施工计划确定的施工任务,合理配置施工人员数量和岗位,确保施工过程中人力资源的充分利用和协调。

2.2 物力资源配置:根据施工计划确定的施工需要,合理配置建筑材料、施工设备等物资资源,确保施工过程中物资供应的及时性和充足性。

2.3 技术资源配置:根据施工任务的技术要求,配置具备相应技术能力的施工人员和工程技术支持,确保施工过程中技术资源的配备和应用。

三、施工方法3.1 确定施工工艺流程:根据工程的特点和要求,确定施工的具体工艺流程和施工方法,确保施工过程中工艺的合理性和高效性。

3.2 制定安全施工措施:根据工程的安全要求,制定安全施工措施和应急预案,确保施工过程中安全控制的有效性和可靠性。

3.3 确定施工现场管理制度:建立施工现场管理制度和规范,明确施工人员的职责和权限,确保施工现场管理的有序性和规范性。

四、施工监督4.1 设立监理机构:确定施工监理机构和监理人员,负责对施工过程进行监督和检查,确保施工质量和进度的达标。

4.2 实施监督措施:监理机构对施工现场进行定期检查和监督,及时发现和解决施工过程中的问题和隐患,确保工程质量和安全。

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述:施工组织设计是指在建设工程项目中,根据工程特点和施工条件,制定合理的施工组织方案,包括总体施工部署和施工工艺流程等。

总体施工部署是施工组织设计的重要组成部份,它涉及到施工过程中的各个环节和工作内容。

本文将从五个方面详细阐述施工组织设计的总体施工部署。

一、施工现场布置1.1 施工场地选择在总体施工部署中,首先需要选择合适的施工场地。

要考虑到场地的地理位置、地形地貌、气候条件等因素,确保施工安全和施工效率。

1.2 施工场地平整在施工场地选择后,需要进行场地平整工作。

包括清理垃圾、平整土地、修筑暂时道路等。

这些工作的完成将有助于施工设备和材料的进入,并提高施工效率。

1.3 施工场地标识为了确保施工过程中的安全,需要在施工场地进行标识。

例如,设置警示标志、划定施工区域等,提醒工人和过往人员注意施工区域的存在。

二、施工人员组织2.1 施工人员配备在总体施工部署中,需要根据工程规模和施工进度,合理配备施工人员。

包括施工管理人员、技术人员、工人等。

确保施工过程中的各项工作有序进行。

2.2 施工人员培训为了确保施工人员具备必要的技能和知识,需要进行相关培训。

包括安全培训、技术培训等。

提高施工人员的专业素质,减少施工事故的发生。

2.3 施工人员管理在施工过程中,需要对施工人员进行管理。

包括考勤管理、工作安排等。

确保施工人员按时到岗,按照施工计划进行工作。

三、施工设备准备3.1 施工设备选型在总体施工部署中,需要根据工程特点和施工要求,选择合适的施工设备。

包括起重机械、混凝土搅拌站等。

确保施工设备能够满足施工需要。

3.2 施工设备调试在施工前,需要对施工设备进行调试和检验。

确保施工设备的正常运行和安全性能。

3.3 施工设备维护在施工过程中,需要对施工设备进行定期维护和保养。

确保施工设备的可靠性和使用寿命。

四、施工工艺流程4.1 施工工艺确定在总体施工部署中,需要确定合适的施工工艺流程。

2、施工程序及总体组织部署

2、施工程序及总体组织部署

第二章、总体组织部署及施工程序一、施工部署如我公司有幸中标徐州市潘安湖生态湿地公园(湿地西区水生植物栽培、醉花岛、石榴岛)BT工程,我们将把该工程列为我公司重点工程之一,成立强有力的项目经理部,严格按江苏省及徐州市有关规定做到文明施工,规范施工,严格把好各道施工工序的质量关,确保工程质量,并按合同要求如期完成工程建设,本工程采用项目法管理进行组织施工,为确保工程按时优质完成施工任务,力争提前完成,在施工部署上将分区确立施工重点,按施工总进度计划合理安排劳动力、物力、财力,尽量做到综合平衡配套施工,确保工程顺利完成。

(一)施工构想进场后,项目施工目标将进一步分解分细,确定各部分质量、进度目标,建设中我们切实贯彻全面质量管理体系,精心施工,精心组织,精心指挥,在施工中,公司各部门将全力支持施工,一是公司负责人亲临现场领导,做好协调工作,做到解决问题及时,促使工程加快建成,努力确保优良;二是工地组织项目法施工,建立以项目经理为核心的工地项目班子,真正承担起共同实施的担子,切实加强施工作业的具体领导;三是加强以班组长为骨干的班组一级为基础的施工队伍建设,使整个施工过程始终形成强有力的三级组织的生产管理网格。

(二)施工准备1、现场交接准备我公司如中标本工程后,将在收到中标通知书3天内组成“徐州市潘安湖生态湿地公园(湿地西区水生植物栽培、醉花岛、石榴岛)BT工程项目经理部”,派有关人员进驻施工现场,进行现场交接的准备,其重点是对各控制点、控制线、标高等进行验收和复核,对目前的施工现场进行调整准备,以使整个现场能符合我公司的布置原则及要求,这些工作拟在正式进场前全部完成。

2、技术准备自进场之日起立即着手技术准备,组织施工人员学习施工规范、会审纪要和施工组织设计,并要熟练掌握施工技术。

一方面使有关人员能仔细阅读施工图纸,了解设计意图及相关细节,另一方面开展有关钢筋翻样,木工翻样,混凝土级配,图纸会审,技术交底等技术准备工作,同时根据施工需要编制更为详尽的施工作业指导书,使工程开始就受控于技术管理,从而确保工程质量。

施工总体部署

施工总体部署

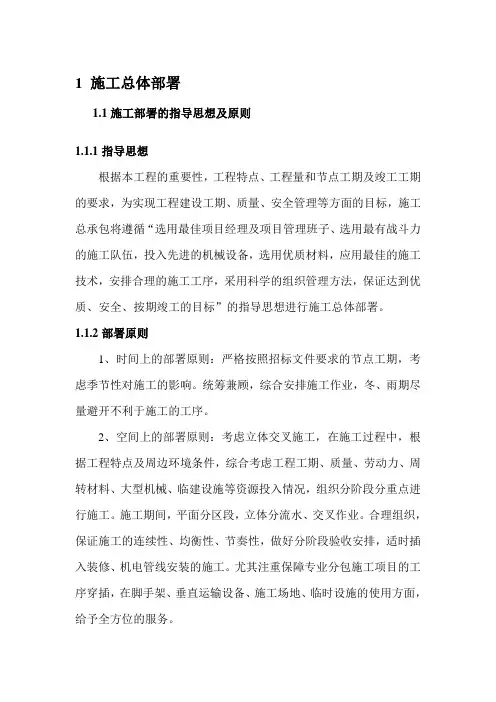

1 施工总体部署1.1施工部署的指导思想及原则1.1.1指导思想根据本工程的重要性,工程特点、工程量和节点工期及竣工工期的要求,为实现工程建设工期、质量、安全管理等方面的目标,施工总承包将遵循“选用最佳项目经理及项目管理班子、选用最有战斗力的施工队伍,投入先进的机械设备,选用优质材料,应用最佳的施工技术,安排合理的施工工序,采用科学的组织管理方法,保证达到优质、安全、按期竣工的目标”的指导思想进行施工总体部署。

1.1.2部署原则1、时间上的部署原则:严格按照招标文件要求的节点工期,考虑季节性对施工的影响。

统筹兼顾,综合安排施工作业,冬、雨期尽量避开不利于施工的工序。

2、空间上的部署原则:考虑立体交叉施工,在施工过程中,根据工程特点及周边环境条件,综合考虑工程工期、质量、劳动力、周转材料、大型机械、临建设施等资源投入情况,组织分阶段分重点进行施工。

施工期间,平面分区段,立体分流水、交叉作业。

合理组织,保证施工的连续性、均衡性、节奏性,做好分阶段验收安排,适时插入装修、机电管线安装的施工。

尤其注重保障专业分包施工项目的工序穿插,在脚手架、垂直运输设备、施工场地、临时设施的使用方面,给予全方位的服务。

3、施工总平面布置原则:坚持阶段性、适用性、灵活性及可改造性兼顾的原则。

科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和可移换性,以施工总进度计划为依据进行阶段性调整,为总承包及各专业分包提供服务场地,最大限度地减小临设占地对后期业主指定承包人施工绿化和室外道路工程的影响,做到投入最低,收效最大,经济适用。

4、施工资源部署原则:考虑人、财、机、料合理配置①根据该工程的重要性,公司将选派高素质的专业管理人员,选用最有战斗力的管理和施工队伍,组建成一支优秀的项目团队。

②我公司强大的资金实力,是工程资金有效运转的坚强后盾。

我公司将为本工程设立专用账户,专款专用。

对各专业分包的资金流向进行控制,确保工程资金有效利用。

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述:施工组织设计是建筑工程项目中至关重要的一环,它涉及到项目的整体规划和组织安排。

总体施工部署是施工组织设计的重要组成部分,它包括了项目的整体施工策略和安排。

本文将详细阐述总体施工部署的四个部分,包括施工队伍组织、施工工期安排、施工资源配置和施工质量控制。

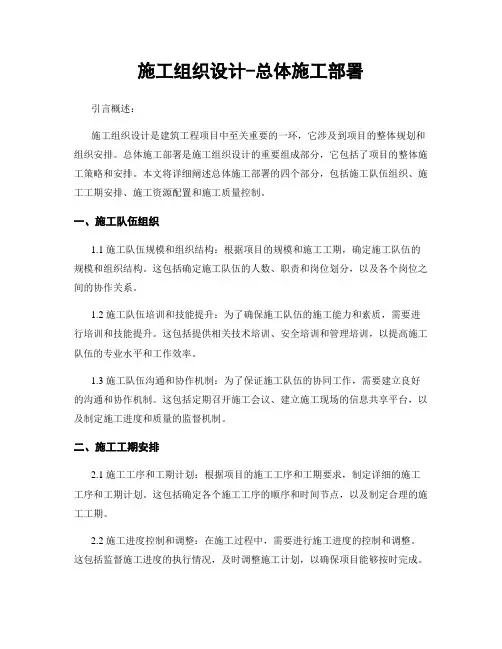

一、施工队伍组织1.1 施工队伍规模和组织结构:根据项目的规模和施工工期,确定施工队伍的规模和组织结构。

这包括确定施工队伍的人数、职责和岗位划分,以及各个岗位之间的协作关系。

1.2 施工队伍培训和技能提升:为了确保施工队伍的施工能力和素质,需要进行培训和技能提升。

这包括提供相关技术培训、安全培训和管理培训,以提高施工队伍的专业水平和工作效率。

1.3 施工队伍沟通和协作机制:为了保证施工队伍的协同工作,需要建立良好的沟通和协作机制。

这包括定期召开施工会议、建立施工现场的信息共享平台,以及制定施工进度和质量的监督机制。

二、施工工期安排2.1 施工工序和工期计划:根据项目的施工工序和工期要求,制定详细的施工工序和工期计划。

这包括确定各个施工工序的顺序和时间节点,以及制定合理的施工工期。

2.2 施工进度控制和调整:在施工过程中,需要进行施工进度的控制和调整。

这包括监督施工进度的执行情况,及时调整施工计划,以确保项目能够按时完成。

2.3 施工工期风险管理:在施工工期安排中,需要考虑到可能出现的风险因素。

这包括天气因素、材料供应延迟等,需要制定相应的风险应对措施,以减少施工工期的风险。

三、施工资源配置3.1 人力资源配置:根据施工工序和工期计划,合理配置人力资源。

这包括确定各个工序所需的人员数量和技能要求,以及合理安排人员的工作时间和休息时间。

3.2 物资资源采购和管理:根据施工工序和工期计划,进行物资资源的采购和管理。

这包括确定所需物资的种类和数量,与供应商进行合作,及时供应物资,并进行物资的管理和使用。

3.3 设备资源调配和维护:根据施工工序和工期计划,合理调配设备资源。

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述:施工组织设计是指在工程施工过程中,根据工程特点和施工要求,合理安排施工流程、确定施工方法、制定施工计划和施工组织方案的过程。

总体施工部署是施工组织设计的重要环节,它涉及到施工的整体安排和协调,对于工程项目的顺利进行具有重要意义。

本文将从五个大点阐述总体施工部署的内容和要点。

正文内容:1. 施工组织设计的背景和目的1.1 工程特点和施工要求1.2 施工组织设计的目的和意义1.3 施工组织设计的基本原则2. 施工组织设计的基本流程2.1 工程资料的收集和整理2.2 施工工艺的选择和确定2.3 施工方法和施工方案的制定2.4 施工计划的编制和优化2.5 施工组织方案的编制和评审3. 施工组织设计的要点和注意事项3.1 施工流程的合理安排3.2 施工任务的明确分工3.3 施工资源的合理配置3.4 施工风险的评估和控制3.5 施工质量的保障措施4. 施工组织设计的实施和监督4.1 施工组织方案的实施4.2 施工过程的监督和控制4.3 施工组织设计的调整和优化5. 施工组织设计的效果评估和总结5.1 施工过程的效果评估5.2 施工组织设计的总结和改进5.3 施工组织设计的经验总结和分享总结:总体施工部署是施工组织设计中的重要环节,它涉及到施工的整体安排和协调。

施工组织设计的内容包括背景和目的、基本流程、要点和注意事项、实施和监督以及效果评估和总结。

在进行施工组织设计时,需要充分考虑工程特点和施工要求,遵循基本原则,合理安排施工流程,明确分工,合理配置资源,评估和控制风险,保障施工质量。

通过实施和监督施工组织设计,及时调整和优化方案,最终达到工程项目的顺利进行和高效完成的目标。

同时,对施工组织设计的效果进行评估和总结,总结经验并进行改进,为今后的工程项目提供借鉴和参考。

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述:施工组织设计是建造工程中至关重要的一环,它涉及到项目的整体规划和组织安排。

总体施工部署是施工组织设计的重要内容之一,它包括施工计划、资源调配、工程进度控制等方面。

本文将详细介绍施工组织设计中的总体施工部署,包括施工计划的制定、资源的合理调配、工程进度的控制等。

一、施工计划的制定1.1 确定施工目标和要求:在制定施工计划之前,首先需要明确施工的目标和要求。

这包括工程的质量要求、工期要求、安全要求等。

惟独明确了目标和要求,才干更好地制定施工计划。

1.2 制定施工流程:根据工程的特点和要求,制定详细的施工流程。

施工流程应包括各个施工阶段的工序、工艺、工期等内容。

通过制定施工流程,可以合理安排施工工序和工期。

1.3 制定施工进度计划:根据施工流程,制定详细的施工进度计划。

施工进度计划应包括每一个工序的开始时间、结束时间、工期等内容。

通过制定施工进度计划,可以清晰地了解工程的进度安排。

二、资源的合理调配2.1 确定施工人员需求:根据施工计划和工程的特点,确定所需施工人员的数量和专业。

同时,还需要考虑到施工人员的技术水平和工作经验等因素。

2.2 配置施工设备和机械:根据施工计划和工程的需要,合理配置施工设备和机械。

这包括起重机械、混凝土搅拌设备、施工车辆等。

合理配置施工设备和机械可以提高施工效率。

2.3 采购施工材料:根据施工计划和工程的需要,及时采购所需的施工材料。

采购施工材料应考虑到质量、价格和供货周期等因素,以确保施工进度的顺利进行。

三、工程进度的控制3.1 施工进度的监控:通过对施工进度的监控,及时了解施工发展情况。

可以采用进度表、甘特图等工具,对施工进度进行可视化管理。

3.2 解决施工中的问题:在施工过程中,可能会浮现各种问题,如施工工艺不合理、施工材料不符合要求等。

及时解决这些问题,可以避免对施工进度的影响。

3.3 调整施工计划:如果发现施工进度存在偏差,需要及时调整施工计划。

施工组织设计-总体施工部署

施工组织设计-总体施工部署

施工组织设计-总体施工部署引言概述:施工组织设计是指在工程施工过程中,根据工程项目的特点和要求,制定相应的施工组织方案,明确施工任务、工序和工艺,并合理安排施工人员、设备和材料等资源,以确保工程施工的顺利进行。

总体施工部署是施工组织设计中的重要环节,它涉及到整个施工过程的安排和协调,对于项目的质量、进度和安全都有重要的影响。

一、施工任务的明确1.1 确定工程的施工范围和施工内容在总体施工部署中,首先需要明确工程的施工范围和施工内容。

这包括确定工程的起止点、主要施工工序和工艺要求等。

只有明确了施工任务,才能有针对性地制定后续的施工计划和资源配置。

1.2 制定施工进度计划在施工组织设计中,制定施工进度计划是十分重要的一环。

通过合理安排施工工序和工艺,确定施工的起止时间,并制定详细的进度计划表。

同时,要考虑到施工过程中可能出现的不可控因素,如天气等,合理预留一定的时间余量,以确保工程能够按时完成。

1.3 确定施工质量要求在总体施工部署中,还需要明确工程的质量要求。

这包括确定施工过程中的检验标准和验收标准,制定相应的质量控制措施,并明确质量检验的时间节点和责任人。

只有明确了质量要求,才能有效地进行质量控制和质量管理。

二、施工人员和设备的安排2.1 确定施工人员的数量和岗位职责在总体施工部署中,需要根据工程的规模和施工任务的复杂程度,确定施工人员的数量和岗位职责。

同时,要合理安排施工人员的工作时间和轮班制度,确保施工过程中有足够的人力资源。

2.2 配置适当的施工设备和机械在施工组织设计中,还需要根据工程的需要,合理配置施工设备和机械。

这包括确定设备的种类和数量,以及设备的使用时间和使用方式等。

同时,要保证设备的正常运行和维护,以提高施工效率和质量。

2.3 建立施工人员和设备的协调机制在总体施工部署中,需要建立施工人员和设备的协调机制。

这包括明确各个岗位之间的工作关系和沟通渠道,确保施工人员和设备之间的协同配合。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第三章施工组织总体部署沙田湖景花园施工总承包工程是以住宅为主的商住楼工程。

该工程占地面积大、规模大,开盘发售工期紧,施工中单位众多,有基坑支护工程、桩基工程、防水工程、消防工程、电梯安装、精装修、智能化工程、高低压变配电安装工程、人防设备工程、低压系统等专业分包单位。

施工部署主要确保安全、围绕工期控制、质量管理、施工协调配合(结构施工与室内粗装修、精装修施工的协调配合、土建工程与安装与专业分包的协调配合)的重点进行部署,组织充足的资源、合理配置,确保本工程的施工满足业主的要求。

我单位将整合优势资源,发挥实施大型项目的技术优势、管理优势和资源优势,以国家相关法律法规和规范、标准为依据,采用成熟有效的施工总承包管理模式,应用安全、科学、先进的施工技术,坚持过程精品,通过精心组织、精心施工,交付业主满意工程。

第一节工程总体目标本工程施工总体目标见下表:第二节工程特点和重难点分析1.工程特点本工程的特点归纳为以下几点:群体建筑、单体建筑较多、地下室建筑面积大本项目为群体商业、住宅小区,其中32层的高层住宅4栋,28层的住宅1栋,1层商业楼1栋,地下室一层,为停车库、设备用房。

机电安装内容多、各专业协调配合繁杂本工程作为群体住宅小区,机电安装有:通风及排烟工程、空调工程、强电工程、给排水工程、弱电工程等,需认真梳理各系统之间的关系,协调各专业安装顺序,对于既有综合管线平衡设计进行核查,在满足设计、规范的基础上必须满足净空高度、使用功能和美观的要求。

对于管线比较密集的水泵房、走廊、管井等部位应严格控制,并推行样板制度。

机电安装工程须与土建工程紧密配合,预留洞口位置应准确,洞口封闭应及时。

与专业分包施工单位的配合达30多个专业。

防水工程施工面积大、防水施工质量要求高本工程地下室的防水等级为二级(除电设备用房为一级外),作为影响重要使用功能的防水工程质量要求高。

本工程前期工期紧、质量要求较高本工程体量大,样板房、销售中心施工工期紧张;作为高层住宅质量,施工质量要求较高。

2.工程重难点分析.地下室面积大,防渗抗裂要求高本工程设一层地下室,面积约,主要用作地下车库,对防渗抗裂要求比较高。

.体量大,前期工期紧本工程总建筑面积约㎡,其中地上部分建筑面积约㎡,地下室约㎡,因此本工程体量比较大,甲方要求前期节点工期相对比较紧张,尤其是地下室施工阶段、2#楼(商业楼)销售中心主体结构装饰装修施工工期比较紧张,因此进度控制是本工程的重点,也是难点。

.总包全面管理与协调本工程体量大,工期紧,除我司自行施工内容外还有众多的专业分包单位,给总包管理与协调带来很大难度。

专业分包单位工程有:基坑支护工程、白蚁防治工程、住宅入户门、防火门工程;消防工程;管道燃气工程;智能化工程;有线电视工程;电话及网络工程;电梯工程;首层安防工程;高低压变配电安装工程;市政道路工程;信报箱制安工程、门牌标识系统;室内二次精装修工程;园林园建工程等。

专业分包工程主要为贯穿整个施工过程的装饰精装修、以及后期的安装阶段,作业单位多、人员数量大、穿插或交叉作业多,直接考验了我司在安全、质量、进度、文明施工等方面的总承包管理能力。

3.针对工程重点、难点的相对措施.地下室防裂抗渗漏措施地下室渗漏是建筑工程中的质量通病,直接影响室内的美观和使用。

我们根据本工程的结构设计特点并结合多年施工经验主要从以下几点进行控制:(1)混凝土结构是地下防水的永久性屏障,须保证混凝土结构的完整性。

地下室按照设计的后浇带位置划分施工区段,每个区段混凝土应连续浇筑,基础底板未经设计允许不得留设施工缝。

(2)穿外墙的管道、埋件以及加固模板用的穿墙丝杆均应加焊止水片或止水环,并且周边满焊。

(3)混凝土浇筑应加强过程控制,振捣密实,混凝土养护不少于14天。

(4)地下室外防水应加强成品保护,施工完后及时隐蔽以防被其它工序破坏。

(5)重视地下室防水细部节点处理,尤其对于后浇带、施工缝、阴阳角等部位必须严格按照图集进行施工。

.确保工期的措施本工程单体建筑多、体量大,甲方对节点工期提出了明确的要求,其中销售中心及样板房对外开放的节点要求,此前阶段施工任务最大、工期最紧张,为保证甲方的节点工期计划,我司拟主要采取以下措施:(1)根据节点工期要求编制控制性进度计划,根据控制性进度计划编制季度、月、旬、周进度计划用于指导现场施工、物资采购等,同时对进度计划进行动态管理。

(2)根据进度计划和预算工程量编制劳动力使用计划、物资进场计划、机械进场计划等,确保工程顺利进行。

(3)认真执行总承包管理职责,合理安排施工顺序,对各家分包单位编制工作面(或工序)交接计划,积极协调处理施工中的配合问题。

.总包全面协调与管理1、我司将专业分包工程均纳入我司总包管理的范围,在进度、质量、安全、文明施工等方面进行统一管理、协调。

(1)进度管理:根据发包方的要求编制实施性总进度计划,制定各阶段节点工期目标和各分包(或供应商)进退场时间,作为总工期控制依据。

在施工过程中根据总工期目标制定季度、月、周施工进度计划,采用动态控制方法及时进行修正,确保总工期实现。

(2)质量管理:总包单位将派人参加各专业工程的质量验收,同时协调不同专业工程之间的工序交接。

在施工中尤其在装修安装阶段,对进入现场贵重设备、材料或已完工的工程统一组织各分包进行成品保护。

(3)安全管理:建立健全由总包项目经理任安全管理小组组长,各分包负责人、专职安全员参与的安全管理体系,采取定期检查、专项检查、每日巡查等方式进行安全检查,对存在安全隐患按照“三定”原则进行整改、落实。

本工程重大危险源比较多,如:外脚手架、塔吊安装、高大模板,安全管理难度极大。

在具有重大危险源的主要分部分项施工前编制有针对性的安全施工方案,严格执行审批程序和专家论证制度。

在施工中重大危险源作为安全管理重点。

(4)文明施工:总包单位将根据施工总体部署要求,分阶段绘制现场平面布置图,合理规划物料堆放场和加工场,尤其对专业分包指定加工堆放场,以免现场混乱。

指定建筑垃圾统一堆放点,要求定期进行清运。

(5)垂直运输设备:主体结构施工后期,安装、装修工程插入施工,大量的建筑材料和施工人员使垂直运输设备压力比较大,作为总承包单位需对各专业分包和劳务分包进行统一协调,安排电梯倒班运作。

对于可长期保存的装修材料原则上夜间进行材料运输,减少白天人货电梯施工高峰期的压力。

另外,作为总包单位将每周定时召开总包协调例会,每天召开碰头会及时解决工程施工中各家单位配合协调问题。

第三节施工总体部署针对沙田湖景花园工程项目总承包工程的结构和现场特点,在土建施工阶段要重点抓住地下室结构、主体结构施工,及时插入样板房及销售中心装修施工,同时做好安全生产及环保施工工作。

在装修安装阶段重点抓住内装修细部处理和各专业分包单位的协调施工。

合理安排施工工序、抓住工程施工重点控制是保证整个工程质量及工期按时实现的关键。

在施工部署上,我们本着“主体连续施工,安装、装修穿插进行”的原则,结合工程的实际情况部署施工。

根据现场条件和甲方要求,本工程暂定于2015年5月20日开工,2017年4月19日竣工验收完成,施工期间有雨季、炎热天气、冬季寒冷天气等并伴有多个节假日(特别有两个春节放假),前期工期很紧。

因此,为保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,必须充分考虑到各方面的影响因素,从时间、空间的总体布局考虑,合理安排任务,调配人力、资源。

1、时间部署——考虑季节施工因素根据总施工进度的安排,基坑支护、大土方开挖工程以及桩基工程、地下室结构施工横跨雨季,制定雨季施工措施,合理安排砼结构施工确保工程质量及进度。

地下防水工程结束后,及时进行回填土施工;结构封顶后,立即插入屋面工程专业施工及配合外装修工程;室内方面,在初装修工作完成后,立即协调、配合业主进行精装修施工。

2、空间部署——考虑平面分段流水施工本工程栋数较多,工期紧,要充分利用空间合理划分施工段流水施工。

结构验收分两次进行:地下室结构验收和地上主体结构验收。

外墙面、屋面工程、粗装修在主体结构验收后开始施工,为保证工程进度的顺利进行以及各分部分项工程的流水穿插作业,要及时联系甲方、监理、质监站等有关部门做好主体工程的验收工作。

3、工艺部署——考虑分部流程按照先地下,后地上;先结构,后装修;先土建,后安装专业的总施工顺序原则进行部署。

4、资源部署——考虑机械设备、模板配置垂直运输:4.1.1、塔吊设置:本工程施工总共设置3台塔吊,具体布置见平面布置图。

塔吊主要负责基础及主体结构模板、钢筋、钢结构及零星混凝土的垂直运输。

4.1.2、施工电梯设置:本工程施工总共设置3部施工电梯,1号商业、住宅楼,3号商业、住宅楼和4号商业、住宅楼,5号商业、住宅楼和6号商业、住宅楼分别配置1部施工电梯,负责人员及砌筑、装修材料的垂直运输,在地下室施工完成后,进行施工电梯基础施工,达到强度后开始(主体大约达到6层时)施工电梯安装。

4.1.3混凝土输送泵设置:本工程施工总共设置3台混凝土输送泵,地下室结构施工阶段设置3个混凝土泵摆放区,主体施工阶段各个区域安排2台混凝土输送泵。

本工程模板体系:本工程所有模板采用18mm厚防水木胶合板模板。

主体结构混凝土采用商品混凝土,混凝土罐车运输到工地,采用混凝土输送泵浇筑和塔吊配合浇筑梁、柱节点部位。

5、配备充足的周转材料和施工用料,提前加工各种定型柱模、墙模。

6、本工程外墙脚手架采用双排落地钢管脚手架或型钢悬挑脚手架,脚手架外侧满挂阻燃密目安全网。

人行通道上方的防护棚采用双层竹笆进行隔拦。

模板支撑架采用门式钢管脚手架,搭设方案根据具体施工图经计算后确定。

7、装修工程一定要遵循“先里后外,先湿作业后干作业”的大原则进行施工,减少工序间的干扰及污染,做好成品保护;坚持样板制度,在大面积装修之前先做好样板,待业主认可后方可开始进行大面积施工。

8、本工程给水、排水、消防、空调、电气等各种管道设施繁多,施工前必须组织各专业进行图纸会审,研究综合管线的布排工作,对管线位置、标高相矛盾的情况提前解决,做好室内管线综合布置,处理好各种管线的综合交叉,理顺顺序后再进行安装工作,提前插入各单项系统的施工及调试,避免日后因管线“错、漏、碰、缺”等情况造成的返工,浪费人力物力。

9、总包管理工作作为本合同项目的重要组成部分,应科学合理安排,以保证整个施工过程的和谐统一。

统一安排各分包的使用场地、人员、机械、安全防护、脚手架等资源,并对分包及业主指定专业分包的质量、进度、工期实施全面管理,采取切实可行的行政和经济手段使分包商严格按总包的统一安排进场施工,按时完工退场,保证质量。

第四节施工组织和协调管理1、施工组织管理管理层的组织:我公司选配管理过类似大型工程、有丰富施工管理经验、且有优良业绩的人员担任本工程的项目经理。
