拆除爆破专项方案详解
拆除爆破工程施工方案

拆除爆破工程施工方案1. 引言拆除爆破工程是一项需要高度专业知识和技术的工程,它在建筑、基础设施建设等领域有着广泛的应用。
本文将详细介绍拆除爆破工程的施工方案,包括工程准备、方案设计、安全措施等内容,以确保工程的顺利进行。
2. 工程准备在进行拆除爆破工程之前,必须进行一系列的工程准备工作,以确保施工的安全和顺利进行。
2.1 环境调研在进行拆除爆破工程前,需要对工程所在的环境进行调研,包括周边建筑物、道路、管道、电力线路等。
通过详细的调研,可以了解到潜在的风险和隐患,并采取相应的安全措施。
2.2 施工人员培训拆除爆破工程需要经验丰富的工程师和炸药技术人员进行操作,因此,在施工前要进行相关工程师和技术人员的培训,并确保其具备必要的专业知识和技能。
2.3 施工准备材料施工准备材料包括拆除工具、安全设备、爆破物品以及其他必要的工程设备。
材料的准备要根据工程的具体需求进行选择和采购。
3. 方案设计拆除爆破工程的方案设计是施工的关键步骤,它需要综合考虑多种因素,包括工程的结构、材料等。
下面是一个常用的方案设计流程。
3.1 工程结构分析首先,对待拆除的工程进行细致的结构分析,包括建筑物的材质、结构强度等信息。
通过结构分析,可以确定最合适的拆除方法和爆破方案。
3.2 爆破方案设计根据工程的结构分析结果,设计适合的爆破方案。
爆破方案要考虑到工程的特点,并尽量以最安全的方式进行拆除。
方案设计要包括爆破的时间、位置、爆破物的种类和数量等。
3.3 安全评估和验证拆除爆破工程涉及到一系列安全风险,因此,需要对方案进行全面的安全评估和验证。
评估过程中要考虑到可能的风险,如倒塌、噪音、震动等,并采取相应的措施进行减轻和控制。
4. 安全措施在进行拆除爆破工程时,必须采取一系列的安全措施,以确保施工人员和周边环境的安全。
4.1 临时封锁和警示在施工前,必须对周边区域进行临时封锁和警示,以防止无关人员进入施工现场。
可以设置警示牌和护栏,并配备专门的安全人员。
建筑工程拆除爆破技术方案

建筑工程拆除爆破技术方案一、项目背景随着城市建设的不断发展,旧建筑的拆除工作也越来越多。
而爆破技术作为一种快捷高效的拆除手段,在特定情况下被广泛应用。
本方案将针对一些常见的建筑物拆除情况,探讨爆破技术在建筑工程拆除中的应用。
二、拆除目标1. 建筑物类型:根据建筑物的不同特征,可以分为居民楼、商业楼、工业厂房、桥梁、堤坝等。
2. 拆除精度:拆除需求可能为整体拆除、局部拆除、分段拆除。
3. 安全要求:拆除过程中要保证周边环境和人员的安全。
4. 拆除时间:拆除时间可能受周边环境的影响,需尽快完成。
三、爆破技术应用指南1. 应用条件:在选择爆破技术进行拆除时,需要考虑以下条件:(1)周围环境:爆破区域周围不宜有醒目的高压电线、燃气管道等。
(2)受到限制:受到爆破条件限制的区域,如有限高拆除、不允许倒掉建筑楼块等。
(3)爆破范围:考虑周围建筑物、管线等。
2. 爆破方案:(1)爆破设计:根据建筑物结构及周边环境确定合适的爆破位置、爆破时间及爆破方式。
(2)爆破方案:爆破方案应包括爆破参数、爆破药剂选择、装药设计等。
3. 安全措施:(1)安全预警:在爆破前需通知周围居民、关闭交通道路,确保安全。
(2)安全隔离:建立安全隔离区,确保人员不会受到伤害。
(3)安全检查:爆破后需进行安全检查,确保周围环境和人员安全。
四、爆破技术应用实例1. 商业楼的整体拆除对于商业楼的整体拆除,可以采用定向爆破技术。
首先对商业楼进行了详细的结构分析和测量,确定了爆破位置和爆破药剂的选择。
在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。
在爆破过程中,采用了精准的定向爆破技术,确保了商业楼的整体拆除,同时避免了对周围环境的影响。
2. 工业厂房的局部拆除对于工业厂房的局部拆除,可以采用定量爆破技术。
首先对工业厂房进行了详细的结构分析和测量,确定了拆除的具体范围和方式。
在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。
拆除爆破工程安全方案

拆除爆破工程安全方案一、项目概况拆除爆破工程是指通过爆破技术将建筑物、桥梁、土石方等物体进行炸毁,以达到拆除目的。
在进行拆除爆破工程时,必须充分考虑安全因素,确保周边人员和物体的安全,保障工程质量,减少对周边环境的影响。
本安全方案是为确保拆除爆破工程的安全进行制定的。
二、拆除爆破工程前期准备1. 勘察在进行拆除爆破工程前,首先对拆除对象进行详细的勘察,包括建筑物的结构、材质、周边环境等情况进行全面了解,为后期工程制定合理的拆除方案提供依据。
2. 安全评估对拆除对象的安全评估是拆除爆破工程准备阶段的重要工作。
在评估过程中,需要充分考虑周边环境、风险和隐患等因素,以及预测可能产生的影响和损害,为后续的施工提供参考。
3. 拆除方案制定根据勘察和评估结果,制定详细的拆除方案。
这包括拆除爆破的具体位置、时间、爆破物质的选用、爆破装置的布置、安全措施等内容。
4. 通知公告在选择爆破地点和时间后,要向周边群众和单位发出通知公告,提醒他们在爆破时采取必要的安全措施,并尽量避免人员和车辆在爆破区域内活动。
5. 安全保护在拆除爆破工程前,必须对现场进行安全保护。
这包括设置警戒线、封闭道路、禁止非工作人员进入施工现场等。
三、拆除爆破工程施工过程中的安全管理1. 施工人员培训所有参与拆除爆破工程的施工人员必须经过专业培训,了解爆破工程的操作规程和安全注意事项。
只有经过合格的培训,才能投入到实际的施工工作中。
2. 爆破物质的选用在进行爆破工程时,必须选择适当的爆破物质。
要根据拆除对象的性质、地形、周边环境等因素,选择合适的炸药品种和使用量。
3. 爆破装置的布置在布置爆破装置时,必须严格按照拆除方案的要求,合理设置爆破点和装置,确保爆破效果和安全。
4. 联络配合爆破现场涉及到众多工种和部门,需要各方进行紧密的联络配合,加强指挥和协调。
5. 施工现场管理爆破工程施工现场必须进行严格的管理,包括场地清理、安全通道的设置、设备检验和维护等。
爆破 工程 专项方案

爆破工程专项方案一、前言爆破工程是利用炸药的爆炸能量,对需要拆除、改建或挖掘的建筑物、岩石和土石体进行控制破坏的技术。
爆破分为爆破拆除、爆破改造和爆破挖掘三大类型。
本文主要以爆破拆除为例,对爆破工程专项方案进行详细介绍。
二、爆破前准备工作1、确定拆除目标:在爆破前,需对拆除目标进行详细的调查和勘察,包括建筑物的结构、材质、周围环境等情况,以及拆除后的安全处理措施。
2、组织爆破小组:成立专门的爆破小组,包括爆破工程师、技术人员、安全人员等,并明确各自的职责与任务。
3、选择合适的爆破材料和设备:根据拆除目标的特点和要求,选择适合的炸药、起爆装置和其他爆破辅助设备。
4、制定详细的爆破方案:根据拆除目标的情况,制定详细的爆破方案,包括爆破参数、爆破时间、爆破范围等内容。
5、进行安全培训和事故应急预案:对爆破小组成员进行必要的安全培训,并制定事故应急预案,以备不时之需。
三、爆破设计1、爆破参数的确定:根据拆除目标的情况,确定爆破参数,包括炸药种类、用量、起爆方式、爆破时间等。
2、爆破范围的划分:根据拆除目标的结构和周围环境,确定爆破范围,确保拆除目标能够被完全破坏并避免对周围建筑物和人员造成危险。
3、起爆顺序的安排:根据爆破范围的情况,合理地安排起爆顺序,以确保各个起爆点几乎同时爆炸,避免局部区域受损。
4、风险评估和安全控制:对爆破过程中可能出现的风险进行评估,并采取相应的安全控制措施,保障爆破过程的安全性。
四、爆破施工1、清理爆破范围:对爆破范围内的杂物、建筑物内部的设备和材料进行清理,确保爆破过程中的安全。
2、布设爆破装置:根据爆破设计的要求,进行爆破装置的布设工作,包括炸药的放置、引线的连接和起爆装置的设置等。
3、爆破现场安全检查:在进行爆破施工前,对爆破现场进行详细的安全检查,确保爆破装置的稳定性和安全性。
4、爆破过程监控:在爆破过程中,由专门的技术人员对爆破现场进行远程监控,确保爆破过程的精确控制。
拆除工程爆破方案

拆除工程爆破方案一、前言拆除工程爆破是在特定的场地和条件下,采用一定数量的炸药爆破技术,通过爆破将建筑物、桥梁、岩石等物体完全或部分破坏的一种拆除方法。
爆破拆除具有工作效率高、操作简单、成本低等优点,但其过程涉及大量的安全风险和环境影响,需要严格的管理和规范。
因此,本爆破方案是为了确保拆除工程在安全、有效、环保的原则下进行。
二、爆破条件及建设单位1. 爆破条件爆破地点:位于城市郊区的一个旧厂房,周围无人居住,属于工业区。
爆破物体:一栋二十层高的混凝土建筑,建筑年限超过三十年,已经超过了使用寿命。
爆破时间:爆破时间为下午2点至5点,以免影响周边居民的生活。
2. 建设单位本次爆破工程由某某建筑工程有限公司承担,并将由该公司的爆破工程师团队负责实施。
三、爆破设计1. 爆破目标本次爆破的目标是将该建筑物分段破坏,确保破坏范围准确,避免对周边建筑和环境造成不利影响。
2. 爆破方法本次爆破将按照“分段控制”和“分次分级”的原则进行。
首先,将建筑物分为上部和下部两个部分,然后再将每个部分进一步细分为若干个小段,分别进行爆破。
3. 炸药选择采用工业用的塑性炸药,根据建筑物的材质和结构特点,合理选择引爆装置和引爆方式。
四、爆破方案1. 炸药布置根据爆破设计,将炸药精确布置在建筑物的关键位置,确保炸药能够准确地破坏目标部位。
同时,布置炸药时,要注意避免对周围环境和人员造成危害。
2. 安全防护在炸药布置和引爆前后,要严格控制人员和车辆的进出,确保爆破现场的安全。
同时,要采取必要的防护措施,保护周边建筑和设施不受到冲击和破坏。
3. 消防预案将在爆破前制定详细的消防预案,确保一旦发生意外,能够及时采取措施,保护人员的生命和财产安全。
4. 预警措施在爆破之前,要提前通知周边的单位和居民,告知爆破时间和相关安全注意事项,以减少对周边人员的影响。
五、爆破执行1. 爆破前检查在爆破前对炸药的布置、引爆设备的连接和电源的供应等进行严格的检查,确保一切工作正常。
建筑爆破拆除方案

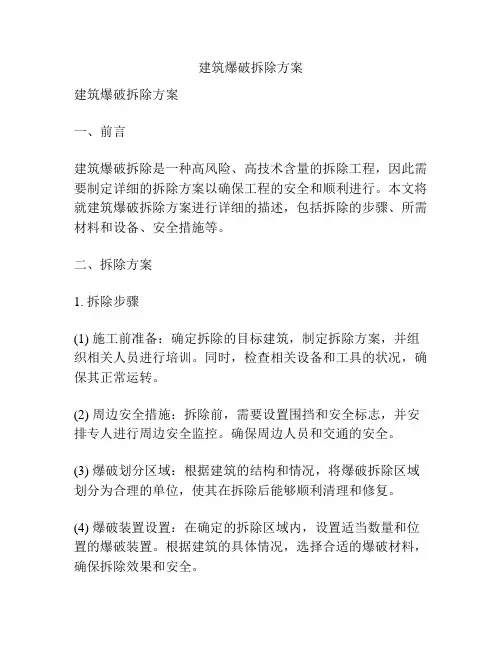

建筑爆破拆除方案建筑爆破拆除方案一、前言建筑爆破拆除是一种高风险、高技术含量的拆除工程,因此需要制定详细的拆除方案以确保工程的安全和顺利进行。
本文将就建筑爆破拆除方案进行详细的描述,包括拆除的步骤、所需材料和设备、安全措施等。
二、拆除方案1. 拆除步骤(1) 施工前准备:确定拆除的目标建筑,制定拆除方案,并组织相关人员进行培训。
同时,检查相关设备和工具的状况,确保其正常运转。
(2) 周边安全措施:拆除前,需要设置围挡和安全标志,并安排专人进行周边安全监控。
确保周边人员和交通的安全。
(3) 爆破划分区域:根据建筑的结构和情况,将爆破拆除区域划分为合理的单位,使其在拆除后能够顺利清理和修复。
(4) 爆破装置设置:在确定的拆除区域内,设置适当数量和位置的爆破装置。
根据建筑的具体情况,选择合适的爆破材料,确保拆除效果和安全。
(5) 安全撤离通道:在拆除前,建立安全撤离通道,确保施工人员在紧急情况下能够快速撤离。
2. 材料和设备(1) 爆破材料:根据建筑的结构和需求,选择合适的爆破材料,包括炸药、雷管、线路等。
同时,需要按照相关法规和标准进行存放和使用。
(2) 监测设备:在拆除前,需要安装监测设备,包括震动仪、监测振动、噪音等,以及监测仪表,对施工中的爆破效果和安全进行实时监测。
(3) 个人防护装备:施工人员需要佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、耳塞等,以确保在拆除过程中的安全。
3. 安全措施(1) 周边安全措施:拆除前,需要设置围挡和安全标志,并清理周边危险物和障碍物,确保周边人员和交通的安全。
(2) 限制区域:设置拆除区域的限制线,禁止非施工人员进入,并设置警示标志,以确保施工的安全进行。
(3) 监测和报警系统:在拆除过程中,设置监测和报警系统,及时发现施工中的异常情况,并采取相应的措施。
(4) 人员培训:在施工前,对相关人员进行培训,包括安全意识培养、操作规范等,确保他们了解并掌握拆除过程中的安全要求和操作技能。
拆除、爆破设计施工方案

(1) 《民用爆破物资管理条例》 ;(2) 《爆破安全规程》 (GB6722-03);(3) 《爆破作业人员安全技术审核标准》 (GA53-93);(4)土方与爆破工程施工及验收规范。
利用炸药在空气、水、土石介质或者物体中爆炸所产生的压缩、松动、破坏、抛掷及杀伤作用,达到预期目的即为爆破,目前常用的爆破方式有光面爆破、预裂爆破等爆破方式。
光面爆破沿开挖边界布置密集炮孔,采取不耦合装药或者装填低威力炸药, 在主爆区之后起爆,以形成平整轮廓面的爆破作业。
预裂爆破沿开挖边界布置密集炮孔,采取不耦合装药或者装填低威力炸药, 在主爆区之前起爆,从而在爆区和保留岩体之间形成预裂缝,以减弱主爆区爆破时对保留岩体的破坏并形成平整轮廓面的爆破作业。
拆除爆破实质是控制爆破,既要求控制爆破效果,又要求控制爆破效应,即控制爆炸能量释放过程和介质的破碎过程, 以达到预期成果。
3.1 拆除爆破方案3。
1。
1 拆除爆破设计参数拆除爆破设计参数包括:最小反抗线 W,孔径 a,排距 b,单位耗药量 q 及装药量 Q 等;同时对爆破振动强度的大小要估算和控制.控制爆破设计参数的选取原则及选取方法如下:3.1。
1.1 最小反抗线 W 的选取最小反抗线 W 是控制爆破的一个主要参数,要根据爆破体的几何形状和尺寸,钻孔直径,需要的破碎块度大小等因素来决定。
最小反抗线不宜太小,过小的反抗线装药量很难控制,而且容易因钻孔误差引起碎块飞散过远。
实践经验表明,对直径 d=30-45mm 的钻孔,最小反抗线值不应小于 15cm,控制爆破的规模、装药量,也要求最小反抗线不能过大。
因为反抗线越大, 装药量就越多,而钻孔的装药长度在控制爆破中是有限制的。
经验表明,用于破碎的控制爆破的反抗线值取 0。
4-0。
7m 较为理想,最大不宜超过 1m.混凝土、钢筋混凝土的构筑物要取小一些;三合土、浆砌片石等可以选取大一些的值。
3。
1。
1。
2 孔距 a 和排距 b 的选取孔距 a 与最小反抗线 W 成正比,比值用密集系数 m 表示,即m=a/W。
石方爆破拆除施工方案

石方爆破拆除施工方案
在进行石方爆破拆除施工时,需要谨慎制定详细的方案,确保施工过程安全高效。
本文将从设计方案、安全措施、施工流程等方面进行详细介绍。
设计方案
1.勘察设计在进行石方爆破拆除前,必须对工程现场进行详细的勘察
设计,包括石方的性质、周围环境等因素进行综合分析,确定爆破参数。
2.爆破参数确定爆破参数包括爆破孔的布置、孔深、孔径、装药量等,
根据石方的硬度和结构合理确定爆破参数,确保爆破效果。
3.爆破序列制定合理的爆破序列,确保石方能够按照设计要求倒塌,
减少次生破坏。
安全措施
1.安全区域在爆破拆除施工现场周围设置安全区域,禁止非工作人员
进入,确保施工安全。
2.警示标志标明爆破区域的警示标志,提醒周围行人和车辆注意安全
距离。
3.人员防护工作人员必须佩戴符合规定的安全防护用具,如头盔、护
目镜等,确保人身安全。
施工流程
1.孔钻凿破按照爆破设计方案,在石方上钻孔、凿破孔洞,布置好爆
破孔位。
2.装药引爆将爆破孔中装药,按照设计的爆破序列引爆,确保爆破效
果。
3.倒塌清理石方在爆破后倒塌,清理碎片、杂物,确保施工现场安全
整洁。
总结
在石方爆破拆除施工中,设计合理的方案、严格执行安全措施、按照流程进行
施工是确保施工安全高效的关键。
在施工过程中,工作人员应当密切配合,保持沟通,确保施工顺利进行。
只有高度重视安全、严格执行方案,才能有效完成石方爆破拆除工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二期围堰航道占压区和75m分流区高喷防渗墙拆除爆破专项方案文件编号:093批准:审定:校核:编制:xxxxxxxx有限公司xxxxxxx项目部2012.09目录一、概述 (1)1.1、说明 (1)1.2、高喷墙拆除范围及说明 (1)二、施工布置 (2)2.1、施工道路 (2)2.2、施工供水 (2)2.3、施工供电 (2)2.4、施工供风 (2)三、高喷防渗墙爆破拆除施工 (2)3.1、施工程序 (2)3.2、施工分段 (3)3.3、施工方法 (3)3.4、爆破拆除施工参数 (5)3.5、对船闸导航墩的影响 (6)3.6、震动效应的控制 (7)四、施工强度分析及资源配置 (7)4.1、施工工期 (7)4.2、施工强度分析 (8)4.3、施工资源配置 (8)五、质量保证措施 (8)六、安全文明施工 (8)6.1、安全文明施工保证体系 (8)6.2、安全文明施工管理职责 (9)6.3、安全施工保证措施 (10)6.4、文明施工保证措施 (12)七、环境保护 (13)八、应急救援预案 (13)8.1、机械伤害事故应急救援措施 (13)8.2、爆破事故应急求援措施 (14)二期围堰航道占压区和75m分流区高喷防渗墙拆除爆破专项方案一、概述1.1、说明2012年9月6日下午,在业主二楼会议室召开《二期围堰航道航道占压区和75m分流区高喷防渗墙拆除爆破专项方案》讨论会,会议上明确了以下几点:(1)二期围堰船闸上下引航道占压区高喷防渗墙拆除爆破由我项目部施工。
(2)确定了高喷防渗墙爆破拆除的具体时间和顺序。
1.2、方案审查2012年9月5日上午,项目部邀请了xxxxxxxx有限公司爆破专家组一行来到x江航电枢纽工程现场。
针对左汊二期围堰高喷防渗墙拆除爆破施工进行了现场指导和爆破方案审查。
1.3、高喷墙拆除范围及说明2012年9月20日,三期围堰从左向右单戗立堵方式截流,2012年9月26日完成龙口合龙。
三期围堰截流期间,利用右汊高水位泄水闸和左汊二期围堰75m分流区进行过流,同时船闸必须通航。
上下引航道占压部位和75m分流区二期围堰必须拆除。
根据二期围堰拆除高程要求,船闸上游引航道部位的上游横向围堰要求拆除至20.0m高程,其余部位的上游横向围堰要求拆除至18.5m高程;下游横向围堰及纵向围堰要求全部拆除至17.5m高程。
其中,灌浆孔顶高程EL26.0(但钻孔高度定为EL26.5m,根据河床实际水位来定),围堰拆除段的二期上下游围堰高喷防渗墙拆除至底板高程与围堰拆除高程一致。
二期围堰防渗采用高压旋喷和摆喷灌浆形成连续防渗墙,高压旋喷灌浆施工时孔距0.8m(浆液比重1.5g/cm3)。
高喷防渗墙拆除情况一览表注:以上工程量均为设计参考量。
本专项方案主要用于二期围堰航道占压区和75m分流区高喷防渗墙爆破拆除,围堰其余部分高喷防渗墙拆除可参考本专项方案进行施工。
二、施工布置2.1、施工道路利用原左汊二期上下游围堰拆除剥离层(围堰混凝土面板破除)后临时道路作为施工道路。
2.2、施工供水施工用水量少,主要用于爆破造孔和设备保养。
就地布置小型柴油式抽水机从x江抽水使用。
2.3、施工供电高喷防渗墙拆除施工用电主要为夜间施工照明。
利用现有二期围堰临时电源供电。
2.4、施工供风施工供风为高喷防渗墙爆破钻孔施工用风,采用D7液压钻进行钻孔施工,空压机为自带,不需要考虑配置供风设备。
三、高喷防渗墙爆破拆除施工3.1、施工程序(1)拆除施工程序二期围堰船闸引航道占压区和75m分流区的高喷防渗墙爆破拆除,爆破完成后进行拆除清渣。
(2)爆破拆除施工程序工作面清理(围堰EL26.5以上开挖后)→检查验收→测量放样→钻孔作业→检查验收→爆破警戒→装药联网→检查验收→爆破警笛→起爆爆破→炮工排查→清渣。
3.2、施工分段二期围堰船闸占压区和75m分流区高喷防渗墙爆破拆除共计分为4段;根据施工要求和爆破拆除时间顺序,分段如下:1、二期围堰上游75m分流区;2、二期围堰船闸上引航道占压区;3、二期围堰下游75m分流区;4、二期围堰船闸下引航道占压区;以上4段高喷防渗墙爆破拆除分别采取一次性钻孔爆破完成。
3.3、施工方法在围堰水上部分拆除至EL26.5后,采用D7液压钻直接进行钻孔,钻孔深度超过照招标文件要求的围堰拆除底线1.5~2m。
在高喷防渗墙钻孔完成以后,立即进行装药施工,一次逐孔延时爆破,爆破完成后即可进入水下拆除施工。
(1)工作面清理围堰水上部位开挖至EL26.5高程时,必须将高喷防渗墙位置处工作面清理相对平整,渣土等清除干净,便于钻孔设备平整就位,以保证钻孔施工质量。
工作面平整度要求不大于50cm,满足机械作业便利,钻孔孔口周边50cm范围内要求人工扒渣至高喷防渗墙顶部高程,满足测量放样与标识以及钻机开钻要求。
(2)钻孔放样由测量队、作业队技术员按批准的爆破设计图放出孔位,采用红油漆等在孔位旁标出孔号,测量实测孔口高程,计算各孔的实际孔深,交钻孔人员,并在工作面标识几个高程;要求放出每个孔的钻孔孔位,质检办跟踪检查记录。
逐孔放样后,测量队提交钻孔资料,包括单孔编号、单孔孔深,并进行现场交底。
(3)钻孔施工钻孔人员严格按测量放样的孔位及提供的钻孔深度施工,要求孔位、孔深以及钻孔角度(孔斜)偏差不超过1度的允许误差范围。
钻孔施工按钻机定位、量测钻孔角度、钻孔、检查、孔口保护、记录钻孔深度顺序进行。
钻孔施工应有交接班记录。
清除钻孔孔口部位的渣土,开孔孔位要准确,开孔时应徐徐加压,使钻具自如钻进,保持钻进方向角度不变。
每钻完一孔后,用风吹净孔内积渣及岩粉,孔口保护,量测实际孔深并记录后才能进行下一孔的施工。
若当班未钻完一个孔,将钻孔参数如实记录并交接。
(4)钻孔质量检查每爆区钻孔施工完成后,由作业队二级质检人员将爆区所有钻孔逐个检查记录合格后,三检质检员会同监理终检,如发现不合格,及时通知钻孔人员处理。
三检质检员根据二检人员提供的资料抽查不少于20%的钻孔终检。
合格后并发给钻孔验收合格证。
如发现与设计偏差较大,三检人员有权拒绝签发合格证。
(5)装药封堵首先由作业队技术员按线装药密度、所用药卷直径,计算药卷安装间隔距离,然后按要求将炸药装入爆破孔,装药前应先检查孔的深度,并作好孔深和装药记录。
爆破孔口堵塞先用塑料纸封堵至药卷顶部,然后采用粘土或岩粉相对密实封堵至孔口;(6)联网网络联接前非施工人员必须离开工作面,网络联接技术员、质检员必须全过程跟踪,并进行检查验收;雷管分发由两名炮工专门操作;采用孔间微差爆破连线方式,具体见附图。
(7)爆破警戒由项目部施工负责人、安全办负责组织专人警戒,凡连接爆区的主要通道、路口,均需有人把守。
警戒范围距离各爆破孔边线方圆300m。
(8)起爆爆破前一天,由爆破队填写爆破申请单交安全办再通知监理及有关单位,爆破申请单的内容应包括放爆时间、爆破部位、爆破方量、所需炸药总量及周边影响状况。
爆破施工严格按爆破设计并严格遵照法律法规、规范、规程、标准、规定、规章制度执行,爆破装药时,爆破区内严禁机械、牲畜及非生产人员进入,并在爆区范围插上一面显眼的红旗标识。
装药连网后,由技术员、三检验收、安全部填写准爆证后方可起爆。
(9)清渣爆破后采用挖掘机从左至右倒退式挖装清渣,不能挖除的水下部分防渗墙采用站立在驳船上的1.0m3长臂反铲挖掘机挖装和抓斗式挖泥船采挖清理。
3.4、爆破拆除施工参数根据《水利水电工程施工组织设计手册》第二卷施工技术爆破设计内容,进行围堰高喷防渗墙爆破拆除设计依据,并结合我公司在其它工程爆破的实践经验,确定高喷防渗墙爆破拆除施工参数,再根据实际施工情况不断调整、优化爆破参数。
(1)钻孔直径采用D7液压钻机进行钻孔,钻孔直径为75mm。
(2)超钻深度h和钻孔深度L的确定超深长度的确定,根据施工组织设计手册P245表4-4-118(水下爆破各自梯段高度的超深长度表),需要超深约1.5~2m(超钻深度ΔH(m),ΔH=(0.12~0.3)H(经验公式));根据计算,超深取1.5~2m;钻孔深度统计表注:以上钻孔深度具体位置详见附图。
(3)爆破最小抵抗线以钻孔直径为D=75mm,高度H=6.5m,钻孔深度L=8m为例确定爆破最小抵抗线W。
根据《水利水电工程施工组织设计手册》第二卷施工技术P171页里恰特介绍的计算方法,W=(20~40)d(其中d为药卷直径),当D=75mm时,采用直径32mm乳化药卷,即d=32mm,则: W=(20-40)×32=640~1280mm,取W为1m。
(4)炮孔间距根据《水利水电工程施工组织设计手册》P219页表4-4-98公式:孔距:a=(8~15)D其中:a ——炮孔孔距(mm ) D ——钻头直径(mm )采用D7液压钻机进行钻孔,孔径为75mm ,爆破孔孔距取值80cm 。
(5)单位耗药量及单孔药量具体详见爆破设计图。
(6)炮孔堵塞长度堵塞长度L=(0.5~0.7)H 或L=(20~30)D (经验公式),根据计算,堵塞长度取2m 。
(7)炸药单耗仅算破坏高喷防渗墙,炸药单耗为1.2kg/m 3。
(8)连线方式采用孔间微差爆破连线,具体见附图。
3.5、对船闸导航墩的影响在整个爆破期间,船闸一线导航墙和导航墩距离爆破点最近,导航墙距离最近的炮孔距离为67m 和123m ,最近的导航墩距离炮孔为0m (就坐落在高喷轴线上),如何保证导航墙和导航墩在爆破时候的安全是一个重要的研究内容。
根据施工组织设计手册P263表4-4-139(允许振动速度和破坏标准),导航墙和导航墩均未28天龄期以上混凝土结构,其允许质点振动速度为5~10cm/s ,也就是说,当爆破时的质点速度在5~10cm/s 时,不会对导航墙和导航墩造成破坏。
根据《水利水电工程施工组织设计手册》P258页,爆破地震安全距离的经验公式计算。
aR Q K v ⎪⎪⎪⎭⎫ ⎝⎛=31式中:V ——爆破地震对建筑物及地基产生的质点垂直振动速度,cm/s ; Q ——炸药量,kg ,延期爆破时取最大一段装药量;R ——从爆破地点药量分布的几何中心至被保护对象的水平距离,m ; K ——与岩土性质、地形和爆破条件有关的系数;a ——爆破地震随距离衰减系数。
由于围堰为砂卵石填筑体,取K=300,a=2.1,那么当单响控制在50kg 以内时,经过计算,导航墙是安全的,最大v=6.9cm/s。
经过计算,导航墩严重不安全,最大v超过270cm/s。
按照10cm/s质点振动速度反算安全距离R,单响药量按照50kg控制,得出最小R=18.6m。
建议导航墩一定范围内不拆除高喷防渗墙,那么当采用单孔延迟爆破时,最小不拆除范围为(单孔装药7.2kg):9.8m,即导航墩左右10m范围内不允许爆破拆除高喷墙,那么建议导航墩左右10m范围内高喷墙不拆除。
