110KV变电站主接地网与构筑物防雷接地作业指导书

110KV变电站主接地网与构筑物防雷接地作业指导书

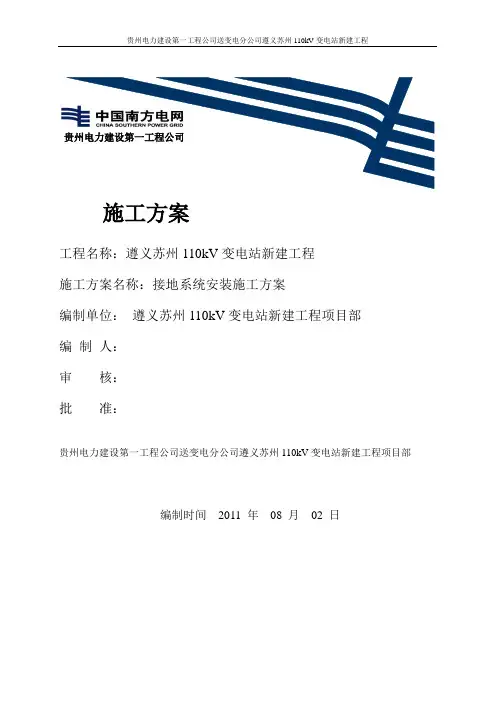

施工方案工程名称:遵义苏州110kV变电站新建工程施工方案名称:接地系统安装施工方案编制单位:遵义苏州110kV变电站新建工程项目部编制人:审核:批准:贵州电力建设第一工程公司送变电分公司遵义苏州110kV变电站新建工程项目部编制时间2011 年08 月02 日目录1 工程概况及适用范围 (1)1.1 工程概况 (1)1.2 适用范围 (1)2 编写依据 (1)3 作业流程 (2)3.1 作业(工序)流程图 (2)图3-1作业流程图 (2)4 安全风险辨析与预控 (2)5 作业准备 (3)5.1 人员配备 (3)5.2 主要工器具及仪器仪表配置 (3)6 作业方法 (4)6.1主接地网安装 (4)6.2 变电站构筑物防雷安装 (6)6.4一次设备接地安装 (6)7 质量控制措施及检验标准 (7)7.1 质量控制措施 (7)7.1.1 专人监控 (7)7.1.2 严格控制焊接质量 (7)7.1.3 接地深井施工 (7)7.1.4 设备接地施工 (7)7.2质量控制表单 (8)7.3质量检验 (8)1 工程概况及适用范围1.1 工程概况1)电压等级:110/10kV;主变总容量为3×50MVA;本期容量为2×50MVA。

2)110kV出线最终4回,本期建成2回,备用2回,单母分段接线。

3)10kV终期出线30回,本期出线20回,出线方向主要是苏州片区。

4)10kV电容器:本期容量4×4.2Mvar。

5)水平接地体采用-50×5热镀锌扁钢,垂直接地体采用Φ70热镀锌钢管加工,设备接地采用-50×5热镀锌扁钢,深井接地极采用Φ50热镀锌钢管。

6)本站接地电阻设计要求值为0.658Ω。

1.2 适用范围本施工方案适用于遵义苏州110kV变电站新建工程主接地网、构筑物避雷、二次接地网等接地系统安装作业。

2 编写依据表2-1 引用标准及规范名称3.1 作业(工序)流程图图3-1作业流程图4 安全风险辨析与预控表4-1 安全风险辨析及预控措施检查表施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。

关于防雷检测标准流程作业指导书

关于防雷检测标准流程作业指导书

关于防雷检测标准流程作业指导书编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(关于防雷检测标准流程作业指导书)的内容能够给您的工作和学习带来便利。

同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。

本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为关于防雷检测标准流程作业指导书的全部内容。

防雷检测标准流程作业指导书1.适用范围本防雷检测作业指导书适用于新建、扩建、改建建筑物的防雷检测,也适用于常规建筑物的年检. 本作业指导书不适用《建筑物防雷装置检测技术规范》GB/T 21714-2105中规定以外的建构筑物. 检测类、第二类建筑物时应取得主管部门颁发的防雷检测甲级资质方可进行.2。

引用标准《建筑物防雷装置检测技术规范》GB/T 21714-2105 《建筑物电子信息系统防雷技术规范》GB 50343-2012 《建筑物防雷设计规范》GB 50057—20103。

测试仪器清单序号仪器设备名称主要性能要求型号编码测量范围1 激光测距仪SW—1502 测厚仪MT6003 经纬仪DE2A4 拉力计HP-5005 可燃气体测试仪TYBX31C6 接地电阻测试仪FW—E08AP7 土壤电阻率测试仪FW-E08BP8 等电位测试仪FW 3700P9 环路电阻测试仪FW 3020B10 防雷元件测试仪FW-SPD0611 绝缘电阻测试仪FW 3050P12 表面阻抗测试仪SL—030B13 静电电位测试仪FMX—00314 数字万用表UT61E15 标准电阻FW—DZ16 钢卷尺DL915017 游标卡尺111—1014. 检测分类《建筑物防雷设计规范》GB 50057—2010第3。

0.1条规定:建筑物应根据建筑物重要性、使用性质、发生雷电事故的可能性和后果,按防雷要求分为三类。

配电箱作业指导书.

配电箱作业指导书.

配电箱作业指导书一、引言配电箱是电力系统中的重要组成部分,用于对电能进行分配、控制和保护。

本指导书旨在提供有关配电箱作业的详细指导,包括配电箱的结构、使用注意事项、作业步骤和安全注意事项等内容。

二、配电箱结构配电箱通常由外壳、断路器、接线端子、电能计量装置和控制装置等组成。

外壳一般为金属或塑料,用于保护内部元件。

断路器用于开断电路,保护电路免受过载和短路等故障。

接线端子用于连接电缆和电线。

电能计量装置用于测量电能使用情况。

控制装置用于进行电路的控制和监测。

三、使用注意事项1. 请在使用配电箱之前仔细阅读本指导书,并按照指导书中的要求进行操作。

2. 禁止擅自拆卸或修改配电箱,以免引起电击、火灾等危险。

3. 使用配电箱时,应确保其通风良好,避免过热。

4. 配电箱应放置在干燥、阴凉的地方,远离易燃物品。

5. 在配电箱作业期间,应戴好绝缘手套、安全帽等安全防护用品,避免触电和其他意外伤害。

四、作业步骤1. 断开电源——在进行任何配电箱作业之前,必须先切断电源,以确保作业安全。

2. 检查电路——检查配电箱的电路连接情况,确保连接牢固、无短路和漏电等故障。

3. 连接电缆——根据需要连接电缆或电线,确保正确连接,不要造成线路交叉或错乱。

4. 调整断路器——根据电路负载情况,适量调整断路器的额定电流,确保合理分配电能。

5. 启动电源——将电源重新连接并启动,检查配电箱是否正常工作。

6. 测试电路——使用合适的测试仪器对电路进行测试,确保电流、电压等参数在合理范围内。

7. 完成作业——作业完成后,关闭电源,并进行必要的清理和维护工作。

五、安全注意事项1. 严禁在潮湿的环境中使用配电箱,以免发生短路和触电危险。

2. 使用配电箱时,应注意避免金属物品或有导电性的物质接触配电箱。

3. 在作业期间,禁止将手指或金属物体放入配电箱内部,以免发生触电事故。

4. 如发现配电箱有异常情况,如异味、烟雾等,应立即停止使用,并报告相关人员处理。

防雷接地施工作业指导书

防雷接地施工作业指导书

防雷接地施工作业指导书.0目的:对陕西秦达创业中心创业公寓电气安装工程的防雷及接地施工进行控制,确保防雷及接地工程质量符合规定要求。

2.0适用范围:本作业指导书适用于陕西秦达创业中心创业公寓A、B、C三段建筑物防雷接地工程中的避雷网(带)、接闪器等制作安装及基础接地或接地引下线等工程。

3.0定义:有关质量方面的术语依据GB/T19000—2000的定义。

3.1接地装置:是指将雷电流或设备漏电电流导入大地的装置,一般由接地线和接地体组成。

防雷引下线:指将接闪器接收到的雷电流导入接地装置的部分。

接闪器:指用来接收雷电流的部分,其形式有避雷网、避雷带等或其他金属构件。

4.0引用文件:GB/T19001-2000标准8.2.38.2.4。

本公司《质量手册》。

本公司《程序文件》。

GB50303—2002《建筑电气工程施工质量验收规范》。

陕西秦达创业中心创业公寓电气设计图纸及相关文件。

5.0职责:5.1安装工程的电气工长为本专业施工中防雷接地制作安装工作负责人,负责根据陕西秦达创业中心创业公寓电施01、电施20等相关图纸及规范向有关人员进行技术交底。

5.2安装工程项目部/安装队的质量员负责防雷接地制作安装质量的检查、监督和验收评定工作。

5.3安装电工必须经过培训、考核合格并取得特种作业人员操作证方可上岗。

6.0施工准备:6.1充分熟悉施工规范、相关图纸及设计要求。

6.2根据电施01、电施20等图纸准备相应施工图集及技术资料,编制技术交底。

6.3接地施工的材料准备,采用热镀锌圆钢、扁钢材料,并有材质检验报告等质量证明文件。

6.4施工机具:钢锯、电焊机、切割机、压力台、电锤、钢卷尺、电、气焊工具等。

6.5测量工具:ZC—8型接地摇表。

7.0质量标准:7.1主控项目:材料的质量符合设计要求。

接地装置的接地电阻值必须符合设计要求。

检查方法:实测或检查接地电阻测试记录。

观察检查或检查安装记录。

人工接地装置或利用建筑物基础钢筋的接地装置必须在地面以上按设计要求位置设测试点。

66千伏避雷器安装作业指导书

66千伏避雷器安装作业指导书

河南66千伏变电站避雷器安装作业指导书批准:年月日审核:年月日编写:年月日作业负责人:盘锦电力建设有限公司河南66千伏变电站新建工程项目部目录1、目的2、工作任务3、引用文件4、作业准备阶段5、危险点辨识、风险评价和风险控制策划及控制措施表6、作业阶段7、竣工及验收1、目的确定本作业项目质量技术、安全、文明施工要求,确定施工方法、技术措施、指导施工作业,确保本项目符合达标投产、优质工程要求,特编制本作业指导书2、工作任务河南66千伏变电站中性点避雷器HY1.5WZ2-60/144 2台安装施工3、引用文件4、作业准备阶段4.1施工前准备工作4.2召开班前会(详见班组日志)4.3作业人员要求河南66千伏变电站工程避雷器施工作业人员要求4..4人员分工及应具备的条件4..4.1组织分工及职责河南66千伏变电站工程避雷器施工组织分工及职责4.4.2作业分工河南66千伏变电站工程避雷器施工作业人员分工4.5主要工器具及备品备件、材料4.5.1主要工器具、备品备件及材料河南66千伏变电站工程避雷器施工工器具5、危险点辨识、风险评价和风险控制策划及控制措施表注:1、风险值D 及风险级别:D<20,1级;D:20-69,2级;D:70-160,3级;D:161-320,4级;D:>320,5级。

3级至5级为重大职业健康安全风险。

2、风险控制策划方式:D ≥70,目标、管理方案、作用指导性文件。

D<70,作用指导性文件5.1环境因素分析及环境控制措施5.2文明施工要求6、作业阶段作业项目流程图6.1开工6.2施工电源的使用6.3施工内容及工艺标准66千伏变电站工程避雷器施工作业内容及工艺标准河南7、竣工及验收。

防雷作业指导书

防雷作业指导书

防雷作业指导书1000字防雷作业指导书一、前言随着社会的发展和科技的进步,雷电事故已经成为人们生活和工作中的重要问题。

为了保障人们的安全和财产,必须采取有效的措施来避免雷电事故的发生。

因此,在进行一些需要防雷的作业时,必须要制定相应的防雷作业指导书,以保障工作的安全和顺利进行。

二、防雷作业指导原则防雷作业指导原则主要包括以下几点:1.科学规划。

防雷作业必须在充分了解作业地点的雷电情况,并根据实际情况进行科学规划,进行合理部署,做到对雷电事故有预防和应对的能力。

2.全面掌握。

对于防雷作业的人员,必须要全面掌握所需的知识和技能,做到对各种情况有应对和处理的能力。

3.安全可靠。

防雷作业的过程要严格按照安全规定,确保作业过程中人员的安全和设备的可靠性。

4.检验检测。

在完成防雷作业后,必须要进行检验和检测,确保设备的正常使用和作业的安全性。

三、防雷作业指导步骤防雷作业一般可以分为以下几个步骤:1.准备工作。

进行防雷作业前,必须要做好准备工作,包括确定作业地点,检查防雷设备的状态等。

2.制定作业计划。

在充分了解作业地点和情况的基础上,要制定科学的作业计划,确定防雷措施和所需设备。

3.防雷设备安装。

根据作业计划和需要,安装相应的防雷设备。

4.防雷设备调试。

在安装完毕后,要进行防雷设备的调试和检测,确保设备的正常使用。

5.开展防雷作业。

在保证设备正常使用的前提下,开展防雷作业,确保作业安全和顺利。

6.作业后检测。

防雷作业完成后,要进行检测,确保设备的正常使用和作业的安全性。

四、防雷设备安装注意事项在安装防雷设备时,必须要注意以下几点:1.安装位置。

选择合适的位置进行安装,确保设备能够充分发挥防雷作用。

2.安装高度。

根据实际情况,选择合适的安装高度,使设备能够覆盖到需要防雷的范围。

3.接地处理。

防雷设备的接地处理必须要严格按照规定进行,确保设备的正常工作和作业的安全。

4.设备检测。

在安装完毕后,必须要进行设备的检测和调试,确保设备的正常使用和作业的安全性。

防雷接地安全作业指导书 ★

防雷接地安全作业指导书 ★

脱硫区域防雷接地装置安装安全作业指导书1、目的为了保证防雷接地装置安装施工作业现场的安全,杜绝各类事故(事件)的发生,使人员的伤害和财产损失降低到最低限度。

2、适用范围适用各种防雷接地装置安装施工作业.3、职责3.1项目部质量安全部门负责施工现场安全的监督检查,并对在施工现场可能出现的危险(事故)事件制定相应的应急预案。

3.2 项目部工程管理(技术)部门负责施工现场组织管理和现场文明施工的管理工作。

同时负责安全技术措施的编制、审核、安全技术交底及监督落实。

3.3 项目部综合办公室负责施工车辆的调度管理,并协调各部门搞好后勤工作。

同时负责临时劳务人员的管理并对其使用情况进行监督。

3.4 项目部物资部门负责施工机械设备的管理和维护保养工作,负责生产物资的采购、使用和报废等工作的管理,以及负责劳保用品。

3.5 现场专职安全人员负责对施工现场进行监督检查、现场纠违及事故隐患督促整改等。

3.6 工作场所内的施工人员及其他人员应遵守相应的规章制度和有关法律、法规、现场安全生产管理规定等。

4、施工准备施工的人员必须先熟悉图纸,必须参加过技术和安全方面的培训,并经考试合格后方可上岗作业。

同时根据工程量的大小配备足够的人员,施工现场要指派有安全负责人。

工器具准备如下:a、无齿锯1台、电焊机1台、电源线轴1副、台钻1台、冲击钻1把。

b、长车1辆及大锤1把。

c、氧气瓶、乙炔瓶各1套,施工现场设置电源箱一面。

d、安全设施及其它临时设施材料。

5、作业流程6、接地装置安装6.1室外接地母线安装6.1.1接地极制作及安装接地极要严格按设计制作、加工:接地极下料用无齿锯,切割长度为2.5m 一根,斜口的切割长度为120mm,扁钢抱箍用长300mm、宽与主接地网相符的镀锌扁钢热煨加工,焊接在加工好的钢管上,上边缘距接地极顶部100mm。

接地极和抱箍搭接处要四面焊,焊接质量符合《验标》(焊接篇)的有关规定,去掉焊药后,刷沥青漆做防腐处理;在做防腐处理前,表面必须除锈并去掉焊接处残留的焊药。

防雷接地作业指导书

防雷接地作业指导书

一、编制目的因本工程的质量目标是获得国家最高质量“鲁班”奖,所以项目具有它的特殊性、重要性,同时工程施工难度大,对质量要求高,工期紧。

为了避免质量弊病特编此作业指导书来指导施工员从分部分项工程开始控制质量。

二、编制依据1电气施工蓝图2建筑电气施工验收规范GB50303-20023建筑物防雷工程施工与质量验收规范GB50601-2010三、编制范围此作业指导书适用于本单位工程防雷接地、保护接地、工作接地、重复接地及综合接地装置安装工程,通过规范防雷接地分项工程施工关键操作要点,统一施工质量要求,从而提高项目整体施工质量。

四、分项工程慨况1本工程防雷按二级防雷考虑;防雷接地,电气安全接地以及其它需要接地的设备,均共用接地装置,接地电阻不大于1欧。

2等电位连接系统:在地下二层变配电房内安装一总等电位联结端子箱,把总水管,空调立管等所有进出建筑物的金属体及建筑物的金属构件与等电位联结端子箱联通,在各层电气竖井内设一个LEB等电位箱;过电压保护:在低压配电柜装第一级电涌保护器(SPD),在重要配电箱装设第二级电涌保护器;有线电视系统引入端电话引入端、网络引入端等处设过电压保护装置。

五、施工准备5.1技术准备5.1.1熟悉图纸5.1.2预留接地端子5.2人员准备电工1名普工3名5.3机具材料由于施工面积大,工期紧,所以要准备3-4台焊机,圆钢、扁铁准备到位。

六、操作工艺3.1 电气防雷接地1、工艺流程:2接地体:自然接地体利用建筑物基础作接地体,将基础底板上下两层主筋沿建筑物外圈接成环形,并将主轴线上的基础及结构地板上下两层主筋相互焊接成网作接地体。

(注意搭接处的焊接质量、搭接钢筋的材质和长度)。

在每组引下线焊接到正负零时预留人工接地体头子,当自然接地摇测不满足设计时当增设人工接地体。

(地梁是上下两层两根主筋通长焊接再和桩基四根焊接)3引下线敷设:①、防雷引下线暗敷设应符合以下规定:利用主筋作暗敷设引下线时,引下线采用两根¢16四根¢12以上。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

配电箱防雷装置作业指导书-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
室外配电箱、防雷及接地装置和智能控制作业指导书
装置施工室外配电箱设置工作接地,保护接地和防雷接地共用的接地装置,该接地装置由箱变生产厂家统一考虑,接地电阻不大于4欧姆,如不能满足要求,则须在箱变外距其外边3米处,用50*50*5 角钢按5米间距增打接地极,并用25*4热镀镀扁钢与角钢焊接处,须进行防腐处理。

每座路灯基础均设置接地极,接地极与基础钢筋之间应可靠焊接,并通过预埋直径12 热镀锌扁钢引至路灯基座接线箱,同时沿照明配电干线敷设直径12热镀锌圆钢作为照明接地干线,接地干线应与每座路灯接线箱内接地扁钢焊接连通,在道路交叉口,热镀锌圆钢与过路钢管外壁可靠使接地干线得以贯通,热镀锌圆钢与钢管焊接处,进行防腐。

照明接地干线接地电阻不大于4欧姆。
