第十五章 总承包单位管理、协调、配合、服务工作内容施工组织设计
对总包管理的认识及对专业分包工程的配合、协调、管理、服务方案

对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案1.对总包管理的认识1.1施工总承包管理的原则1.2对施工总承包管理的理解包管理是施工阶段对业主负总责的项目管理,总承包项目管理的组织结构包括施工总包单位、专业分包单位和劳务分包单位。
总包对分包实行统一指挥、协调、管理和监督,分包企业按照专业分包合同的约定对总承包企业负责。
2.施工总承包单位对专业分包工程的配合、协调、管理、服务方案2.1对分包单位的管理2.1.1分包单位进入现场施工的必备条件:(1)分包单位向总承包提交业主确认的分包单位证明文件:分包工程的投标书(如果有);中标通知书(或具有同等效力的施工协议);分包单位的营业执照及资质等级证书复印件。
(2)向总承包单位提交专业分包工程的“施工组织设计方案或专项方案”,包括:施工方案简介;分包工程施工进度计划;主要技术措施方案;质量保证措施;安全保证措施;材料设备进场计划;劳动力进场计划;提供分包商施工简历;提供分包商施工组织体系简况;按分包合同约定做好分包工程保险等事宜。
2.2对分包单位的协调(1)所有分包单位必须符合国家、省市有关规定,并取得业主的书面同意。
(2)分包单位不得对其负责施工的分包工程再分包。
(3)分包单位满足业主与总承包单位签订的施工合同要求,在工期,质量,安全,现场文明施工等方面接受总承包单位的管理和协调。
(4)对质量管理的要求:对分包工程作业人员进行工艺过程技术交底,并做好交底记录。
实施有关质量检验的规定,并做好质量检查记录。
对工序间的技术接口实行交接手续。
提供原材料,半成品,成品的产品合格证及质保书。
做好不合格品处理的记录及纠正和预防措施工作。
加强成品保护。
认真做好本分包工程的验收交付工作。
发生质量事故时,及时向总承包单位报告,并做出事故分析调查和善后处理意见。
(5)进度管理的要求:1) 编制分包工程施工进度计划,包括:制定施工方案、明确施工区域的划分、施工顺序与施工流向,以及作业方式,同时明确施工方法和施工队伍的组织架构。
总承包管理配合与协调服务方案

总承包管理配合与协调服务方案总承包管理配合与协调服务方案一、项目背景在建筑工程中,总承包商在项目中扮演着至关重要的角色。
总承包商的职责是负责管理和协调各个分包商的工作,确保项目能够按照计划顺利完成。
但是,在实际运作中,总承包商的管理配合与协调服务不足,经常会出现诸如工期延误、预算超支等问题,给整个项目的运作带来混乱。
本文旨在探讨如何提高总承包商的管理配合与协调服务,在建筑工程项目中取得更好的效果。
二、总承包商的管理配合与协调服务总承包商的管理配合与协调服务,是建筑工程项目中最关键的环节。
总承包商的角色是负责管理和协调各个分包商的工作,确保项目能够按照计划顺利完成。
在总承包商的管理配合与协调服务中,一些方面应该得到重视:1. 项目管理总承包商应该对整个项目进行全面的管理。
首先,他们应该制定适当的项目计划,在所有的阶段都进行详细的项目管理。
这样可以保证工程质量,避免项目延误。
其次,总承包商应该进行合理的风险管控,对项目风险进行分析和评估,制定相应的风险管理措施。
最后,总承包商需要与各个分包商建立紧密的联系和协作,确保整个项目能够高效地运作。
2. 质量管理总承包商应该制定一个严格的质量管理计划,确保施工符合国家和地方的各项标准和规定。
他们应该对各个分包商的质量情况进行日常监控和检查,及时发现并纠正问题。
此外,总承包商应该强化质量控制,包括确定各项工程的材料、设备和工艺等要素,加强工序检查和验收,以确保最终产品的质量符合客户的期望。
3. 预算控制总承包商应该制定一个预算控制计划,同时跟踪预算的执行情况。
在建筑工程中,预算控制是最重要的方面之一。
总承包商需要对各项任务的费用进行详细的分析,确保建筑工程在既定预算之内顺利完成。
总承包商应该对施工计划进行全面评估,确定总体和细节上的费用,并根据实际情况制定相应的成本控制策略。
三、提高总承包商的管理配合与协调服务的方法提高总承包商的管理配合与协调服务,是建筑工程项目中需要解决的一个关键问题。

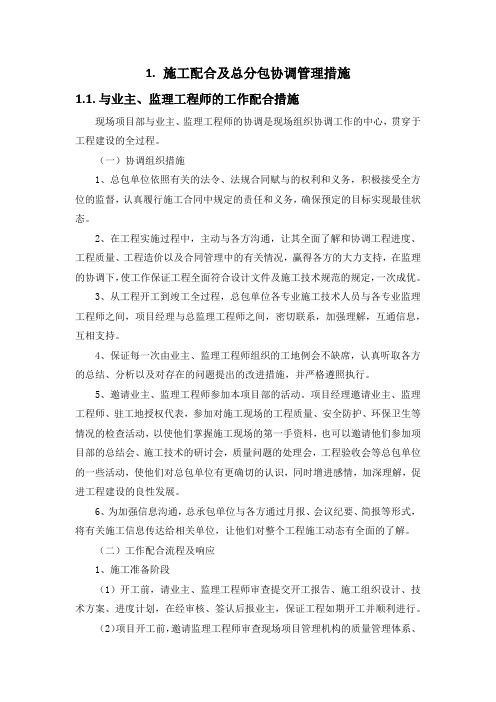

施工组织设计-施工配合及总分包协调管理措施(纯方案,7页)

1.施工配合及总分包协调管理措施1.1.与业主、监理工程师的工作配合措施现场项目部与业主、监理工程师的协调是现场组织协调工作的中心,贯穿于工程建设的全过程。
(一)协调组织措施1、总包单位依照有关的法令、法规合同赋与的权利和义务,积极接受全方位的监督,认真履行施工合同中规定的责任和义务,确保预定的目标实现最佳状态。
2、在工程实施过程中,主动与各方沟通,让其全面了解和协调工程进度、工程质量、工程造价以及合同管理中的有关情况,赢得各方的大力支持,在监理的协调下,使工作保证工程全面符合设计文件及施工技术规范的规定,一次成优。
3、从工程开工到竣工全过程,总包单位各专业施工技术人员与各专业监理工程师之间,项目经理与总监理工程师之间,密切联系,加强理解,互通信息,互相支持。
4、保证每一次由业主、监理工程师组织的工地例会不缺席,认真听取各方的总结、分析以及对存在的问题提出的改进措施,并严格遵照执行。
5、邀请业主、监理工程师参加本项目部的活动。
项目经理邀请业主、监理工程师、驻工地授权代表,参加对施工现场的工程质量、安全防护、环保卫生等情况的检查活动,以使他们掌握施工现场的第一手资料,也可以邀请他们参加项目部的总结会、施工技术的研讨会,质量问题的处理会,工程验收会等总包单位的一些活动,使他们对总包单位有更确切的认识,同时增进感情,加深理解,促进工程建设的良性发展。
6、为加强信息沟通,总承包单位与各方通过月报、会议纪要、简报等形式,将有关施工信息传达给相关单位,让他们对整个工程施工动态有全面的了解。
(二)工作配合流程及响应1、施工准备阶段(1)开工前,请业主、监理工程师审查提交开工报告、施工组织设计、技术方案、进度计划,在经审核、签认后报业主,保证工程如期开工并顺利进行。
(2)项目开工前,邀请监理工程师审查现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,同时接受监理对各种管理制度和上岗证的检查。
(3)开工前,总包单位向监理报送分包单位资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师予以签认。
总承包管理协调配合方案

总承包管理协调配合方案第一节施工总承包管理的承诺一、本工程分包计划按照国内建筑市场惯例,消防、市政、电梯、通风空调、强电、弱电综合布线、特种作业等工程一般均由专业工程公司组织施工,我单位承担总承包管理职能。
二、总承包管理承诺工程在进行到中后期阶段的时候,大量机电设备安装、精装修插入,造成立体交叉施工,对总包单位的综合协调管理能力是一个严峻的挑战,也使得总承包协调管理能力成为影响工程工期的一项重要因素。
我公司作为总承包单位,要对整个工程进行协调管理,无论是业主指定分包或我方自行分包的项目均有责任、义务纳入到本工程统一管理中来,对整个建筑工程的施工质量、安全、进度的和谐统一负有协调管理的责任,对各专业分包商负有监督管理、协调服务的责任和义务。
我单位在大型工程总包管理上有着丰富的管理经验,能确保本工程优质、高速按期完工,向业主交付一个满意的工程。
为此,我们将做好如下工作:(一)、积极主动地为业主的服务,有效协调工程各方的工作关系,争取政府相关部门的有力支持。
(二)、对设备、材料的选型、定货、加工制造与监控,对设备、材料的质量标准和档次的严格界定和把关。
(三)、对工程质量的严格、有效地控制,确保工程实现过程精品。
(四)、在施工和管理方面大力采用先进的科学技术和运用计算机技术。
(五)、对工程实施阶段进行科学合理的计划、安排和有效策划、组织与协调,确保关键线路和主导工期。
(六)、对各专业分包商严格控制、管理、协调、服务以及统一协调各专业分包商相互之间的密切配合。
(七)、卫生承诺:除了在现场设置临时厕所外,工程施工期间每两个楼层设临时移动厕所,并排专人进行清理和维护,并按业主和其他承包商的要求及时撤出。
(八)、用电承诺:在施工用电上为所有分承包商提供可靠的保证,在每两层设两个分电箱和两个施工用水水阀,并派专人进行维护和维修。
(九)、垂直运输承诺:结构施工期间塔吊、施工井架、脚手架按照总体计划安排随时根据各分承包商合理要求提供服务。
施工组织设计总包与相关单位配合协调纯方案

施工组织设计总包与相关单位配合协调纯方案一、前言施工组织设计总包是施工项目中至关重要的一环,它涉及到各个施工工序、施工方法、施工步骤等方面的规划和安排。
而要确保施工组织设计总包的顺利实施,与相关单位的配合协调至关重要。
本文将探讨施工组织设计总包与相关单位配合协调的纯方案。
二、方案1. 建立沟通机制为了实施施工组织设计总包方案,必须与相关单位建立良好的沟通机制。
可以通过召开项目启动会议、定期召开工作会议等方式,确保各个单位之间的信息传递畅通。
同时,建立起沟通协调的责任制度,明确各个单位之间的沟通责任和流程,确保问题能够及时沟通、解决。
2. 确定责任界定在施工组织设计总包中,各个单位之间必须明确各自的责任和界限。
通过明确责任,可以避免因责任不清晰而导致的工作重复或遗漏。
同时,也能加强协作,确保各个单位能够在合理的时间内完成各自的工作,并及时传递给下一单位。
3. 提前沟通协商在施工组织设计总包方案中,各个单位应提前进行充分的沟通和协商。
这样可以在设计之初就确保各个单位的需求和要求被充分考虑,并得到有效解决。
提前沟通协商也能够及早发现问题和风险,并制定相应的解决方案,避免在工程实施阶段引发争议和纠纷。
4. 交流信息共享为了确保施工组织设计总包方案的实施顺利,各个单位之间需要及时共享信息。
可以通过建立信息共享平台、制定信息共享标准等方式,将项目进展、问题解决等信息进行共享,确保各个单位在工作过程中都能获得准确的信息和支持。
5. 设立协调小组为了更好地实施施工组织设计总包方案,建议在项目启动阶段设立协调小组。
这个小组由各个单位的负责人组成,负责统筹协调施工组织设计总包方案的实施工作。
协调小组要定期召开会议,及时解决工作中的问题和难点,并根据实际情况进行调整和优化方案。
6. 建立监督机制为了确保施工组织设计总包方案的顺利实施,需要建立监督机制。
这个机制可以由项目管理部门来负责,通过定期巡检、核查和评估等方式,对各个单位的工作进行监督和评估。
总承包管理配合与协调服务方案

公司负责制定各类合同的标准合同文本,项目/采购部门在办理相关业务时 应尽可能使用公司合同标准文本,并视实际情况在已有的标准合同文本基础上进 行修改使用。
标准合同文本包含通用条款与专用条款两部分。通用条款由商务合约部拟订, 合同草拟人不得增加、删减、更改;合同草拟人可根据实际情况对专用条款部分 做相应的调整。
2. 总承包技术管理 2.1 工程技术管理模式
本工程涉及专业广泛,需要有多种专业技术支持。因此,总承包商的技术管 理工作是工程得以高标准、高效率完成的基本保证。根据现场施工技术管理的范 围和性质划分,本工程技术管理主要包括:施工图深化设计管理,图纸会审、设 计变更及工程洽商管理、施工组织设计(方案)管理、施工技术交底管理、检验 与试验管理、施工技术资料管理以及文件信息管理等部分。
总承包单位除完成本招标文件约定的工程外,尚需全面协调与政府部门的关 系,贯彻业主意图,达成业主目标,实现设计理念,接受监理监督,带领组织各 分包商组合生产要素按设计及规范要求进行施工,使进度、质量、安全、环境保 护目标得以实现,交出业主满意的产品。
为做好总承包施工管理,我们将从总承包管理的“意识、制度、资源”配置 方面着手,全面加强总承包管理。
2.3.1 深化设计原则 深化设计是保证工程顺利完工和保证工程质量的关键。在施工前将根据我们 丰富的施工经验结合设计图,组织既有理论基础又有实际经验的技术人员进行深 化设计。 1)深化设计部的职责是:制定图纸深化设计及送审计划表;对需要深化设 计的内容进行深化设计、管理、技术支持、审核、修改;审核分包单位的深化设 计图纸;提交深化设计图纸至业主、监理、设计单位及政府有关部门审核;配合 并提交业主分包工程深化设计相关资料;二次设计图纸报审,出施工图等。 2)认真做好图纸会审,图纸会审之前,施工人员应认真熟悉图纸,通过图 纸会审,领会设计意图,涵盖各分包系统绘制配合总图,包括机电综合施工图与 综合土建要求图等。图纸内容能清楚反映所有机电安装的标高、宽度定位及有关 与结构及装饰的准确关系。包括详细的平面、立面和剖面图。总体效果既能满足 设计要求与验收规范,又能考虑交叉施工的合理性以及今后的维修方便,尽可能
施工总承包单位管理、协调、配合、服务工作内容
施工总承包单位管理、协调、配合、服务工作内容包括技术交底、技术资料交接、技术文件管理等方面的内容;4)质量管理程序:包括质量控制、质量检查、质量验收等方面的内容;5)安全生产管理程序:包括安全生产控制、安全生产检查、安全生产验收等方面的内容;6)文明施工管理程序:包括文明施工要求、文明施工检查、文明施工验收等方面的内容;7)其他注意事项。
1.2.提供施工场地1.2.1.承包人应根据项目需要及时提供施工场地,确保各专业承包人、独立发包单位顺利进场施工。
1.2.2.承包人应对施工场地进行安全、环保、文明施工等方面的管理,确保施工场地的安全、整洁、有序。
1.3.提供施工设备1.3.1.承包人应根据项目需要及时提供施工设备,确保各专业承包人、独立发包单位顺利进场施工。
1.3.2.承包人应对施工设备进行安全、环保、文明施工等方面的管理,确保施工设备的安全、完好、有效。
2.施工阶段的服务2.1.施工进度控制2.1.1.承包人应对各专业承包人、独立发包单位的施工进度进行监督管理,及时发现进度问题,提出解决方案,确保总体施工进度。
2.1.2.承包人应根据施工进度计划表,及时安排各专业承包人、独立发包单位的施工任务,确保施工进度的合理性和有效性。
2.2.质量控制2.2.1.承包人应对各专业承包人、独立发包单位的施工质量进行监督管理,及时发现质量问题,提出解决方案,确保总体施工质量。
2.2.2.承包人应根据施工质量控制计划,及时安排各专业承包人、独立发包单位的质量控制任务,确保施工质量的合理性和有效性。
2.3.安全生产控制2.3.1.承包人应对各专业承包人、独立发包单位的安全生产进行监督管理,及时发现安全生产问题,提出解决方案,确保总体施工安全。
2.3.2.承包人应根据安全生产控制计划,及时安排各专业承包人、独立发包单位的安全生产任务,确保施工安全的合理性和有效性。
2.4.环保控制2.4.1.承包人应对各专业承包人、独立发包单位的环保进行监督管理,及时发现环保问题,提出解决方案,确保总体施工环保。
施工总承包管理和配合措施方案
施工总承包管理和配合措施方案施工总承包管理和配合措施方案对于任何建筑项目都是至关重要的。
通过有效的项目管理和协调措施,可以确保施工工作从开始到结束的顺利进行,保证工程质量和安全,并实现项目的预算和时间目标。
本文将首先介绍施工总承包管理的核心内容,然后深入讨论配合措施方案的具体要点和实施方法。
一、施工总承包管理的核心内容1. 总包管理团队组建和角色划分建立一个高效的管理团队是施工总承包项目成功的关键。
该团队应由经验丰富的专业人员组成,包括项目经理、工程师、质量控制员、安全专家等。
其中,项目经理负责整个项目的组织、协调和决策;工程师负责技术方案的设计和施工图纸的编制;质量控制员负责监督施工质量;安全专家负责施工现场的安全管理。
2. 项目计划和进度控制制定合理的项目计划,并严格控制施工进度对于项目的成功非常重要。
项目计划应包括施工活动的时间安排、资源分配、里程碑的设定等。
通过合理安排的项目进度,可以避免资源浪费、减少施工期限和成本的超支,同时提高施工质量和安全性。
3. 资源管理和协调在施工过程中,合理管理和协调各种资源是十分重要的。
这包括劳动力、物资、设备和技术支持等资源的管理。
通过适当的资源配置和协调,可以减少资源浪费,提高施工效率。
同时,还需要与供应商和承包商保持良好的合作关系,确保供货和服务的及时交付。
4. 质量控制和质量保证质量控制和质量保证是施工总承包管理的重要方面。
施工过程中应建立严格的质量控制体系,包括施工工艺、材料选用、施工现场管理等。
通过持续的监测和检查,及时纠正存在的问题,确保施工质量符合标准和要求。
同时,还应确保施工过程中的安全性,减少事故和伤害的发生。
5. 风险管理和问题解决在施工过程中,可能会遇到各种问题和风险。
有效的风险管理和问题解决是确保项目顺利进行的关键。
应建立一套科学的风险评估和管理机制,及时发现和预防潜在的风险,并为应对紧急情况制定相应的措施。
二、配合措施方案的具体要点和实施方法1. 目标和原则配合措施方案应明确工程项目的目标和原则,确保各方理解和共同遵守。
总承包管理协调配合方案
总承包管理协调配合方案一、对承包商的综合协调管理措施1.成立由建设单位、监理单位牵头,各施工单位参加的协调联络部,部内设多名联络员分别负责每个专业单位的联络和协调工作,每项工作都有专人管理,职责明确,责任到人,做到凡事有人管,有人帮助解决。
2.协调联络部制定各单位在生产、生活及消防安全方面的协调管理制度。
3.结构施工阶段土建单位坚持周例会制度,邀请专业公司参加,解决土建施工、预留、预埋施工中的协调问题。
4.在安装阶段召开由业主、监理牵头各施工单位参加的施工现场生产调度会制度,各单位负责人必须准时参加,听取施工调度安排,协调各方及各工种工序穿插有关问题。
解决现场生产、安全、质量、文明施工出现的问题,协调会议所做出的各项决定,各施工单位必须认真执行。
5.做好专业公司预留、预埋、暗配、堵缝、清扫等配合工作,并为其提供施工用地。
6.配合业主召开工程协调会议,解决协调、配合、成品保护、各专业预留孔洞相统一等问题。
7.分专业公司不得随意在已施工的墙上、楼板上凿洞、剔槽。
8.在安装工程施工后期,专业公司进入现场施工需办理施工申请书,专业公司施工人员离开时,现场物品、成品、半成品需经土建单位检查无损坏。
二、总承包协调配合措施2.1 总承包方与分包单位的协调配合措施1.对业主指定的分包商,我单位将积极予以配合,与有关方签订好配合协议,纳入现场管理体制进行监督检查,做好对分包商的管理工作。
2.负责整个工程的安全文明施工,指定分包人应遵守总承包人的现场安全文明管理。
总承包人应负责安排好自己与各分包人之间及各分包人之间的配合,减少或避免各工种、工序之间的干扰和矛盾,协调解决施工中的问题,保证现场作业安全。
3.提供基准线、标高线、定位点等。
提供承包范围内的技术咨询和技术指导工作。
提供施工过程中协调、配合服务。
提供有关单位所需的经批准的图纸或细目表。
4.机具协调配合现场设置的结构施工脚手架等机具,由总承包单位提供给分包单位使用,但应服从统一调度,有秩序、有计划的合理利用,如分包单位有特殊要求,如搭设设备安装、调试的平台等,总承包单位亦应积极配合。
总承包管理配合与协调服务方案
总承包管理配合与协调服务方案1. 背景介绍总承包管理是一种项目管理方式,通过委托一个承包商负责整个项目的规划、设计、施工、监督等全过程的管理。
而总承包管理配合与协调服务方案旨在确保项目顺利进行,各参与方之间的合作高效有序。
2. 服务目标本方案的服务目标是确保项目所有参与方能够有效协调配合,共同推动项目的顺利进行,达到以下效果:•提高项目效率:通过有效的协调配合,减少沟通成本,优化项目进度管理,提高项目交付速度。
•降低项目风险:监督各参与方的工作执行情况,及时发现和解决问题,防范和降低风险。
•保证质量控制:强化质量管理,确保项目质量符合标准和要求。
•优化资源配置:合理安排项目资源,提高资源利用效率,降低项目成本。
3. 服务内容3.1 项目规划阶段配合与协调•协助业主进行项目需求分析,明确项目目标和范围。
•提供专业技术支持,参与项目预算、进度计划等的制定,并与各参与方进行沟通和协商。
•合理分工,明确各参与方在项目规划阶段的职责和义务。
•确定项目工期和关键节点,并制定配合与协调计划。
3.2 设计阶段配合与协调•协助业主与设计方进行沟通,确保设计方对项目需求和目标的理解。
•参与设计方案评审,提供建设性意见和解决方案。
•协调相关专业方对设计方案的配合和质量控制,确保设计方案符合要求。
3.3 施工阶段配合与协调•监督各参与方在施工工艺、质量控制等方面的配合和协调。
•调度协调各参与方的施工计划,确保施工进度和质量的控制。
•管理项目变更,及时与各参与方协商,并控制变更对项目的影响。
3.4 监督与验收阶段配合与协调•监督各参与方的工作执行情况,确保按照项目要求进行施工。
•协调项目的检测和验收工作,确保项目质量符合标准和要求。
•跟进项目的收尾工作,包括设备调试、测试、运行试车等。
4. 配合与协调机制为实现良好的配合与协调,本方案将建立以下机制:4.1 配合与协调小组在项目启动阶段成立配合与协调小组,小组成员包括业主、总承包商、设计方、监理方等各参与方的代表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工总承包单位管理、协调、配合、服务工作内容一、总体概述1.总包管理服务工作内容及范围的综述1.1.承包人应对整个生产管理中心及后勤服务楼(含地下车库)、厂区道路及管线工程项目各项施工及采购工作所涉及的所有专业承包人、供应商和独立发包单位统一进行管理、协调、配合和服务,协调各专业交叉作业时的工作面冲突,保障工程项目各专业承包及材料供应工作的顺利开展,并承担总包管理工作的全部配合照管责任及义务。
2.总包管理、协调、配合和服务的基本责任2.1.承包人在项目部针对各专业承包工程、发包人独立发包工程设置专业责任人,全面配合与协调专业承包工程、发包人独立发包工程,对各工程的质量、进度、安全、水保及文明施工等方面的负责。
2.2.承包人应负责主动安排、审核各专业承包工程、发包人独立发包工程的施工计划,尤其是影响总承包合同的有关项目,协调安排好各专业承包人之间的配合,积极协调各独立发包工程的施工工序和进度计划,对各专业承包工程和发包人独立发包工程的质量及进度(包括总工期)负责。
2.3.制定合理的工作程序,预留变配电、通风空调、弱电工程、内外装饰、电梯、厨房设备、园林景观等重点专业承包工程所需的工作时间于施工总进度计划表内,并提供与之相应的进场开展工作条件。
2.4.与专业承包人、独立发包单位核对各专业图纸间的需要统一的尺寸、标高等,协调解决各专业图纸之间的冲突。
2.5.每周召开工程协调会,提议解决图中工程位置有冲突的办法,以确保各专业承包人、独立发包单位的施工能满足施工总进度计划,相互之间减少冲突或争执,同时保证各管道、电线、构件、机电设备等能以正确的次序安装于特定的空间内,使完成后的各项设备外表整洁、功能适用完备,并有足够的空间用来维修。
2.6.配合与各专业承包人、独立发包单位对进场的设备和材料的数量清点、外观质量等的检查、记录工作。
2.7.负责对专业承包人、独立发包单位的施工质量进行监督管理,及时发现质量隐患,确保总体施工质量。
二、具体工作内容1.施工准备阶段的服务1.1.提供入场须知1.1.1.专业承包人、独立发包单位进场前,总包向各专业承包人、独立发包单位提供由总承包人编写并由监理人、招标人批准的《专业承包单位入场须知》。
1.1.2.《专业承包单位入场须知》内容1)进场程序;2)入场安全管理程序;3)技术管理程序:4)物资和机械管理程序;5)质量管理程序;6)现场管理程序;7)资料管理程序等。
1.2.其他相关服务1.2.1.在专业承包人、独立发包单位进场后,按要求准时为其提供足够的和无障碍的工作面及通道。
1.2.2各专业承包人、独立发包单位进场前,负责应向各专业承包人、独立发包单位提供必要的现场安全设施、结构构造、管网系统、地下管线的交底工作,办理签字交接手续并留存交底纪录。
1.2.3协助各专业承包人、独立发包单位办理各种相关手续,并统一安排场地供各专业承包人、独立发包单位的自建办公用房、加工场地和临建仓库场地等。
1.2.4提供总包合同中与专业承包人、独立发包单位有关内容的复印件,以便专业承包人、独立发包单位全面了解发包人与总承包人合同中,关于总包对专业承包提供服务的有关规定。
2.施工过程中的服务2.1.现场总平面及工作面服务2.1.1.根据已批准的工程总进度控制计划,合理安排各阶段施工现场的平面布置。
2.1.2.根据总平面布置要求,提供各专业承包人、独立发包单位所需的机械、材料等堆放场地,满足正常施工需要;并划分责任区域。
2.1.3.提供现场临时道路给各专业承包人、独立发包单位共同使用,总承包单位负责现场施工道路的修建、维护和管理,并承担相关的费用。
2.1.4.提供、开通、加固、维修及保养现场任何道路或通道,在现场通道上搭设硬质安全防护(如需要)。
为专业承包人、独立发包单位施工期间提供必要的安全防护措施,包括安全网、防护栏杆、防护盖板、硬质防护、安全警示标志等。
2.1.5.提供已安装在现场之施工机械、脚手架、爬梯、工作平台、塔吊、货运电梯及其它设备供专业承包人、独立发包单位使用,协调各专业对大型临时机械及临时设施等共用资源的使用,上述设备或设施的使用期应充分考虑专业承包工程或发包人独立发包工程的工期情况,总承包人在拆除上述设备或设施前须征得监理人和发包人书面同意。
2.1.6.如专业承包人、独立发包单位须对总承包人提供的现场脚手架进行改造后方可使用,总承包人有义务配合其进行这样的改造,改造脚手架所发生的费用由专业承包人、独立发包单位向总承包人进行支付。
2.1.7.为各专业承包人、独立发包单位提供的施工场地、工作面应按要求准时提供,满足作业面交接技术要求,包括工作面修补,保持清洁,并防止施工期间水和垃圾的侵入。
专业承包人、独立发包单位进场前,总承包人应同其办理施工场地、工作面的交接手续并办理移交弃组织工作交底。
2.2.临水临电服务2.2.1.根据已批准的施工现场平面布置,总承包单位负责统一布置现场临水临电(包括消防水),统一提供和管理各专业承包人、独立发包单位的安全用电、节约用水和现场内的污水排放等。
临电的配电线缆必须采用满足电力输送需求的优质铜质电线或电缆。
2.2.2.向各专业承包人、独立发包单位提供相应的办公、施工用水和用电的接驳点,接驳点设置在各具体楼层平面(各楼层指定位置的分配电箱和水源接口),保证供电不间断、冬季供水不结冰。
由水、电接驳点引至使用区域的临时水电管线由专业承包人、独立发包单位自行接入,但水电费用由专业承包人、独立发包单位承担(计量器具由总包提供,根据电费总价,按实际用电比例收取费用)。
2.2.3.提供正常的临时照明和施工及调试试运行所必需的水、电;冬雨季及恶劣天气所需的必要防护设施。
2.2.4.提供用于施工及发包人现场检查的照明设备,包括照明线路、照明灯具,在正常施工时间内及发包人批准的抢工时间内保证照明系统处于正常使用状态。
2.3.现场保卫服务2.3.1.鉴于本工程参与单位多,总承包单位对整个工程包括施工现场和生活区,对所有专业承包人、独立发包单位,均实施统一的保卫服务。
2.3.2.本工地实行全封闭管理,在工地现场每个大门口设置岗亭,保安人员24小时值班保卫。
2.3.3.负责向各专业承包人、独立发包单位提供统一配发的工地出入证,所有员工和车辆均须凭证出入工地;阻止与本工程无关的任何未经授权的人员和车辆进入现场。
2.3.4.安排专职管理人员负责保卫的日常工作,处理诸如:各专业承包工人之间的纠纷及材料盗失事件,并负责与政府公安、司法部门联系,确保工地安全。
2.3.5.总承包人提供现场保卫,负责现场保安及工程保护工作,有责任组织管理和协调交叉施工中专业承包人和独立发包单位的正在施工或已完工项目现场物料的保管工作,并直至工程完工。
在上述人员完成相应工作并将工作面移交给总承包人后,总承包人应采取有效的成品保护措施.对项目工地范围内做全面的看管以防盗窃和破坏,包括工地内专业承包人的材料和已完分包工程。
2.4.安全文明施工服务2.4.1.根据不同施工阶段的总平面图,为施工现场的各专业承包人、独立发包单位提供文明施工指南,以此总平面图检查各专业承包人、独立发包单位的落实情况,从而保证现场的清洁整齐,保证现场不出现不必要的障碍物。
2.4.2.提供足够、合理、免费并符合要求的移动厕所等卫生设施,保证现场各专业承包人、独立发包单位的施工人员共同使用,并负责定时清理和保养,确保现场干净卫生。
2.4.3.施工现场提供一定数量的垃圾集中堆放地点,各专业承包人、独立发包单位施工过程中产生的垃圾,自行运输至集中堆放地点,总包负责进行统一外运处理。
2.4.4.在工程施工期间,合理提供设备及材料堆放场地,督促各专业承包人、独立发包单位定期清除任何多余的材料,保证施工现场整齐划一和井然有序。
2.4.5.确保施工场地、井道、管井积水的清理工作,提供各井道、管井的挡水措施。
2.4.6.负责对专业承包人、独立发包单位的安全进行全面管理,及时发现安全隐患,杜绝伤亡事故。
发生事故,及时按相关规定全面负责救护、上报、处理和善后,尽最大可能降低事故损失.总包应在每周监理例会中进行安全通报;每月召开安全例会,通报各专业承包单位安全隐患及整改情况.2.5.施工测量服务2.5.1.负责向各专业承包人、独立发包单位提供工程的主轴线控制线以及各楼层50mm(或lm)标高线,进行现场交底和交接,并对提供的相关数据负责。
2.5.2.提供统一测定的建筑标高控制线:在每层结构模板拆除、围护结构施工前,总承包人组织统一测量,以结构施工时的水准点为基础,在混凝土墙、柱上测定出建筑控制线,供各专业承包人、独立发包单位施工引用;在区段结合部位的混凝土墙、柱上,必须设置建筑标高控制线,以避免区段之间产生误差。
2.5.3.提供主轴线控制线:在首层各施工区段主体结构模板拆除、围护结构施工前,以各施工区段主体结构施工时测设的轴线为基础,统一测定X,Y两个方向的主轴线控制线,然后以此为基准铅垂向上向下逐层扩展,统一测定结构的平面位置。
2.6.垂直运输服务2.6.1.施工现场内已有的脚手架、垂直及地面通道、垂直运输机械,特别是幕墙工程及大型机电设备的垂直运输等各种施工设施,由总承包单位根据施工进度计划和各专业承包人、独立发包单位所承担工程施工的具体情况,统一调配使用,充分发挥其效率。
2.6.2.提供现场的垂直运输(包括人货电梯等),给各专业承包人、独立发包单位共同使用。
2.6.3.对专业承包单位自带的脚手架、活动脚手架、垂直升降机、吊机等,经过监理单位认可符合要求的,应允许其进场。
2.7.设备运输及吊装通道服务2.7.1.应根据发包人的需要,提供设备运输、安装就位足够强度的通道以及通道或墙面的预留,不得以影响工期和需增加费用为借口拒绝,相关费用已包含在投标报价中。
2.8.专业间协调服务2.8.1.总承包单位对各专业承包人、独立发包单位提供统一的协调服务,负责建立每周的生产协调例会制度和每天的生产调度会制度〔即联络会议)。
2.8.2.总承包单位在生产调度会上,根据施工进度计划安排,调度和协调各专业承包人、独立发包单位的施工工序安排,避免因施工管理失调而造成工序混乱,以使各道工序紧密衔接。
2.8.3.在每周的生产例会上,总承包单位对照工程总进度计划,检查本周各专业承包人、独立发包单位的工作计划完成情况,发现问题并及时调整,安排下周各专业承包人、独立发包单位的工作计划。
2.8.4.通过对各种资源的有效协调,来协调各专业承包人、独立发包单位的施工交叉和工序衔接问题,从而保证总进度计划目标的最终实现。
2.9.资料查阅及汇总服务2.9.1.总承包单位设置资料室,指定专人统一收集资料和提供资料查阅服务,全面负责各专业承包人、独立发包单位的施工资料收集、报审和分类组卷工作。
