流水施工原理

合集下载

关于流水施工技术在建筑工程中的应用

关于流水施工技术在建筑工程中的应用

关于流水施工技术在建筑工程中的应用流水施工技术是一种在建筑工程中被广泛应用的高效施工方法。

它通过合理的工序安排和科学的作业流程,实现了各个施工工序的快速连续进行,高效率的推进施工进度,降低了施工成本,提高了工程质量。

本文将从流水施工技术的基本原理、在建筑工程中的应用、以及对工程效益的影响等方面进行阐述。

一、流水施工技术的基本原理流水施工技术源自于工业生产中的流水线生产模式,它要求将复杂的施工工序分解为多个简单而相互独立的子工序,并按照科学的工序顺序和严格的时间表进行组织和协调。

这样可以使得各个施工工序之间形成一个流动的、连续的作业流程,实现了施工的高效快速推进。

流水施工技术的基本原理主要包括以下几点:1. 工序分解:将复杂的施工工序分解为多个简单的子工序,每个子工序都是相对独立的,可以单独进行。

2. 工序顺序:科学的将各个子工序按照工艺要求和施工顺序进行排列和组合,形成一个流动的、连续的作业流程。

3. 作业布局:合理布置作业区域和设备设施,以确保流水线作业的连续性和高效率。

4. 时间控制:严格控制各个施工工序的作业时间,保证每个工序能够按时进行,不发生等待和闲置。

基于以上基本原理,流水施工技术可以实现施工工序的快速连续进行,有效地提高了施工效率和质量。

它也为建筑施工提供了一种新的思路和方法,为工程管理和施工进度的控制提供了重要的技术手段。

流水施工技术在建筑工程中的应用可以说是无所不在,几乎可以应用到所有类型的建筑工程中。

住宅、商业综合体、工业厂房、桥梁隧道等各种工程项目中都可以采用流水施工技术。

具体来说,它在以下几个方面得到了广泛的应用:1. 地基与基础施工:地基与基础施工是建筑工程的第一道工序,对后续的施工工序具有直接的影响。

采用流水施工技术可以有效地提高地基与基础施工的效率,减少施工时间,降低成本。

2. 主体结构施工:主体结构施工是建筑工程的核心工序,它要求施工单位要有很强的组织能力和施工技术。

流水施工基本原理

流水施工基本原理

流水施工基本原理引言流水施工是一种高效率的施工方法,广泛应用于建筑工程中。

它通过合理规划和组织施工过程,将工作分解为独立的任务,然后按照一定的顺序和时间安排,通过流水线方式进行施工。

流水施工能够提高施工效率,减少工期,并且降低成本。

本文旨在介绍流水施工的基本原理,并提供一些实际应用案例。

流水施工的原理流水施工的基本原理是分工合作和任务连续。

在流水施工中,施工过程被分为多个任务,每个任务由不同的工人或团队负责完成。

这些任务按照一定的顺序和时间安排,紧密衔接,形成一条流水线。

在这个过程中,每个任务的开始和结束时间都是确定的,任务之间没有等待时间,从而实现了高效连续的施工。

流水施工的流程可以分为以下几个步骤:1.任务分解:将整个施工过程分解为多个独立的任务,每个任务都有明确的工作内容和时间要求。

例如,在建造一座大楼时,可以将任务分为土方施工、基础施工、结构施工、装饰施工等等。

2.任务排序:根据任务之间的依赖关系和资源需求,将任务按照合理的顺序进行排序。

一般情况下,后续任务的开始时间要晚于前序任务的结束时间,以保证施工的连续性。

3.任务分配:将每个任务交给相应的工人或团队负责完成。

每个任务必须有明确的负责人和执行时间。

4.任务衔接:在任务开始和结束时,要确保前后任务之间的衔接。

可以通过合理的时间安排和资源调度来实现。

此外,还需要建立沟通机制,以便及时解决可能出现的问题和难题。

5.任务监控:通过监控和控制每个任务的进度和质量,及时发现并解决问题。

可以使用项目管理软件或工具来进行任务管理和监控。

流水施工的优势流水施工相比传统的施工方式具有以下优势:1.高效率:流水施工通过合理的任务分解和安排,使得每个任务都能够连续进行,从而提高了整体施工效率。

同时,流水施工还能够减少不必要的等待时间,进一步提高效率。

2.节约成本:流水施工通过合理的任务分工和资源调度,避免了资源的浪费和重复利用,从而减少了成本。

此外,流水施工还可以减少项目的工期,从而减少了工期管理的成本。

第十章 流水施工原理

第十章 流水施工原理

第十章流水施工原理1.流水施工的特点:一)实质1 将劳动对象划分为劳动量大致相同的施工段。

2 相同工序由专业队完成,专业队在不同作业面上完成相同的操作。

3 时间尽量衔接。

二)特点:1 消除时间间歇。

2 实行生产专业化。

3 保证机械、劳力充分利用。

4 提高工效、降低成本。

2.流水施工的工艺参数1 施工过程数:把一个综合的施工过程划分为若干具有独立工艺特点的个别施工过程,其数量n为施工过程数。

即工序数n。

施工组织应根据构造物的特点和施工方法划分,不宜少,也不宜多。

2 流水强度:每一施工过程在单位时间内完成的工程量,称流水强度。

3.某铲运机铲运土方工程,推土机1台,c=1562.5m3/台班,铲运机3台, c=223.2m3/台班。

计算机械施工工程的流水强度解:v=1×1562.5+3×223.2=2232.1m3/台班4.人工挖运土方工程:q=24500m3 c=24.5m3 /工日r=20人,流水节拍t求:t=?若r=50人则t=?解:p=24500/24.5=1000工日r=20人t=1000/20=50天r=50人t=1000/50=20天5. 流水步距的确定①定义:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。

②确定流水步距的目的:保证作业组在不同施工段上连续作业,不出现窝工现象。

③确定流水步距的要求:(1)保证施工工艺的先后顺序:垫层、基层、面层。

(2)保持施工的连续性。

(3)施工过程最好的搭接,工作面不拥挤。

(4)满足工艺、组织、质量的要求。

流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。

t0=∑bij6.施工段数m的确定①定义:把施工对象划分为劳动量大致相同的段。

②划分施工段的目的:保证不同工种能在不同作业面上同时工作,为流水作业创造条件。

只有划分了施工段才能开展流水作业。

③考虑的因素:结构界限、劳动量大致相同、足够的施工作业面、考虑施工机械、人员、材料、安全等因素。

流水施工的原理及应用

流水施工的原理及应用

流水施工的原理及应用1. 什么是流水施工流水施工,也称作流水生产,是指将生产过程分为不同的工序,并将每个工序分别安排在不同的工作站点上进行,从而实现协同作业、提高生产效率的一种生产方式。

2. 流水施工的原理流水施工的原理基于以下几个方面:2.1 高效的协同作业流水施工通过将生产过程分为多个工序,每个工序拥有专门的工作站点以及配备相应的设备和人员,使得每个工序可以并行进行,从而大大提高了生产效率。

2.2 无需等待由于每个工序都被分配到不同的工作站点进行,并且各个工作站点之间一般是顺序连接的,因此不会出现某个工序因等待前一工序完成而导致停工的情况,从而减少了生产线的闲置时间。

2.3 专业化分工流水施工要求每个工序都有专门的工作站点和配备相应技能的工人,每个工人只需专注于自己的工序,这样可以提高工人的专业化水平,减少人为因素带来的错误,提高产品质量。

3. 流水施工的应用领域流水施工广泛应用于各个领域,尤其是需要大规模生产的制造业和工业生产领域。

以下列举一些应用领域:3.1 汽车制造汽车制造是典型的流水施工应用的领域之一。

在汽车生产线上,汽车的生产过程被分为多个工序,每个工序包括车身焊接、油漆喷涂、装配等,每个工序都有专门的工作站点和设备。

流水施工使得汽车制造工厂能够实现高效生产,提高汽车的生产效率。

3.2 电子产品制造电子产品制造也是流水施工的重要应用领域之一。

例如,手机的制造过程可以分为电池安装、屏幕贴附、组装等多个工序,每个工序都使用专门的设备和工作站点。

流水施工可以帮助电子制造企业提高生产效率,缩短生产周期。

3.3 食品加工在食品加工领域,流水施工同样有重要的应用。

例如,面包的制作过程可以分为搅拌面粉、发酵、烘焙等多个工序,每个工序都有专用的设备和工作站点。

流水施工可以使得面包厂能够实现高效生产,大大提高面包的产量。

3.4 建筑施工在建筑领域,流水施工也有一定的应用。

例如,在高层建筑的施工过程中,可以将建筑工序分为土建、装修、安装等多个工序,每个工序都有专门的工作站点。

2.3 流水作业的原理

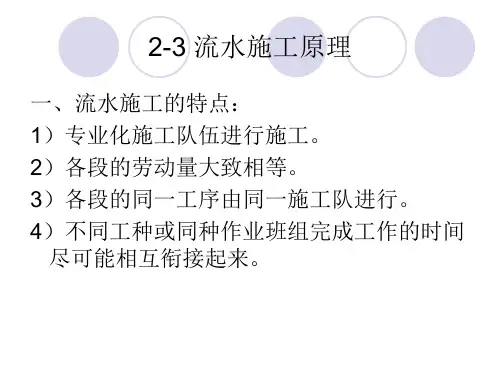

2.3 流水作业的原理

2-3 流水施工原理
充分流水的条件:m≥n
2-3 流水施工原理
四、流水施工类型及总工期 1.全等节拍流水: 特点:ti=Bij=常数 T=(n-1)Bij+m*ti=(m+n-1)ti 2.成倍节拍流水: 3.分别流水:
2-3 流水施工原理
4.无节拍流水: 1)特点:ti≠常数,B≠常数,ti≠B,也非整数 倍。 2)流水步距的计算方法:相邻队组累加数列 错位相减取大差。(潘特考夫斯基法)
三、流水施工的主要参数 3.空间参数 1)工作面A:又称工作前线L 其决定了施工对象单位面积上能安置的工人数 和机械台数。应遵守安全技术和施工技术规范的 规定。 2)施工段数m:划分施工段时应考虑以下几点: 施工段的分界同施工对象的结构界限取得一致。 各施工段所消耗的劳动量大致相等。 每段要有足够的作业面。 划分段数的多少,应考虑机械使用效能、工人的 劳动组合、材料供应情况、施工规模大小等因素。
2-3 流水施工原理
三、流水施工的主要参数 1.工艺参数 1)施工过程数n:工序数 2)流水强度V:流水能力、生产能力,每一 施工过程在单位时间内所完成的工程量。 机械施工过程的流水强度:V=∑RiCi 手工操作过程的流水强度:V=R*C
三、流水施工的主要参数 2.时间参数 1)流水节拍ti:是某个施工过程(或作业班组)在 某个施工段上的持续时间。ti=Qi/(C*R*n*δ) (δ——资源的使用效率) 2)流水步距Bij: 含义:两个相邻的施工队(组)在保持连续施工 的条件下,先后进入第一施工段进行流水施工的 最小时间间隔。 基本要求:①始终保持两施工过程的先后工艺顺 序;②保持各施工过程的连续作业;③做到前后 两施工过程施工时间的最大搭接;④流水步距与 流水节拍保持一定关系,应满足一定的施工工艺、 组织条件及质量要求。

第五章流水施工原理

第五章流水施工原理
每个施工段要有足够的工作面; 4)为了保证拟建工程项目结构整体的完整性,施工
段的分界线应尽可能与结构的自然界线相一致; 5)对于多层的拟建工程项目,既要划分施工段,又
要划分施工层。
(一)空间参数的概念
3.施工层
在组织流水施工时,为了满足专业工作 队对操作高度和施工工艺的要求,将拟建工 程项目在竖向上划分为若干个操作层,这些 操作层称为施工层。施工层一般用 C 来表 示。施工层的划分,要根据按工程项目的具 体情况,如建筑物的高度、楼层等来确定。
二、平行施工
施工过 2 4 6 8 10 12 14
程 挖土 垫层 基础 回填
劳动力动态曲线
45 30 0
平行施工的主要特点:
(1)可以充分利用时间和空间,工期最短; (2)适于综合施工队施工,不利于专业化施工和
生产率的提高; (3)如采用专业化班组施工,班组施工无法连续; (4)日资源需求量过于集中,临时设施投入过多; (5)现场施工管理、协调、调度困难。
三、流水施工(一)
施工过程 2 4 6 8 10 12 14 16 18 20 22 24 26 挖土 垫层 基础 回填
劳动力动态曲线
30 20 10 5
0
流水施工(二)
施工过 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 程 挖土
垫层
基础
回填
劳动力动态曲线
30 20 10 5
M

N
A
6
6
6
6
B
6
6
6
6
C
6
6
6
6
D
6
6

流水施工原理.doc

流水施工原理.doc

第二章流水施工原理流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。

第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工可以采用依次、平行、流水等组织方式。

为说明三种施工方式及其特点,现设某住宅区拟建三幢结构相同的建筑物,其编号分别为Ⅰ、Ⅱ、Ⅲ,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每幢建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。

三幢建筑物基础工程施工的不同组织方式如图2—1所示。

1.依次施工依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。

这种方式的施工进度安排、总工期及劳动力需求曲线如图2—1“依次施工”栏所示。

依次施工方式具有以下特点:(1)没有充分地利用工作面进行施工,工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。

2.平行施工平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。

这种方式的施工进度安排、总工期及劳动力需求曲线如图2—1“平行施工”栏所示。

平行施工方式具有以下特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织;(5)施工现场的组织、管理比较复杂。

建筑工程项目管理第六章流水施工原理

建筑工程项目管理第六章流水施工原理

等。
制造业
02
流水施工原理也可应用于制造业,如生产线上的装配、加工等
环节。
服务业
03
在服务业中,流水施工原理可以应用于业务流程管理、项目执
行等方面。
流水施工的优化方法
合理安排施工流程
根据工程特点和资源条件,优化施工流程,提高施工效率。
均衡流水作业
通过合理分配工作量,保持各作业环节的均衡,减少窝工和等待时 间。
流水施工的特点
专业化生产
连续性施工
流水施工将工程划分为若干个施工过程, 由专业作业班组负责不同的施工过程,有 利于提高工人的操作技能和劳动效率。
流水施工按照工艺顺序依次投入施工,各 施工过程在空间上连续进行,保证了工程 进度的连续性和均衡性。
高效率生产
资源利用合理
流水施工采用先进的工艺技术和机械设备 ,优化了劳动组织,提高了生产效率,缩 短了工期。
在住宅楼房的流水施工中,每个小型工程都有明确的施工顺 序和时间安排,施工队伍按照计划进行施工,确保工程进度 和质量。同时,每个施工队伍之间需要密切配合,确保整个 工程的顺利进行。
高层办公楼的流水施工
高层办公楼的流水施工是将整个工程划分为若干个楼层, 每个楼层由一支专业的施工队伍负责完成。这种施工方式 可以充分利用垂直空间,提高施工效率,缩短工期,降低 成本。
详细描述
在等节奏流水施工中,各施工过程在各施工段上的流水节拍保持一致,且相邻 施工过程的流水步距相等。这种流水施工方式能够保证施工队伍连续作业,提 高工作效率,减少窝工和资源浪费。
异节奏流水施工
总结词
异节奏流水施工是一种实际的流水施工方式,各施工过程在 各施工段上的流水节拍不完全相等,但流水步距相等。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成倍节拍流水参数的确定:
1、确定流水节拍的最大公约数tmin 2、流水步距 Ki,i1 tmin
3、确定专业工作队数目 bi ti / tmin
4、确定专业工作队数目总和 N ' bi
5、确定计算总工期
T M N' 1 tmin G Z C
异节奏流水施工专业工作队数等于施工过程数。 异节奏流水施工流水步距的确定:
施工段,在组织流水施工时,把施工对象划分为劳动量相等或大致相 等的若干个段。
每一个施工段在某一段时间内只供给一个施工过程使用。
施工段划分的要点:
1、施工段的分界同施工对象的结构界限(温度缝、沉降缝和建筑单元 等)尽可能一致;
2、各施工段上所消耗的劳动量尽可能相近; 3、划分的段数不宜过多,以免使工期延长; 4、对各施工过程均应有足够的工作面; 5、当施工有层间关系、分段又分层时,每层最少施工段数目m0应满足
(1)特点:工期长(T=16d);劳动力、材料、机具投入量小;专业 工作队不能连续施工。
(2)适用于:场地小、资源供应不足、工期不紧时,组织大包队施工。
2、平行施工:各栋房屋同时施工(同时开工、同时竣工)
(1)特点:工期长(T=4d); 劳动力以及物资资源的消耗量集中; 仓库等临时设施增加、费用高;经济 效果不良。
等节奏流水施工 (固定节拍流水)
异节奏流水施工
等步距异节拍流水施工 (成倍节拍流水)
异步距异节拍流水施工
在流水施工中,根据流水节拍的特征将流水施工进行分类为有节奏流水 施工和无节奏流水施工。
1、等节奏流水施工 等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相
等,其流水步距也等于流水节拍的流水施工,也称为固定节拍流水施工或全 等节拍流水施工。(T=(m+n-1)t) 2、异节奏流水施工
第三章 流水施工原理
01 流水施工的基本概念 02 流水施工的基本参数 03 流水施工的组织方法
第三章 流水施工原理
01 流水施工的基本概念
一、施工组织
施工组织有三种形式:依施工过程及工程量等指标如下:
1、依次施工:一栋完成再施工后一栋
力。
2、时间参数 (1)流水节拍ti
一个施工过程在一个施工段上的持续时间。 (2)流水步距Ki,i+1
两个相邻的施工过程相继开始施工的最小间隔时间。
Ki,i1 mti
ti t j td m 1 ti1
tj
td
ti ti1 ti ti1
(3)间歇时间Z 流水施工往往由于工艺要求或组织因素要求,两个相邻的施工过程需
1、工艺参数 (1)施工过程数n
一个工程的施工,通常由许多施工过程(如挖土、支模、扎筋、浇筑 混凝土等)组成。施工过程的划分应按照工程对象、施工方法及计划性 质等来确定。可以简单到一道工序,也可以是一项分项工程或者分部工 程。
(2)流水强度V 每一施工过程在单位时间内所完成的工程量,又称流水能力或生产能
二、流水施工
施工进度计划的图表:反映施工时各施工过程按其工艺上的先后顺 序、相互配合的关系和他们在时间、空间上的开展情况。
施工进度计划
线条图
网络图
水平图表(横道图):绘制简单,流水施工形象直观
垂直图表(斜线图):直观表示一个施工段中各个施 工过程的先后顺序和相互配合关系,其斜线的斜率是 各施工过程的流水强度。
(2)适用于:工期紧张、受限 时的人海战术的项目施工。
3、流水施工:各栋房屋依次保持一定的时间搭接起来,陆续开工、陆续 完工,施工过程搭接起来,使各专业工作队的工作具有连续性。
(1)特点:工期较短 (T=7d);合理的利用工作面; 物资资源需求的均衡性;专业工 作队工作的连续性。
(2)实质:充分利用时间和 空间,合理科学的施工组织方法, 具有良好的经济效益。
双代号网络图 单代号网络图
时间坐标网络计划
水平坐标——时间; 垂直坐标——施工过程n; 水平线段——施工过程在施工段①~④ 上流水开展情况。
水平坐标——时间; 垂直坐标——施工段m; 斜线——施工过程I~V在施工段①~m 上流水开展情况。
施工过程和施工段的区别: 施工过程——施工过程即施工工序,将这些工序组合起来就是完成此项工作的必
增加一定的流水间歇时间。 分为:工艺间歇时间、组织间歇时间、工艺搭接时间
(4)施工工期T 从第一个专业工作队投入流水施工开始,到最后一个专业作业队完成
流水施工为止的整个持续时间。
T Ki,i1 TN
3、空间参数 (1)工作面A
工作面是表明施工对象上可能安置一定工人操作或布置施工机械的空 间大小。是用来反映施工过程(工人造作、机械布置)在空间上布置的 可能性。 (2)施工段数m
流水步距采用累加数列错位相减取大差法——“大差法” 1、将每个施工过程的流水节拍逐段累加,求出累加数列; 2、根据施工顺序,对所求相邻的两累加数列借位相减; 3、在错位相减的结果中,取数值最大者为相邻施工队组之间的流水步距。
组织方式
节拍特征
流水施工组织方式的比较
流水步距的确定 施工队组数的确定
总工期的确定
tj
td
ti ti1 ti ti1
各流水节拍为 最小流水节拍
的整数倍 同一施工过程 在各施工段上 的流水节拍不
全相等
Ki,i+1=tmin “大差法”
各施工过程 只一个施工班组
各施工过程 只一个施工班组
各施工过程 只一个施工班组
bi=ti/tmin 各施工过程 只一个施工班组
T=(m+n-1)t
要过程,每一道工序也就是一个施工过程,是一个时间上的表述。 施工段——是将拟建工程在平面上或空间上划分为若干块。
第三章 流水施工原理
02 流水施工的基本参数
为了说明组织流水施工时,各施工过程在时间上和空间上的开展情 况及相互依存关系,所引入的描述流水施工进度计划图表特征和各种数 量关系的参数。
包括:工艺参数、时间参数、空间参数
建筑施工组织
第三章 流水施工原理
PPT模板下载:/moban/ 节日PPT模板:/jieri/ PPT背景图片:/beijing/ 优秀PPT下载:/xiazai/ Word教程: /word/ 资料下载:/ziliao/ 范文下载:/fanwen/ 教案下载:/jiaoan/
(
有 节
)
固定节拍流水等节奏流水
等节拍等步距 流水施工
等节拍不等步 距流水施工

流 水异
不等节拍 流水施工

流 水
成倍节拍 流水施工
无节奏流水
ti=t=常数
Ki,i+1=K=t=常数
ti=t=常数
Ki,i+1=t+tj-td
不同施工过程 流水节拍不全 相等且不成倍
Ki,i1 mti
ti t j td m 1 ti1
(2)当m>n时,即每层分四个施工段组织流水时,其进度安排如图3-2:
图3-2 m>n的进度安排
(3)当m<n时,即每层分两个施工段组织流水时,其进度安排如图3-3:
图3-3 m<n的进度安排
第三章 流水施工原理
03 流水施工的组织方法
流水施工的组织方法
有节奏流水施工 流水施工
无节奏流水施工
T M N 1t G Z C
T Ki,i1 TN
T M N' 1 tmin G Z C
T Ki,i1 TN
m0≥n
例题: 某三层砌体结构房屋的主体工程,施工过程分为砌砖墙、
现浇圈梁(含构造柱、楼梯)、预制楼板安装灌缝等,设每 个施工过程在各个施工段上施工所需要的时间均为3天,则 施工段数与施工过程数之间可能有下述三种情况:
(1)当m=n时,即每层分三个施工段组织流水时,其进度安排如图3-1:
图3-1 m=n的进度安排
异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自 相等,而不同施工过程之间的流水节拍不尽相等的流水施工,在组织异节奏 流水施工时,又可以采用等步距和异步距两种方式。 3、无节奏流水施工
无节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施 工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
行业PPT模板:/hangye/ PPT素材下载:/sucai/ PPT图表下载:/tubiao/ PPT教程: /powerpoint/ Excel教程:/excel/ PPT课件下载:/kejian/ 试卷下载:/shiti/
组织流水施工的优点: 1、施工质量及劳动生产率提高,约30%~50%
——班组专业化,有利于提高技术水平、有利于技术革新; 2、降低工程成本,6%~12%
——资源消耗均衡、避免高峰、利于供应、减少暂设; 3、缩短工期(与依次施工相比),30%~50%
——消除了施工间歇; 4、施工机械和劳动力得到合理、充分地利用; 5、综合效益好。
