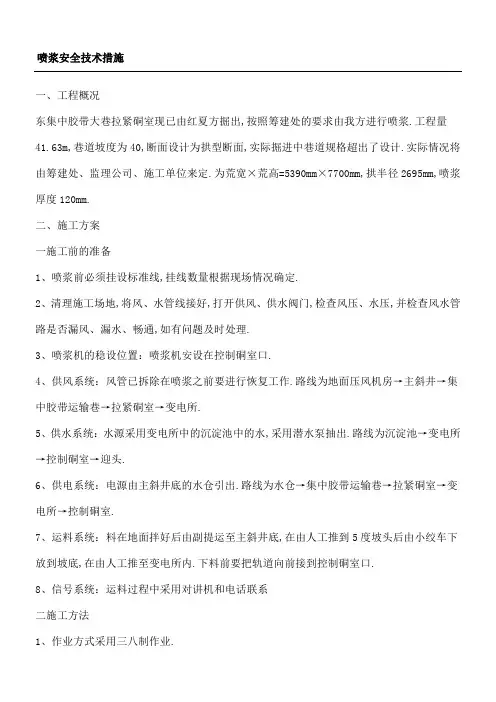

喷浆安全技术措施一、工程概况东集中胶带大巷拉紧硐室现已由红夏方掘出,按照筹建处的要求由我方进行喷浆.工程量41.63m,巷道坡度为40,断面设计为拱型断面,实际掘进中巷道规格超出了设计.实际情况将由筹建处、监理公司、施工单位来定.为荒宽×荒高=5390mm×7700mm,拱半径2695mm,喷浆厚度120mm.二、施工方案一施工前的准备1、喷浆前必须挂设标准线,挂线数量根据现场情况确定.2、清理施工场地,将风、水管线接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理.3、喷浆机的稳设位置:喷浆机安设在控制硐室口.4、供风系统:风管已拆除在喷浆之前要进行恢复工作.路线为地面压风机房→主斜井→集中胶带运输巷→拉紧硐室→变电所.5、供水系统:水源采用变电所中的沉淀池中的水,采用潜水泵抽出.路线为沉淀池→变电所→控制硐室→迎头.6、供电系统:电源由主斜井底的水仓引出.路线为水仓→集中胶带运输巷→拉紧硐室→变电所→控制硐室.7、运料系统:料在地面拌好后由副提运至主斜井底,在由人工推到5度坡头后由小绞车下放到坡底,在由人工推至变电所内.下料前要把轨道向前接到控制硐室口.8、信号系统:运料过程中采用对讲机和电话联系二施工方法1、作业方式采用三八制作业.2、由于巷道较高,喷浆前要搭设工作台.搭设脚手架采用2寸钢管,成“井”字形搭设,每个立柱下面必须穿长×宽×厚=300×300×80mm木板制作的鞋.每交叉两跟钢管之间的连接采用双股8铁丝绑牢,钢管的排距为1200mm,垂直巷道两帮的钢管要顶到墙上,顺巷道方向上要打斜撑,斜撑与地面夹角成450并且深进底板下不低于100mm,搭设高度以距顶板3米为宜.脚手架搭好后,在最上层钢管上铺设长×宽×厚=4000×500×80mm的木大板,大板与大板之间用耙钩连接,大板与钢管用8铁丝绑牢.大板铺设面积不小于16平方米.三、质量标准及要求1、净宽:中线至任一帮的距离不超过设计的0-150mm.2、净高:腰线至顶、底板的距离不超过设计的0-150mm.3、喷层厚度不小于设计的90%.4、表面平整度允许偏差为<50.5、喷射混凝土使用必须用标号不低于425的普硅水泥,沙为纯净的河沙,石子粒直径小于20mm,将粒径大于15mm的石子控制在20%以下,配比为水泥:黄砂:石硝:水=1:2.0:2.0:0.58;速凝剂掺入量一般为水泥重量的2~3.5%,喷拱取上限,喷淋水区时,可酌情加大速凝剂掺入量,速凝剂必须在喷浆机上料口均匀加入.四、操作注意事项1、喷砼前,首先处理网兜、锚杆松动、锚盘不贴岩面处,将网兜剪开放落碎矸后,重新将网联结好.将松动的螺母拧紧,使锚盘紧贴岩面,锚杆不起作用的要重新补打,缺网片的地点要补齐网片.2、喷浆前要用高压风水冲洗受喷面,保证喷体与受喷面结合严密.喷射手控制好水灰比,以喷出料不发白、不流淌、表面有光泽为宜.喷浆前,要用高压风水冲洗受喷面,保证喷体与受喷面结合严密.喷浆采用转V型喷浆机.3、喷射砼操作一般由2人进行,施工过程中两人要密切配合,发现问题及时处理,喷射手要控制好水灰比,以喷出料不发白、流淌、表面有光泽为宜.喷浆时,要掌握好喷射角度和喷射距离,喷嘴力求垂直岩面.喷射顺序一般自下而上、由后向前,先填凹补坑找平后再按正规操作,做一次性喷射到底.4、喷射砼工作要严格按“三到底、一拉线、四无”的要求执行.即:喷射清理到底、喷射时喷到硬底、喷后两帮回弹料清理到底;按优良尺寸标准拉线喷浆;无积水、无失脚、无穿裙、无筋.5、喷浆机启动前,要将机内大块矸石、杂物取出,以防堵管.喂料停止后,要待料腔、料管内余料全部吹净后再停机,并将机器内外清扫干净.喷浆机的操作顺序:1开机:开水---开风---送电---喂料---喷射.2停机:停止喂料---停电---停风---停水.如遇特殊情况时要先停电.6、喷浆机送风时,一定要固定好喷头,防止喷头摆动伤人.处理堵管时,不准带风或加大风压处理,要停电、停风打开放风阀敲打堵管处,然后关闭放风阀送风、送电处理.采用敲击法不通时,要拆开管进行处理.喷头任何情况下都不能对着人.7、喷浆前,各种高压风水管路必须连接牢固,并外加10铁丝连在一起的保护连接,防止断开伤人.8、喷浆时必须使用水幕,拌料地点下风口、喷浆地点回风处各安设一道水幕.9、实行潮料喷浆:喷浆拌料要加入适量的水,使拌出的料手握成团,松开即散,嘴吹无灰.10、加强个体防护,喷浆时必须佩戴防尘口罩,无防尘设施不得开工,工作面的各种防尘设施要灵敏可靠.坚持正常使用.施工人员要保护好各种防尘设施,如有损坏必须及时进行维修,确保正常使用.11、喷浆施工时必须有专人进行安全监护.12、喷喷浆前前必须将巷道找够喷前尺寸,进行拉线喷浆,喷后保证巷道净尺寸,密实无漏网、漏筋现象,平整度符合要求,巷道净尺寸设计符合要求.13、处理巷道尺寸不够的地方时必须在有可靠支护地点进行一次处理范围不得超过1平方米.14、严禁人员将身体的任何部位探入喷浆机喂料口内处理堵塞.15、处理喷浆管堵塞时,必须缓慢加大风压,并严禁喷头对准人员.16、施工时必须做好个体防护.17、喷浆工作结束后,要将回弹料清理干净,用手镐切齐墙脚,把凸出部位铲平,清除管线设备上的回弹料.18、喷浆支护后按规定时间洒水养护,养护时间不少于7天.19、高度大于3米的巷道应搭工作台,保持喷枪口距受喷面为0.8-1.0米.喷浆安全技术措施一、巷道概况+250m水平扩建工程岩巷道总长3000m,现掘出1000多米,经研究决定对已掘出巷道进行喷浆作业.作业前须将巷道内杂物清理干净,为保证安全作业,特制定以下安全技术措施.二、施工方案喷浆前准备1、施工前提前接好风水管路,喷浆机电源等.2、施工前准备好喷浆材料,并归类放置整齐.3、施工前应把该处的电线、电缆及照明设备等落下并保护好,不能落下的设备,应进行简单包扎.4、巷道内的风水管路应进行简单包扎,防止喷浆时喷浆体污损管路;巷道内的路标牌、测点等应保护好,防止喷浆体掩盖.5、喷浆前必须挂设标准线,挂线数量根据现场情况确定.6、清理施工场地,将风、水管线接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理.7、喷浆机安设在支护完好的巷道段.8、供风系统:+250m井底车场压风机→+250m水平1102底板抽放巷→一采区轨道上山→人行上山→回风上山.9、供水系统:+383m静压水池→主提升暗斜井→+250m井底车场→+250m水平1102底板抽放巷→一采区轨道上山→人行上山→回风上山10、供电系统:地面变电站→+250m中央变电所→+250m水平1102底板抽放巷→一采区轨道上山→人行上山→回风上山11、运料系统:料在地面拌好后由主井至+250m水平,在由井底车场运至各喷浆地点.三、质量标准及要求质量标准及要求1、净宽:宽度不超过设计的0~150mm.2、净高:腰线至顶、底板的距离不超过设计的0~150mm.3、喷层厚度不小于设计的90%.4、表面平整度允许偏差为<50.5、喷射混凝土使用必须用标号不低于425的普硅水泥,沙为纯净的河沙,石子粒直径小于20mm,将粒径大于15mm的石子控制在20%以下,配比为水泥:河沙:石子=1:2.0:2.0;速凝剂掺入量一般为水泥重量的2~3.5%,喷拱取上限,喷淋水区时,可酌情加大速凝剂掺入量,速凝剂必须在喷浆机上料口均匀加入.四、操作注意事项1、全锚网巷道喷浆前,首先处理网兜、锚杆松动、锚盘不贴岩面处,将网兜剪开放落碎矸后,重新将网联结好.将松动的螺母拧紧,使边网贴帮顶,锚杆不起作用的要重新补打,缺网片的地点要补齐网片.2、喷浆前要用高压风水冲洗受喷面,保证喷体与受喷面结合严密.喷射手控制好水灰比,以喷出料不发白、不流淌、表面有光泽为宜.喷浆前,要用高压风水冲洗受喷面,保证喷体与受喷面结合严密.3、喷浆操作一般由2人进行,施工过程中两人要密切配合,发现问题及时处理,喷射手要控制好水灰比,以喷出料不发白、流淌、表面有光泽为宜.喷浆时,要掌握好喷射角度和喷射距离,喷嘴力求垂直岩面.喷射顺序一般自下而上、由后向前,先填凹补坑找平后再按正规操作,做一次性喷射到底.4、喷浆工作要严格按“三到底、一拉线、四无”的要求执行.即:喷射清理到底、喷射时喷到硬底、喷后两帮回弹料清理到底;按优良尺寸标准拉线喷浆;无积水、无失脚、无穿裙、无筋.5、喷浆机启动前,要将机内大块矸石、杂物取出,以防堵管.喂料停止后,要待料腔、料管内余料全部吹净后再停机,并将机器内外清扫干净.喷浆机的操作顺序:a、开机:开水→开风→送电→喂料→喷射.b、停机:停止喂料→停电→停风→停水.如遇特殊情况时要先停电.6、喷浆机送风时,一定要固定好喷头,防止喷头摆动伤人.处理堵管时,不准带风或加大风压处理,要停电、停风打开放风阀敲打堵管处,然后关闭放风阀送风、送电处理.采用敲击法不通时,要拆开管进行处理.喷头任何情况下都不能对着人.7、喷浆前,各种高压风水管路必须连接牢固,并外加10铁丝连在一起的保护连接,防止断开伤人.8、喷浆时必须使用水幕,拌料地点下风口、喷浆地点回风处各安设一道水幕.9、实行潮料喷浆:喷浆拌料要加入适量的水,使拌出的料手握成团,松开即散,嘴吹无灰.10、加强个体防护,喷浆时必须佩戴防尘口罩,无防尘设施不得开工,工作面的各种防尘设施要灵敏可靠.坚持正常使用.施工人员要保护好各种防尘设施,如有损坏必须及时进行维修,确保正常使用.11、喷浆施工时必须有专人进行安全监护.12、喷浆前前必须将巷道找够喷前尺寸,进行拉线喷浆,喷后保证巷道净尺寸,密实无漏网、漏筋现象,平整度符合要求,巷道净尺寸设计符合要求.13、处理巷道尺寸不够的地方时必须在有可靠支护地点进行一次处理范围不得超过1平方米.14、严禁人员将身体的任何部位探入喷浆机喂料口内处理堵塞.15、处理喷浆管堵塞时,必须缓慢加大风压,并严禁喷头对准人员.16、施工时必须做好个体防护.17、喷浆工作结束后,要将回弹料清理干净,用手镐切齐墙脚,把凸出部位铲平,清除管线设备上的回弹料.18、喷浆支护后按规定时间洒水养护,养护时间不少于7天.19、高度大于3米的巷道应搭工作台,保持喷枪口距受喷面为0.8~1.0米五、喷浆作业时安全技术措施1、首先检查处理工作地点的不安全因素,敲帮问顶,用长柄工具排除浮矸危石,确认安全后方可开始工作.2、全面检查巷道断面,如果因巷道变形,有影响巷道断面的,要先进行整修后再喷浆,以保证喷浆后的巷道规格.3、喷浆前要对喷浆机具和供风、水、电管线进行全面检查,并重点检查喷浆机罐体内有无混凝土结块、大石块和其它杂物;拨料轮盘上的胶结物是否太多,喷浆机的出料口是否有水泥结料,是否与密封胶垫吻合良好,出料口是否有粘结物或堵塞现象,进风、排风阀门是否畅通,压力表、电动机及各传动部件是否正常,操作手把、开关按钮是否灵敏,各密封部位是否密封,减速箱和各轴承是否有油,通过动力风压空转检查传动部位是否转动灵活可靠,是否漏风,并调整好压风管路.4、检查混合料搅拌是否均匀,配比是否正确,是否有杂物或直径大于15mm的石子.5、喷浆前要找出需喷部位的凸凹量,要确保喷浆巷道的规格,喷浆层厚度和平整度.喷浆前先用压力水冲洗巷帮,应做到冲洗一段喷一段.6、喷浆开始时,上料要连续均匀,做到料满而不外溢,同时将速凝剂按比例均匀掺入料斗;加料人员要扣锨倒入,并且必须使用潮料,以减少粉尘飞扬,作业人员还必须佩戴劳动保护用品;双人加料时要相互注意对方锨起锨落,不要碰伤对方;加料时要听从喷浆手指挥,叫加就加,叫停就停,加料工要密切注意喷浆机运转情况,如发现漏风、跑风或电动机有异常声响,要立即停机检查,进行处理.7、喷浆手要一手托喷头,一手调节水阀,并指挥加料,开喷时应先将所有受喷面喷一薄层混凝土,覆盖住预喷面.喷浆方法可采用划圆喷浆或走线喷浆均可,划圆喷浆时,以螺旋状一圈压半圈沿横向作缓慢的划圈运动,圆圈的直径以200~250mm为宜;走线喷浆时沿水平方向作反复运动.8、喷浆手要根据井巷的喷浆部位和岩石特征掌握好喷浆角度、喷浆距离、一次喷浆厚度、水灰比、回弹率的大小及巷道的规格要求和喷浆程序.喷浆角度接近垂直于岩面,喷墙时喷射角度以10~15度下俯为宜,喷顶时其最小夹角小于15度,喷浆距离以0.6m~1.2m.喷浆程序是先墙后拱,自下而上,先喷成半边巷道,再调转喷头喷另半边巷道,最后合扰收顶.一般情况先喷裂缝处与超挖部位,即先填凹补充,找平台再按上述操作喷射.9、在喷浆过程中,喷浆手和副手要密切配合,副手观察浆情况,及时用信号指示喷浆位置和方向,使喷浆工作顺利完成.10、开机和喷浆时,严禁将喷枪口对着人;喷口附近不许站人,防止喷出物料伤人,严禁将手、头或其它物体伸入喷浆机内.11、喷浆手必须严格按顺序操作,作业开始时,先给风、给水,后送电给料;作业结束时,先停止加料,待罐内喷料用完后,再停电,最后断水、停风,并将喷浆机料口加盖保护好.12、操作过程中,若发现堵管现象应及时处理.处理堵管时,要先将软管拉直,用手锤沿管敲击寻找堵塞部位;找到堵塞处后,可将风压增至0.3~0.4MPa,并用锤沿管敲击使其畅通.处理喷管堵塞时,在喷枪口的前方及附近严禁有其他人员,以防突然喷出或管路跳动伤人.施工中若突然停风、停电、停水不能继续作业时,对喷浆机和输料管中的混合料应及时清理干净.喷浆工操作规程一、主要危险源1.支护质量不合格,存在危岩活石.2.喷浆前未冲洗岩面.3.误操作,喷头前有人.4.喷射混凝土强度低,粘结性差,易脱落.5.喷射顺序不符合规定、一次喷射混凝土过厚.6.带压延接、处理风水管路,处理堵管不当.7.喷浆作业时有过往行人、车辆,或附近有人作业,防护措施不当.8.喷浆机不完好.二、适用范围第1条本操作规程适用于煤矿井下从事喷射混凝土支护作业的人员.三、上岗条件第2条喷浆工必须经过专业安全培训,考试合格,持证上岗.第3条喷浆工必须熟练掌握巷道断面规格尺寸、支护形式和支护技术参数和质量标准等.第4条喷浆机司机要掌握喷浆机和拌料机的构造、性能原理.并懂得一般性的故障处理及维修、保养方面的常识,喷射手要熟练的掌握喷浆技术.四、安全规定第5条作业前必须进行本岗位危险源辨识,作业时必须严格执行“手指口述”.第6条不得使用凝结、失效的水泥及速凝剂,以及含泥量超过规定的砂子和石子.第7条喷浆支护过程中必须对支护地点的电缆、风水管线、风筒及机电设备进行保护.第8条喷射混凝土前,必须对锚杆、铺联网等支护质量和巷道规格尺寸进行检查,处理合格后方可进行喷浆作业.第9条喷浆机运转时,严禁将手或工具伸入喷浆机内.第10条喷射混凝土注意事项1.一次喷射混凝土厚度不得超过作业规程规定厚度,分次喷射间隔时间不得超过2h,否则应用高压水冲洗受喷面.2.遇有超挖或裂缝低凹处,应先喷补平整,然后再正常喷射.3.严禁将喷头对准人员.4.喷射过程中,如发生堵塞、停风或停电等故障时,应立即关闭水门,将喷头向下放置,以防水流人输料管内;处理堵管时,采用敲击法疏通料管,喷枪口前方及其附近严禁有人.5.在喷射过程中,喷浆机压力表突然上升或下降,摆动异常时,应立即停机检查.6.喷浆时严格执行除尘及降尘措施,上料及喷射人员要佩戴防尘口罩、乳胶手套和眼镜.第11条喷射混凝上的骨料应按规定配合比进行配制.第12条定期进行混凝土强度检测,掌握混凝土强度情况,对不合格的地段必须进行补强支护.五、操作准备第13条喷浆前的准备工作:1.备齐喷浆材料和施工机具.2.检查风、水管及连接是否完好.输料管路要平直,不得有急弯,接头必须严紧,不得漏风.严禁将非抗静电的塑料管做输料管使用.3.检查喷浆机是否完好,并送电空载试运转,紧固好摩擦板,防止漏风.4.检查锚杆安装和金属网铺设是否符合设计要求.5.喷浆前,按中、腰线,检查巷道断面尺寸,对欠挖部位进行处理.6.挖基础、清基,拉线安设喷厚标志.7.有明显涌水点时,打孔埋设导管导水.8.用高压水冲洗喷面.六、操作顺序第14条喷射混凝土操作顺序.1.备齐施工机具、混凝土材料.2.安全质量检查处理,清理危岩悬矸,冲洗岩面.3,初喷.4.复喷.5.检查、整改支护质量,清理施工现场.七、正常操作第15条配、拌料1.利用筛子斗检查粗、细骨料配比是否符合要求.2.检查骨料含水率是否合格.3.按设计配合比把水泥和骨料送入拌料机,上料要均匀.4.检查拌好的潮料含水率,要求能用手握成团,松开手似散非散,吹无烟.5.必须按作业规程规定的掺入量在喷射机上料口均匀加入速凝剂.第16条喷射1.开水、开风,调整水量、风量,保持风压不低于0.4Mpa,水压应比风压大0.1MPa.2.送电,开喷浆机拌料机,上料喷浆.3.根据上料情况再次凋整风、水量,保证喷面无干斑,无流淌.4.喷射手分段按自下而上、先墙后拱的顺序进行喷射.5.喷射时喷头尽可能垂直于受喷面,夹角不得小于70°.6.喷头距受喷面一般保持在0.8~1.0m.7.喷射时,喷头运行轨迹应呈螺旋形,按直径200~300mm,一圈压半圈的方法均匀缓慢移动.8.喷射操作应配两人,一人持喷头喷射,一人辅助照明并负责联络、指挥,观察顶帮安全和喷射质量.第17条停机喷浆结束时,按停料→停水→停电→停风的顺序进行停机操作.八、收尾工作第18条喷射工作结束后,卸开喷头,清理水环和喷射机内外部的灰浆或材料,盘好风水管.第19条清理、收集回弹物,并将当班拌料用净或用做浇筑水沟的骨料.第20条喷射工作结束后,喷层在7天以内,每班洒水一次,7天以后,每天洒水一次,持续养护28天.第21条每班喷完浆后,将控制开关手把置于零位,并闭锁,拆开喷浆机清理内外卫生,搞好作业地点文明生产;按规定进行交接班,向接班人员交待清楚当班存在问题、注意事项,填写交接班记录.。

喷浆安全技术措施

喷浆安全技术措施

喷浆管理安全技术措施下组煤运输巷、轨道巷、回风巷布置于井田中部主斜井、副斜井附近,10号煤为本井田原始煤层。

巷道支护方式为锚网索喷支护,属于煤巷。

下组煤运输巷、轨道巷、回风巷属准备巷道,服务年限为3-4年。

为加快掘进速度,下组三条大巷至今未喷浆,经矿领导、项目部经理研究决定下组煤三条大巷掘进完成后,对其补喷浆。

为保证施工安全和质量,特编写本措施。

一、施工要求:下组煤三条大巷均为矩形断面,要求喷浆厚度100mm,喷浆砼标号为C20,水泥:细砂:碎石配合比为1:2:2,喷厚0.10m;巷道帮在喷浆时要将帮的锚杆进行紧固,巷道宽度达不到规程要求时要进行刷帮(具体根据现场确定),若顶板、帮上有网兜煤的地方必须进行处理,必要时补打锚杆、锚索进行支护。

二、施工方案(一)施工前的准备1、喷浆前对顶板有网兜的地方进行处理,并及时补打锚杆、锚索进行支护。

喷射混凝土时要拉线,控制好巷道成型。

2、施工前按要求提前接好风水管路,喷浆机电源等。

3、施工前准备好喷浆材料,并归类放置整齐。

4、施工前要对巷道全断面进行冲刷、清洗。

5、施工前应把该处的电线、电缆及照明设备等落下并保护好,不能落下的设备,应进行简单包扎。

风水管路应进行简单包扎,防止喷浆时喷浆体污损管路;巷道内的路标牌、测点等应保护好,防止喷浆体掩盖,对影响喷浆的障碍物必须拆除,如不能拆除的必须加以保护。

6、喷浆前必须挂设标准线,挂线数量根据现场情况确定。

7、清理施工现场,将风、水管线接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理。

8、喷浆机安设在支护完好的巷道段。

(二)施工方法1、作业方式采用“三·八”制作业。

使用调度绞车牵引矿车料。

2、检查喷浆机是否完好,摩擦板是否紧固,有无漏风等现象,确认无问题时方可进行开机、喷浆工作。

3、执行开停机顺序为:开机时必须做到开风→给水→开机→上料喷浆,停机时必须做到停料→停机→关水→停风。

喷浆注浆安全技术措施

喷浆注浆安全技术措施

喷浆注浆安全技术措施姓名:XXX部门:XXX日期:XXX喷浆注浆安全技术措施一、概况根据生产技术业务联系单(编号:JS2015-010-J15)要求:由我单位对6130机巷封闭墙外5m范围内帮部及顶板进行喷浆、注浆加固,底板进行注浆。

为确保施工安全,特编制本技术安全措施指导生产。

二、施工组织结构为保证对6130机巷封闭墙前5m范围内帮部及顶板喷浆、注浆加固,底板进注浆施工安全,成立领导小组,加强现场管理;组长:区长、书记;副组长:队长、主管技术员;成员:掘进三区一队;本次工程由区长具体负责、队长为施工负责人,主管技术员为技术负责人。

三、施工工艺及技术要求1、施工工艺:采用先喷浆封闭再打注浆锚杆注浆加固的方法。

2、喷浆技术要求:(1)施工前先将施工段及其前后10m范围内的开裂浆皮及杂物清理干净,再进行喷浆封闭;(2)喷浆必须能全断面封闭巷道裂隙,要求喷浆厚度不低于50mm;(3)喷浆时应将水灰比控制在0.45左右,若发现表面干燥松散,下滑和裂纹时,必须先调整水灰比。

喷射口与喷射面尽量保持垂直,且距离为0.8m~1.0m,喷头一般按螺旋形轨迹运行,螺旋圈径为300mm,第 2 页共 8 页圈压半圈,均匀缓慢移动。

3、注浆参数:(1)注浆锚杆为空心有孔锚杆,规格为:Φ20mm、L=4000mm,端头开孔2000mm和Φ20mm、L=2000mm,端头开孔1000mm;顶、帮注浆锚杆采用L=4000mm、2000mm交替布置、底板采用L=2000mm的注浆锚杆;(2)注浆锚杆间排距1000×1000mm,具体布置见附图;(3)注浆锚杆外露长度100mm;(4)注浆采用水泥单浆液,标号为425#普通硅酸盐水泥,注浆压力为1.5Mpa。

4、注浆要求:(1)注浆前先对注浆管路进行测试,管路一侧用瓦拢封闭。

若注浆泵压力表读数达到5Mpa或以上,注浆管路没有膨胀变形现象,则表明注浆管路合格。

(2)注浆泵压力表的读数达到1.5Mpa或继续上升时,方可认为合格,先关闭注浆锚杆口的瓦拢,然后再打开卸压阀卸压,卸压时卸压阀口严禁对人,以免浆液冲击伤人,待压力表读数下降到“0”位后,方可摘下注浆锚杆上的快速接头,注下一个锚杆。

井下巷道喷浆安全技术措施

井下巷道喷浆安全技术措施

井下巷道喷浆安全技术措施山西阳煤集团碾沟煤业有限公司井下巷道喷浆安全技术措施编号:YMCS-TY-NG-2014-分管副总工程师: 岳胜平安监处主任工程师: 翟治荣通风部主任工程师: 张克斌生产部主任工程师: 许起编者: 王俊丁执行队长:措施批准时间:年月日措施执行时间:年月日阳煤集团碾沟煤业有限公司安全技术措施审批卡措施名称井下巷道喷浆安全技术措施施工队组喷浆队施工地点井下执行队长编者王俊丁审批单位意见及人员签字单位审批意见及人员签字生产技术部安全监察处通风部分管副总工程师井下巷道喷浆安全技术措施根据整体技改工程安排,由公司喷浆队负责对井下未喷浆巷道进行喷浆作业,为保证该工程施工安全,特制定如下安全技术措施。

一、工程概况本次施工巷道为+850水平皮带巷、+905水平轨道巷、+905水平南(北)翼回风巷、采区水仓等采区准备巷道和部分系统巷、瓦斯绕巷等巷道。

巷道支护方式大部分为锚网支护,要求喷浆厚度一般为100mm;小部分为29U型钢拱型棚或工字钢梯形棚支护,要求喷浆厚度一般为150mm;具体要求按该处巷道设计执行。

混凝土强度为C20,用料配合比按送检配合比通知单执行。

二、施工方案(一)施工前的准备1、喷浆施工前,把混凝土材料送质监部门检验,待检验合格后,按照混凝土配合比进行喷浆支护。

2、由通风部门在喷浆施工地点进风侧5——10m范围内适当位置安设瓦斯和风速监控传感器,与施工地点喷浆、运输等电气设备实现风电、瓦斯电闭锁。

3、由喷浆队在喷浆施工地点回风侧15——20m范围内适当位置安设一组全断面喷雾降尘设施。

4、喷浆前必须对作业范围内的管线、测点、通风设施的进行合理保护。

5、将风、水管线送至作业地点并接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理。

6、喷浆材料提前运至施工地点附近。

(1)由队组预计当班材料用量,在进口料场拌料装车。

(2)运输队负责井筒及大巷的材料运输。

煤矿井下巷道喷浆标准及安全技术措施

煤矿井下巷道喷浆标准及安全技术措施

煤矿井下巷道喷浆标准及安全技术措施为加强井下巷道喷浆工程质量管理,确保喷浆作业安全。

特制定如下安全技术措施,并严格按此措施执行。

一、喷浆标准(一)原料、配比及强度要求1、原料要求:①水泥:矿渣硅盐酸水泥,标号42.5,过期、受潮、结块的水泥不得使用。

②2骨料:石子:5-8mm,砂子:黄砂,含泥量不超过5%。

③3水:要干净、无杂物,不得使用污水及PH值小于4的酸性水和含硫水。

④速凝剂:FJW-8型速凝剂,要按出厂说明书和水泥性质配合使用,掺量一般为水泥重量的3-5%。

要求在3-5min内初凝,10min内终凝。

速凝剂的存放要保持干燥,不得破包,以防受潮。

2、配比要求:水泥:水:砂:石子为1:0.45:2.49:2.033、喷射混凝土的强度等级不应低于C20。

(二)喷浆要求1、挂线要求:喷浆前,需在巷道内拉设喷浆定位线。

2、挂线位置:①拱形断面:巷道内需拉设7条喷浆定位线,巷道拱基线以上挂设3道(巷道正顶一道,巷道两肩窝各一道),巷道拱基线及以下两帮各挂设2道(拱基线位置一道,底板向上400mm处一道)。

②矩形断面:巷道内需拉设5条喷浆定位线,巷道顶板中心挂设一道,巷道两帮各挂设2道(根据巷道高度平均挂设)。

3、挂线方式及材料(1)使用材料:巷道挂线使用8#铁丝。

(2)挂线方法:使用铁丝将一端固定在已喷成型的巷道(长度不得小于5m),另一端固定在未成型的巷道(一次成巷喷浆长度≤20m)。

(3)仅拱部先成巷时挂三道线即可,喷墙体时两帮在另挂设两道线,分别成巷。

(4)挂线使用的铁丝应及时回收,重复利用。

4、平整度要求:直墙部分用1m靠尺和塞尺检查,要求检查点上1m2内的最大值不得超过50mm,巷道净尺寸符合设计要求。

5、厚度要求:尺量检查点两墙基础深度埋设控制喷射混凝土厚度的标志(厚度控制钉、喷射线),喷射混凝土厚度不应小于设计值得90%(两帮150mm,顶板100mm),一次喷射厚度应大于50mm,若一次喷射够厚度达不到设计要求,可分次喷射,但复喷时间间隔不得超过2小时,否则应用高压风水重新清洗受喷面。

大巷喷浆安全技术措施

大巷喷浆安全技术措施

大巷喷浆安全技术措施作者:梁志雄来源:《科技创新与应用》2013年第10期摘要:文章探讨了大巷喷浆安全技术的主要经济技术指标,分析了该技术的效益,并以东峰煤矿为例,分析了喷浆方法、技术要求和作业的注意事项,值得同行也借鉴。

关键词:巷道;喷浆;安全;循环作业混凝土喷射工艺已在矿井施工应用30多年,初期喷射施工工艺较为简单,逐渐趋于成熟。

其主要技术经济指标为:(1)确保安全生产;(2)喷浆对巷道掘进后的及时支护,对顶板进行了有效控制,提高了安全性;(3)提高支护质量;(4)降低了回弹率,节省材料费用,减少了巷修费用。

1 混凝土喷射工艺的技术优势和推广前景1.1 增强了施工安全性由于我矿施工巷道揭露煤(岩)层多为稳定性较差的煤(岩)层,巷道开挖后后,围岩稳定时间较短,经过暴露风化,会出现碎块掉落现象,需及时进行喷浆,围岩得到及时封闭,稳定性得到加强,施工现场安全性得到很大提高,顶板类轻微伤害事故降低至零。

1.2 经济效益明显提高掌握好喷浆混凝土配合比,回弹率有较大下降;另外由于围岩得到及时封闭,锚网支护时碎落岩石少,巷道壁面平整度好,锚网能够贴紧岩面,所以锚杆合格率也有所提高。

1.3 现场巷道观感好,工程内在质量好,工程优良率得到提高喷浆工艺后,巷道壁面平整度好,锚网贴紧巷道壁面,巷道未成巷段观感较好,且巷道锚喷后,喷体几乎无孔洞,工程内在质量有了很大保证,经过对喷体现场取样进行强度检验,试件强度均大于设计值,工程优良率大大提高。

2 以东峰煤矿北胶带大巷为例:巷道基本情况:北胶带大巷属矩形断面,净宽:5000mm,净高:3000mm,净面积:15m2、全长446m。

3 喷浆技术指标及施工方法3.1 准备工作3.1.1 施工前,先执行敲帮问顶,处理掉顶帮的活矸、活碳。

检查锚杆安装是否符合设计要求,发现问题及时处理。

3.1.2 清理喷射现场的矸石杂物,将喷浆机安设在顶帮围岩稳定安全地点,距离道轨间隙不能小于0.5m。

巷道喷、注浆安全技术措施

巷道喷、注浆安全技术措施

巷道喷、注浆安全技术措施引言在巷道开挖和支护过程中,为了确保工作区域的安全性和稳定性,必须采取相应的喷、注浆技术和安全措施。

喷、注浆技术是一种常用的地下工程支护方法,旨在填充土壤缝隙、加固地层和提供地下空间的稳定性。

本文将重点介绍巷道喷、注浆的安全技术措施。

喷浆安全技术措施1. 喷浆材料的选择选择合适的喷浆材料对工程的安全和效果至关重要。

常见的喷浆材料包括水泥浆、膨润土浆、聚氨酯浆等。

在选择喷浆材料时,需要根据地层特点和工程要求考虑其稳定性、抗渗性、黏着力和流动性等性能。

2. 喷浆浓度的控制喷浆浓度的控制直接影响到固化时间和喷浆层的稳定性。

浓度太低会导致固化时间过长,影响工程进度;浓度太高会降低喷浆的流动性,难以满足设计要求。

因此,在施工过程中,需要严格控制喷浆的浓度,确保其稳定性和流动性。

3. 喷浆压力的控制喷浆的压力对支护效果和施工安全至关重要。

过高的喷浆压力可能导致地层破裂、滑塌等危险情况的发生;而过低的喷浆压力则会降低喷浆的均匀性和固化效果。

因此,在喷浆施工过程中,需要根据地层情况和设计要求合理控制喷浆的压力,确保施工安全和支护效果。

4. 喷浆管道的布置和维护喷浆管道的布置和维护是喷浆施工中的重要环节。

合理布置管道可以确保喷浆均匀分布到设定位置;同时,定期检查和维护管道,确保其畅通和无泄漏,可以避免施工中的意外事故发生。

注浆安全技术措施1. 注浆材料的选择注浆材料的选择需要根据地层特点和工程要求,考虑其渗透性、固化时间和承载能力等。

常见的注浆材料包括水泥浆、树脂浆、聚氨酯浆等。

选择合适的注浆材料,可以提高地层的承载能力和稳定性。

2. 注浆压力的控制注浆施工中,要根据地层情况和设计要求,合理控制注浆的压力。

过高的注浆压力可能导致地层破裂和溢漏,增加工程风险;而过低的注浆压力则会影响注浆材料的渗透性和固化效果。

因此,在注浆施工过程中,需要监测和控制注浆的压力,确保施工安全和注浆效果。

3. 注浆孔的设置和布置注浆孔的设置和布置对注浆效果至关重要。

巷道喷浆安全技术措施 (1)

巷道喷浆安全技术措施 (1)

左权永兴煤化有限责任公司井下巷道喷浆安全措施文件统一编号:YMCS-JJ-YX-2014-工程名称:_ 井下巷道喷浆______编制人:___________________ ____施工单位:武汉钢铁宏信置业永兴项目部编制日期:________________________项目部会审意见表建设单位审批意见表井下巷道喷浆安全措施由于井下已施工基建巷道受运输条件制约没有及时喷浆,部分巷道存在局部漏顶、有网包或部分锚杆失效,为保证喷浆施工安全和质量,每单位工程喷浆前,由项目部申请监理、矿方和项目部三方共同跟工程进行喷浆前验收,确认巷道参数符合喷浆要求,提出问题整改完毕并验收合格后,方可进行喷浆工作。

一、喷浆要求:1、按照矿方制定的单位工程喷浆顺序进行作业,每单位工程喷浆严格按照设计断面进行喷浆。

2、每单位工程喷浆前申请监理、矿方、项目部有关人员三方现场验收,确认巷道技术参数,处理漏顶、网包或失效锚网支护,整改完毕验收合格后方可进行喷浆工作。

3、每单位工程喷浆前要求标定好巷道中线、两帮拱基线或帮线,严格按线喷浆,巷道顶、帮凹凸不平处理完成后方可进行喷浆工作,对于深凹出部分进行初喷后并要按间排距为500mm打锚杆挂钢筋网,并在凹出部分进行复喷平整,对于凸出部分按设计断面进行扩刷后,将失效锚杆进行补打后再进行喷浆。

4、根据喷浆厚度进行分层喷浆,一次喷浆厚度30-50mm为宜,复喷不得超过2个小时,超过2个小时喷浆时,用高压水冲洗岩面并全面洒水养护,复喷达到设计喷浆厚度。

5、喷浆完成后每20m在巷道顶、帮打设一组观测孔,观测孔随机选点打设,观测孔直径为Φ28mm,深度不小于喷浆厚度。

6、喷浆严格按照实验室出具的喷浆配比进行拌料,拌料要均匀,水灰比适当,喷浆过程中可以根据实际情况进行适当调整。

喷浆前在巷道悬挂喷浆配比公示牌和巷道断面参数,严格按照规定进行喷浆。

7、由于巷道高度较大,为保证喷浆效果,高度大于3m的巷道搭工作台,操作台使用“双人字”型钢管打设,操作平台铺设厚度不小于50mm木板,木板用铁丝捆绑牢固,要求操作平台打设牢固,高度超过时,施工人员系好安全带,确保施工人员安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编订:__________________单位:__________________时间:__________________巷道喷、注浆安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1377-47 巷道喷、注浆安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

-、工程概况﹢300m水平回风下山平巷131米,下山-27?已掘进108米,底板标高﹢263.17米,由于节理发育,节理走向与巷道走向基本一致,地面标高﹢450m,大气降水由高到低,沿裂隙、节理溃入井下。

为了不改变原设计,减少排水费用,确保施工安全。

矿上招标注浆堵水队伍,在原支护方式的基础上进行加固。

为了指导和确保安全施工,特编制本措施报批,以贯彻执行。

目的:达到国家标准。

二、巷道喷、注浆施工平面图和断面规格(见附图)三、施工顺序及方法1、注浆范围:下山-27?已掘进108米处,40米范围。

2、施工顺序:先找掉开裂浆皮,然后打眼、注浆。

3、施工现状:在原巷道已对拱顶部分进行喷浆,锚网喷。

四、注浆施工方案及技术要求1、注浆的目的:通过对巷道围岩进行注浆,利用浆液胶结破碎松散岩层,充填松散岩层和空旷处,在其外围形成完整的注浆帷幕带和围岩一起共同承载矿山压力,阻止巷道周围来压造成的巷道变形。

2、注浆方法和顺序:(1)、断面内由下向上,拱顶最后注浆。

(2)、注浆过程中如发现泄漏严重,可采用封堵材料进行封堵。

3、注浆孔的布置和要求注浆孔成排布置。

每孔安设一个锚注管,锚注管规格:为Ф26.25*3.25*2000㎜,间排距为2000×4000㎜;其锚注管花眼孔不少于10个。

孔口加丝外露50㎜,封口段长不小于200㎜。

每一纵断面布置3个孔,其布置为巷道拱顶一个,从中间孔向巷道两侧约2000㎜各布置一个,(见注浆孔布置示意图)。

在施工过程中根据施工现场实际情况如需调整上述技术参数,由矿有关职能部门现场确定。

4、注浆压力注浆压力参数终压确定为 2.5~3.0Mpa.具体情况可根据现场情况予以调整。

5、注浆材料此次注浆选用P·S32.5普通矿用硅酸盐水泥,水泥浆按0.75:1的水灰比配制。

6、施工方法(1).水电及压风就近接至施工地点,由矿相关单位协助解决。

(2).为了保证制浆工作安全,搅拌机,储浆桶,注浆管路安装在巷道的一侧,注浆前,注浆人员站在人字梯上接注浆管,注浆工不少于三人,一人站在人字梯上合注浆管,要求系上安全带,并拴在牢固装置上,二人扶梯并观察安全情况,(其人字梯要有固定闭锁装置)扶梯人注意力要集中,注浆管合茬后,人员撤至安全地点,方可通知开机注浆。

7.锚注孔施工及注浆(1)先标出锚注孔位,采用YT-28风锤,Φ42mm 钻头严格按照设计孔位、孔深、孔的角度施工。

(2)将注浆管用锚固剂锚固:先将锚固剂拌好后包在注浆管上(距离加丝侧50mm,长度不少于200mm),然后用手将注浆管送入孔内,封堵严实,封堵孔深度不少于200mm,封堵后隔24小时以后方可注浆,以确保注浆时有足够的强度。

(3)开始注浆前,准备好注浆材料。

首先用清水调定注浆压力,将吸注管放在注水桶内→注浆阀半开→逆旋调压阀至0位→开机缓慢旋转调压阀,正常出水后缓慢关闭注浆阀→调至规定压力。

然后按设计的水灰比配备好浆液,待一切正常后,方可开始注浆。

(4)注浆过程中当注孔达到设计终压后或达到一定注浆量后,方可停止单孔注浆,浆液达到相邻或上水平孔位时也可停止单孔注浆,每孔注浆结束后,应先停机关闭注浆阀,再开启卸压阀后才能换孔,卸压阀口严禁站人,注浆阀需在半小时后(浆液初凝后)方可拆卸。

(5)注浆时,要注意观察注浆前、后进浆情况,若出现跑漏现象,要及时使用堵漏材料进行封堵,或间歇注浆以减少漏浆。

(6)注浆中因故暂停注浆,可向孔内压注一定量清水保证注浆通路畅通。

(7)本孔注浆时,相邻孔出浆可用闸阀将相邻孔封闭。

(8)注浆时,注浆孔周围3m范围,不得有人。

(9)注浆过程中需要观察注浆泵的运行情况及排浆情况,每次注浆结束后,要立即用清水将管路、机具冲洗干净,并同时对机具设备进行检查维修。

(10)注浆前保护好注浆管丝扣。

五、施工安全技术措施1、在喷注浆施工前先对该段巷道进行找掉开裂的浆皮,找掉要认真要彻底,并对失效的锚杆和锚索进行补打好,消除安全隐患。

2、喷浆作业时,注意出料管不可有死弯,以防堵管,同时要设专人观察巷道顶板的变化情况,一旦发现问题及时处理。

3、风管与喷浆机之间,输料管与输料管之间必须绑扎牢固,并随时检查,以防风管及输料管脱落伤人。

4、采用潮喷或湿喷。

喷射前必须用水冲洗巷帮,喷射后应及时进行养护。

5、喷射管突然发生堵塞故障时,应立即停料、停机、停水、停风。

处理堵塞管道用敲击法、振动法处理时,喷射手应紧握喷射头将喷口朝下,处理堵塞管道时,堵管前方严禁有人。

6、喷浆时,施工点下方设两道能覆盖全断面喷雾装置,喷浆时打开,停喷时关上。

7、任何时候喷头嘴严禁对人。

8、喷、注浆间隔不得少于20m。

9、所有拆、接火、停、送电必须办理拆接火和停送电申请后施工。

10、施工过程中如果需要搬迁或检修电器设备、电缆和电线,在搬迁或检修之前,必须切断上级电源,并且悬挂“有人工作,不准送电”字样的警示牌,只有执行这项任务人员才有权取下此牌送电。

11、在我队施工期间,在施工段两头设置醒目的安全标志。

所有经过的车辆必须经过我队施工人员的同意,并待我队人员撤至安全地点后,方可减速鸣铃慢行。

12、施工时使用材料堆放时必须需要符合质量标准化要求,并且不影响车场的正常打运和行人安全。

13、人力推车时,必须遵守下列规定:①一次只准推1辆车;严禁在矿车两侧推车。

同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;坡度大于5‰时,不得小于30m;坡度超过7‰时,严禁人力推车。

②推车时必须时刻注意前方。

在开始推车、停车、掉道、发现前方有人或有障碍物,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、硐室出口时,推车人员必须及时发出信号。

③严禁蹬车、放飞车。

④推车前,首先检查轨道是否完好可靠,发现问题及时处理,安全后方可通行。

⑤推车时,矿车两侧施工人员必须撤至安全地点。

14、使用风锤打眼时必须采取湿式打眼,严禁打旱眼。

15、在注浆过程中如需处理管路故障时,必须停机卸压再进行处理,在处理过程中注浆管口严禁对着人员。

16、注浆期间,施工人员身体要避开孔口管正面,开启注浆阀要在侧向操作,防止喷漏浆伤人。

17、在注浆过程中,要加强对巷道顶帮处监护,如发现声响,顶板来劲,炸皮开裂等异常现象,要立即停止工作,撤到安全地点,并及时汇报,及时采取措施处理。

18、注浆要严格按设计压力操作,严禁超压注浆。

19、注浆期间要确保压力表的完好,施工时要保护好压力表,严禁无压力表注浆。

20、浆液制备要严格按照设计要求进行,抽浆口处要设置过滤网,防止结块水泥和纸屑进入管中堵塞注浆管。

21、浆液应专人配制,严格按规定配制,添加剂要按规定的顺序放入。

22、当班配制的浆液当班用完,尽可能缩短浆液的搁置时间,下班停注时,及时清洗注浆设备及器具。

23、在注浆过程中必须有人员经常搅拌储浆桶,减少凝结。

24、注浆期间施工人员要详细做好原始记录,并按要求及时汇报工程进度。

25、注浆期间必须遵章守纪,服从指挥,坚持现场交接班制度,注浆各班要留有时间清理跑漏浆,注意保持施工现场的整洁,做到文明施工。

26、打眼工不少于3人,一人扶钎杆,一人操作风锤,按专人看护脚手架和风带、管子,并观察顶板和做好联保工作以防断钎伤人。

27、为了保证巷道运输的畅通,施工中搭设的工作平台高度不小于2000㎜,长×宽规格不小于2500mm×2000mm。

搭设时必须牢固,此工作平台上面铺70㎜厚大板或2寸钢管加工的铁床,工作平台框架采用2寸钢管加工。

为确保工作平台上施工人员的安全,工作平台上不得超过3个。

每次在交接班和移动工作平台后,施工人员都必须认真检查施工平台的安全状况,发现问题,立刻加固处理。

28、所有设备在运输中要捆扎牢固,不得超高超宽,确保运输安全。

29、施工过程中,严禁无关人员在施工处10m范围内逗留,并在前后30m处设“前方施工,注意安全”警示牌,并按专人警戒。

30、在工作之前要详细检查所用的工具,发现损坏及时修理,否则不得使用。

31、施工作业时,所用的工具不准碰坏电缆,管线及设备。

32、巷道材料堆放整齐,不能影响巷道环境和安全退路。

33、施工中风镐及风锤等风动工具与压风软管连接处要绑扎牢固以防脱落伤人。

34、打注浆眼时,钻机必须三人配合作业,一人操作机具,一人观察顶板及换钎杆,一人供应风水管。

35、打眼人员要在钎杆上做好标记,以保证打眼深度。

36、所有人员要爱护施工机具,打注完毕后及时将机具移出工作面并用塞子将接口处封堵,不得随意摔、砸、磕、碰。

37、安装注浆管时首先检查注浆眼方向、深度是否符合设计要求,若不符必须重新补打。

38、每班由班长亲自盯班,统一指挥,把住安全以及施工质量。

39、喷、注浆前保护好电缆及电缆勾,电缆勾因施工需卸下时,电缆进行临时吊挂,施工完毕后,由施工单位负责恢复电缆勾。

40、所有施工人员,必须严格遵守《安全生产法》,遵守煤矿三大规程牢固树立“安全第一”的思想,做到自保、互保、联保,防止事故的发生。

七、文明施工1、回撤的材料、杂物、矸石等必须及时运走,确保巷道畅通。

2、各类施工材料堆放整齐。

3、施工完毕后,电缆、监控线路及风水管路必须清理干净,重新悬挂整齐。

4、施工完毕后,要求做到工完料净,巷道整洁,水沟畅通。

5、施工人员认真遵守矿上一切规章制度,按章指挥,规范操作,文明生产。

6、当班施工完毕,应将工作地点环境及时清理干净,做到文明施工。

7、施工所需下的水泥必须采用双堆法,旧料用完后,方可用新料。

八、避灾路线1、避水、火、瓦斯路线施工地点→﹢300m水平回风下山→﹢300m水平回风下山上平台车→﹢300m水平平硐→地面。

请在这里输入公司或组织的名字Enter The Name Of The Company Or Organization Here。
