农村道路硬化工程施工组织设计
农村道路硬化工程施工组织设计优选

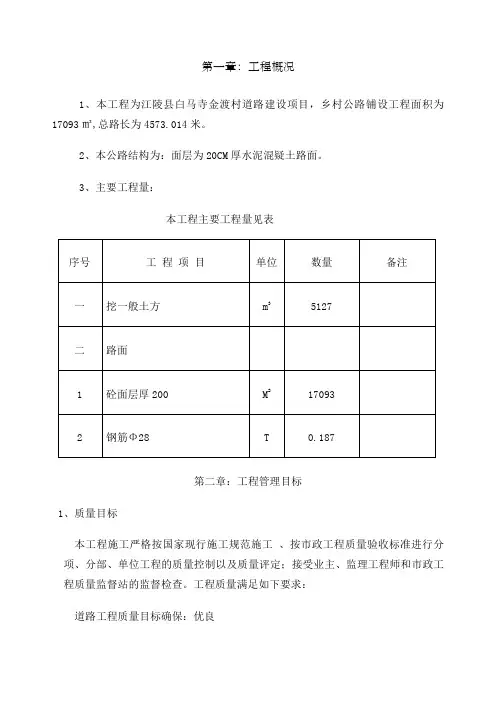

第一章:工程概况1、本工程为江陵县白马寺金渡村道路建设项目,乡村公路铺设工程面积为17093㎡,总路长为4573.014米。
2、本公路结构为:面层为20CM厚水泥混疑土路面。
3、主要工程量:本工程主要工程量见表序号工程项目单位数量备注一挖一般土方m35127二路面1砼面层厚200M2170932钢筋Φ28T0.187第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保90天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图办公室工程技术部物资设备部务财部安全质量部试验室路基施工队砼路面施工队3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
农村道路硬化工程施工组织设计

农村道路硬化工程施工组织设计农村道路硬化工程施工组织设计一、概述农村道路硬化工程是一项涉及民生的重要工程,旨在提高农村交通基础设施水平,促进农村经济发展和农民生活改善。
本文将阐述农村道路硬化工程施工组织设计的要点和方法,包括工程概况、施工方案、施工安全、施工质量以及施工组织设计的重要性等方面。
二、工程概况农村道路硬化工程主要包括道路新建和旧路改造两种类型。
工程涉及的道路长度、路面宽度、交通流量等具体情况因地制宜,需根据当地实际情况进行调查和分析,确定合理的工程方案。
三、施工方案1、设计前期调研:在工程设计前期,需要对农村道路的现状进行全面调查和分析,了解道路的交通流量、路况、地质和水文等情况,为施工方案的设计提供可靠依据。
2、施工方案制订:根据前期调研结果,制定具体的施工方案,包括路面结构层设计、材料选择、施工工艺等。
同时,还需考虑工程对周边环境的影响,采取相应的环保措施。
3、施工过程管控:在施工过程中,加强对施工质量、进度、安全的管控,确保工程按期高质量完成。
同时,密切与当地村民沟通,及时解决相关问题,确保工程施工顺利进行。
4、验收:在工程验收阶段,严格按照相关标准和规范进行验收,确保工程质量符合要求。
同时,收集整理工程资料,为工程结算和后期维护提供依据。
四、施工安全1、人员安全:为确保施工人员的安全,需提供安全培训,提高员工的安全意识和操作技能。
同时,配备齐全的安全防护设备,确保员工在施工过程中的人身安全。
2、环境保护:在施工过程中,应采取有效措施,防止施工对周边环境的污染和破坏。
例如,加强扬尘控制、减少噪音等措施。
3、交通安全:在道路施工过程中,需采取有效措施,确保交通安全。
例如,设置交通警示标志、路面维护等措施。
五、施工质量1、材料控制:确保施工材料符合相关标准和规范,保证工程质量。
对原材料的采购、检验、储存等环节进行严格控制。
2、施工工艺:采用先进的施工工艺和技术,提高施工质量和效率。
(最新版)农村道路硬化工程施工组织设计

施工组织设计第一章:工程概况牧龙王劈开砖铺设:648平方米,水泥混凝土1090平方米第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工XX市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程XX 市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保30天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
进入现场所有劳动力接受项目经理部的统一管理,统一指挥。
乡村道路硬化工程施工组织设计

第一章工程概况一、工程概况,起于左侧,止于。
路线全长6.824公里。
路宽:4.5米,公路等级为:四级公路,路面类型:水泥砼面层;设计使用寿命:10年。
1、场地建设条件该项目路线为乡道公路,现有道路边沟基本能排水,根据本公路的地形、地质、功用等具体条件,在满足技术标准的前提下,尽量利用原有路基,对原有碎石路面宽度小于3.5m的地段及路基软弱沉陷地段进行加宽和补强,减少占地和土石方工程量。
2、路面结构面层:18cm厚28天龄期抗弯拉强度4.0Mpa水泥混凝土C30;基层:10cm厚5%级配碎石基层;二、工程主要内容及主要工程量本次工作内容主要包括土方工程、道路工程等。
其中土方工程包括的主要分项工程有:道路挖运土方、道路换填土方、道路换填碎石、管沟回填土方、管沟回填碎石等;道路工程包括的主要分项工程有:原有路基调型、级配碎石垫层施工、混凝土面层施工、培土路肩施工等;排水工程:涵洞施工、盖板涵、圆管涵施工等;交安工程包括:警示标志牌、指路标志牌、示警桩的制作安装等。
主要工作量三、工程重、难点分析及对策1、如何确保工程质量达到业主的质量标准,是本工程施工重点本工程业主要求工程质量为合格工程。
为确保质量目标的实现,首先,制定切实可行的质量保证措施,确保分项工程、分部工程、单位工程优良率达到规范要求;成立专门的质量验评小组,对工程质量进行管理和监控,并落实三级验收制度进行质量验收,即按照施工班组→施工项目部→公司质量部门的验收程序进行验收;最后,实行奖罚制度。
2、主要对策措施1:针对本工程施工条件,采取切实可行的科学管理办法,制定严格的施工操作规程,根据现场的实际情况狠抓落实,确保施工安全,确保工程进展顺利。
2:由于地形条件所限,必须特别注意安全生产和日常行车安全,对重大危险源必须作重点明示、防范。
同时设置施工防护网,确保施工运行期内人员和设备的安全。
3:拟定医疗应急预案,并及早与当地政府和有关部门建立协作关系,对于突发急病的人员,如果现场无必需的医疗条件,除安排救护车及时转送地方医院外,在紧急情况下,拟向地方政府求助。

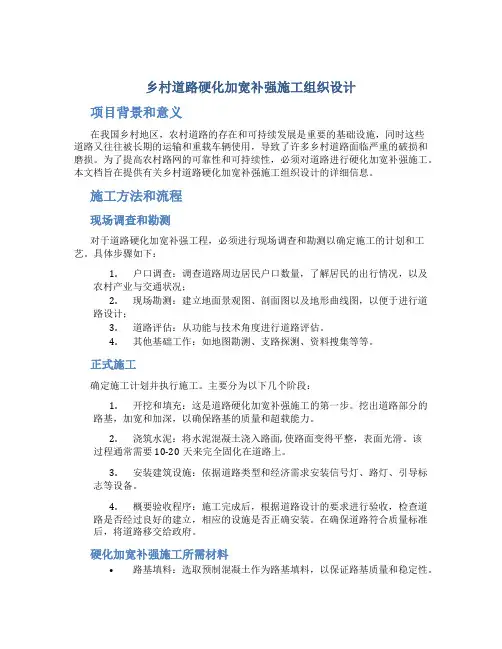

乡村道路硬化加宽补强施工组织设计

乡村道路硬化加宽补强施工组织设计项目背景和意义在我国乡村地区,农村道路的存在和可持续发展是重要的基础设施,同时这些道路又往往被长期的运输和重载车辆使用,导致了许多乡村道路面临严重的破损和磨损。
为了提高农村路网的可靠性和可持续性,必须对道路进行硬化加宽补强施工。
本文档旨在提供有关乡村道路硬化加宽补强施工组织设计的详细信息。
施工方法和流程现场调查和勘测对于道路硬化加宽补强工程,必须进行现场调查和勘测以确定施工的计划和工艺。
具体步骤如下:1.户口调查:调查道路周边居民户口数量,了解居民的出行情况,以及农村产业与交通状况;2.现场勘测:建立地面景观图、剖面图以及地形曲线图,以便于进行道路设计;3.道路评估:从功能与技术角度进行道路评估。
4.其他基础工作:如地图勘测、支路探测、资料搜集等等。
正式施工确定施工计划并执行施工。
主要分为以下几个阶段:1.开挖和填充:这是道路硬化加宽补强施工的第一步。
挖出道路部分的路基,加宽和加深,以确保路基的质量和超载能力。
2.浇筑水泥:将水泥混凝土浇入路面, 使路面变得平整,表面光滑。
该过程通常需要10-20天来完全固化在道路上。
3.安装建筑设施:依据道路类型和经济需求安装信号灯、路灯、引导标志等设备。
4.概要验收程序:施工完成后,根据道路设计的要求进行验收,检查道路是否经过良好的建立,相应的设施是否正确安装。
在确保道路符合质量标准后,将道路移交给政府。
硬化加宽补强施工所需材料•路基填料:选取预制混凝土作为路基填料,以保证路基质量和稳定性。
•路面材料:选择耐用的沥青混凝土、水泥混凝土和沥青面层材料等,以确保路面的强度和可靠性。
•支撑和固定材料:路缘石、水泥等支撑和固定材料,以确保路面边缘的稳定性。
安全措施在道路硬化加宽补强施工过程中需要注意以下安全措施:1.及时拆卸路面围栏并设置警示牌来警示车辆减速,并在工种安全要求满足下恰当地安排由交警管制。
2.确保施工现场工作人员的安全性,包括防护帽、手套、草鞋等。
乡村道路硬化工程施工组织设计

乡村道路硬化工程施工组织设计一、前言随着农村经济的发展,乡村道路的改造和硬化已成为促进乡村经济发展和农民生产生活的重要推动力。
本文旨在从施工组织设计的角度,探讨乡村道路硬化工程施工需要注意的问题。
二、项目概况1. 项目名称本项目为XX乡道路硬化工程。
2. 项目地点本项目所在地为XX乡,涉及XX村至XX村道路的硬化工程。
3. 项目目的本项目旨在提高乡村交通基础设施的标准,改善农村居民通行条件,促进乡村经济发展。
4. 项目施工内容本项目施工内容包括道路硬化工程、排水工程、路面标线和路边护栏。
5. 项目预算本项目总预算为XX万元。
三、施工组织设计1. 动员组织本项目的动员组织工作应按照相关规定执行。
具体包括人员动员、物资准备、车辆调度和施工安排等。
2. 硬化材料和机械设备准备为确保施工质量和进度,应提前准备好道路硬化所需的材料和机械设备,并定期检查和维护,确保施工安全。
3. 施工人员安排本项目所需施工人员应根据工作量和施工阶段合理安排,确保施工进度和质量。
4. 交通管制在施工过程中,应对相关车辆和行人进行交通管制,尽量减少交通对施工的影响。
5. 建立扬尘控制措施由于施工过程中会产生大量扬尘,应建立有效的扬尘控制措施,减少对周边环境和居民健康的影响。
6. 安全管理本项目的安全管理应严格按照相关规定执行,加强现场安全巡查和隐患排查,确保施工安全。
7. 完工验收在施工完成后,应按照相关要求进行完工验收,确保工程质量符合要求。
四、乡村道路硬化工程的施工组织设计是保证工程顺利完成的重要环节,需要充分考虑项目特点和现实问题,合理规划和实施各项工作。
通过本文的探讨,相信有助于提高乡村道路硬化工程施工的质量和效率,促进农村经济发展和农民生产生活的改善。
乡村道路硬化工程施工组织设计

第一章工程概况一、工程概况,起于左侧,止于。
路线全长6.824公里。
路宽:4.5米,公路等级为:四级公路,路面类型:水泥砼面层;设计使用寿命:10年。
1、场地建设条件该项目路线为乡道公路,现有道路边沟基本能排水,根据本公路的地形、地质、功用等具体条件,在满足技术标准的前提下,尽量利用原有路基,对原有碎石路面宽度小于3.5m的地段及路基软弱沉陷地段进行加宽和补强,减少占地和土石方工程量。
2、路面结构面层:18cm厚28天龄期抗弯拉强度4.0Mpa水泥混凝土C30;基层:10cm厚5%级配碎石基层;二、工程主要内容及主要工程量本次工作内容主要包括土方工程、道路工程等。
其中土方工程包括的主要分项工程有:道路挖运土方、道路换填土方、道路换填碎石、管沟回填土方、管沟回填碎石等;道路工程包括的主要分项工程有:原有路基调型、级配碎石垫层施工、混凝土面层施工、培土路肩施工等;排水工程:涵洞施工、盖板涵、圆管涵施工等;交安工程包括:警示标志牌、指路标志牌、示警桩的制作安装等。
主要工作量三、工程重、难点分析及对策1、如何确保工程质量达到业主的质量标准,是本工程施工重点本工程业主要求工程质量为合格工程。
为确保质量目标的实现,首先,制定切实可行的质量保证措施,确保分项工程、分部工程、单位工程优良率达到规范要求;成立专门的质量验评小组,对工程质量进行管理和监控,并落实三级验收制度进行质量验收,即按照施工班组→施工项目部→公司质量部门的验收程序进行验收;最后,实行奖罚制度。
2、主要对策措施1:针对本工程施工条件,采取切实可行的科学管理办法,制定严格的施工操作规程,根据现场的实际情况狠抓落实,确保施工安全,确保工程进展顺利。
2:由于地形条件所限,必须特别注意安全生产和日常行车安全,对重大危险源必须作重点明示、防范。
同时设置施工防护网,确保施工运行期内人员和设备的安全。
3:拟定医疗应急预案,并及早与当地政府和有关部门建立协作关系,对于突发急病的人员,如果现场无必需的医疗条件,除安排救护车及时转送地方医院外,在紧急情况下,拟向地方政府求助。
乡村道路硬化工程施工组织设计

第一章工程概况一、工程概况,起于左侧,止于。
路线全长6.824公里。
路宽:4.5米,公路等级为:四级公路,路面类型:水泥砼面层;设计使用寿命:10年。
1、场地建设条件该项目路线为乡道公路,现有道路边沟基本能排水,根据本公路的地形、地质、功用等具体条件,在满足技术标准的前提下,尽量利用原有路基,对原有碎石路面宽度小于3.5m的地段及路基软弱沉陷地段进行加宽和补强,减少占地和土石方工程量。
2、路面结构面层:18cm厚28天龄期抗弯拉强度4.0Mpa水泥混凝土C30;基层:10cm厚5%级配碎石基层;二、工程主要内容及主要工程量本次工作内容主要包括土方工程、道路工程等。
其中土方工程包括的主要分项工程有:道路挖运土方、道路换填土方、道路换填碎石、管沟回填土方、管沟回填碎石等;道路工程包括的主要分项工程有:原有路基调型、级配碎石垫层施工、混凝土面层施工、培土路肩施工等;排水工程:涵洞施工、盖板涵、圆管涵施工等;交安工程包括:警示标志牌、指路标志牌、示警桩的制作安装等。
主要工作量三、工程重、难点分析及对策1、如何确保工程质量达到业主的质量标准,是本工程施工重点本工程业主要求工程质量为合格工程。
为确保质量目标的实现,首先,制定切实可行的质量保证措施,确保分项工程、分部工程、单位工程优良率达到规范要求;成立专门的质量验评小组,对工程质量进行管理和监控,并落实三级验收制度进行质量验收,即按照施工班组→施工项目部→公司质量部门的验收程序进行验收;最后,实行奖罚制度。
2、主要对策措施1:针对本工程施工条件,采取切实可行的科学管理办法,制定严格的施工操作规程,根据现场的实际情况狠抓落实,确保施工安全,确保工程进展顺利。
2:由于地形条件所限,必须特别注意安全生产和日常行车安全,对重大危险源必须作重点明示、防范。
同时设置施工防护网,确保施工运行期内人员和设备的安全。
3:拟定医疗应急预案,并及早与当地政府和有关部门建立协作关系,对于突发急病的人员,如果现场无必需的医疗条件,除安排救护车及时转送地方医院外,在紧急情况下,拟向地方政府求助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章:工程概况1、乡间道路铺设工程面积为4800㎡。
2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为20CM厚水泥混疑土路面,采用普通硅酸盐水泥。
主要工程量:第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保40天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表 34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
进入现场所有劳动力接受项目经理部的统一管理,统一指挥。
劳力进场后,统一组织培训后再上岗。
特殊工种一律持证上岗。
经理部根据施工需要,统筹安排现场的劳力,本着需则进,完则退的原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动。
做好劳动卫生和劳动保护工作,确保施工人员身体健康,合理安排施工人员,加强劳动保护,做好劳动卫生教育及身体检查,建立健全医疗保障措施,制定饮食卫生及营养方案,注意地方病防治。
技术工种及劳动力组织计划见下表:5施工机械设备机具计划:合理调配成套的专业化施工机械设备是保证正常施工的重要因素,施工中根据工程需求,首先做好机械设备的选型和配件供应工作,并对工程机械设备进行动态调配。
机械设备的管理(1)建立机械设备管理保障体系经理部设物资设备部,全面负责标段内的机械设备管理和设备维修,配备专业技术人员。
项目队配备机械技术员,负责施工机械的维修保养工作。
(2)制定机械设备保养和检查制度制定施工机械设备的保养规程、安全操作规程,实行“定机、定人、谁使用谁保管谁保养”制度,操作人员相对稳定,并监督实施,使设备管理有序,维修保养到位。
定期组织机械设备检查,每日施工前和收工后对机械设备例查,对机械设备的状况、性能及各项指标进行核对,不合格的机械设备不得进入施工现场。
每月对机械设备的使用管理情况进行评比,表扬先进,促进落后。
以完善的机械设备管理和维修保养保证机械设备效率的充分发挥。
(3)加强设备维修保养管理加强施工现场机械设备的保养,安排机械设备的维修保养计划,定期对机械设备进行维修保养。
成立机械设备应急修理小组,随时维修出现故障的机械。
坚持“养修并重、预防为主”的原则,在停工期间,组织维修人员对每台设备进行维修保养。
(4)建立完善的资源保障系统根据标段内所有的机械设备型号规格,储备充足的常用机械配件及附属油料(润滑油、润滑脂、液压油、防冻液等)。
与机械设备生产厂家和附属油料生产厂家签订供货合同,保证机械配件和附属油料满足机械维修保养的需要。
(5)坚持正确的使用方法选择业务技术好、责任心强的操作人员,组织学习机械设备的操作知识、技术,严格遵守机械设备的操作规程,以正确的使用方法保证机械设备的良好运转。
主要工程机械设备配置计划详见下表测量设备及管理配备满足工程施工要求的测量设备,并建立相应的测量设备台帐,按照测量设备控制程序对进场的测量设备进行管理。
此项工作由经理部的计量管理人员负责。
主要工程试验设备、测量仪器配置计划。
工程试验主要委托市公路工程中心试验室负责,经理部设工地实验室配备专业试验检测人员两名,持证上岗,并保证人员的相对固定。
负责原材料试验检验、砼及砂浆配合比的设计选定,对项目队试验检测组的试验项目进行复核检查。
项目队设试验检测组,配备常规试验检测仪器设备,负责工地常规试验检测,对工程实施过程中的数据进行监测记录、试件制作、养护及路基密实度检测等。
主要工程试验设备、测量仪器配置计划详见表03-4测量设备的配置见一览表6施工平面布置:熟悉拟建工程的平面位置、规模、埋深、建筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。
负责施工现场准备的施工人员要深入了解工程情况。
熟悉拟建工程的平面位置、规模、埋深、建筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。
施工现场的供电用水施工前与建设单位协商,确认所需水、电线路从施工地外部接至协议约定地点,并采取保证施期间连续供水、电的措施。
施工队在施工现场就近租用民房设置临时房屋。
7施工准备:开工前进行现场调查,核实施工设计及工程地质情况,进行设计图纸审核。
请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,澄清疑点,做到心中有数。
并对现场实际情况对电线杆和路基建筑物作好详细的调查工作,有影响道路施工的提前汇报。
经理部内部逐级做好施工技术交底工作,明确各个岗位及人员职责。
工地专职试验员,作好开工前的各项试验准备工作。
8与建设方和建设方代表的协调:及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序确定例会制度,同时还要协助建设方办理开工前的各项审批手续及落实现场施工条件,并与建设方商定施工场地、临时设施的总体规划方案。
9与供应商的协调:施工前对大宗材料的采购方式,供应渠道做出妥当的安排。
选择和落实不同材料的采购供应模式,做好进货计划并及时与供货商联系确认供货时间和均衡供货方案,以达到“确保质量、满足需要、降低成本”的原则。
10工程测量:施工测量是工程施工的基础性工作,项目经理部组织由专业测量人员组成的工地测量组,对基准点进行系统复核,引测控制桩,为道路定位放线及施工过程控制、沉降观测打好基础,施工测量的成果应作为竣工资料归档管理并报监理工程师审查。
施工测量仪器应按计量法标准进行计量管理,并附有按期检定的合格标识和使用标识,确保仪器的使用有效性和测量精度。
第四章、主要施工方法1、总体施工方法土基层清理:挖掘机清理,翻斗车运出现场。
天然砂砾;翻斗车运输、压路机碾压压实。
砼面层:采用按路砼厚度选择路面专用钢模板,钢模板按高程控制线立模采用混凝土搅拌机拌制砼,专用混凝土翻斗车运输。
路面砼一次成型机械成型抹光。
2、总体施工原则搞好目标规划:确定质量、投资、进度控制目标,围绕三大目标制定切实可行的各类计划及实施性施工组织设计,满足业主的要求。
同时满足设计和相关适用标准的要求,施工过程中严格按计划和施工组织设计进行控制,以最终实现对业主的承诺。
3、分部、分项工程具体施工方案与技术措施土基(1)施工准备施工前根据业主及设计交桩,放样出路基开挖边线;做好截水沟以排除路堑土方边坡地表水,避免对边坡坡面的冲刷。
便道应畅通,为开挖运输创造有利条件。
(2)土方开挖开挖道路施工,开挖顺序自上而下分层进行,采用挖掘机、自卸汽车联合作业开挖,不得乱挖、超挖或掏洞取土。
开挖至新建道路路床标高后,采用压路机按照规范要求进行碾压。
(3)土基质量检验路基的路床标高、宽度、线形符合图纸及规范要求;临时排水设施与现有排水沟渠连通,挖出的废方按指定的地点弃置。
路基表面平整、密实。
土方路基实测项目4、路面结构层天然砂砾基层施工顺序:准备下承层→施工放样→天然砂砾→整平和轻压→平地机精平→碾压→接缝和调头处处理→养生(1)放线先放出中心线,每20m设一中桩,弯道部分每10m设一中桩,然后放出边线,路基外测应放宽30cm。
(2)填筑材料与质量控制指标道路基层所用的天然砂砾原材料必须满足规范中的各项规定。
(3)摊铺平整施工前对底层进行严格检查,其质量达到规范要求。
填料运至路基指定位置后,用推土机进行摊铺,平地机整平。
在直线段平地机由两侧向路中心进地刮平,必要时再回刮一遍。
(4)碾压夯实碾压前对填筑层的分层厚度、平整程度和填土的含水量进行检验,确认符合要求后才能进行碾压,否则应采用下列措施处理:填土含水量控制在最佳含水量±1%~±2%范围内,低于该类土最佳含水量时,用洒水车进行表层喷水,高于该类土最佳含水量时,进行晾晒;层厚、平整不符合要求的,重新摊铺平整。
压实设备根据土壤类另和压实设备性能经试验确定,按试验确定的压实遍数碾压。
碾压前,先整平并作1~2%的横坡,人行道处整平成2%左右的横坡(坡向车行道方向)。
碾压时,压路机的碾压行驶速度开始用慢速,最大速度不超过4km/h,由两边向中间,纵向进退式进行,对振动压路机前后两次纵向轮迹重叠0.4~0.5m,前后两相邻填筑区段重叠不小于1.2~1.5m,并达到无漏压、无死角,确保碾压均匀。
碾压进行到要求的压实度为止,一般需碾压6~8遍。
碾压过程中,如有松散、起皮现象,应立即翻开,加适量的石灰重新拌和处理,对检查井及建筑物附近碾压不到的地方,用振动夯夯打密实。
(5)养生和交通管制在养生时均采用铺麻布覆盖并适当洒水养生,期间应保持其始终湿润,施工温度在200C以上时,应不少于7天;施工温度在200C以下时,应不少于10天。
且至上层结构层施工前,该表面必须覆盖、不得暴晒。
养生期间必须封闭交通,施工机械应走便道。
施工车辆必须通行时,应限制载重车辆通行,通行车辆速度不应超过15km/h,严禁急转弯或急刹车。
5、砼面层施工顺序:施工准备→测量放线→立路面砼浇筑模板→放置伸缩缝材料→机械拌制砼→砼震动成型→抹面收光→压纹。
(1)施工准备:A、原材料试验,把住合格材料进场;B、砼配比试配,提前确定合格配合比;C、砼集中搅拌、运输,机械落实好;D、根据施工进度计划合理安排好进场材料和机械设备到位。
