计量井施工方案

计量井施工方案
Document number:NOCG-YUNOO-BUYTT-UU986-1986UT
广州市新滘南路8号泵站土建和机电安装施工
电磁流量计井施工方案
广东水电二局股份有限公司
广州市新滘南路8号泵站土建和机电安装施工项目经理部一、编制依据
(1)《新滘南路8号泵站土建和机电安装施工建设工程施工合同》;
(2)广州市市政工程设计研究院提供的《电磁流量计井结构图》(J-S1-1-25);
(3)相关的施工规范;
(4)现场的实际地质情况及业主、设计、监理工程师提出的指导性建议。

二、编制目的
电磁流量计井的施工属新增工程量,编制该部分的施工技术方案以指导现场的施工并满足安全及节约成本的要求。

三、工程概况
本部分工程量主要包括土方开挖、基坑(槽)支护、地基处理、钢筋混凝土工程等。

(1)流量计井为钢筋混凝土结构,砼标号为C25,抗渗等级为S6,侧墙及底板厚300;
(2)流量计井结构长×宽×高尺寸为××米;
(3)地基处理采用尾径为φ100的松木桩,横纵向间距为500,共90根,设计长度4~5米,桩顶标高米(相对标高);
(4)按业主、设计、监理工程师意见,基坑(槽)开挖采用拉森钢板桩及钢围囹进行支护确保施工过程中的安全。

四、主要施工方法
(一)施工工艺流程
拉森钢板桩、围囹及支撑采用的材料、平面布置等详见《拉森钢板桩平面布置图》及《围囹及支撑平面布置图》。

施打拉森钢板桩采用25T吊机配液压振动锤进行施工,各支撑与围囹间采用焊接,焊接满足相关的施工规范。

拉森钢板桩的顶面标高控制±米,支撑一道在~米标高间。

2、土方开挖
本工程开挖深度为米,最深处集水井深度米。

开挖土方工程量约为390立方米,采用长臂挖掘机进行开挖。

开挖过程中派专人察看周边土体是否产生裂缝、沉降,及时向现场施工员汇报。

开挖过程中应注意:
(1)不得超挖,机械开挖至离设计标高约20cm时,人工开挖至设计标高;
(2)基坑周边10米范围内不得堆放土方及停放大型机械设备;
(3)开挖至设计标高后,约请设计及监理工程师现场查勘地质情况是否与原地质资料一致,是否需变更设计方案;
(4)挖掘机开挖过程中,不得碰撞钢支撑,也须注意防止触及作业范围高空的高压电线;
(5)注意观察临近基坑的地铁总公司埋设的电缆沟,发现可能危及电缆沟、通讯电缆的情况,应及时通知所属单位协商解决。

土方开挖方法见《土方开挖施工示意图》。

3、地基处理
本工程设计采用4~5米长,尾径φ100的松木桩,间距500,共90根。

考虑工程量较小及桩入土深度较小,采用反铲挖掘机将松木桩逐根按设计的平面位置压入至设计标高。

4、碎石砂施工
设计铺设3:7配比的碎石砂垫层200厚,施工时人工铺设、摊平、压实。

5、钢筋混凝土工程
钢筋混凝土工程施工参见已经监理工程师审批的《施工组织设计方案》第章节。

本计量井混凝土浇筑分两次施工,第一次浇筑施工缝以下的底板部分,第二次浇筑施工缝以上的边墙部分。

计量井侧墙模板施工见《计量井侧墙模板结构示意图》。

2004年3月20日。

合集下载

巴式计量槽、排水井施工方案

巴式计量槽、排水井施工方案

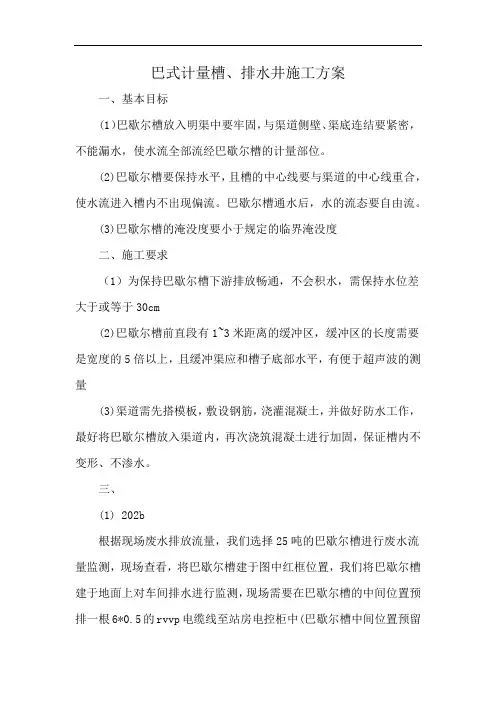

巴式计量槽、排水井施工方案一、基本目标(1)巴歇尔槽放入明渠中要牢固,与渠道侧壁、渠底连结要紧密,不能漏水,使水流全部流经巴歇尔槽的计量部位。

(2)巴歇尔槽要保持水平,且槽的中心线要与渠道的中心线重合,使水流进入槽内不出现偏流。

巴歇尔槽通水后,水的流态要自由流。

(3)巴歇尔槽的淹没度要小于规定的临界淹没度二、施工要求(1)为保持巴歇尔槽下游排放畅通,不会积水,需保持水位差大于或等于30cm(2)巴歇尔槽前直段有1~3米距离的缓冲区,缓冲区的长度需要是宽度的5倍以上,且缓冲渠应和槽子底部水平,有便于超声波的测量(3)渠道需先搭模板,敷设钢筋,浇灌混凝土,并做好防水工作,最好将巴歇尔槽放入渠道内,再次浇筑混凝土进行加固,保证槽内不变形、不渗水。

三、(1) 202b根据现场废水排放流量,我们选择25吨的巴歇尔槽进行废水流量监测,现场查看,将巴歇尔槽建于图中红框位置,我们将巴歇尔槽建于地面上对车间排水进行监测,现场需要在巴歇尔槽的中间位置预排一根6*0.5的rvvp电缆线至站房电控柜中(巴歇尔槽中间位置预留2米的电缆线),还需预埋一根进水管和排水管至站房,用于在线监测系统的取样及排水(2) 204b需在废水处理车间(地下一层)放置流量计供电及信号线并对安装线管,从废水车间到在线监测站房布线距离大概50米,电源线时用rvv3*1.5平方的电缆线,信号线使用rvvp2*0.75平方的电缆线,供电及信号线均需要排至站房电控柜中,废水车间处两根电缆线需预留2米,预留位置在箭头的尾端(3)总排口根据根据废水排放流量,我们选择400吨的巴歇尔槽进行进行废水流量监测,现场查看,由于厂内无法进行开挖,需将巴歇尔槽的位置定于厂外,将巴歇尔槽建于地面下,并在巴歇尔槽的居中位置预埋一根6*0.5的rvvp电缆线至站房电控柜中(巴歇尔槽附近最工起码预留2米的电缆线),该线用于流量计探头布线,在巴歇尔槽的前端和后段预埋一根进样管和排水管至站房,用于在线监测系统的取样及排水,巴歇尔槽安装完成后需在四周安装围栏进行保护,防止行人跌入。

工程打井施工方案

工程打井施工方案

工程打井施工方案一、项目概述本项目位于某市某区,属于城市供水工程,施工内容为打井施工。

项目总建设规模为一口井,井深为100米,井孔直径为800毫米。

工程施工内容包括井口围挡施工、井身结构施工、井架结构施工、井内设备安装等。

二、施工前准备1. 地质勘察:在施工前,需对打井区域进行地质勘察,确定地质构造、岩性及地下水情况,以便为施工提供必要的地质资料。

2. 施工准备:对施工场地进行清理,并搭建施工临时工棚,将施工设备、物资运输到现场,并配置相关施工人员。

三、施工方案1. 井口围挡施工(1)安装井口围挡:确定井口位置后,对井口周边进行围挡施工,采用挖掘机挖坑、安装支撑框架、浇筑混凝土等工艺,确保井口周边安全。

(2)设置安全警示标志:在井口围挡周围设置安全警示标志,确保施工现场安全。

2. 井身结构施工(1)井孔开挖:采用专业的井孔开挖设备,按照设计要求进行井孔的开挖,保证井孔的垂直度和圆度。

(2)井身支撑:在井孔开挖过程中,根据井孔的地质情况采取适当的支护措施,确保井孔的安全稳定。

(3)浇筑井身混凝土:在井孔开挖完毕后,进行井身混凝土浇筑,确保井孔的结构牢固。

3. 井架结构施工(1)设置井架支撑:在井身混凝土浇筑完成后,进行井架支撑的安装,确保井架的稳固。

(2)安装上下孔平台:设置井架上下孔平台,方便施工人员进出井孔。

4. 井内设备安装(1)电泵安装:在井架施工完成后,进行电泵安装及接线,确保井水的正常抽取。

(2)水泵安装:根据设计要求进行水泵安装及接线,确保井水的正常供应。

四、施工安全与质量控制1. 施工安全:在施工现场设置安全警示标志,配备专业安全员,严格执行安全防护措施,确保施工过程中没有安全事故发生。

2. 施工质量:严格按照设计要求进行施工,组织专业人员进行施工监督和验收,确保施工质量符合标准。

五、施工进度安排1. 井口围挡施工:预计用时3天。

2. 井身结构施工:预计用时7天。

3. 井架结构施工:预计用时5天。

室外计量箱基础施工方案

室外计量箱基础施工方案

室外计量箱基础施工方案1. 引言室外计量箱是用于安装电力计量装置的设施,用于监测与计量电力的使用情况。

它通常被安装在建筑物外部,因此需要采取一系列的基础施工方案,以确保其安全稳定地运行。

本文将介绍一种室外计量箱基础施工方案,包括选址、基础材料、施工步骤等内容。

2. 选址选址是室外计量箱基础施工的第一步,它直接关系到整个设施的安全性和可靠性。

在选择室外计量箱的位置时,应考虑以下几个因素:•离主要电源线路近:室外计量箱应尽可能地靠近主要电源线路,以减少线路损耗和功率变压器的安装长度。

•远离易受损区域:室外计量箱应远离易受损区域,如储物区、树木、水池等,以防止因外力或自然灾害而发生意外。

•方便维护与检修:选址时应考虑到维护和检修的便利性,以减少工作人员的工作强度和时间成本。

经过综合考虑以上因素,确定合适的选址后,即可进行下一步的基础施工。

3. 基础材料基础材料是室外计量箱基础施工的关键,它直接决定了设施的稳定性和耐久性。

以下是常用的基础材料:•水泥:用于混凝土的配制,应选用强度高、施工性能好的水泥材料。

•碎石、河沙:用于混凝土中的骨料和细骨料,应具有良好的密实性和耐久性。

•钢筋:用于增加混凝土的强度和韧性,应选用抗拉、抗压性能好的钢筋材料。

•防腐涂料:用于防止基础材料受到潮湿、腐蚀等因素的侵害,增加材料的耐久性。

选用合适的基础材料,并按照规范进行配制和施工,可以有效地提高室外计量箱的使用寿命。

4. 施工步骤基础施工的步骤对于室外计量箱的安装至关重要。

以下是一个基本的施工步骤:步骤一:地面准备首先,需要将选址区域的地面进行清理和整平,以确保基础施工的平整性和稳定性。

步骤二:基础开挖按照设计要求进行基础开挖,包括基础的尺寸和深度,以及基础底部的坡度和排水斜度。

步骤三:钢筋制作和安装根据设计要求,制作和安装基础中所需的钢筋,确保钢筋的位置和数量准确无误。

步骤四:混凝土浇筑采用适量的水泥、碎石和河沙,按照配比要求将混凝土浇筑到基础内部,并用振动器进行震实。

例析盲竖井整体施工方案及安全技术措施

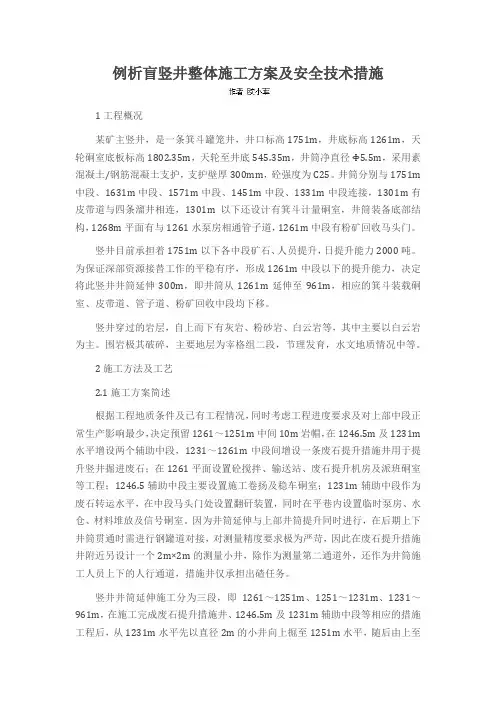

例析盲竖井整体施工方案及安全技术措施

例析盲竖井整体施工方案及安全技术措施1工程概况某矿主竖井,是一条箕斗罐笼井,井口标高1751m,井底标高1261m,天轮硐室底板标高1802.35m,天轮至井底545.35m,井筒净直径Φ5.5m,采用素混凝土/钢筋混凝土支护,支护壁厚300mm,砼强度为C25。

井筒分别与1751m 中段、1631m中段、1571m中段、1451m中段、1331m中段连接,1301m有皮带道与四条溜井相连,1301m以下还设计有箕斗计量硐室,井筒装备底部结构,1268m平面有与1261水泵房相通管子道,1261m中段有粉矿回收马头门。

竖井目前承担着1751m以下各中段矿石、人员提升,日提升能力2000吨。

为保证深部资源接替工作的平稳有序,形成1261m中段以下的提升能力,决定将此竖井井筒延伸300m,即井筒从1261m延伸至961m,相应的箕斗装载硐室、皮带道、管子道、粉矿回收中段均下移。

竖井穿过的岩层,自上而下有灰岩、粉砂岩、白云岩等,其中主要以白云岩为主。

围岩极其破碎,主要地层为宰格组二段,节理发育,水文地质情况中等。

2施工方法及工艺2.1施工方案简述根据工程地质条件及已有工程情况,同时考虑工程进度要求及对上部中段正常生产影响最少,决定预留1261~1251m中间10m岩帽,在1246.5m及1231m 水平增设两个辅助中段,1231~1261m中段间增设一条废石提升措施井用于提升竖井掘进废石;在1261平面设置砼搅拌、输送站、废石提升机房及派班硐室等工程;1246.5辅助中段主要设置施工卷扬及稳车硐室;1231m辅助中段作为废石转运水平,在中段马头门处设置翻矸装置,同时在平巷内设置临时泵房、水仓、材料堆放及信号硐室。

因为井筒延伸与上部井筒提升同时进行,在后期上下井筒贯通时需进行钢罐道对接,对测量精度要求极为严苛,因此在废石提升措施井附近另设计一个2m×2m的测量小井,除作为测量第二通道外,还作为井筒施工人员上下的人行通道,措施井仅承担出碴任务。

井点工程施工方案

井点工程施工方案

井点工程施工方案一、前言井点工程是指在某个地点开挖一个井口,并向地下方向钻探,将地下水源、矿藏等资源开发出来的工程。

井点工程施工是一项复杂的工程,需要严格遵守相关规定,确保施工安全和质量。

本文将详细介绍井点工程施工方案。

二、工程概述井点工程施工主要包括井口开挖、井孔钻探、井孔支护、油层测试等环节。

施工过程需要遵循相关规范和标准,确保施工质量。

本次井点工程施工的目标是在指定地点开挖一个井口,并向地下方向钻探,获取地下资源。

三、施工准备1. 确定施工区域:根据勘探结果确定施工区域,并进行现场勘查,确保施工安全。

2. 制定施工方案:根据勘探数据和地质条件,制定详细的施工方案,包括井口开挖、井孔钻探、井孔支护等内容。

3. 采购施工设备:根据施工方案确定所需设备和材料,并提前采购,确保施工顺利进行。

4. 培训施工人员:对施工人员进行培训,包括安全操作规程、应急措施等内容,确保施工人员安全施工。

四、施工流程1. 井口开挖(1)确定井口位置:根据勘探结果确定井口位置,并进行标注。

(2)挖掘井口:使用挖掘机等设备挖掘井口,确保井口的平整和垂直度。

(3)安装井口套管:在井口周围安装套管,确保井口的稳定性。

2. 井孔钻探(1)确定钻探方向:根据勘探数据确定钻探方向,并进行标记。

(2)钻孔:使用钻机等设备进行钻孔,根据地质条件和勘探数据调整钻孔方向和深度。

(3)水泥封堵:在钻孔中途和底部进行水泥封堵,确保井孔的稳定性和密封性。

3. 井孔支护(1)井孔支护设计:根据地质条件和井孔情况设计支护方案,包括套管、钢管等支护材料。

(2)安装支护材料:根据设计要求安装支护材料,确保井孔的稳定和安全。

4. 油层测试(1)井孔清洗:在钻孔完成后进行井孔清洗,清除淤泥和杂质。

(2)油层测试:使用相应设备对油层进行测试,获取油层的属性信息。

五、安全措施1. 人员安全:所有施工人员必须佩戴安全防护装备,并严格遵守操作规程。

2. 设备安全:施工设备必须经过检查和维护后方可使用,严禁使用老化或损坏的设备。

(完整版)计量仪表改造施工方案

(完整版)计量仪表改造施工方案

石化路、五一路计量改造工程施工方案建设单位:施工单位:濮阳市热力安装维修工程处2016年9月目录1.工程概况――――――――――――――――――― 52.编制依据――――――――――――――――――― 53.工程目标及工程难点―――――――――――――――― 64.主要施工方法――――――――――――――7 4.1施工顺序及施工流向安排―――――――――――――8 4.2施工工艺和方法―――――――――――――――8 4.3管线安装―――――――――――――――9 4.4焊接技术要求―――――――――――――――14 4.5阀门安装-―――――――――――――――――――16 4.6法兰安装――――――――――――――――――――17 4.7过路管施工――――――――――――――――――――19 4.8管道试验―――――――――――――――――――――21 4.9管道防腐―――――――――――――――――――――22 4.10管道保温工程――――――――――――――――――-23 4.11波形补偿器安―――――――――――――――――――25 4.12热力管道无损探伤―――――――――――――――――25 附主要施工机械设备表一、工程概况1.工程名称:计量一次水热力管网2.工程地点:石化路、五一路、历山路二、编制依据1、《城市供热管网工程施工及验收规范》CJJ28-892、《工业金属管道工程施工及验收规范》GB50235-973、《国家水准测量规范》GB50026-934、《施工现场临时用电安全技术规范》GBJ46-885、《建筑机械安全技术规范》GBJ33-866、《城镇直埋供热管道工程技术规程》CJJ/T81-98三、工程目标及工程难点1:质量目标认真贯彻GB/T19001—ISO9001质量管理体系,达到国家现行建筑工程施工质量验收统一标准的合格工程。

四、主要施工方法3.1施工顺序3.1.1总体施工顺序3.1.2施工外网管线安装流程图如下施工流向为先施热源站内管道,然后沿人民路方向向博爱路方向施工。

凿井施工方案

一、施工方案和技术措施一、施工工艺流程确定井位一准备工作一施钻一下管一填料一洗井一抽水一验收二、施工方法(一)测量放线根据监理人员提供的测量基准点(线)为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,根据施工图纸坐标采用全站仪进行井位放样,钉立桩位或洒白灰圈定,以确保井位准确。

定位尺寸允许偏差W%”。

(二)施工准备接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。

(三)钻机定位采用地质钻机300型进行钻孔钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差W 〃g钻尖应对准井位中心,其水平位置允许偏差四,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻。

(四)泥浆配制泥浆配制//〜/4昼3,粘度左〜空含砂率W® 并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。

(五)成孔整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应W 0.5%,应经常检查赶过此值时应进行纠偏。

进行井管外封闭前,将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。

填入方法与填入砾石相同,应注意防止因粘土球填入井孔受压缩致使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的各填25%左右,粘土球直径为25mm呈圆形,用优质粘土制成,对粘土球在泥浆中心,溶化时间进行试验,根据试验结果,确定粘土球湿度。

安装井柱状图,将最下含水层砾石填入,再用25mm左右半干状态粘土球徐徐填入,填至计划位置,依次类推,进行井管外封闭。

施工技术方案及施工工艺

第六章施工技术方案及施工工艺一、测进技术方案因地下测井的专业技术较强,我们计划通过请山西省第二水文地质勘探院具有丰富实践经验的测井专家对项目村的地下水分布以及开发利用现状进行实际勘测,然后根据测量结果,再进行定位凿井,因而本工程的测井技术方案成熟,经济合理可行。

二、电力架设方案由于本工程专业性较强,选择有经验、有实力的专业队伍施工,故将工程整体进行承包,由县电力公司施工,并签订合同,定技术规范,定质量标准,达到制约有条件,处罚有依据。

1、施工方案采用先架设10KV高压线路到井位旁边,并配套相应容量的变压器,安装低压配电设施至抽水泵的配电盘。

2、施工方法及要求(1)施工方法高压电手施工方法是:测量确定杆位→人工挖杆基坑→器材检查→机械立杆→安装调节拉线→张力牵引放线→架线→紧线→附件安装→接地线安装→检查验收。

低压电施工方法是:安装变压器→盘柜安装配线→水泥杆安装→引下线安装连接→避雷接地安装→系统测量调试→检查验收→交付使用。

(2)施工要求(3)A、电杆的定线与定位(4)根据供电点与用电点的位臵,进行实地勘测,确定线路走向。

B、挖坑挖坑之前。

先要检查标准桩设立的地点是否正确,然后在该标桩周围打几个辅助标桩,以便要坑挖的中心位臵,挖坑要求成园形。

C、立杆立杆有条件的采用吊车进行机械立杆,由8吨起重面进行施工D、电杆组装电杆的组装内容包括横担、瓷瓶等,要在电杆立杆前进行。

E、放线与紧线放线采用放线车,导线放好后,要每个耐线段进行紧线,并注意观察导线的驰度。

F、导线上瓷瓶的固定导线上瓷瓶采用耐张瓷瓶绑扎法进行固定。

3、施工安全技术措施本工程必要有领导和专人负责,组织监护,严格按照有关电业操作规程进行操作,需做好有关用电单位的协调工作。

吊车立杆,吊车司机要听从指挥,起重臂下严禁站人,人工立杆更要注意安全,杆未固定之前不得登杆作业,紧线时,先检坦有无急弯、打折现象,观察弧垂在准确,松紧适度,完工后及时整理并提交有关工程资料。

工程计量及施工方案

工程计量及施工方案一、项目概述本项目为某市政府对一处老旧电线杆进行改造升级工程,主要包括对电线杆的拆除、新电线杆的安装、电线的更换、以及相关道路和绿化的修复工作。

本项目的施工范围涉及市区内交通繁忙的主要道路,对施工环境和进度要求较高。

二、项目施工计划1. 施工内容:(1)电线杆的拆除:在施工前需要对原有的老旧电线杆进行拆除,包括立柱和地锚的拔除工作。

(2)新电线杆的安装:根据设计要求,对各个位置进行新电线杆的安装,同时进行钢筋混凝土基础的浇筑工作。

(3)电线的更换:对原有的电线进行更换,保证电力线路的正常使用。

(4)道路和绿化的修复:在施工结束后对道路和绿化带进行修复,保证道路通行和周边环境的美化。

2. 施工周期:本项目的施工周期为3个月,分别为拆除工作、新电线杆安装和电线更换工作,以及道路和绿化的修复工作。

3. 施工方案:(1)拆除工作:在拆除工作开始前,需要进行现场勘察和安全评估,确定拆除顺序和安全措施,同时需要与相关部门协调,保证施工过程中对交通和周边环境的影响降到最低。

(2)新电线杆安装和电线更换工作:在安装新电线杆和更换电线时,需要对施工的每一个步骤进行严格控制,保证施工质量和进度。

(3)道路和绿化的修复工作:在施工结束后,对道路和绿化带进行及时修复,保证施工结束后的环境整洁和美化。

三、施工图纸及材料申请1. 施工图纸:施工图纸需要由资质齐全的设计单位进行编制,满足相关法律法规的要求,并经相关部门审核通过后方可使用。

2. 材料申请:对所需的施工材料需提前进行详细的清单编制,按照相关规定进行申请和采购,并且需要对材料的质量和数量进行严格控制,避免过多采购或浪费现象的发生。

四、施工人员及机械设备1. 施工人员:本项目需要具备电力安装施工资质的工程队伍进行施工,同时需要有一定的经验和技术水平。

2. 机械设备:需要搭配相应的机械设备进行施工,包括拆除机械、吊装设备、混凝土搅拌站等。

五、安全及质量控制1. 安全措施:在施工过程中,必须严格遵守相关的安全规定,落实施工安全管理制度,加强安全教育和培训,保证施工过程中的安全。

计量井施工方案

计量井施工方案在城市建设和基础设施建设中,计量井是一个至关重要的部分。

它不仅仅是一个普通的井,更承载着测量和监测的重任。

因此,计量井的施工方案显得尤为重要。

本文将从计量井的选择、施工流程、材料选用等方面进行探讨。

选择计量井的位置首先,选择合适的位置是计量井施工的关键。

通常情况下,计量井应位于地表下水平封闭部位附近,并尽量远离可能产生振动或外部影响的区域。

地质条件也需得到充分考虑,确保井的建设安全稳定。

计量井的施工流程1. 地面准备在施工前,首先需要进行地面准备工作。

清除现场杂物,将施工区域划定并测量,确保施工范围准确无误。

2. 井身开挖根据设计要求对井身进行开挖。

在开挖的过程中,需要注意土壤的稳定性,避免坍塌。

同时,要根据设计要求控制井身直径和深度。

3. 井壁支护在井身开挖完毕后,需要对井壁进行支护,以确保井身不会塌陷。

常用的支护方式包括注浆和支撑桩等。

4. 井底施工井底的施工是整个计量井建设的重要环节。

在井底施工过程中,需要考虑排水设施和井底的平整度,确保后续的设备安装和使用。

5. 井盖安装最后,对计量井进行井盖的安装。

井盖的选择应考虑到承载能力和防盗性能,确保计量井的安全性和稳定性。

选用适当材料在计量井的施工中,选用适当的材料也至关重要。

井身的选材应考虑到耐久性和抗腐蚀性,常用的材料包括钢筋混凝土、玻璃钢等。

井盖的选材则需考虑到承载能力和防盗性等因素。

综上所述,计量井的施工方案需从多个方面进行考虑和设计,确保其安全稳定可靠。

只有在施工过程中严格按照方案执行,才能建造出符合要求的计量井,为城市的建设和基础设施提供坚实支持。
