技术交底
工程名称
烟台海鲁嘉园
分部工程
给排水管道
分项工程名称:排水管道洞口封堵技术交底
交底内容:
对所有排水管道出墙的洞口在封堵之前应先对洞口内的松散颗粒、灰尘及杂物进行清理,并浇湿所需封堵的洞口
将适量的水倒入容器内,逐渐加入堵漏王和油麻丝的同时进行快速搅拌,直至形成无团结的均匀粘稠腻子状粉料,然后把搅拌好的堵漏王与油麻丝的混合物塞进洞口中,并且确保完全填满,以保证其形成良好的机构粘接

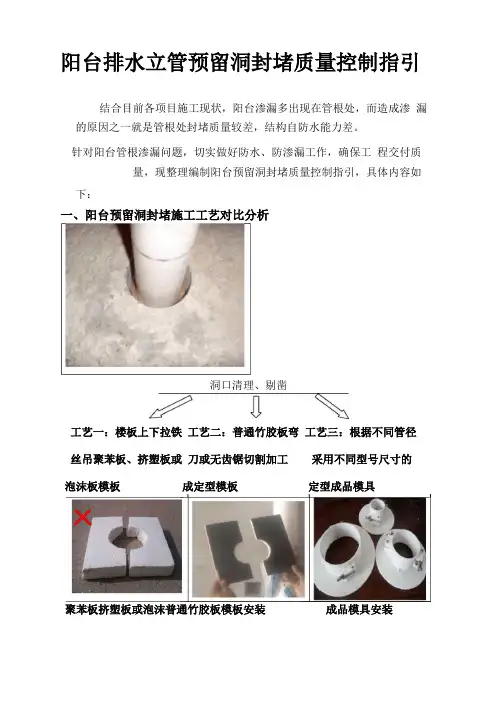

阳台排水立管预留洞封堵质量控制指引

阳台排水立管预留洞封堵质量控制指引

阳台排水立管预留洞封堵质量控制指引结合目前各项目施工现状,阳台渗漏多出现在管根处,而造成渗漏的原因之一就是管根处封堵质量较差,结构自防水能力差。

针对阳台管根渗漏问题,切实做好防水、防渗漏工作,确保工程交付质量,现整理编制阳台预留洞封堵质量控制指引,具体内容如下:一、阳台预留洞封堵施工工艺对比分析洞口清理、剔凿工艺一:楼板上下拉铁工艺二:普通竹胶板弯工艺三:根据不同管径丝吊聚苯板、挤塑板或刀或无齿锯切割加工采用不同型号尺寸的泡沫板模板成定型模板定型成品模具聚苯板挤塑板或泡沫普通竹胶板模板安装成品模具安装板模具安装洞口清理、止水环安装及刷素水泥浆界面处理工艺一、二归为传统模板封堵方式,工艺三为成品模具封堵方式,以下对两种工艺做如下对比分析:综上所述:根据预留洞情况和现场实际,优选第三种吊洞工艺;现场情况复杂时也可选择第二种工艺,但必须采用下部支撑模板;严禁使用第一种工艺。

、预留洞封堵施工工艺控制要点三、其他注意事项1.洞口封堵前确保管道安装已验收合格,如未安装管道做封堵套管时,须严格按照设计图纸挂线定位,避免因偏位导致二次返工;2.洞口凿毛时需采取有效措施防止破坏已安装好的管道;3.吊洞主要材料要求:外加1%〜2%膨胀剂的细石混凝土。

细石混凝土中细石粒径应在1〜1.5公分之间,砂采用中砂;所用材料品种、规格、强度必须符合设计及规范要求;4.混凝土浇筑后24小时内不得扰动管道;5.在蓄水或养护过程中若发现有漏水、渗水现象的,务必返工直到不渗漏水为止;6.有防水要求的阳台洞口封堵可做翻台处理,但不得影响洗衣机机位,施工工艺如下:洞口二次浇筑混凝土封堵时,可与阳台防水基层处理,清理垃圾杂管根翻台同时浇筑,浇水养护,达物,阴角倒角直径不宜小于5cm;到一定强度后即可拆除模板;涂刷聚氨酯防水涂料,在管根翻台防水涂料施工成膜后,施工防水保处上翻,高度至翻台顶部;护层;阳台地砖粘贴,翻台顶标高同踢脚翻台顶面做法同阳台墙面做法,成线平;型后最终效果;a)洞口翻台结构平面尺寸200cm*200cm,如有多根并排立管情况,可现场合并调整;b)翻台结构高度为阳台建筑完成面上10cm (一个踢脚线高度);7.洞口封堵人员必须由专业泥工施工、并安排专人进行。

排水管孔洞封堵方法

排水管孔洞封堵方法

排水管孔洞封堵方法
排水管孔洞封堵的方法主要有以下几种:
1.水泥封堵法:清除孔洞周围的杂物和污垢,确保封堵区域干
净。

用砂浆或水泥将孔洞周围填平,使其与管道表面平齐。

在填平后的表面上,再涂抹一层水泥砂浆,以增加封堵层的厚度和牢固度。

等待水泥干燥后,进行必要的修整和涂漆等工作。

2.胶合封堵法:选择一种管塞封堵的方式,比如用橡胶塞或者木
质塞,也可以用外包麻布的方法,将管口塞紧。

或者准备一种黏土,因为透水性能比较小,装入袋中,直接填入到孔洞当
中。

3.砖砌封堵法:这种适合用来封堵大、中型管道,封堵效果好,
就是拆除起来困难一些。

需要注意的是,如果排水管道的洞口较大或者存在其他严重的损坏,需要寻求专业人员的帮助。

这些问题可能需要更复杂的修复方法或者更换整个排水管道。

关于施工现场排水管道封堵及导流的方案

关于施工现场排水管道封堵及导流的方案

关于施工现场排水管道封堵及导流的方案1. 背景在建筑施工现场,排水管道的封堵及导流是一项至关重要的工程。

这不仅可以确保施工现场的文明施工,减少施工过程中的安全隐患,还可以保护周边环境,避免因排水管道封堵或导流不当导致的各种问题。

2. 目的本文档主要阐述施工现场排水管道封堵及导流的方案,旨在为施工现场提供有效的排水管道封堵及导流措施,确保施工现场的安全与环保。

3. 封堵方案3.1 封堵材料施工现场排水管道封堵可采用以下材料:- 水泥砂浆:适用于直径小于等于150mm的管道封堵。

- 钢板:适用于直径大于150mm的管道封堵。

- 封堵球:适用于各种直径的管道封堵。

3.2 封堵方法施工现场排水管道封堵方法如下:1. 清理管道:在封堵前,应清理管道内的杂物,确保封堵材料能紧密贴合管道。

2. 封堵材料施工:根据管道直径和封堵材料类型,采用适当的方法进行封堵。

例如,水泥砂浆封堵时,应先在管道内涂抹一层薄薄的水泥砂浆,然后插入钢板或封堵球,最后分层抹水泥砂浆。

3. 检查封堵效果:封堵完成后,应进行检查,确保封堵材料牢固、密封。

4. 导流方案施工现场排水管道导流应遵循以下原则:1. 合理规划:根据施工现场地形、地貌和排水需求,合理规划排水管道走向和导流方向。

2. 畅通无阻:确保排水管道畅通,避免因管道堵塞导致的积水问题。

3. 安全环保:导流过程中,应注意保护周边环境,避免污染土壤和地下水。

4.1 导流材料施工现场排水管道导流可采用以下材料:- PVC管:适用于直径小于等于150mm的管道导流。

- 铸铁管:适用于直径大于150mm的管道导流。

- 混凝土管:适用于重载场合的管道导流。

4.2 导流方法施工现场排水管道导流方法如下:1. 清理管道:在导流前,应清理管道内的杂物,确保导流材料能顺利安装。

2. 导流材料安装:根据管道直径和导流材料类型,采用适当的方法进行安装。

例如,PVC管导流时,应先用专用胶水粘接PVC 管,然后与原管道连接。

排水管孔洞封堵方法

排水管孔洞封堵方法

排水管孔洞封堵方法1. 防水胶封堵:使用专门的防水胶封堵排水管孔洞,确保密封性和耐久性。

2. 填充物封堵:使用适当的填充物,如泥浆或水泥浆,灌注排水管孔洞,达到封堵的效果。

3. 膨胀树脂封堵:使用膨胀树脂材料,通过化学反应膨胀填充排水管孔洞,形成密封层。

4. 防水胶带封堵:利用专业的防水胶带,包裹在排水管孔洞上,保持密封和防水效果并具备一定的耐用性。

5. 粘合剂封堵:使用适当的粘合剂涂抹在排水管孔洞上,让其凝固形成密封层。

6. 石灰封堵:将石灰溶液灌注至排水管孔洞,待其凝固后形成一层石灰封堵层。

7. 橡胶塞封堵:选用适用于管道孔洞尺寸的橡胶塞,通过插入管道孔洞并扭紧密封,达到封堵效果。

8. 焊接封堵:利用专业的焊接设备,对排水管孔洞进行熔化处理,形成一层坚固的封堵层。

9. 线圈封堵:使用金属线圈或橡胶圈灌注至排水管孔洞,形成一个坚固的封堵结构。

10. 泡沫填充封堵:利用泡沫填充剂灌注至排水管孔洞,经过膨胀固化后形成紧密的封堵层。

11. 水泥浆封堵:采用水泥浆填充排水管孔洞,等待固化形成坚固的封堵层。

12. 硅胶封堵:使用硅胶材料填充排水管孔洞,形成耐高温、耐腐蚀的封堵层。

13. 纤维充填封堵:利用耐酸碱的纤维充填材料填充排水管孔洞,形成耐久的封堵层。

14. 强化聚酯纤维封堵:使用强化的聚酯纤维材料填充排水管孔洞,形成高强度的封堵层。

15. 铸铁盖板封堵:在排水管孔洞上方加装铸铁盖板,确保封堵效果并提升安全性。

16. 沥青封堵:采用热熔沥青填充排水管孔洞,形成耐候、耐酸碱的封堵层。

17. 胶水封堵:选用耐水、耐候的胶水填充排水管孔洞,形成紧密的封堌层。

18. 玻璃钢封堵:使用玻璃钢材料填充排水管孔洞,具备耐腐蚀、耐高温的特性,适用于特殊环境下的封堵需求。

19. 硫酸泡沫封堵:利用硫酸泡沫填充排水管孔洞,形成耐酸碱、防火的封堵层。

20. 钢水封堵:使用钢水填充排水管孔洞,通过凝固形成坚固的封堵层。

21. 聚氨脂封堵:采用聚氨脂材料填充排水管孔洞,形成耐磨、耐高温的封堵层。

建筑给排水管道穿墙或楼板孔洞的预留与封堵措施

建筑给排水管道穿墙或楼板孔洞的预留与封堵措施

建筑给排水管道穿墙或楼板孔洞的预留与封堵措施
建筑给排水管道的预留与封堵措施是建筑工程中非常重要的一环。

在建筑设计和施工过程中,需要对给排水管道的预留和封堵进行合理规划和实施,以确保建筑物的安全和正常使用。

首先,建筑给排水管道的预留应该在建筑设计阶段就考虑到。

在设计过程中,需要根据建筑物的结构和功能,合理规划给排水管道的走向和位置,并预留出相应的孔洞或穿墙口。

这样可以避免在施工过程中出现不必要的破坏和改动,节省时间和成本。

其次,建筑给排水管道的预留应该符合相关的规范和标准。

在国家和地方的建筑规范中,对给排水管道的预留和封堵有着明确的规定,如孔洞的大小、位置和数量等。

在施工过程中,需要严格按照规范和标准进行操作,确保预留的孔洞或穿墙口符合要求。

最后,建筑给排水管道的封堵也是非常重要的一环。

在管道安装完毕后,需要对预留的孔洞或穿墙口进行封堵,以保证管道的密封性和安全性。

封堵材料应该选用符合规范和标准的材料,如防火材料、密封胶等。

在封堵过程中,需要注意材料的使用量和施工质量,确保封堵效果良好。

总之,建筑给排水管道的预留和封堵是建筑工程中不可忽视的一环。

在设计和施工过程中,需要严格按照规范和标准进行操作,确保预留和封堵的质量和效果。

这样可以保证建筑物的安全和正常使用,为人们的生活和工作提供更好的保障。

浅析建筑给排水管道洞口预留及封堵措施

浅析建筑给排水管道洞口预留及封堵措施摘要:当前,建筑安装工程中渗漏现象较为突出,究其原因涉及各方面,如施工方案设计不周全,材料把关不严,套管、孔洞处理不当,管理不到位等多种原因。

因此,防治安装工程渗漏质量通病难度较大,必须采取综合治理的方法,现将给排水管道洞口预留及封堵措施方法阐述如下。

关键词:建筑;给排水管道;洞口预留;封堵;措施前言工程质量检查中,经常发现地下室外墙、管井、卫生间、厨房及出屋面管道根部出现渗水、霉变、泛黄等现象,这是建筑行业公认的质量通病,它不仅影响到给排水工程的整体质量,而且还直接影响用户的正常使用。

一、建筑给排水管道渗漏原因分析1、管理不到位,施工队伍人员素质参差不齐、高低不同施工过程中土建与安装专业各自为政,图纸会审及预留施工中没有充分考虑结构与安装管线的位置关系,如出屋面排水透气管出屋面后与女儿墙根部及烟气道等距离问题,造成套管处防水施工困难,质量无法保证;安装工程施工方面缺少相应的专业人才,质量意识淡薄,技术水平较低,对此类工程的施工只停留于表面,对施工规范、图集没有深入研究,交底不到位,认为补洞部位是工程上的次要部位,做得好不好对工程质量影响不大,造成施工质量的好坏完全取决于劳务班组的技术水平高低。

1.施工方法不当吊洞施工方法不正确,支护模具选择不当,补洞混凝土所用的原材料、配合比、坍落度等不符合要求,且工序不合理。

二、建筑给排水管道洞口预留及封堵施工技术措施1、防水套管施工技术管道穿过地下室或地下构筑物,及穿过用水房间楼层结构板时应设置防水套管。

防水套管分为刚性防水套管和柔性防水套管。

1.1施工工艺(1)刚性防水套管止水环钢板厚度应按图集,根据管径选择翼环规格,双面焊接;穿墙套管止水环居墙中设置,周边加强钢筋按要求绑扎牢固,混凝土振捣密实;地下室外墙防水附加层卷入套管内100mm;将管道穿过预埋套管,按图将位置尺寸找准,临时固定;套管两端分别采用沥青麻丝填塞,端头用防水油膏封堵密实;外墙防水卷材施工时,管根处先施作防水附加层,再按要求施作防水层,收头卷材应紧贴管道,并采用金属管箍箍紧(图1)。

排水管孔洞封堵方法

排水管孔洞封堵方法1. 用橡胶塞堵塞排水管孔洞:橡胶塞是一种常用的封堵方法,选择适合尺寸的橡胶塞将孔洞紧密封堵,确保水不再泄漏。

2. 使用金属盖板封堵排水管孔洞:将金属盖板放置在孔洞上,使用螺丝或者焊接方法固定,确保孔洞被完全封堵。

3. 采用硅胶密封排水管孔洞:使用耐腐蚀的硅胶填满孔洞,确保密封性能,并使其能够承受一定的水压。

4. 使用聚合物填充排水管孔洞:聚合物填充可以填满孔洞并且能够与管道表面完全结合,形成坚固的封堵层。

5. 封堵排水管孔洞采用水泥浆:将水泥浆注入孔洞并压实,等待其凝固形成牢固的封堵层。

6. 使用防水胶带封堵排水管孔洞:将防水胶带缠绕在孔洞周围,确保其完全覆盖并粘贴牢固,形成良好的防水效果。

7. 采用快干胶封堵排水管孔洞:快干胶可以迅速填满孔洞并且快速凝固,适用于紧急情况下的排水管孔洞封堵。

8. 使用胶水和补漏剂封堵排水管孔洞:混合胶水和补漏剂填充孔洞,确保其达到耐水、耐压的封堵效果。

9. 采用聚氨酯泡沫封堵排水管孔洞:聚氨酯泡沫可以快速膨胀填满孔洞并具有良好的密封性能。

10. 使用金属夹具封堵排水管孔洞:将金属夹具固定在孔洞上,确保其封堵牢固并且能够抵抗压力。

11. 采用橡胶垫片封堵排水管孔洞:在孔洞周围安装橡胶垫片并通过螺栓固定,形成良好的防水封堵。

12. 使用环氧树脂封堵排水管孔洞:环氧树脂具有很强的粘接性和耐腐蚀性,可以填充孔洞形成牢固的封堵。

13. 采用硅橡胶封堵排水管孔洞:硅橡胶具有良好的耐水和耐腐蚀性能,适合于封堵排水管孔洞。

14. 使用塑料薄膜封堵排水管孔洞:将塑料薄膜覆盖在孔洞周围并用胶水密封,确保防水效果。

15. 采用碳纤维布封堵排水管孔洞:碳纤维布具有很强的耐压性能,可以用于排水管孔洞的封堵。

16. 使用砂浆封堵排水管孔洞:将砂浆填充在孔洞处并压实,形成坚固的封堵层。

17. 采用防水涂料封堵排水管孔洞:使用专用的防水涂料覆盖在孔洞处,确保其具有良好的防水效果。

排水管预留洞口封堵施工要点

现浇砼楼板预留管道孔洞封堵
管口封堵施工流程:预留孔洞凿毛清洗吊模刷素水泥浆第一次浇细石砼养护第二次浇细石砼养护
三、管预留洞口封堵施工要点:
1.将洞口凿毛成喇叭口,上大下小,上部最少要求每边保证比管道大4~6cm,下部最少要求每边保证比管道大2~3cm,并且要清洗干净后才能吊模。

2. 立管完全安装牢固后,吊模要求稳固,下部与底板面平,保证砼浇捣后的平整度。

3. 凿毛清洗干净后,紧接着在洞口刷一道素水泥浆。

4. 用掺入10~15%防水剂的C30细石砼分两次认真浇捣密实,第一次浇2/3厚(12小时内进行蓄水养护),24h以后剪断铁线(保证不外露)再浇捣细石砼,并在管道周围筑成高度不小于20mm,宽度不小于30mm的阻水圈。

5. 2天以后方可拆模,并进行24h蓄水试验。

洞口砼需养护7天以上。

6. 管口封堵时,班组必须派专人进行跟踪施工。

浅析建筑给排水管道穿墙或楼板孔洞的预留与封堵措施

浅析建筑给排水管道穿墙或楼板孔洞的预留与封堵措施作者:张红来源:《科学与财富》2016年第08期摘要:在建筑施工的过程中,给排水管道经常会有穿墙的施工,此外还需要根据施工的要求做好施工孔洞的预留工作,同时在这一过程中需要对其进行封堵,这项施工具有一定的系统性和复杂性,所以我们需要对其予以详细的分析和严格的控制,本文主要分析了建筑给排水管道穿墙或楼板孔洞的预留与封堵措施,以供参考和借鉴。

关键词:建筑给排水;管道;孔洞;预留;封堵1 引言在建筑给排水工程建设和施工的过程中,排水管道的建设需要穿墙或者穿楼板完成安装施工,孔洞的预留工作是前期施工中十分关键的一项内容,在管道安装完成之后,还要对这些孔洞进行封堵,其施工的质量会对整个建筑的安全性构成十分重大的影响,所以必须要重视度该施工质量的控制。

2 孔洞预留措施2.1 施工准备工作在工程建设的过程中一定要认真的审阅排水施工的图纸,同时还要观察空调和电气专业的装修图纸,对管道设置的合理性进行控制,如果有需要还要及时的对设计进行适当的调整,为后续的施工提供良好的条件。

2.2 孔洞预留模具和预埋套管的加工制作2.2.1 可提式钢套管加工制作(用于楼板预留孔洞)。

按照工程每个楼层的扣板预留洞数量加工适量的可提式钢套管,将其反复使用,管道采用的是DN100钢管,还有一部分管道采用的是DN150可提式钢管,剩余的管道采用的是DN250可提式钢管。

2.2.2 竹胶板方盒加工制作。

将已经处理好的竹胶板和小方木用钉子钉在一起,这样就形成了一个竹胶板方盒,该盒由木工加工完成,给排水施工人员要做好技术交底工作,水工施工人员完成安装工作,加工制作的过程中没有固定的形式,但是无论采用何种方式,都要切实的保证其具有良好的稳定性和耐用性。

2.2.3 预埋套管的加工制作。

(1)在对套管进行加工之前,一定要首先对管道外部的铁锈进行彻底的清理,之后按照预留的位置墙的厚度确定套管的切割长度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

现在都用的是pvc管排水,我是这么做的,首先把pvc管用砂纸搓一遍,指的是管埋在混凝土的那一段,然后在板底作吊模,用掺有防水剂的混凝土浇注板的下边一半,呆48小时过后,用水泥和防水剂调成干灰(就是水暖工砸口用的水泥灰),把上边原来留的一半用干灰砸好。

过24小时后稍微加水养护。

这样的效果也不错。


一、适用范围:东骏豪苑项目现浇砼楼板预留管道孔洞封堵。

二、流程说明:
1. 卫生间管道施工流程:预留孔洞墙体批灰立管安装堵洞(分二次,时间间隔24小时)蓄水试验(24小时)做防水
2. 外墙雨水管施工流程:预留孔洞外墙批灰贴饰面砖立管安装堵洞(分二次,时间间隔24小时)蓄水试验(24小时)做防水
3. 管口封堵施工流程:预留孔洞凿毛清洗吊模刷素水泥浆第一次浇细石砼养护第二次浇细石砼养护做附加防水层蓄水试验办理工序交接验收手续
三、排水管预留洞口封堵施工要点:
1. 将洞口凿毛成喇叭口,上大下小,上部最少要求每边保证比管道大4~6cm,下部最少要求每边保证比管道大2~3cm,并且要清洗干净后才能吊模。

2. 立管完全安装牢固后,吊模要求稳固,下部与底板面平,保证砼浇捣后的平整度。

3. 凿毛清洗干净后,紧接着在洞口刷一道素水泥浆。

4. 用细石砼(C30砼配合比1:1.37:2.67,石粒径5~10mm,坍落度28mm左右)分两次认真浇捣密实,第一次浇2/3厚(12小时内进行蓄水养护),24h以后剪断铁线(保证不外露)再浇捣细石砼,并且保证管道四周200mm范围内由管边向外适当找坡。

5. 2天以后方可拆模,并进行24h蓄水试验。

洞口砼需养护7天以上。

6. 管口封堵时,班组必须派专人进行跟踪施工。

7. 做好刚性防水后,在管道半径200mm内做好二道柔性加强防水层,做法详见《建施图》。

8. 试验合格后,及时取得项目部认可,并办理工序交接检查手续。

我们堵洞做法:先将洞口凿毛(凿到比管道大2~3cm),然后用不小于c20细石砼(高于该部位结构砼设计强度一个等级),掺入10~15%防水剂(有说明书注明除外),分两次间隔24小时浇捣密实,并在管道周围筑成高度不小于20mm,宽度不小于30mm的阻水圈。

排水管预留洞口封堵施工要点:
1. 将洞口凿毛成喇叭口,上大下小,上部最少要求每边保证比管道大4~6cm,下部最少要求每边保证比管道大2~3cm,并且要清洗干净后才能吊模。

2. 立管完全安装牢固后,吊模要求稳固,下部与底板面平,保证砼浇捣后的平整度。

3. 凿毛清洗干净后,紧接着在洞口刷一道素水泥浆。

4. 用细石砼C20细石混凝土分两次认真浇捣密实,第一次浇2/3厚(12小时内进行蓄水养护),24h以后剪断铁线(保证不外露)再浇捣细石砼,并且保证管道四周找平。

5. 2天以后方可拆模,并进行24h蓄水试验。

洞口砼需养护7天以上。

6. 管口封堵时,班组必须派专人进行跟踪施工。

8. 试验合格后,及时取得项目部认可,并办理工序交接检查手续。
