消防水池抹灰技术交底
消防水池泵房抹灰技术交底

消防水池泵房抹灰施工技术交底1.所有砌体墙面及混凝土墙面首先进行洒水润湿后甩浆,要求甩浆面匀称,呈毛刺状,有强度。
施工前对甩浆面进行洒水养护,抹灰完后进行洒水养护。
2.所有墙面先进行贴饼、找规矩,外墙主要以窗口边缘挂线,按图纸尺寸窗洞口上下左右抹20mm为准,窗口上下以柱上1米线量取为准。
3.先按墙面贴饼打底刮槽,要求平整垂直,所有门窗口要求用水泥砂浆包角完成,按图纸设计尺寸见6分口,窗口施工缝内墙抹灰时均留置在墙中并设置网格布以便外墙抹灰搭接,外墙抹灰时窗台从墙中起向外找坡1cm。
4.选择窗口边掛线,务必先吊线检查窗口边缘线误差最小的为控制线,窗上口尽可能用梁底和1米线复核后再决定窗口上下边缘控制线,误差控制在5mm以内。
5.所有门窗口按先封口后安装考虑,要求窗口方正误差控制在5mm内,对窗口边缘贴网格布再粉刷成活。
6.对已安装完成的构件周边缝隙同样是先粘贴网格布再用拉裂砂浆粉刷收面成活。
7.所有外墙面用保温砂浆进行粉刷,窗口周边可用水泥砂浆粉刷包边成活。
8.所有雨棚底、窗上口底贴滴水线,从边缘线往里4cm贴滴水线,要求平整、横直、牢固。
9.对外墙的粉刷,平整度控制在5mm以内,垂直度按实际墙面出现的问题和施工员协商决定,不能私自决定。
10.外墙面粉刷到底之前务必先浇水养渗润湿后再粉刷,严禁干墙干粉,发现一次将按粉刷面积50%扣除工程量,并做返工处理,赔偿材料费用。
11.所外墙粉刷线条、墙面油漆工验收合格后方可结算生效。
12.每一道工序施工完成后,及时将落地灰清理重新利用,施工区域根部用水泥袋铺满,严防落地砂浆和泥土石子混合,难以使用。
工完场清到位后方可结算。
13.保温砂浆袋口线用手解开,按实际用量领用,并如数交还装袋,做到材料不浪费,袋口归纳堆放整齐,缺一赔十,水泥袋不能满现场乱扔,要规整每20个一捆扎。
14.外墙施工中,每个施工人员要系好安全带,带好安全帽,违者按照50元处罚。
施工架板铺满,严禁将拌好砂浆超负荷的堆放在外架上,做到工完场清,文明施工。
水池粉刷安全技术交底模板

一、交底目的为确保水池粉刷工程的安全顺利进行,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体工程地点]3. 施工单位:[施工单位名称]4. 施工负责人:[施工负责人姓名]三、安全技术措施1. 人员培训与资质要求- 所有参与水池粉刷作业的施工人员必须经过专业培训,取得相关操作资格证书。
- 作业人员应熟悉水池粉刷的操作规程和安全注意事项。
2. 施工前准备- 检查水池周边环境,确保无安全隐患,如高空坠物、地面湿滑等。
- 检查施工工具和设备,确保其完好无损,符合安全标准。
3. 施工过程中的安全措施- 高空作业- 使用安全带、安全绳等防护用品,确保作业人员在高空作业时的安全。
- 粉刷时,作业人员应站在稳固的脚手架上,不得攀爬脚手架外侧或高处作业。
- 高空作业区域下方应设置安全警戒线,并设专人进行监护。
- 防滑措施- 水池周边地面应保持干燥,防止湿滑。
- 施工过程中,作业人员应穿着防滑鞋,防止滑倒。
- 材料运输- 运输材料时,应使用专用车辆,确保运输安全。
- 材料堆放应整齐,不得超高堆放,防止倾倒。
- 用电安全- 施工现场用电应严格执行“一机一闸一漏一箱”制度。
- 使用电动工具时,应确保电源线完好无损,防止漏电。
4. 应急措施- 施工现场应配备必要的急救药品和设备。
- 作业人员应熟悉应急预案,一旦发生事故,能迅速采取有效措施。
四、安全注意事项1. 作业人员必须遵守操作规程,不得违章作业。
2. 作业人员应时刻注意安全,防止发生意外伤害。
3. 严禁酒后作业、疲劳作业。
4. 作业人员应保持通讯畅通,确保在紧急情况下能及时得到救援。
五、验收与整改1. 施工完成后,应由专业人员进行验收,确保水池粉刷工程符合安全标准。
2. 如发现安全隐患,应立即整改,确保工程安全。
六、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时调整。
(施工单位盖章)日期:[具体日期]。
消防水池施工安全技术交底

受 人 签 名
注:1、项目对操作人员进行安全技术交底时填写此表; 2、签名处不够时,应将签到表附后。
针对性交底:
1、水池内施工使用的木梯,金属支架应措设平稳牢固,架子上堆放材料不得过于集中 2、搭设脚手架不得有探头板。 3、搅拌与抹灰时注意灰浆溅入眼内。 4、在室内推运输小车时,特别是在中拐夸时要注意小车把挤手。 5、现场一切机电设备非操作人员一律禁止触摸。 6、严禁从消防洞口扔东西。 7、施工人员在施工前和施工中不得吸烟、饮酒。 8、消防水池内照明应使用安全电压,并且保持足够照明。 9、消防水池内施工应保持空气流通,放置鼓风机,同时应增加施工人员到室外休息频率。 10、所有施工人员应在施工过程中应注意自己以及周围施工人员的情况,班组长应安排专门人员随时检查。如有人 身体感到不适,应立即停止施工,将身体不适人员迅速转移至室外通风处,并立即就医。 11、施工使用电箱应符合现场用电要求,且必须施工专用防爆插头,经我方专业电工验收后方可进场。
工程名称
安全技术交底表 表AQ-C11-1
DB11/383-2006
编号
施工单位
交底部位 消防水池
工种
防水工
安全技术交底内容
1、项目总建筑面积为111956平方米,地下一层,地上九层,是集商业、办公及LOFT于一体的建设项目。现阶段项 目已进入临建施工阶段。 2、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格 者,不得上岗作业。 3、进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣; 4、在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢 固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋; 5、作业时必须按规定正确使用个人防护用品,严禁赤脚和穿拖鞋、高跟鞋进入施工现场; 6、施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业; 7、禁止随意拆除、挪动、各种防护装置、防护设施,安全标志、消防器材及电器设备等; 8、施工人员严禁私拉、私接电线,自觉遵守机械操作规程; 9、施工现场不得架设裸导线,严谨乱拉乱接,不准直接绑扎在金属支架上; 10、遵守国家及北京市的各项法律法规,遵守施工现场的各项操作规程,服从现场工作人员指挥。

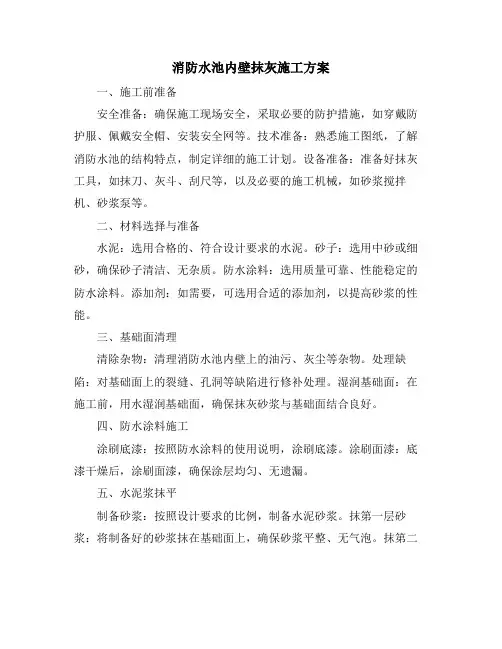

消防水池内壁抹灰施工方案

消防水池内壁抹灰施工方案一、施工前准备安全准备:确保施工现场安全,采取必要的防护措施,如穿戴防护服、佩戴安全帽、安装安全网等。
技术准备:熟悉施工图纸,了解消防水池的结构特点,制定详细的施工计划。
设备准备:准备好抹灰工具,如抹刀、灰斗、刮尺等,以及必要的施工机械,如砂浆搅拌机、砂浆泵等。
二、材料选择与准备水泥:选用合格的、符合设计要求的水泥。
砂子:选用中砂或细砂,确保砂子清洁、无杂质。
防水涂料:选用质量可靠、性能稳定的防水涂料。
添加剂:如需要,可选用合适的添加剂,以提高砂浆的性能。
三、基础面清理清除杂物:清理消防水池内壁上的油污、灰尘等杂物。
处理缺陷:对基础面上的裂缝、孔洞等缺陷进行修补处理。
湿润基础面:在施工前,用水湿润基础面,确保抹灰砂浆与基础面结合良好。
四、防水涂料施工涂刷底漆:按照防水涂料的使用说明,涂刷底漆。
涂刷面漆:底漆干燥后,涂刷面漆,确保涂层均匀、无遗漏。
五、水泥浆抹平制备砂浆:按照设计要求的比例,制备水泥砂浆。
抹第一层砂浆:将制备好的砂浆抹在基础面上,确保砂浆平整、无气泡。
抹第二层砂浆:在第一层砂浆初凝前,抹第二层砂浆,使其与第一层紧密结合。
六、水泥砂浆抹平制备水泥砂浆:按照设计要求的比例,制备水泥砂浆。
抹水泥砂浆:将制备好的水泥砂浆抹在水泥浆上,确保抹灰层平整、光滑。
七、净水泥浆处理制备净水泥浆:将适量的水泥和水搅拌均匀,制备成净水泥浆。
涂抹净水泥浆:在水泥砂浆抹灰层干燥后,涂抹净水泥浆,以提高抹灰层的防水性能。
八、质量检查与验收检查抹灰质量:检查抹灰层的平整度、垂直度、光洁度等质量指标,确保符合设计要求。
进行试水试验:对消防水池进行试水试验,检查是否有渗水现象。
验收:经检查合格后,进行验收,并做好相关记录。
以上为本消防水池内壁抹灰施工方案的主要内容,实际施工过程中,应根据具体情况进行调整和优化,确保施工质量和安全。
消防水池抹灰技术交底

消防水池抹灰技术交底 The manuscript was revised on the evening of 2021
刚性多层防水抹面技术交底
刚性多层防水抹面技术交底
工程名称西山煤电安全培训综合楼施工单位山西西山金信建筑有限公司分项工程名称施工部位消防水池
交底内容:
5.第三层:2厚素灰层。
一般与第二层间隔12小时,浇水湿润后进行,做法与第一层相同。
如有游离氢氧化钙白色薄膜,必须洗刷干净。
6.第四层:4-5厚水泥砂浆,做法同第二层,但不扫横纹改为铁抹子抹压2遍。
7.第五层:用毛刷涂水泥浆一遍,继续压光。
四.质量要求
1、抹灰面应表面平整。
2、抹灰应保证粘结牢固,不应有空鼓、裂缝、气泡和龟裂现象,阴阳角应方正,
要横平竖直。
3、抹灰质量检查标准
4、养护:抹灰完成后应连续喷水养护,养护时间不小于3天。
五.成品保护
门口抹好后,施工时应注意成品保护,材料运输时用小推车,不宜用大车,脚手工具搬运时应小心,不得将门护口碰坏。
刚性多层防水抹面安全交底。
消防水池模板施工技术交底

施工企业:XXXX公司消防水池模板施工技术交底M:(津建安表22)旦发现进度拖后或提前,要分析原因,系统分析对后续工作会产生的影响,并及时对总体计划进行调整,编制周计划。
C、工程计划执行过程,如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和采取补救措施,以保证工程施工总进度计划的实现。
4)、在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。
通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。
5)、设计变更是影响工程进度的较大因素,项目部要对图纸进行仔细的查阅,并积极的与业主、设计单位和监理单位交流,采取主动姿态,最大限度地实现预防,把影响降低到最低。
6)、保证资源配置A、劳动力配置:在保证劳动力的条件下,优化工人的技术等级和思想、身体素质的配备与管理。
以均衡流水为主,对关键工序、关键环节和必要工作面根据施工条件及组织抢工期及实行双班作业。
B、材料配置:按照施工进度计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压,以便有更多的场地安排施工。
C、机械配置:为保证本工程的按期完成,我们将配备足够的中小型施工机械,不仅满足正常使用,还要保证有效备用。
另外,要做好施工机械的定期检查和日常维修,保证施工机械处于良好的状态。
D、资金配备:根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将预付款、工程款合理分配于人工费、材料费等各个方面,使施工能顺利进行。
7)、技术因素:实行工种流水交叉,循序渐进的施工程序,抢工期间昼夜分两班作业。
发扬技术力量雄厚的优势,大力应用、推广“四新项目”,运用IS09000国际标准、TQC网络计划技术、计算机等现代化的管理手段或工具为本工程的施工服务。
三、模板分项工程施工方法1、柱模本工程竖向构件主要是柱,柱采用12mm厚模板按构件断面尺寸以大面包小面的形式现场配制安装,支撑采用© 48钢管,50mM 70mn断面木枋作背楞,背楞间距300—400mm© 48钢管做柱箍,间距600mm为防止模板中部变形,在800W柱边长v 1100时柱截面加穿对拉螺栓一根,向上间距450 mm下一段使用43*3. 5钛管柱模断面图梁加固示意图3、梁板模板施工工艺及操作要求1 、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)—支撑架搭设一支柱头模板一铺设底模板一拉线找平—封侧模—预检。
抹灰工施工安全技术交底范文

抹灰工施工安全技术交底范文作为抹灰工程施工安全人员,我们的责任是保障施工过程中的安全,预防和避免意外事故的发生。
在进行抹灰工程施工前,我将向大家进行一次详细的技术交底,确保大家了解并掌握施工过程中的安全注意事项。
以下是我对抹灰工施工安全技术交底的范文:一、施工准备1. 在施工过程中,必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋、手套和防尘口罩。
2. 检查施工区域是否存在危险隐患,如不平整的地面、杂物堆放、天花板上的杂物等,应及时清理。
3. 检查抹灰工具是否完好无损,如刮板、抹刀等,严禁使用破损或失效的工具。
二、材料准备1. 使用符合国家标准的抹灰砂浆,严禁使用过期或劣质材料。
2. 合理选择施工材料,保证其质量和可靠性。
3. 储存材料时注意防火、防潮、防晒,避免材料受损。
三、搭设脚手架1. 在搭设脚手架前,必须经过专业人员的检查和批准,确保其结构稳固、牢固可靠。
2. 在搭设脚手架的过程中,严禁搭建不符合安全要求的临时支撑物。
3. 搭设脚手架时,要注意平衡和均匀分布,确保脚手架不会倾斜或不稳定。
四、高处作业1. 高处作业必须使用可靠的扣件连接,严禁使用绳索、铁丝等不可靠的固定方式。
2. 在高处作业时,必须系好安全绳,确保安全绳的合理使用和固定。
3. 不得随意踩踏或跨越脚手架扶手,严禁站在脚手架扶手上进行作业。
五、防护措施1. 在施工过程中,必须设置明显的安全警示标志,提醒他人注意施工风险。
2. 施工现场必须设置有效的防护网,确保施工过程中的杂物和建筑块不会掉落。
3. 使用防尘设备,减少灰尘对施工人员的危害。
六、电气安全1. 在施工现场严禁乱拉乱接电线,必须由专人负责电力线路和配电装置的设置和维护。
2. 使用电动工具时,必须确保电源线路安全、绝缘良好。
3. 在进行电焊作业时,必须按照相关安全规范操作,严禁乱接焊接电缆。
七、紧急情况处理1. 在紧急情况下,必须立即采取适当的应急措施,保护自己和他人的安全。
消防水池和安装施工技术交底

消防水池和安装施工技术交底1. 概述本文档旨在对消防水池和安装施工技术进行交底,确保安装施工过程的顺利进行和消防水池的合理使用。
2. 消防水池的功能和作用- 消防水池是为消防用水而建造的储水设施,用于应对火灾情况下的紧急灭火。
- 消防水池可存储大量水源,保证长时间的供水能力。
- 消防水池可以为消防队伍提供可靠的水源,帮助扑灭火灾并保护人员和财产的安全。
3. 消防水池的安装施工技术要求- 消防水池的选址要考虑到容易接近,方便消防车辆进出,并要符合相关法规和规范。
- 水池的设计和建造必须符合国家和地方规范的要求,确保结构稳固和耐用。
- 安装过程中需要考虑地质条件,保证水池的稳定性。
- 水池周围的防护措施也要跟进进行,确保水池的安全性和维护便捷性。
4. 消防水池的日常维护和管理- 水池的日常巡查包括检查水位、水质、泵房设备等,确保水池随时可用。
- 水池的周围要保持干净,确保防火通道畅通。
- 若有异常情况出现,如水位偏低、设备故障等,应及时进行维修和处理。
- 定期清洗和消毒水池,保证水质符合相关标准。
5. 安全注意事项- 水池周边应设置明显的警示标志,以引导人员正确使用和维护。
- 水池应设有防护栏杆或围栏,以防止人员误入或发生意外。
- 维修和维护人员需具备相关专业知识,并采取必要的安全防护措施。
6. 总结本文档交底了消防水池的功能和作用,安装施工技术要求,日常维护和管理以及安全注意事项。
在进行消防水池的安装和使用过程中,需要加强对相关规范的遵守,确保消防设施能够有效地发挥作用,为火灾情况下的紧急灭火提供可靠的水源。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7、搭设作业用临时脚手架,要求架体牢固、平稳,跳板铺设、固定平稳,安全可靠。
8、局部混凝土凸起要用打磨机打磨平整。
二、材料要求
1、水泥:使用P.O32.5水泥,有出厂合格证,并复试合格。
6、作业跳板上严禁பைடு நூலகம்太多的人,严禁堆太多的材料。
7、池内湿度较大,必须采用低压照明,严防触电事故发生。
6、抹灰完毕24h后,开始进行洒水养护,养护时间不得少于7d。因消防水池内部湿度较大,每日养护两次即可(上下午各一次),并且用喷雾器等细微水雾进行充分全面养护,严禁用水管等压力较大的喷水设备对墙体进行直接冲击,避免破坏防水面层。
7、水池四壁进行防水砂浆抹灰,顶部不抹,底部待地面(800高)做完以后,再进行抹灰,四壁抹灰高度为整面墙高。
五、安全及文明施工
1、照明设备完善良好,严禁摸黑上下水池。
2、上下临时梯子牢固稳定,两侧附有扶手栏杆。
3、作业临时架子搭设及跳板铺设符合要求,强度、刚度、稳定性满足作业要求。
4、消防水池抹灰高度为4.4m,上部抹灰属高空作业,作业人员要扎好安全带。
5、向水池内倒运作业工具及砂浆时,注意观察洞口下方是否有人,严防坠物砸人。
施工技术交底单
工程名称
分项工程名称
消防水池抹灰
项目经理部交底人技术负责人:年月日
施工队接收人:年月日
内
容
一、施工准备
1、将作业所需低压照明准备就绪。
2、用钢管搭设临时行人楼梯。
3、水池内积水、污泥及垃圾清理彻底。
4、墙体穿墙螺杆全部用气焊割除,要求将小木块剔除,从根部割除。
5、基层处理干净,将抹灰面附着的灰尘、流淌的混凝土浮浆、未拆除干净的模板碎片全部清理彻底。
2、砂子:使用中砂,使用前过筛,要求含泥量控制在3%以内。
3、防水剂:使用施耐林砂浆防水剂(YS-1浓缩型)。
4、胶:107胶
5、水:使用现场地下水,经有相应资质的单位进行水质鉴定,符合砂浆拌制要求。
三、防水砂浆配合比
1、水泥与砂子比例为1:3。
2、防水剂稀释比——原液:水为1:50。
3、防水素灰浆即稀释型与水泥调制。
2、防水基层表面应平整,不得有松动、空鼓、起砂、开裂等缺陷。
3、施工表面充分湿润,但不得有积水。
4、防水区域必须抹实,不得出现裂纹,地漏、穿墙管、上下水等重点部位应预先处理成“V”状,用防水素灰浆填实,阴阳角要倒出圆弧角。
5、1.5-2cm的防水砂浆层要分两次成活,打底砂浆比例1:3,面层砂浆比例1:2,避免厚度太大,形成空鼓。
4、防水砂浆即稀释型与水泥、砂子按比例调制。
5、一公斤防水剂稀释后,抹灰面积控制在10平方米左右。
施工技术交底单
工程名称
分项工程名称
消防水池抹灰
项目经理部交底人技术负责人:年月日
施工队接收人:年月日
内
容
四、施工工艺
1、工艺流程:
清理现场甩浆基层湿润涂防水素灰浆(2mm左右)
抹防水砂浆(1.5-2cm)涂防水素灰浆(2mm左右)养生
