外墙螺栓孔封堵指引

合集下载

外墙螺栓孔封堵要求及技术做法

外墙螺栓孔封堵要求及技术做法

外墙螺栓孔封堵要求及技术做法
1.耐久性:封堵材料应具有较长的使用寿命,能够抵御外部环境的侵蚀,不易老化、脱落或变形。

2.绝缘性:封堵材料应具有较好的绝缘性能,能够有效阻止水和空气
的渗透,确保建筑物的保温性能。

3.硬度和强度:封堵材料应具有一定的硬度和强度,能够承受正常的
建筑压力和外力冲击。

4.环保性:封堵材料应符合环保要求,不含有对人体健康有害的物质,不对环境造成污染。

1.密封胶:使用耐久性好、柔软且粘附力强的密封胶进行封堵。

首先
清洁螺栓孔和周围的杂质,并保持干燥。

然后将密封胶填充到孔中,并用
刮刀将其平整。

最后等待胶水干燥,形成坚固的隔离层。

2.防水胶带:使用防水胶带进行封堵,通常适用于较小的螺栓孔。


将胶带剪成适当尺寸,然后清洁孔洞表面,将胶带牢固粘贴在孔洞周围,
并确保边缘与孔洞紧密贴合。

3.螺栓孔盖:使用特制的螺栓孔盖进行封堵,该盖具有防水和密封的
功能。

先确保螺栓孔表面平整,然后将螺栓孔盖按照规定的安装方法进行
安装,并通过固定螺丝将其固定在螺栓孔上。

4.水泥封堵:对于较大的螺栓孔,可以使用水泥进行封堵。

先清洁螺
栓孔,并将其表面刷上水泥浆,然后用水泥砂浆将孔堵塞,最后修整表面
使其平整。

总之,外墙螺栓孔封堵的要求包括耐久性、绝缘性、硬度和环保性等
方面,而技术做法主要有密封胶、防水胶带、螺栓孔盖和水泥封堵等方法。

根据具体情况选择最适合的封堵材料和方法,可以保证螺栓孔的良好封堵
效果。

螺栓孔封堵工艺

螺栓孔封堵工艺

螺杆洞填堵施工工艺(改进后)(用防水砂浆封堵两头方案)
螺杆洞封堵
螺杆洞封堵
1、施工工艺:
外墙螺杆洞内杂质清除→用防水砂浆堵塞内侧螺杆洞口,待其凝固24小时后→用有压力微膨胀防水砂浆由内向外充盈孔洞缓慢移出→用防水砂浆封堵外侧螺栓孔密实
2、操作工艺:
2.1利用喷嘴或风枪对螺栓空洞内浮尘和垃圾进行清理后。

2.2用防水砂浆将孔洞一侧封堵结实。

2.3用带有压力的微膨胀防水砂浆充盈孔洞,由内向外缓慢拔出。

2.4防水砂浆封堵孔洞口密实。

2.5对于外墙面脚手洞,采用比原结构混凝土高一等级的微膨胀混凝土嵌填密实,干燥后在外侧涂刷1.0㎜厚水泥基防水涂料,涂刷范围为宽出脚手洞边40㎜。

3、质量要求
3.1螺栓孔封堵前,孔内浮尘、垃圾应清理干净;
3.2微膨胀防水砂浆充盈必须密实;(建议优先使用成品微膨胀水泥)
A, 微膨胀防水砂浆配合比参考如下:
32.5水泥:细砂:膨胀剂:水=1:2:0.08:0.5(重量比)
3.3防水砂浆堵头必须封堵严实,不允许有砂浆流出。

4,、简易工艺流程图
5、参考使用机具(手动机械喷头需重新加工可连接导管,导管直径在10左右)
手动压力注浆机(约80元一台)机械压力注浆机(约1000元一台)。

墙体螺栓洞口封堵标准化作业指导书

墙体螺栓洞口封堵标准化作业指导书
5)用铲刀将残余发泡剂清理干净。
6)墙内侧用1:1膨胀水泥砂浆将剩余40mm孔洞堵实,圆钢捣实并与墙面磨平。
7)外墙外侧待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔内,为方便验收防止漏刷,分三种颜色涂刷,一遍白,二遍红,三遍黑色,形状为直径150mm、130mm、110mm的圆形。
技术要求
1)在封堵洞口时必须清理干净,不能有杂物及油渍,松动混凝土必须剔凿掉,并提前一天用水湿润。
施工过程
1)用铲刀将漏出墙面的pvc管清理干净,孔眼周边残余灰浆清理,用毛刷扫清。
2)提前一天用水进行冲洗湿润。
3)用1:1膨胀水泥砂浆从外墙外侧进行封堵入孔内50mm,用圆钢捣实用铁抹子与墙面抹平。
4)隔天膨胀水泥砂浆达到一定强度后从墙内侧将无机发泡剂管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm。

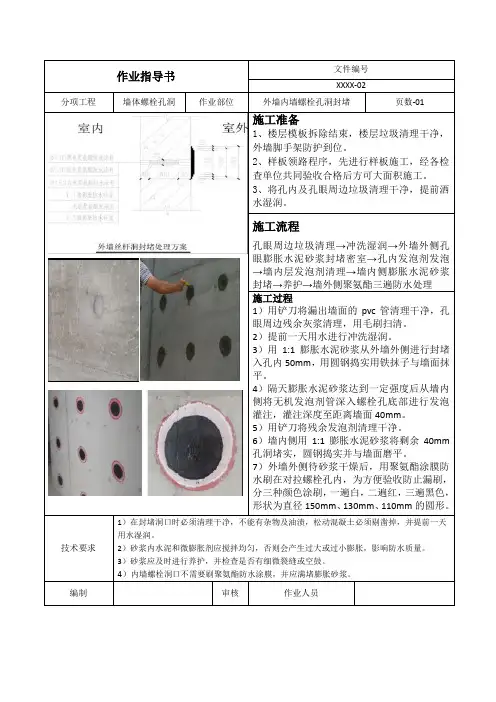

作业指导书
文件编号
XXXX-02
分项工程
墙体螺栓孔洞
作业部位
外墙内墙螺栓孔洞封堵
页数-01
施工准备
1、楼层模板拆除结束,楼层垃圾清理干净,外墙脚手架防护到位。
2、样板领路程序,先进行样板施工,经各检查单位共同验收合格后方可大面积施工。
3、将孔内及孔眼周边垃圾清理干净,提前洒水湿润。
施工流程
孔眼周边垃圾清理→冲洗湿润→外墙外侧孔眼膨胀水泥砂浆封堵密室→孔内发泡剂发泡→墙内层发泡剂清理→墙内侧膨胀水泥砂浆封堵→养护→墙外侧聚氨酯三遍防水处理
2)砂浆内水泥和微膨胀剂应搅拌均匀,否则会产生过大或过小膨胀,影响防水质量。
3)砂浆应及时进行养护,并检查是否有细微裂缝或空鼓。
4)内墙螺栓洞口不需要刷聚氨酯防水涂膜,并应满堵膨胀砂浆。
编制
审核ห้องสมุดไป่ตู้
作业人员

外墙螺栓洞封堵方案

外墙螺栓洞封堵方案

外墙螺栓洞封堵方案
方案一:采用石棉水泥封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,将孔内
杂物清理干净。

(2)用冲击钻在外墙外侧进行扩孔处理,扩孔外径
不小于30mm,扩孔深度不小于20mm。

(3)将螺栓洞口混凝土垃圾用钢丝刷清理干净,清
理完后进行洒水湿润。

(4)用DP20砂浆进行嵌缝处理,砂浆内掺3%UEA膨
胀剂及防水剂。

(5)用石棉水泥注入螺栓洞内分层挤压密实。

(5)在螺栓洞外围涂刷JS防水涂料一度,涂刷面积
不小于直径为100mm的涂圆。

方案二:成品橡胶塞及注发泡剂施工
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,
将孔内杂物清理干净。

(2)将成品橡皮塞从外墙由外向内打入螺
栓孔内,橡皮塞外预留2cm用防水砂浆加
膨胀剂封堵。

(3)向螺栓孔内由内向外打入发泡剂
(4)将成品橡皮塞由内向外打入螺栓孔
内,橡皮塞外预留2cm用砂浆封堵
方案三:采用发泡剂封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮
塞,将孔内杂物清理干净。

(2)用冲击钻在外墙外侧进行扩孔处
理,扩孔外径不小于30mm,扩孔深度不
小于20mm。

(3)将螺栓洞口混凝土垃圾用钢丝刷清
理干净,清理完后进行洒水湿润。

(4)用DP20砂浆进行嵌缝处理,砂浆
内掺3%UEA膨胀剂及防水剂。

(5)从室内由外向内注入发泡剂,发泡
剂外预留2cm用砂浆封堵。

(6)在螺栓洞外涂刷JS防水涂料一度,涂刷面积不小于直径为100mm的涂圆。

外墙螺栓孔封堵施工方案及流程

外墙螺栓孔封堵施工方案及流程

外墙螺栓孔封堵施工方案及流程朋友们!今天咱来好好讲讲这外墙螺栓孔封堵的施工方案和流程,这在建筑施工里可是个重要的活儿。

施工前的准备工作可不能少。

咱得把需要的材料工具都准备齐全了,像干硬性水泥砂浆、防水剂、发泡剂、封堵工具,比如喷枪、抹子、铲子等等,都得备好。

而且啊,还得对外墙螺栓孔进行检查,看看孔内是不是干净,有没有杂物、灰尘啥的,如果有,得先清理干净,不然会影响封堵效果。

准备工作做好了,接下来就是正式封堵啦。

第一步,咱先用冲击钻或者其他工具,把螺栓孔内的PVC 套管给打掉,深度大概在20 -30 毫米左右,这一步可得小心点儿,别把孔壁给破坏了。

第二步,就是往孔内打发泡剂。

发泡剂就像给螺栓孔塞了一个松软的小枕头,不过可别打得太满,大概打到孔深的三分之二左右就行了,给后面的工序留点空间。

打完发泡剂,得等它稍微凝固一下,让它变得有一定的强度和稳定性。

第三步,等发泡剂凝固得差不多了,就开始用干硬性水泥砂浆进行封堵。

把水泥砂浆塞到螺栓孔里,边塞边用小木棒或者钢筋头捣实,一定要把砂浆塞得满满的、实实的,不能有缝隙或者空洞。

封堵的时候,砂浆表面要稍微低于墙面 2 - 3 毫米,形成一个小凹槽。

第四步,在砂浆表面抹一层防水剂。

这防水剂就像给螺栓孔穿上了一层雨衣,能有效防止雨水渗进来。

抹的时候要均匀,不能有漏抹的地方。

给您举个例子,有个建筑工程在进行外墙螺栓孔封堵的时候,因为前期准备工作没做好,螺栓孔里的杂物没有清理干净,结果封堵完了之后,一下雨就出现了渗漏的问题,后来不得不返工重新封堵,既浪费了时间又增加了成本。

所以啊,每个步骤都得认真对待,不能马虎。

封堵完之后,还得进行检查和验收。

看看封堵的部位是不是平整、牢固,有没有裂缝、空鼓的现象。

可以用小锤子轻轻敲一敲,如果发出的声音是实心的,那就说明封堵得比较好;如果有空洞的声音,那可能就有问题,得重新处理。

在施工过程中,还得注意安全。

外墙施工属于高空作业,一定要系好安全带,戴好安全帽,做好防护措施。

外墙螺栓孔封堵方案说明

外墙螺栓孔封堵方案说明

外墙螺栓孔封堵方案说明一、外墙螺栓孔封堵的原因外墙螺栓孔封堵是为了解决外墙安装构件后留下的孔洞问题。

其目的是为了实现外墙的整体性和密封性,避免外墙在雨水的浸泡下破坏建筑内部的墙体结构。

外墙螺栓孔封堵可以通过填充材料进行,如硅胶、环氧树脂、玻璃胶等。

二、外墙螺栓孔封堵的步骤1.清洁孔洞首先要将外墙螺栓孔的周围环境清理干净,确保孔口无灰尘和杂物。

2.选择填充材料根据外墙的实际情况和要求,选择合适的填充材料。

可以选择硅胶、环氧树脂、玻璃胶等,确保填充材料具有抗压力、耐腐蚀、防水等特性。

3.填充孔洞将选择的填充材料进行搅拌均匀后,使用填充器具将材料倒入孔洞中。

填充时要保证材料充满整个孔洞,并采用适当的压实方式,确保填充材料坚固牢固。

4.整理外墙表面在填充孔洞后,需要将外墙表面整理平整,确保外墙的整齐美观。

5.检验封堵效果完成封堵后,需要对封堵效果进行检验。

可以通过水测试或其他方法进行,确保填充材料的密封性和抗水性。

6.记录和归档在封堵完成后,需要及时记录和归档封堵方案和实施情况。

方便后期维护和管理。

三、外墙螺栓孔封堵方案的注意事项1.选择合适的填充材料在选择填充材料时,要根据外墙的具体情况和要求进行选择,确保填充材料具有适当的强度和防水性能。

2.正确施工操作在进行外墙螺栓孔封堵时,要严格按照施工规范进行操作,保证操作的准确性和规范性。

3.检验封堵效果施工完成后,要对封堵效果进行检验。

通过水测试或其他方法进行检验,以保证封堵的效果。

四、总结外墙螺栓孔封堵是建筑施工中的一项重要工作,它可以起到防水、防腐、保温等作用。

在进行外墙螺栓孔封堵时,首先要选择合适的填充材料,并进行正确的施工操作。

完成施工后,还需要对封堵效果进行检验,确保封堵的效果。

外墙螺栓孔封堵方案的实施需要严格按照规范进行,并及时记录和归档相关信息,方便后期的维护和管理。

外墙螺杆洞封堵施工方法

外墙螺杆洞封堵施工方法

外墙螺杆洞封堵施工方法
首先,需要准备工具和材料。

准备一个电钻、螺丝刀、锤子、批刀、
封堵料以及清洁工具如刷子、吸尘器等。

在开始施工之前,首先要对需要封堵的螺杆洞进行清洁。

将刷子或吸
尘器用于清除洞口内的灰尘和杂物,确保洞口清洁干净。

接下来,选择合适的封堵料进行封堵。

常用的封堵料有聚合物填料、
硅胶、水泥砂浆等。

选择封堵料时需要考虑其密封性能、耐候性能和施工
便利性等因素。

将封堵料倒入一个干净的容器中,并根据封堵洞口的尺寸,适量加入
适量的水进行稀释,搅拌均匀直至成为均匀膏状。

使用螺丝刀或批刀将封堵料均匀地填入螺杆洞口。

要注意控制好填充
封堵料的厚度,以确保封堵效果。

填充时可以轻轻捣实,以确保封堵物充
满洞口。

待封堵料干燥后,使用刮刀将多余的封堵料刮平,使其与墙面表面平齐。

如果封堵料有一定的收缩性,需要根据需要进行二次填充和刮平。

最后,等待封堵料完全干燥固化,如果需要,可以使用砂纸或砂轮对
封堵处进行打磨,以使其更加平整。

需要注意的是,在施工过程中要确保安全。

避免误伤自己或他人。

同时,要注意施工环境的通风,避免封堵料对人体造成危害。

以上就是一种常用的外墙螺杆洞封堵施工方法。

根据具体情况和需求,施工方法可能会有所不同,可以根据需要进行相应的调整和改进。

在施工
之前,最好先进行一些试验,以找到最适合的封堵材料和工艺。

外墙止水螺栓、穿墙螺杆孔洞封堵措施

外墙止水螺栓、穿墙螺杆孔洞封堵措施

地下室止水螺栓、穿墙螺杆孔洞封堵措施
1、地下室外墙止水螺栓孔洞封堵、
地下室外墙模板拆除后,在墙体内外逐个剔除锥形螺套,锥形螺套回收、清洗、上油,周转使用,并将锥形孔内的碎渣清理干净,锥形孔采用1:2水泥砂浆对锥形螺套填补、压实抹平,水泥砂浆进行湿润养护。

2、主楼墙体穿墙螺杆孔洞封堵
在模板拆除后,用冲击钻绞掉内置PVC管,将孔内的碎渣清理干净,先在孔洞一端用掺加膨胀剂的1:2干硬性水泥砂浆进行封堵、抹平,外墙端水泥砂浆封堵50mm左右,从另一侧注入聚氨酯发泡胶,在孔洞另一端预留50mm待发泡胶干硬后用水泥砂浆进行封堵,水泥砂浆进行湿润养护。

天津滨海湖项目部
2013年9月3日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙螺栓孔封堵做法
做法一:
1、 先将PV (套管切平结构面;
2、 打发泡胶至两侧都有发泡胶溢出,待手摸不粘后两侧均用手指进行回压2-3cm (不 得掰断,且在凝固前完成);
3、 螺杆洞两侧用防水砂浆(加微膨剂)封堵;
4、迎水面的砂浆层上,在8cm*8cn 范围内涂刷1.5mn 厚聚氨酯或JS 防水涂料
做法二:
1、 先将PV (套管切平结构面;
2、 采用专用塑料塞子,在外侧迎水面塞入螺栓孔内,确保塞紧;
3、 从内侧打发泡胶至溢出,待手摸不粘后用手指进行回压 2-3cm (不得掰断,且在 凝固前完成);
4、 内侧用防水砂浆(加微膨剂)封堵。

室内
迎水面
25-30 防水砂浆(加微膨胀
剂)
发泡剂 :
防水砂浆(加微膨胀
剂) 聚氨酯或JS
注:
1、 为确保塞子的防水效果,在大面积开始使用前,应进行试验,试验方法是:将支 模用的PV (套管一头用塞子塞紧,管内灌满水,静置 48小时以上,不漏水则合格。

2、 两种做法的区别仅仅是外侧做法不同,方法一是采用防水砂浆 +防水涂料,方法 二是采用塑料塞,方法二在主体结构施工阶段拆模后即可实施,更加方便快捷。

3、 凡采用外墙保温一体化的项目,不得采用方法二。

防水砂浆(加微膨胀
剂) 室内
专用塞子
迎水面。
