防火封堵管理规定
(整理)《中国移动通信防火封堵管理规定》.

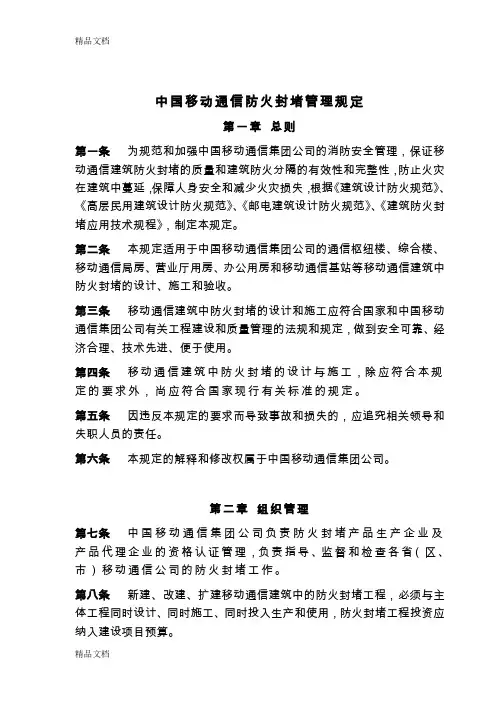

中国移动通信防火封堵管理规定第一章总则第一条为规范和加强中国移动通信集团公司的消防安全管理,保证移动通信建筑防火封堵的质量和建筑防火分隔的有效性和完整性,防止火灾在建筑中蔓延,保障人身安全和减少火灾损失,根据《建筑设计防火规范》、《高层民用建筑设计防火规范》、《邮电建筑设计防火规范》、《建筑防火封堵应用技术规程》,制定本规定。
第二条本规定适用于中国移动通信集团公司的通信枢纽楼、综合楼、移动通信局房、营业厅用房、办公用房和移动通信基站等移动通信建筑中防火封堵的设计、施工和验收。
第三条移动通信建筑中防火封堵的设计和施工应符合国家和中国移动通信集团公司有关工程建设和质量管理的法规和规定,做到安全可靠、经济合理、技术先进、便于使用。
第四条移动通信建筑中防火封堵的设计与施工,除应符合本规定的要求外,尚应符合国家现行有关标准的规定。
第五条因违反本规定的要求而导致事故和损失的,应追究相关领导和失职人员的责任。
第六条本规定的解释和修改权属于中国移动通信集团公司。
第二章组织管理第七条中国移动通信集团公司负责防火封堵产品生产企业及产品代理企业的资格认证管理,负责指导、监督和检查各省(区、市)移动通信公司的防火封堵工作。
第八条新建、改建、扩建移动通信建筑中的防火封堵工程,必须与主体工程同时设计、同时施工、同时投入生产和使用,防火封堵工程投资应纳入建设项目预算。
第九条各省(区、市)移动通信公司安全管理部门是防火封堵工作的主管部门,应将防火封堵工作作为消防安全管理工作的重要内容纳入工作议程,并履行以下职责:(一)贯彻落实国家和集团公司有关防火封堵工作的标准和规定,建立防火封堵管理制度和工作流程,制定防火封堵工作计划。
(二)审查防火封堵产品生产企业的相关资质文件和检验报告,组织规划对防火封堵产品的选型。
(三)选择适当的防火封堵工程施工单位和维保企业。
(四)组织参与防火封堵工程的设计、施工和验收,监督管理防火封堵工程的实施。
防火封堵管理规定

防火封堵管理规定标准化管理部编码-[99968T-6889628-J68568-1689N]同煤大唐塔山发电有限责任公司电缆防火封堵管理规定1.总则1.1为确保同煤大唐塔山发电有限责任公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产安全,制订本管理规定。
1.2本管理规定适用于公司范围内所有场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本规定所指的电缆防火封堵指封、堵、隔、涂、包。
1.4本规定参照《电力设计典型消防规程》、《火力发电厂于变电所设计防火规范》、《电力工程电缆设计规范》、《电缆防火措施设计和施工验收标准》等规定制定。
1.5有关电缆防火施工图册:电缆防火总的说明F418S-D1361电缆防火总的部分F418S-D1361主厂房及集控楼电缆防火F418S-D1362炉后及除尘器电缆防火阻燃施工图F418S-D1365500KV配电装置及网络控制室电缆防火阻燃施工图F418S-D1366启动锅炉房电缆防火阻燃施工图F418S-D1367输煤部分电缆防火阻燃施工图F418S-D1368化学车间电缆防火阻燃施工图F418S-D1369循环水车间电缆防火阻燃施工图F418S-D1370除灰车间电缆防火阻燃施工图F418S-D1371厂区电缆防火阻燃施工图F418S-D13722.一般规定2.1从事电缆防火封堵设计、施工单位、必须具有相应的设计、施工资质。
2.2现场施工必须符合电力系统安全、文明施工的要求。
3.电缆封堵部位3.1凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧线(接地变)室所用变室,保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。
3.2竖井和进入油区的电缆入口处。
3.3室外端子箱、电源箱、控制箱等电缆穿入处。
3.4室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
防火封堵安全管理制度

一、总则为加强我单位消防安全管理,预防火灾事故的发生,保障人民群众生命财产安全,根据《中华人民共和国消防法》和有关消防安全管理规定,结合我单位实际情况,特制定本制度。
二、适用范围本制度适用于我单位所有员工、消防设施、消防器材、消防通道、消防水源等消防安全管理工作。
三、组织机构及职责1. 消防安全领导小组消防安全领导小组负责单位消防安全工作的组织、领导和协调,具体职责如下:(1)制定消防安全管理制度,并组织实施;(2)组织消防安全教育培训;(3)组织开展消防安全检查;(4)组织火灾事故的调查处理;(5)落实消防安全责任;(6)其他与消防安全相关的工作。
2. 消防安全管理人员消防安全管理人员负责消防安全工作的具体实施,具体职责如下:(1)负责消防设施的日常维护保养;(2)负责消防器材的检查、保养和更换;(3)负责消防通道、消防水源的检查和维护;(4)负责火灾事故的应急处理;(5)负责消防安全宣传教育;(6)其他与消防安全相关的工作。
四、消防安全管理措施1. 消防设施管理(1)确保消防设施完好、有效,定期进行检查、维护和保养;(2)消防设施不得随意挪用、损坏或擅自拆除;(3)消防设施操作人员应经过培训,熟悉操作规程。
2. 消防器材管理(1)确保消防器材完好、有效,定期进行检查、保养和更换;(2)消防器材不得随意挪用、损坏或擅自拆除;(3)消防器材操作人员应经过培训,熟悉操作规程。
3. 消防通道、消防水源管理(1)确保消防通道畅通无阻,不得占用、堵塞消防通道;(2)确保消防水源充足、有效,不得擅自改变消防水源;(3)定期检查消防通道、消防水源,确保其安全。
4. 消防安全教育培训(1)定期组织消防安全教育培训,提高员工消防安全意识和自防自救能力;(2)新员工入职前必须进行消防安全教育培训,考核合格后方可上岗;(3)对特殊岗位员工进行专项消防安全教育培训。
5. 火灾事故应急处理(1)制定火灾事故应急预案,明确应急处理流程;(2)组织火灾事故应急演练,提高员工应急处理能力;(3)火灾事故发生后,立即启动应急预案,组织人员进行救援。
建筑防火封堵应用技术标准附条文说明

建筑防火封堵应用技术标准附条文说明建筑防火封堵技术是指在建筑物内部设置防火分隔墙、隔烟墙、防火门窗等构件,用以阻隔火灾蔓延、遏制火焰和烟气的扩散,起到有效的防火隔离作用。
防火封堵技术的标准化是保障建筑物防火安全的重要保障措施之一。
本文将针对建筑防火封堵应用技术标准附条文进行详细的说明,以期为相关领域的从业人员提供参考。
一、技术标准的制定依据建筑防火封堵应用技术标准的制定,必须依据国家相关法律法规、建筑标准以及行业规范进行。
其中,涉及到的主要法律法规包括《建筑法》、《消防法》等;建筑标准主要包括《建筑设计防火规范》、《建筑设计规范》等;行业规范包括《建筑消防设施维护管理规范》、《建筑防火门窗技术规范》等。
在制定技术标准时,必须充分考虑这些法规、标准和规范的要求,确保防火封堵技术的应用符合国家的要求。
二、材料选择与施工工艺1.材料选择建筑防火封堵材料的选择是至关重要的,必须符合防火材料的要求。
常用的材料包括防火硅酸钙板、防火硅酸镁板、防火岩棉板等。
这些材料必须经过国家相关部门的检测认证,符合防火等级要求。
在选用时,应根据建筑物的具体用途和要求进行选择,确保防火封堵效果达标。
2.施工工艺防火封堵的施工工艺应符合相关的技术标准。
首先,施工前必须进行严格的施工准备,包括对材料的检验、施工现场的环境检测等。
其次,施工过程中必须严格按照施工图纸和技术要求进行,保证施工质量。
最后,施工结束后,需要进行相关的验收工作,确保防火封堵的效果符合要求。
三、防火封堵构件的要求与检测1.防火隔离构件的要求在建筑防火封堵中,防火隔离构件的要求非常严格。
主要包括防火等级、封堵材料的燃烧性能、密封性能、抗冲击性能等。
这些要求在设计和施工中必须严格执行,确保防火隔离构件的有效性。
2.检测要求防火封堵施工完成后,必须进行相关的检测工作。
这包括对防火隔离构件的材料、安装质量、防火性能等进行检测。
只有通过了相关的检测,建筑物才能取得相应的防火等级认定。
防火封堵管理制度

防火封堵管理制度一、制定目的防火封堵管理制度的一个重要目的就是为了预防和减少火灾事故的发生,提高人们的火灾安全意识,保障广大员工和群众的生命财产的安全,并促进企业、单位、社区等组织机构的可持续发展。
二、内容要点1. 预防火灾的措施:(1)做好火灾隐患排查工作,及时发现和处理火灾隐患;(2)加强对员工、群众的火灾知识培训,提高火灾防范意识;(3)保持消防设备的完好状态,进行定期的检查和维护;(4)加强对特种建筑和特种场所的管理,确保其符合消防安全要求;(5)建立健全火灾报警和应急疏散预案,提高应急处置能力。
2. 应急处置措施:(1)建立健全的火灾应急预案,明确各类火灾事故应急处置流程和责任人员;(2)定期组织火灾演练,提高员工和群众的火灾应急处理能力;(3)保持应急设备、器材的完好状态,确保在火灾发生时能够及时有效地进行应急处置;(4)配备专业的消防队伍,开展消防救援工作,提高抢救和救助的能力。
3. 防火封堵措施:(1)明确防火封堵的责任部门和责任人员;(2)建立防火封堵巡查制度,定期对可能引发火灾的部位进行检查和封堵;(3)确保建筑结构、通风系统、供电系统等设施完好,防止因设施老化、损坏等导致的火灾隐患;(4)建立健全的防火封堵登记和记录制度,对防火封堵情况进行及时记录和归档。
三、制度执行为了确保防火封堵管理制度的有效执行,必须做好以下几个方面的工作:1. 加强领导,提高重视程度。
领导干部要始终把防火封堵管理放在重要位置,提高防火封堵工作的重视程度,加大管理力度。
2. 加强宣传,提高员工和群众的防火封堵意识。
通过多种形式,广泛开展防火封堵宣传活动,提高员工和群众的防火封堵意识,增强自我防护能力。
3. 健全组织机构,明确责任。
建立健全防火封堵的组织机构,明确相关的职责分工和责任方。
保障防火封堵管理制度的有效执行。
4. 建立健全监督检查机制。
制定相关的监督检查制度,加大对防火封堵工作的监督力度,确保防火封堵管理制度的有效执行。
防火封堵维护管理办法

中国移动通信集团黑龙江有限公司防火封堵维护管理办法(试行)第一条为加强防火封堵维护工作的管理,保证公司建筑防火封堵的质量和建筑防火分隔的有效性和完整性,防止火灾在建筑中蔓延,保障人身安全和减少火灾损失,根据《中国移动通信防火封堵管理规定》的相关要求,结合公司实际,特制定本办法。
第二条本办法适用于我公司所属通信枢纽楼、综合楼、通信机房、营业厅用房、办公用房和通信基站等移动通信建筑中防火封堵工程的维护、考核等工作。
第三条省公司综合部负责全公司防火封堵工作的监督、检查、考核。
第四条省公司行政服务中心、各地市分公司安全管理归口部门负责本单位的防火封堵维护保养、考核工作,建立并实时更新防火封堵工程档案。
第五条房屋(通信枢纽楼、综合楼、通信机房、营业厅用房、办公用房和通信基站等)所属部门要具体落实管辖区域范围内的竖井、孔洞部位防火封堵后的管理责任人,并在固定防火封堵系统标识牌上注明。
第六条工程建设、各业务部门因扩容等原因需对原有防火封堵系统进行拆封和二次穿越时,应根据防火封堵施工审批流程(见附件一),填报《防火封堵孔洞开启申请表》(见附件二),经安全主管部门审核批准后,由安全主管部门通知防火封堵维保厂家的人员实施孔洞开封和恢复,其他人员不得随意拆封。
第七条工程施工部门要加强与防火封堵维保厂家的沟通配合,保证防火封堵系统在扩容等工程结束后的8小时内及时得到恢复。
第八条工程建设部门负责组织施工间隙小于72小时的临时性封堵(应采取填塞矿棉或阻火包等)。
施工间隙大于72小时,要通知专业封堵维护人员采取永久性封堵措施。
第九条各单位要加强对防火封堵维保厂家的管理,维保人员必须经过专业培训,持证上岗。
二次穿越时,必须在机房、基站随工人员的监督下进行,严防损伤通信线缆。
第十条防火封堵维保厂家的人员在接到安全主管部门通知后,应立即前往施工现场实施开封或恢复封堵。
哈尔滨市区不得超过2小时、其它地市公司根据地域情况,最迟不得超过12小时。
建筑工程防火封堵规范
防火封堵1.01.0.1 为防止火灾在建筑内蔓延,保证建筑防火封堵的质量和建筑防火分隔的完整性,保障人身安全和减少火灾损失,制定本规程。
1.0.2 本规程适用于新建、改建或扩建建筑中贯穿孔口、建筑缝隙等防火、防烟封堵的设计和施工。
1.0.3 建筑防火封堵的设计和施工应符合国家有关方针政策及有关工程建设和质量管理法规的规定,做到安全可靠、经济合理、技术先进、便于使用。
1.0.4 建筑防火封堵的设计与施工,除应符合本规程的规定外,尚应符合国家现行有关强制性标准的规定。
2 术语2.0.1 防火封堵fire stopping 采用防火封堵材料对空开口、贯穿孔口、建筑缝隙进行密封或填塞,使其在规定的耐火时间内与相应构件协同工作,以阻止热量、火焰和烟气蔓延扩散的一种技术措施。
2.0.2 防火封堵材料fire stopping material 具有防火、防烟功能,用于密封或填塞空开口、贯穿孔口及其环形间隙和建筑缝隙的材料。
2.0.3 防火分隔构件fire separating element 按《建筑构件耐火试验方法》GB/T 9978 测试具有一定的耐火极限,并起防火分隔作用的构件.如防火墙、防火分隔墙和楼板等。
2.0.4 贯穿物service penetration 在建筑物中穿越防火分隔构件、建筑外墙或建筑屋顶等的单一或混合设施。
如电缆、电缆桥架、各种管道和导线管等。
2.0.5 被贯穿物penetrated element 贯穿物所穿越的防火分隔构件、建筑外墙或建筑屋顶等。
2.0.6 贯穿孔口penetration opening 贯穿物穿越被贯穿物时形成的孔口。
2.0.7 环形间隙annular space 贯穿物与被贯穿物之间的环形空隙。
2.0.8 空开口blank opening 因施工或其他原因而在防火分隔构件、建筑外墙或建筑屋顶上留下的无贯穿物穿越的孔口。
2.0.9 建筑缝隙construction joint 防火分隔构件之间或防火分隔构件与其他构件之间的缝隙。
消防防火封堵的相关规范及标准
如厚度不不小于240mm、有电缆桥架、有风管等状况,仅仅按照GA161 原则进行测试无法满足实际使用旳规定!!!
《建筑防火封堵应用技术规程》
《建筑防火封堵应用技术规程》中有关条文旳解释: 条文二: 3.1.2 贯穿防火封堵材料应符合现行行业原则《防火封堵材料旳性能规定和试验措施》
在选择防火封堵材料时必须考虑到它旳 使用寿命! 使用旳寿命将直接影响到方案旳经济性!
《建筑防火封堵应用技术规程》
: 《建筑防火封堵应用技术规程》中有关条文旳解 释:
条文三:
3.1.6 重要公共建筑、电信建筑、精密电子工业建筑 和条文人阐员明密: 集、对烟气较敏感
场所中旳防火封堵,宜采用阻烟效果良好旳贯 穿重火要灾防公时火共 旳封建烟筑和堵和毒组人气件员对密人。集 员场轻所易,导因致其伤建害筑。规电模信大建、筑空和间精大 密、电人子员工密业集建,筑
11.3 电缆及电缆敷设
11.3.1 电缆从室外进入室内旳入口处、电缆竖井旳出入 口处、电缆接头处、主控制室与电缆夹层之间以及长度 超过100m旳电缆沟或隧道,均应采用防止电缆火灾蔓延 旳阻燃或分割措施,并应根据变电站旳规模及重要性采 用下列一种或数种措施:
采用防火隔墙或隔板,并用防火材料封堵电缆通过旳孔洞 电缆局部涂防火涂料或局部采用防火带、防火槽盒。
GA161旳规定,且应按工程设计状况增长材料对环境适应性测试。
条文阐明:
由于老化等原因,大多数有机防火封堵材料均有一定旳使用年限。 所选用旳防火封堵材料应具有良好旳耐久性能,应与被贯穿物或贯穿物旳使用 年限相称。 目前国内外还没有防火封堵材料耐久性旳测试原则,国外一般由厂家提供有关 防火封堵材料耐久性旳证明。 当选用旳防火封堵材料失去应有旳防火性能时,应及时更换。
电缆防火封堵管理制度
电缆防火封堵管理制度一、制度目的电缆防火封堵管理制度的制定旨在规范电缆安装过程中的防火封堵工作,有效预防电缆火灾事故的发生,保障人民群众的生命财产安全。
二、制度依据1.《建筑火灾防护设计规范》2.《建筑电气安全规范》3.《建筑设计防火规范》4.国家相关法律法规5.企业内部相关规章制度三、管理范围1.适用范围:适用于所有涉及到电缆安装的建筑项目。
2.管理对象:包括施工单位、监理单位、设计单位、建设单位以及相关管理人员。
四、管理责任1.建设单位:负责确定电缆防火封堵的具体实施方案,配合施工单位按照相关规定进行封堵工作。
2.监理单位:负责对施工单位的封堵工作进行监督和检查,及时发现问题并提出整改要求。
3.设计单位:在设计阶段要考虑电缆的防火封堵措施,并在设计文件中明确要求。
4.施工单位:负责具体的防火封堵工作,按照相关规定进行施工,并确保封堵质量。
5.管理人员:要对电缆防火封堵情况进行定期检查和评估,并制定相应的整改措施。
五、管理流程1.电缆防火封堵管理工作应在项目立项阶段确定具体的实施方案,包括封堵材料的选择、封堵方法的确定等。
2.在设计阶段,要将电缆的防火封堵要求纳入设计文件,明确责任部门。
3.施工单位在进行电缆安装施工时,应按照设计要求进行防火封堵工作,并及时汇报工作进度。
4.监理单位应对施工单位的封堵工作进行监督和检查,并及时向建设单位汇报情况。
5.建设单位要定期对电缆防火封堵情况进行检查和评估,及时发现问题并进行整改。
6.管理人员要对电缆防火封堵管理工作进行定期总结和评估,提出改进建议并加以落实。
六、管理要求1.电缆防火封堵材料应选择符合国家标准要求的阻燃材料,并采用专业施工人员进行封堵工作。
2.电缆的防火封堵工作应按照设计要求进行,封堵位置要准确无误,封堵质量要过硬。
3.封堵工作完成后,要对封堵质量进行检验,及时发现并整改存在的问题。
4.建设单位应定期开展电缆防火封堵工作的检查评估,并对不合格部分进行整改,确保电缆安全使用。
防火封堵规范
防火封堵规范防火封堵规范是指在建筑物内部或者外部对防火门、防火窗、防火卷帘、防火板等构件进行封堵,以达到防火阻隔的安全标准。
下面是关于防火封堵规范的一些要点,具体如下。
一、封堵材料的选择1. 封堵材料应符合防火封堵的要求,具有一定的防火性能。
2. 常用的防火封堵材料包括耐高温硅酮密封胶、耐火砂浆、防火硅酮布、防火胶带等。
3. 封堵材料的质量要求应符合国家相关规范和标准的要求。
二、封堵工艺的要求1. 在进行防火封堵之前,应对封堵区域进行清理,确保封堵位置无杂物和碎渣。
2. 封堵时应使用专用工具进行封堵,避免损坏封堵材料和封堵构件。
3. 封堵应均匀、连续,无漏缝,确保封堵材料与封堵构件之间紧密贴合,无空隙。
4. 封堵材料应填充到位,不得有起泡、流淌现象。
5. 针对不同封堵位置和要求,可以采用不同的封堵工艺,例如采用夹层封堵、填充封堵等。
三、封堵位置的要求1. 封堵应覆盖整个防火构件的表面,确保防火封堵的完整性。
2. 防火门的封堵应包括门扇和门框的封堵,确保门体的整体防火性能。
3. 防火窗的封堵应覆盖窗框和窗扇的边缘,以及与墙体之间的缝隙。
4. 防火卷帘的封堵应包括卷帘的顶部、底部和两侧的封堵,确保卷帘的整体防火性能。
四、封堵后的检测与验收1. 封堵完成后,应进行防火封堵的检测和验收,确保封堵的质量和效果。
2. 检测和验收应由专业机构进行,根据国家相关规范和标准进行测试和评估。
3. 验收合格后,应出具相应的验收报告,并进行记录档案。
以上是关于防火封堵规范的要点,希望能对您有所帮助。
在实际操作中,应严格按照国家相关规范和标准进行防火封堵,确保建筑物的防火安全性能。
同时,也要定期对已封堵位置进行检查和维护,确保封堵的持久性和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
同煤大唐塔山发电有限责任公司电缆防火封堵管理规定1.总则1.1为确保同煤大唐塔山发电有限责任公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产安全,制订本管理规定。
1.2本管理规定适用于公司范围内所有场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本规定所指的电缆防火封堵指封、堵、隔、涂、包。
1.4本规定参照《电力设计典型消防规程》、《火力发电厂于变电所设计防火规范》、《电力工程电缆设计规范》、《电缆防火措施设计和施工验收标准》等规定制定。
1.5有关电缆防火施工图册:电缆防火总的说明F418S-D1361电缆防火总的部分F418S-D1361主厂房及集控楼电缆防火F418S-D1362炉后及除尘器电缆防火阻燃施工图F418S-D1365500KV配电装置及网络控制室电缆防火阻燃施工图F418S-D1366启动锅炉房电缆防火阻燃施工图F418S-D1367输煤部分电缆防火阻燃施工图F418S-D1368化学车间电缆防火阻燃施工图F418S-D1369循环水车间电缆防火阻燃施工图F418S-D1370除灰车间电缆防火阻燃施工图F418S-D1371厂区电缆防火阻燃施工图F418S-D13722.一般规定2.1从事电缆防火封堵设计、施工单位、必须具有相应的设计、施工资质。
2.2现场施工必须符合电力系统安全、文明施工的要求。
3.电缆封堵部位3.1凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧线(接地变)室所用变室,保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。
3.2竖井和进入油区的电缆入口处。
3.3室外端子箱、电源箱、控制箱等电缆穿入处。
3.4室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
4.材料选择4.1封堵材料包括有机封堵料、无机封堵料、耐火隔板、防火涂料、阻火砖、防火包。
4.2电缆防火封堵材料,必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供检测合格文件,材料质量符合质保书要求。
4.3封堵材料必须通过省一级消防主管部门鉴定,并取得消防产品登记备案证书。
4.4外省市产品,必须提供山西省消防局颁发登记备案证书。
4.5材料的质量、外观必须符合下列要求:4.5.1有机堵料不氧化、不冒油、软硬适度。
5.电缆防火封堵总的原则5.1在主厂房及各个辅助建筑物通向外部的入口处,以及长距离每隔100m处设置防火隔墙,隔墙两侧电缆各涂1.5m长的防火涂料。
5.2所有贯穿电缆的各种孔洞(如穿墙、穿楼板、盘柜孔洞、竖井)均需封堵,并对封堵处两侧电缆各涂1.5m长的防火涂料。
当竖井长度大于7m时,每隔7m设置防火分隔。
5.3厂区电缆沟或架空电缆桥架直线段不大于100m为一个防火分隔点,防火分隔采用桥架底部和顶部设置防火隔板(垂直桥架安装)、两侧不小于1.5m的电缆刷防火涂料的措施,隔板之间的距离大于240mm。
5.3在主通道分支处、电缆中间接头及其相邻的电缆处,各层电缆均涂3m长的防火涂料,以防止火焰蔓延。
5.4电缆沟进入建筑物接口处和电缆沟内的防火分隔采用阻火墙,厚度不小于150mm,并应防止火焰窜越,阻火墙两侧的电缆涂防火涂料。
5.5电缆竖井的防火分隔采用耐火隔板、有机和无机防火堵料封堵,厚度不小于150mm,电缆两侧涂防火涂料。
5.6电缆进入柜、屏、台、箱等的孔洞采用有机和无机防火堵料封堵,厚度不小于150mm,有机堵料在电缆周围充填并适当预留,洞口两侧非耐火或难燃型电缆涂防火涂料。
5.7凡穿越楼板的电缆孔、洞应采用有机和无机防火堵料封堵,封堵厚度不小于100mm,且与楼板厚度齐平。
5.8不同机组之间、同一机组的双套辅机之间、工作与备用电源之间的动力与控制电缆应分道敷设。
当只能敷设于同一缆道时,则应分别布置于有耐火分隔的不同托架上。
5.9在高温场所,若电缆与高温管道、设备的垂直交叉净空距离小于0.5m,平行距离小于1m时,应加防辐射热屏蔽板,靠近易燃系统时(如:制粉系统、汽机机头、输煤系统、油系统等附近)的电缆托架应加盖板或采用防辐射热隔板,应加保护罩,并在两端适当位置各涂1m长的防火涂料。
5.10在耐火隔板和无机堵料封堵孔洞时,需根据孔洞的实际尺寸及电缆桥架的层次,将板材切割成若干缺口的形状,在洞口处用膨胀螺栓将其固定在周围的墙上或楼板上,耐火隔板的开口不得过大。
5.11在中间的缝隙处,需用有机堵料处理,封堵层两侧的电缆各涂1m长的防火涂料,涂料层干燥后的厚度约为1mm左右。
5.12局部穿少量电缆的小孔洞,直接用有机堵料封堵。
5.13为便于工程增加电缆,较大空洞的封堵预留电缆孔,并用有机防火堵料封堵。
5.14油泵房、油处理室、油库区、危险品仓库等易燃、易爆区域的电缆埋管管管口采用有机防火堵料封堵,堵料嵌入管口的深度不小于50mm。
5.16阻火墙设电缆预留孔,且底部设排水口。
5.17采用阻火砖和无机防火堵料时,如果净空尺寸大于0.2㎡,应采用加强筋固定,加强筋可用圆钢、槽钢、角钢等。
6.施工要求6.1防火隔板的施工,应符合下列要求:6.1.1安装前检查隔板外观质量情况,检查产品合格证书。
6.1.2防火隔板的安装必须牢固可靠、保持平整,缝隙处必须用有机堵料封堵严密。
6.1.3固定防火隔板的附件需达相应耐火等级要求。
6.2有机防火堵料的施工,应符合下列要求:6.2.1施工时将有机防火堵料密实嵌于需封堵的孔隙中。
6.2.2所有穿层周围必须包裹一层有机堵料,(不得小于20mm)并均匀密实。
6.2.3有机防火堵料与其它防火材料配合封堵时,有机防火堵料应高于隔板20mm,呈几何形状。
6.2.4电缆预留孔和电缆保护管两端口应用有机防火堵料封堵严密。
堵料嵌入管口的深度不小于50mm。
6.3无机防火堵料施工,应符合下列要求:6.3.1施工前整理电缆,根据需封堵孔洞的大小,严格按产品说明的要求进行施工。
当孔洞面积大于0.2平方米,且可能行人的地方应采用加固措施。
6.3.2构筑阻火墙时,阻火墙的厚度不小于150mm。
6.3.3阻火墙设置在电缆支(托)架处,构筑牢固;室外电缆沟的阻火墙如设电缆预留孔时,应用有机堵料封堵严密,底部设排水孔洞。
6.4阻火包施工,应符合下列要求:6.4.1施工前,将电缆作必要的整理,检查阻火包有无破损,不得使用破损的阻火包。
6.4.2在电缆周围宜裹一层有机防火堵料,将阻火包平服地嵌入电缆空隙中,阻火包应交叉堆砌。
6.4.3当用阻火包构筑阻火墙时,阻火墙底部用砖砌筑支墩;并留排水孔,应采取固定措施以防止阻火墙坍塌。
6.5防火涂料施工,应符合下列要求:6.5.1施工前清除电缆表面的灰尘、油污。
涂刷前,将涂料搅拌均匀,若涂料太稠时应根据涂料产品加相应的稀释剂稀释。
6.5.2水平敷设的电缆,宜沿着电缆的走向均匀涂刷,垂直敷设电缆,宜自上而下涂刷,涂刷次数及厚度应符合产品的要求,每次涂刷的间隔时间不得少于规定时间。
6.5.3遇电缆密集或束敷设时,应逐根涂刷,不得漏涂。
6.5.4电缆穿越墙、洞、楼板两端涂刷涂料,涂料得长度距建筑的距离不得小于1.5m,涂刷要整齐。
7.验收要求7.1电缆防火工程施工验收时,施工单位应提交下列资料:7.1.1设计施工图纸,产品说明书,产品合格证。
7.1.2工程预(决)算书7.1.3施工验收完毕应提供竣工图。
7.2防火隔板安装牢固,无缺口、缝隙,外观平整美观。
7.3有机防火堵料封堵应牢固严实,无漏光、漏风、龟裂,无脱落现象,表面应平整光洁。
7.4无机防火堵料的封堵,表面应平整光洁,不得有粉末、硬化、开裂等缺陷。
7.5阻火包的堆砌应密实牢固,对侧以不透光为合格,外观要整齐。
7.7防火涂料的涂刷表面应光洁干燥,无明显的厚薄不均匀。
不应有漏涂现象。
涂覆厚度应达到时间要求。
7.8对不符合标准的工程、部位进行返工处理后,应组织复验直至合格。
8.日常管理要求8.1国安公司应建立防火封堵台账,结合机组大小修对防火封堵部位进行检查,并填写记录表。
8.2主设备运行维护单位在日常工作中有责任检查电缆防火封堵的完好情况,如发现防火封堵坍塌、掉落、缺失等情况,应立即书面通知设备工程部安排国安公司进行修补。
8.3机组大小修和临修敷设电缆需要移动、破坏、恢复防火封堵,按谁施工谁负责的原则进行;施工单位必须做好记录,防火封堵恢复后由设备工程部、国安公司和主设备维护单位共同验收。
8.4国安公司接到通知后两个工作日内必须完成封堵工作,遇有特殊情况必须立即安排封堵工作。
8.5国安公司完成防火封堵工作后,需通知设备工程部和主设备运行维护单位进行检查验收,验收合格后方可签字确认工程量。
附表1防火封堵检查记录(通用表)工程名称#########工程维护单位检查部位序号检查项目设计或规范要求检查情况1 防火封堵材料种类防火泥符合要求2 防火封堵材料的耐火不燃材料符合要求3防火封堵组件的力学稳定安装时将防火泥填塞于楼板与桥架或竖井符合要求附图及说明:电气竖井示意图如下:维护单位技术负责人记录人年月日设备工程部代表:年月日。
