房心回填土施工方案

房心回填土施工方案
一、编制依据
《建筑地基基础工程施工质量验收规范》GB50202-2002
《中国石油大厦结构施工图》
《中国石油大厦建筑施工图》
二、房心回填土概况
本工程地下室占地面积1.6万m2,地下共四层,基础设计为1850mm厚(2500mm)筏板基础。

筏板上设计了一层回填素土(13~18轴间回填钢渣混凝土),具体标高详见附图1,压实系数均为0.94。

其中,素土回填总量为8400方,钢渣混凝土总量为1150方。

钢渣混凝土将采用地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需按照隔墙施工方案和隔墙深化图纸预留隔墙插筋。

三、施工准备
1.材料准备
1.土:采用粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其粒径不大于15mm。

2.灰土在场外进行预拌后运入场内。

2.机具准备
表1 机具准备
序号机械名称数量单位使用部位
1 铲土车
2 辆场内和地下室土方运输
2 自卸汽车 5 辆土方运入场内
3 蛙式打夯机16 台土方压实
4 木耙10 把填土
5 铁锹60 把填土
6 水准仪 6 台标高控制
7 小线120 m 标高控制
8 钢尺 6 把定位测量
3.人员和技术准备
1.回填施工前对各现场技术和施工人员进行详细的施工和安全交底。

2.要求施工人员严格按照施工方案执行,不违反操作工艺。

4.土方运输路线
运输车经东北侧大门将回填土运入临时堆放场地,再通过铲车将回填土从塔吊预留洞倒至地下四层(参见附图2),B2~B3层用木方、多层板和普通钢管架齐塔吊预留洞搭设竖向溜槽,详见附图3。

小型铲车在地下四层进行水平运输(小型铲车从A、D楼的汽车坡道下至地下四层)。

5.试验准备
1.施工前将回填土样送至试验室,检测土样的最大干密度、最优含水率和最小干密度,确定合理含水率。

2.绘制施工过程土样检测点位平面布置图。

6.基槽准备
回填基底准备:房心回填前将底板表面的木方、扣件、垃圾和污水进行彻底的清理,并将地下四层砌筑隔墙的导墙砌筑完成。

确保机电管线支架在回填土施工前安装完成。

7.放线准备
回填土施工前先进行标高测量,在墙、柱上标识出每步土回填的标高。

必要时在相邻的标志间拉通小白线控制回填土标高。

四、回填土施工工艺和要求
1.工艺
基底清理验收检验土质分层铺土夯打密实找平验收
2.回填施工工艺要求
1.基底清理,将松散土、砂浆、石子等清除干净,检查机电管线的支架是否安
装完成。

2.检验回填土含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或
均匀掺入干土;如含水率偏低,可预先洒水湿润。

3.采用铲车进行回填土分层铺摊,各层厚度控制:机械夯实小于250mm,局
部采用人工夯实,各层厚度小于200mm。

4.回填土每层至少打夯三遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横
交叉。

5.分段填夯时,交接处应填成阶梯形,上下层错缝距离不小于1m。

6.若回填土中存在机电管线时,必须保证管线下回填土夯实后再进行管线的安
装。

为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;
并应由管道两边同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,
方可采用蛙式打夯机夯实。

在抹带接口处、防腐绝缘层或电缆周围,应回填
细粒料。

7.为了避免回填土压力对导墙的单侧挤压破坏以及方便铲车通行,需对导墙两
侧先进行同时回填。

五、质量控制
1.质量控制标准
分层厚度控制原则:人工夯实小于200mm,机械夯实小于250mm。

压实遍数3~4遍(具体根据试验确定)。

填土工程质量验收标准
项序检查项目允许偏差及允许值检查方法
基坑基槽
场地平整管沟地(路)
面基础层人工机械
主控项目1 标高-50 ±30 ±50 -50 -50 水准仪
2 分层压实系

0.94 按规定方

一般项目1 回填土料素土直观鉴别
2 分层厚度及
含水率
200mm(人工夯实)或250mm(机械夯
实)
水准仪和
抽样检查3 表面平整度20 20 30 20 20 靠尺或水
平仪
2.质量控制措施
1.回填前根据方案进行测量放线。

2.回填土每层都应测定夯实后的干土密度,检验密实度,符合设计要求才能铺摊上层土。

3.项目工长进行现场指挥,防止漏夯或夯实遍数不够。

4.尤其注意管道下部回填土的夯实,防止管道下方空虚造成管道折断。

5.回填土夯压不密室:应在夯压前对干土适当洒水湿润;回填土太湿导致无法夯实时,应挖出换土重填。

六、成品保护
1.施工时,应注意保护定位
点和定位线。

2.合理安排施工顺序,设有
足够的照明设施,防止铺填超厚。

七、安全施工措施
1.设备吊装口安全防护
1.房心回填土施工前,吊装口顶部周圈搭设1.5m高洞口临边防护架。

2.房心回填施工过程中,设专职安全员分别对吊装口顶部和底部进行安全巡
视。

3.在吊装口底部卸料点周边设立警示标志和护栏,防止无关人员进入,避免伤
害发生。

2.打夯机使用安全
1.打夯机使用前对打夯工人
进行安全交底。

2.施工前对机器进行统一的
检查验收。

3.统一使用合格的安全电箱。

八、文明施工及环保措施
1.防扬尘措施
1.工地周边土方运输路线进行洒水降尘。

2.在现场临时土方料堆表面覆盖一层密目网,防止扬尘。

2.防噪音
1.采用电动打夯机和人工打夯,减小施工噪音。

2.现场土方车辆禁止鸣笛或使用喇叭。

3.现场土方施工人员禁止大声喧哗。

合集下载

售楼处房心回填土施工方案

售楼处房心回填土施工方案

目录一、工程概况 (3)工程基本情况介绍 (3)售楼处房心回填土概况 (3)二、施工准备 (4)材料及主要机具 (4)作业条件 (4)三、操作工艺 (4)工艺流程 (4)四、质量标准 (5)质量标准 (5)允许偏差项目 (5)五、成品保护 (5)六、应注意的质量问题 (5)七、附图 (5)回填土平面布置图 (7)售楼处西侧大门设置平面图 (7)挡土隔断设计图 (8)临时通道平面图 (9)房心回填土施工方案一、工程概况工程基本情况介绍中国沈阳嘉里中心-第一期发展地块用地面积位于沈阳嘉里中心用地东南角,是沈阳嘉里中心的组成部分之一。

用地东临沈阳二中,西临为嘉里中心拟开发建设的办公商业楼用地,南临文化路,北临地王花园。

西北侧为嘉里中心正在建设的沈阳香格里拉酒店,地下部分设计有连接通道与西侧办公、商业楼连通。

整个沈阳嘉里中心用地位于沈阳市中心城区,是沈阳市整体规划中的“金廊”地段,是沈阳市南部重点开发地段之一。

中国沈阳嘉里中心-第一期发展地块用地面积平方米,总建筑面积.3平方米,其中公建(售楼处)建筑面积平方米,占地面积平方米,地上两层,局部三层,不设计地下室,功能为展示、设备用房、办公等为地块园区配套使用的功能用房。

地上部分建筑面积平方米,地上二层局部三层,建筑高度米(至三层结构屋面,至屋面女儿墙高度为米),屋顶电梯机房女儿墙构造最高点高度为米,屋顶水箱间女儿墙构造最高点高度为米。

售楼处房心回填土概况根据设计要求本工程室内回填土材料可采用灌注素混凝土或搅拌流动性水泥土,或采用灰土、级配砂石、压实性较好的素土。

回填材料严禁采用淤泥、耕土、冻土、膨胀性土、有机质含量大5%的土或建筑垃圾进行回填,回填土不得含有石块、碎砖、灰渣及有机质;本工程采用压实性较好的素土进行回填并且每隔500mm设置一道细砂(细粒含量小于10%)的防冻层。

回填施工应均匀对称进行,并分层夯实,分层厚度≤250mm,夯实后回填土压实系数应≥。

房心回填土方案

房心回填土方案

一、工程概况地下车库回填土工程主要包括房心回填,肥槽回填和车库顶板覆土回填,其中车库房心回填土厚度为1000厚素土。

肥槽回填和车库顶板覆土回填已完成。

二、施工准备2.1 施工条件2.1.1房心回填:地下车库内模板、脚手架等拆除,并清扫干净,符合回填土的要求,沿后浇带0.3m处砌筑导墙,导墙用M5砂浆、MU10标准砖、砌筑240砖墙1100mm高。

2.1.2 塔吊周围回填:塔吊四周用M5砂浆,370厚标准砖砌井筒墙,中间设Φ48钢管和木方做井字型支撑,Φ48钢管交叉节点用“十字”扣件相互连接以增加井字支撑的稳定性,垂直及水平间距1.5米,。

并且在塔吊脚处做好防水盖和井底的排水工作(见附图)。

2.2 材料、机具准备素土、熟白石灰、人力木夯、蛙式打夯机、防水电缆线、50mm筛子、手推车、木耙、铁锹、2m靠尺。

2.3 人员准备:电工2人,壮工40人。

2.4 测量准备在回填土前,应先在墙上弹出回填土顶标高及每层回填土虚铺高度,严格控制回填厚度和高度。

2.5 素土:施工用土要过筛清除杂质。

对回填土含水率及干密度进行测试。

用50mm筛子过筛控制粒径,含水率应符合规定。

三、主要施工方法3.1 工艺流程清理过筛、检验土质、灰土拌合分层铺土、耙土夯击密实分层取样、验收。

3.2 主要技术措施3.2.1 素土回填3.2.1.1 填土前将基槽的垃圾杂物清理干净,基底回填检验工作完毕。

3.2.1.2 检验回填土的含水率是否在控制范围内,通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率控制在-4%—+2%范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土;如果回填土的含水率偏低,可采用预先洒水润湿等措施。

使回填土手握成团,落地松散。

3.2.1.3 回填土分层铺摊,每层虚铺厚度为250mm,并随之耙平。

3.2.1.4 回填土用蛙式打夯机夯实,每层至少夯打三遍。

打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。

房心回填施工工艺

房心回填施工工艺

房⼼回填施⼯⼯艺⼀、概述房⼼回填是指对建筑物内部空地进⾏回填⼟施⼯作业,以达到结构安全、防潮、保温等⽬的。

本⼯艺主要包括⼟⽅开挖、垫层铺设、回填⼟施⼯及夯实等步骤。

本⽂将详细介绍房⼼回填施⼯⼯艺的要点、难点及控制措施。

⼆、施⼯准备1.现场勘查:在施⼯前应对建筑物内部空地进⾏现场勘查,了解空地的形状、尺⼨及障碍物分布情况,以便制定合理的施⼯⽅案。

2.制定施⼯⽅案:根据现场勘查情况,制定详细的施⼯⽅案,包括回填⼟的来源、运输⽅式、夯实设备及施⼯进度等。

3.清理障碍物:在回填前应将空地内的垃圾、杂物等障碍物清理⼲净,以便于回填施⼯。

4.测量定位:根据施⼯图纸及施⼯⽅案,对回填区域进⾏测量定位,确定回填⼟的厚度、夯实区域及夯实标准。

三、⼟⽅开挖1.⼟⽅开挖前应先清除障碍物,如垃圾、⽯块等。

2.根据回填厚度及垫层设计要求,确定开挖深度。

3.采⽤⼈⼯或机械开挖⽅式,将⼟⽅运⾄指定地点堆放。

4.开挖过程中应注意边坡稳定性,防⽌塌⽅等安全事故发⽣。

四、垫层铺设1.根据设计要求选择合适的垫层材料,如碎⽯、矿渣等。

2.垫层材料应分层铺设,每层厚度不宜过⼤,并压实平整。

3.垫层铺设应与⼟⽅开挖同步进⾏,以保证回填⼟作业顺利进⾏。

4.垫层材料的选择应考虑到防潮、保温等要求,并具有⼀定的承载能⼒。

五、回填⼟施⼯1.回填⼟应选择质量合格的⼟壤,不得含有杂物及⼤块⽯块等。

2.回填⼟应分层夯实,每层厚度不宜过⼤,并控制夯实质量。

3.对于⼤型设备⽆法到达的区域,应采⽤⼈⼯夯实⽅式,保证夯实质量。

4.在回填过程中应注意观察边坡稳定性,防⽌塌⽅等安全事故发⽣。

5.在回填过程中应对管道、预埋件等设施进⾏保护,防⽌破坏。

6.回填完成后应进⾏表⾯平整及压实作业,以保证地⾯质量。

六、夯实设备及质量控制1.根据回填⼟的性质及厚度选择合适的夯实设备,如蛙式打夯机、压路机等。

2.在夯实过程中应控制夯实质量,保证夯实后的⼟壤密实度符合设计要求。

3.夯实设备应定期进⾏检查与维护,保证设备正常运转。

回填土施工方案

回填土施工方案

1。

编制依据主要规范、规程:《建筑地基基础工程施工质量验收规范》GB50202—20022。

工程概况2。

1建筑概况北京金地国际花园B区公寓发展项目(第一期)为高档公寓,总建筑面积180535平方米。

由五栋高层塔楼,其中由4栋30—34层塔楼(R9/10,R1/2塔,R7/8, R3/4塔),1栋24层(R5/6塔)及与之相连的中央花园、会所组成,会所地上2层,地库2层,局部3层。

主体结构形式为框支剪力墙结构,高层部分基础设计为筏板基础。

多层部分和地下室基础形式采用柱下独立基础,局部为墙下条基。

基础顶标高—11.65,基坑深度为—15。

25~—12。

28。

该工程±0.000相当于绝对标高+37。

65,室内外高差0。

3m。

基坑边坡坡度为1:0.2。

本工程回填土工程包括基础室外肥槽和地下车库顶板上覆盖回填土,以及泳池、车道下回填(配重)回填。

(见附图一)填土种类为2:8灰土回填、素土回填、砂石回填。

目前本工程业主把会所作为售楼处,会所周围的景观作为售楼环境,要求2003年10月1日前完成,任务艰巨,完成此项工作的前提是要先完成回填土工程。

2.2室内外回填土要求:3.施工准备3。

1技术准备3.1.1设计要求:地下室施工完毕后,必须尽快对地下室周边和顶板均匀对称进行回填土,回填土施工应满足规范要求。

3。

1。

2.检验土质3.1。

2.1.一般要求:填方土料应符合设计要求,验收后方可填入,保证填方的强度和稳定性.设计无要求时,应符合下列规定:碎石类土、砂土和爆破石渣(粒径不大于每层铺厚度的2/3,当用振动辗压时,不超过3/4),可用于表层下的填料;含水量符合压实要求的粘性土,可作各层填料;大面积填土时,不得用有机质含量大于8%的土,含水量大的粘土及含5%以上的水溶性硫酸盐土。

利用现场基坑挖出的土,但不得含有有机杂质,使用前应过筛,粒径不大于50mm,检验其实际含水率,是否在施工含水率范围内,否则采取翻松、晾晒、掺入干土或预先洒水等措施调节土壤含水率,含水率在施工允许的范围内。

房心回填土施工方案教学教材

房心回填土施工方案教学教材

房心回填土施工方案目录一、编制依据 (3)二、房心回填土概况 (3)三、施工准备 (3)1.材料准备 (3)2.机具准备 (3)3.人员和技术准备 (4)4.土方运输路线 (4)5.试验准备 (4)6.基槽准备 (4)7.放线准备 (4)四、回填土施工工艺和要求 (5)1.工艺 (5)2.工艺要求 (5)五、质量控制 (6)1.质量控制标准 (6)2.质量控制措施 (6)六、成品保护 (7)七、安全施工措施 (7)1.设备吊装口安全防护 (7)2.打夯机使用安全 (7)八、文明施工及环保措施 (7)1.防扬尘措施 (7)2.防噪音 (7)一、编制依据《建筑地基基础工程施工质量验收规范》 GB50202-2002《中国石油大厦结构施工图》《中国石油大厦建筑施工图》二、房心回填土概况本工程地下室占地面积1.6万m2,地下共四层,基础设计为1850mm厚(2500mm)筏板基础。

筏板上设计了一层回填素土(13~18轴间回填钢渣混凝土),具体标高详见附图1,压实系数均为0.94。

其中,素土回填总量为8400方,钢渣混凝土总量为1150方。

钢渣混凝土将采用地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需按照隔墙施工方案和隔墙深化图纸预留隔墙插筋。

三、施工准备1.材料准备1.土:采用粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其粒径不大于15mm。

2.灰土在场外进行预拌后运入场内。

2.机具准备表1 机具准备3.人员和技术准备1.回填施工前对各现场技术和施工人员进行详细的施工和安全交底。

2.要求施工人员严格按照施工方案执行,不违反操作工艺。

4.土方运输路线运输车经东北侧大门将回填土运入临时堆放场地,再通过铲车将回填土从塔吊预留洞倒至地下四层(参见附图2),B2~B3层用木方、多层板和普通钢管架齐塔吊预留洞搭设竖向溜槽,详见附图3。

小型铲车在地下四层进行水平运输(小型铲车从A、D楼的汽车坡道下至地下四层)。

房心回填土方案

房心回填土方案

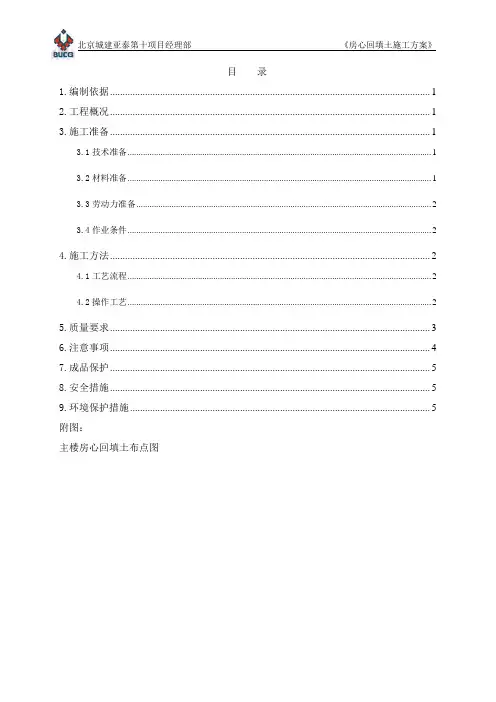

目录1.编制依据 (1)2.工程概况 (1)3.施工准备 (1)3.1技术准备 (1)3.2材料准备 (1)3.3劳动力准备 (2)3.4作业条件 (2)4.施工方法 (2)4.1工艺流程 (2)4.2操作工艺 (2)5.质量要求 (3)6.注意事项 (4)7.成品保护 (5)8.安全措施 (5)9.环境保护措施 (5)附图:主楼房心回填土布点图1.编制依据1.1《未来科技城北区(土沟村)定向安置房施工组织设计》2.工程概况未来科技城北区(土沟村)定向安置房工程位于北京市昌平区小汤山镇前蔺沟村东侧,总建筑面积82444平米,由地下车库及单体楼座组成。

房心回填土采用素土回填。

3.施工准备3.1技术准备3.1.1准备好规范、标准及各类技术资料表格。

3.1.2实施前应对操作人员进行安全、技术交底。

3.1.3试验准备需现场试验员在土方回填施工之前做土工击实试验。

通过试验以确定最优含水率和最大干密度。

3.2材料准备3.2.1符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定:土:含水量符合压实要求的粘性土,宜优先利用基槽中挖出的土,但不得含有有机杂质、淤泥、淤质泥土和建筑垃圾等。

灰土回填所需的粒径不大于15mm ,必要是需过15×15mm 孔径筛。

素土回填所需的粒径不大于50mm 。

级配砂石回填所需的石粒径不大于50mm 。

3.2.2 土料含水量一般以手握成团,落地开花为宜。

当含水量过大、应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水湿润,每1m 3铺好的土层需要补充水量(L )按下式计算: V= (ωop —ω) 式中 V ——单位体积内需要补充的水量(L );ω——土的天然含水量(%)(以小数计);ωop ——土的最优含水量(%)(以小数计);ρω——填土碾压前的密度(㎏/ m3)当含水量小时,亦可采取增加压实变数或使用大功率压实机械等措施。

楼心土回填专项施工方案

楼心土回填专项施工方案一、工程概况本工程建筑物基础工程施工。

楼心土回填工程总面积为xxx平方米,回填深度为1.5米。

二、施工前准备1.组织人员:根据施工要求,成立项目组,并指定专人负责施工组织和管理工作。

2.相关资料准备:搜集并整理楼基平面图、剖面图以及相关施工技术规范和验收标准,以便指导施工过程。

3.设备准备:准备必要的工程设备、工具和材料,包括挖掘机、输送机、水泥搅拌机、测量仪器等。

4.施工方案编制:根据实际情况编制楼心土回填专项施工方案,明确施工目标、施工步骤、安全防护等措施。

5.安全措施:制定详细的安全施工方案,包括疏散通道设置、施工区域封闭、工作人员防护、事故应急预案等。

三、施工步骤1.场地准备:将施工现场清理干净,移除多余杂物,确保施工区域平整无障碍。

2.测量定位:根据设计要求,使用测量仪器对楼基进行精确测量,并标出回填区域的边界线和施工参考点。

3.挖土开槽:使用挖掘机按照标准的剖面图,根据回填区域的边界线进行挖土,确保土质均匀,保留原土进行回填。

4.回填土处理:对于遇水或松散土层的情况,需要采取相应的处理措施,如加强排水,加固土层等。

同时,按照设计要求,进行土壤改良,调整土质指标。

5.土层压实:对回填土进行分层压实,使用振动器、碾压机等设备对土层进行有效的压实处理,确保土体达到设计要求的密实度。

6.清理整理:在回填施工结束后,及时对现场进行清理整理,清除多余杂物,确保施工区域整洁无碍。

四、安全防护措施1.工作人员必须进行安全培训,并佩戴必要的个人防护用品,如安全帽、防护眼镜、防护鞋等。

2.施工现场必须设置明显的安全警示标志和警示线,禁止无关人员进入施工区域。

3.为挖掘机等施工设备设置稳定的支撑物,确保其牢固稳定。

操作人员必须熟练掌握设备操作规范。

4.定期检查施工设备,确保其正常工作。

对有异常情况的设备必须立即停止使用,并进行维修或更换。

5.严禁将土方运输设备停放在堤坝、边坡等危险位置。

房心土回填施工方案

长春恒大江湾首期工程地下室房心土回填土施工方案编制:审核:审批:江苏南通三建集团有限公司长春恒大江湾工程项目部年月日一、工程概况1、项目名称:长春恒大江湾项目2、建设单位:长春济涛房地产开发有限公司3、设计单位:吉林省建苑设计集团有限公司4、监理单位:吉林省新都工程建设监理有限责任公司5、施工单位:江苏南通三建集团有限公司6、地理位置:项目位于长春市北三环与伊通河交汇(东至河堤西路、南至河堤西路、西至北环城路、北至规划路——长春市原轮胎厂地址)7、交通情况:毗邻北环城路与首山路交汇处,交通非常便利。

8、建筑规模:建筑面积129210.00平方米道外,其余全部为回填埋深结构,施工工艺顺序如下:±0.00以下墙柱砼地下室墙柱砼结构施工→墙柱砼强度达到设计强度80%以上→房心土回填夯实系数0.94→100mm厚插石灌浆→外墙周边2m范围内50厚XPS保温板铺设→首层地面结构梁板施工;4、6、9#楼商业公建及12#楼商业区除地沟外,其余全部为回填埋深结构,施工工艺顺序如下:±0.00以下墙柱砼地下室墙柱砼结构施工→墙柱砼强度达到设计强度80%以上→房心土回填夯实系数0.94施工至地沟底标高→地沟基础底板部位100mm厚插石灌浆→地沟结构施工→地沟侧壁砼强度达到设计强度80%以上房心土回填至设计标高夯实系数0.94→100mm厚插石灌浆→外墙周边2m范围内50厚XPS保温板铺设→首层地面结构梁板施工;根据施工工艺标准及施工时间间隔计算,正常施工状态下:4#、6#、9#、10#、12#、14#、15#单体楼地下一层砼结构工期约为25天~30天;4、6、9#楼商业公建及12#楼商业区地下一层砼结构工期约为40天~45天。

若考虑地下室管线的安装施工,工期还需延长10~15天.由于销售需要,施工节点工期压缩,地下室结构工期不足15天,无法按正常施工工艺施工,经甲方协商为保证销售节点工期要求,考虑对图纸、施工内容、现场条件、工期等方面因系的考虑决定采用地下结构梁板柱墙整体支模,整体浇筑的施工方案,一层地板预留施工孔洞,房心土后期有施工预留孔洞处进行人工回填,以确保恒大江湾销售展示的要求。

地下室房心回填土施工方案

工程标段房心回填土施工方案编制单位:项目经理部编制日期:6月25日地下室房心回填土施工方案1、编制依据《施工组织设计》《人工回填土工艺标准》《建筑工程质量验收统一标准》《建筑工程资料管理规程》2、工程概况地下室最大轮廓尺寸为147m×147m,基础形式为梁板式筏形基础。

根据本工程的设计要求,本工程地下结构房心回填材料采用素土回填,压实系数不低于0.9。

3、施工安排3.1组织管理现场设项目经理一名,全面负责管理、协调本工程所有对内、对外事项。

项目技术负责人一名,全面负责工程的技术管理工作,负责主持施工方案的编制工作、主持技术交底、工程洽商、设计变更的办理。

生产经理一名,主管施工现场的质量、安全、文明施工、生产进度、材料安排、机械设备及各工种之间的协调工作。

4、施工准备4.1技术准备技术部门在施工前编好房心回填施工方案,并对现场管理人员做好方案交底。

现场工长应根据施工图纸、施工规范及施工方案针进行有针对性的技术交底,必须将一线操作工人作为交底的对象,对每个施工步骤进行细划,不对规范生搬硬套,以便使交底具有可操作性。

同时,安全员需要对所有上岗工人进行专项安全交底。

4.2劳动力准备本工程主要工作为回填土的运输、回填土的分层夯实、回填土试验取样以及施工范围内的文明施工的安全防护等。

考虑到本工程回填方量、施工段划分及现场平面的情况,约需普工30人,测量工2人,试验工2人。

4.3机具准备(1)施工机械:铲运机2台、自卸汽车2台、冲击夯5台、小型卷扬机2台。

(2)试验器具:天平、电炉等。

(3)打夯器具:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),夯实木桩、2m靠尺,胶皮管、小线和木折尺、溜槽等。

配备数量:蛙式打夯机4台、手推车 10辆、铁锹 20把、夯实木桩5个。

5、施工方法地下室房心回填要求600mm厚素土回填,压实系数不低于0.9。

5.1施工工艺流程5.2施工方法①填土需过筛,土中不得含有石块、碎石、灰渣、淤泥、腐殖土、耕植土、有机废物和建筑垃圾等。

房心回填土方案

房⼼回填⼟⽅案⽬录1.编制依据 (2)2.⼯程概况 (2)3.施⼯准备 (3)4.施⼯⼯艺 (4)5.冬⾬季施⼯措施 (5)6.质量标准 (5)7.成品保护 (5)8.安全注意事项 (6)附图1、21.编制依据1.1北京市城建建筑设计研究院设计的⼯程设计图纸(⼯程号为建-2011)1.2《地基及基础⼯程施⼯及验收规范》(GBJ202—83)1.3《建筑⼯程质量检查评定标准》(GBJ301—88)1.4《建筑施⼯安全检查标准》(JGJ59—99)1.5《建筑机械使⽤安全技术规范》(JGJ33—86)1.6《建筑分项⼯程施⼯⼯艺标准》1.7中关村西区地下综合管廊及空间开发《回填⼟施⼯⽅案》1.8 2001年9⽉5⽇北京市城建建筑设计研究院下发的《关于中关村西区地下空间开发基础反梁内回填的要求》2.⼯程概况本⼯程位于北京市海淀区海淀镇,规划范围东⾄⽩颐路,西⾄彩和坊路,北⾄北四环路,南⾄海淀镇南街。

分别由北京城建集团及北京建⼯集团承建。

其中北京城建集团公司承担的综合管廊部分为⾃B49-B50伸缩缝始逆时针⾄E2-E3伸缩缝⽌,地下空间部分包括A、C、D、E及楔形绿地五个区。

地下空间开发主要部分为地下两层,局部三层、⼀层,综合管廊部分均为地下三层,本⼯程结构形式为全现浇钢筋砼框架结构,其中我七公司承担施⼯地下空间的○1 -○16轴部分。

本⼯程需回填部分为基础肥槽、底板反梁处和建筑物顶部覆⼟回填。

根据设计要求,底板反梁内先分层回填850mm厚素⼟,压实系数为0.90。

500mm以上待定。

3.施⼯准备3.1回填⼟必须在结构底板验收并通过后进⾏;3.2材料准备;3.2.1回填⼟⼟质要求为粘⼟,⼟含⽔量控制在12%~15%,回填⼟从场外运⾄现场;3.2.2回填⼟施⼯前,由现场试验⼈员现场提取⼟样,由实验室测定回填⼟的最佳含⽔率及最⼤⼲容重;3.3填⼟机具准备3.3.1铁筛⼦:孔眼为50×50mm、长×宽=2000×1500mm;3.2.2夯机、⽊夯、⼿推车、铁耙⼦、铁锹、标准⽃、靠尺、胶⽪管、⽊折等;3.4回填⼟现场试验⽤的各种试验器具齐全,试验⼈员持证上岗;3.5回填⼟施⼯前,先将反梁内的杂物清除⼲净,然后按3.5条规定将结构裂缝处理完毕;3.6根据2001年9⽉29⽇北京科技园建设股份有限公司转发北京市城建建筑设计研究院签发的《关于中关村西区地下⼯程结构裂缝的处理⽅案》的通知,要求对结构裂缝采取措施,具体措施为:3.6.1⼩于0.2mm的砼裂缝采⽤在裂缝表⾯涂刷⽔泥基渗透结晶防⽔材料;3.6.2⼤于0.2mm的砼裂缝采⽤YJ⾃动压⼒灌浆封缝胶(通⽤型);3.6.3裂缝位置见附图1;3.7回填顺序根据设计要求,后浇带部分在本跨范围内暂不回填。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
