公路工程工序质量评定表格填报规定(路基、隧道)

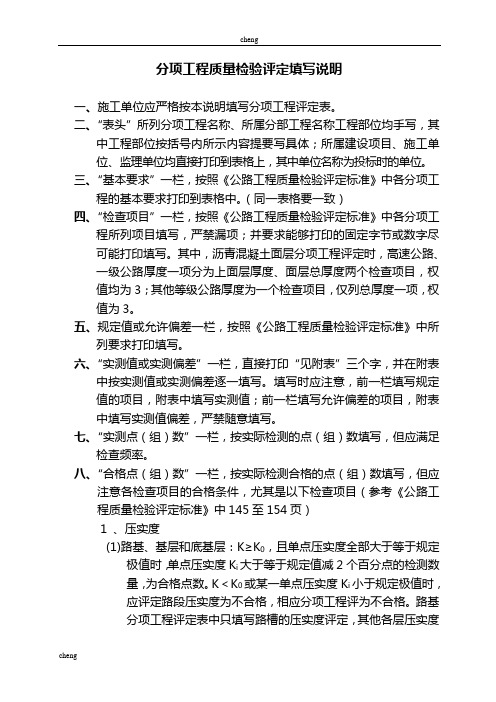

建筑公路工程分项《工程质量》检验评定填写说明

分项工程质量检验评定填写说明一、施工单位应严格按本说明填写分项工程评定表。
二、“表头”所列分项工程名称、所属分部工程名称工程部位均手写,其中工程部位按括号内所示内容提要写具体;所属建设项目、施工单位、监理单位均直接打印到表格上,其中单位名称为投标时的单位。
三、“基本要求”一栏,按照《公路工程质量检验评定标准》中各分项工程的基本要求打印到表格中。
(同一表格要一致)四、“检查项目”一栏,按照《公路工程质量检验评定标准》中各分项工程所列项目填写,严禁漏项;并要求能够打印的固定字节或数字尽可能打印填写。
其中,沥青混凝土面层分项工程评定时,高速公路、一级公路厚度一项分为上面层厚度、面层总厚度两个检查项目,权值均为3;其他等级公路厚度为一个检查项目,仅列总厚度一项,权值为3。
五、规定值或允许偏差一栏,按照《公路工程质量检验评定标准》中所列要求打印填写。
六、“实测值或实测偏差”一栏,直接打印“见附表”三个字,并在附表中按实测值或实测偏差逐一填写。
填写时应注意,前一栏填写规定值的项目,附表中填写实测值;前一栏填写允许偏差的项目,附表中填写实测值偏差,严禁随意填写。
七、“实测点(组)数”一栏,按实际检测的点(组)数填写,但应满足检查频率。
八、“合格点(组)数”一栏,按实际检测合格的点(组)数填写,但应注意各检查项目的合格条件,尤其是以下检查项目(参考《公路工程质量检验评定标准》中145至154页)1 、压实度(1)路基、基层和底基层:K≥K0,且单点压实度全部大于等于规定极值时,单点压实度K i大于等于规定值减2个百分点的检测数量,为合格点数。
K<K0或某一单点压实度K i小于规定极值时,应评定路段压实度为不合格,相应分项工程评为不合格。
路基分项工程评定表中只填写路槽的压实度评定,其他各层压实度留做原始记录。
(路堤施工段较短时,分层压实度应点点符合要求,且样本数≥6个。
)(2)沥青面层:当K≥K0时,测定值不低于规定值减1个百分点的测点数为合格点数;K<K0时,评定路段的压实度为不合格,相应分项工程评为不合格。
工程质量检验表及评定表填表说明

工程质量检验表及评定表填表说明一、关于《公路工程质量检验评定标准》《公路工程质量检验评定标准》包括公路工程的质量标准和评定标准,是检验评定公路工程质量的标准尺度。
它适用于公路工程质量监督部门对工程质量的检查鉴定、监理工程师对工程质量的抽查认定、施工单位自检和分项工程的交接验收,是公路工程交工验收和竣工验收的质量评定依据。
根据建设任务、施工管理和质量检验评定的需要,应在施工准备阶段将建设项目按下列原则及《评定标准》附录A划分为单位工程、分部工程和分项工程。
单位工程在建设项目中,根据签定的合同,具有独立施工条件,可以单独作为成本计算对象的工程。
公路项目被划分为路基工程、路面工程、大中桥梁工程、互通立交工程、隧道工程、环保工程、交通安全设施、机电工程八个单位工程分部工程在单位工程中,应按结构部位、路段长度及施工特点或施工任务划分为若干个分部工程。
如在路基工程中,又划分为路基土石方、排水工程、小桥、涵洞工程、砌筑防护工程、大型挡土墙,组合式挡土墙等分部工程。
分项工程在分部工程中,应按不同的施工方法、材料、工序及路段长度等划分为若干个分项工程。
如路基土石方工程又划分为土方路基、石方路基、软土地基处理、土工合成材料处治等分项工程。
施工单位、监理工程师和质量监督部门应按此种工程划分逐级进行工程质量的监控和管理。
工程质量评分方法施工单位应对各分项工程按《评定标准》所列基本要求、实测项目和外观鉴定进行自检,按附录J中“分项工程质量检验评定表”提交真实、完整的自查资料,对工程进行自我评分。
监理工程师应按规定要求对工程质量进行检查,对施工自查资料进行签认和评分。
质量监督部门根据抽查资料和确认的施工自查资料以及监理工程师的质量管理资料对工程质量逐级进行评定,作为交工、竣工验收评定质量等级的依据。
公路工程质量检验评分以分项工程为单元,采用100分制进行。
在分项工程评分的基础上,逐级计算各相应分部工程、单位工程、合同段和建设项目评分值。
道路工程工序质量评定表格

范文典范学习指导工序质量评定表质评表 3单位工程名称:*** 大街传统商业街*** 建设项目部位名称:道路工序名称:路床桩号地点:K0+000-K0+195主要工程数目长 195m 。
序外观检查项目号1CJJ1-20082CJJ1-20083CJJ1-2008序规定值或量测项目同意误差号( mm )1路床纵断高程-20 ,+10 2路床中线偏移≤ 30 3路床平坦度≤ 154路床横坡≤ 0.3%且不反坡5压实度≥ 95 6弯沉值质量情况评定建议路基压实度切合本规范表 6.3.12-2 的规定。
土路基同意误差切合表 6.8.1 的规定。
切合 CJJ1-2008标准的有关要求路床平坦、坚固,无明显轮迹、翻浆、波涛、起皮等现象,路堤边坡密实、稳固、平顺等。
应检合格合格实测值或实测偏差值率点数点数( %)12345678910111213141525-3522-9-27691099018142022441001211975156714128161294201995 101373920-2-6456711212356-7-48201890 912-5101195.97.96.97.96.97.66100 7355421010100 2684642交方(署名)接方(署名)监理签字:均匀合格率(%)范文典范学习指导班组班组意见评定等级合格施工项目技术负责人:(署名)施工员:(署名)质检员:(署名)年月日工序质量评定表质评表 3单位工程名称:*** 大街传统商业街*** 建设项目部位名称:道路工序名称:路床桩号地点:K0+195-K0+400主要工程数目长 205m 。
序号外观检查项目1CJJ1-20082CJJ1-20083CJJ1-2008规定值或序号量测项目同意误差(mm )1路床纵断高程-20 , +102路床中线偏移≤ 303路床平坦度≤ 154≤ 0.3% 且路床横坡不反坡5压实度≥ 95%质量情况评定建议路基压实度切合本规范表 6.3.12-2 的规定。
公路工程评定样表及填表说明

公路工程质量检验评定方法一、各施工、监理单位应严格按照各合同段上报、总监办批复的《分部分项工程划分》进行公路工程质量检验评定。
二、分项工程评定采用先评定后汇总的方法进行公路工程质量检验评定。
有子分项工程的,按照划分的工程项目,首先对子分项工程进行评定,然后再充分利用工程汇总表,弄清子分项与分项的关系,正确填写分项工程汇总表;分项工程得分,通过分项工程汇总表对各子分项评定得分进行加权平均计算得出。
例如:1)、小桥作为一个分部工程,其中基础及下部构造作为其分项工程,便包括基础、台身、台帽、搭板、台背回填等多个子分项工程;2)、互通立交工程作为一个单位工程,其中的每座大桥作为分部工程,便包括基础及下部构造分项工程,它又包括桩基、墩柱、盖梁、承台等多个子分项工程。
三、充分利用工程汇总表,弄清子单位、子分部、子分项与单位、分部、分项的关系,正确填写单位、分部、分项工程汇总表,从而更好地进行下一级的评分。
四、工程质量检验评分以分项工程为单元,采用100分制进行评分。
在分项工程评分的基础上,逐级计算各相应分部工程、单位工程、合同段和建设项目评分值。
评定表填表说明一、分项工程质量检验评定表的基本要求填写内容参见《公路工程质量检验评定标准》(JTG F80/1—2004)各分项工程的基本要求,注意用语及口气应换成施工单位和监理单位对工程施工具体完成情况的描述;填写时根据实际完成情况,对样表所列基本要求进行如实填写。
三、分项工程质量检验评定表的内容(实测项目数值,检查人等)与质量检验报告单(既现场检查记录表)的检查人、检查项目、实测值或实测偏差值以及检测点数、合格点数必须对应一致。
三、分项工程质量检验评定表的外观鉴定按照《公路工程质量检验评定标准》(JTG F80/1—2004)各分项工程的外观鉴定内容要求填写,减分依据评定标准的减分标准减分。
资料一栏填写一般为真实齐全,减分0。
根据《评定标准》,有些实测项目需按数理统计的方法进行判定是否合格(合格率100%或者不合格两种),就涉及到评定表中的平均值和代表值,分项工程质量检验评定表的下述检查项目质量评定可由试验室汇总提供并评定计算出平均值及代表值:路基路面的压实度和弯沉值、厚度及水泥砼(砂浆、净浆、喷射)抗压强度、水泥砼路面抗弯拉强度、基层、底基层无侧限抗压强度等。
工序质量检查表格填报规定(路基、隧道)

序 分项工程项
号
目
工序报检划分
施工单位
质量保证资料组成
监理单位
根据涵洞现场施工实际情况 基坑:1、桥涵基坑现场检测记录表(桥梁记录表1);2、分项工程关键工序交验 基础:1、扩大基础(基础砌筑)现场质量检验
划分为一个或多个段落按基 单(基底高程);3、相关的测量资料;4、隐蔽工程所需的声像资料和现场收放记 表(检表8.4.1或8.5.1);2、相关的测量资料;
测量资料。
验报告。
基础:1、扩大基础(基础砌筑)现场质量检验表(检表8.4.1或8.5.1);2、分项
1
涵洞基础及 下部构造
工程关键工序交验单(砼或砂浆强度);3、混凝土浇筑申请报告单(监表13);4 、混凝土施工检查记录表(桥梁记录表13);5、相关的测量资料;6、砂浆(砼) 抗压强度试验报告。
涵台模板安装:1、模板、支架及拱架安装检查记录表(桥梁记录表);2、相关测
按基坑和模板安装、基础 基坑同基础及下部构造相应的规定;
基础及墙身:1、一字墙和八字墙现场质量检验
及墙身作为一个工序报验。 模板安装:1、模板、支架及拱架安装检查记录表(桥梁记录表5);2、相关的测 表(检表9.11.2);2、相关的测量资料;3、砂浆
8
一字墙和八 字墙
Hale Waihona Puke 量资料。(砼)抗压强度试验报告。
交验单(砼强度、高度);3、混凝土浇筑申请报告单(监表13);4、混凝土施工
检查记录表(桥梁记录表13);5、砼抗压强度试验报告。
(六)涵洞工程工序质量检查表格填报规定
序 分项工程项
号
目
工序报检划分
施工单位
质量保证资料组成

附表1-2工序质量检查表格填报规定(路基、隧道)

序报检
覆盖率);3、苗木规格现场质量检查记录表(环保记录表1);4、种植穴规格现 、苗木规格现场质量检查记录表(环保记录表
场质量检查记录表(环保记录表2);5、土层厚度现场质量检查记录表(环保记录 1);3、种植穴规格现场质量检查记录表(环保
表3);6、苗木间距现场质量检查记录表(环保记录表4);7、苗木成活率现场质 记录表2);4、土层厚度现场质量检查记录表
序报检
录表(环保记录表1);3、种植穴规格现场质量检查记录表(环保记录表2);4、 12.3.2);2、苗木规格现场质量检查记录表
土层厚度现场质量检查记录表(环保记录表3);5、苗木间距现场质量检查记录表 (环保记录表1);3、种植穴规格现场质量检查
(环保记录表4);6、苗木成活率现场质量检查记录表(环保记录表5);7、草坪 记录表(环保记录表2);4、土层厚度现场质量
检查记录表(环保记录表2);4、土层厚度现场
养护管理区 、服务区绿
化
5);7、草坪覆盖率现场质量检查记录表(环保记录表6);8、其他地被植物发芽 质量检查记录表(环保记录表3);5、苗木间距
率现场质量检查记录表(环保记录表7);9、苗木放样定位现场质量检查记录表 现场质量检查记录表(环保记录表4);6、苗木
量检查记录表(环保记录表5);8、草坪覆盖率现场质量检查记录表(环保记录表 (环保记录表3);5、苗木间距现场质量检查记
6);9、其他地被植物发芽率现场质量检查记录表(环保记录表7);10、苗木放 录表(环保记录表4);6、苗木成活率现场质量
样定位现场质量检查记录表(环保记录表8);
检查记录表(0、相关测量资料。
成活率现场质量检查记录表(环保记录表5);7
、草坪覆盖率现场质量检查记录表(环保记录表
公路工程分项工程质量检验评定填写说明

分项工程质量检验评定填写说明一、施工单位应严格按本说明填写分项工程评定表。
二、“表头”所列分项工程名称、所属分部工程名称工程部位均手写,其中工程部位按括号内所示内容提要写具体;所属建设项目、施工单位、监理单位均直接打印到表格上,其中单位名称为投标时的单位。
三、“基本要求”一栏,按照《公路工程质量检验评定标准》中各分项工程的基本要求打印到表格中。
(同一表格要一致)四、“检查项目”一栏,按照《公路工程质量检验评定标准》中各分项工程所列项目填写,严禁漏项;并要求能够打印的固定字节或数字尽可能打印填写。
其中,沥青混凝土面层分项工程评定时,高速公路、一级公路厚度一项分为上面层厚度、面层总厚度两个检查项目,权值均为3;其他等级公路厚度为一个检查项目,仅列总厚度一项,权值为3。
五、规定值或允许偏差一栏,按照《公路工程质量检验评定标准》中所列要求打印填写。
六、“实测值或实测偏差”一栏,直接打印“见附表”三个字,并在附表中按实测值或实测偏差逐一填写。
填写时应注意,前一栏填写规定值的项目,附表中填写实测值;前一栏填写允许偏差的项目,附表中填写实测值偏差,严禁随意填写。
七、“实测点(组)数”一栏,按实际检测的点(组)数填写,但应满足检查频率。
八、“合格点(组)数”一栏,按实际检测合格的点(组)数填写,但应注意各检查项目的合格条件,尤其是以下检查项目(参考《公路工程质量检验评定标准》中145至154页)1 、压实度(1)路基、基层和底基层:K≥K0,且单点压实度全部大于等于规定极值时,单点压实度K i大于等于规定值减2个百分点的检测数量,为合格点数。
K<K0或某一单点压实度K i小于规定极值时,应评定路段压实度为不合格,相应分项工程评为不合格。
路基分项工程评定表中只填写路槽的压实度评定,其他各层压实度留做原始记录。
(路堤施工段较短时,分层压实度应点点符合要求,且样本数≥6个。
)(2)沥青面层:当K≥K0时,测定值不低于规定值减1个百分点的测点数为合格点数;K<K0时,评定路段的压实度为不合格,相应分项工程评为不合格。
公路隧道全套 表格及填写方法

隧道工程资料1、隧道分项开工报告必须严格按照《评定标准》附录A的要求进行。
2、隧道分项评定原则,必须做到①隐蔽工程在进行隐蔽前,必须进行评定,否则不允许进行下一步工序施工;②当围岩或支护状况改变时,必须分开评定;③以《评定标准》上规定的分项工程划分进行评定。
即:每一循环的开挖、锚杆、钢筋网、钢拱架等必须进行评定,喷射混凝土可以按照第②③条的原则进行评定。
3、隧道资料必须是实际检测的,严禁虚假资料。
4、监控量测必须按照规范和设计文件的要求进行量测。
内容分别为:围岩及支护状况检查、拱顶下沉、周边收敛、地表沉降、锚杆抗拉拔。
监控量测布点频率、检测频率、观测时间延续等必须符合要求。
监控量测资料必须有原始数据支持,不得直接填写标高等直接结论。
监理单位应该定期抽查施工单位的监控量测资料。
用监理的检测数据验证施工单位的数据是否真实可靠。
当监理单位和施工单位共同检测的,可以直接在施工单位的检测表格上签字认可,并将检测表格复印后作为监理资料进行保存。
但是,监理单位必须有自己独立抽查的数据。
混凝土浇筑监表14 检验申请批复单分项工程质量检验评定表(10.3.2)检表01 分项工程质量检查记录(通用)原表11 混凝土施工原始记录原表12 混凝土养生原始记录检表22 混凝土施工过程检查记录水泥混凝土抗压强度检测记录明洞钢拱架施工检测明洞防水层监表14 检验申请批复单分项工程质量检验评定表(10.4.2)检表01 分项工程质量检查记录(通用)检表32防水层检查记录表明洞明洞回填监表14 检验申请批复单分项工程质量检验评定表(10.5.2)检表01 分项工程质量检查记录(通用)检表06 厚度检查记录表检表07 标高检查记录表压实度检测记录压实度检测时根据回填材料选取适当的表格进行填写。
洞身开挖洞身开挖监表14 检验申请批复单分项工程质量检验评定表(10.6.2)原表19 隧道断面开挖地质记录表检表33 边墙、仰拱、隧底超挖检查记录检表34 拱部超挖检查记录检表47 施工放样现场记录表当后续工序要将上道工序覆盖时,必须先完成上道工序的评定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
像资料和现场收方记录。
4);3、相关测量资料;4、压实度试验报告。
一个自然段(每层)作为一 1、冲击碾压施工记录表(路基记录表5(04));2、相关测量资料;3、压实度试 1、冲击碾压施工记录表(路基记录表5);2、
个工序报验
验报告。4、隐蔽工程所需的声像资料和现场收方记录。
相关测量资料;3、压实度试验报告。
(每层)
每个换填段落按挖除、换填 挖除:1、基坑底工程质量检查记录表(路基记录表02);2、分项工程关键工序交 换填:1、地基处理检查记录表(路基记录表
3
软基换填处 各作为一个工序报验 治
验单;3、相关的测量检测资料;4、隐蔽工程所需的声像资料和现场收方记录。 7);2、相关测量资料;3、压度度试验报告; 换填:1、地基处理检查记录表(路基记录表06);2、分项工程关键工序交验单; 3、相关测量资料;4、压度度试验报告;5、隐蔽工程所需的声像资料和现场收方
一个自然段作为一个控制工 1、粉喷桩软基处理现场质量检验表(检表4.4.2-4);2、分项工程关键工序交验 1、粉喷桩软基处理现场质量检验表(检表
7
软基处治粉 序 喷桩
单(桩长);3、粉喷桩施工检查记录表(路基施工记录表19);4、砼抗压强度试 4.4.2-3);2、粉喷桩施工检查记录表(路基施
验报告;5、隐蔽工程所需的声像资料和现场收方记录。
2 石方路基 97区完成后单独报验。
石方路基:1、石方路基现场质量检验表(检表4.3.2)(每5层);2、水准测量记录 3)和全站仪平面位置检测表(测表11)(每5 表(测表3)和全站仪平面位置检测表(测表11)(每5层);3、填石路堤施工记录 层);3、填石路堤施工记录表(路基记录表09)
表(路基记录表09)(每层)
10 程土工合成
材料处治层
1、过滤排水工程土工合成材料现场质量检验表 (检表4.5.2-3)。
一个自然段(每层)作为一 1、防裂工程土工合成材料现场质量检验表(检表4.5.2-4);2、相关的测量检测 1、防裂工程土工合成材料工现场质量检验表
个工序报验 防裂工程土 11 工合成材料
资料;3、粘结力试验报告(如果有);4、隐蔽工程所需的声像资料和现场收方记 (检表4.5.2-4);2、粘结力试验报告(如果
5
软基处治袋 装砂井、塑
料排水板
一个自然段作为一个控制工 序
1、袋装砂井、塑料排水板软基处理现场质量检验表(检表4.4.2-2);2、分项工 程关键工序交验单(井(板)长度);3、塑料排水板处理软基施工检查记录表 (路基施工记录表07);4、隐蔽工程所需的声像资料和现场收方记录。
1、袋装砂井、塑料排水板软基处理现场质量检 验表(检表4.4.2-2);2、塑料排水板处理软基 施工检查记录表(路基记录表07);
、96区完成后单独报验。 检测表(测表11)(每5层);4、压实度试验报告;(每层)
每层压实检测,每5层作为一 原地面处理:1、填方地段原地基处理检查表(路基记录表05);2、压实度试验报 石方路基:1、、石方路基现场质量检验表(检表
个控制工序报验,93、94、 告
4.3.2)(每5层);2、水准测量记录表(测表
处治层
1、加筋工程土工合成材料现场质量检验表(检 表4.5.2-1);
(一)路基土石方工程工序质量检查表格填报规定
序 分项工程 号 项目
工序报检划分
Байду номын сангаас
施工单位
质量保证资料组成
一个自然段(每层)作为一 1、隔离工程土工合成材料现场质量检验表(检表4.5.2-2);2、相关的测量检测
隔离工程土 个控制工序
度试验报告;6、隐蔽工程所需的声像资料和现场收方记录。
基施工记录表19);4、砼抗压强度试验报告。
加筋工程土 一个自然段(每层)作为一 1、加筋工程土工合成材料现场质量检验表(检表4.5.2-1);2、相关的测量检测
9 工合成材料 个控制工序
资料(测表3);3、隐蔽工程所需的声像资料和现场收方记录。
1
土方路基
每层压实度检测,每5层作为 土方路基:1、土方路基现场质量检验表(检表4.2.2)(每5层);2、分项工程关键 3)和全站仪平面位置检测表(测表11)(每5 一个控制工序报验,93、94 工序交验单(压实度)(每层);3、水准测量记录表(测表3)和全站仪平面位置 层);3、压实度试验报告(每层);
工记录表19);3、砼抗压强度试验报告。
一个自然段作为一个控制工 1、水泥搅拌桩处理现场质量检验表(检表4.4.2-4);2、分项工程关键工序交验 1、水泥搅拌桩软基处理现场质量检验表(检表
8
软基处治水 序 泥搅拌桩
单(桩长);3、水泥搅拌桩施工检查记录表(路基施工记录表21);4、砼抗压强 4.4.2-3);2、水泥搅拌桩施工检查记录表(路
(一)路基土石方工程工序质量检查表格填报规定
序 分项工程 号 项目
工序报检划分
施工单位
质量保证资料组成
监理单位
原地面处理作为一个工序报 原地面处理:1、填方地段原地基处理检查表(路基记录表05);2、压实度试验报 土方路基:1、土方路基现场质量检验表(检表
验。
告
4.2.2)(每5层);2、水准测量记录表(测表
6
软基处治碎 石桩(砂 桩)
一个自然段作为一个控制工 序
1、碎石桩(砂桩)软基处理现场质量检验表(检表4.4.2-3);2、分项工程关键工 序交验单(桩长);3、碎石桩(砂桩)施工检查记录表(路基施工记录表20);4 、隐蔽工程所需的声像资料和现场收方记录。
1、碎石桩(砂桩)软基处理现场质量检验表(检 表4.4.2-3);2、碎石桩(砂桩)施工检查记录 表(路基施工记录表20);
资料(测表3);4、隐蔽工程所需的声像资料和现场收方记录。
9 工合成材料
处治层
监理单位 1、隔离工程土工合成材料现场质量检验表(检 表4.5.2-2)。
一个自然段(每层)作为一 1、过滤排水工程土工合成材料现场质量检验表(检表4.5.2-3);2、相关的测量
过滤排水工 个控制工序
检测资料(测表3);5、隐蔽工程所需的声像资料和现场收方记录。
软基处治砂 一个自然段或分段作为一个 记 1、录砂。垫层软基处理现场质量检验表(检表4.4.2-1);2、相关的测量检测资料
4 (碎石)垫 控制工序。
(垫层底面和顶面水准测量记录表);3、隐蔽工程所需的声像资料和现场收方记
层
录。
1、砂垫层软基处理现场质量检验表(检表 4.4.2-1);2、相关的测量检测资料(垫层底面 和顶面水准测量记录表);
13 冲击碾压
录。
有)。
处治层
一个自然段(每层)作为一 1、强夯置换软基处理现场质量检验表(检表4.6.2);2、强夯施工记录表(路基 1、强夯置换软基处理现场质量检验表(检表
个工序报验
记录表4(03));3、相关测量资料;4、压实度试验报告;5、隐蔽工程所需的声 4.6.2);2、强夯施工记录表(路基记录表
12 强夯
