联通LTE安装指导

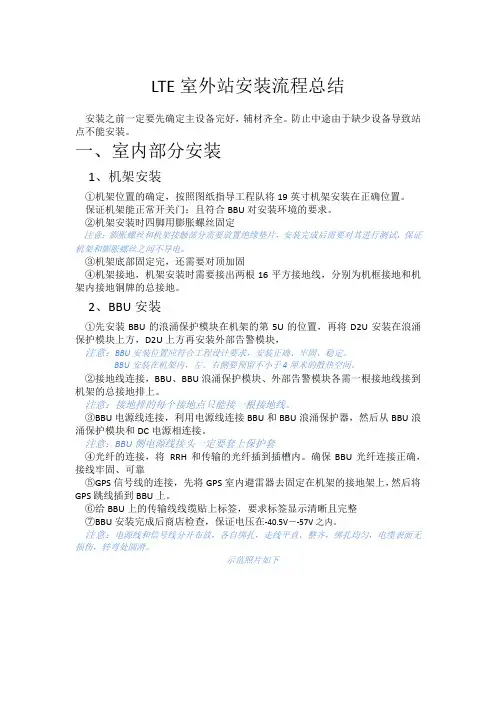

LTE室外站安装流程总结

LTE室外站安装流程总结安装之前一定要先确定主设备完好,辅材齐全。
防止中途由于缺少设备导致站点不能安装。
一、室内部分安装1、机架安装①机架位置的确定,按照图纸指导工程队将19英寸机架安装在正确位置。
保证机架能正常开关门;且符合BBU对安装环境的要求。
②机架安装时四脚用膨胀螺丝固定注意:膨胀螺丝和机架接触部分需要放置绝缘垫片,安装完成后需要对其进行测试,保证机架和膨胀螺丝之间不导电。
③机架底部固定完,还需要对顶加固④机架接地,机架安装时需要接出两根16平方接地线,分别为机框接地和机架内接地铜牌的总接地。
2、BBU安装①先安装BBU的浪涌保护模块在机架的第5U的位置,再将D2U安装在浪涌保护模块上方,D2U上方再安装外部告警模块,注意:BBU安装位置应符合工程设计要求,安装正确、牢固、稳定。
BBU安装在机架内,左。
右侧要预留不小于4厘米的散热空间。
②接地线连接,BBU、BBU浪涌保护模块、外部告警模块各需一根接地线接到机架的总接地排上。
注意:接地排的每个接地点只能接一根接地线。
③BBU电源线连接,利用电源线连接BBU和BBU浪涌保护器,然后从BBU浪涌保护模块和DC电源相连接。
注意:BBU侧电源线接头一定要套上保护套④光纤的连接,将RRH和传输的光纤插到插槽内。
确保BBU光纤连接正确,接线牢固、可靠⑤GPS信号线的连接,先将GPS室内避雷器去固定在机架的接地架上,然后将GPS跳线插到BBU上。
⑥给BBU上的传输线线缆贴上标签,要求标签显示清晰且完整⑦BBU安装完成后商店检查,保证电压在-40.5V--57V之内。
注意:电源线和信号线分开布放,各自绑扎,走线平直、整齐,绑扎均匀,电缆表面无损伤,转弯处圆滑。
示范照片如下3、防雷箱的安装①按照图纸将防雷箱安装在正确位置②将RRH电源线和接电线接在防雷箱里面,其中电源线的外皮需要剥开,用接地片箍紧③需要将防雷箱机壳与接地排连接。
标准避雷器安装图如下:二、室外部分安装1、天线安装①根据图纸下倾角设置天线支架②安装馈线,用扭力扳手将馈线装在天线孔上,并对接头做防水处理。
TL-MR6400 300Mbps Wireless N 4G LTE路由器安装指南说明书

(WPS)
On/Off Flashing
This light remains on for 5 minutes when a WPS connection is established, then turns off. WPS connection is in progress. This may take up to 2 minutes.
Verify the Hardware Connection
Enjoy the Internet
Verify the hardware connection by checking the following LEDs’ status. If the Internet LED is on, your router is connected to the internet successfully.
admin admin
Log in
3. Go to Quick Setup and click Next.
4. Select the Timezone, and then click Next. 5. The Dial-up page shows the ISP information of the SIM card
to the router and push in to
turn on the router.
2 Insert the SIM card into the slot until
you hear a click.
Note: A micro or nano SIM card must be converted using the SIM card adapter provided.
中国联通LTE无线网络建设指导意见

1.8内部资料注意保存中国联通LTE无线网络建设指导意见中国联通网络公司网络建设部2014年01月目录一.总体原则 (4)二.部署区域选择 (5)1.室外宏基站部署区域选择 (5)1.1 LTE FDD (5)1.2 TD LTE (5)2.室内分布系统覆盖区域选择 (6)三.室外覆盖规划原则 (6)1.规划指标要求 (6)2.站址选择 (7)3.天馈线建设原则 (7)3.1总体原则 (7)3.2具备新装天线安装位置的站点 (8)3.3不具备新装天线安装位置的站点 (8)3.4天线指标要求 (9)3.5天线安装要求 (9)四.室内覆盖规划原则 (10)1.总体原则 (10)2.单/双通道方案建设原则 (11)2.1 单/双通道方案选取原则 (11)2.2 单/双通道方案建设原则 (11)2.3 双通道方案天线选取原则 (13)3.规划指标要求 (13)4.信源选取原则 (14)5.器件选取原则 (14)五.站型配置 (15)1.基站类型 (15)2.载频配置 (15)3.功放配置 (15)4.接口配置 (16)5.传输配置 (16)六.功能配置 (17)附件1:LTE室内分布系统建设方案 (18)一. 总体原则(1) LTE网络定位为提供高速数据接入服务,以满足用户高速数据业务需求和提高使用体验为目的进行部署;3G网络定位为语音业务和数据业务的主力承载网络,应继续完善覆盖和容量;利用3G、4G网络的融合竞争优势,共同为用户提供良好、无缝的业务体验。
(2) LTE网络部署应综合考虑竞争和网络长期发展需求,兼顾网络投资效益,优先选择网络竞争力、投资效益双提升的区域。
(3) TD LTE网络侧重解决局部区域无线宽带接入,承载战略品牌区高速数据,兼顾市场竞争、效益和口碑宣传;在做好TD LTE网络建设的同时,应做好LTEFDD网络引入的准备工作,TD LTE和LTE FDD网络应共用核心网并充分共用传输、配套等资源,向融合4G网络演进。
LTE设备安装分步讲解(华为设备)

板的基础上增加一块UMPT板,用于
开通LTE。
• 在扩BBP和MPT板的 同时,如果电源 UPEU不是c板,则需 替换成UPEUc板,同 时再新增一块UPEUc 板,一定要先将新 增UPEUc板安装后通 电后再拨出原非 UPEUc板;
接-1
RRU光LTE设备安装分步讲解
缆及电 2)、将电源线从走线架垂直穿入机柜,制作接头连接DCDU-12B。 D源CD线U连-12DB CRDRUU-接03
接-2
DCDU-12B ,1-3扇区分别连接LOAD 5-3,风扇 LOAD 9,BBU LOAD 8&7 DCDU-03B ,1-3扇区分别连接LOAD 0-2,风扇 LOAD 9,BBU LOAD 8&7
装
LTE设备安装分步讲解
GP 1. 选定安装位置打孔(M10*60mm)固定天线支架,接头处用绝缘胶带、防水胶带做1+3+3防水;
2. 在室内馈窗1m内剪断GPS馈线,制作接头连接至避雷器; 3. 将GPS馈线在走线架上布放固定至机柜右侧,垂直进入机柜,平齐BBU后剪断制作接头; 4. 将GPS时钟信号线黄色接头一端连接至UMPT单板GPS端口,另一端从BBU右侧穿入,连接至GPS
电源板
• BBP基带处理板常见有UBBP和LBBP 两种;
• UBBP支持TD,不支持LTE; • 因此需要在原TD基站BBU只有UBBP
板的基础上增加一块LBBP板,用于 开通LTE。
• 同时需要注意扩好LBBP板后需将原 UBBP上的光纤插到LBBP板的对应光 口,否则LTE将不能正常开通。
• MPT主控板常见有WMPT和UMPT两种 ;
4-中国联通LTE无线网络优化指导书-覆盖优化指导手册

内部资料中国联通LTE无线网络优化指导书第4分册:覆盖优化指导手册中国联通运行维护部中国联通网络技术研究院2013年12月1概述 (44)2覆盖问题分类定义 (55)2.1覆盖空洞 (55)2.2弱覆盖 (66)2.3越区覆盖 (66)2.4重叠覆盖 (77)3覆盖问题分析流程 (88)3.1基础数据采集 (88)3.2覆盖指标 (99)3.2.1RSRP (99)3.2.2RSRQ (1010)3.2.3SINR (1111)3.3覆盖优化目标 (1212)3.4配置参数调整 (1313)3.5覆盖问题分析流程及方法 (1414)4覆盖优化原则 (1616)5典型覆盖问题及优化方法 (1717)5.1覆盖优化手段 (1717)5.2覆盖空洞/弱覆盖问题 (1818)5.3越区覆盖问题 (1919)5.4重叠覆盖问题 (2020)6覆盖增强策略 (2222)6.1高功放 (2323)6.2IRC技术 (2525)6.2.1IRC基本原理 (2525)6.2.2IRC性能 (2626)6.2.3IRC技术应用建议 (3030)6.3ICIC技术 (3131)6.3.1ICIC基本原理 (3131)6.3.2ICIC性能 (3636)6.3.3ICIC技术应用建议 (3838)6.4TTI bundling (3939)6.4.1TTI bundling基本原理 (3939)6.4.2TTI bundling性能 (4040)6.4.3TTI bundling技术应用建议 (4242)6.5MIMO覆盖增强 (4343)6.5.1MIMO基本原理 (4343)6.5.2MIMO性能 (4545)6.5.3MIMO模式间的切换 (4848)6.5.4MIMO技术应用建议 (5050)本优化指导手册是中国联通LTE无线网络优化指导书系列文档之一,该系列文档的结构和名称如下:(1)中国联通LTE无线网络优化指导书第1分册:LTE无线网络优化指导原则(2)中国联通LTE无线网络优化指导书第2分册:工程优化指导手册(3)中国联通LTE无线网络优化指导书第3分册:LTE无线网络优化测试方案及验收指标(4)中国联通LTE无线网络优化指导书第4分册:覆盖优化指导手册(5)中国联通LTE无线网络优化指导书第5分册:干扰优化指导手册(6)中国联通LTE无线网络优化指导书第6分册:切换及互操作优化指导手册(7)中国联通LTE无线网络优化指导书第7分册:室内外协同优化指导手册(8)中国联通LTE无线网络优化指导书第8分册:开局参数设置及优化指导手册1 概述覆盖优化是网络优化环节中极其重要的一环。
A20LTE快速安装指南

A20 LTE快速安装指南版本:1.12018-08-20目录1、检查包装设备 (3)2、话机安装 (3)3、话机上电 (5)4、连接网络 (10)5、配置话机 (11)1.检查包装设备话机成品包装盒清单里有整机一台,手柄一只,支架一只,瓜强扭两个,网线一条,手柄线一条,5V/2000mA 电源一个。
2.话机安装2.1话机接口说明在话机后壳卡槽上插入标准的Nano-SIM卡,注意:SIM卡不支持热插拔,请不要在上电后插拔插卡方法和接口如下图所示:2.2话机键盘说明,如下图所示:2.3脚架安装说明2.3.1桌面使用模式安装方法A.主机的底面朝上,将脚架的一边扣入底壳的槽内,如下图所示:B.按箭头方向按压脚架,使脚架的另一边扣进主机底壳的槽内,如下图所示:C.安装好后如下图所示:D.拆卸脚架方法:按下脚架上端弹力片,同时按箭头用力扳脚架,则可取下脚架。
如下图:2.3.2挂墙使用模式安装方法A.主机的底面朝上,将挂墙的两个脚架的一边扣入底壳的槽内,如下图所示:B.按箭头方向按压挂墙脚架,使脚架的另一边扣进主机底壳的槽内,如下图所示:C.安装好挂墙脚架后,接着把大支架底面有扣的那端按箭头方向插入挂墙支架槽内,扣紧。
如下图所示:D.把大支架的另一端插入主机后壳对应的槽内,扣紧。
如下图所示:E.在墙上按照图中箭头标识的地方的比例钉上钉子或螺丝F.安装好后如下图所示:G.拆卸脚架方法:按Push箭头方向按下脚架弹力片,同时按旋转箭头方向用力扳脚架,则可取下脚架,分别为step1、step2、step3和step4。
如下图:3.话机上电开机3.1接入DC 5V/2000mA 的适配电源3.2上电中状态指示灯会亮,LCD出现Welcome开机logo3.3启动完毕进入待机状态,可以手动选择语言、时区、LTE设置3.4如果SIM卡启用PIN码,在进入待机界面后,会要求输入PIN码,按照运营商要求:需在三次内输入正确的PIN码,否则会自动锁卡,并提示输入PUK码解锁。
中国联通4G LTE无线网络建设指导意见

内部资料注意保存中国联通LTE无线网络建设指导意见中国联通网络公司网络建设部2013年09月目录一.总体原则 (1)二.部署区域选择 (1)1.室外宏基站部署区域选择 (1)1.1 LTE FDD (1)1.2 TD LTE (2)2.室内分布系统覆盖区域选择 (2)三.室外覆盖规划原则 (2)1.规划指标要求 (2)2.站址选择 (3)3.天馈线建设原则 (3)3.1总体原则 (3)3.2具备新装天线安装位置的站点 (4)3.3不具备新装天线安装位置的站点 (5)3.4天线指标要求 (5)3.5天线安装要求 (6)四.室内覆盖规划原则 (7)1.总体原则 (7)2.单/双通道方案建设原则 (8)2.1 单/双通道方案选取原则 (8)2.2 单/双通道方案建设原则 (8)2.3 双通道方案天线选取原则 (9)3.规划指标要求 (10)4.信源选取原则 (10)5.器件选取原则 (11)五.站型配置 (12)1.基站类型 (12)2.载频配置 (12)3.功放配置 (12)4.接口配置 (12)5.传输配置 (13)六.功能配置 (14)附件1:LTE室内分布系统建设方案 (15)一. 总体原则(1)LTE网络定位为提供高速数据接入服务,以满足用户高速数据业务需求和提高使用体验为目的进行部署;3G网络定位为语音业务和数据业务的主力承载网络,应继续完善覆盖和容量;利用3G、4G网络的融合竞争优势,共同为用户提供良好、无缝的业务体验。
(2)LTE网络部署应综合考虑竞争和网络长期发展需求,兼顾网络投资效益,优先选择网络竞争力、投资效益双提升的区域。
(3)TD LTE网络应针对数据业务热点区域和市场需求明确的区域进行按需发展,同时应做好LTE FDD网络引入的准备工作,TD LTE和LTE FDD网络应共用核心网并充分共用传输、配套等资源,向融合4G网络演进。
(4)初期LTE只承载数据业务,语音和短信业务优先回落到3G网络。
联通LTE安装指导

联通LTE设备简易安装指导一、工具准备1、常用工具:斜口钳、一字螺丝刀、十字螺丝刀、裁纸刀、断线钳、各种型号开口扳手、活动扳手、老虎钳、长绳子、锤子、压线钳、插排、定滑轮等。
2、安全用具:安全带、安全绳、安全帽、绝缘手套等。
3、特殊要求工具:①冲击钻(根据现场情况是否需要安装GPS支架、BBU挂墙机框)②电烙铁、焊锡丝、2兆压线钳、2兆对接头(根据设计方案确定是否需要开通SDR1800)。
③指南针、坡度仪(测量天线方位角和下倾角)二、材料准备1、主设备:BBU、RRU、DCDU、天线等。
(根据需要点清数量,根据设计方案了解所要安装站点是否需要开通SDR1800,是否需要配置2G主控板、4个小区配置2块基带板,等材料,如不需要请不要拿带有相关板件的BBU,拆除板件的BBU如果不安装假面板会影响散热)RRU光模块统一配在BBU箱里,注意拉远和不拉远光模块不同,拉远使用单芯双向光模块须成对使用,分清BBU侧和RRU侧不同。
2、辅材: BBU、RRU辅材(拉远和不拉远尾纤有区别)RRU光纤(根据设计选好长度)线缆:根据设计文件裁剪合适长度①RRU电源线2*黑色护套、② DCDU引入电源线16mm2蓝黑色各一条、③16mm2黄绿色接地线④GPS线(RG8U 华为成卷发货,一般没卷500米)⑤1/2馈线(华为整箱发货有100米/箱、200米/箱)3、天馈辅材:主要包括馈线接地夹、馈线夹、接地螺丝、防水胶带胶泥等。
4、波纹管:如果BBU至传输的尾纤出机柜外需要套波纹管、自喷快干漆(室外接地防锈处理)三、其他准备工作:1、设计方案获取:了解天线安装方式及位置,是否需要共用其他网天线,各种线缆长度估算,站点位置经纬度(如找不到基站,推荐使用GPS工具箱软件,利用经纬度查找具体基站位置)。
2、站点钥匙:提前了解是否需要借钥匙、在哪里借钥匙、是否需要走流程等。
3、出发前对工具材料的检查。
四、安装前准备工作:1、施工人员到站后进机房前打电话给网管,通知进站:联通网管电话、,如果电信机房或移动机房同样需要打相应网管电话通知进站。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
联通LTE设备简易安装指导一、工具准备1、常用工具:斜口钳、一字螺丝刀、十字螺丝刀、裁纸刀、断线钳、各种型号开口扳手、活动扳手、老虎钳、长绳子、锤子、压线钳、插排、定滑轮等。
2、安全用具:安全带、安全绳、安全帽、绝缘手套等。
3、特殊要求工具:①冲击钻(根据现场情况是否需要安装GPS支架、BBU挂墙机框)②电烙铁、焊锡丝、2兆压线钳、2兆对接头(根据设计方案确定是否需要开通SDR1800)。
③指南针、坡度仪(测量天线方位角和下倾角)二、材料准备1、主设备:BBU、RRU、DCDU、天线等。
(根据需要点清数量,根据设计方案了解所要安装站点是否需要开通SDR1800,是否需要配置2G主控板、4个小区配置2块基带板,等材料,如不需要请不要拿带有相关板件的BBU,拆除板件的BBU如果不安装假面板会影响散热)RRU光模块统一配在BBU箱里,注意拉远和不拉远光模块不同,拉远使用单芯双向光模块须成对使用,分清BBU侧和RRU侧不同。
2、辅材: BBU、RRU辅材(拉远和不拉远尾纤有区别)RRU光纤(根据设计选好长度)线缆:根据设计文件裁剪合适长度①RRU电源线2*黑色护套、② DCDU引入电源线16mm2蓝黑色各一条、③16mm2黄绿色接地线④GPS线(RG8U 华为成卷发货,一般没卷500米)⑤1/2馈线(华为整箱发货有100米/箱、200米/箱)3、天馈辅材:主要包括馈线接地夹、馈线夹、接地螺丝、防水胶带胶泥等。
4、波纹管:如果BBU至传输的尾纤出机柜外需要套波纹管、自喷快干漆(室外接地防锈处理)三、其他准备工作:1、设计方案获取:了解天线安装方式及位置,是否需要共用其他网天线,各种线缆长度估算,站点位置经纬度(如找不到基站,推荐使用GPS工具箱软件,利用经纬度查找具体基站位置)。
2、站点钥匙:提前了解是否需要借钥匙、在哪里借钥匙、是否需要走流程等。
3、出发前对工具材料的检查。
四、安装前准备工作:1、施工人员到站后进机房前打电话给网管,通知进站:联通网管电话、,如果电信机房或移动机房同样需要打相应网管电话通知进站。
2、清点货物核对设计方案了解天线安装位置的支臂情况;主设备安装位置情况(BBU、RRU安装位置);电源柜空开或熔丝是否满足要求(一次下电63A或100A);各种线缆长度是否够长。
(RRU光纤和电源线提前用红黄蓝色环做好临时标签,避免小区接反);传输设备有无剩余光口,有无光模块。
五、设备安装:BBU安装关键点:1、BBU安装前根据机柜情况(安装后是否与其他设备表面平齐,关门时是否能压到BBU面板尾纤),先确认BBU安装挂耳是否需要调整安装方式。
2、BBU安装前先接好BBU一侧接地线(避免安装后无法拧螺丝),安装BBU 同时把BBU编码报给后台督导(农健然)让督导提前做数据,打电话给传输人员了解传输设备使用哪个光口(霍慧军、)。
华为ATN单板槽位光口是左边数开始,例如左下角第一块板第一个口是1-0口,第二个是1-1口。
BBU挂墙安装时:3、在机柜空间充足的情况下,BBU与DCDU间留有1U空间(一个DCDU的厚度),便于走线和BBU散热。
DCDU安装关键点:1、DCDU电源引入使用16mm2蓝黑色电源线,电源空开或熔丝使用63A-100A。
安装关键点:DCDU引入直流电源空开或熔丝应在63-100A之间,单台DCDU接超过3台RRU时,需要双路16方电源线引入(双路电源要求同一个电源柜,相同容量的空开或熔丝)。
2、当DCDU引入一路电源线时,每个DCDU只能接3个RRU,当超过3个RRU时需要增加一路电源引入。
不允许将本次工程RRU直接接在原有DCDU上而不增加引入电源线!3、DCDU的接地线可以在前面接也可以在DCDU后面接地。
天线安装关键点:1、根据设计方案了解清楚天线安装位置,是否需要拆除替换其他网天线(共U900/U2100天线,看清楚天线频段范围,如旧天线无法看清可以根据RRU型号判断,华为RRU3936是U900、华为RRU3824是U2100、本次使用华为RRU3959是LTE)2、天线方位角、下倾角安装与设计一致(严格按照设计图纸施工),天线连接正确,扇区关系正确。
3、所有室外跳线、馈线接头处均应按规范正确作防水密封处理(1+3+3方式)。
4、接天线的跳线应沿支架横杆绑至铁塔钢架上。
5、按照规范要求粘贴和绑扎通信电缆、馈线、跳线标签,标签排列应整齐美观,方向一致。
(馈线使用华为配发的红黄蓝色色环缠绕在馈线接头下来20cm的位置)RRU安装关键点1、RRU安装牢固、RRU的配线腔盖板锁紧,RRU配线腔未走线的导线槽中安装防水胶棒。
安装关键点:三个RRU并排安装时,建议使用双抱箍固定安装关键点:RRU紧固内六角螺丝安装关键点:RRU并排安装,需要连接好顶部的互连片2、RRU侧电源线屏蔽层通过压线端子接地。
关键工艺:RRU侧电源线屏蔽层通过压线端子接地3、RRU室外安装,RRU电源线在进入馈窗处,通过配发的接地夹与馈窗处1米内接地排接地。
安装关键点:RRU电源线在进入馈窗前,应拨接屏蔽层接室外地排。
拨接处做好防水处理。
4、电源线、地线与其它线缆分开绑扎,RRU外壳就近接地(使用16mm2黄绿地线接地排或铁塔或走线架等),接地线路径应尽可能短,不允许盘绕或向上接地。
5、标签正确、清晰、齐全,各种线缆,馈线,跳线两端标签标志正确。
GPS安装规范:安装关键点:1、安装位置在避雷针45度角保护范围内,天线垂直张角90°范围没有遮挡,GPS支架固定牢固2、接头1+3+3防水处理3、防水包两端用黑色扎带绑扎,并留有3-5毫米余量4、挂标准标牌5、GPS支架应与其他金属绝缘安装(可以用绝缘胶布隔离开)安装关键点:1、GPS在不上塔场景下GPS 馈线全程绝缘,室内避雷器接地。
2、注意GPS 避雷器应和其附近走线架等金属件绝缘。
3、设备侧避雷器的“Protect”端应朝向机柜主设备。
接地规范1、公司配发的所有基站附属配套设备(除蓄电池外),其金属外壳都应做保护接地。
2、所有电源线、地线要采用铜芯电缆,采用整段材料,中间不能有接头并按规范要求进行可靠连接。
3、电源线及地线线鼻柄和裸线需用套管或绝缘胶布包裹,无铜线裸露。
对于接地端子,连接前要进行除锈除污处理,保证连接的可靠;连接以后使用自喷快干漆或其他防护材料对接地端子进行防腐防锈处理,保证接地端子的长期接触良好,各接线端子应正确可靠安装有平垫和弹垫。
馈线窗封堵规范安装关键点:施工完成后所有馈线洞应使用防火泥等材料密闭不透光标签粘贴规范:标签应该粘贴或绑扎整齐美观,在同一水平线上。
RRU电源线室内标签(LTE PWR RRU0-2)BBU电源线标签(LTE PWR BBU0)RRU光纤室内标签(LTE CPRI 0-2)RRU光纤室外标签(LTE CPRI 0-2)DCDU引入电源线挂牌式标签DCDU电源线电源柜侧标签天线电调控制线标签BBU到传输尾纤标签(LTE FE/GE0或1)、GPS标签(LTE GPS0)地线室内标签馈线色环标签安装整体效果参考RRU电源线在DCDU上的接线效果图电源线、信号线分开绑扎走线电源线、信号线分开绑扎走线电源线、信号线分开绑扎走线BBU挂墙安装方式3个RRU并排安装拍照要求:由于涉及隐蔽工程验收和其他运营商或其他设备共站,施工后容易引起纠纷等问题,施工完后把涉及到的安装设备部分、线缆接头等拍照留证。
具体拍照关键点如下:序号检查项目(关注点)级别正确图示1主设备全景图:设备表面清洁,无施工记号;机柜顶部“电源线和信号线分离”,布放整齐美观;线缆无明显的折、拧现象,无裸露铜皮、尾纤出机柜要有保护。
A2BBU和DCDU正面照片:安装牢固、可靠接地、线缆布放整齐美观,光纤弯曲半径不小于4CM。
A3ESN或者订单号C4列头柜电源空开容量、标签整齐、接头牢固不露铜,电源线、接地线端子型号和线缆直径相符,采用整段材料,中间不能有接头。
A5尾纤对端设备接头、标签B6GPS避雷器安装:GPS上塔时要正确安装GPS室外避雷器并接地(GPS不上塔不安装室外避雷器);GPS避雷器的protect应对着被保护的设备;移动的GPS室内避雷器在馈窗内侧1米进行接地,,避雷器和走线架绝缘;如果主设备安装在IMB03框中,室内避雷器安装在IMB03框底部,L型支架中安装主设备,则防止在L型支架上。
A7主设备接地地排照片A8室外馈线窗照片:RRU电源线可靠接地和做好防水,所有进入馈线窗线缆必须做避水弯,室外接地必A须防锈处理。
9GPS照片:GPS天线应在避雷针45度角的保护区域内;GPS天线支架安装稳固,天线垂直张角90°范围无遮挡;两个或多个GPS天线安装时要保持米以上的间距;GPS防水制作良好,标签清晰可见。
A10RRU维护腔内电源线屏蔽层可靠接地,RRU侧光纤接头正确。
A11RRU固定牢靠、接地可靠、未使用的孔洞使用防水胶棒进行封堵,馈线接头处做好防水处理,馈线的弯曲半径不小于馈线直径的10倍。
A12天线安装牢固,天线侧跳线接头防水处理,跳线固定牢靠,天线方位角、下倾角与设计图纸一致,扇区关系正确,线缆标识清晰(可看出天线覆盖范围)。
A13施工完毕后,机房整体照片。
C 14天馈全景图。
C15电源柜熔丝大小是否符合设计要求A16电源柜接入母线线径是否符合设计要求A17电源线是否有裸露部分,布放或者安装是否安全A18客户机房接地排是否符合接地要求(包括是否丢失)A19光纤走线无保护、无绑扎、飞线、弯曲半径小于4CMB20机房馈窗是否封堵A21机房门窗是否能够正常关闭A施工完成:施工完成后与后台督导确认新开通设备无告警,打扫机房卫生,清点工具,电话给网管通知出站。
