地面抽放泵改造工程施工安全技术措施实用版
地面抽采1#管路改造安全技术措施解析

地面抽采 1# 管路排瓦斯安全技术措施一、概况为处理地面抽采1#管路积水问题,需排出管路内积存瓦斯,为保证施工安全顺利进行,特编制此安全技术措施。
二、准备工作1、施工单位将所需材料及工器具(包括电焊机、氧气焊等)准备齐全,烧焊位置由抽采队现场指定。
2、烧焊现场配备灭火器、沙箱。
三、安全技术措施1、烧焊作业在采煤工作面停采检修期间进行,通风队测气员加强抽采地点的瓦斯巡回检测,防止因停止抽采造成瓦斯积聚超限。
2、在1#管路风井处积水井由后勤中心安排人员泵出积水,同时将1#管路内积水排尽。
3、关闭井下抽采地点控制闸阀和风井下口(-550m、-648m处)φ630mm闸阀,打开1#管路进气管路放空阀(4#),并保证1#管路和2#管路地面连通阀(27#)及1#管路进气阀(1#)处于关闭状态,打开风井下口2吋闸阀,使1#管路内气体在压差作用下从地面向井下流动,完全排除管道内气体。
4、井下需停止抽采地点:①1242(1)工作面②1222(1)工作面③1232(3)工作面④北一(6-2)胶带机斜巷5、上述工作完成后,在管路上下口抽取管路内气体,由施工现场测气员采用光学瓦斯机检测瓦斯浓度,只有在瓦斯浓度低于0.5%一下时方可进行烧焊作业。
6、施工人员必须穿戴好劳动防护用品及安全带,施工过程中加强自保互保意识。
7、烧焊作业结束后必须清理现场并洒水,待烧焊处温度降至常温,方可恢复抽采。
8、停止及恢复抽采前和烧焊作业前后必须向矿调度汇报。
四、施工组织负责人:刘安兵现场负责人:刘国风、刘宏进安全警戒人:韩永军等五、附图1、地面瓦斯抽采泵站抽采管路示意图2、闸阀安装示意图。

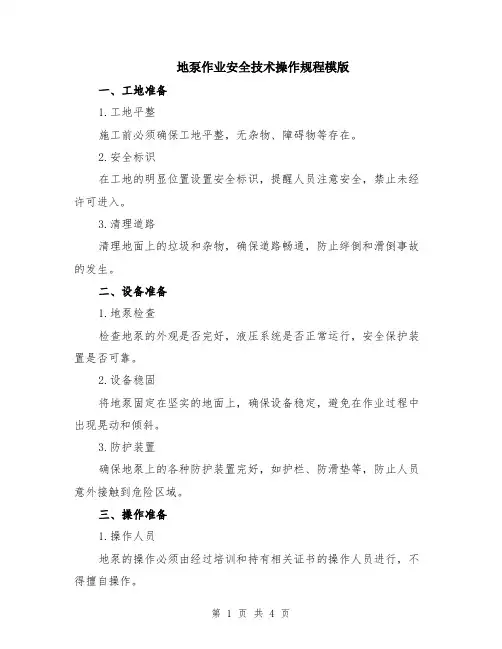

地泵作业安全技术操作规程模版

地泵作业安全技术操作规程模版一、工地准备1.工地平整施工前必须确保工地平整,无杂物、障碍物等存在。
2.安全标识在工地的明显位置设置安全标识,提醒人员注意安全,禁止未经许可进入。
3.清理道路清理地面上的垃圾和杂物,确保道路畅通,防止绊倒和滑倒事故的发生。
二、设备准备1.地泵检查检查地泵的外观是否完好,液压系统是否正常运行,安全保护装置是否可靠。
2.设备稳固将地泵固定在坚实的地面上,确保设备稳定,避免在作业过程中出现晃动和倾斜。
3.防护装置确保地泵上的各种防护装置完好,如护栏、防滑垫等,防止人员意外接触到危险区域。
三、操作准备1.操作人员地泵的操作必须由经过培训和持有相关证书的操作人员进行,不得擅自操作。
2.安全装备操作人员必须佩戴符合标准的个人防护装备,包括安全帽、防护鞋、手套等,确保人身安全。
3.沟通协调与其他施工人员进行沟通协调,确保作业过程中的交通安排和人员配合。
四、作业过程1.拓展作业区根据施工需要,在作业区域周围设置辅助区域或人员防护措施,确保作业区域的安全。
2.操作流程按照操作手册中的规定,依次开启地泵的各个部分,注意操作顺序和操作时的安全预防措施。
3.巡视检查定期巡视地泵的运行状态,特别注意液压系统和电气设备是否正常运行,及时发现并排除故障。
4.配合指挥根据指挥员的指示操作,确保泵送混凝土的顺利进行,并积极配合其他作业人员的工作。
五、应急措施1.紧急停机一旦发现设备异常情况或工地突发情况,立即停止地泵运行,确保人员和设备安全。
2.报警求助及时向工地负责人报告紧急情况,并向消防、医疗等相关部门求助,确保应急措施得到快速响应。
3.撤离安全按照紧急情况的指示,有序撤离作业现场,并在安全地点集结,等待进一步指示。
六、作业结束1.关停设备在作业结束后,及时关闭地泵的电源和液压系统,确保设备安全。
2.清理现场将施工现场的残料、垃圾和设备周围的杂物清理干净,恢复到原状。
3.工具保养对使用的工具进行清洁和维护,妥善保管,以备下次使用。
地面瓦斯抽放泵安全运行技术措施1

地面瓦斯抽放泵安全运行技术措施1精品管理制度、管理方案、合同、协议、一起学习进步地面瓦斯抽放泵安全运行技术措施为一、一般规定(1)三台抽采瓦斯泵及附属设备应采用互为备用的运行方式,一台泵运行,另外两台备用泵能随时启动。
(2)泵房及泵房周围20m范围内禁止有明火和易燃物品。
泵房内必须设置充足的干粉灭火器和砂箱等灭火器材。
(3)应保证通往泵房的道路畅通和水源的充足。
(4)泵站周围必须设置栅栏或围墙,禁止闲杂人员进入。
(5)泵房内电器设备、照明和其它电器、检测仪表均应采用矿用防爆型。
(6)泵房必须有直通矿调度室的电话。
(7)抽采泵房内环境瓦斯浓度不得超过0.5%,机体附近0.3m 瓦斯浓度不得超过1%,否则必须停泵,查明原因并处理。
(8)抽采瓦斯泵司机必须经过培训,取得安全技术工种操作资格证后,持证上岗。
(9)进入泵房人员,必须穿防止静电的服装,严禁穿化纤衣物,禁止携带烟火或其它易燃物品,禁止接打手机。
(10)运行前必须严格检查所有设备,不放过任何一个细节和瑕疵。
二、操作前的准备(1)检查泵站进出气阀门、循环阀门、放空阀门并保证其处于正常工作状态。
(2)检查抽采泵地脚螺栓,各部连接螺栓以及防护罩,要求不得松动。
(3)检查供气、供水、供油管路有无明显的漏水、漏气、漏油之处,各阀门是否灵活,发现问题及时处理。
(4)各部位温度计应全齐,温度计指示值符合规定要求。
(5)泵站的测压、测瓦斯浓度装置及电流、电压、功率表均应正常工作,无异常。
(6)检查泵站进、出气侧的安全装置,要求保证完好。
(7)用手转动泵轮1-2周,检查泵内有无障碍物。
(8)检查配电设备,保证完好。
(12)检查减速器及泵体油位位置。
(13)运转前各润滑部位加注足量合格润滑油。
三、操作程序1、启动:①启动冷却水循环系统。
②打开密封水闸门,将水注入瓦斯泵体内。
当水从放空阀流出时,方可启动瓦斯泵。
③检查瓦斯泵站放空管阀门和循环阀门为开启位置。
④合上瓦斯泵矿用隔爆型启动器开关。
地面瓦斯抽放管路改造施工安全技术措施

地面瓦斯抽放管路改造施工安全技术措施根据通防部下发的TFB-20181128工作联系单要求,针对地面瓦斯抽放泵站高负压管路在线计量装置经常出现故障和容易损坏的问题,经研究决定将计量装置传感器安装在阻火器进气侧,现需对地面高负压φ800mm抽放管路进行改造,安装在线计量装置。
为了保证该项施工安全顺利的进行,特编制本安全技术措施,并贯彻执行。
一、影响范围地面瓦斯抽放泵站、瓦斯发电站、井下所有高负压管路。
二、材料及工具准备工作1、提前将施工所用的材料及工具运到施工现场。
2、施工前,把工具准备到位(2台1T手拉葫芦、4把活口扳手、氯丁胶、螺丝、垫子等)。
三、施工组织1、施工负责人:陈奇东2、现场安全负责人:吴庆得3、施工人员:王世磊、成利伟、李泽勇、王光军等。
四、管路改造工程计划及工程量1、管路改造期间,我队将对井下抽采系统进行调整、将整个高负压系统串到低负压系统上进行抽采。
2、关闭回风斜井高负压主管路蝶阀,将回风斜井至地面泵站段φ800mm抽放管路内气体排空后同时关闭地面泵站口蝶阀,然后将阻火器左侧(进气侧)第2节φ800mm管路接头螺丝卸开,让管路内气体排空。
3、然后,用风动帮锚机在φ800mm高负压管路上施工2个φ75的孔,孔洞间距及要求,满足不小于孔洞有前7倍管路直径(进气)、后3倍的管路直径(出气)的距离,孔洞间距1-1.5m。
4、孔洞施工好后,用玻璃胶将凸台固定在φ800mm瓦斯抽放管路上,待玻璃胶凝固后,由通风队监控中心人员安装在线计量装置。
5、然后将φ800mm管路接头螺丝上紧上齐。
6、在线计量装置安装结束后,要进行气密性试验(开启一台高负压抽放泵进行试验),确保计量装置处不漏气。
7、最后,由我队在传感器地点管路段安设防雨棚。
五、施工流程1、施工时,通风队必须安排专职瓦斯检查员在现场专盯,施工过程中,随时检查施工地点的瓦斯情况。
2、提前汇报矿调度室、通防部,征得同意后,将井下高负压管路串到低负压管路上。
地面瓦斯抽放泵站试运行安全技术措施

地面瓦斯抽放泵站试运行安全技术措施措施编号:机电-20140422一、概况根据上级领导安排,提升天禹煤业瓦斯抽采系统,需在地面安装瓦斯抽放泵站安装2台抽放泵,其中2台型号为XXXX,抽放流量为XXXX,计划为21061下顺槽掘进工作面瓦斯抽放服务。
目前瓦斯抽放泵已安装完成,需进行试运行。
为确保施工安全,特制定地面瓦斯抽放泵站试运行安全技术措施。
该项措施的关键技术是试运行前各项设施的检查工作,关键环节是各组成部分的调试。
二、试运行时间试运行时间:2014年 4月 24 日至2014年 4 月30 日三、施工组织施工单位:操作人员:施工负责人:技术负责人:安全负责人:四、瓦斯抽放泵试运行前准备1、对高压防爆开关采用2500V兆欧表,低压开关采用1000V兆欧表,测得绝缘电阻值应满足规范要求。
2、按要求对综合保护装置进行电流、电压、时间零序保护及控制进行校验和整定,整定值应准确可靠。
3、检查确认电缆芯线不变色、不进水,外皮无碾压、破损、老化痕迹。
4、试运行前必须对瓦斯抽放泵,地面瓦斯抽放泵供水、排水系统,抽放泵站防火系统进行全面排查。
5、瓦斯抽放泵站方圆20m范围内,不得有明火,不得有易燃、易爆物品,并安装2只干粉灭火器和不少于0.5m3的黄沙。
6、检查地面部分各紧固部位是否紧固,各连接部位及防护部位是否有松动、部件是否齐全。
7、检查各阀门是否齐全完好,灵活可靠。
8、检查各仪表指示、各温度指示是否正常。
9、检查并保持油路、水路处于良好工作状态。
10、检查各安全装置是否齐全完好,水位是否到规定要求。
11、井下管路的对接,正负压侧管路的密闭是否完好,管路内的锈垢是否清理。
12、在操作前由通风队将井下21061下顺槽的回风流、掘进工作面、上隅角瓦斯浓度进行测量,若瓦斯浓度超1%,将采取相应措施处理。
13、启动前,通风队要对室内瓦斯浓度进行检查,若瓦斯超1%,严禁启动瓦斯泵。
14、开始运行瓦斯抽放泵之前,不得将井下总进气阀打开,防止瓦斯出现倒流,采面应断电撤人,并把在回风流的所有非本质安全型的设备电源全部断开。
地面瓦斯抽采泵站倒泵、检修通用安全技术措施上传

4 、控制煤仓内瓦斯积聚,安装通风设施,防止瓦斯积聚。 5 、地面煤仓及筛选系统也要实施严格的瓦斯检查和监测监控,瓦斯异常增高时,要对瓦 斯预警及监控曲线进行分析,采取相应措施,按变化环节进行上报。
12 、加强对单项工程尤其是特殊地点进行焊接与热切割作业的现场安全管理,制定有针对 性的安全技术措施,按程序审批,并指定专人在现场监督。
10 、加强对封闭煤仓的通风管理工作及对煤仓内、外的瓦斯检查,预防瓦斯积聚。严格安 全隐患排查,超前防范,把事故隐患消除在萌芽状态。
11 、加强职工的安全教育和培训工作,尤其要加强对地面特种作业人员的安全培训工作, 提高作业人员的安全意识、安全知识和安全技能,未经培训考核合格的人员严禁上岗作业,
杜绝“三违”现象发生。
6 、在煤仓附近作业前,可手续。
7 、在煤仓附近进行电焊作业必须严格行使审批程序。 8 、在煤仓附近作业时,加强现场瓦斯检查,发现瓦斯超限立即停止作业。 9 、加强对特殊地点进行焊接与热切割作业的现场安全管理工作,制定有针对性的安全技 术措施,按程序审批,并指定专人在现场监督。
抽放泵站2号泵泵体更换安装安全技术措施

抽放泵站2#泵泵体更换及安装安全技术措施编制:抽放队:通风科:机电科:安检科:通风副总:总工:编制单位:编制日期:抽放泵站2#泵泵体更换及安装安全技术措施抽放泵站有2台瓦斯抽放泵,负责工作面上隅角瓦斯抽放,一台运转,一台备用。
现2#泵泵体外壳漏水严重,需拆卸及安装新泵体。
拆卸安装2#泵时,1#泵正常运转。
为加强换泵期间工作面通风瓦斯管理,确保安全,特拟定本措施,予以执行。
一、换泵时间:二、施工单位:抽放队三、换泵期间准备工作:抽放队安排人员从地面将所需的工具、材料等运到抽放泵站四、安全技术措施:1、换泵期间,调度室安排人员通知工作面的瓦检员加强上隅角及回风巷的瓦斯检查;2、换泵期间,抽放队需安排人员到工作面上隅角将抽放支管掐断,将瓦斯抽放管道内的瓦斯排空,经检查瓦斯管道内瓦斯浓度降至0.8%以下时,方可关闭2#泵闸阀,开启1#泵运转;汇报调度室,然后对瓦斯抽放管道进行拆卸工作;3、拆卸瓦斯抽放管道螺丝前必须用水将与瓦斯排出管接头处浇湿,拆卸期间严禁重敲猛砸,防止产生火花;4、拆卸、安装泵体期间,人员必须密切联系、相互配合、稳拿轻放,严防工作失误,配合不当,发生意外事故;5、工作面需配备2名瓦检员,1名瓦检员负责14171工作面进、回风巷瓦斯检查,1名瓦检员专职负责检查工作面及上隅角瓦斯;6、单泵运转时,泵房司机立即汇报调度室及通风队值班室,通风队值班人员接到通知后立即通知工作面的瓦检员加强对14171采面上隅角及回风巷的瓦斯检查;7、换泵期间,责任单位做好煤壁注水、向采空区洒水等工作,责任单位另派一名队员负责管理好入仓溜子巷的两道风门,严禁两道风门同时开启,抽放队做好深孔注水工作;8、若采面或回风巷瓦斯浓度达到0.8%时,瓦检员及时通知采面各区队电工停掉回风巷及采面的所有动力电源,并撤出所有人员,设立警戒;9、人员撤出完毕后,向调度室汇报。
只有当瓦检员检查采面及回风巷风流中瓦斯浓度降到0.8%以下后,方可拆除警戒恢复供电等正常工作。
南山风井地面瓦斯抽放泵站投运安全技术措施

定期对应急设施进行检查和维护,确保其完好有效,满足紧急情况下的使用 需求。
应急处理的组织与实施
组织机构
建立应急处理组织机构,明确各岗位人员的职责和任务,确保在紧急情况下能够 迅速响应。
实施程序
制定应急处理的实施程序,包括报警、启动预案、组织处理等方面的程序,确保 在紧急情况下能够有序地进行处理。
自动化监控
利用传感器和仪表对泵站系统进行实时监控,及 时发现异常情况并采取相应措施。
远程监控
通过远程监控系统对泵站进行实时监控,以便及 时发现异常情况并指导现场操作。
调节与控制
根据实际需要,对泵站系统进行调节和控制,如 调节泵的转速、流量等,以确保系统正常运行。
泵站设备的维护与保养
定期维护
根据设备维护手册,定期对泵站设备进行检查、润滑、清洁等维 护工作,确保设备正常运行。
预防性维修
根据设备运行状况,提前进行预防性维修,避免设备在运行过程 中出现故障。
应急维修
在设备出现故障时,应立即采取应急维修措施,确保泵站尽快恢 复正常运行。
03
泵站投运后的安全管理
安全制度的制定与执行
制定安全制度
制定泵站投运后的安全管理制度,明确各项安全管理要求和操作规程。
严格执行安全制度
要求泵站员工严格遵守安全制度,按照操作规程进行作业,确保泵站安全运行。
05
安全技术措施的改进与建议
技术创新的推广与应用
自动化设备
采用先进的自动化设备,减少人工操作,降低操 作失误和人力成本。
节能技术
应用节能技术,如高效泵、能量回收等,提高能 源利用效率,降低能耗。
新材料与工艺
采用高强度、耐磨、耐腐蚀的新材料,优化工艺 流程,提高设备可靠性和寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
YF-ED-J7411
可按资料类型定义编号
地面抽放泵改造工程施工安全技术措施实用版
In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.
(示范文稿)
二零XX年XX月XX日
地面抽放泵改造工程施工安全技
术措施实用版
提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
随着我公司生产的日益发展,我公司的抽
放系统已不能满足安全生产的要求,需进行抽
放系统的改造,为保证工程顺利安全进行,特
制的以下安全措施:
施工时间:20xx年5月5日-20xx年7月
30日
施工地点:黄丹沟地面抽放泵站
施工单位:宏厦一建建安五部
施工负责人:刘晋阳
单位负责人:程景奎
安全措施:
1、施工前必须由总工程师或通风副总工程师召开施工专题会,负责组织协调各部门的相关工作。
2、施工单位每班施工前必须联系通风、机电工区调度,经通风、机电工区同意后方可施工。
3、泵站内施工期间,必须有通风、机电工区专项负责人现场把关。
4、施工前,施工单位负责人必须与通风、机电工区调度取得联系。
泵站内施工期间,需设专职瓦检工,专职瓦检工必须每隔5分钟检查一次施工地点20m范围内及瓦斯管内的瓦斯浓度,在瓦斯不超限的情况下方可施工。
5、施工时,施工地点20m范围内瓦斯管必
须安装接地极,接地线连接处必须接牢、压紧。
施工前必须采取放电措施。
6、严禁泵站周围20m范围内使用明火,任何人员不得在此区域内携带烟火物品。
7、施工中不准电氧焊,电氧焊时必须在泵站外20米以外进行,然后人工将制造好后的物件抬到安装地点,在泵站施工时必须注意不能将物件撞到抽放管上。
若必须在泵站进行电氧焊时:
(1)施工前,施工负责人必须与现场通风、机电工区负责人联系,由通风工区负责人现场指挥,施工地点必须备有0.3m3的灭火沙箱和2个灭火器,且要认真清理施工现场20m 范围内的可燃物,并洒水,氧气、乙炔瓶的间距大于5m,两瓶距焊点不得小于10m,放置稳
固,由现场施工负责人和通风、机电负责人确认后方可施工。
(2)施工期间,由施工负责人负责用洒水管熄灭火星,设专人看管30分钟,确认没有隐患后方可离开。
在整个施工过程中,现场施工负责人和通风、机电负责人要认真检查每个操作环节,发现违章,坚决制止,确保施工安全。
(3)完工后,由施工负责人用洒水管把所有切割件洒水冷却,对前后20m范围内进行反复洒水并详细清理现场,不得留下火种隐患,反复检查1小时后,经通风、机电工区负责人确认无任何问题后,方可继续施工。
8、地面泵站网管改造
(1)新改造管网与现主管路对接,需停现
正运行的泵时,施工单位必须提前与通风部联系,必须在通风部领导同意后,经现场通风、机电工区负责人确认无误后,指挥泵站岗位工通知通风调度,说明已做好停抽放泵的准备工作和倒备用泵的准备工作,通风调度站接到通知后,请示当日值班长,确认可以正常倒泵后,通知泵站岗位工开始停泵并及时倒备用泵。
待备用泵正常运行后,由通风当日值班长确认井下抽放工作面未受影响后,方可施工。
(2)新改造管网与现主管路对接时,由通风工区负责人对需将要对接的瓦斯管内瓦斯进行排放,具体先打开1#机的放空门,然后打开1#机配气门,关闭1#机来气门。
接着把正压侧1#、2#机和3#、4#机的隔绝门打开,并把4#机利用门、放空门依次打开,最后将1#机的放空
门关闭。
使新鲜风流从1#机配风门吸入,流经整个正压侧管路,从4#机的放空管排出,泵站岗位工及现场负责人要认真检查各阀门的启闭情况。
待瓦斯机和正压侧端的管网瓦斯全部排放完,使管内瓦斯降至0.5%以下时,现场通风、机电负责人确认无问题后,方可允许单位施工。
施工时,1#机处于开启状态。
9、新改造管网施工期间,所对接网管的网管负担泵处于单机运行状态,单机运行期间要求泵站岗位工守岗尽职,加强观测次数,分管部门必须派专人负责。
同时井下瓦检员对单机运行泵所负担的抽放工作面要加强检查次数,观测瓦斯变化情况,如发现瓦斯有增大现象立即汇报通风调度,采取相应措施。
10、施工时由机电工区负责连接施工所需
电源。
11、施工单位要严格执行国辰公司下发的《开元公司瓦斯抽放泵站管路系统改造设计》的要求施工。
12、其它措施未提及之处严格按照《煤矿安全规程》、《通风实施细则》有关规定执行。
