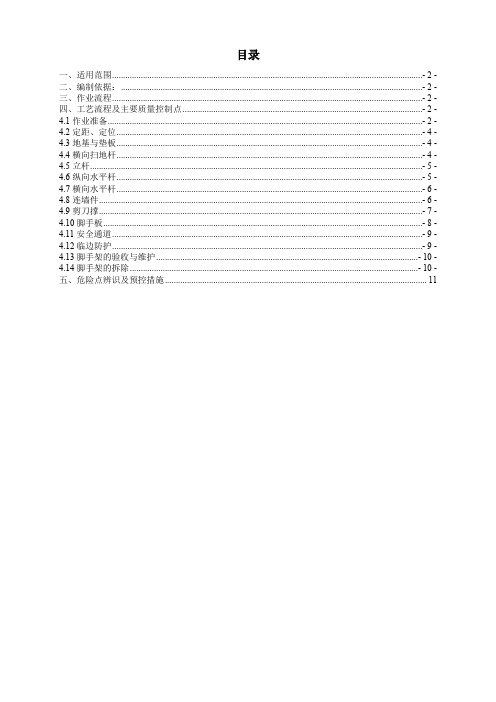

目录一、适用范围.............................................................................................................................................- 2 -二、编制依据:.........................................................................................................................................- 2 -三、作业流程.............................................................................................................................................- 2 -四、工艺流程及主要质量控制点.............................................................................................................- 2 -4.1作业准备...............................................................................................................................................- 2 -4.2定距、定位...........................................................................................................................................- 4 -4.3地基与垫板...........................................................................................................................................- 4 -4.4横向扫地杆...........................................................................................................................................- 4 -4.5立杆.......................................................................................................................................................- 5 -4.6纵向水平杆...........................................................................................................................................- 5 -4.7横向水平杆...........................................................................................................................................- 6 -4.8连墙件...................................................................................................................................................- 6 -4.9剪刀撑...................................................................................................................................................- 7 -4.10脚手板.................................................................................................................................................- 8 -4.11安全通道.............................................................................................................................................- 9 -4.12临边防护.............................................................................................................................................- 9 -4.13脚手架的验收与维护.......................................................................................................................- 10 -4.14脚手架的拆除...................................................................................................................................- 10 -五、危险点辨识及预控措施 (11)钢管脚手架搭设与拆除施工方案一、适用范围本施工方案适用于扎鲁特旗东湖(西湖、南湖)各20MW屋顶分布式与现代农牧业相融合光伏发电项目工程构(建)筑物脚手架搭设与拆除工程。

钢管扣件式外脚手架搭设及拆除方案

钢管扣件式外脚手架搭设及拆除方案

落地脚手架搭设及拆除方案一、工程概况:本工程为******项目,建筑用地面积17067.85平方米,项目总建筑面积41546.41平方,其中地下4552.51平方,地上36993.90平方,由高层17+1、17+1、14+1层及公建项目组成。

建筑结构型式为现浇钢筋混凝土剪力墙结构,剪力墙结构抗震等级均为三级,结构安全等级为二级。

二、本方案依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001及JGJ59-2011《建筑施工安全检查标准》。

三、施工方法及步骤(一)、钢管、扣件与脚手板1、钢管钢管采用外径为φ48mm,壁厚为3.5mm的电焊钢管。

2、扣件连接扣件有直角、旋转、对接扣件、扣件应符合《可锻铸铁分类及技术条件》(GB/T 9440-2010)的规定。

3、脚手板脚手板采用木脚手板。

(二)、构造与搭设要求根据建筑物高度及规范的要求,一至六层搭设外脚手架,外架搭设为19.9m。

1、基本要求采用扣件式钢管脚手架,是施工时的临时结构。

它承受施工过程中的各种垂直和水平荷载。

因此,脚手架必须有足够的承载力,刚度和稳定性。

在施工过程中,确保在各种荷载作用下不发生失稳倒塌以及超过容许要求的变形、倾斜,摇晃或扭曲现象,保证施工安全。

(1)、在大横杆与立杆的交点处必须牢固,立杆下应有底座和垫板,整个架子应放置必要的支撑与结构连结,以保证脚手架成为一个稳固的结构。

(2)、外脚手架的搭设应沿建筑物周围连续封闭,如果因条件限制不能封闭时,应设置必要的横向支撑,端部加强设置连墙点。

(3)、脚手架搭设应满足工人操作,材料堆放及运输等使用要求,并要保证搭升高,周转脚手架和操作安全方便。

2、对地基的要求搭设脚架的地基必须用混凝土硬化,并设置排水沟,每根立杆端部应装钢底座。

并垫上厚度大于5cm的木板,木板面积大于0.15㎡,也可垫通长脚手板,为避免或减少架子不均匀沉降在立杆底部加扫地杆。

3、立杆的纵向间距为1.05m,横向杆间距为1.5m,其里排立杆,立杆离墙0.4-0.5m。

施工方案-外墙扣件式钢管脚手架拆除施工方案

施工方案-外墙扣件式钢管脚手架拆除施工方案

目录一、工程概况............................................................... 错误!未指定书签。

二、施工准备............................................................... 错误!未指定书签。

1、组织机构: ....................................................... 错误!未指定书签。

2、施工作业人员的准备:................................... 错误!未指定书签。

3、施工作业现场施工准备:............................... 错误!未指定书签。

三、拆除顺序、措施................................................... 错误!未指定书签。

四、安全防护措施....................................................... 错误!未指定书签。

五、文明施工............................................................... 错误!未指定书签。

che 一、工程概况该工程由,地下由两层地下室组成。

规划建筑总面积为24057.51平方米,其中地上住宅面积约为19228.15平方米,地下建筑面积约为4829.36平方米,为剪力墙结构形成。

由于本工程为高层建筑,结构层最大高度为90.45m。

根据本工程的特点1~12层采用落地式脚手架,13~18层、19~24、25~30层采用悬挑式双排钢管脚手架,分四次悬挑。

二、施工准备1、组织机构:根据该工程的特点和我公司的实际情况,为确保安全、高效地完成施工项目,成立了外架拆除以项目经理张顺利为组长的安全领导小组,以安全工程师唐旭玲为副组长,负责外架拆除的安全管理、现场指挥、人员协调及应急处理等工作(详外架拆除组织机构图)。

脚手架拆除施工方案

脚手架拆除施工方案
(2)编制拆除作业指导书,明确拆除顺序、方法及要求;
(3)对拆除工具、设备进行检查,确保性能良好。
2.现场准备
(1)清理脚手架上杂物,确保拆除过程中无障碍物;
(2)设置安全警示标志,提醒周围人员注意安全;
(3)现场配备足够的消防器材,以防火灾。
五、拆除施工流程
1.拆除顺序
遵循“先上后下、先外后内”的原则,从顶层开始,逐层向下拆除。
(1)拆除作业现场应设置安全警示标志,提醒周围人员注意安全;
(2)拆除作业现场应定期清理,确保环境卫生;
(3)现场配备消防器材,以防火灾。
七、质量保证措施
1.严格按照拆除施工流程进行作业,确保拆除质量;
2.拆除过程中,发现不合格的构配件,应及时更换,确保脚手架安全;
3.拆除作业完成后,对脚手架进行验收,确保符合规范要求。
(2)编制拆除作业指导书,明确拆除工艺、顺序及要求;
(3)对拆除工具、设备进行检查,确保性能良好。
2.现场准备
(1)清理脚手架上杂物,确保拆除过程中无障碍物;
(2)设置安全警示标志,提醒周围人员注意安全;
(3)配备足够的消防器材,以防火灾。
五、拆除施工流程
1.拆除顺序
遵循“先上后下、先外后内”的原则,从顶层开始,逐层向下拆除。
2.拆除工艺
(1)拆除扣件:使用扳手将扣件螺栓松开,拆除扣件;
(2)拆除立杆:从上往下逐根拆除立杆,严禁上下同时作业;
(3)拆除横杆:逐层拆除横杆,注意防止脚手架倾斜;
(4)拆除剪刀撑:拆除剪刀撑,防止脚手架整体失稳;
(5)拆除连接件:拆除脚手架与建筑物之间的连接件;
(6)拆除防护设施:拆除安全网、防护栏杆等防护设施。
4.《建筑工程施工质量验收统一标准》;

扣件式悬挑钢管(外)脚手架拆除方案

扣件式悬挑钢管(外)脚手架拆除方案

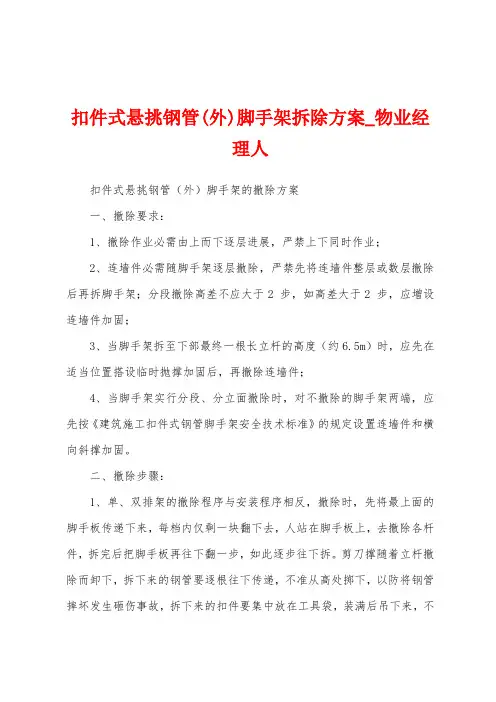

扣件式悬挑钢管(外)脚手架拆除方案_物业经理人扣件式悬挑钢管(外)脚手架的撤除方案一、撤除要求:1、撤除作业必需由上而下逐层进展,严禁上下同时作业;2、连墙件必需随脚手架逐层撤除,严禁先将连墙件整层或数层撤除后再拆脚手架;分段撤除高差不应大于2 步,如高差大于2 步,应增设连墙件加固;3、当脚手架拆至下部最终一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再撤除连墙件;4、当脚手架实行分段、分立面撤除时,对不撤除的脚手架两端,应先按《建筑施工扣件式钢管脚手架安全技术标准》的规定设置连墙件和横向斜撑加固。

二、撤除步骤:1、单、双排架的撤除程序与安装程序相反,撤除时,先将最上面的脚手板传递下来,每档内仅剩一块翻下去,人站在脚手板上,去撤除各杆件,拆完后把脚手板再往下翻一步,如此逐步往下拆。

剪刀撑随着立杆撤除而卸下,拆下来的钢管要逐根往下传递,不准从高处掷下,以防将钢管摔坏发生砸伤事故,拆下来的扣件要集中放在工具袋,装满后吊下来,不准从上面丢下来。

撤除工作不应少于3 人,上面至少2 人,下面1 人负责指挥、清理材料,脚手架撤除时,在建筑物四周应设戒备区,并且指派专人负责戒备。

2、撤除挨次:应按从上到下,先外后内,后安装先撤除的原则:安全网→脚手板→防护拦杆→一拉一顶→剪刀撑→小横杆→大横杆→立杆→斜撑→拉索。

3、脚手架的撤除材料,准时清理,准时堆放,按扣件、小横杆、大横杆和立杆分堆堆好。

三、安全措施:1、撤除前对全体撤除人员进展安全技术交底,讲解撤除方法。

严格按高处作业规定执行和遵守安全纪律、撤除工艺要求。

2、施工人员必需戴好安全帽,系好安全带。

3、撤除现场必需设戒备区域,张挂醒目的戒备标志,戒备区域内严禁操作人员通行或在脚手架下方连续组织施工,地面指派专职监护人员。

4、撤除人员进入岗位以后,先进展检查,加固松动部位,去除步层内留的材料、物件、垃圾块,全部清理物应安全输送至地面,严禁高处抛掷。

扣件式钢管脚手架拆除工程安全生产技术措施

扣件式钢管脚手架拆除工程安全生产技术措施

扣件式钢管脚手架拆除工程安全生产技术措施1.拆除现场必须设警戒区域,张挂醒目的警戒标志。

警戒区域内严禁非操作人员通行或在脚手架下方继续施工。

地面监护人必须履行职责。

高层建筑脚手架拆除,应当配备良好的通讯装置。

2. 仔细检查吊运机械包括索具是否安全可靠。

吊运机械不准搭设在脚手架上,应另立设置。

3. 如遇强风、雨、雪等特殊气候,停止进行脚手架的拆除。

夜间一般应当立即停止拆除作业,除特殊情况并经领导审批同意后,方可进行拆除。

拆除中应具备良好的照明设备,配备监护人员。

4.所有高处作业人员,应当严格按照高处作业规定执行和遵守安全纪律,拆除工艺及方案要求。

5. 建筑内所有窗户必须关闭锁好,不允许向外开启或向外伸挑物件。

6. 拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。

所有清理物应安全输送至地面,严禁高处抛掷。

7. 按搭设的反程序进行拆除,即密目安全网→踢脚板→防护栏杆→搁棚→斜拉杆→连墙杆→大横杆→小横杆→立杆。

8. 不允许分立面拆除或上、下二步同时拆除(踏步式)。

认真做到一步一清,一杆一清。

9. 所有连墙杆、斜拉杆、隔离措施、登高措施必须随脚手架步层拆除同步进行下降。

不准先行拆除。

10. 所有杆件与扣件,在拆除时应分离,不允许杆件附着扣件输送地面,或两杆同时拆下输送地面。

11. 所有垫铺笆拆除,应自外向里竖立、搬运,防止自里向外翻起后笆面垃圾物件直接从高处坠落伤人。

12. 脚手架内必须要使用电焊气割工艺时,应当严格按照国家特殊工种的要求和消防规定执行。

增派专职专岗人员,配备料斗(桶),防止火星和切割物溅落。

严禁无证动用焊割工具。

13. 当日完工后,应仔细检查岗位周围的情况,如果发现留有隐患的部位,应当及时进行修复或继续完成至一个程序、一个部位的结束,方可撤离岗位。

14. 输送至地面的所有杆件、扣件等物件,应按类堆放整理。

扣件式钢管脚手架拆除工程安全生产技术措施

扣件式钢管脚手架拆除工程安全生产技术措施背景介绍扣件式钢管脚手架是目前广泛应用于各种建筑脚手架的一种常用架子。

其安装方便、稳定可靠,广泛用于各类建筑工程,在工程建设中起到了重要的支撑作用。

然而,一旦建筑工程竣工或者脚手架需要被拆除,就需要严格遵守安全生产技术措施,确保拆除过程中工人的人身及财产安全。

制定安全生产技术措施的目的扣件式钢管脚手架的拆除过程不可避免的会有较高的安全风险,如拆除时工人高空坠落、脚手架材料损耗等问题。

只有经过合理的安全生产技术措施制定,才能确保在拆除过程中保障工人的安全及降低损失。

拆除前的准备在开始拆除扣件式钢管脚手架之前,需要做好一下准备工作:1.评估施工区域的安全风险等级,并按照安全等级制定相应的安全作业措施。

2.为拆除工人配备相应的安全防护用品,如安全带、头盔、手套等。

3.做好施工区域的通风、照明等设施。

拆除过程中的注意事项在拆除扣件式钢管脚手架的过程中,需要注意以下事项:1.工人需要熟悉脚手架的结构和扣件的松动方式,确保在拆除过程中不会损坏脚手架结构及松动扣件。

2.拆除时应逐级拆除,先将上层平台脱离,再进行下一层的拆除,以此类推。

严禁一次性拆除整个脚手架。

3.拆除时需整理好各类材料,确保拆下的扣件、管道等材料能够安全地存放在地面。

4.工人不得站在脚手架外围进行拆除,防止因松动扣件导致脚手架整体失稳而造成高空坠落。

拆除后的处理完成扣件式钢管脚手架拆除工作后,需要做好以下处理:1.拆除现场应保持整洁,所有的脚手架材料应按规定分类翻存,材料的清点和保管应具备合法手续和资质。

2.拆除后的脚手架材料应进行检查、维修、清洁等,确保其能够安全地再次使用或者进行恰当的回收处理。

3.按照环保相关法律法规,进行脚手架材料的处理和回收,确保对环境的影响最小化。

总结扣件式钢管脚手架的拆除工作是一项高危工作,需要经过严格的安全生产技术措施的制定和落实,保障工人的人身安全和财产安全,降低施工过程中的安全风险和经济损失。

杭州拆迁安置房项目扣件式钢管脚手架(落地、型钢悬挑)工程专项施工方案

杭州市三里亭R21—29地块拆迁安置房工程扣件式钢管脚手架(落地、型钢悬挑)工程专项施工方案编制:审核:审批:浙江海天建设集团有限公司三里亭项目部二○○九年九月目录一、工程概况--------------------------------------------二、本方案编制说明及依据--------------------------------三、施工部署--------------------------------------------四、脚手架的构造要求及技术措施--------------------------五、脚手架的搭设及拆除施工工艺--------------------------六、质量检查与控制------------------------------------七、安全施工技术措施---------------------------------八、防雷措施--------------------------------------九、文明施工要求创标化工地措施------------------------十、落地式扣件钢管脚手架计算书--------------------------十一、悬挑式扣件钢管脚手架计算书一、工程概况工程名称:杭州三里亭单元R21—29地块拆迁安置用房工程;工程编号:HKS08—89B;工程地点:杭州市江干区机场路三里亭小区内(北临董家桥路,西靠董家苑小区,东为拟建小学,南为天成嘉园和军事用地)建设单位:杭州市城建开发集团有限公司;设计单位:杭州市建筑设计研究院有限公司;勘察单位:杭州市勘测设计研究院;监理单位:浙江省省直建设工程监理有限公司施工单位:浙江海天建设集团有限公司;项目概况:本工程共有单体11幢,2#、6#、8#、10#、11#为带底层商业服务网点高层住宅,1#、5#、7#、9#为高层住宅,3#、4#为多层住宅,居住总户数:1173户。

外脚手架拆除工程施工方案

一、工程概况本工程为某建筑物的外脚手架拆除工程,位于XX市XX区XX街道XX号。

建筑高度为XX米,外脚手架采用扣件式钢管脚手架,总拆除面积约为XX平方米。

拆除工程预计工期为XX天。

二、施工准备1. 技术准备(1)组织施工人员进行安全技术交底,明确拆除过程中的安全注意事项。

(2)对施工人员进行专业技能培训,确保施工人员具备拆除脚手架的技能。

(3)查阅相关资料,了解脚手架的构造、材质及拆除方法。

2. 材料准备(1)准备足够的拆除工具,如撬棍、锤子、剪刀、钢丝钳等。

(2)准备必要的防护用品,如安全帽、手套、防护眼镜、安全带等。

(3)准备废弃脚手架的运输工具,如平板车、吊车等。

3. 施工设备准备(1)检查施工电梯、卷扬机、升降机等设备的运行状态,确保设备安全可靠。

(2)对施工设备进行维护保养,确保设备正常工作。

三、施工步骤1. 施工准备(1)清理现场,确保施工区域安全无障碍。

(2)设置警示标志,提醒过往行人注意安全。

(3)组织施工人员进行安全教育,提高安全意识。

2. 拆除作业(1)拆除脚手架上的临时设施,如防护栏杆、踢脚板等。

(2)从顶部开始拆除脚手架,先拆除扣件,再拆除钢管。

(3)将拆除的脚手架材料逐层向下传递,直至地面。

(4)对拆除的脚手架材料进行分类堆放,便于回收利用。

3. 施工收尾(1)清理施工现场,确保无残留物。

(2)检查拆除后的建筑主体结构,确保安全。

(3)整理施工资料,办理验收手续。

四、安全措施1. 人员安全(1)施工人员必须佩戴安全帽、手套、防护眼镜等防护用品。

(2)高空作业人员必须系好安全带,并佩戴安全绳。

(3)施工人员不得酒后作业,确保施工安全。

2. 物料安全(1)拆除过程中,确保脚手架材料稳固,防止坠落。

(2)传递材料时,使用专用工具,确保材料平稳传递。

(3)对废弃脚手架材料进行分类堆放,防止材料散落。

3. 设备安全(1)检查施工电梯、卷扬机、升降机等设备的运行状态,确保设备安全可靠。

扣件式钢管脚手架拆除安全技术措施

扣件式钢管脚手架拆除安全技术措施随着建筑工程的不断发展,脚手架的使用越来越普遍。

尤其是扣件式钢管脚手架,它具有结构合理、稳定性好、安全可靠等优点,在建筑工程中得到了广泛的使用。

但是,在脚手架拆除过程中,由于操作不当、安全意识淡薄或者设备老化等原因,容易造成安全事故的发生。

因此,在进行扣件式钢管脚手架拆除前,必须要采取一系列的安全技术措施,保证脚手架拆除工作的安全进行。

首先,拆除前必须做好安全检查工作。

检查脚手架的支撑结构、固定情况、脚手板、梯子、安全带等设备的使用状况和是否损坏,如果发现问题,必须及时解决。

其次,在拆除前必须要做好“护栏、踏板、脚手架梯子侧面安全网”的设置。

工人必须戴好安全帽,穿着防滑鞋,并通过扣件式钢管脚手架的各部件进行固定,保证脚手架的稳固性和安全性。

第三,工人必须了解扣件式钢管脚手架的结构和拆卸原理,按照规定的程序进行拆卸。

在拆卸前,必须先将安全网、防护栏杆等设备拆除,然后按照部位、系统、层次依次进行拆卸。

第四,在拆卸过程中,要按规定的方法和顺序进行,不得随意拆动或抛掷脚手架部件。

拆下来的脚手架部件必须要及时予以统计,分类,打包,并及时清理,以防止产生积压堆放。

第五,拆除过程中,要遵守劳动保护法,加强安全意识,做好保护和预防措施。

如穿戴好防护手套、鞋套、面罩等,尽量减少拆卸过程中产生的尘、烟、噪音等危害因素,确保工人的身体健康。

第六,拆卸后,要对扣件式钢管脚手架进行清点、检测,确认无遗漏后,再进行加工、保管和运输等处理。

综上所述,扣件式钢管脚手架的拆卸工作必须完全保证安全,必须严格按照规范操作,采取多种安全防护措施,确保工人人身安全和设备财产安全。

只有这样,才能更好地保障人民群众的生命财产安全,维护社会的和谐稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

A.0.4苏B.1.4镇湖街道三期动迁房安置小区(锦湖花园三期)项目监理一标段工程监理实施细则(扣件式钢管脚手架搭设、拆除工程)内容提要:工程及脚手架搭设、拆除概况脚手架搭设、拆除重点、难点监理工作依据监理组织机构监理工作流程监理工作的目标及要点监理工作的方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省住房与城乡建设厅监制扣件式钢管脚手架搭设、拆除工程监理实施细则1 工程概况1.1工程概况:1.1.1工程名称:镇湖街道三期动迁房安置小区(锦湖花园三期)项目一标段工程1.1.2工程地点:高新区镇湖纵一路东,岸村河道绿化地南侧1.1.3工程规模:建筑面积100453.68平方米1.1.4 工程总投资额:28500万元人民币1.1.5 建设工程工期:637天1.1.6 工程质量要求:确保2栋优质结构1.1.7结构类型:框架-剪力墙结构1.1.8项目规模及项目组成1.21.2.1拟搭设、拆除的脚手架型式:□单排钢管脚手架□开口型■双排钢管脚手架□封圈型□满堂脚手架□敞开式□满堂支撑架□遮挡式■悬挑式脚手架□封闭式□独立式脚手架(支撑架)□底部双管立杆□整体提升脚手架(可单独编制细则)1.2.2拟搭设、拆除的脚手架用途:■结构施工□围护架■装饰施工□模板施工1.2.3拟搭设、拆除脚手架分布区域:沿建筑物四周布设;1.2.4脚手架承受荷载简述:1.2.4.1 作用于悬挑式钢管脚手架上的荷载,可分为永久荷载和可变荷载。

1.2.4.2 悬挑式钢管脚手架的永久荷载应根据实际悬挑承力架和钢管脚手架进行计算,并应包括下列内容:1)悬挑承力架和吊拉构件的自重;2)上部钢管脚手架架体的自重,根据相应规范及本规范计算;3)附着在脚手架上的标语、广告设施等的自重。

1.2.4.3 悬挑式钢管脚手架的可变荷载计算应包括下列内容:1)作业层上的操作人员、器具及材料等施工荷载;2)风荷载;3)其他荷载。

1.2.5拟搭设、拆除的脚手架构造要求:拟搭设、拆除的脚手架构造要求一览表表1.1杆纵距、横距,连墙件纵距、横距,门洞构造、剪刀撑、横向斜撑构造等。

1.3 脚手架地基与基础构造:1.3.1、待结构基础完成后,进行回填土作业,回填土要分层夯实,达到坚实平整,上铺100mm厚道渣,4㎝细石混凝土浇筑,向排水沟处做2%坡度,以利基底排水。

1.3.2、双立杆下沿外脚手方向铺设垫木,垫木采用2米长、宽0.2米、厚0.06米的木板,垂直于墙面放置,增强架体的整体稳定性,以减小不均匀沉降。

在脚手架外侧挖一条浅的排水沟,用来雨水排除,保证基底不积水。

2 扣件式钢管脚手架搭设、拆除工程的特点、难点。

2.1 扣件式钢管脚手架搭设、拆除的特点、难点:沿建筑物四周设置其稳定性会随搭设高度的增加不安全的因素随之增大,根据其特点监理人员应加强现场巡视、检查、督促施工企业安全管理人员做好安全交底工作和事中巡查工作,确保施工安全。

2.2 脚手架搭设、拆除施工安全生产管理监理工作的重点:○1审批脚手架搭设方案,验收脚手架钢管、扣件、安全网质量,监督施工单位对架子工班组进行安全技术交底,审查架子工操作证件,地基承载力满足要求,有排水设施。

○2检查架子工是否配戴安全帽、安全带、防滑鞋。

搭设位置是否设置醒目警示标志。

连墙件是否按方案设置,剪刀撑是否按方案设置,支模架是否与脚手架相连,检查搭设高度是否符合方案要求,脚手架上堆载是否符合规范要求,符合要求后组织验收,拆除位置是否设置醒目警示标志及专职人员看护。

○3悬挑式脚手架搭设前审查施工方案、设计计算书,悬挑卡环、工字钢规格型号是否符合方案要求,安装是否与设计一致,交底预验收记录是否完整,整体防护是否符合规范要求,操作层是否满铺架板。

3 监理依据3.1 本工程施工合同、协议等资料。

3.2 本工程《监理规划》。

3.3 经审批通过的施工组织设计、脚手架搭设、拆除专项施工方案。

3.4本项目适用的扣件式脚手架搭设、拆除相关现行法律法规、技术标准规范如下表3.1。

扣件式钢管脚手架搭设、拆除工程相关法律法规、技术标准规范一览表表3.13.5 其它依据:3.5.1 《建设工程安全生产管理条例》中华人民共和国国务院令第393 号。

3.5.2 《危险性较大的分部分项工程管理办法》3.5.3 国家、省、市现行的相关法律、法规4 监理组织架构4.1 扣件式钢管脚手架搭设工程监理组织架构框图如下监理组织架构框图5 监理工作的主要流程如下:(用框图表示)5.1 脚手架搭设、拆除工程监理的主要工作程序如下图:脚手架搭设、拆除工程的监理工作程序5.2 扣件式钢管脚手架专项施工方案审核程序: 施工企业资质、管理人员职业证书、安全上岗证书、方案依据、内容是否与实际相符、设计计算是否正确、施工安全措施和文明施工措施及应急预案是否完善。

5.3 分包单位资质审核监理工作程序:5.4 扣件式钢管脚手架材料、构配件验收监理程序:5.5 扣件式钢管脚手架搭设检查验收程序:6 安全生产管理监理工作的目标及要点6.1 扣件式钢管脚手架搭设、拆除工程监理的目标:按照施工合同、相关规范标准及专项施工方案要求,本扣件式钢管脚手架搭设、拆除工程监理的目标为:确保不发生脚手架搭设、使用和拆除安全事故。

搭设和拆除操作人员持证上岗率100%,脚手架材料、构配件合格率100%。

确保搭设、拆除、使用过程无人员伤亡事故发生。

6.2扣件式钢管脚手架搭设、拆除工程监理项目要点见表6.1:扣件式钢管脚手架搭设、拆除监理要点表6.16.3扣件式钢管脚手架搭设、拆除工程监理要点:6.3.1扣件式钢管脚手架搭设、拆除工程专项施工方案审查。

总监理工程师应组织专业监理工程师对承包单位报送的专项施工方案严格审查。

6.3.1.1程序性审查扣件式钢管脚手架搭设、拆除专项施工方案应由承包单位技术部门组织编制,需专业分包的,应由有资质的专业分包单位组织编制。

由承包单位技术负责人签署批准意见。

需专业分包的,先由分包单位技术负责人批准再报送总承包单位审批。

6.3.1.2针对性审查所拟方案是否与现场实际相符合,专项施工方案中采用的材料、构配件是否满足规范要求。

6.3.1.3符合性审查根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011审查专项施工方案中下列内容是否符合要求:1)脚手架搭设、拆除中的构造要求2)设计计算3)施工规定4)检查验收5)安全管理6.3.1.4技术性审查1)计算书有无2)荷载计算3)计算简图4)计算内容(包括:杆件抗弯、挠度计算;立杆稳定性计算;地基承载力计算)6.3.2资质审查。

6.3.2.1承包单位或分包单位应具有相应施工资质、安全生产许可证。

6.3.2.2项目经理应具有安全考核B证,安全员应具有安全考核C证。

6.3.2.3脚手架作业人员全部持证上岗。

6.3.3 材料、构配件进场验收。

脚手架材料、构配件进场后,监理工程师应参加检查验收,检查验收内容见表6.2材料、构配件质量检查表表6.2脚手架材料、构配件进场后,监理工程师应随机抽取外观检验不合格的钢管、扣件见证取样送法定专业检测机构进行检测,检测项目见表6.3。

钢管、扣件见证取样检测项目表6.36.3.4地基与基础检查6.3.4.1专业监理工程师检查地基是否按专项施工方案处理。

6.3.4.2主杆垫板长度不少于两跨厚度不小于5cm,宽度不小于20cm,立杆垫板或底座应高于自然地坪5-10cm。

6.3.5脚手架搭设构造。

6.3.5.1纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨。

6.3.5.2纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定。

1)两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。

2)搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

6.3.5.3主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

6.3.5.4脚手架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距钢管底端不大于 200mm 处的立杆上。

横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

6.3.5.5每道剪刀撑最多跨越6根立柱。

高度不应小于4跨,也不应该小于6m。

斜杆与地面的倾角宜为45-60角。

剪力撑斜杆应用旋转扣件固定在与之相交的立柱或横向水平杆伸出端处,固定点据中心节点的距离不应该超过150mm,斜杆的接头除顶层可以使用搭接外,其余均用对接扣件连接。

6.3.6脚手架搭设施工。

6.3.6.1监理检查作业人员资格证书,确保人人持证上岗。

6.3.6.2监理将要求承包单位对施工人员进行详细的技术交底,杜绝经验施工。

6.3.6.3不合格钢管、扣件严禁施工单位使用。

6.3.6.4六级以上强风、雨、浓雾、雪等天气应暂停施工。

6.3.6.5架子工必须戴好安全帽、安全带,穿防滑鞋并不得酒后作业。

6.3.7 脚手架检查与验收。

6.3.7.1脚手架每完成两到三步验收一次,分段进行验收,验收合格后方可使用。

6.3.7.2脚手架每段搭设完成后,监理机构应组织业主、承包单位、分包单位共同进行验收。

6.3.8 脚手架拆除施工。

6.3.8.1脚手架经单位工程负责人检查验证并确认不再需要时,方可拆除。

6.3.8.2拆除脚手架前,应清除脚手架上的材料、工具和杂物。

6.3.8.3拆除脚手架时,应设置警戒区和警戒标志,并由专职人员负责警戒。

6.3.8.4脚手架的拆除应在统一指挥下,按后装先拆、先装后拆的顺序及下列安全作业的要求进行:1)脚手架的拆除应从一端走向另一端、自上而下逐层地进行;2)在同一层的构配件和加固件应按先上后下、先外后里的顺序进行,最后拆除连墙件;3)在拆除过程中,脚手架的自由悬臂高度不得超过两步,当必须超过两步时,应加设临时拉结;4)连墙杆、通长水平杆和剪刀撑等,必须在脚手架拆卸到相关的门架时方可拆除;5)工人必须站在临时设置的脚手板上进行拆卸作业,并按规定使用安全防护用品;6)拆除工作中,严禁使用榔头等硬物击打、撬挖。

6.3.8.5拆下的钢管与配件,应成捆用机械吊运或由井架传送至地面,防止碰撞,严禁抛掷。

7 监理的主要工作方法及措施7.1 审查内容:7.1.1严格审查承包单位、分包单位的安全生产保证体系、质量保证体系是否建立、健全;7.1.2严格审查承包单位报送的专项施工方案,按要求需专家论证的是否组织论证并按论证意见修改完善,并提出审查意见;7.1.3严格审查承包单位报送的拟进场的脚手架材料、构配件报审表(通用报审表)证明文件;7.1.4严格审查脚手架搭设完成后检查验收报告;审查脚手架拆除签字审批手续;审查工程安全防护措施费使用计划等;7.1.5严格审查脚手架拆除审批手续;7.2 复核内容:7.2.1严格审查承包单位、分包单位资质、安全生产许可证、特种人员作业上岗证;7.2.2严格审查脚手架基础标高、放线定位、复核每步架主杆位置,间距;脚手架搭设在6~8M高度后中间检查复核;7.2.3严格执行脚手架搭设完成后、使用中、拆除前检查复核;7.2.4严格审查高大模板支撑系统拆除前,复核结构混凝土同条件试块强度试验报告是否达到拆模强度要求;7.2.5严格审查独立支撑系统拆除前,应检查其上支撑结构是否连接并形成稳定的受力体系等。
