扣件式钢管脚手架搭设方案

合集下载

扣件式钢管脚手架方案

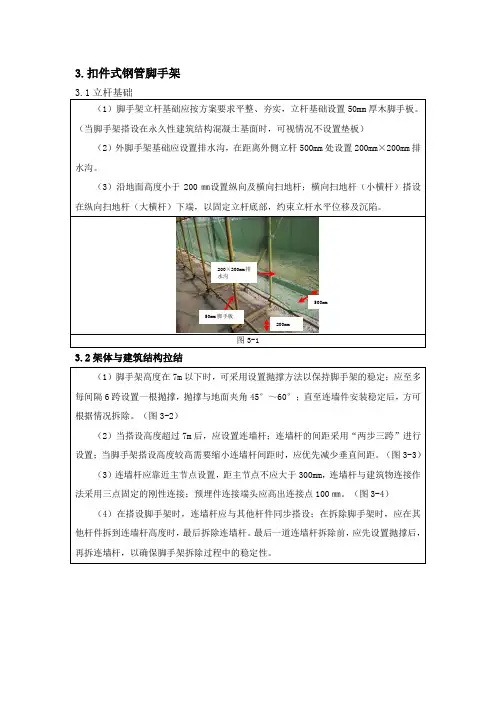

扣件式钢管脚手架方案

根据情况拆除。(图 3-2)
(2)当搭设高度超过 7m 后,应设置连墙杆;连墙杆的间距采用“两步三跨”进行
设置;当脚手架搭设高度较高需要缩小连墙杆间距时,应优先减少垂直间距。(图 3-3)
(3)连墙杆应靠近主节点设置,距主节点不应大于 300mm,连墙杆与建筑物连接作
法采用三点固定的刚性连接;预埋件连接端头应高出连接点 100 ㎜。(图 3-4)
须用镀锌铁丝在大横杆上绑扎牢固,至少为四角绑扎,并排相接。(图 3-9)
(3)遇作业层时,应在脚手架外侧大横杆与脚手板之间,在高度 1200mm 处设置一
道防护拦杆,用薄铁皮制作高度 200 ㎜的挡脚板。(图 3-10)
满铺钢筋网片脚 手板,四角绑扎
图 3-9
1200mm
图 3-10
200mm
3.5 层间防护 (1)架体每隔 2 层或 10m 应用安全平网封闭;水平安全网必须兜挂至建筑物结构
在纵向扫地杆(大横杆)下端,以固定立杆底部,约束立杆水平位移及沉陷。
200×200mm 排 水沟
500mm
50mm 脚手板
200mm
图 3-1
3.2 架体与建筑结构拉结
(1)脚手架高度在 7m 以下时,可采用设置抛撑方法以保持脚手架的稳定;应至多
每间隔 6 跨设置一根抛撑,抛撑与地面夹角 45°~60°;直至连墙件安装稳定后,方可
涂刷防锈漆 φ48.3×3.6
对接扣件
图 3-13
图 3-14
3.7 通道
(1)各类人员上下脚手架必须在专门设置的人行通道(斜道)行走,不准攀爬脚
手架,通道可附着脚手架设置,也可靠近建筑物独立设置。 (2)人行通道宽度 1000mm,坡度采用 1:3;通道两侧按临边防护的要求在高度

扣件式钢管脚手架施工方案

扣件式钢管脚手架施工方案

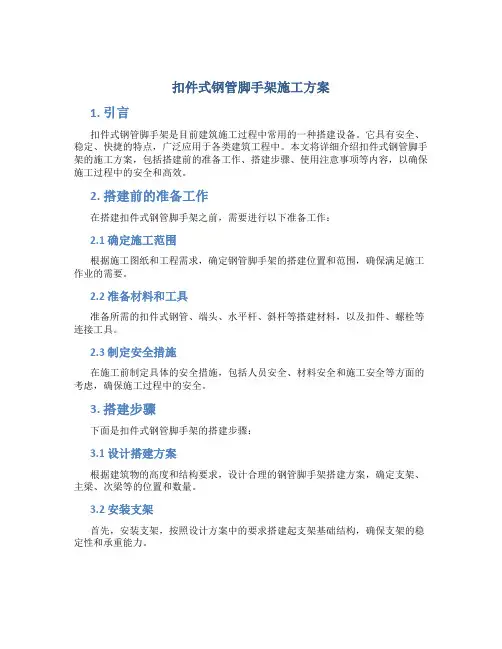

扣件式钢管脚手架施工方案1. 引言扣件式钢管脚手架是目前建筑施工过程中常用的一种搭建设备。

它具有安全、稳定、快捷的特点,广泛应用于各类建筑工程中。

本文将详细介绍扣件式钢管脚手架的施工方案,包括搭建前的准备工作、搭建步骤、使用注意事项等内容,以确保施工过程中的安全和高效。

2. 搭建前的准备工作在搭建扣件式钢管脚手架之前,需要进行以下准备工作:2.1 确定施工范围根据施工图纸和工程需求,确定钢管脚手架的搭建位置和范围,确保满足施工作业的需要。

2.2 准备材料和工具准备所需的扣件式钢管、端头、水平杆、斜杆等搭建材料,以及扣件、螺栓等连接工具。

2.3 制定安全措施在施工前制定具体的安全措施,包括人员安全、材料安全和施工安全等方面的考虑,确保施工过程中的安全。

3. 搭建步骤下面是扣件式钢管脚手架的搭建步骤:3.1 设计搭建方案根据建筑物的高度和结构要求,设计合理的钢管脚手架搭建方案,确定支架、主梁、次梁等的位置和数量。

3.2 安装支架首先,安装支架,按照设计方案中的要求搭建起支架基础结构,确保支架的稳定性和承重能力。

3.3 安装主梁在支架上安装主梁,使用扣件将主梁牢固地连接在支架上,确保主梁的平衡和稳定。

3.4 安装次梁在主梁之间安装次梁,使用扣件将次梁连接在主梁上,形成脚手架的横向支撑结构。

3.5 安装水平杆和斜杆安装水平杆和斜杆,使用扣件将其连接在主梁和次梁上,以增加脚手架的稳定性和承载能力。

3.6 检查与修正在搭建完成后,对脚手架进行全面检查,确保其安装牢固、结构稳定,必要时进行调整和修正。

4. 使用注意事项在使用扣件式钢管脚手架时,需要注意以下事项:4.1 安全意识提高安全意识,明确每个人员的职责和权限,保持施工现场的整洁和安全。

4.2 控制载荷严格控制脚手架的载荷,不超过其设计承载能力,禁止超负荷使用。

4.3 定期检查定期检查脚手架的使用状况,发现问题及时修复,确保脚手架的安全性能。

4.4 预防天气因素遇到恶劣天气时,及时采取措施保护脚手架,避免受到风雨等天气因素的影响。

扣件式钢管脚手架搭设方案

扣件式钢管脚手架搭设方案

扣件式钢管脚手架搭设方案概述扣件式钢管脚手架是一种常用的搭建工程项目所需的临时支撑结构,广泛应用于建筑、桥梁、高架、隧道、装修等行业。

本文将介绍扣件式钢管脚手架的搭设方案,包括材料准备、搭设步骤、安全措施等。

材料准备1.钢管:按照设计要求选择合适规格和长度的钢管,常用规格有48mm、60mm和76mm等。

2.扣件:使用优质扣件,确保安全可靠,一般采用45#钢材制作。

3.钢板:用于制作工作平台和安全护栏等部分,常用厚度为2.5mm。

4.锤子、扳手、水平尺等基本工具。

5.安全设备:包括安全帽、安全带、防滑鞋等必要的安全装备。

搭设步骤1.根据工程需要制定脚手架综合布置图纸,确定支撑点、立杆位置和横、纵向的连接关系。

2.按照布置图纸的要求进行基础安装,确保基础平整坚固。

3.首先将立杆插入基础,根据要求高度设置固定扣件,保证每个立杆接触地面的稳定性。

4.立杆横向间距按照设计要求将水平杆连接在立杆上,采用扣件连接固定,确保水平杆与立杆垂直度。

5.横杆和纵杆的连接点安装固定扣件,横杆与纵杆的连接点高度可根据需要进行调整,一般按照设定的网格尺寸进行设置。

6.按照设计要求进行工作平台的设置,使用钢板固定在横杆上,工作平台的每块钢板之间要保持紧密连接,确保平整度。

7.安装安全护栏,使用扣件将护栏固定在横杆和立杆上,高度一般不低于1.2m,以确保工作人员的安全。

8.在搭建完成后,进行全面检查,确保脚手架的稳定性和安全性。

安全措施1.所有搭建和拆除脚手架的工作人员应经过专业培训,了解相关安全操作规程。

2.在搭建过程中,要严格按照设计要求和操作规范进行操作,禁止随意更改或跨越脚手架结构。

3.工作人员在上下脚手架时,必须佩戴安全帽、安全带,并确保护栏完好无损。

4.在脚手架上工作时,要注意站稳,不得跳跃或摇晃脚手架。

5.禁止在脚手架上堆放杂物或放置超过额定重量的物品。

6.定期进行脚手架的检查和维护,及时发现并排除安全隐患。

总结扣件式钢管脚手架的搭设方案包括材料准备、搭设步骤和安全措施等。

扣件式钢管脚手架搭设专项方案

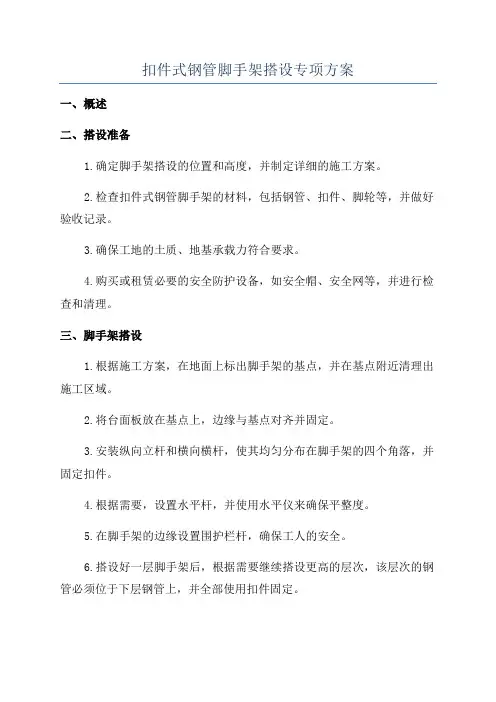

扣件式钢管脚手架搭设专项方案

扣件式钢管脚手架搭设专项方案一、概述二、搭设准备1.确定脚手架搭设的位置和高度,并制定详细的施工方案。

2.检查扣件式钢管脚手架的材料,包括钢管、扣件、脚轮等,并做好验收记录。

3.确保工地的土质、地基承载力符合要求。

4.购买或租赁必要的安全防护设备,如安全帽、安全网等,并进行检查和清理。

三、脚手架搭设1.根据施工方案,在地面上标出脚手架的基点,并在基点附近清理出施工区域。

2.将台面板放在基点上,边缘与基点对齐并固定。

3.安装纵向立杆和横向横杆,使其均匀分布在脚手架的四个角落,并固定扣件。

4.根据需要,设置水平杆,并使用水平仪来确保平整度。

5.在脚手架的边缘设置围护栏杆,确保工人的安全。

6.搭设好一层脚手架后,根据需要继续搭设更高的层次,该层次的钢管必须位于下层钢管上,并全部使用扣件固定。

7.在脚手架搭设完成后,使用安全绳将脚手架与建筑物牢固绑定,以增加稳定性。

四、施工安全1.工人必须穿戴合格的安全防护装备,并进行相关安全培训。

2.在搭设过程中,保持工地的整洁和干净,防止杂物堆积和滑倒。

3.脚手架搭设过程中,严禁超过荷载限制。

4.在脚手架上搭设平台时,必须有足够的防护措施,如安全网、护栏等,以防止人员或物体坠落。

5.定期检查脚手架的稳定性和承重能力,并做好记录。

6.在施工过程中,严禁在脚手架上进行摇晃、跳跃等危险行为。

五、拆除脚手架1.在施工完成后,及时拆除脚手架,以减少安全隐患。

2.拆除脚手架时,必须按照搭设的顺序进行,先拆除工作平台,再拆除立杆和横杆。

3.在拆除过程中,要小心处理钢管和扣件,以免损坏。

4.拆除完毕后,对使用过的材料进行清点、检查并做好记录。

六、总结。

盘扣式脚手架施工方案(通用6篇)

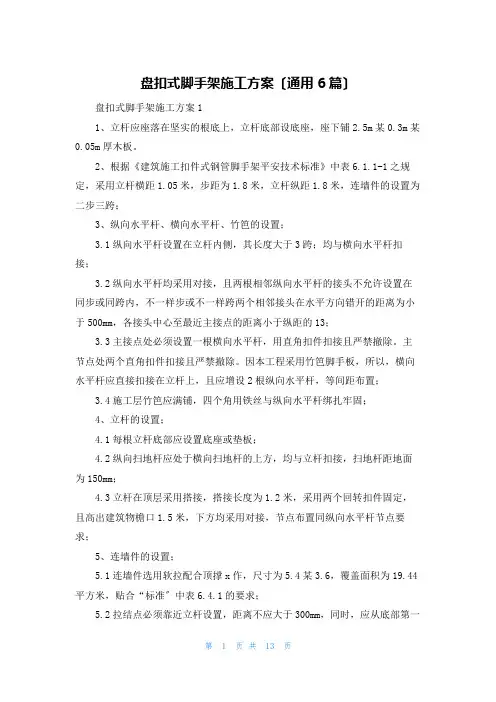

盘扣式脚手架施工方案(通用6篇)

盘扣式脚手架施工方案〔通用6篇〕盘扣式脚手架施工方案11、立杆应座落在坚实的根底上,立杆底部设底座,座下铺2.5m某0.3m某0.05m厚木板。

2、根据《建筑施工扣件式钢管脚手架平安技术标准》中表6.1.1-1之规定,采用立杆横距1.05米,步距为1.8米,立杆纵距1.8米,连墙件的设置为二步三跨;3、纵向水平杆、横向水平杆、竹笆的设置;3.1纵向水平杆设置在立杆内侧,其长度大于3跨;均与横向水平杆扣接;3.2纵向水平杆均采用对接,且两根相邻纵向水平杆的接头不允许设置在同步或同跨内,不一样步或不一样跨两个相邻接头在水平方向错开的距离为小于500mm,各接头中心至最近主接点的距离小于纵距的13;3.3主接点处必须设置一根横向水平杆,用直角扣件扣接且严禁撤除。

主节点处两个直角扣件扣接且严禁撤除。

因本工程采用竹笆脚手板,所以,横向水平杆应直接扣接在立杆上,且应增设2根纵向水平杆,等间距布置;3.4施工层竹笆应满铺,四个角用铁丝与纵向水平杆绑扎牢固;4、立杆的设置;4.1每根立杆底部应设置底座或垫板;4.2纵向扫地杆应处于横向扫地杆的上方,均与立杆扣接,扫地杆距地面为150mm;4.3立杆在顶层采用搭接,搭接长度为1.2米,采用两个回转扣件固定,且高出建筑物檐口1.5米,下方均采用对接,节点布置同纵向水平杆节点要求;5、连墙件的设置;5.1连墙件选用软拉配合顶撑x作,尺寸为5.4某3.6,覆盖面积为19.44平方米,贴合“标准〞中表6.4.1的要求;5.2拉结点必须靠近立杆设置,距离不应大于300mm,同时,应从底部第一步纵向水平杆开始设置;5.3拉筋应呈水平方向设置,配合顶撑使用,实际x作应先定后拉;6、剪刀撑的设置;6.1剪刀撑按表6.6.2中要求选用连接6根立杆,由拐角处开始,沿全高度布置,每组剪刀撑的净间距小于15米,杆件连接采用搭接,两断各用一组扣件,距离末端100mm;6.2无法搭设剪刀撑的位置需设置“之〞字形斜撑;盘扣式脚手架施工方案2根据业主提出的要求,结合本工程的特点及工期、质量等要求,外墙脚手架采用全封闭式钢管脚手架。

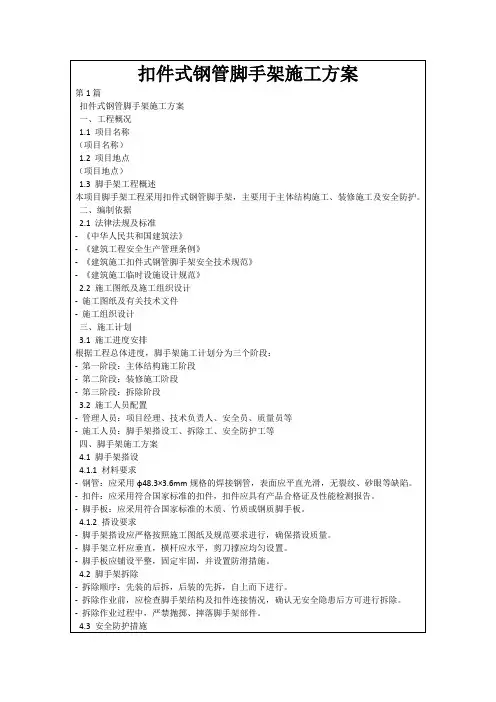

扣件式钢管脚手架施工方案

扣件式钢管脚手架施工方案
-拆除前对脚手架进行检查,确认无安全隐患后方可进行拆除。
-严禁抛掷、摔落脚手架部件。
4.3安全防护措施
-搭设、拆除过程中设置安全防护网、安全带等防护设施。
-脚手架外侧设置密目式安全网,并与建筑物紧密贴合。
-设置警示标志,禁止非作业人员进入施工区域。
五、质量。
-加强施工过程质量控制,严格按照规范和施工图纸进行施工。
-脚手板:应采用符合国家标准的木质、竹质或钢质脚手板。
4.1.2搭设要求
-脚手架搭设应严格按照施工图纸及规范要求进行,确保搭设质量。
-脚手架立杆应垂直,横杆应水平,剪刀撑应均匀设置。
-脚手板应铺设平整,固定牢固,并设置防滑措施。
4.2脚手架拆除
-拆除顺序:先装的后拆,后装的先拆,自上而下进行。
-拆除作业前,应检查脚手架结构及扣件连接情况,确认无安全隐患后方可进行拆除。
本施工方案旨在指导扣件式钢管脚手架的施工,确保施工安全、质量。在施工过程中,应严格遵循本方案,并根据实际情况进行调整、完善。
第2篇
扣件式钢管脚手架施工方案
一、工程背景
本项目位于(项目地点),为(建筑类型)建筑,主体结构采用(建筑结构类型)。根据施工需求,现需制定扣件式钢管脚手架施工方案,以确保施工过程的安全、顺利进行。
-定期对脚手架进行检查、维护,确保脚手架安全、稳定。
六、应急预案
-针对脚手架搭设、拆除过程中可能出现的突发事件,制定应急预案。
-应急预案内容包括:人员伤亡、脚手架坍塌、火灾等应急处理措施。
-定期组织应急演练,提高应对突发事件的能力。
七、施工总结
-施工过程中,认真总结经验教训,不断提高施工质量。
-施工结束后,及时整理施工资料,为后续工程提供借鉴。

扣件式钢管脚手架施工方案

扣件式钢管脚手架施工方案

本工程外脚手架沿建筑物阳台外周边搭设。

外排栅采用双排单立杆扣件式钢管脚手架结构, 立柱、大横杆、小横杆、剪刀撑采用Φ48mm钢管。

脚手架外满铺阻燃型安全网。

出入口搭设安全防护棚。

钢管采用外径Ф48mm, 壁厚3.5mm的高频焊接钢管。

有严重锈蚀、弯曲、压偏、损伤和裂纹者均应剔除。

一、脚手架的基础1.1本工程施工用外排栅着地搭设, 脚手架的自重及其上的施工荷载均由脚手架基础传至地基。

由于脚手架基础是回填土地基, 脚手架的基础应在地面夯实后用做混凝土基础板带并设置排水沟, 保证雨季脚手架周围无积水现象。

1.2扣件式钢管脚手架的搭设建筑施工用的扣件式钢管脚手架搭设的基本要求是:横平竖直, 整齐清晰, 图形一致, 平竖通顺, 连接牢固, 受荷安全, 有安全操作空间, 不变形, 不摇晃。

扣件式钢管脚手架搭设的施工顺序如下:首步脚手架的步高为1500mm, 离底部200mm处设置一道大、小横杆(此道大、小横杆称为地杆或地龙), 以保持脚手架底部的整体性。

底部的立柱应间隔交叉用不同长度的钢管, 将相邻立柱的对接接头位于不同高度上, 使立柱受荷的薄弱截面错开。

脚手架搭设时先立立柱, 立柱架设先立里侧立柱, 后立外侧立柱, 立立柱时要临时固定。

临时固定方法可与建筑物结构临时连接, 也可设临时斜撑。

架设脚手架时, 切勿单独一人操作, 要防止脚手架倒塌伤人。

立柱立好后, 即架设大、小横杆, 当第一步的大、小横杆架设完毕后, 即在其上铺设脚手板, 做好固定件, 以方便操作者上去架设第二步脚手架。

同时, 在立柱的外侧的规定位置及时设置剪刀撑, 以防止脚手架纵向倾倒。

剪刀撑的设置应与脚手架的向上架设同步进行。

脚手架的小横杆, 上下步应交叉设置于立柱的不同侧面, 使立柱在受荷时偏心减少。

立柱接杆、扶手接长应用对接扣件, 不宜采用旋转扣件。

剪刀撑的纵向接长应采用旋转扣件。

剪刀撑和斜撑与立杆和大横杆的连接应采用旋转扣件。

剪刀撑的纵向接长应采用旋转扣件, 不宜采用对接扣件。

扣件式钢管脚手架施工方案

扣件式钢管脚手架施工方案

扣件式钢管脚手架施工方案一、施工前的准备工作。

在进行扣件式钢管脚手架施工前,首先需要对施工现场进行全面的勘察和测量,确定脚手架的搭设位置和高度。

同时,要对脚手架搭设区域的地基情况进行检查,确保地基承载能力符合要求。

在确定了搭设位置和地基情况后,需要制定详细的施工方案和安全措施,并向相关部门申请施工许可证。

二、脚手架材料和设备的准备。

在进行扣件式钢管脚手架施工时,需要准备好各种脚手架构件、连接件、螺栓等材料,确保质量符合国家标准,并进行质量检测。

同时,还需要准备好脚手架搭设所需的吊篮、升降机等设备,并进行设备的检查和维护,确保设备的正常运行。

三、脚手架搭设。

1. 按照设计要求,先进行脚手架的基础搭设,包括搭设脚手架的立柱、横梁和斜撑等主要构件。

2. 根据设计要求和施工方案,进行脚手架的横向和纵向连接,确保脚手架的稳固和牢固。

3. 安装好脚手架的脚手板和安全设施,确保脚手架的使用安全。

四、脚手架使用和维护。

1. 在脚手架搭设完成后,需要进行脚手架的验收和试验,确保脚手架的使用符合安全要求。

2. 在脚手架使用过程中,需要定期对脚手架进行检查和维护,确保脚手架的安全可靠。

3. 在脚手架使用完毕后,需要及时拆除脚手架,做好脚手架的清理和整理工作,确保施工现场的整洁和安全。

五、施工现场的安全管理。

在进行扣件式钢管脚手架施工时,需要严格遵守安全操作规程,做好施工现场的安全管理工作。

同时,要加强对施工人员的安全教育和培训,提高施工人员的安全意识和技能水平。

在施工现场要设置明显的安全警示标志,并配备好必要的安全防护设备,确保施工现场的安全生产。

六、总结。

扣件式钢管脚手架施工是一项复杂的工程,需要严格按照相关规定和标准进行施工,确保施工质量和安全。

只有做好施工前的准备工作、脚手架材料和设备的准备、脚手架的搭设、脚手架的使用和维护以及施工现场的安全管理工作,才能保证扣件式钢管脚手架施工的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

扣件式钢管脚手架搭设方案一.特点及适用范围特点:承载力大,装拆方便,搭设灵活。

可适用各种平面.立面的建筑物。

方便施工操做,安全性能好,有利于现场文明施工。

适用范围:所有工业与民用建筑的施工用脚手架。

编写依据:国家行业标准《扣件式钢管脚手架技术规程》,《建筑结构荷载规范》,《冷弯簿壁型钢结构技术规范》《钢管脚手架扣件》等。

二.脚手架组成的基本要求和构配件质量标准(一)脚手架组成的基本要求1.脚手架是由立柱,纵向和横向水平杆共同组成的空间架构。

在脚手架的中心节点处必须同时设置立柱,纵向与横向水平杆。

2.扣件螺栓拧紧扭力矩应在40NM ---------- 60NM 之间。

以保证脚手架的节点具有足够刚度和传递荷载的能力。

3.在脚手架和建筑物之间,必须设置足够数量,分布均匀的连墙件。

以便在脚手架的侧向(垂直于建筑物墙面方向)提供约束。

防止脚手架横向失稳或倾覆。

并可以传递风荷载。

4.脚手架均应设置纵向支撑(剪刀撑)和横向支撑以使脚手架具有足够的纵向和横向整体刚度。

5.脚手架立柱的地基与基础必须坚实,应具有足够的承载力,并防止不均匀沉降或过大的沉降。

(二)构配件质量标准1钢管:采用力学性能适中的Q235 (3号)钢,截面尺寸采用外径D = 48mm,壁厚3.5mm 的焊接钢管。

必须具备产品合格证,钢管材质检验报告。

表面不应有裂纹,分层,压痕和硬弯等缺陷,两端面平齐,做防锈处理。

表面腐蚀深度小于0.5m m,严禁在钢管上打孔。

2.扣件:采用可锻铸造扣件,机械性能不低于KTH300--08。

铸件不得有裂纹、气孔。

扣件号钢管的贴合面必须严格整形,保证与钢管扣紧时接触良好活动部位能灵活转动,旋转扣件的两旋转面间隙应小于1mm,扣件夹紧钢管时,开口处的最小距离应不小于5mm。

扣件必须具备:产品质量合格证,生产许可证,专业检测单位测试报告,螺栓不得滑丝。

1 •底座:采用焊接底座,Q235A钢。

焊条采用E43型。

(见下图)V/r \r仝一2.脚手板:采用松木板,厚度不小于50 mm。

三、脚手架的构造要求:在目前施工中一般均采用封闭式双排脚手架。

根据使用要求确定脚手架的排距,步距。

应满足和便于工人操作及施工材料的存放供应等。

常用几何尺寸:排距:0.9--1.05 m步距:1.5 m柱距:1.2--1.5 m连墙件:二步三跨即:垂直间距3m水平间距3.6--4.5m1.立柱:(1)立柱接头除在项层可采用搭接外,其余各接头必须采用对接扣件对接,对接扣件应交错布置两个相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度为向错开的距离不应小于500mm;接头中心距立柱节点的距离不应大于步距的1/3。

(2)立柱搭接时,搭接长度不应小于1m,用不少于两个旋转扣件固定,端部扣件盖板的内边缘至杆端距离不应小于100mm。

(3)双管立柱的副立柱高度不应低于3步,且钢管长度不应小于6m。

双管立柱与单管立柱连接方法如图:主立柱与副立柱采用旋转扣件连接,扣件数量不少于两个。

(4)立柱顶端应高出建筑物檐口上皮高度 1.5m。

(5)每根立柱均设置底座,下辅通长50mm,厚木板(或100厚强度不小于C10的素混凝土垫层,宽度不小于200mm)6)脚手架必须设置纵横向扫地杆。

纵向扫地杆固定在距底座下皮不大于200mm 的立柱上。

横向扫地杆固定在紧靠纵向扫地杆下方的立柱上。

当立柱基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两柱距与立柱固定。

靠边坡的立柱轴线到边坡的距离不应小于500mm。

2.纵向水平杆:纵向水平杆在立柱的内侧,采用直角扣件与立柱扣紧。

一般采用对接连接。

接头应交错布置,不应设在同步同跨内,相邻接头水平距离不小于500m m,且避免设在纵向水平杆的跨中。

纵向水平杆的长度一般不宜小于3 跨,并不小于6m。

3.横向水平杆:横向水平杆设于纵向水平杆之上。

采用直角扣件扣紧在纵向水平杆上。

每个主节点处必须设一根横向水平杆。

该杆轴线偏离主节点的距离不大于150mm。

操作层上非主节点处的横向水平杆,根据支承脚手板的需要进行设置,但最大间距不应大于柱距的1/2。

4.脚手板脚手板应设置在三根横向水平杆上,当脚手板长度小于2m时,可采用两根横向水平杆,并将脚手板两端与其可靠固定(铅丝绑扎)以防倾翻。

外侧立一道不低于180mm的挡脚板。

5.连墙件(1 )连墙件分为刚性连墙件和柔性连墙件两种。

由于柔性连墙件只能承受拉力,刚度差,在高层建筑的脚手架上严禁使用,只能用于高度<24m的脚手架上。

(2)刚性连墙件:由连墙件、扣件或预埋件等组成。

即能承受压力也能承受拉力,且有较大的刚度。

在荷载作用下变形很小,常见的几种形式:(见下图)。

(3)连墙件梅花型布置,一字型,垂直间距不应大于层高,并不应超过4m。

水平间距不应大于三跨,尽量靠近主节点与脚手架连接,距节点中心不大于300mm。

(4)脚手架下部无法设连墙件时采用抛撑,抛撑采用通长杆与脚手架可靠连接,与地面的倾角在45°--600之间,连接点中心距主节点的距离不大于300mm,抛撑在连墙件搭设后方可拆除。

6•支撑:(1)双排脚手架应设剪刀撑跨越立柱的根数在5--7根之间,每道剪刀撑宽度不应小于4跨,且不小于6m,斜杆与地面的夹角在45°--60°之间。

(2)24m以下的脚手架,均须在外侧立面的两端各设置一道剪刀撑,由底至顶连续设置,中间每道剪刀撑的净距不应大于15 m。

(3)24m以上的双排脚手架应在外侧整个长度和高度上连续设置剪刀撑,剪刀撑斜杆的接头除顶层可以采用搭接外,其余各接头均必须采用对接扣件连接。

(4)剪刀撑斜杆用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,放置扣件中心线距主节点的距离不大于150 mm。

(5)横向支撑:横向支撑的斜杆应在1--2步内,由底至顶层里之字型连续布置,斜杆用旋转扣件与立柱或横向水平杆的伸出固定。

一字型,开口型双排架的两端必须设置横向支撑。

中间每隔6跨设置一道,24 m以下封闭型双排脚手架可不设横向支撑,24 m以上者除两端各设置一道外,中间每隔6跨设置一道。

7 •脚手架卸载脚手架高度超过30 m时,宜采用局部卸载装置,将其上的部分荷传给工程结构。

以确保脚手架使用的安全,一般在建筑物脚手架30米高度以上开始设置,卸载点的间距不大于6m,且一面不少于3点。

每隔四层设一道常用方法:(1)在外墙上预埋16的钢筋环,(或利用墙上的螺栓孔)作为卸载点,采用不小于12.5的钢丝绳,花篮螺栓与主节点拉接,钢丝绳要兜在纵向水平杆的下面,用花篮螺栓拧紧。

(2)用“工”字钢挑梁,在结构板上预埋16钢筋环,将“工”字纲穿在里面用木楔挤紧固定,纵向水平杆紧靠钢梁的上方设置。

(见下图)。

8•门洞构造门洞构造处增设斜杆,斜杆优先固定与之相交的横向水平杆的伸出端上。

旋转扣件中心,线距中心节点的距离不大于150 mm。

斜杆端部增设一个安全扣件。

洞上部满铺5cm厚脚手板。

(见下图)。

9•防雷:为防止雨季雷击,在脚手架四角的立杆上安装避雷针,高出立杆2m,最上一道纵向水平杆连通形成避雷网。

针体可采用25镀锌钢管,避雷下引线可采用不小于16mm2铝导线,也可用直径不小于8mm的钢筋,接地体可采用L 50 X 50X 5的角钢,三根为一组,接地电阻小于10Q10.斜道:人行斜道宜采用之字型斜道。

斜道宽度不小于1 m,坡度1: 3 (高:长),拐弯处应设置平台,宽度不小于斜道宽度。

斜道两侧和平台外围设置栏杆和挡脚板,栏杆高度1.2 m,挡脚板高度不小于180 mm。

四、搭设与拆除1. 地基处理:一般工程脚手架搭设在回填地的之上。

回填土分层夯实,严格控制回填土的质量,表面平整坚实。

50mm厚200mm宽素混凝土上面铺通长专用槽钢,或铺通长50mm厚的木板。

脚手架外测挖排水沟,保证脚手架下不积水。

2. 搭设:柱距排距要进行放线定位,垫板平稳。

双管立柱采用双管底座。

开始搭设时每隔6m跨设置一根抛撑。

连墙件随脚手架不断升高及时安装到位。

双排脚手架的横向水平靠墙一端至墙装饰面距离不大于100 mm。

3. 拆除:拆除前全面检查脚手架的扣件连接,连墙件支撑体系等是否符合安全要求。

清除脚手架上杂物及地面障碍物。

拆除顺序逐层由上面下进行,严禁上下同时作业,连墙件随脚手架降低逐层拆除,严禁先将连墙件拆除,再拆脚手架。

分段拆除高差大于2步时,增设连墙件加固。

在拆除脚手架的危险区域设明显标志,并有专人值班看护,在拆除过程中凡已松开的杆配件应及时拆除运走,避免误扶和误靠已经松脱连接的杆件,拆下杆配件应及时安全方式运出吊下严禁向下抛掷,在拆除过程中应做好配合,禁止单人拆除重杆等危险性作业。

五、设计与计算根据实际工程的需要首先确定脚手架的几何尺寸,包括:排距、步距、柱距、连墙件间距、支撑搭设、高度、长度等。

其它计算参数见下表:(一)、荷载1.永久荷载——指脚手架的结构自重:包括了立柱纵向、横向水平杆、支撑杆及连接它们的扣件。

一个柱柱距范围内每米高的单、双排脚手架的结构自重接下列公式计算:(1)单排架立柱,纵向,横向水杆及扣件重G SG s=[ (l+h+2.2) g+2g i+(l+h)g2/6.5]/h (1-1)(2)双排架的立柱、纵、横向水平杆及扣件重G DG D ={[2( h+1 ) + 2.2]g+2[2g i +(l+h)g 2/6.5]/h(1-2)(3) 剪刀撑杆件及扣件重G BG B =(2gH b /cosa+2H b g 2/cosa X 6.5+6g 3)/H b L b(1-3)式(1-1) (1-2) (1-3)中l ――脚手架柱距(M ) h ――脚手架步中(M ) g ――单位长度钢管自重(KN/)g 1 一个直角扣件的自重(KN) g 2 一个对接扣件的自重( KN) g 3一个旋转扣件的自重( KN) H b — 剪刀撑的竖向尺寸( M ) L B剪刀撑的横向尺寸(M )A ——剪刀撑斜杆与水平面的夹角1 •可变荷载:包括脚手架附件、施工荷载、风载。

脚手架附件指脚手板及防护用品(安全网,栏杆,挡脚板等)的自重。

(1)木脚手板自重标准值0.40KN/m 2栏杆、木档脚板线荷载标准值:0.18 KN/m 2 ,栏杆为48 3.5钢管两道,挡脚板为50mm厚松木板,不低于180mm高。

施工的均布活荷载标准值脚手架吊挂的安全网根据实际情况进行计算。

(2)风载--垂直于脚手架表面的风荷载标准值按下式计算:W K= 0.7 z s 0式中:z——风压高度变化系数s――脚手架风荷载体型系数s=1.0 (封闭式脚手架)――挡风面积/迎风面积0——基本风压(北京0.35 KN/m2)风压高度变化系数z说明:A类一一指海岸,平原乡村等。

相关文档
