房建工程中超长结构后浇带的施工技术分析

合集下载

超长结构地下室基础底板外墙后浇带超前止水自创新施工专业技术

超长结构地下室基础底板外墙后浇带超前止水自创新施工专业技术

超长结构地下室基础底板外墙后浇带超前止水自创新施工技术————————————————————————————————作者:————————————————————————————————日期:基础底板、外墙后浇带超前止水施工技术一、技术研究来源本工程地下室东西方向长79.2米,该工程属于超长结构。

车库与主楼之间连接成整体,不设沉降缝。

为解决超长结构的裂缝问题,在地下室南北方向预留一条伸缩后浇带。

混凝土结构在硬化、碳化、失水过程中会产生收缩,其前期收缩量较大。

结构较长时,收缩产生的拉应力可能导致结构开裂,较长结构预防开裂设置的后浇带为伸缩后浇带。

伸缩后浇带的保留时间应在两侧混凝土龄期达到42d后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d 后进行。

综上所述,无论伸缩后浇带,还是沉降后浇带,其保留时间均较长。

当建筑物基础位于地下水位以下时,采用传统的后浇带留设方式,后浇带必须在主体结构施工完成以后再浇筑后浇带混凝土。

这就要求持续进行降水,保证地下水位保持在基础以下,在主体结构完成并浇筑后浇带混凝土后,才能停止降水。

当建筑物主体施工时间较长时,势必会大大增加降水费用,增加工程成本。

基础工程长时间暴露于室外,由于昼夜温差较大,基础外墙易产生伸缩裂缝。

基础完成后,不立即进行回填土对于深基坑工程存在安全隐患。

同时,基础土方不回填,将影响后续其他工序的施工,影响工程工期。

由于该工程基础位于地下水位以下,且该工程主体施工时间较长,为减少基础暴露时间,降低基础裂缝数量,基础底板、外墙均采用超前止水- 1 -后浇带技术。

经过工程实践检验,超前止水后浇带技术效果良好,降低了工程措施费用,缩短了工期,减少了地下室裂缝的产生,综合效益明显。

二、技术原理当工程基础部分需留设伸缩后浇带时,在基础底板或外墙的后浇带部位增加一道30mm-40mm宽的伸缩缝混凝土底板或导墙,伸缩缝采用挤塑聚苯板,伸缩缝设置橡胶止水带。

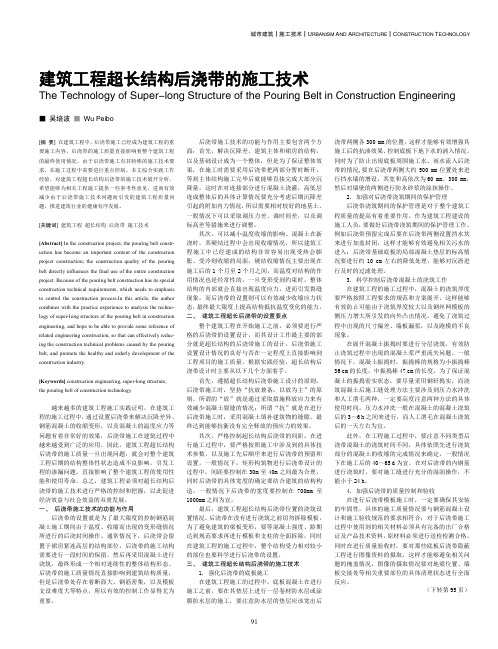

建筑工程超长结构后浇带的施工技术

建筑工程超长结构后浇带的施工技术

建筑工程超长结构后浇带的施工技术摘要:建筑工程在进行施工过程中,存在很多超长结构建筑,此外,建筑物的标准也日益严格,特别对是裂缝方面一定要进行严格的预防。

基于此,本文主要结合实例对建筑工程超长结构后浇带的施工技术进行了探讨。

关键词:建筑工程;超长结构后浇带;施工技术随着社会现代化的不断发展,在建筑物构造方面,超长以及双向超长结构已经很普遍,要是再结合以往施工技术手段的话,所有的工程一定要提前准备3-15个后浇带,可是对后浇带进行的封填一般需要40~60d,这会极大的延迟施工周期,且不利于建筑结构的性能。

在施工时,通过超长钢筋混凝土结构且没有缝的设计,除了能克服了以往技术手段的不足外,还能大大降低作业周期,加速进度,此外,也能保证施工建设企业的利润最大化。

1 工程典型实例有一综合楼工程,其总面积是5.5万m2,其中地下室占到1.3万m2。

该建筑的基础长度是158.5m,宽度是60.5m。

为满足建筑功能的具体要求,要把地下室建设为一体,还要进行大底盘多塔结构的建设。

关于基础的选取,主要是钻孔灌注桩结合承台筏板,在地下室建设中其混凝土在强度方面的等级要实现c40,抗渗方面的等级要实现0.8mpa,由于该工程建设中地下室规模很大,所以进行了三横两纵式的后浇带的设计,将建筑结构平面划为10段,后浇带在宽度方面实现了800mm,图1是基础后浇布置的示意图。

2 对建筑工程在后浇带方面进行的布置并具体施工2.1 对后浇带进行的布置后浇带关于现浇混凝土在结构方面的操作力,其主要作用是避免由于温度发生收缩或者是结构主体出现沉降而引起的不正常伸缩以及沉降等,避免对建筑性能造成损害。

在进行后浇带的布置过程中,通常来说,25~45m范围内安设1道,其宽度在700~900mm 范围内,一般没有必要切断钢筋,还要通过一些手段对钢筋强度进行加固,对后浇带左右两面的混凝土,在浇筑完成2个月后,要对其实施凿毛处理,在彻底清理干净后,使用高级混凝土进行浇灌,同时要进行振捣密实以及维护等。

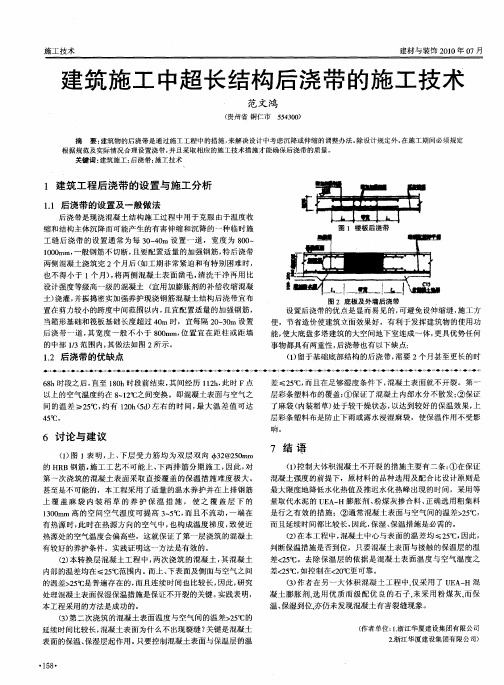

建筑施工中超长结构后浇带的施工技术

建筑施工中超长结构后浇带的施工技术

是行之有效的措施 ;②通常混凝土表面与空气间的温 差> 5C 2 o,
而 且延 续 时 间都 比较 长 , 此 , 湿 、 温 措 施 是必 需 的。 因 保 保 () 2 在本 工程 中 , 凝 土 中 心 与 表 面 的温 差均 ≤2 o 因 此 , 混 5 C,
有热源时 , 此时在热源方向的空气中 , 也构成温度梯度 , 致使近 热源处的空气温度会偏 高些 ,这就保证 了第一层浇筑 的混凝土 有较好 的养护条件 。实践证 明这一方法是有效的。 () 2 本转换层混凝土工程 中, 两次浇筑 的混凝土 , 其混凝土
施 工 技 术
建材与装饰 2 1 年 O 00 7月
建筑施 工 中超 长 结构后 浇 带的施工技术
范 文 鸿
( 州省 铜仁市 贵 540) 5 30
摘 要: 建筑 物的后浇带是通过施工工程 中的措施 , 来解决设计 中考虑沉降或伸缩 的调整办法。 除设计规定外, 在施工期 间必须规定 根据规 范及实际情况合理设置浇带 , 并且采取相应 的施工技术措施才能确保后浇带的质量 。 关键词 : 建筑 施工; 后浇带 ; 施工技术
以上的空气温度约在 8 1 ̄之间变换 。即混凝土表 面与 空气之 2C
间 的 温 差  ̄2  ̄ 约 有 10 5) 右 的 时 间 , 大 温 差 值 可 达 5C, 2h(d 左 最
4 ℃。 5
层彩条塑料布 的覆盖 : ①保证 了混凝土 内部水分不散发; 保证 ②
了麻 袋 ( 内装 稻 草 ) 于 较 干燥 状态 , 处 以达 到 较 好 的 保 温 效 果 , 上 层 彩 条 塑料 布 是 防止 下 雨 或 露 水浸 湿 麻 袋 ,使 保 温 作 用 不 受 影
的温差> 5C 2  ̄是普遍存在 的, 而且连续 时间也比较长 , 因此, 研究 处理混凝土表面保湿保温措施是保证不开裂的关键 。 实践表明,

建筑施工中后浇带的施工技术分析

建筑施工中后浇带的施工技术分析

建筑施工中后浇带的施工技术分析为了解决混凝土结构的裂缝问题,有的设计人员在设计时常常留一条变形缝来抵消热胀作用和沉降作用。

但是这种方法也会有严重的缺点,如果要设置变形缝,就会将一个完整单体工程变成了若干单体,影响到建筑整体性和外观,使得建筑物非常的不美观,变形缝的使用同时给外墙和屋面防水增加了难度,为了解决变形缝技术的这个弊端,后浇带技术应运而生。

标签:建筑工程;后浇带;施工技术1、建筑施工中后浇带施工技术的应用1.1后浇带设置形式1.1.1后浇带宽度从理论上讲,后浇带的理论宽度只需要10mm,就能够提供由于混凝土温度和收缩变形所需的宽度。

但是,在工程实践中,过窄的后浇带宽度不利于后浇带混凝土的浇筑,由于后浇带混凝土自身收缩变形会造成后浇带处结构二次开裂。

因此,后浇带的宽度一般不宜小于800mm,目前工程上多数取1000mm。

1.1.2后浇带设置间距后浇带的设置目的是释放早期收缩应力,后浇带封闭前,后浇带间混凝土结构能否有效地释放收缩应力与后浇带封闭前结构产生的收缩量及结构的抗侧刚度有关。

结构发生的收缩变形越大、竖向构件抗侧刚度越大,混凝土结构中产生的收缩应力越大,释放的收缩应力越小,后浇带所发挥的作用就越小。

因此,后浇带的合理间距应与结构类型(例如框架、剪力墙等)、竖向构件抗侧刚度及后浇带封闭前的结构收缩量有关。

不同的规范给出的间距长度大小不一,造成在实际工程中,后浇带的设置间距差异悬殊。

有些工程后浇带设置间距小于规范限定值,施工过程仍然出现裂缝,而有的工程后浇带设置间距超过规范的限定值,但施工和使用过程中未发现问题。

所以,在任何结构中都依靠工程经验按照30~40m的间距设置后浇带,并不合理。

在正常施工条件下后浇带平均间距公式:式中:L——后浇带平均间距;E——混凝土弹性模量;Cx——地基或基础水平阻力系数;α——混凝土线膨胀系数;T——互相约束结构的综合降温差,包括收缩当量温差;?pa——钢筋混凝土的极限拉伸,(1~3.0)X10-4,根据养护条件、降温速率、混凝土配合比有所不同;H——底板厚度或板墙高度。

建筑工程超长结构后浇带的施工技术

建筑工程超长结构后浇带的施工技术

建筑工程超长结构后浇带的施工技术The Technology of Super-long Structure of the Pouring Belt in Construction Engineering ■ 吴培波 ■Wu Peibo[摘 要] 在建筑工程中,后浇带施工已经成为建筑工程的重要施工内容,后浇带的施工质量直接影响着整个建筑工程的最终使用情况。

由于后浇带施工有其特殊的施工技术要求,在施工过程中需要进行重点控制。

本文综合实践工作经验,对建筑工程超长结构后浇带的施工技术展开分析,希望能够为相关工程施工提供一些参考性意见,进而有效减少由于后浇带施工技术问题而引发的建筑工程质量问题,推进建筑行业的健康有序发展。

[关键词] 建筑工程 超长结构 后浇带 施工技术[Abstract] In the construction project, the pouring belt constr- uction has become an important content of the construction project construction; the construction quality of the pouring belt directly influences the final use of the entire construction project. Because of the pouring belt construction has its special construction technical requirements, which needs to emphasis to control the construction process.In this article, the author combines with the practice experience to analysis the techno- logy of super-long structure of the pouring belt in construction engineering, and hope to be able to provide some reference of related engineering construction, so that can effectively reduc- ing the construction technical problems caused by the pouring belt, and promote the healthy and orderly development of the construction industry.[Keywords] construction engineering, super-long structure,the pouring belt of construction technology越来越多的建筑工程施工实践证明,在建筑工程的施工过程中,通过设置后浇带来解决沉降差异、钢筋混凝土的收缩变形,以及混凝土的温度应力等问题有着非常好的效果,后浇带施工在建筑过程中越来越受到广泛的应用。

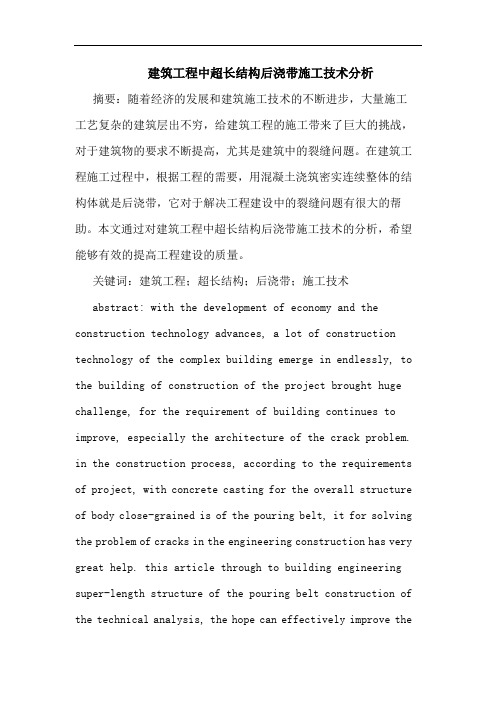

建筑工程中超长结构后浇带施工技术分析

建筑工程中超长结构后浇带施工技术分析

建筑工程中超长结构后浇带施工技术分析摘要:随着经济的发展和建筑施工技术的不断进步,大量施工工艺复杂的建筑层出不穷,给建筑工程的施工带来了巨大的挑战,对于建筑物的要求不断提高,尤其是建筑中的裂缝问题。

在建筑工程施工过程中,根据工程的需要,用混凝土浇筑密实连续整体的结构体就是后浇带,它对于解决工程建设中的裂缝问题有很大的帮助。

本文通过对建筑工程中超长结构后浇带施工技术的分析,希望能够有效的提高工程建设的质量。

关键词:建筑工程;超长结构;后浇带;施工技术abstract: with the development of economy and the construction technology advances, a lot of construction technology of the complex building emerge in endlessly, to the building of construction of the project brought huge challenge, for the requirement of building continues to improve, especially the architecture of the crack problem. in the construction process, according to the requirements of project, with concrete casting for the overall structure of body close-grained is of the pouring belt, it for solving the problem of cracks in the engineering construction has very great help. this article through to building engineering super-length structure of the pouring belt construction of the technical analysis, the hope can effectively improve thequality of project construction.keywords: building engineering; super-long structure; back strip; construction technology中图分类号:tu761文献标识码:a 文章编号:社会经济的快速发展使得超长结构在建筑物构造中的应用愈发广泛,传统的施工技术是在工程建设中留有3-15个的后浇带,但是由于后浇带的封填需要较长的时间,不仅会大大的延长工期,而且由于留置时间较长,其他部位的施工过程对其最终效果产生影响,所以如何保证后浇带的质量,减小不利因素对其的影响显得尤为重要。

房建工程中超长结构后浇带的施工技术

某 综 合 楼 是 总 建 筑面 积 达 到5. 3 万m , 地下室面积为1 . 1 万m 。 该 项 目工 程 的施 工
不 同 的挡 板 之 间需 要 用 钢管 进行 安 置 以方 便支撑 。 采 用 这 样 的 措 施 能 够 使 混 凝 土 在 振捣的过程 中保持正常的形态 。 在 施 工过 程 中要 使 支设 挡板 和 钢 筋绑 扎 的 工作 同时 进行。 挡 板 可 以 采 用 不 同的 木 方 进 行 拼 接
构钢筋粗 大且密集 , 给 垃 圾 的 清 理 工 作 带 来 很大 的难 度 ; ( 2 ) 后 浇 带 覆盖 于 地下 、 地 上 结构, 其 经过 的 地方 “ 遇 梁 断梁 , 遇 板 断 板 ”, 这就加大的 施工难度 , 降 低 了 结 构 施 工的进度 ; ( 3 ) 后 浇 带 灌 筑 混 凝 土 之 前 要 清 除 两 侧 混 凝土 凿 毛 , 此 项 施 工 难 度极 大 , 且
用大 底 盘 多搭 结 构 法 。 在 进 行 基 础 设 施 建
建 筑 施 工 过 程 中 引进 超 长 钢 筋 混 凝 土 结
构, 同 时 采 用 无 缝 设 计 。引 进 该 方 法 不 仅
高的支模措施 进行处理 , 对 剩 余 部 位 的 模
板进 行 拆 除 过 程 中需 要 对模 板 进 行 合 理 的
控制, 使 模 板 的 使 用率 提 高 , 使 砼 的成 型质
果 还 可 以 最 大 限 度 的 发 挥 建 筑 物 的 功 能 效
4 后浇带的施 工技 术
4 . 1模板 施工
在模板 的施 工过程 中 , 相 对 后 浇 带 而 言, 在 模 板 支 设 时 必 须 采 用 独 立 性 能 比较

房建工程后浇带施工

浅析房建工程后浇带施工摘要:施工后浇带主要用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形、减小温度应力。

文章通过介绍施工后浇带的功能、做法及遇到的问题等分析了其在工程上的应用。

关键词:房屋建筑后浇带施工技术社会时代的进步与发展,现代建筑中高层建筑越来越多,在高层建筑物现浇刚性混凝土结构中,由于功能和造型的需要,往往把高层主楼与低层裙房连在一起,裙房包围了主楼的大部分。

从传统的结构观点看,希望将高层与裙房脱开,这就需要设变形缝,但从现代建筑要求看又不希望设缝,因为设缝会出现双梁、双柱、双墙,使平面布局受局限,因此施工后浇带法便应运而生。

1 施工后浇带的适用范围及主要功能当建筑物存在较大高差,根据具体情况结构设计无需设置永久变形缝时,可设置后浇带。

公共建筑及超长结构若浇整体钢筋混凝土,结构中也会出现后浇带的应用。

后浇带主要适用的范围有以下两点。

(1)解决沉降差:在高层建筑和裙房的基础结构设计时需将二者连成整体,但在施工过程则需用后浇带将二者暂时断开,等主体结构基本完工时,即大部分沉降量完成施工时,再在连接处浇灌混凝土将高低层连成整体。

在设计时,结构设计师要充分分别考虑两个阶段的受力情况,分别进行强度校核,还要考虑连成整体后的后期沉降差所引起的附加内力。

解决连接前后的受力问题,可采用调压力差、调时间差、调标高差等调整措施进行施工与设计。

(2)减小温度收缩影响:混凝土在刚浇筑后的硬结过程中会出现自收缩现象,造成已建成的结构的热膨冷缩。

在施工后的l—2个月温差对结构的作用是正常的。

但当结构变形受到约束时,温差则会引起温度应力,进而生成应力分布不均或有所差别与设计效果,严重时则有可能在构件中会出现裂缝,严重影响施工的整体质量。

若设置后浇带,在施工过程中混凝土可以自由收缩,这样就减少了收缩应力,混凝土的抗拉强度就可以满足抵抗温度应力的需要,从而提高了结构抵抗温度变化的能力。

2 后浇带的设置和施工技术2.1后浇带的设置要求2.1.1后浇带的设置,应考虑有效降低温差和收缩应力的条件下,通过计算来决定其留置部位和距离。

后浇带施工技术在房建施工中的应用分析

后浇带施工技术在房建施工中的应用分析摘要:在建筑行业中,为解决在施工过程中出现的墙体开裂等问题,最常用的方法就是后浇带施工技术,这一技术的应用,很好的解决了因混凝土收缩以及沉降过程中出现不均匀所导致的墙体开裂问题。

因此,在建筑行业施工过程中,后浇带施工技术是其中一个非常重要的环节。

为了保证整个房屋建筑中每一个部位墙体的整体性,后浇带施工技术必须过硬,才能有效保证房屋建筑质量,促进建筑行业长远稳步的向前发展。

在建筑行业中,后浇带施工技术必须得到足够的重视,不断加强后浇带施工技术实践对策研究,促使后浇带技术在房屋工程建造中应用得到进一步的应用与发展。

关键词:后浇带;施工技术;房建施工1 后浇带的概述后浇带是指在房建工程中,技术人员针对实际情况,对钢筋混凝土裂缝进行改善,以达到预防的目的,从而改善混凝土结构的整体质量。

同时,结合现场实际,对混凝土墙、横梁、底板等进行修补,留下临时的带性缝。

后浇带的合理布置可以在一定程度上改善建筑的整体平面效果,同时也有利于改善整个结构的稳定性。

后浇带的浇筑应在温度较低时段进行,并根据具体情况选用合适的水泥。

在加入铝粉时要注意控制铝粉的用量,以保证其强度符合预期要求,防止在连接过程中产生裂缝。

对于超长底板,应首先对其强度进行分析,再结合后浇带各部位的强度等级,以保证其安全、防水性能达到要求。

在后浇带施工中,常采用沉降后浇带、伸缩式后浇带,主要用于主楼、裙房的连接点,可改善连接的整体效果。

在高层建筑基础工程中,常采用伸缩式后浇带,这对提升高层建筑的稳定性和安全性具有重要意义。

在应用中,后浇带可以防止因温度的改变而产生的影响,从而降低因温度变化而导致的结构拉裂问题。

2 后浇带施工技术的作用2.1 防裂作用后浇带施工技术应用于房建工程,能达到防裂效果。

房建工程的主体结构在建造中会消耗大量的钢筋混凝土,由于长期使用,其结构会因温度的改变而产生收缩、膨胀等问题。

然而,钢筋混凝土的承载力有限,若不进行有效的控制,很容易造成混凝土结构的破坏,对最终的效果造成很大影响,在这样的条件下,房建工程的最终验收无法通过。

后浇带施工方法及技术措施

《结构后浇带施工方法及技术措施》一、设计结构后浇带的作用:1、收缩后浇带:收缩后浇带是为解决钢筋混凝土结构在强度增长过程中因温度变化、混凝土收缩等产生的裂缝,以达到释放大部分变形,减小约束力,避免出现贯通裂缝而设置。

后浇带应设在对结构无严重影响的部位,即结构构件内力相对较小的位置,通常每隔30-40m设置一道,缝宽一般为800㎜。

2、沉降后浇带:沉降后浇带是为解决联体结构高低差所产生的沉降不均,可能使地基发生不均匀沉降时,需要设缝将结构分为几部分,使其每一部分的沉降比较均匀,避免在结构中产生额外的应力而设置,通常设置在高低变化的低结构部位,沿高结构贯通设置,缝宽一般为800㎜。

3、加强带:当混凝土结构超长过多时,设置后浇带不能解决混凝土收缩和温度变化问题时,在适当位置设置膨胀加强带,可以增大伸缩缝最大间距,而且可以用膨胀加强带取代部分施工后浇带,从而实现混凝土的连续浇筑即无缝施工。

二、后浇带的浇筑控制:一般设计主楼与地下车库(裙房)相连部位为沉降后浇带,其他部位为收缩后浇带。

沉降后浇带的混凝土浇筑时间为主楼结构封顶后60天浇筑,或经沉降观测其两侧沉降稳定后浇筑。

收缩后浇带的浇筑时间为相应楼层顶板浇筑完成后60天浇筑。

所有后浇带在混凝土浇筑前,严禁拆除和松动其两侧的支撑体系。

后浇带混凝土应采用比相应结构设计高一级的微膨胀混凝土浇筑。

三、施工质量控制:1、模板:(1)底板、顶板后浇带模板支设:地下室底板后浇带采用碎拼法配制木模支设,以便于拆除。

利用小碎块多层板,5×10cm方木进行拼配,可采取企口型和凸口型垂直支设,设计有止水钢板时,将止水板加牢稳固好:如采取钢板网支设时,必须用双层钢板网,内侧一层密格网,外侧一层25×15×2.0厚的钢板网,后浇带内设钢筋支撑,见下图:墙体后浇带采用碎拼法支模,采用小碎块多层板,背后支顶木方定位加固。

外围防水墙体施工缝同样采用碎拼法支模。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

房建工程中超长结构后浇带的施工技术分析
摘要:随着建筑行业的不断发展,建筑形式和人们需求的不断多样化,施工单位为了满足不同需求对工程施工的要求,纷纷加大了施工技术的引进力度。

近年来,超长结构后浇带施工技术为了适应社会经济发展的多样化需求,而被广泛重视,在现代化建筑工程中,已经被频繁应用于超长结构类型的施工领域。

本文主要对房建工程中超长结构后浇带的施工技术进行了探讨。

关键词:房建工程;超长结构;后浇带;施工技术
施工条件的不断改善和人们对房屋建筑要求的不断提高,大规模、一体化工程施工成为了现代房建工程发展的一个重要方向。

超长结构作为满足这一需求的主要工程施工技术,在现代房建工程中得到了越来越广泛的应用。

在超长结构的房建施工中,后浇带施工显然是一项很重要的施工项目。

它在建筑施工的过程中可以有效的防治现浇钢筋混凝土等结构因为温度收缩不均会产生的有危害裂缝等。

由此可以看出后浇带施工的好坏直接影响整个建筑的整体质量。

以下就是对房建工程中的超长结构后浇带施工技术进行的探讨,以期为我国建筑施工事业的发展贡献力量。

1. 后浇带的优缺点
设置后浇带的优点是显而易见的,可避免设伸缩缝,施工方便,节省造价。

使建筑立面效果好,有利于发挥建筑物的使用功能,使大底盘多塔建筑的大空间地下室连成一体,更具优势。

但后浇带也有以下缺点:
1.1易产生杂物
留于基础底部结构的后浇带,需要 2 个月甚至更长的时间,期间后浇带中将不可避免地落进各种各样的垃圾杂物,由于底部结构钢筋较粗较密,使得清理工作非常艰难。

1.2施工量大
后浇带贯穿整个地下、地上结构,所到之处遇梁断梁,遇板断板,给施工带来很多不便,因而影响结构进度、
1.3处理不好易产生裂缝
在后浇带灌筑混凝土前,需将两侧混凝土凿毛、清理,施工非常困难,而有些结构混凝土与后浇带混凝土浇筑时间间隔数月,新旧混凝土的粘结强度很难保
证,又由于浇筑时间差,造成这些结构的混凝土的干缩大部分已于后浇带灌
筑前完成,因此,后浇带混凝土的干缩容易在新旧混凝土的连接处产生裂缝,设置施工后浇带的初衷是防止混凝土裂缝的产生,而后浇带处理不好却人为地在每条后浇带处造成两条贯穿裂缝,从而引起漏水。

2.房建工程超长结构后浇带施工技术要点
2.1强化后浇带的底板施工
在建筑工程施工的过程中,底板混凝土在进行施工之前,要在其垫层上进行一层卷材防水层或涂膜防水层的施工,要注意防水层的垫层应该宽出后浇带两侧各300 mm的位置,这样才能够有效增强其施工后的抗渗效果、控制底板下地下水的涌入情况。

同时为了防止出现底板周围施工水、雨水流入后浇带的情况,要在后浇带两侧大约500mm位置处来进行挡水墙的增设,其宽和高依次为60 mm、300 mm,然后对墙壁的两侧进行防水砂浆的涂抹操作。

另外,在支设模板时,要采用独立性能比较高的支模措施进行处理,并根据模板的实际情况进行主要的施工,对模板支撑系统的稳定性进行控制。

在施工开始时采用挡板进行封堵措施,在不同的挡板之间用钢管进行安置以方便支撑。

在施工过程中要使支设挡板和钢筋绑扎的工作同时进行。

挡板可以采用不同的木方进行拼接而成,同时在挡板的背部需要采用横肋设计,可以在一定程度上增强挡板的强度。

在施工过程中若挡板和梁模之间出现了裂缝需要采取及时的封堵措施,预防裂缝在振捣过程中出现增大的现象。

针对现浇板部位出现的裂缝,需要使用多层胶合板制成的挡板进行封堵,同时需要根据不同板层之间的距离,在挡板上设置豁口,同时要使豁口和钢筋的直径保持一致。

2.2 严格规范钢筋绑扎
在现代的建筑施工过程中钢筋的绑扎要根据国家标准及相关的设计书进行处理,以防在模板的支设和砼的浇筑过程中出现钢筋的偏移现象,从而给整个建筑结构带来严重的危害。

此外,在钢筋的绑扎过程中必须要对各种情况进行充分的检查和处理预防出现结构的损坏,同时还要对钢筋的保护层进行关注。

对钢筋的断开位置需要针对后浇带具体的情况进行具体的分析和处理。

在完成某一浇筑
带后可以在3天以后将主筋切断,但在实施过程中要使主筋和后浇带处于垂直位置。

在钢筋的焊接处理工作之前需要保证后浇带的时间满足施工需要。

2.3处理施工缝
在施工过程中,对已经发现的施工缝要进行及时的处理,在处理过程中要使用铁钻子对施工缝位置处多余的砼及其它的木方进行清除,同时将其改良为垂直缝。

后浇带浇筑砼工作进行之前必须要将施工缝清除干净,在清理施工缝的过程中要注意:对底模位置处的杂物进行摸底同时要将水泥浆进行重点的清理,紧接着进行凿毛处理,此外,在清理工作结束之后要进行湿润处理。

为满足钢筋结构对施工的各种要求需要将施工缝中全部的水泥以及水锈等物质清理干净。

2.4科学控制后浇带混凝土的浇筑工作
在房建工程超长结构后浇带施工中,展开混凝土振捣时要进行分层浇筑,有效防止浇筑过程中出现的混凝土浆严重流失问题。

一般情况下,混凝土振捣时,振捣棒的规格为小振捣棒36 cm 的长度,中振捣棒47 cm 的长度。

为了保证混
凝土的振捣密实状态,要尽量采用钢钎捣实,而浇筑混凝土后施工缝处理方法主要涉及到压力水冲洗和人工凿毛两种,一般压力水冲洗一般在混凝土的混凝土浇筑后的3~6h 之间来进行,而人工凿毛在混凝土浇筑后的一天左右为宜。

此外,不同类型后浇带混凝土的浇筑时间不同,具体依照先进行浇筑部分的混凝土的收缩的完成情况来确定,一般情况下在施工后的40~65d 为宜。

在对后浇带的内钢筋进行浇筑时,要对施工缝进行充分的湿润操作,不能小于24 h。

另外,例如后浇带预留完成后要在后浇带两侧设置挡水坎来进行加盖封闭,这样才能够有效避免相关污水的进入;后浇带基础底板的局部混凝土垫层的标高情况要进行约10 cm 左右的降低处理,能够对沉渣进行及时的过滤处理。

2.5后浇带内砼的级配及浇筑方法
在后浇带砼的浇筑过程中不可大范围的进行浇筑工作,那么在施工过程中就要采取措施在现场进行砼的搅拌工作。

此外,根据行业相关标准的确定需要采用高强度的膨胀砼来进行浇筑工作。

在该工作的实施过程中首要的工作是做好砼的配合比,同时在施工之前做好各种所使用材料性能的检验工作。

具体的措施是:针对水泥和砂石等需要采用标准规格的材料,以助砼配合比的早日确定。

在混凝土的搅拌过程中必须对材料的使用量进行严格的控制以使混凝土的搅拌更加均匀,预防出现膨胀程度不一致的现象,给砼及其质量造成一定的影响,一般情况下,在加入微膨胀剂的情况下能够使砼的搅拌时间延长。

采用机械进行振捣的过程中必须要对有关规定进行遵守,在距离缝边位置90 mm的位置处需要停止振捣工作,以防房屋在原砼位置处发生振裂,而采取人工振捣措施则可以有效的保证焊接缝的结合。

除此之外在进行浇筑砼的施工过程中还要对施工进行严格的要求,合理的安排和设计施工,确保后浇带部位砼的强度符合相关规定。

2.6加强后浇带的质量验收和养护
在进行后浇带模板施工时,要确保其安装的牢固性,具体的施工质量情况要与钢筋混凝土设计和施工验收规范的要求相符合;对于后浇带施工过程中使用到的相关材料必须具有完备的出厂合格证及产品技术资料,原材料必须进行送检检测合格。

同时在进行质量验收时,要对那些底板后浇带隐蔽工程进行图像资料的摄取,这样才能够避免相关问题的掩盖情况,图像的摄取情况要对地梁位置、墙
板交接处等相关重要部位的具体清理状态进行全面反应。

在浇筑工作结束之后,必须做好各种有关砼的维护和保养工作以提高砼的使用性能同时延长其寿命。

常规的措施为在砼上铺设覆盖层,进行养护处理,养护
时间要保持在15天左右,同时需要在后浇带周围进行维护工作,等胶带砼进行完全凝固之后才可以将模板进行拆除。

3.结束语
综上所述,建筑工程超长后浇带施工有其特殊的施工技术要点,所以想要保证其良好的施工质量,就必须对整个工程的施工进行严格的质量控制,强化施工过程中的监督与检查工作,结合每一个工程施工的要点、难点展开施工方案的具体编制,在施工期间必须根据相关规范要求以及工程展开的实际情况来进行后浇带的合理设置,最终达到保证工程良好使用质量的目的。

参考文献:
[1]姚泉智.浅谈现浇钢筋混凝土结构中后浇带的施工方法[J].四川建材,2011(01).
[2]郭玉龙.后浇带施工技术在钢筋混凝土结构中的应用[J].中国新技术新产品,20l1(12).
[3]王风英.孙明辉谈后浇带的设计与施工[J].科技咨询导报,2007(6).
[4]李希林.后浇带在现浇混凝土超长结构中的应用[J].中外建筑,2009(4).。
