程控交换作业指导书

合集下载

程控交换实验

程控交换实验

程控交换实验
程控交换是指通信网络中的交换机通过计算机程序进行控制的交换方式。

为了更好地了解和掌握程控交换技术,可以进行如下实验:
实验目的:了解程控交换原理和功能,掌握程控交换机的基本操作方法。

实验器材:
1. 两部程控交换机
2. 一部计算机
3. 一部电话机
4. 两组电话线
实验步骤:
1. 连接两部程控交换机,形成网络。

2. 通过计算机对其中一台交换机进行程序设置,设置交换机的各项参数(如电话号码、电话费率、限额等)。

3. 将电话机分别连接到两部交换机上。

4. 在一台交换机上用电话机拨打另一台交换机上的电话号码,观察电话机以及交换机的反应情况。

5. 利用计算机的程序设置来限制一部电话机的使用(如限制通话时间、限制通话费用等),然后再进行电话通话测试。

实验结果分析:
在实验中,当一部电话机拨打另一部电话机时,程控交换机会根据设置的电话号码等参数对通话进行控制,例如判断通话费用、限制通话时间,并将电话信号正确转发给对方电话机。

当一部电话机的使用被限制时,程控交换机会根据预先设置的限制条件对通话进行限制,例如在规定的时间内自动挂断通话等。

通过以上实验可以清楚地了解和掌握程控交换原理和功能。

程控交换系统实验指导书

程控交换系统实验指导书

程控交换系统实验指导书目录实验系统结构介绍 (1)实验一用户线接口模块实验 (12)实验二信令信号的产生与观测 (18)实验三双音多频(DTMF)接收与检测 (23)实验四话路PCM编译码 (30)实验五呼叫处理与线路信号的传输过程 (33)实验六信号交换方式与状态显示 (36)实验七空分交换的过程与分析 (40)实验八时分交换网络基本原理 (46)程控交换系统实验指导书实验系统结构介绍一、实验系统框图二、系统结构说明硬件主要分为以下几个部分:1、用户接口:该设计中采用的四路模拟用户接口;2、外线接口:作为用户交换机和局用交换机相连;3、电源输入模块:产生整个实验箱所需要的各种电压的工作电源;4、中央处理器:由MSC-51系列的单片机实现,主要实现人机界面的管理;5、记发器:由MSC-51系列的单片机实现,实现信令的管理;6、话路交换控制器:由MSC-51系列的单片机实现,完成对时分交换单元和空分交换单元的控制;7、空分交换单元:实现模拟话路的交换;8、时分交换单元:实现数字话路的交换;9、来电显示单元:实现DTMF主叫识别的接收和发送;10、信令信号产生单元:产生信令音和程控实验系统的工作时钟;11、数字处理单元:完成数字中继协议处理、帧同步码的插入和提取、位时钟的提取。

三、用户接口接口是交换机中唯一与外界发生物理连接的部分,为了保证交换机内部信号的传递与处理的一致性,任何外界系统原则上都必须通过接口与交换机内部发生关系。

下面讲述的是模拟用户接口,它完成了BORSCHT功能。

模拟用户接口使用的接口芯片是AM79R70,以及运放电路和PCM编解码芯片TP3067。

甲方一路和甲方二路合用一个DTMF解码芯片MT8870,乙方一路和乙方二路合用另外一个MT8870,作为拨号识别芯片。

模拟用户接口的硬件框图如下:元记发信令CID四、外线接口这部分框图如下:外线铃流经过桥电路后产生振铃信号,提供给记发器单元。

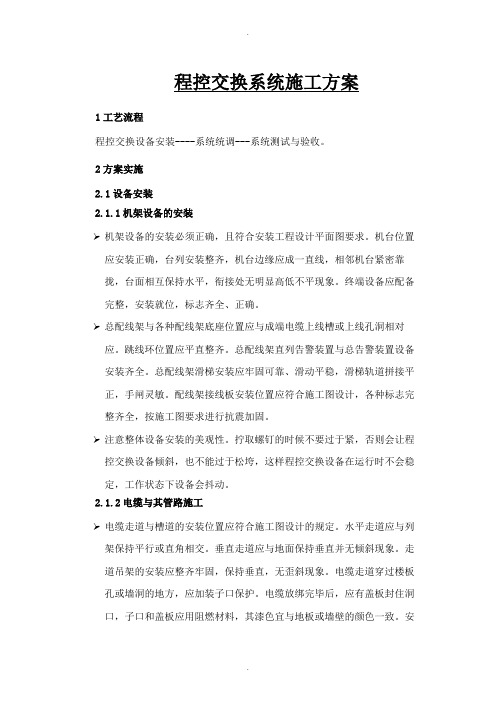

程控交换系统施工方案

程控交换系统施工方案

程控交换系统施工方案1工艺流程程控交换设备安装----系统统调---系统测试与验收。

2方案实施2.1设备安装2.1.1机架设备的安装➢机架设备的安装必须正确,且符合安装工程设计平面图要求。

机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。

终端设备应配备完整,安装就位,标志齐全、正确。

➢总配线架与各种配线架底座位置应与成端电缆上线槽或上线孔洞相对应。

跳线环位置应平直整齐。

总配线架直列告警装置与总告警装置设备安装齐全。

总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。

配线架接线板安装位置应符合施工图设计,各种标志完整齐全,按施工图要求进行抗震加固。

➢注意整体设备安装的美观性。

拧取螺钉的时候不要过于紧,否则会让程控交换设备倾斜,也不能过于松垮,这样程控交换设备在运行时不会稳定,工作状态下设备会抖动。

2.1.2电缆与其管路施工➢电缆走道与槽道的安装位置应符合施工图设计的规定。

水平走道应与列架保持平行或直角相交。

垂直走道应与地面保持垂直并无倾斜现象。

走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。

电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。

电缆放绑完毕后,应有盖板封住洞口,子口和盖板应用阻燃材料,其漆色宜与地板或墙壁的颜色一致。

安装沿墙单边或双边电缆走道时,在墙上埋设的支持物应牢固可靠,沿水平方向的间隔距离均匀。

安装后的走道应整齐一致,不得有起伏不平或歪斜现象。

安装槽道应端正牢固,并与大列保持垂直,列间槽道应成一直线。

➢布放电缆的规格、路由、截面和位置应符合施工图的规定,电缆排列必须整齐,外皮无损伤。

交、直流电源的馈电电缆,必须分开布放;电源电缆、信号电缆、用户电缆与中继电缆应分离布放。

布放槽道电缆可以不绑扎,槽内电缆应顺直,尽量不交叉。

在电缆进出槽道部位和电缆转弯处应绑扎或用塑料卡捆扎固定。

在活动地板地板下布放的电缆,应注意顺直不凌乱,尽量避免交叉,并且不得堵住送风通道。

程控器作业指导书范本

程控器作业指导书范本
两常开端子之间:1500VAC 50Hz/1min
端子与外壳之间:2000VAC 50Hz/1min
无击穿和闪络
4
动作力矩
1、用扭矩搬手对轴逆时针施加3N.m的扭矩
2、用扭矩搬手对轴顺时针施加0.15N.m的扭矩
不损坏
不转动
5
端子强度
端子应能承受轴向80N,其它方向20N的力,具体操作按GB5095.8试验16f规定进行
顺德美的洗碗机公司作业指导书程控器性能试验报告
表码:XWJ/JC/DZD1-7编号:
规格型号
供厂家
批次
样品数量
环境条件
序号
项目
测试条件
判定基准
试验值或状态
结论
1
接触电阻
5V/1A DC
≤50mΩ
2
绝缘电阻
施加500VDC,1分钟测量
1、所有常开端子之间
2、端子与外壳之间
≥100MΩ
≥100MΩ
3
耐压
电气强度满足第3项要求
8
时序试验
1、额定电压下启动程控器,检查其步进时序
2、潮态后检查其步序
与时序图一致
时间精度误差≤10S,单步时间≥4分的则比标准精度≤15S
9
耐久性试验
电机在1.1UN条件下连续工作48小时
耐久性测试后程控器无故障,时间精度不变
10
启动特性
在0.85UN条件下各连续启动3次。
程控器电机能正常启动
11
*
盐雾试验
(5±0.1)%的盐水,35℃±2℃,48小时
带电件表面无干布擦不掉的锈蚀或锈蚀面积不超过1mm2。
12
*
球压阻燃试验
1、125℃±2℃,20N/2h,直径5mm

程控交换II实验指导书

程控交换II实验指导书

目录前言...................................................... - 3 -实验一系统电源组成......................................... - 10 -实验二系统结构组成......................................... - 12 -实验三系统控制模块实验..................................... - 18 -实验四用户接口电路及2/4线变换实验......................... - 21 -实验五程控交换PCM编译码实验............................... - 29 -实验六信号音产生实验....................................... - 36 -实验七 DTMF译码实验........................................ - 41 -实验八主叫识别(CID)实验.................................... - 47 -实验九外线接口实验........................................ - 55 -实验十时分交换实验........................................ - 60 -实验十一 PC话务监视实验..................................... - 64 -实验十二基于PC参数设置实验................................. - 68 -实验十三 PC软件管理实验..................................... - 72 -实验十四四方会议实验........................................ - 76 -实验十五程控交换原理综合实验................................ - 79 -附录A ..................................................... - 81 -附录B ..................................................... - 91 -- 1 -- 2 -前言一、适用范围程控交换实验系统是为了配合《程控数字交换与交换网》的教学而设计的实验装置,这套系统上除了完成理论验证实验外,还可以完成该课程设计、毕业设计,以及二次性开发。

《程控交换技术》实验指导书

《程控交换技术》实验指导书
4.PBL 386 14可以提供用户线短路保护:TIP线与RING线间,TIP线与地间,RING线与地间的长时间的短耗均为-40dB。该传输衰耗可以通过PBL 386 14用户电路的内部调整,也可通过外部电路调整
6.PBL 386 14的四线端口可供语音信号编译码器或交换矩阵使用。
空分交换单元(MC4066):空分交换实际上是由模拟开关组面的交换矩阵,这里用的是MC4066;
时分中继单元(CPLD):时分中继是将多路PCM数据和信令数据时分复用后在一条线路上传输,本模块的CPLD完成时分复用时分交换等功能;
时分交换开发单元(AT89C51)组成:AT89C51完成时分T型接线器MT8980的交换控制,在原理实验时接收AVR单片机交换命令,通过对MT8980接续寄存器和控制寄存器的写命令实现时分交换;在开发实验时,接收AVR发来的学生开发程序并存于其外部RAM中,通过控制命令运行并验证开发程序。
模拟用户线接口电路在实现上的最大压力是应能承受馈电、铃流和外界干扰等高压大电流的冲击,过去都是采用晶体管、变压器(或混合线圈)、继电器等分立元件构成。在实际中,基于实现和应用上的考虑,通常将BORSHCT功能中过压保护由外接元器件完成,编解码器部分另单成一体,集成为编解码器(CODEC),其余功能由集成模拟SLIC完成。
回铃音:(Echo tone)1秒送,4秒断的5秒断续的500Hz信号。
忙音:(busy tone)0.35秒送,0.35秒断的0.7秒断续的500Hz信号。
B.振铃信号(铃流):一般采用频率为25Hz,幅度为75V±15V的交流电压,以1秒送,4秒断的5秒断续方式发送。
在本实验系统中,CPLD可编程器件EPM240用作程控交换系统的交换/控制模块与各种信号产生模块,简称信令信号产生单元。其内部逻辑组成框图如图2-1所示。

程控交换系统施工方案

程控互换系统施工方案1工艺流程程控互换设施安装 ----系通通调---系统测试及查收。

2方案实行2.1 设施安装机架设施的安装?机架设施的安装一定正确,且切合安装工程设计平面图要求。

机台地点应安装正确,台列安装齐整,机台边沿应成向来线,相邻机台密切聚拢,台面互相保持水平,连接处无显然高低不平现象。

终端设施应装备完好,安装就位,标记齐备、正确。

?总配线架及各样配线架底座地点应与成端电缆上线槽或上线孔洞相对应。

跳线环地点应平直齐整。

总配线架直列告警装置及总告警装置设施安装齐备。

总配线架滑梯安装应坚固靠谱、滑动安稳,滑梯轨道拼接公正,手闸敏捷。

配线架接线板安装地点应切合施工图设计,各样标记完齐整全,按施工图要求进行抗震加固。

?注意整体设施安装的雅观性。

拧取螺钉的时候不要过于紧,不然会让程控互换设施倾斜,也不可以过于松垮,这样程控互换设施在运转时不会稳定,工作状态下设施会颤动。

电缆及其管路施工?电缆走道及槽道的安装地点应切合施工图设计的规定。

水平走道应与列架保持平行或直角订交。

垂直走道应与地面保持垂直并无倾斜现象。

走道吊架的安装应齐整坚固,保持垂直,无倾斜现象。

电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。

电缆放绑完成后,应有盖板封住洞口,子口和盖板应用阻燃资料,其漆色宜与地板或墙壁的颜色一致。

安装沿墙单边或双边电缆走道时,在墙上埋设的支持物应坚固靠谱,沿水平方向的间隔距离平均。

安装后的走道应齐整一致,不得有起伏不平或倾斜现象。

安装槽道应正直坚固,并与大列保持垂直,列间槽道应成向来线。

?布放电缆的规格、路由、截面和地点应切合施工图的规定,电缆摆列一定齐整,外皮无损害。

交、直流电源的馈电电缆,一定分开布放;电源电缆、信号电缆、用户电缆与中继电缆应分别布放。

布放槽道电缆能够不绑扎,槽内电缆应顺直,尽量不交错。

在电缆出入槽道部位和电缆转弯处应绑扎或用塑料卡捆扎固定。

在活动地板地板下布放的电缆,应注意顺直不纷乱,尽量防止交错,而且不得堵住送风通道。

程控交换系统施工方案

程控交换系统施工方案1工艺流程程控交换设备安装————系统统调———系统测试及验收.2方案实施2.1设备安装2.1.1机架设备的安装机架设备的安装必须正确,且符合安装工程设计平面图要求。

机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象.终端设备应配备完整,安装就位,标志齐全、正确。

总配线架及各种配线架底座位置应与成端电缆上线槽或上线孔洞相对应。

跳线环位置应平直整齐。

总配线架直列告警装置及总告警装置设备安装齐全.总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。

配线架接线板安装位置应符合施工图设计,各种标志完整齐全,按施工图要求进行抗震加固.注意整体设备安装的美观性。

拧取螺钉的时候不要过于紧,否则会让程控交换设备倾斜,也不能过于松垮,这样程控交换设备在运行时不会稳定,工作状态下设备会抖动。

2。

1.2电缆及其管路施工电缆走道及槽道的安装位置应符合施工图设计的规定。

水平走道应与列架保持平行或直角相交。

垂直走道应与地面保持垂直并无倾斜现象.走道吊架的安装应整齐牢固,保持垂直,无歪斜现象.电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。

电缆放绑完毕后,应有盖板封住洞口,子口和盖板应用阻燃材料,其漆色宜与地板或墙壁的颜色一致.安装沿墙单边或双边电缆走道时,在墙上埋设的支持物应牢固可靠,沿水平方向的间隔距离均匀。

安装后的走道应整齐一致,不得有起伏不平或歪斜现象.安装槽道应端正牢固,并与大列保持垂直,列间槽道应成一直线。

布放电缆的规格、路由、截面和位置应符合施工图的规定,电缆排列必须整齐,外皮无损伤。

交、直流电源的馈电电缆,必须分开布放;电源电缆、信号电缆、用户电缆与中继电缆应分离布放.布放槽道电缆可以不绑扎,槽内电缆应顺直,尽量不交叉。

在电缆进出槽道部位和电缆转弯处应绑扎或用塑料卡捆扎固定。

在活动地板地板下布放的电缆,应注意顺直不凌乱,尽量避免交叉,并且不得堵住送风通道。

程控交换作业指导书

中通建设股份有限公司管理体系文件第1页共 21 页作业指导书·光纤吹缆机施工作业指导书程控交换设备安装调测作业指导书CTC 地址:中国·北京·丰台区南方庄甲56号邮编:100078电话:67668269 传真:目录第一章:开工前准备工作一、入施工现场前,须办入局手续二、项目经理部要有专人技术负责三、入现场前,进行施工摸底四、熟悉施工图的设计五、清点设备器材开箱检验六、填写开工报告七、机房安全要求第二章:交换设备硬件安装一、安装机架部分二、安装总配线架三、安装电缆走道及槽道四、布放电缆线五、焊绕接电缆芯线六、插接架间电缆及布线七、布放电源线第三章:安装程控交换系统测试一、加电测试前检查步骤二、加电步骤三、交换机装载前数据检查四、交换机装载数据五、硬件测试六、局数据附录一:华为程控交换机硬件安装一、机架防震底座的安装二、机架就位三、侧门的安装四、架内电缆的绑扎工艺五、用户缆布放六、电源线的安装七、设备标签八、机柜安装要求附录二:西门子程控交换机硬件安装一、机架防震底座的安装二、导轨的安装三、机架就位四、安装侧门、加固、照明五、架内、架间的电缆安装附录三:贝尔S1240程控交换机硬件安装一、机架防震底座的安装二、铝导轨的安装三、机架就位四、正、负极电源电缆的布放五、架间、架内电缆的安装六、用户电缆的布放七、机架的外置安装内容八、机架的外罩安装第一章开工前准备工作1.1项目经理部进施工现场前与建设单位办理入局手续,签定安全协议。

1.2项目经理部要有专人技术负责,并及时与建设单位、厂家督导联系。

1.3进入机房施工前要进行施工摸底。

1.3.1 电源必须接入机房,且有安全接地,机房照明能正常使用。

1.3.2 电揽上、下线孔预留的工艺应完成且通道无障碍。

1.3.3 假地板已经铺设完毕符合防静电要求。

1.3.4有关机房内一切装修土建工作全部完成。

1.4熟悉施工图的设计,掌握工程的内容和设计要求,核对机架的排列等和施工图纸有否出入,对设计意图不明或认为有不合理的地方,应向设计单位和建设单位上报,经设计单位同意才能修改设计。

程控交换技术实验指导书05

程控交换技术实验指导书李婷李春杰大连民族学院机电信息工程学院2009年7月10日实验要求1. 每位学生必须按规定完成实验课,因故不能参加实验者,应课前向指导教师请假(必须经有关领导批准)。

对所缺实验要在期末考试规定时间内补齐,缺实验者不得参加期末考试。

2. 每次实验课前,必须作到预习,弄清实验题目、目的、内容、步骤和操作过程,及需记录的参数等,认真做好预习报告。

在实验前,指导教师要检查预习结果并接受进行提问。

对不写预习报告,又回答不出问题者,不准做实验。

3. 每次实验课前,学生须提前5分钟进入实验室,找好坐位,检查所需实验设备,做好实验前的准备工作。

4. 做实验前,了解设备的原理和正确使用方法。

在没有弄懂仪器设备的使用方法前,不得贸然使用,否则因使用不当造成仪器设备损坏的,根据大连民族学院《仪器设备损坏丢失处理暂行办法》规定进行处理。

5. 实验室内设备在实验过程中不准任意搬动和调换,非本次实验所用仪器设备,未经指导教师允许不得动用。

6. 要求每位学生在实验过程中,要具有严谨的学习态度、认真、踏实、一丝不苟的科学作风。

坚持每次实验都要亲自动手,不可“坐车”,实验小组内要轮流接线、操作和记录等工作,无特殊原因,中途不得退出实验,否则本次实验无效。

7. 实验中若接线、改接、拆线都必须在切断电源的情况下进行(包括安全电压),线路连接完毕再送电。

实验中,特别是设备刚投入运行时,要随时注意仪器设备的运行情况,如发现有超量程、过热、异味、冒烟、火花等,应立即断电,并请指导老师检查、处理。

8. 实验过程中,如出现事故,就马上拉开电源开关,然后找指导教师和实验技术人员,如实反映事故情况,并分析原因和处理事故。

如有损坏仪表和设备时,应马上提出,按有关规定处理。

9. 每次实验结束,指导教师要对实验数据和结果进行,要经检查并签字,在教师确认正确无误后,学生方可拆线。

整理好实验台和周围卫生,填写实验登记簿后方可离开。

10. 实验课后,每位学生必须按实验指导书的要求,独立完成实验报告,不得抄袭。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

程控交换设备安装调测作业指导书目录第一章:开工前准备工作一、入施工现场前,须办入局手续二、项目经理部要有专人技术负责三、入现场前,进行施工摸底四、熟悉施工图的设计五、清点设备器材开箱检验六、填写开工报告七、机房安全要求第二章:交换设备硬件安装一、安装机架部分二、安装总配线架三、安装电缆走道及槽道四、布放电缆线五、焊绕接电缆芯线六、插接架间电缆及布线七、布放电源线第三章:安装程控交换系统测试一、加电测试前检查步骤二、加电步骤三、交换机装载前数据检查四、交换机装载数据五、硬件测试六、局数据附录一:华为程控交换机硬件安装一、机架防震底座的安装二、机架就位三、侧门的安装四、架内电缆的绑扎工艺五、用户缆布放六、电源线的安装七、设备标签八、机柜安装要求附录二:西门子程控交换机硬件安装一、机架防震底座的安装二、导轨的安装三、机架就位四、安装侧门、加固、照明五、架内、架间的电缆安装附录三:贝尔S1240程控交换机硬件安装一、机架防震底座的安装二、铝导轨的安装三、机架就位四、正、负极电源电缆的布放五、架间、架内电缆的安装六、用户电缆的布放七、机架的外置安装内容八、机架的外罩安装第一章开工前准备工作1.1项目经理部进施工现场前与建设单位办理入局手续,签定安全协议。

1.2项目经理部要有专人技术负责,并及时与建设单位、厂家督导联系。

1.3进入机房施工前要进行施工摸底。

1.3.1 电源必须接入机房,且有安全接地,机房照明能正常使用。

1.3.2 电揽上、下线孔预留的工艺应完成且通道无障碍。

1.3.3 假地板已经铺设完毕符合防静电要求。

1.3.4有关机房内一切装修土建工作全部完成。

1.4熟悉施工图的设计,掌握工程的内容和设计要求,核对机架的排列等和施工图纸有否出入,对设计意图不明或认为有不合理的地方,应向设计单位和建设单位上报,经设计单位同意才能修改设计。

1.5清点设备器材开箱检验:1.5.1施工、建设、厂家三方根据装箱单,检查主要设备、材料包装箱外观有无受潮及破损。

1.5.2仔细清点核对箱内设备和材料品种和数量是否与装箱单相符。

1.5.3开箱检验完后三方须在装箱单上签字确认。

1.6开工时,要填写开工报告,l份交建设单位,另1份项目经理部留底。

施工准备好坏将直接影响开工时间,工程进度和施工质量。

1.7机房安全要求:1.7.1施工现场必须配备有效的消防器材,感烟感温等告警装置性能良好。

1.7.2机房内严禁易燃、易爆等危险物品。

1.7.3予留孔洞应配有安全盖板。

第二章程控交换设备硬件安装2.1 装机架部分:2.1.1 水平、垂直应符合厂家规定或垂直偏差度应不大于3毫米。

2.1.2 相邻机架应紧密靠拢,整列机面在一水平上无凹凸现象,2.1.3 主走道侧对齐成直线。

2.1.4 各种螺丝拧紧后,同一类螺丝露出螺帽长度应一致。

2.1.5 机列架按施工图防震要求进行加固。

2.2 安装总配线架:2.1.1底座位置与成端电缆上线孔相对应,各直列垂直误差不大于3毫米,底座水平误差每平方米不大于2毫米。

2.1.2 跳线环位置横竖平直整齐。

横列接线板安装位置应符合设计图纸,各种标志齐全。

2.1.3 滑梯安装牢固可靠平稳、手闸灵敏。

2.1.4 按施工图防震要求对总配线架进行加固。

2.2 安装电缆走道及槽道:2.2.1 按施工图要求安装,水平走道水平度每米偏差不超过2毫米,垂直走道垂直度偏差不超过3毫米。

走道吊架安装整齐牢固垂直、无歪斜现象。

2.2.2安装槽道端正牢固,列间槽道应成一直线,左右偏差不超3毫米,两列槽道拼接处水平偏差不超过2毫米。

2.3 布放电缆线:2.3.1 布放电缆排列整齐,外皮无损伤。

2.3.2 电源线、信号线、电缆线应分离布放2.3.3 电缆转弯均匀圆滑,最小半径曲率应大于60毫米。

2.3.4 布放走道电缆必须绑扎,线扣间距均匀、松紧适度。

电缆平直整齐。

2.3.5 布放防静电地板下电缆可以不绑扎,电缆应顺直,尽量不交叉,转弯处用塑料扎带捆扎固定。

2.4 焊绕接电缆芯线:2.4.1 电缆余留长度应统一,同轴电缆各层的开剥尺寸应与电缆插头部分相适合。

2.4.2 焊芯焊接端正牢固、焊锡适量,焊点光滑不带尖。

组装电缆插头牢固、位置正确。

2.4.3 屏蔽线端头长度应一致,与同轴端子外导体接触良好。

2.4.4 热缩套管长度宜统一适中,热缩均匀。

2.4.5 绕接电缆心线必须使用绕线枪,每根芯线在端子上绕接圈数为:线径为0.4—0.5毫米时6—8圈,0.6-1.0毫米时4—6圈。

2.4.6绕接应紧密,但不能叠绕。

2.4.7绕接芯线应从端子根部开始,不接触端子的芯线部分不宜露铜,芯线不得有明显损伤。

2.5 插接架间电缆及布线:2.5.1 插接电缆及电缆走向、路由应符合厂家有关规定。

2.5.2 架间电缆两端必须有明显标志,不得错接、漏接。

2.5.3 架间电缆及布线插接完后应进行整线,外观平直整齐。

2.6 布放电源线:2.6.1 布放电源线应符合设计图要求,交流电源线必须有保护地线,中间不得接头。

2.6.2布放直流电源线应平直,正负线两端应有红蓝标志。

2.6.3电源线末端必须用胶带等绝缘物封头。

第三章程控交换系统开通测试步骤交换机开通测试步骤3.1 电前检查步骤:(由现场安装督导及调测人员共同完成)3.1.1 检查所有机柜的电源开关:应全部处于关(OFF)位置;3.1.2 测量所有机柜的电压,电压应为-48V。

(正常范围:-40V~-75V);3.1.3 检查所有机柜背后的插针有无歪斜,各模块插放位置是否正确,电缆插放位置是否正确(依照厂家提供的安装手册);3.1.4 检查所有机柜的保险:(1)是否安装牢固,(2)位置是否正确,(3)是否按设计要求;3.1.5准备加电。

3.2 加电步骤:(由现场安装督导及调测人员共同完成)3.2.1 中央处理器加电;3.2.2 交换网络加电;3.2.3 中继设备加电;3.2.4 用户设备加电;3.2.5初步检查各模块指示灯是否工作正常,如有不正常之状况尝试更换模块;3.2.6观察各模块加电后一段时间状况是否正常。

3.3 交换机装载前数据检查:(由现场调测督导及调测人员共同完成)3.3.1 核对局数据(局数据由厂家按设计要求提供);3.3.2 检查测试数据带(或测试数据光盘)是否准备好(由厂家提供);3.4 交换机装载(测督导及调测人员共同完成)按照各设备厂家提供的标准起机步骤操作,用起机带(或起机光盘)起机,生成一个标准数据库.参考下面步骤(以西门子交换机为例):(1).加电步骤:检查FUSE和DCC开关,及机柜背后的PIN有无歪斜每个机柜的电压都保持在-48V。

(有效范围-40V~-75V)MB - SYP- SN - LTG - DLU - CPBCMY - CMY - IOC& IOP - MDD&MTD&MOD - BAP&CAPCP的关电步骤恰与上述相反。

在BAP,CAP加电之前应至少有一个BCMY加电注意 MTD 有前后两个开关。

(2).用 TEST APS 启机:关掉 BAP-1 和 MDD-1。

1.轻按 BOOT 键, 保持2秒钟。

(A925)2.FOR;3. ;4.MAN;5.IOC-0;6.“generation number ”;7.“N”8.TEST APS 所用的 USERID 为“EWSD0”相应的 PASSWORD 可能是: “SYSTEM-00”,“SYSTEM-01”,“SYSTEM-0”,“SYSTEM-1”, “SYSTEM#00”,“SYSTEM#01”将另一侧BAP开电, 将其激活到“SPR”。

将另一个MDD开电, 将其激活到ACT”, 并待其同步。

对CP各硬件单元进行测试,(3). 启机扩DBSIZE 建立DATABASE参考文件: MMN-NM-SW140注:由软件组提供的拷贝在APS带上的APS称 BASIC APS ,用于正式启机。

核对: MOD数据线的ISSUE号是 C39300-A195B181-2IOPUNI X1-14/X-13 FOR V11X1-13/X-A3 FOR V9PEX X3-3 V113.1 UTI方式--- 将BASIC APS传入MDD将 Basic APS 磁带装入MTD MOD1.将 BAP-1 和 MDD-1 关电2. BOOT, 保持2秒钟。

3. FOR;4.;5. UTI;6. MOD;7. 010c03;(010C23 MOD for CP113C,010323 MOD for CP113)8. SY. INSTALL注: 无“;”9. INIT MD : DEVOUT = 010C0110. LABEL MD : DEVOUT = 010C01;”11. TRANSFILE : DEVIN=010C03(010C23 MOD) ,DEVOUT=010C01,FILECAT=*,OLDGEN=* ,NEWGEN=* ;“N” <Return>12.DISPMDDIR : DEVIN = 010C01;检查已传到MDD上的文件。

注:以下列出MOD,MDD和MTD的物理位置编号:MOD-0 030C23(CP113C) ,MOD-0 010323(CP113)MDD-0 010C01, MDD-1030C01MTD-0 010C03, MTD-1 030C033.2 INSTALL方式--- 扩DBSIZEUSERID PASSWORDCUSTOMER SYSTEM-00orSYSTEM#00CUSTOMER SYSTEM-01orSYSTEM#01BISCTAC2 SYSTEM-00orSYSTEM-00BISCTAC2 SYSTEM-01orSYSTEM-011. BOOT 保持2秒钟。

2.“FOR;”3.;4.“INS;”5.“IOC-0;”6. * * *7.START FCP;8.START OM ;9. START OM:APPL=IFQ3;”(for Q3 interface)10. START DB;11. START PROCESS: NAME=TFRST;12. DISP TIME;13. ENTR TIME : DATE=xx-xx-xx , TIME=xx-xx-xx , WD=xx ;14. CORR TIME : MODE=SECURE ;15. START SFGSW;16. START CSWD;17. If MTD or MOD does not exist18. CRIOP:IOC=0,BIOC=3,IOP=IOPUNI-0,LOADTP=121;19. CRMOD:IOP=IOPUI-0,MOD=0,SCSIADDR=2;20. CRMTD: MTD=0,IOP=IOPUNI-0, SCSIADDR=4;21.ENTR EXDDAT : GNTYPE = LOCAL & TRANSIT,DETYPE=DE51,MET=METSUB&METSTAT,CMYSIZE=cmysize(V11为256) ;”注:V11版,COUNTRY 参数不输入。
