污水工程首件开工报告

合集下载

污水开工报告【范本模板】

污水开工报告【范本模板】

污水工程施工方案一、工程概况1、本标段污水工程为郑汴物流通道新建工程ZBTJ-5合同段内根据《郑汴物流通道道路管线综合规划污水排放设计。

污水管道根据沿线污水厂处理厂情况以及规划生态绿地,在K24+280—K25+500段设置,污水管道采用南北双侧布置,距路线中心线为26.5米。

2、根据室外排水设计规范,管径小于等于dn500的管道采用夹砂玻璃钢排水管,管径大于dn500的采用Ⅱ级钢筋砼平口管。

3、其他注意事项1)所有位于道路下的检查井须采用井口加固.2)施工中注意验槽,发现异端地质情况应及时采取工程手段,并与设计、监理等有关部门联系,商定处理措施。

3)施工要严格按照相关规范和检验标准进行,遇到特殊情况应及时与设计单位联系,解决。

施工验收执行《给水排水管道工程施工及验收规范》以及《埋地塑料排水管道工程技术规范》和《石砌体工程施工质量验收规范》等。

二、施工计划计划开工日期:2011年02月20日计划完工日期:2011年05月10日三、污水管道施工(一)施工工艺:施工放样—-原地面复测—-沟槽开挖——基础—-下管安装(铺管—接口和接门-管道与检查井衔接)——闭水实验——回填土夯实同时施工检查井(施工工艺框图附后)(二)施工方法1、施工放样(1)施工放样,放出管道轴线和开挖宽度,管道轴线控制桩的设置要便于观测且必须牢固,并要采取保护措施。

(2)临时水准点、管道轴线控制桩、高程桩,要经过复核,方可使用,并要经常校核。

(3)已建管道与本工程衔接的平面位置和高程,在施工放样时需要复测。

2、沟槽开挖(1)采用开槽法施工沟槽开挖前要先修建临时排水井,排水沟要及时开挖及降低排水沟,防止沟槽失稳,对临近建筑物产生影响。

(2)沟槽开挖时,要根据开挖深度和设计放坡1:0。

5,用灰线标出沟槽上口开挖宽度,同时标出中心线,严格控制基底高度,严禁超挖。

基底设计标高以下0。

2—0。

3m的原状土要用人工清理至设计标高,避免扰动原状土.(3)沟槽底如有易清除的块石、碎石、砖等坚硬的物体时,要铲除到设计标高以下0。

(完整版)污水开工报告

(完整版)污水开工报告

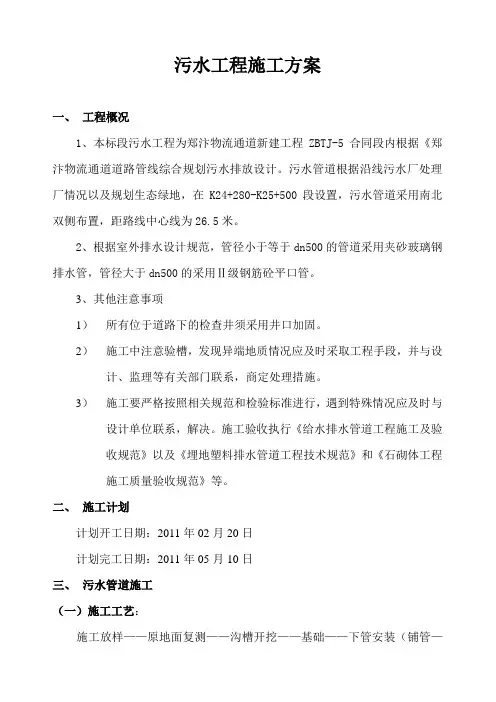

污水工程施工方案一、工程概况1、本标段污水工程为郑汴物流通道新建工程ZBTJ-5合同段内根据《郑汴物流通道道路管线综合规划污水排放设计。

污水管道根据沿线污水厂处理厂情况以及规划生态绿地,在K24+280-K25+500段设置,污水管道采用南北双侧布置,距路线中心线为26.5米。

2、根据室外排水设计规范,管径小于等于dn500的管道采用夹砂玻璃钢排水管,管径大于dn500的采用Ⅱ级钢筋砼平口管。

3、其他注意事项1)所有位于道路下的检查井须采用井口加固。

2)施工中注意验槽,发现异端地质情况应及时采取工程手段,并与设计、监理等有关部门联系,商定处理措施。

3)施工要严格按照相关规范和检验标准进行,遇到特殊情况应及时与设计单位联系,解决。

施工验收执行《给水排水管道工程施工及验收规范》以及《埋地塑料排水管道工程技术规范》和《石砌体工程施工质量验收规范》等。

二、施工计划计划开工日期:2011年02月20日计划完工日期:2011年05月10日三、污水管道施工(一)施工工艺:施工放样——原地面复测——沟槽开挖——基础——下管安装(铺管—接口和接门—管道与检查井衔接)——闭水实验——回填土夯实同时施工检查井(施工工艺框图附后)(二)施工方法1、施工放样(1)施工放样,放出管道轴线和开挖宽度,管道轴线控制桩的设置要便于观测且必须牢固,并要采取保护措施。

(2)临时水准点、管道轴线控制桩、高程桩,要经过复核,方可使用,并要经常校核。

(3)已建管道与本工程衔接的平面位置和高程,在施工放样时需要复测。

2、沟槽开挖(1)采用开槽法施工沟槽开挖前要先修建临时排水井,排水沟要及时开挖及降低排水沟,防止沟槽失稳,对临近建筑物产生影响。

(2)沟槽开挖时,要根据开挖深度和设计放坡1:0.5,用灰线标出沟槽上口开挖宽度,同时标出中心线,严格控制基底高度,严禁超挖。

基底设计标高以下0.2—0.3m的原状土要用人工清理至设计标高,避免扰动原状土。

污水工程施工报告(3篇)

污水工程施工报告(3篇)

第1篇一、工程概况本工程为XX市某区域污水管道改造工程,旨在提高该区域污水处理能力,改善水环境质量。

工程总长度为XX米,包括主管道、支管道及检查井等设施。

工程于XX年XX月XX日开工,XX年XX月XX日竣工。

二、施工准备1. 施工图纸及技术交底:施工单位根据工程图纸及相关技术规范,编制了详细的施工方案,并进行了技术交底,确保施工人员掌握施工工艺和质量要求。

2. 材料设备:根据工程需求,采购了各类管道、检查井、阀门、伸缩节等材料,并进行了质量检验,确保材料合格。

3. 施工人员:组织了一支经验丰富的施工队伍,对施工人员进行培训,提高施工技能和安全生产意识。

4. 施工现场:对施工现场进行了平整、排水、围挡等准备工作,确保施工环境整洁、安全。

三、施工过程1. 沟槽开挖:按照设计要求,采用机械开挖和人工开挖相结合的方式,确保沟槽尺寸符合设计要求。

同时,对沟槽边坡进行支护,防止塌方。

2. 管道铺设:根据施工方案,采用吊装、拖运等方式将管道铺设到指定位置。

管道铺设过程中,注意管道接口的严密性,确保管道无泄漏。

3. 检查井施工:按照设计要求,制作检查井,并对其进行验收。

检查井施工过程中,确保井壁、井盖等部件的尺寸和位置符合设计要求。

4. 伸缩节安装:在管道拐弯、伸缩段等位置安装伸缩节,以适应管道的伸缩变形,防止管道破裂。

5. 管道回填:按照设计要求,采用分层回填的方式,确保管道稳定。

回填材料选用合格砂石,并注意排水,防止管道变形。

6. 质量检测:施工过程中,对管道接口、检查井、伸缩节等部位进行质量检测,确保工程质量。

四、施工总结1. 工程质量:本工程严格按照设计要求和施工规范进行施工,工程质量合格,达到了预期目标。

2. 工期进度:本工程按计划顺利完成,提前竣工。

3. 安全生产:施工过程中,严格执行安全生产规章制度,未发生安全事故。

4. 环境保护:施工过程中,注重环境保护,减少对周边环境的影响。

五、存在问题及改进措施1. 问题:部分施工人员对施工工艺掌握不够熟练,导致施工质量不高。

污水处理工程开工报告

污水处理工程开工报告

污水处理工程开工报告1. 项目背景本报告是针对某污水处理工程开工的报告。

该项目位于某市中心区域,旨在解决该地区污水排放不规范的问题,改善环境质量,保护公众健康。

2. 项目目标本项目的目标是建设一个先进的污水处理设施,能够高效地处理来自周边地区的污水,并符合国家污水排放标准。

通过处理后的污水,可以达到无害化排放的要求,保护水源资源,并减少对周边环境的污染。

3. 项目规划3.1 设计阶段在设计阶段,我们进行了详细的工程规划和设计,包括设备选型、工程布局、施工方案等。

我们充分考虑了环保要求以及可持续发展的原则,确保工程的可行性和长期运行效益。

3.2 建设阶段项目建设阶段包括场地准备、设备采购、施工安装等。

我们将按照施工计划逐步推进,确保工程进度和质量的控制。

3.3 运营阶段项目竣工后,将进入运营阶段。

我们将建立完善的运营管理体系,包括设备维护保养、运营监测、污水处理效果评估等,保证设施的正常运行和处理效果的达标。

4. 项目进展目前,该项目已完成设计阶段的工作,包括工程规划和设计方案的编制。

接下来,我们将进入建设阶段,按照计划积极推进工程进度。

5. 技术支持为了确保项目的顺利进行,我们将与专业的技术团队合作,提供全程技术支持。

他们将为我们提供设备选型、施工指导、运营管理等方面的专业指导,以确保工程的质量和效果。

6. 安全保障在工程施工及运营过程中,我们将高度重视安全问题。

我们将制定相应的安全管理制度,加强现场管理,保障员工和周边居民的人身安全和财产安全。

7. 预算与资金保障我们已制定了详细的项目预算,包括设备采购、建设费用、运营成本等。

同时,我们也已确保了项目所需资金的充足,以保障项目的顺利推进。

8. 下一步计划下一步,我们将启动项目的建设阶段,按照施工计划推进工程进度。

同时,我们还将加强与相关部门的沟通与合作,确保项目的各项工作得到顺利推进。

以上报告为污水处理工程开工的报告内容,供参考。

污水管道开工报告

污水管道开工报告

榆林大道建设项目分项工程开工报告(第 27 号)合同段: N4工程名称:污水管道工程里程桩号: K1+—K4+榆林大道(南段)N4合同段项目经理部2012年5月10日目录分项工程开工申请表 (2)分项工程工程量表 (3)分项工程现场管理人员表 (4)分项工程进场机械设备表 (5)导线成果表 (6)水准点成果表 (7)分项工程现场施工人力表 (8)污水管道工程施工方案 (9)一、工程概况 (9)二、施工准备 (9)三、施工方案 (10)1、管道施工工艺流程 (10)2、测量放线 (10)3、土方开挖 (11)4、管道基础施工 (12)5、HDPE双壁波纹管施工方案 (12)6、砖砌检查井: (14)7、闭水试验 (14)8、沟槽回填 (15)质量保证措施 (15)工期保证措施 (20)环境保护体系及措施 (26)安全保证体系及措施 (30)榆林大道建设项目分项工程开工申请表合同段: N4 编号:榆林大道建设项目分项工程工程量表合同段: N4 编号:榆林大道建设项目分项工程现场管理人员表合同段: N4 编号:榆林大道建设项目分项工程进场机械设备表合同段: N4 编号:榆林大道建设项目导线成果表合同段: N4 编号:水准点成果表合同段: N4 编号:分项工程现场施工人力表合同段: N4 编号:污水管道工程施工方案一、工程概况榆林大道(南段)污水管道工程,位于下行线道路右侧距道路中心线米处,起点从振兴路现状污水检查井,由北向南敷设,终点接入振兴路现状污水检查井。

全段污水管道平均埋深米,全段污水管道均采用HDPE双壁波纹管,设计管径DN400㎜。

我标段设计管长,设计¢1000mm圆形砖砌检查井(02S515/20)10座。

二、施工准备为保证污水管道施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。

1.人员组织(1)、首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。

污水处理厂开工报告

污水处理厂开工报告

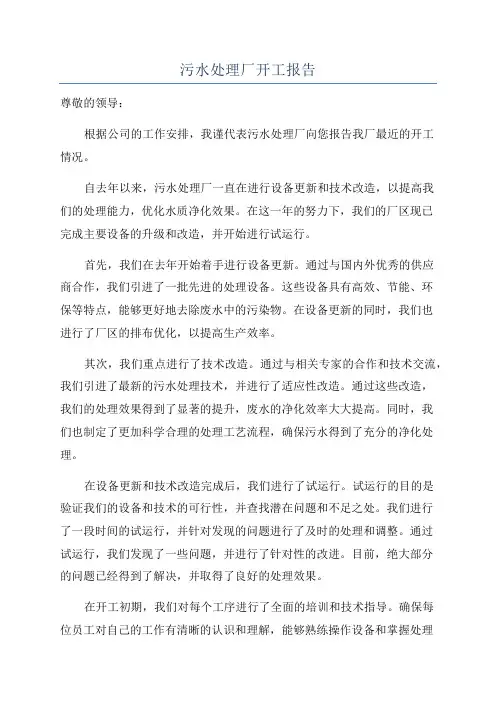

污水处理厂开工报告尊敬的领导:根据公司的工作安排,我谨代表污水处理厂向您报告我厂最近的开工情况。

自去年以来,污水处理厂一直在进行设备更新和技术改造,以提高我们的处理能力,优化水质净化效果。

在这一年的努力下,我们的厂区现已完成主要设备的升级和改造,并开始进行试运行。

首先,我们在去年开始着手进行设备更新。

通过与国内外优秀的供应商合作,我们引进了一批先进的处理设备。

这些设备具有高效、节能、环保等特点,能够更好地去除废水中的污染物。

在设备更新的同时,我们也进行了厂区的排布优化,以提高生产效率。

其次,我们重点进行了技术改造。

通过与相关专家的合作和技术交流,我们引进了最新的污水处理技术,并进行了适应性改造。

通过这些改造,我们的处理效果得到了显著的提升,废水的净化效率大大提高。

同时,我们也制定了更加科学合理的处理工艺流程,确保污水得到了充分的净化处理。

在设备更新和技术改造完成后,我们进行了试运行。

试运行的目的是验证我们的设备和技术的可行性,并查找潜在问题和不足之处。

我们进行了一段时间的试运行,并针对发现的问题进行了及时的处理和调整。

通过试运行,我们发现了一些问题,并进行了针对性的改进。

目前,绝大部分的问题已经得到了解决,并取得了良好的处理效果。

在开工初期,我们对每个工序进行了全面的培训和技术指导。

确保每位员工对自己的工作有清晰的认识和理解,能够熟练操作设备和掌握处理工艺。

同时,我们加强了对操作人员的技能培养和专业知识的学习,提高了整个团队的综合素质。

在开工初期,我们也加大了对环保政策的宣传力度,通过多种形式向员工普及环保知识,并倡导员工养成良好的环保习惯。

我们组织了一期环保理念培训,加强了员工对环保意识的认同和理解,在大家的共同努力下,污水处理厂的环保工作得到了有效推进。

总之,目前污水处理厂已经正式开工,并取得了可喜的成绩。

我们的设备更新、技术改造和培训工作都已经完成,并进行了试运行。

我们相信,在公司领导的正确指导下,污水处理厂将能够更好地履行环保使命,为保护我们的生态环境做出更大的贡献。

污水管网工程开工报告

污水管网工程开工报告

开工报告单
施工单位:江苏华夏建设工程有限公司合同号:监理单位:江苏苏伟项目管理有限公司编号:
工程开工申请表
施工组织设计/ 方案申请表
施工单位:江苏华夏建设工程有限公司编号:A3.1 -
材料、设备进场使用报验单
承包单位:阜宁县市政工程有限公司合同号:
监理单位:泰州市翔和项目有限公司编号:A3.2 -
施工测量报验单
工程定位测量、放线验收记录
工程进度计划申报表
施工机械设备一览表
施工单位:江苏华夏建设工程有限公司工程名称:纵十三道路改造工程
承包单位:姜堰市房产建筑安装工程队合同号:
监理单位:姜堰市恒基建设工程监理有限公司编号:A3.2 -
承包单位:姜堰市房产建筑安装工程队合同号:
监理单位:姜堰市恒基建设工程监理有限公司编号:A3.2 -
材料、设备进场使用报验单
承包单位:姜堰市房产建筑安装工程队合同号:
监理单位:姜堰市恒基建设工程监理有限公司编号:A3.2 -。

污水管道开工报告范文精选全文

污水管道开工报告范文精选全文

可编辑修改精选全文完整版污水管道开工报告范文1. 项目背景为了解决城市污水处理问题,提高城市环境质量,改善居民生活条件,我方进行了一项污水管道建设项目。

该项目旨在建设一座完善的污水管网系统,以收集、运输和处理城市污水,并将处理后的水质达到国家标准,确保城市环境的可持续发展。

2. 项目规划2.1 总体设计根据城市规划和污水处理需求,本项目将建设一套污水管道系统,覆盖城市主要区域。

系统包括收集管道、主干管道、支线管道和处理设备,以及相关的污水处理厂。

2.2 工程目标本项目的工程目标如下:- 建设一套完善的污水管网系统,实现全市污水收集、运输和处理的全覆盖;- 建设污水处理厂,实现对污水的有效处理和排放;- 提高城市环境质量,改善居民生活条件。

2.3 工期计划本项目的工期计划如下:- 前期准备和设计:1个月;- 管道施工:9个月;- 污水处理厂建设:6个月。

2.4 预算估算根据初步设计,本项目的预算估算如下:- 管道建设费用:2000万元;- 污水处理厂建设费用:5000万元;- 其他费用(设计、监理、劳保等):1000万元。

3. 工程进展3.1 前期准备本项目的前期准备工作包括市政规划、设计草图绘制、报批手续办理等工作。

在过去一个月中,我方团队已经完成了这些准备工作,并获得了相关政府部门的批准。

3.2 管道施工管道施工工作已经正式启动。

在过去的一个月内,我们已经完成了工程勘探、管道线路测量、土地征用等工作,并开始进行第一段管道的施工。

目前,我们已经完成了约10%的管道施工。

3.3 污水处理厂建设污水处理厂建设计划将在下个月正式开始,目前已经完成了厂址选址、土地规划、环境评估等工作,并已获得相关部门的批准。

4. 问题与解决方案在项目进行过程中,我们也遇到了一些问题,但我们已经采取了相应的解决方案。

4.1 土地征用问题在一些区域,土地征用遇到了一些困难。

我们与相关部门积极沟通,解释项目的重要性,并制定了合理的补偿方案,最终解决了土地征用问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

污水工程首件开工报告一、概况海湾大桥XX 端接线工程第十八合同段,共有雨水管道2830米,其中主要工程量位于海尔路东西两侧行车道。

其中以村路污1-污6 DN1000污水管道为首件工程。

二、主要技术指标钢筋混凝土管道采用180°沙石基础,管道基础地基承载力需≥100Kpa时,方可敷设排水管道,对于软土地基,需对其进行换填,满足管道基础地基承载力要求后,方可施工。

当管道基础地基承载力无法满足管道基础要求时,换填方法如下:当设计管道承载力为80Kpa至100Kpa围时,需将设计排水管道接触以下0.3m围现状软土地基进行清除换填,当设计管道承载力小于80Kpa时,需将设计排水管道接触以下0.5m围现状软土地基进行清除换填。

将排水管道基础底以下现状软土地基清除后,换填级配碎石。

具体顺序为:管底以下砂石基础、0. 5m级配碎石,换填宽度为管道基础宽度及两侧各0.5米围。

级配碎石直径不大于10cm,含泥率小于5%。

换填后管道基础下的地基承载力应达到规要求。

沟槽自槽底至管顶上0.5m围采用优质石粉回填,沟槽剩余部分用原土回填。

沟槽回填应选用良好的土质进行,切忌回填垃圾杂物,回填土最大粒径不超过10cm,回填土要分层碾压夯实,分层厚度不超过20cm,碾压后密实度达到95%以上。

三、施工组织机构设置及人员分工1、项目部组织机构设置2项目经理:全面负责项目部生产、安全、质量工作,负责协调各方面之间的工作,确保本工程保质保量按期顺利完成。

项目总工:全面负责本工程的技术质量工作,通过技术、质检部门的工作对各施工队及施工方案进行技术管理和质量管理。

项目副经理:负责生产安排、协调作业环境、材料供应、安全生产及机械设备调度等工作。

施工员:负责施工技术、工艺设计、对作业队进行技术指导,对原始资料进行收集整理,保证按设计及规要求组织施工。

质检员:负责质量检测、监控工作,对施工质量进行质量检查监督,确保各项指标满足设计及规要求。

测量员:负责测量定线、施工放样及施工测量控制工作暗渠施工队:依据项目工程计划安排,施工图纸及技术、质量要求,组织各道工序的施工,对施工进度、质量、安全等各项容负直接责任。

四、施工准备(一)、材料供货商已经确定1. 我项目部现在已经根据工程实际需要,根据公司的材料合格供货方将材料确定,并已经开始准备货源,以不影响工程的正常进行。

2.自实验室确定以后,项目部正在抓紧进行前期试验工作,年前把砂、石子、水泥等原材料进行检验,如果合格,年后将严格按照此配合比施工,确保工程质量。

3.认真做好材料设备的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。

(二)、机械情况机械设备、周转料具:公司自有压路机、起重机、挖掘机等相关市政工程所需机械设备和料具,有专业的人员和仓库管理机械设备和相关料具。

(三)、工程人员进场情况1.我方接到中标通知书后,立即组织工程开工所需的第一批施工人员、机械设备,保证在5天上场。

工程所需其它机械设备,在各工程工序开工前5天到场,设备人员的动员周期为3天。

2.现在项目部对下一步雨水劳务队伍已经确定,这只队伍有丰富施工经验和能力的队伍,随时等待进场施工。

3.施工队伍严格按照项目部规定进行现场施工,确保工程质量。

4.雨水队伍配有50名施工人员,并有专门负责人、技术员、施工员、测量人员(四)、资源安排我项目部根据施工计划,合理安排现场人员机械材料,合理安排现场管理人员,确保不浪费资源,不耽误工期,不违反规质量要求,保质保量的把确保上级领导安排的施工任务。

五、工期安排(一)计划工期:计划2010年10月10日开始施工,至2010年11月10日完工。

(二)、工期安排:管沟开挖: 2010.10.10——2010.10.16垫层: 2010.10.15——2010.10.18按管接口: 2010.10.16——2010.10.24石粉回填: 2010.10.20——2010.10.28检查井砌筑: 2010.10.23——2010.10.31管沟回填: 2010.11.2——2010.11.9六、施工方案及技术要求1:污水管道施工方法1.1施工流程钢筋砼管施工流程:开挖沟槽—管基施工—管道安装—砌井—闭水试验—回填1.2沟槽开挖注意边坡放坡的科学合理性既要安全又要经济。

特别注意沟不得超挖,对于超挖部分要仔细回填夯实,严禁低洼进水积水,严禁夯填中使用腐殖土,垃圾土,淤泥等。

个别因放线受限制开挖面较小或土质很差的部位,要考虑设置支撑,千万不可大意。

1.2.1沟槽土方开挖沟槽开挖之前,必须弄清与施工相关的地下管线情况,对于影响沟槽施工的地下管线,必须与业主及有关部门取得联系,及时组织拆迁或在施工中加以妥善的保护。

沟槽开挖全部采用机械开挖,人工修坡检底的施工方法,机械开挖的底边坡为1∶0.25,边边坡为1∶0.67。

开挖时配备装载机运输、推土机堆土,对于能回填利用的好土就近堆放,堆土时要合理安排交通,保证交通安全,同时不得堵塞,切断原有排水系统,施工时,根据实际情况可分段开挖,及时回填,土方相互调用,减少堆土量。

机械开挖时,应向司机详细交底,包括:挖槽断面,堆土位置,现有地下物情况,安全要求,开挖时应及时测量槽底宽度和高程,防止超挖。

为确保槽底土壤不被扰动或破坏,开挖时应在设计槽底高程以上保留20cm左右一层不挖,用人工清底。

开挖时应注意基底有无流砂或软基等不良地质情况出现,一旦发现及时请示监理、业主和设计协商解决。

1.2.2沟槽石方开挖石方沟槽采用松动爆破,挖掘机清碴、自卸车运输的施工方法。

为减小爆破震动和空气冲击波的影响,计划分层爆破施工,每层控制在2.5米以,基坑爆破时为控制基坑的底部高程,避免超爆扰动建筑物基础,基底20厘米采用风镐凿除。

1.2.3沟槽开挖的质量标准及要求严禁扰动槽底土壤,如发生超挖,严禁用土回填;槽底不得受水浸泡。

1.2.4沟槽支护:开挖前先降水,根据工程布局布置降水井,在沟槽开挖之前,将地下水位降到基础底部500mm以下。

易塌方段挖土后应及时打钢板桩支撑,以防止沟槽坍塌。

槽边堆土高度与离沟槽边的距离不得违反安全规的规定,机械设备停放位置必须平稳,并根据计算确定离沟槽边的安全距离。

1.3管基施工在沟槽分段开挖施工结束后,应及时排除积水,进行质量检查。

经验收合格后,马上安排管道基础施工。

本工程管道基础采用砂石基础。

砂基础要保证厚度、宽度及平整度,砂采用天然级配砂石,分两层铺设,下层为10cm—15cm的砂砾基础,上层为5cm的中粗砂。

下管及安装1.3.1安装时要注意各种管道的外观保护,轻抬轻放避免损坏。

1.3.2垫层铺装完毕且密实度达到要求后,方可下管,下管前测设出管道中心线。

1.3.3 HDPE管采用人工下管,钢筋混凝土管道采用人工配合12T吊机下管。

施工过程中,应及时清洁管材与管件的熔接部位,避免水、沙子、灰尘等与其接触而引起的热熔粘接不牢固;同时还应用铅笔在管材上标记热熔深度。

1.3.4必须保证沟槽排水畅通,严禁泡沟槽。

雨季施工时,应注意防止管材漂浮,管材安装完毕尚未填土时,一旦遭到水泡,应进行中心线和管顶高程复测,如发生位移、漂浮、错口现象,应作返工处理。

管道中心线垂直引至撑柱上,拉好中线,吊好锤球。

管节铺设采用起吊设备在垂直方向吊管,采用两组手扳葫芦在管的左右两侧水平方向拉管。

排管铺设结束后,必须进行一次综合检查,当线形、标高、接口、管枕等符合质量要求时,方可进行下道工序的施工。

1.3.5管道橡胶圈柔性接口施工必须满足闭水试验要求。

1.3.5.1钢筋砼管道安装在管道铺设前要对管节的承口和插口以及橡胶圈的尺寸、规格、光洁度、物理力学性能作详细检查,以符合设计规定的要求。

橡胶圈要保持清洁、无油污,不得在下直晒,不能与油类接触。

接缝施工时,管道端部必须清洗干净,浇水湿润。

管道在放入沟槽之前,须先清理承口侧及插口部的灰尘、砂子、水泥或其它固体附着物。

将管子置于沟槽,管子连接前,在承插部位的底部挖一个坑,使承口与插口悬空,便于操作。

用抹布再次将管子的连接部位擦净,同时采用一种中性润滑剂均匀地涂在承口的壁。

再次清理插口端的凹槽,取橡胶密封圈,检查确认为完好后,涂上润滑油。

将橡胶圈套入凹槽,用力向上拉,同时用手沿圈运动,使橡胶圈无任何扭曲地嵌入插口凹槽。

在管子上套两根柔性吊带,并连在挖掘机上,利用挖掘机沿沟槽慢慢向前移动带动管子,使插口插入承口。

管子连接后,用一块厚约0.4~0.5mm,宽15mm,长20mm以上的薄钢板插入承插口之间,检查橡胶圈各部的环向位置,以确定橡胶圈是否在同一深度。

1.3.5.2HDPE管道安装沟槽挖好验收后,在沟槽底部每5m左右打一木桩,用木桩控制中线与高程。

回填砂垫层按设计沟槽宽度满堂铺筑,人工平整、摊平,用汽油夯夯实,使相对密度满足设计要求,报监理工程师检查验收。

下管安装作业中,必须保证沟槽排水畅通,严禁泡沟槽。

雨季施工时,应注意防止管材漂浮,管线安装完毕尚未填上时,一旦遭到水泡,应进行中心线和管顶高程复测和外观检查,如发生位移、漂浮、错口现象,应作返工处理。

槽深大于3m或管径大于管径400mm的管材用非金属绳索溜管,用非金属绳索系住管身两侧,保持管身平衡匀速溜放,使管材平稳地放在沟槽线位上。

禁止用绳索勾住两端管口或将管材自槽边翻滚抛人槽中撮合开槽或支撑开槽,因支撑影响宜采用从槽的一端集中下管,在槽底将管材运至安装位置进行安装作业。

管道长短的调整,用锯切割,但断面应垂直平整。

管道连接前应对管材、管件及附属设备按设计要求进行核对,并应在施工现场进行外观检查,符合要求方可使用。

1.4砌检查井及雨水斗1.4.1井室砌筑井室一般用机砖砌筑在整体水泥砼基础上。

沟槽开挖时,应计算好检查井的准确位置;浇筑管道砼平基时,应将检查井井基宽度一次浇够。

井室的流槽砌砖,应交错插入井墙,使井墙与流槽形成整体。

流槽应砌、抹成与上下游管径相同的半圆弧形,井底坡度和高程应符合设计要求。

各种井的砌筑,应保证墙体竖直度和圆顺度;掌握井墙竖直、平整、井室几何尺寸;砌筑砂浆应饱满。

水泥砂浆抹面要掌握厚度、均匀、平整、密实。

每工班须做好砂浆试块1~2组。

井筒砌筑时要保证码墙处露面完整、无缺损、色泽一致、无花斑;砂浆应饱满,无空缝;砖体牢固,砌筑圆润,墙面平整。

随砌随抹缝,因地下水位较高,雨、污水检查井外墙用1∶2防水水泥砂浆抹面至地下水位以上50厘米,井底加铺10厘米厚碎石。

踏步采用灰口铸铁,涂刷两层防腐漆;踏步随着砌砖高度上升随时安装。

安装井圈(盖)前,应将井墙顶面用水冲刷干净,铺砂浆使井圈与路面找平。

路面有纵横坡的应与纵横坡找平。

1.5闭水实验污水管道每个井段均要做闭水实验,带井闭水,水头4米,闭水试验渗水量按2米水头渗水量要求验收。

相关文档
最新文档
