合肥市住宅工程质量通病防治导则

合集下载

合肥市住宅工程施工规范质量通病防治实施导则.doc

合肥市住宅工程施工规范质量通病防治实施导则.doc

1合肥市住宅工程质量通病防治实施导则第一章总则第一条为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本实施导则。

第二条本实施导则适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼等)。

第三条本实施导则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施导则外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。

第二章基本规定第五条工程建设各质量责任主体应按各自职责履行本实施导则的规定。

第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查重点。

第七条工程质量监督机构应按照本实施导则规定,加大对住宅工程质量的监管力度,特别要加大对经济适用房、旧城改造回迁房以及城乡结合部商品房等工程的设计和施工质量的监管力度。

对工程建设各方违法违规降低住宅工程质量的行为,要严格按照国家有关法律法规进行处罚。

第三章参建各方责任主体的管理措施第八条建设单位(一)应当贯彻执行实施导则,制定保证工程质量的相关措施。

(二)定期召开会议,协调和解决质量通病防治过程中出现的问题。

(三)必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件;建设单位如对施工图设计提出工程经济控制性指标时,2必须结合工程实际情况并具有充分依据;不得将门窗、防水等工程肢解发包。

第九条设计单位(一)应严格执行国家有关强制性标准规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在住宅工程设计中应当按本实施导则落实相应的设计措施。

(二)将通病防治的设计措施和技术要求向相关单位进行设计交底。

(三)住宅结构在规定的设计使用年限内必须有足够的可靠性,住宅地基基础应满足承载力稳定性要求,地基变形应满足规范规定的允许值。

【免费下载】合肥市住宅工程质量通病防治导则1

【免费下载】合肥市住宅工程质量通病防治导则1

合肥市住宅工程质量通病防治实施导则第一章 总 则第一条 为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本实施导则。

第二条 本实施导则适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼等)。

第三条 本实施导则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条 在住宅工程的设计、施工和监理等建设过程中,除执行本实施导则外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。

第二章 基本规定第五条 工程建设各质量责任主体应按各自职责履行本实施导则的规定。

第六条 施工图审查机构应重视审查通病防治的设计措施,并将其列入审查重点。

第七条 工程质量监督机构应按照本实施导则规定,加大对住宅工程质量的监管力度,特别要加大对经济适用房、旧城改造回迁房以及城乡结合部商品房等工程的设计和施工质量的监管力度。

对工程建设各方违法违规降低住宅工程质量的行为,要严格按照国家有关法律法规进行处罚。

第三章 参建各方责任主体的管理措施第八条 建设单位(一) 应当贯彻执行实施导则,制定保证工程质量的相关措施。

(二) 定期召开会议,协调和解决质量通病防治过程中出现的问题。

(三) 必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件;建设单位如对施工图设计提出工程经济控制性指标时,必须结合工程实际情况并具有充分依据;不得将门窗、防水等工程肢解发包。

第九条 设计单位(一) 应严格执行国家有关强制性标准规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在住宅工程设计中应当按本实施导则落实相应的设计措施。

(二) 将通病防治的设计措施和技术要求向相关单位进行设计交底。

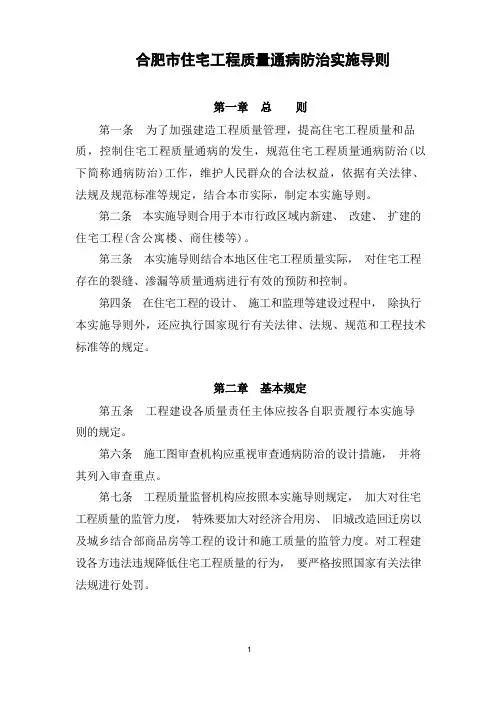

合肥市住宅工程质量通病防治导则

合肥市住宅工程质量通病防治导则

第一条为了加强建造工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本实施导则。

第二条本实施导则合用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼等)。

第三条本实施导则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施导则外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。

第五条工程建设各质量责任主体应按各自职责履行本实施导则的规定。

第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查重点。

第七条工程质量监督机构应按照本实施导则规定,加大对住宅工程质量的监管力度,特殊要加大对经济合用房、旧城改造回迁房以及城乡结合部商品房等工程的设计和施工质量的监管力度。

对工程建设各方违法违规降低住宅工程质量的行为,要严格按照国家有关法律法规进行处罚。

第八条建设单位(一) 应当贯彻执行实施导则,制定保证工程质量的相关措施。

(二) 定期召开会议,协调和解决质量通病防治过程中浮现的问题。

(三) 必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件;建设单位如对施工图设计提出工程经济控制性指标时,必须结合工程实际情况并具有充分依据;不得将门窗、防水等工程肢解发包。

第九条设计单位(一) 应严格执行国家有关强制性标准规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在住宅工程设计中应当按本实施导则落实相应的设计措施。

(二) 将通病防治的设计措施和技术要求向相关单位进行设计交底。

(三)住宅结构在规定的设计使用年限内必须有足够的可靠性,住宅地基基础应满足承载力稳定性要求,地基变形应满足规范规定的允许值。

住宅工程质量通病防治导则

住宅工程质量通病防治导则

住宅工程质量通病防治导则第一章总则第一条为了加强住宅工程质量管理,减少住宅工程质量通病的发生,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本导则。

第二条本导则适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼的住宅部分等),其他工程可参照适用。

第三条在住宅工程的设计和施工过程中,除执行国家现行有关法律、法规、规范和工程技术标准等的规定外,还应执行本导则。

第四条实施本导则所增加的工程费用列入工程造价。

第五条建设单位必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件.建设单位应将质量通病防治技术措施列入工程检查和验收内容,工程竣工验收报告应说明质量通病防治技术措施实施情况.第六条设计单位应严格执行国家有关强制性标准、规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,应当在施工图设计中,按本导则落实相应的设计措施,并应将通病防治的设计措施和技术要求向相关单位进行设计交底。

第七条施工图审查机构应将质量通病防治措施列入重点审查内容,审查报告应说明质量通病防治技术措施符合情况。

第八条施工单位应编写《住宅工程质量通病防治方案和施工措施》,经监理单位审查后实施,在实施中应严格落实质量通病防治技术措施;在工程竣工报告中应重点说明质量通病防治技术措施落实情况.专业分包单位应编制分包工程的质量通病防治措施,由总包单位核准、监理部门审查、建设单位批准后实施。

第九条监理单位应审查施工单位提交的《住宅工程质量通病防治方案和施工措施》,提出具体要求并在监理细则中提出监控措施,作为重点监理内容;在分项和分部工程验收时应重点对质量通病防治措施进行核查,评估报告应对质量通病防治措施落实情况进行评估。

第十条工程质量监督机构应将通病防治列入日常监督检查重点,根据本导则,对各方责任主体的行为和工程实体质量进行监督,在《工程质量监督报告》中说明对质量通病防治的监督情况.第二章砌体裂缝防治技术措施第十一条设计措施(一)砌体结构顶层砌体砌筑砂浆的强度等级不应低于M7。

《合肥市住宅工程质量通病防治实施细则》(试行)

《合肥市住宅工程质量通病防治实施细则》(试行)

第一部分《合肥市住宅工程质量通病防治实施细则》(试行)第一章总则第一条为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据《建筑法》、《建设工程质量管理条例》、《关于加强住宅工程质量管理的若干意见》(建质【2004】18号)、《加强住宅工程质量管理规定》(皖建管【2001】191号)的规定,制定本实施细则。

第二条本实施细则适用于本市行政区域内新建(改建、扩建)的住宅工程。

第三条本实施细则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施细则外,还应执行国家现行有关法律、法规、规范和工程技术标准等规定。

第二章基本规定第五条建设工程各方质量责任主体应按各自职责履行《实施细则》的规定。

第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查内容.第七条工程质量监督机构应将通病防治列入监督重点。

第三章参建各方责任主体的管理措施第八条建设单位(一) 建设单位必须贯彻执行《实施细则》。

(二)定期召开会议,协调和解决质量通病防治过程中出现的问题.(三) 必须保证住宅工程建设的合理工期.第九条设计单位(一)在住宅工程设计中必须按本实施细则落实相应的设计措施。

(二)将通病防治的设计措施和技术要求向相关单位进行设计交底。

第十条施工单位(一)施工单位在图纸会审时应将不符合本实施细则的情况及时告知设计单位,由设计单位进行变更。

(二)针对工程实际情况,将本实施细则规定的内容纳入施工组织设计,经监理部门审查、建设单位批准后实施。

(三) 做好原材料、构配件和工序质量的报验工作.在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测.(四)专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理部门审查、建设单位批准后实施。

合肥市住宅工程质量通病防治导则

合肥市住宅工程质量通病防治导则

合肥市住宅工程质量通病防治导则(最新版)合肥市住宅工程质量通病防治导则合肥市建设委员会二○○八年八月合肥市建设委员会文件合建设〔2008〕34号关于印发实施《合肥市住宅工程质量通病防治导则》的通知各有关单位:为全面提高我市住宅建筑工程质量,有效防治住宅工程质量通病,最大限度地满足人民群众的需要,我委于2007年1月1日印发实施了《合肥市住宅工程质量通病防治导则》(试行),经过一年多的试行并在全市范围内广泛征求了有关部门意见,经反复讨论、修改、充实,最后形成了《合肥市住宅工程质量通病防治导则》(以下简称《导则》)。

现就正式实施《导则》的有关规定通知如下:一、凡本市行政区域内新建、改建、扩建的住宅工程必须全面贯彻实施《导则》的规定。

二、设计单位应严格执行《导则》相关规定,并将具体措施落实到设计文件中。

三、审图机构应严格审查通病防治的设计措施,并将其列入施工图设计文件审查重点。

四、施工单位应严格按照《导则》规定的技术措施和实施细则进行施工。

五、监理单位必须将《导则》纳入工程监理范围和监理细则中予以重点监督。

六、各级质量监督机构必须将通病防治工作列入日常重点检查内容,加大检查监督力度,凡应执行《导则》而未执行的住宅工程,将按国家和地方的有关法律、法规进行处理。

二○○八年七月二十一日目录第一章总则第二章砌体裂缝防治技术措施第三章钢筋混凝土现浇梁板裂缝防治技术措施第四章楼地面渗漏防治技术措施第五章外墙渗漏防治技术措施第六章门窗渗漏防治技术措施第七章屋面渗漏防治技术措施第八章附则合肥市住宅工程质量通病防治导则第一章总则第一条为了加强住宅工程质量管理,减少住宅工程质量通病的发生,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本导则。

第二条本导则适用于本市行政区域在住宅工程的设计和施工过程中,除执行国家现行有关法律、法规、规范和工程技术标准等的规定外,还应执行本导则。

第四条实施本导则所增加的工程费用列入工程造价。

《合肥市住宅工程质量通病防治实施细则》(试行)

《合肥市住宅工程质量通病防治实施细则》(试行)

第一部分《合肥市住宅工程质量通病防治实施细则》(试行)第一章总则第一条为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据《建筑法》、《建设工程质量管理条例》、《关于加强住宅工程质量管理的若干意见》(建质【2004】18号)、《加强住宅工程质量管理规定》(皖建管【2001】191号)的规定,制定本实施细则。

第二条本实施细则适用于本市行政区域内新建(改建、扩建)的住宅工程。

第三条本实施细则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施细则外,还应执行国家现行有关法律、法规、规范和工程技术标准等规定。

第二章基本规定第五条建设工程各方质量责任主体应按各自职责履行《实施细则》的规定。

第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查内容。

第七条工程质量监督机构应将通病防治列入监督重点。

第三章参建各方责任主体的管理措施第八条建设单位(一)建设单位必须贯彻执行《实施细则》。

(二)定期召开会议,协调和解决质量通病防治过程中出现的问题。

(三)必须保证住宅工程建设的合理工期。

第九条设计单位(一)在住宅工程设计中必须按本实施细则落实相应的设计措施。

(二)将通病防治的设计措施和技术要求向相关单位进行设计交底。

第十条施工单位(一)施工单位在图纸会审时应将不符合本实施细则的情况及时告知设计单位,由设计单位进行变更。

(二)针对工程实际情况,将本实施细则规定的内容纳入施工组织设计,经监理部门审查、建设单位批准后实施。

(三)做好原材料、构配件和工序质量的报验工作。

在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。

(四)专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理部门审查、建设单位批准后实施。

住宅工程质量通病防治导则

住宅工程质量通病防治导则

住宅工程质量通病防治导则第一章总则第一条为了加强住宅工程质量管理,减少住宅工程质量通病的发生,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本导则.第二条本导则适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼的住宅部分等),其他工程可参照适用.第三条在住宅工程的设计和施工过程中,除执行国家现行有关法律、法规、规范和工程技术标准等的规定外,还应执行本导则。

第四条实施本导则所增加的工程费用列入工程造价。

第五条建设单位必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件。

建设单位应将质量通病防治技术措施列入工程检查和验收内容,工程竣工验收报告应说明质量通病防治技术措施实施情况.第六条设计单位应严格执行国家有关强制性标准、规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,应当在施工图设计中,按本导则落实相应的设计措施,并应将通病防治的设计措施和技术要求向相关单位进行设计交底.第七条施工图审查机构应将质量通病防治措施列入重点审查内容,审查报告应说明质量通病防治技术措施符合情况。

第八条施工单位应编写《住宅工程质量通病防治方案和施工措施》,经监理单位审查后实施,在实施中应严格落实质量通病防治技术措施;在工程竣工报告中应重点说明质量通病防治技术措施落实情况。

专业分包单位应编制分包工程的质量通病防治措施,由总包单位核准、监理部门审查、建设单位批准后实施。

第九条监理单位应审查施工单位提交的《住宅工程质量通病防治方案和施工措施》,提出具体要求并在监理细则中提出监控措施,作为重点监理内容;在分项和分部工程验收时应重点对质量通病防治措施进行核查,评估报告应对质量通病防治措施落实情况进行评估.第十条工程质量监督机构应将通病防治列入日常监督检查重点,根据本导则,对各方责任主体的行为和工程实体质量进行监督,在《工程质量监督报告》中说明对质量通病防治的监督情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

合肥市住宅工程质量通病防治实施导则第一章总则第一条为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护人民群众的合法权益,依据有关法律、法规及规范标准等规定,结合本市实际,制定本实施导则。

第二条本实施导则适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼等)。

第三条本实施导则结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。

第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施导则外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。

第二章基本规定第五条工程建设各质量责任主体应按各自职责履行本实施导则的规定。

第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查重点。

第七条工程质量监督机构应按照本实施导则规定,加大对住宅工程质量的监管力度,特别要加大对经济适用房、旧城改造回迁房以及城乡结合部商品房等工程的设计和施工质量的监管力度。

对工程建设各方违法违规降低住宅工程质量的行为,要严格按照国家有关法律法规进行处罚。

第三章参建各方责任主体的管理措施第八条建设单位(一)应当贯彻执行实施导则,制定保证工程质量的相关措施。

(二)定期召开会议,协调和解决质量通病防治过程中出现的问题。

(三)必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件;建设单位如对施工图设计提出工程经济控制性指标时,必须结合工程实际情况并具有充分依据;不得将门窗、防水等工程肢解发包。

第九条设计单位(一)应严格执行国家有关强制性标准规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在住宅工程设计中应当按本实施导则落实相应的设计措施。

(二)将通病防治的设计措施和技术要求向相关单位进行设计交底。

(三)住宅结构在规定的设计使用年限内必须有足够的可靠性,住宅地基基础应满足承载力稳定性要求,地基变形应满足规范规定的允许值。

桩基及处理后的地基应进行承载力的检验。

设计文件中应注明二次装修承载控制值。

第十条施工单位(一)在图纸会审时应将不符合本实施导则的情况及时告知设计单位,由设计单位进行变更。

(二)针对工程实际情况,施工单位应认真做好施工组织设计,落实设计图纸会审中保证施工质量的技术措施,对容易产生空鼓、开裂、渗漏等质量通病的部位提出并采取相应的技术保障措施,必须将本实施导则规定的内容纳入施工组织设计,经监理部门审查、建设单位批准后实施。

(三)做好原材料、构配件和工序质量的报验工作。

在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。

住宅结构使用的材料,必须符合《住宅建筑规范》(GB50368-2005)的要求。

(四)专业分包单位应提出分包工程的质量通病防治措施,由总包单位核准、监理部门审查、建设单位批准后实施。

(五)工程完工后,总包单位应记录、收集和整理质量通病防治的相关资料,认真编写《住宅工程质量通病防治内容总结报告》。

第十一条监理部门(一)应依据本实施导则,审查施工单位提供的施工组织设计,提出具体要求和监控措施,并针对工程的具体情况将住宅工程结构质量、使用功能作为监理工作的控制重点,并列入《监理实施细则》中。

(二)应将通病防治列入工程检查验收内容,认真做好隐蔽工程和工序质量的验收,工序质量验收不合格的,不得进行下道工序。

(三)按有关规定做好旁站监理和见证取样工作,特别是要做好厕浴间蓄水、屋面淋水试验、结构裂缝控制及外墙保温隔热等重要使用功能的检查工作。

(四)配备常规的便携式检测仪器,加强对工程质量的巡视和平行检验,发现问题及时处理。

(五)工程完工后,应将住宅工程质量通病防治工作总结纳入竣工评估报告中。

第四章砌体裂缝防治技术措施第十二条设计措施(一)住宅结构不应产生影响结构安全的裂缝。

温度变形缝应按《砌体结构设计规范》(GB50003-2001)及《混凝土结构设计规范》(GB50010-2002)要求进行设置,当采用有效措施后,可适当放宽。

(二)底层窗台下墙体灰缝内设置三道焊接工件网片或2Ø8mm钢筋伸入墙体不小于600mm;或在窗台标高处设置钢筋混凝土板带,板带的混凝土强度等级不应小于C20,厚度不小于80mm,纵向配筋不宜少于3Ø8mm,嵌入窗间墙内不小于600mm;房屋两端顶层砌体沿高度方向应设置间隔不大于500mm的配筋砌体,或墙体内适当增设构造柱。

(三)混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,应增设间距不大于3m的构造柱,每层墙高的中部增设厚度为12Omm 与墙体同宽的钢筋砼混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。

(四)顶层砌筑砂浆的强度等级不应低于M7.5。

(五)钢筋砼阳台栏板、扶手钢筋必须与结构墙体有可靠拉结措施,拉结筋必须予埋;金属栏杆、扶手,必须与结构墙体有可靠的锚固措施。

(六)门垛或窗间墙小于360mm时必须采用钢筋混凝土浇筑。

(七)重质墙体应设置在梁体中部,不宜直接布置于板上,否则应在梁板设计时采取可靠的措施。

(八)在两种不同材料交接处,应采用宽度≥300mm、1mm厚钢板网(网眼尺寸不小于10mm×10mm)抹灰或耐碱玻璃纤维网格布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150mm。

顶层粉刷砂浆中宜掺入抗裂纤维。

(九)设置砖砌女儿墙的平屋面工程、构造柱及其拉结筋应按规定设置;女儿墙根部应设高度≥250 mm的钢筋混凝土防渗反梁。

女儿墙顶应设高度≥60 mm的钢筋混凝土压顶。

跃层退台部位应有预防开裂的构造措施。

(十)水电管线布线设计时,应避免对墙体的削弱,并应与结构专业密切配合。

第十三条施工措施(一)砖在砌筑前必须提前浇水湿润(除冬季施工有规定外),确保在砌筑时含水率达到10%-15%。

(二)砌筑砂浆应采用中砂,严禁使用细砂和混合粉。

(三)砌体应灰缝饱满密实、组砌方法正确、接槎规范、拉接筋敷设符合要求(砌体质量控制等级为B级)。

(四)砌筑砂浆应随拌随用,严禁在砌筑现场加水二次拌制。

(五)填充墙应分二次砌筑(即在1.4m处、1.4m以上分二次砌筑,应留置不少于5~7天的间歇期)。

填充墙砌至接近梁底、板底时,应留有30~80mm的空隙,用细石混凝土加膨胀剂塞实,若采取梳砖补砌时,对双侧和中部三角空隙应用预制混凝土块填塞、补砌应留置不少于7天的间歇期或在结构验收后进行。

(六)灰砂砖、粉煤灰砖、蒸压加气混凝土砌块宜采用专用砌筑砂浆砌筑。

(七)顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必要的措施。

(八)砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。

(九)砌体结构砌筑完成后宜30d后再抹灰,并不得少于20d。

(十)框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。

(十一)填充墙与框架柱交接处,应用20mm×20mm木条预先留缝,在加贴网片前取出木条浇水湿润,干燥后再用1:3膨胀水泥砂浆嵌实。

(十二)当门窗洞口上至梁底距离小于200mm时,门窗过梁应与结构梁整浇。

(十三)上料口、过人洞封堵时,顶端应采用细石混凝土加膨胀剂填实。

(十四)严禁在承重砌体上开凿横槽;严禁在已砌筑完成的门垛、窗间墙上开凿线管槽和接线盒孔洞;如设计上有布置的,必须在砌筑时预埋或留置孔槽。

在砌体上开槽时应采用机械切割;管道埋设完毕后,回填应采用适当材料,填封密实牢固,抹灰层应设置金属网。

(十五)配电箱预留洞上的过梁,应在其线管穿越的位置预留孔槽,不得事后打凿。

消防箱、配电箱、开关箱等背面的抹灰层应采用防止开裂的措施。

(十六)冬期施工的外墙除应符合相关规范要求外,还应满足以下要求:1. 砌筑工程的冬期施工应优先选用外加剂法,且宜将砂浆强度等级按常温施工的强度等级提高一级。

围护外墙不宜冬期施工,如因特殊情况,应有相应保温措施。

2. 拌合砂浆应采用两步投料法,水温不得超过80℃(一般40℃为宜),砂浆出罐温度不得超过40℃,使用温度不应低于5℃。

3. 拌制砂浆用砂不得含有冰块和大于10mm的冻结块;砌筑时不准随意往砂浆内加热水,砂浆应随拌随用,不应积存,以免冻结降低砌体强度。

4. 砖在砌筑前,应清除冰霜,遇水浸泡后受冻的砖不能使用;砂浆宜采用普通硅酸盐水泥拌制;石灰膏应防止受冻,如遭冻结,应经融化后,方可使用;拌制砂浆用的砂,不得含有冰块。

5. 砌体工程施工时,砂浆稠度应适当加大,一般可控制在约10—12mm;视气温和日照情况,砌体用砖块可少量浇水湿润,浇水不宜过多,且随浇随用,砖表面不得有游离水。

在气温低于、等于0℃条件下砌筑时,可不浇水,但必须增大砂浆稠度。

砌筑时应注意砌体与砂浆的挤揉。

6. 冬期施工中,应调整作息时间,砌筑在日出后两小时进行,日落前两小时休工,每日砌筑高度不宜超过 1.2m,做好覆盖保温工作。

7. 冬期施工砂浆试块的留置,除应按常温规定要求外,尚应增加不少于1组与砌体同条件养护的试块,测试检验砂浆强度。

8. 外墙面施工操作环境温度不应低于5°C。

第五章钢筋混凝土现浇梁板裂缝防治技术措施第十四条设计措施(一)住宅的建筑平面有凹口及洞口时,凹口、洞口周边楼板的配筋宜适当加强。

当楼板平面形状不规则时,宜设置梁使之形成较规则的平面;大小房间尺寸悬殊的小板、顶层端头板应采用双层双向配筋,即上部负筋在本跨拉通布置。

柱边角部板上部负筋长度应从柱边起算。

剪力墙部位板负筋宜适当加强。

(二)二层、屋面平面的负筋应有相当于1/2负筋面积的钢筋纵向贯通。

平面纵向较长的建筑物应每层均匀布置不少于三开间的双层筋,或通长布置相当于1/3负筋面积以上的贯通钢筋。

(三)钢筋混凝土现浇楼板(以下简称现浇板)的设计厚度一般不应小于120mm(厨房、浴厕、阳台板不得小于90mm)。

楼板厚度≥160 mm时,跨中上部钢筋应将支座1/2负筋面积拉通,或另设Ø8@200mm钢筋网并与支座负筋搭接。

(四)平面横向尺寸变化大的开间、屋面及建筑物两端单元中的现浇板应设置双层双向钢筋,钢筋间距不宜大于100mm,直径不宜小于8mm。

外墙阳角处应设置放射形钢筋,且不应少于7Ø10,长度应大于板跨的1/3,且不得小于1.5m,圈梁转角处应增加2Φ12转角筋。

同时,应加强屋面保温隔热措施。

(五)在现浇板断面急剧变化处、开洞削弱处等易引起收缩应力集中处,钢筋间距不应大于150mm,直径不应小于8mm,并应在板的上表面布置纵横两个方向的温度收缩钢筋。

温度收缩钢筋在板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%。
