场地平整实施方案报告

合集下载

场地平整施工方案2

场地平整施工方案2

场地平整施工方案2一、前言在建设过程中,场地平整是一个至关重要的环节。

一个良好的场地平整施工方案能够保证建筑物的稳定性和持久性。

本文将介绍一种场地平整施工方案2,探讨其具体实施步骤和注意事项。

二、施工准备工作1. 验收场地在施工前,首先需要对场地进行验收。

确保场地没有障碍物、坑洞或其他不利于平整的因素。

2. 准备施工设备准备好所需的施工设备,包括推土机、挖掘机、平地机等。

检查设备是否工作正常,确保施工顺利进行。

3. 制定施工计划制定详细的施工计划,包括施工前的准备工作、施工中的具体步骤和施工后的清理工作。

确保施工过程有条不紊。

三、施工步骤1. 清理场地首先需要清理场地,将场地上的垃圾、杂草等杂物清理干净,为后续施工提供方便。

2. 确定平整标高根据设计要求,确定场地的平整标高。

使用测量仪器对场地进行测量,确保平整标高的精准性。

3. 确定施工范围根据设计图纸,确定平整的施工范围,标明施工边界,避免施工范围扩大导致额外工作量。

4. 开始平整施工根据平整标高和设计要求,使用推土机、挖掘机等设备进行平整施工。

先进行粗整平,再进行细整平,确保平整度达到要求。

5. 质量检验施工完成后对平整质量进行检验。

使用测量仪器对平整度进行测量,并进行必要的调整和修正。

四、施工注意事项1. 施工过程中应注意安全在施工过程中,施工人员需遵守相关安全规定,佩戴好安全防护装备,确保施工安全。

2. 保护环境施工过程中需注意环境保护,避免对周围环境造成污染或破坏。

3. 注意施工质量施工过程中要注重质量控制,确保平整度和平整标高符合设计要求。

五、总结场地平整是建设过程中的重要环节,合理的施工方案能够提高施工效率和质量。

通过本文介绍的场地平整施工方案2,希望能对相关工作提供一定的参考和指导。

土石方场地平整施工方案

土石方场地平整施工方案

土石方场地平整施工方案
一、项目背景
土石方场地平整施工是在土地基础工程中的重要环节之一。

在实际施工中,通过运用科学合理的管理手段和施工方法,能够提高土石方场地平整施工的效率和质量,确保工程项目的顺利进行。

二、施工目标
1. 实现土地场地平整,保证基础工程的稳定性和安全性;
2. 减少土方开挖和填筑的量,降低工程成本;
3. 确保施工进度的正常推进,避免项目延期。

三、施工准备
1. 编制详细的土石方场地平整施工方案,并进行合理设计;
2. 准备施工所需的设备、工具和材料,并进行充分的检查和准备;
3. 安排符合要求的施工人员,并进行必要的培训和技术交流。

四、施工步骤
1. 场地勘测和规划:根据设计要求,对场地进行勘测、测量和规划,并制定相应的施工方案。

2. 土方开挖:根据设计要求,使用适当的机械设备进行土方开挖,并遵循施工方案进行控制和管理。

3. 土方填筑:将开挖后的土方进行填筑,并进行合理的压实处理,确保填筑的稳定性。

4. 场地平整:通过采用机械或人工方法,对土方进行整平、修整和抹平处理,达到设计要求的平整度。

5. 水土保持:在施工过程中,及时采取措施,防止水土流失,保护环境。

6. 质量验收:在施工完成后,对土石方场地进行质量验收,并做好相关记录。

五、施工注意事项
1. 严格遵守工程设计和施工规范,确保施工质量;
2. 合理调配施工机械和人力资源,提高施工效率;。

场平工程项目实施方案

场平工程项目实施方案

场平工程项目实施方案一、项目背景场平工程是指对地面进行平整修整的工程,主要是为了满足特定场所的使用需要,如农田、建筑用地、交通运输用地等。

本项目的背景是针对某农业生产基地的场地进行整平工程,以改善土地条件,提高农业生产效率。

二、项目目标1. 场地平整:对农业基地的场地进行整平,解决地形不平整的问题,改善土地利用条件;2. 提升土地利用效率:通过整平工程,实现土地的最佳利用,提高农作物的生长效率;3. 保障农业生产:通过场平工程,为农业生产提供良好的土地基础,保障农作物的生长和收成;4. 提高农业产值:通过提升生产效率和保障农作物生长,实现农业产值的增加。

三、项目实施过程1. 前期准备(1)项目立项:由项目领导小组成员提出项目立项申请,经过审核批准后正式启动项目;(2)项目调研:组织项目调研小组对农业生产基地的场地情况进行详细调研,包括地形、土壤条件、水源情况等;(3)项目规划:根据调研结果编制项目实施规划书,包括场地整平的具体方案、实施步骤、资源投入等。

2. 地面勘测(1)地形测量:由专业测量单位对场地地形进行详细测量,绘制出详细的地形图;(2)土壤取样:在场地不同位置进行土壤取样,送专业实验室进行土壤分析,确保土壤质量符合农作物生长需要;(3)水源调查:对场地的水源进行详细调查,包括地下水、河流等水源情况,为后续水源利用做准备。

3. 场地整平(1)设备准备:根据项目规划确定场地整平所需的设备和材料,包括推土机、挖掘机、平地机等;(2)土方开挖:根据地形图规划挖掘方案,对场地进行土方开挖,将地形不平整的部分进行整平;(3)土壤处理:根据土壤分析结果,对土壤进行合理处理,如施肥、翻耕等,确保土壤质量符合农作物需要;(4)场地平整:使用平地机等设备对场地进行整平,保证土地表面平整、平坦。

4. 设施建设(1)灌溉设施:根据水源调查结果,建设灌溉设施,保证农作物生长所需的水源供应;(2)排水设施:根据地形和气候条件,建设排水设施,防止场地积水,保护农作物生长;(3)道路建设:根据规划,对基地内部进行道路建设,便于后期管理和作物采摘。

场地平整实施方案报告

场地平整实施方案报告

场地平整实施方案第一章、编制说明及特点1.1 编制说明场地平整是将本项目需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。

场地平整是整个工程建设的基础,它的质量好坏,将直接关系到整个项目的投资建设成本。

为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。

1.2 实施依据(1)省建筑设计院提供的规划设计方案图及其他有关的技术资料。

(2)国家现行有关规程、规范和标准。

(3)为提高工程量计量准确度,采用专业测绘队电子计算土石方挖填量。

1.3 工程特点及难点(1)场地采用平坡式竖向布置,由北向南排水,排水坡度大于1.0%。

(2)根据室外设计标高及场地现状情况,挖方量少,填方量较多。

(3)填方区填土应分层压实,压实系数)0.9,填料中碎石粒径不应大于250mm。

(4)场平可先填土至略低于设计标高约0.50米标高处,待建筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。

(5)工期紧,场地高差大,工程量大。

(6)地质条件差,除表层砂质粉土外,以下几乎全为风化岩,有些部位需进行爆破。

第二章、组织机构2.1 组织关系2.2 各自职责:2.2.1 项目部项目部是施工过程的组织者、协调者、管理者。

(1)负责施工单位的进场安排及技术交底。

(2)负责向施工单位交代坐标和水准控制点。

(3)审查施工单位的施工组织设计或施工方案,并提出修改意见。

(4)负责临时道路材料进场检查、中间验收及隐蔽验收等。

(5)负责对本工程的全过程进行计划、组织、协调和控制。

(6)负责监督有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。

(7)负责协调测绘单位开展原始地貌测量及竣工测量。

(8)负责完成工程计量及工程款支付。

2.2.2 中介测绘队(1)负责测量工程场地原始地貌坐标。

场地平整方案

场地平整方案

场地土方平整施工方案一、场地平整1、施工程序现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网、测量标高→平整土方→场地碾压→验收→计算土方挖填工程量2、现场勘察场地平整施工前,施工技术人员应先到现场进行勘察,了解场地地形、地貌和周围环境,根据总平面布置图及竖向规划图,确定出平整场地的范围。

3、清除地面障碍物在场地平整前,先清除地上树木、建筑垃圾。

边施工边将覆盖的绿网揭开,土方施工易选择在无风的时间进行,并从水准点引进基准标高做为土方量计算的基点。

4、施工测量施工区域应布置坐标方格控制网。

布置坐标方格网原则:先整体,后局部,高精度控制低精度。

控制点要选在约束度大、安全、易保护和通视条件好的位置。

首级控点应分布均匀。

平面控制采用两次布设,即首级控制和加密控制。

一级导线控制点既控制平面又控制高程。

测量仪器的选用:采用南方NTS350全站仪。

厂区高程控制测量采用DS3水准仪。

平面控制测量主轴线的测设:厂区的主轴线采用极坐标法进行测设,首先将已知控制点的大地坐标换算为建筑坐标系的坐标,然后反算出主轴线上各设计点相对于已知控制点的放样元素φ、S;按测距和测角的精度要求,依次定出主轴线上各点。

加密控制测量:加密控制点以设在建筑物各轴线上为原则;其测设方法采用直角坐标法进行测设。

高程控制测量测设路线采用闭合导线形式,每个闭合导线环采用往返观测法。

5、控制点的保护布设完的控制网点加设围栏保护措施,并编号设明显的标示牌。

对测设完的控制网点按期进行复测,及时发现各点位的变化,保证测量数据的正确性。

6、厂区平整厂地平整采用挖掘机与装载机结合的方法,挖掘机装土、自卸汽车运土或装载机运土的方式,将所有挖出的土方集中成堆,然后用反铲挖掘机装土,用自卸汽车将土运到低于施工标高的地方,并用装载机摊平,碾压平整,最后用压路机压实。

回填部位土方尽量从厂区内调配,厂区内缺少土方从外调运。

7、现场土方平衡利用方格网计算出土方的施工标高,挖方面积、填方面积,挖填区土方量,并考虑各种变动因素,进行调整,对土方进行综合平衡和调配。

场地平整施工组织方案

场地平整施工组织方案

场地平整施工组织方案一、项目概述二、施工目标1.实现场地平整的标准要求,确保施工安全和施工质量。

2.合理利用场地资源,提高施工效率。

3.控制成本,合理安排施工进度。

三、组织机构1.总建筑师:负责项目的整体规划和设计。

2.工程师:负责现场施工的技术支持和指导。

3.施工队:负责实施场地平整施工的人员和设备。

四、施工流程1.方案制定:总建筑师根据项目要求和施工条件制定场地平整的施工方案,并报批。

2.施工准备:工程师根据方案要求和施工计划准备所需材料、设备和人员。

3.场地清理:清理场地上的杂草、石块和其他障碍物,确保施工区域干净。

4.场地测量:根据设计要求,进行场地的测量工作,确定平整的标高和水平控制点。

5.场地平整:利用土方机械设备对场地进行平整作业,确保地基均匀稳固。

6.标志设置:根据平整完成后的标高要求,设置标志杆和标高线,作为后续施工的参考标准。

7.保洁工作:清理施工现场的泥土、石料等残余物,保持施工现场的整洁。

五、施工计划1.施工期限:预计整个场地平整施工周期为15天,包括方案制定、施工准备、场地清理、场地测量、场地平整、标志设置和保洁工作。

2.资源调配:根据工程师的施工计划,合理调配土方机械设备和人员。

3.施工进度管控:设计施工周期和里程碑节点,设立监督考核机制,确保施工进度的顺利推进。

六、安全管理1.制定安全施工方案:根据场地平整的特点,制定相应的安全管理方案,包括安全技术措施、安全操作规程等。

2.安全教育培训:组织施工人员进行安全教育培训,提高安全意识和操作水平。

3.安全督导和检查:加强对施工现场的安全督导和检查,发现并纠正安全隐患。

4.应急预案:制定场地平整施工的应急预案,确保在突发事件发生时能够迅速应对。

七、质量管理1.质量控制计划:制定质量管理计划,包括质量检查和验收标准。

2.施工检查:工程师对施工现场进行常规检查,发现并及时解决质量问题。

3.质量验收:完成场地平整施工后,进行质量验收,并出具合格证明。

工程场地土方平整方案

工程场地土方平整方案

工程场地土方平整方案一、场地勘察与设计1.1 场地勘察首先对工程场地进行详细勘察,包括地形地貌、土层分布、土质特性等情况。

通过现场考察和土壤采样分析,确定场地的开挖量、填方量、土质分布等参数,为土方平整设计提供基础数据。

1.2 土方平整设计根据场地勘察结果和工程设计要求,进行土方平整的设计。

包括土方开挖和填方的位置、层数、坡度和边坡稳定等参数的确定,以及土方平整施工方法和工序的制定。

二、土方开挖2.1 开挖顺序根据设计要求,确定土方开挖的顺序和分段。

首先进行场地明挖,清除场地上的乱石、树根等障碍物,为后续工作铺平道路。

2.2 开挖标高根据设计要求和实际情况,确定开挖标高。

对于需要填方的部分,应根据填方设计要求进行开挖,保证填方后的地表平整。

2.3 开挖设备根据场地情况和土方开挖的规模,选择合适的开挖设备。

对于简单的明挖和平整作业,可选择推土机、挖掘机等常见设备进行作业。

2.4 安全预防措施进行土方开挖作业时,应做好安全预防措施。

包括对开挖区域进行围挡、标志和警示,确保开挖作业的安全进行。

三、土方填方3.1 填方区域根据设计要求和场地实际情况,确定填方区域。

对于需要填方的区域,应根据填方设计要求进行平整,保证填方后的地表平整。

3.2 填方材料选择合适的填方材料进行填方作业。

根据设计要求和场地土质情况,选择合适的填土和垃圾填埋等材料,进行填方作业。

3.3 填方层数根据设计要求和场地实际情况,确定填方的层数和厚度。

填方作业应分层进行,每层填方后应进行压实和平整,确保填方后的地表平整。

3.4 边坡稳定对于填方后的边坡,应根据设计要求进行稳定处理。

包括边坡坡度、防护措施等,确保填方后的边坡稳定。

四、土方平整施工4.1 平整方案根据设计要求和地形地貌特点,制定土方平整施工方案。

包括平整方法、工序和作业要求等,确保土方平整的质量。

4.2 平整措施进行土方平整作业时,应做好平整措施。

包括进行地表修整、边坡处理和坡道铺设等,并确保平整后的地表坡度和平整度达到设计要求。

场地平整专项施工方案

场地平整专项施工方案

场地平整专项施工方案场地平整是指对土地进行整平、平整,使其适于使用和开发。

场地平整施工是一个复杂的过程,需要综合考虑土壤状况、地形地貌、工程要求和环境因素等多个因素。

下面是一个场地平整专项施工方案,供参考:一、工程概述本工程是在地区进行场地平整施工,目的是为了满足场地的开发和使用需求。

施工内容包括场地勘测、土壤调查、场地平整设计、工程施工及水土保持等。

二、工程前期准备1.场地勘测:对场地进行勘测,确定地形地貌、土质等情况,为后续设计和施工提供依据。

2.土壤调查:进行土壤采样分析,确定土壤性质和质量标准。

3.场地平整设计:根据勘测和土壤调查结果,制定场地平整设计方案。

设计包括整平程度、场地坡度、排水设施等内容。

三、施工过程1.场地布置:根据设计方案,对场地进行布置,包括标示边界、设置施工路线等。

2.场地除草:对场地内的杂草进行清除,保持施工区域清洁。

3.场地平整:根据设计方案,采取相应的方法进行场地平整,包括填方、挖方、整平等。

a.填方:对场地中的低洼地区进行填方处理,采用合适的土方工具和机械设备进行填方。

b.挖方:对场地中的高处进行挖方处理,采用合适的挖掘工具和机械设备进行挖方。

c.整平:对填方和挖方后的地面进行整平,确保地面平整、没有高低差。

4.场地压实:对整平后的地面进行压实,以提高地基的稳定性。

采用振动压实机械设备进行压实工作。

5.排水设施:根据设计方案,设置适当的排水设施,包括排水沟、排水管道等。

a.排水沟:对场地进行排水沟的挖掘和铺设。

排水沟的位置和尺寸应符合设计要求。

b.排水管道:根据设计要求,进行排水管道的铺设和连接。

6.水土保持:在施工过程中,采取必要的水土保持措施,防止土壤流失和环境污染。

例如,设置挡土墙、覆盖草席等。

7.施工验收:在施工完成后,进行施工验收。

验收内容包括地表平整度、排水效果、水土保持等。

如有问题需要进行整改。

四、安全措施1.施工人员应具备相关证书和资质,且按规定佩戴个人防护用品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

场地平整实施方案

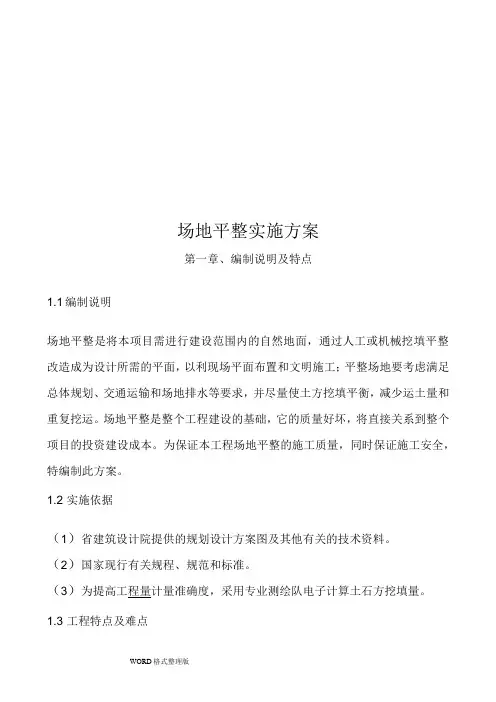

第一章、编制说明及特点
1.1编制说明
场地平整是将本项目需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。

场地平整是整个工程建设的基础,它的质量好坏,将直接关系到整个项目的投资建设成本。

为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。

1.2实施依据
(1)省建筑设计院提供的规划设计方案图及其他有关的技术资料。

(2)国家现行有关规程、规范和标准。

(3)为提高工程量计量准确度,采用专业测绘队电子计算土石方挖填量。

1.3工程特点及难点
(1)场地采用平坡式竖向布置,由北向南排水,排水坡度大于1.0%。

(2)根据室外设计标高及场地现状情况,挖方量少,填方量较多。

(3)填方区填土应分层压实,压实系数≥0.9,填料中碎石粒径不应大于250mm。

(4)场平可先填土至略低于设计标高约0.50米标高处,待建筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。

(5)工期紧,场地高差大,工程量大。

(6)地质条件差,除表层砂质粉土外,以下几乎全为风化岩,有些部位需进行
爆破。

第二章、组织机构
2.1 组织关系
2.2 各自职责:
2.2.1项目部
项目部是施工过程的组织者、协调者、管理者。

(1)负责施工单位的进场安排及技术交底。

(2)负责向施工单位交代坐标和水准控制点。

(3)审查施工单位的施工组织设计或施工方案,并提出修改意见。

(4)负责临时道路材料进场检查、中间验收及隐蔽验收等。

(5)负责对本工程的全过程进行计划、组织、协调和控制。

(6)负责监督有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。

(7)负责协调测绘单位开展原始地貌测量及竣工测量。

(8)负责完成工程计量及工程款支付。

2.2.2中介测绘队
(1)负责测量工程场地原始地貌坐标。

(2)根据原始地貌坐标及设计标高测算挖土量和填土量。

(3)场地平整完工后,测量验收是否达到设计要求标高。

(4)绘制场地原始地貌方格网及竣工方格网,出具最终挖土和填土工程量成果。

2.2.3 施工单位
(1)按项目项目部指定边界坐标和水准点组织场平施工和临时道路施工。

(2)向项目部申请检查和验收。

(3)根据设计文件要求,负责编制施工组织设计或施工方案。

(4)负责施工质检及施工记录的资料整理。

(5)落实技术作业指导书的实施,认真阅读设计文件和施工图纸,负责对施工人员进行施工技术交底和技术指导。

(6)负责场地平整期间施工安全检查管理工作。

(7)负责向施工人员进行安全教育和安全交底工作。

(8)对发现的安全隐患或安全问题提出整改意见并及时督促处理。

第三章、总平面布置
3.1布置原则
3.1.1场平施工时,在施工安全范围内不得与其它工作交叉施工。

3.1.2施工范围内的沟道、坑洞、水井要首先填平、按设计要求压实,以利施工机械安全运行。

3.1.3场平施工区要先修建临时道路,以利项目施工期间各种施工机械和车辆安全运行。

3.1.4场平施工根据地上附属物和苗木清理情况,分区分片进行,但必须保证后续片区接茬处施工质量能够满足设计和规范要求。

3.2现场总平面管理办法
3.2.1场平施工必须严格按照施工组织措施的要求进行,若遇到特殊问题应及时向项目部反映,及时解决该问题。

3.2.2场平施工过程中,施工顺序及车辆行驶路线一般不作改动,若遇特殊情况,可根据实际情况进行部分修改,但必须事先征得项目部的同意。

3.2.3施工线路上,必须事先清除障碍物,保证施工的顺利进行。

3.2.4施工现场设置警界线,外来人员及非作业人员严禁入内,以免发生意外事故。

第四章、施工进度计划
4.1施工进度计划
施工总叠加天数为30天,可进行交叉作业,实际日历工期为26天,自2015年4月1日开始至2015年4月30日结束。

具体见以下工期说明及施工进度横道图:
4.1.1场平范围测量放线: 共需2天;
4.1.2场平区域内清表:共需3天;
4.1.3场平区域内临时道路修建:共需7天;
4.1.4场地平整施工:共需16天;
4.1.5竣工测量验收:共需2天。

高新区院区场地平整施工进度横道图
4.2施工进度计划调整
在场地平整施工过程中,当产生以下几种情况时,将对施工进度进行调整:4.2.1在施工期间,如受到不良天气影响,导致进度有变,将根据具体情况进行调整。

4.2.2在施工过程中,如遇到地上附属物和苗木清理进度影响,部分调整施工顺序和施工方法,以确保施工质量和施工进度。

4.2.3在施工过程中,如遇其它不可预见性因素影响施工进度,将根据具体情况进行调整。

第五章、施工准备
5.1审核场地施工组织设计或施工方案,并按规定程序进行审批:
施工单位开工前需编制施工组织设计或施工方案,报企业技术负责人审批后,交项目部批准后,方能开工建设。

5.2项目部技术交底:
由项目部组织工地会议,测绘队及施工单位人员参加,交底的范围如下:
(1)图纸及有关技术文件;
(2)工程坐标及水准控制点;
(3) 场平施工的范围和工期要求;
(4) 场平施工的注意事项;
5.3施工单位技术交底:
施工单位必须对全体作业人员进行技术、质量、安全三级交底。

所有参加施工的人员必须牢固记住技术交底的内容。

交底的范围如下:
(1) 场平施工的范围和工作量。

(2) 场平施工的时间和进度。

(3) 场平施工人员组织,各个面、点的工作负责人。

(4) 场平施工的作业指导书,撒水、碾压等各项工序的要点,施工方法及施工顺序,对施工方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白。

第六章、施工方案
6.1场地平整施工流程图(见下图)
6.2测量放线
本工程占地面积大,测量精度要求高,难度大。

首先利用设计单位移交的测量基准点由测绘对放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素。

测绘队完成现状地貌方格网测绘,根据设计图纸及交底要求,测算挖方、填方工程量,并将方格网点坐标交予施工单位。

6.3场地清表
本工程所处位置为苗木种植区,上有浅层植被覆于地表。

场平施工前应首先清除地表植被及垃圾。

6.4临时道路施工
本工程场地地表为砂质粉土,东北侧为挖方区,南侧为填方区,首先对挖方区选取适当位置开辟施工临时进场道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升。

采用机械压实方法,在碾压机械碾压之前,宜先用轻型推土机推平,低速预压4-5遍,使表面平实;且应先静压,而后振压。

应采用“薄填、慢驶、多次”的方法,填土厚度不应超过30 cm;碾压方向应从两边逐渐向中间。

6.5场地平整土方开挖
(1)挖方边坡应根据使用时间(临时或永久性)、土的种类、物理力学性质、水文情况等确定。

对于永久性场地,挖方边坡坡度应按设计要求放坡。

对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定。

(2)场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行,禁止采用挖空底角的方法;在边坡上采取多台阶同时进行机械开挖时,上台阶应比下台阶开挖进深不少于30 m,以防止塌方。

(3)对于需爆破部位,需检查专业队伍是否具有爆破资质,爆破药材渠道正规,安全控制措施得当方能实施爆破施工。

6.7场地平整填方
(1)填土应采用挖方区余土,并控制土的含水率在最优含水量范围内。

当采用不同的土填筑时,应按土类有规则地分层铺填。

(2)填土应从最低处开始,最低处优先使用爆破后的石碴、挖出的风化粒料,由下向上整宽度分层填夯实。

(3)在地形起伏之处,应做好接搓,修筑1:2台阶形成边坡,每台阶高可取50cm,宽100 cm。

分段填筑时每层接缝处应作成大于1:1.5的斜坡,碾迹重叠0.5-1 m,上下层错缝距离不应小于1 m。

6.8质量管理
(1)调动施工单位主观能动性,加强事前、事中控制,尤其强化过程控制。

(2)严格执行施工组织设计的质量管理措施。

(3)监督检查施工单位的质量保证体系和质量计划的执行。

6.9 安全文明管理
(1)禁止发生任何斗嘴打架等事件,不发生任何人身伤亡事故;
(2)不发生任何机械故障及设备损坏事故。

(3)不发生任何无安全技术交底就盲目施工事件,不发生施工人员不按操作规程及安全交底胡乱施工事件。

(4)所有施工人员穿戴要整齐,言行举止要礼貌、规范,不影响投资人形象。

(5)保护生态环境,不超标排放,不发生环境污染事故,落实环保措施;(6) 废弃物处理符合规定,力争减少施工场地和周边环境植被的破坏,减少水土流失;
6.10 信息管理
(1)保证信息及时收集、准确汇总、快速传递,充分发挥信息的引导作用,提
高工程质量、服务质量。

(2)参建各方要及时沟通,对提出的问题及时反馈信息,并做好存档。
