箱梁预制作业指导书一、工程概况本合同段K0+870高架桥、K3+120高架桥及K6+071丰山河大桥上部结构均为预应力混凝土(后张)小箱梁,先简支后连续,箱梁共计1044片,长度为25m 和30m两种。
箱梁预制采用C50混凝土,预应力筋采用Φs15.2㎜钢绞线。
K0+870高架桥全桥箱梁共用钢筋4199.064t,C50混凝土22587.2m3,Φs15.2钢绞线820.048t;K3+120高架桥全桥箱梁共用钢筋2571.232t,C50混凝土12457.6m3,Φs15.2钢绞线452.256t;K6+071丰山河大桥全桥箱梁共用钢筋760.979t,C50混凝土4834.5m3,Φs15.2钢绞线103198.5t。
二、施工方案及施工方法1、总体方案箱梁预制混凝土施工采用混凝土搅拌站统一拌制,混凝土罐车运输,混凝土采用龙门吊配合吊斗运输至梁位。
混凝土浇筑采用先底板后腹板,最后浇筑顶板。
预应力孔道采用金属波纹管孔道成孔,采用150T千斤顶进行张拉。
孔道压浆采用C50水泥浆,要求压浆饱满。
2、钢筋制作及安装钢筋绑扎流程:先进行底板普通钢筋绑扎,再进行腹板钢筋的绑扎、腹板内纵向波纹管的安装及梁底锚固端(包括垫板、锚固螺母及锚下螺旋筋)的安装,安装内模后最后进行顶板普通钢筋的绑扎、顶板内纵向波纹管的安装。
箱梁钢筋制作在钢筋加工场内进行,然后将制作成型的钢筋运至现场进行绑扎。
钢筋分两次绑扎,第一次安装底板及腹板钢筋,第二次安装翼缘板及顶板钢筋。
主筋采用搭接双面焊或者搭接单面焊。
钢筋安装时,当普通钢筋与波纹管位置发生矛盾时,可适当挪移钢筋位置。
2.1钢筋质量要求1)钢筋加工按设计要求下料及制作加工。
2)搭接接头的长度和焊缝的总长度符合规范要求,要求焊缝平顺、无气泡、无裂缝、焊接处钢筋无烧伤现象。
搭接焊时搭接钢筋的轴线应在同向来线上。
3)搭接长度,双面焊≥5d、单面焊≥10d;焊缝厚度h>0.3d,焊缝宽度h>0.8d,d为钢筋直径。
箱梁预制施工作业指导书

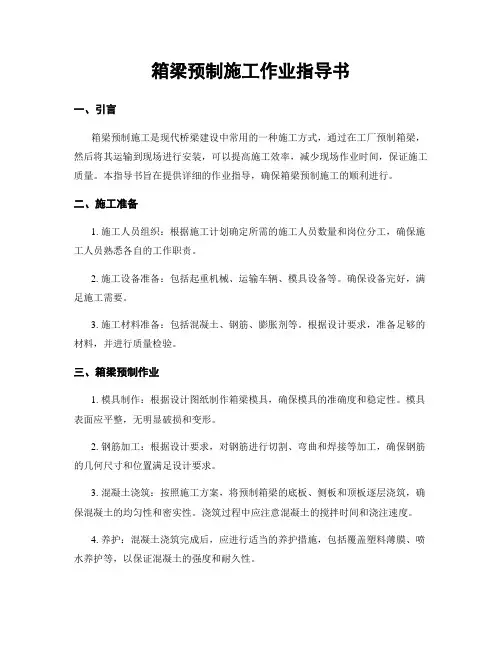

箱梁预制施工作业指导书一、引言箱梁预制施工是现代桥梁建设中常用的一种施工方式,通过在工厂预制箱梁,然后将其运输到现场进行安装,可以提高施工效率,减少现场作业时间,保证施工质量。
本指导书旨在提供详细的作业指导,确保箱梁预制施工的顺利进行。
二、施工准备1. 施工人员组织:根据施工计划确定所需的施工人员数量和岗位分工,确保施工人员熟悉各自的工作职责。
2. 施工设备准备:包括起重机械、运输车辆、模具设备等。
确保设备完好,满足施工需要。
3. 施工材料准备:包括混凝土、钢筋、膨胀剂等。
根据设计要求,准备足够的材料,并进行质量检验。
三、箱梁预制作业1. 模具制作:根据设计图纸制作箱梁模具,确保模具的准确度和稳定性。
模具表面应平整,无明显破损和变形。
2. 钢筋加工:根据设计要求,对钢筋进行切割、弯曲和焊接等加工,确保钢筋的几何尺寸和位置满足设计要求。
3. 混凝土浇筑:按照施工方案,将预制箱梁的底板、侧板和顶板逐层浇筑,确保混凝土的均匀性和密实性。
浇筑过程中应注意混凝土的搅拌时间和浇注速度。
4. 养护:混凝土浇筑完成后,应进行适当的养护措施,包括覆盖塑料薄膜、喷水养护等,以保证混凝土的强度和耐久性。
四、箱梁运输与安装1. 运输准备:运输前应对箱梁进行全面检查,确保箱梁的完整性和稳定性。
运输车辆应符合相关要求,并做好固定措施,确保箱梁在运输过程中不发生位移和损坏。
2. 安装准备:根据设计要求和现场情况,确定箱梁的安装方案。
包括起吊点的确定、起吊机械的选择、安装顺序的确定等。
3. 起吊与安装:根据安装方案,使用起重机械将箱梁吊装到指定位置,并进行精确定位和调整。
吊装过程中应注意吊点的合理设置,保证箱梁的平稳吊装。
4. 拼接与固定:根据设计要求,对箱梁进行拼接和固定。
包括焊接、螺栓连接等。
确保箱梁的拼接缝隙符合要求,固定坚固可靠。
五、安全注意事项1. 施工人员应熟悉相关安全操作规程,佩戴个人防护装备,严格遵守安全操作规范。
预制箱梁混凝土作业指导书

预制箱梁混凝土作业指导书一、施工前准备1、搭设脚手架,清理基础,确保基础平整干净。
2、根据图纸及现场实际情况,确定箱梁定位线,并标示好尺寸水平标高及放线标识。
3、检查钢筋加工,按照图纸要求进行排布垂直、水平、间距及钢筋长度,确保钢筋符合设计要求,并经过验收。
4、测量基础及定位线的高程水准,确定模板高度、偏差及坡度。
5、对模板进行清洁、修整及交叉验收,确保合格后方能进行浇筑。
6、准备好要使用的设备及材料,并按照规范进行检查验收。
7、做好混凝土浇筑前,搅拌、运输、倒料的民主协商,确保安装作业的连续性。
二、施工过程1、搜检箱梁的所有规格尺寸、桥面板安放位置和钢筋构造是否符合设计要求。
2、做好箱梁的防渗漏措施,铺设止水带并配合好橡胶圈进行封口。
3、钢筋悬挂和安装:先按照设计图纸要求将钢筋简单固定,然后进行钢筋调整和整理,同时要检查钢筋是否完全嵌入混凝土中,确保钢筋适合模板的合适度及标高位置。
4、放模板:先按照图纸要求调整模板尺寸,在正确安装好箱梁后进行放模工作,钢筋定位必须与模板结合紧密,间隙小,井下设备及管线穿过处需特别注意。
5、安装脚手架:基本款式为爬升架式,并且是悬挂架式。
安装脚手架时要注意脚手架要懸掛在箱梁的内侧,用扣件沿着脚手架的一条边缘固定电焊网。
6、搭建防护栏杆和安装安全网:必要时可在箱梁骨架上预留安装钢管横梁的位置。
7、预处理混凝土表面,喷水湿润箱梁模板,确保混凝土与模板牢固粘附,避免空鼓、漏浆情况的发生。
8、开始浇筑混凝土,黄混凝土混合料倾倒于模板中,同时要防止混凝土筏底翻边和混凝土流散。
9、顶压每一道混凝土层,保证混凝土够密实,避免出现气孔与空鼓。
每浇筑处的厚度要切割得好,无明显的缺陷。
10、浇筑好每一道混凝土层后,需进行抹平和震压。
在抹平过程中要注意避免出现杂物和大颗粒碎石。
11、浇筑层数到达设计要求后,进行混凝土养护,防止混凝土过早开裂。
三、施工后收尾1、对箱梁进行验收,检查各部位尺寸、表面质量与拱度控制是否符合设计要求,钢筋焊接是否牢固,箱梁安全系数是否达到要求,同时要进行压实度试验及强度试验。
箱梁预制作业指导书

闻垣高速项目建设作业指导书预应力砼连续箱梁一、适用范围闻垣高速公路LA1-LA15合同段预应力砼连续箱梁的预制施工。
二、主要应用的标准和规范1、设计文件2、《公路桥涵施工技术规范》JTJ041-20003、《公路工程质量检验评定标准》JTG F080/1-2004三、施工准备1、技术准备开工前项目部工程部对参加箱梁预制的所有现场管理人员和施工人员进行详细的技术交底,对设计图纸各结构尺寸及要求进行详细的说明,使全体施工人员熟悉设计图纸,掌握施工程序和质量控制要点。
项目部中心试验室按照设计预制箱梁砼标号进行砼配合比标准试验并将结果上报总监办,经总监办中心试验室验证,确定预制箱梁C50砼配合比为。
2、机具准备龙门吊2台,750型拌和站2套、8m3混凝土搅拌车4辆、200KW 发电机1台、钢筋切断机2台、钢筋弯曲机2台、电焊机3台、180t张拉千斤顶4台,JW180灰浆搅拌机1台。
3、材料准备混凝土拌和站准备足量的碎石、砂、42.5水泥,以确保预制箱梁所需砼的供应,钢筋、钢绞线按施工需要不断进购,每批材料进场后项目部试验室进行检验,自检合格后报请试验监理工程师进行检查验收。
4、作业条件对预制厂场地进行了平整和压实,并全面进行硬化处理,在场区周围修筑排水沟,预制梁砼台座采用C25砼基础和C30砼底座组成,施工时对台座两端基础进行加宽加深处理,台座顶部铺厚8mm的钢板作箱梁底模,底模以下5cm处按间距75cm预埋对拉眼,用于两侧模的稳固,台座砼浇注时,顶面根据设计图纸要求的反拱度设置反拱,反拱度为2.5cm ,沿跨径方向按二次抛物线分配。
台座侧面设硬橡胶,确保侧模与台座之间不漏浆。
5、人员配置为确保预制过程中形成流水作业,预应力砼箱梁预制施工需配备人员39人,其中现场管理人员3人、混凝土施工班5人、钢筋加工班10人、模板安装班10人、张拉压浆班6人、杂工5人。
四、施工工艺:1、工艺流程:见《后张法预应力箱梁施工工艺流程图》2、施工方法(1)钢筋加工及安装在设于预制厂的钢筋棚内进行箱梁普通构造筋的弯曲成型,绑扎工作在预制箱梁台座上进行,为保证钢筋位置准确,在平台上事先放出大样线,钢筋按线绑扎,先绑扎底板部分和腹板部分,安装预埋件(支座连接钢板),然后架立波纹管,安装前检查其强度、刚度、尺寸,波纹管定位时,首先确定梁端为原点建立坐标,根据图纸坐标值,确定孔道底部各断面的空间位置,按位置焊架立筋,安装波纹管,焊固定波纹管的架立筋,安装时波纹管接头处用接头管(大于波纹管0.5mm)的波纹管套接,并用胶带缠住,达到管道安装牢固,接头密合,弯曲圆顺。
预制箱梁模板作业指导书

预制箱梁模板作业指导书1.目的明确预制箱梁模板作业的工艺流程、操作要点和相应的工艺标准, 指导、规范预制箱梁模板施工。
2.适用范围适用于XXX标预制箱梁模板施工。
3.作业准备1.1内业准备⑴在开工前技术部门组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,向设计单位反馈有关技术问题,熟悉规范和技术标准。
⑵对参与施工的所有人员进行技术交底。
⑶对参加施工的操作人员进行上岗前技术培训,考核合格后持证上岗。
⑷制定施工安全保证措施,提出应急预案。
3. 2外业准备⑴制梁台位基础设施完成并经验收可以投入使用;模板已经经过进场验收并经过试拼装,模板的稳定性及各部尺寸合格。
⑵模板工程所需的各种设备工具配备安装配备齐全。
⑶模板工程需要的各种耗材,如脱模剂,已经进场。
⑷模板上主要的中心线,如支座板防落梁板中心线、跨中线等已经标识。
⑸模板工程所需要的各种成孔装置,如吊装孔、通风孔、泄水孔等全部加工制作完毕。
4.技术要求⑴模板及支架要具有足够的强度、刚度和稳定性;能承受所浇注混凝土的重力、侧压力及施工荷载;保证结构尺寸的正确。
⑵根据箱梁结构形式、地基承载力、施工设备和材料等条件及施工图纸给定的压缩量、预拱度和沉降值制定生产台座的顶面标高。
⑶模板安装必须稳固牢靠,接缝严密,不得漏浆。
模板与混凝土的接触面必须清理干净并涂刷隔离剂。
浇注混凝土前,模型内的积水和杂物应清理干净。
5.施工程序与工艺流程5.1施工程序预制箱梁的模板工程施工程序主要包括:清理与调整底模一调整及清理侧模一吊装整体钢筋骨架一安装端模一穿入内模并支撑到位一浇筑混凝土一检测梁体混凝土强度与温度一拆除端模进行预张拉一抽出内模一进行初张拉一吊移梁体。
模板拆除工程主要施工程序包括:拆除锚垫板上的紧固螺栓一拆除端模与内模、侧模、底模上的联结螺栓一整体拆除端模一松内模一拆除联结螺栓一拆除支撑机械撑杆一收缩油缸一卷扬机牵引内模出梁体。
5.2工艺流程图5. 2-1模板工程施工工艺流程图6.施工要求预制箱梁的模板主要包括侧模、内模、端模以及各种连接件、紧固件等。
预制箱梁作业指导书

箱梁预制作业指导书一、模板(一)、一般要求1. 具有必须的强度、刚度和稳定性、能可靠地承受施工过程中产生的各项荷载,保证结构的设计形状,尺寸和模板各部件之间相互位置的准确性。
2. 尽可能采用组合钢模或板大模板,以节约木材,提高模板的适应性和周转率。
3. 模板表面光滑平整、接缝严密,确保不漏浆。
4.便于制作、装拆容易、施工操作方便,保证安全。
(二)、底模的制作要求在底模砼表面铺设钢板,复测反拱度(要求反拱度跨中处为1.4cm,其余部分以抛物线进行分配),对不合格位置进行调整,复衬的钢板焊接处和锚钉固定处用砂轮磨光机磨制光滑,铺设的钢板必须平整光滑,并与底模联结成为一个整体,预留PVC管孔道应畅通。
经验收合格后方可投入正常使用。
(三)、模板的制作、安装与拆除1.模板的制作要求(1)截面尺寸与长度要准确。
钢模放线与下料务必准确。
考虑到焊缝的收缩对模扇长度的影响,模扇的下料长度应较设计长度长1/1000。
如模板长度不足,则在组拼时在拼缝处稍加调整,若模板过长则不易处理。
(2)模板面要平直,转角要光滑,焊缝要平顺,为此模板应采用对满焊,焊缝应打光磨平。
(3)模扇间连接螺栓孔的配合要准确,在组装模扇时,相对位置要准确,焊缝要平顺。
(4)端模要平正,预应力筋预留孔的位置要准确。
端模必须采用整体式,并保证有足够的刚度。
(5)要求采用分节为5m以上的组合钢模,模板的套数要满足现有的生产能力。
2.模板的安装模板的安装与钢筋配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕之后安设。
一般在底板平整,钢筋骨架安装后,安装侧模和端模,模板不应和脚手架发生联系,以免脚手架上运存的材料和人工操作引起模板变形。
模板安装的精度要求要高于预制梁的要求。
每次模板安装完后需通过验收合格后方可进行下一工序。
侧模板横向上、下设对拉螺杆,防止侧模侧向变形和位移,并设压杆,以防芯模上浮。
模板安装应符合下表的要求:模板安装允许偏差3.模板的拆除非承重侧模应在混凝土强度达到2.5Mpa时方可拆除侧模。
箱梁预制施工作业指导书

箱梁预制施工作业指导书【标题】:箱梁预制施工作业指导书【正文】:一、概述箱梁预制施工作业指导书是为了确保箱梁预制施工过程中的安全、高效和质量,提供详细的工作指导和操作规范。
本指导书适用于箱梁预制施工的各个环节,包括设计、材料采购、加工制作、运输、安装等。
在施工过程中,必须严格按照本指导书的要求进行操作。
二、施工前准备1. 设计准备:根据工程设计要求,确定箱梁的尺寸、材料、强度等参数,并编制详细的施工图纸和工艺流程图。
2. 材料采购:根据设计要求,采购符合标准的钢筋、混凝土等材料,并进行质量检验和验收。
3. 加工制作:按照施工图纸和工艺流程图,进行箱梁的加工制作,包括钢筋加工、模板搭设、混凝土浇筑等工序。
4. 运输准备:制定箱梁的运输计划,包括运输工具的选择、路线的规划、运输过程中的安全措施等。
三、施工过程1. 模板安装:根据施工图纸和工艺流程图,进行模板的搭设,确保模板的平整、牢固,并进行检查验收。
2. 钢筋绑扎:按照设计要求,进行箱梁钢筋的绑扎,确保钢筋的位置准确、连接牢固,并进行检查验收。
3. 混凝土浇筑:根据混凝土配合比和浇筑工艺要求,进行混凝土的浇筑,确保浇筑质量和施工进度,并进行检查验收。
4. 养护处理:对浇筑完成的箱梁进行养护处理,包括覆盖保温、湿润养护等,确保混凝土的强度和耐久性。
5. 运输安装:按照运输计划,将预制好的箱梁运输到现场,并进行安装,确保安装位置准确、连接牢固,并进行检查验收。
四、安全措施1. 施工现场要设置明显的安全警示标志,确保施工人员和周围人员的安全。
2. 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、防护眼镜等。
3. 施工过程中,必须遵守相关的施工规范和操作规程,禁止违章操作和不安全行为。
4. 施工设备必须经过检查和维护,确保设备的正常运行和安全性能。
5. 施工人员必须经过专业培训和资质认证,具备相应的技术和操作能力。
五、质量控制1. 施工过程中,必须进行严格的质量控制,包括材料的质量检验、工序的质量验收等。
桥梁预制箱梁施工作业指导书

桥梁预制箱梁施工作业指导书一、引言为了确保桥梁工程施工的顺利进行,提高桥梁的工程质量和施工效率,本作业指导书旨在指导桥梁预制箱梁的施工作业。
这项指导书涵盖了桥梁预制箱梁施工的各个方面,包括施工前的准备工作、施工过程及注意事项等。
二、施工前的准备工作1. 工程前期准备a. 根据设计图纸和技术要求,评估预制箱梁的尺寸、数量和类型,并准备相应的施工材料和设备。
b. 安排合适的人员参与施工工作,保证施工人员具备相关的专业知识和技能。
c. 制定详细的施工方案,包括施工工序、作业流程、安全措施等,并组织施工人员进行培训。
2. 施工场地准备a. 对施工场地进行清理和整理,清除杂物和障碍物,确保施工区域安全整洁。
b. 检查场地的平坦度和承载力,确保能够满足施工的要求。
三、施工过程及注意事项1. 预制箱梁运输与搬运a. 在运输之前,对预制箱梁进行检查,确保梁体完好无损。
b. 使用合适的运输工具进行搬运,避免对梁体造成损坏。
c. 搬运过程中,注意防护措施,确保梁体和工人的安全。
2. 预制箱梁的安放与定位a. 根据设计要求和施工方案,将预制箱梁准确地安放在桥墩或支座上。
b. 使用合适的定位装置,确保梁体的准确定位和水平调整。
c. 逐个梁体进行安装,注意梁体之间的间距和连接的精确度。
3. 梁体连接与浇筑a. 使用适当的连接装置对预制箱梁进行连接,确保连接点的稳固和牢固。
b. 搭建合适的支架和模板,确保混凝土的浇筑质量。
c. 控制混凝土的浇筑速度和浇筑层次,避免产生缺陷和空洞。
4. 梁体后期施工a. 待混凝土充分硬化后,进行封闭缝处理和表面修整。
b. 对梁体表面进行防水处理和涂装,以提高梁体的防腐和使用寿命。
c. 进行必要的质量检查和验收,确保梁体符合设计要求和技术标准。
四、施工安全与质量控制1. 安全措施a. 做好施工现场的安全警示标识,保证施工人员的安全意识和注意力。
b. 配备必要的安全保护设备,如安全帽、手套、安全带等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天长南环路大桥作业指导书预应力砼箱梁一、适用范围天长南环路大桥预应力砼箱梁的预制施工。
二、主要应用的标准和规范1、设计文件2、《公路桥涵施工技术规范》JTJ041-2000三、施工准备1、技术准备开工前项目部工程部对参加箱梁预制的所有现场管理人员和施工人员进行详细的技术交底,对设计图纸各结构尺寸及要求进行详细的说明,使全体施工人员熟悉设计图纸,掌握施工程序和质量控制要点。
项目部中心试验室按照设计预制箱梁砼标号进行砼配合比标准试验并将结果上报总监办,经总监办中心试验室验证,确定预制箱梁C50砼配合比为。
2、机具准备龙门吊2台,200KW 发电机1台、钢筋切断机2台、钢筋弯曲机2台、电焊机3台、180t 张拉千斤顶4台,JW180灰浆搅拌机1台。
3、材料准备钢筋、钢绞线按施工需要不断进购,每批材料进场后项目部试验室进行检验,自检合格后报请试验监理工程师进行检查验收。
4、作业条件对预制厂场地进行了平整和压实,并全面进行硬化处理,在场区周围修筑排水沟,预制梁砼台座采用C25砼基础底座,施工时对台座两端基础进行加宽加深处理,台座顶部铺厚8mm的钢板作箱梁底模,底模以下5cm处按间距75cm预埋对拉眼,用于两侧模的稳固,台座砼浇注时,顶面根据设计图纸要求的反拱度设臵反拱,反拱度为1.5cm,沿跨径方向按二次抛物线分配。
台座侧面设硬橡胶,确保侧模与台座之间不漏浆。
5、人员配臵为确保预制过程中形成流水作业,预应力砼箱梁预制施工需配备人员39人,其中现场管理人员3人、混凝土施工班5人、钢筋加工班10人、模板安装班10人、张拉压浆班6人、杂工5人。
四、施工工艺:1、工艺流程:见《后张法预应力箱梁施工工艺流程图》2、施工方法(1)钢筋加工及安装在设于预制厂的钢筋棚内进行箱梁普通构造筋的弯曲成型,绑扎工作在预制箱梁台座上进行,为保证钢筋位臵准确,在平台上事先放出大样线,钢筋按线绑扎,先绑扎底板部分和腹板部分,安装预埋件(支座连接钢板),然后架立波纹管,安装前检查其强度、刚度、尺寸,波纹管定位时,首先确定梁端为原点建立坐标,根据图纸坐标值,确定孔道底部各断面的空间位臵,按位臵焊架立筋,安装波纹管,焊固定波纹管的架立筋,安装时波纹管接头处用接头管(大于波纹管0.5mm)的波纹管套接,并用胶带缠住,达到管道安装牢固,接头密合,弯曲圆顺。
然后按设计尺寸安装侧模和翼板底模,模板安装时板板应平整、光洁,涂刷脱模剂,为防止漏浆,在模扇相交处加塞橡胶条,在端模预留孔缝隙内塞湿水泥纸,模板底部和顶部都安装φ16对拉杆,以防胀模和跑模。
最后安装翼板钢筋,为了防止波纹管漏浆堵管,立好模板检查无误后,用空压机将波纹管道吹干净,将硬塑料管穿过去。
(2)、浇筑砼:钢筋间距和支模尺寸现场自检员自检合格并经监理工程师抽检验收合格后开始进行箱梁混凝土的浇筑,砼由项目部混凝土拌和站统一拌制,拌和前由专职试验员对砂、石料含水量进行测定,拌和过程按施工配比拌和,每盘混合料拌和时间不小于2分钟,砼要均匀,随时检查砼的坍落度、和易性,注意拌和速度与砼振捣速度要相配合,砼运输采用混凝土搅拌车运送到预制箱梁现场,卸入料斗内,然后用龙门吊起吊横移到浇筑部位卸模板内,料斗下口距梁顶面不大于20cm ,保证箱梁砼在浇筑过程中不发生离析现象。
砼浇筑时考虑到拌和能力,运输距离和浇筑速度、气温和振捣效果,根据梁高确定分4层浇筑:首先为底板部分,二层为梁腹中部,三层为梁腹上部,第四层为面板部:纵向按从端部向跨中至另一端部连续浇筑。
为了保证砼的密实度,提高砼强度,在施工中采用插入式振捣棒(50棒,30棒)联合完成,振捣时间控制在25-40s,在振捣过程中不能触及模板、钢筋及波纹管,插点为行列式均匀进行,两点间距为50cm以内,锚区和波纹管曲线变化部钢筋及波纹管较密集处,采用30棒作业,插点间距控制在30cm内,另外,振捣上层砼时,棒要插入下层砼5-10cm以消除接触面,当砼不再下沉,气泡不再发生,水泥浆开始上浮,表面较为平整时停止振捣,所需时间控制在15-30s,同时不可过振,否则易发生石子下沉,灰浆上升,振捣过程随机检查预埋钢板,预埋筋的位臵,孔道是否进浆,模板的紧固程度,随时发现问题,随时解决。
混凝土浇注过程中,由专人拉动波纹管中的硬塑料管,防止波纹管漏浆堵塞管道。
每片梁至少做4组试件,1组标养,其余留在工地随梁养护,作为拆模、张拉、吊装等工序的强度控制依据。
(3)、拆模一般混凝土浇筑完成后,混凝土的强度达到2.5MPa以上,可拆除侧模。
内模应在混凝土强度保证其表面不发生塌陷和裂缝现象时,方可拆模。
拆模时先拆除内模,再拆除外模,拆除时先松动对拉螺丝,抽出对拉杆,然后从先浇筑一端开始用人工配合龙门吊机拆模,并用10t倒链、方木等配合龙门吊拆模,拆模后及时修整模板,堆放整齐。
(4)、混凝土养护采用自然养护,为保证混凝土有适宜的硬化条件和防止不正常收缩,梁体浇注完毕后3~12小时内即进行浇水养护。
拆模后采用土工布履盖并浇水养护不少于7天,每天浇水次数视具体情况而定,以能保持混凝土处于足够的润湿状态为宜。
(5)、张拉:梁体养护7天以上,试验室检测同与梁体同条件养护试块的强度,当砼强度达到设计强度的85%以上时,穿预应力钢绞线,为防止钢绞线在孔道内缠绕,穿束端用胶带缠紧,长度不小于50cm,中间用20号铁丝每隔1m左右以单层密排螺旋线绕扎牢固。
张拉前,首先对千斤顶进行标定,根据标定值及张拉力确定油表读数,计算伸长值。
千斤顶、油表、油泵配套使用,锚具、钢绞线在使用前进行检验,然后在钢绞线两端装上锚具,夹片嵌在钢绞线之间,用锤轻击使之牢固,安装限位板、张拉千斤顶、工具锚,推紧工具锚夹片。
预应力张拉伸长值计算采用如下公式:ΔL=Pp ×L/(Ap ×Ep)=P×(1-e -(kL+Uθ)×L/(Ep×( kL+U θΔL——理论伸长值(m)P ——张拉控制应力(Mpa )Eg ——钢绞线弹性模量(Mpa),根据外委试验确定。
U ——钢绞线束与孔道壁摩阻系数,U=0.25θ ——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad L ——从张拉端至计算截面积的孔道长度(m )k ——孔道每m 局部偏差对摩擦的影响系数,K=0.0015/m实际伸长值除量测的伸长值外,应加上初应力时的推算伸长值(采用由10%张拉到2 0%的伸长值)。
张拉时采用张拉力和伸长量双控,以张拉力控制为主,钢绞线伸长值作为校核,伸长值偏差控制在±6%,超过±6%查明原因,再进行张拉。
(6)、压浆封锚:张拉完成后,在24小时内进行压浆。
压浆工艺采用一次压注法,将准备好的水泥浆按先下孔后上孔的顺序依次压入孔道,水泥浆水灰比控制在0.4 -0.45之间,掺加一定数量的膨胀剂,净浆的膨胀率小于10%,泌水率小于3%,水泥浆稠度控制在14 - 18mm之间,水泥浆在压注前和过程中应经常被搅动,水泥浆调制后,经常搅动并应在30分钟内用完。
压浆开始前,打开两端压浆(出浆)嘴阀门,然后由一端压入水泥浆,压力可在0.5~0.7Mpa,压注速度为6~8m/min。
为保证预应力束孔道全部冲浆,出浆口冒浆后(现场控制以出浆口流出不含气体水沫且稠度与压注浆液相同的水泥浆为准),关闭出浆嘴阀门并加压,然后关闭压浆嘴。
压浆完成达到设计强度后,用砂轮锯切去多余钢束,并保留4cm ,然后焊接绑扎封锚钢筋支模板,用与梁体同标标号砼浇筑封锚砼。
3、施工注意事项(1)、施工现场的材料堆放要整齐,钢筋必须放臵在专用棚房内,并垫高离地20c m 以上,以防雨淋和受潮而锈蚀。
(2)、钢筋和钢绞线安装完成后,安装侧模之前,现场技术员须对波纹管逐个进行全面检查,将波纹管上的孔洞、缝隙用胶带粘贴密封,防止在砼浇筑时漏浆到波纹管内而发生堵管现象。
(3)、混凝土浇注过程中,严格控制振捣顺序、时间、插入深度,避免漏振、过振引起的混凝土蜂窝麻面等表面缺陷,振捣器移动间距不应超过振捣器作用半径的1.5 倍,一般为30~40cm,振捣时快插慢提,每一振捣部位,必须振捣密实。
振动器应与与侧模应保持5~10cm间距,防止振撞模板,影响构件脱模后的光洁度、平整度。
(4)、安装锚垫板时,应保证锚固面与钢束垂直。
(5)、张拉必须满足养护7天以上且梁体混凝土强度达到设计强度的85%以上时,才可进行张拉工作,张拉时严格按照设计图纸规定的张拉顺序进行施工。
(6)、箱梁浇筑完成后,顶面进行拉毛处理,以加强与桥面混凝土的粘结质量,箱梁顶面严禁被油污、浮浆等污染。
(7)、拆模后,对箱梁翼板侧面、横隔板侧面和梁端头用人工进行认真凿毛,严禁用大锤敲击砼表面代替凿毛。
五、质量标准1、钢筋加工及安装质量标准钢筋表面无锈及焊渣,钢筋安装时,必须保证设计要求的钢筋根数。
2、预应力筋加工及安装质量标准预应力束中的钢绞线应梳理顺直,不得缠绕,表面不得损伤。
3、箱梁预制质量标准所用材料的质量和规格必须符合有关规范要求,预制梁板不得出现露筋和空洞现象,混凝土表面平整、颜色一致、无明显施工接逢。
不得出现蜂窝、麻面,不得出现非受力裂缝。
六、成品保护箱梁浇注完成后,拆模时间不宜过早,以确保在强度形成过程中不受扰动,拆模完成后立即对其覆盖养生。
混凝土强度达到设计要求后,对梁端和翼板侧面进行认真凿毛。
七、质量记录1、预制梁(板)现场质量检验报告单2、钢筋加工及安装现场质量检验报告单3、预应力管道检查记录4、预制混凝土构件模板安装检查记录5、混凝土施工检查记录6、后张法现场质量检验报告单7、预应力张拉(后张法)记录8、浆液质量检验记录表9、预应力孔道压浆记录表10、平整度检测记录表八、安全、环保措施1、预制厂设专职安全员,24小时轮流值班,负责检查和监督工地上所有施工点的安全情况,不符合要求的,必须停工整改,直至作好为止。
2、加强机械设设的检查、维修、保养工作,做到使用前检查,使用后复查。
3、机械作业的指挥人员,指挥信号必须准确,操作人员必须听从指挥,严禁违令作业。
4、预制厂龙门吊和汽车吊在运行中禁止人员跨越钢丝绳,用钢丝绳起吊、拖拉重物时,现场人员应远离作业半径,并对钢丝绳进行保养,检查更换。
5、临时用电线路的安装、维修、拆除,均由经过培训并取得上岗证的电工完成,非电工不准进行电工作业。
6、变压器必须设接地保护装臵,其接地电阻不得大于4ΩV,变压器设臵围栏,设门加锁,专人管理,并悬挂“高压电危险,切勿靠近”的警示牌。
7、严禁对运转中的机械设备进行维修、保养、调整等作业。
8、预应力钢筋张拉时,千斤顶的前方不得有任何施工人员或观看者,以防意外,如钢绞线断裂射出伤人等。
9、张拉工作专人负责,专人操作,操作人员要经过业务培训,操作时和张拉完毕后严禁踩踏、碰撞钢绞线。
