梁模板支撑系统计算书

合集下载

梁,500×800梁木模板与支撑计算书

梁,500×800梁木模板与支撑计算书

梁木模板与支撑计算书一、梁模板基本参数梁截面宽度 B=500mm,梁截面高度 H=800mm,H方向对拉螺栓1道,对拉螺栓直径14mm,对拉螺栓在垂直于梁截面方向距离(即计算跨度)850mm。

梁模板使用的木方截面40×80mm,梁模板截面侧面木方距离200mm。

梁底模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

梁侧模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

二、梁模板荷载标准值计算模板自重 = 0.200kN/m2;钢筋自重 = 1.500kN/m3;混凝土自重 = 24.000kN/m3;施工荷载标准值 = 2.500kN/m2。

强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。

新浇混凝土侧压力计算公式为下式中的较小值:其中γc——混凝土的重力密度,取24.000kN/m3;t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取3.000h;T ——混凝土的入模温度,取20.000℃;V ——混凝土的浇筑速度,取1.000m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取1.200m;β——混凝土坍落度影响修正系数,取0.850。

根据公式计算的新浇混凝土侧压力标准值 F1=17.130kN/m2考虑结构的重要性系数0.90,实际计算中采用新浇混凝土侧压力标准值:F1=0.90×17.140=15.426kN/m2考虑结构的重要性系数0.90,倒混凝土时产生的荷载标准值:F2=0.90×6.000=5.400kN/m2。

三、梁底模板木楞计算梁底木方的计算在脚手架梁底支撑计算中已经包含!四、梁模板侧模计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下作用在梁侧模板的均布荷载q=(1.2×15.43+1.40×5.40)×0.80=20.857N/mm面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩 W = bh2/6 = 80.00×1.50×1.50/6 = 30.00cm3;截面惯性矩 I = bh3/12 = 80.00×1.50×1.50×1.50/12 = 22.50cm4;式中:b为板截面宽度,h为板截面高度。

200×500梁模板(120板)计算书

200×500梁模板(120板)计算书

200×500梁模板(扣件式)计算书一、工程概况模板设计立面图模板设计平面图三、荷载设计W=bh2/6=200×152/6=7500mm3,I=bh3/12=200×153/12=56250mm4q=γGΣq Gk+1.4Σq Qk=1.35×[0.5+(24+1.5)×0.5]×0.2+1.4×(1+2)×0.2=4.418kN/m 1、抗弯验算M max=0.125ql2=0.125×4.418×0.3172=0.055kN·mσmax=M max/W=0.055×106/7500=7.399N/mm2≤f m=15N/mm2符合要求!2、抗剪验算Q max=0.625ql=0.625×4.418×0.317=0.875kNτmax=3Q max/(2bh)=3×0.875×103/(2×200×15)=0.438N/mm2≤f v=1.4N/mm2符合要求!3、挠度验算νmax=0.521ql4/(100EI)=0.521×4.418×3174/(100×6000×56250)=0.689mmνmax=0.689mm≤[ν]=min[l/150,10]=min[317/150,10]=2.113mm符合要求!1G Gk Qk=1.35×[(0.5+(24+1.5)×0.5)×0.317]+1.4×(1+2)×0.317=7.002kN/m次楞自重荷载:q2=γG Q=1.35×0.033=0.045kN/m梁左侧楼板传递给次楞荷载:F1=γGΣN Gk+1.4ΣN Qk=[1.2×(0.5+(24+1.1)×0.12)+1.4×(1+2)]×0.317×(0.6-0.2/2)/2=0.667kN梁右侧楼板传递给次楞荷载:F2=γGΣN Gk+1.4ΣN Qk=[1.2×(0.5+(24+1.1)×0.12)+1.4×(1+2)]×0.317×(1.2-0.6-0.2/2)/2=0.667kN梁左侧模板传递给次楞的荷载:F3=γGΣN Gk=1.35×0.5×0.317×(0.5-0.12)=0.081kN 梁右侧模板传递给次楞的荷载:F4=γGΣN Gk=1.35×0.5×0.317×(0.5-0.12)=0.081kN 计算简图如下:1、强度验算次楞弯矩图(kN·m)M max=0.766kN·mσmax=M max/W=0.766×106/4490=170.545N/mm2≤f m=205N/mm2符合要求!2、抗剪验算次楞剪力图(kN)Q max=1.475kNτmax=2Q max/A=2×1.475×1000/424=6.958N/mm2τmax=6.958N/mm2≤f v=125N/mm2符合要求!3、挠度验算次楞变形图(mm)νmax=4.623m m≤[ν]=min[l/150,10]=min[1200/150,10]=8mm 符合要求!4、支座反力R1=1.475kN,R2=1.475kN六、主楞(纵向水平钢管)验算12q=γG q=1.35×0.033=0.045kN/m计算简图如下:1、强度验算主楞弯矩图(kN·m)M max=0.473kN·mσmax=M max/W=0.473×106/4490=105.313N/mm2≤f m=205N/mm2 符合要求!2、抗剪验算主楞剪力图(kN)Q max=1.996kNτmax=2Q max/A=2×1.996×1000/424=9.413N/mm2τmax=9.413N/mm2≤f v=125N/mm2符合要求!3、挠度验算主楞变形图(mm)νmax =0.875mm≤[ν]=min[l/150,10]=min[950/150,10]=6.333mm 符合要求! 4、支座反力简图支座反力依次为R 1=1.005kN,R 2=5.459kN,R 3=1.005kN七、横向水平钢管验算横向水平钢管起构造作用,不用计算八、扣件抗滑验算max 1.05×R max =1.05×5.459=5.732kN ,5.732kN≤1×12.0=12kN 在扭矩达到40~65N·m 的情况下,双扣件能满足要求!九、模板支架整体高宽比验算H/L b =2.97/15=0.198<5 符合要求!十、立杆验算钢管计算截面 Ф48×3 截面面积A(mm 2) 424 截面回转半径i(mm)15.9 截面抵抗矩W(cm 3)4.49抗压、弯强度设计值[f](N/mm 2)2051、长细比验算h/l a '=1800/950=1.895,h/l b '=1800/950=1.895,查附录D ,得k=1.163,μ=1.368 l 0=max[kμh ,h+2a]=max[1.163×1.368×1800,1800+2×50]=2864mm λ=l 0/i=2864/15.9=181≤[λ]=210 长细比符合要求!查《规程》附录C 得 υ=0.218 2、风荷载验算1) 模板支架风荷载标准值计算l a =0.95m ,h=1.8m ,查《规程》表4.2.7得υw =0.123因风荷载沿模板支架横向作用,所以b=l a =0.95m ,b/h=0.95/1.8=0.528通过插入法求η,得η=0.97μzω0d2=1×0.45×0.0482=0.001,h/d=1.8/0.048=37.5通过插入法求μs1,得μs1=1.2因此μstw=υwμs1(1-ηn)/( 1-η)=0.123×1.2×(1-0.9730)/(1-0.97)=2.947μs=υwμstw=0.123×2.947=0.362ωk=0.7μzμsω0=0.7×1×0.362×0.45=0.114kN/m22) 整体侧向力标准值计算ωk=0.7μzμsω0=0.7×1×1×0.45=0.315kN/m23、稳定性验算K H=11) 不组合风荷载时立杆从左到右受力为(N ut=γG∑N Gk+1.4∑N Qk):R1=5.459+[1.2×(0.5+(24+1.1)×0.12)×0.95+1.4×(1+2)×0.95]×(0.95/2+(0.6-0.2/2)/2) +1.35×0.15×2.97=11.856kNR2=5.459+[1.2×(0.5+(24+1.1)×0.12)×0.95+1.4×(1+2)×0.95]×(0.95/2+(1.2-0.6-0.2/2)/2) +1.35×0.15×2.97=11.856kNN ut=max[R1,R2]=max[11.856, 11.856]=11.856kN1.05N ut/(υAK H)=1.05×11.856×103/(0.218×424×1)=134.677N/mm2≤[f]=205N/mm2符合要求!2) 组合风荷载时立杆从左到右受力为(N ut=γG∑N Gk+0.85×1.4∑N Qk):R1=11.165kN, R2=11.165kNN ut=max[R1,R2]=max[11.165, 11.165]=11.165kNM w=0.85×1.4ωk l a h2/10=0.85×1.4×0.114×0.95×1.82/10=0.042kN·m1.05N ut/(υAK H)+M w/W=1.05×11.165×103/(0.218×424×1)+0.042×106/(4.49×103)=136.136N/mm2≤[f]=205N/mm2符合要求!F k a aN1=3FH/[(m+1)L b]=3×0.127×2.97/[(14+1)×15]=0.005kNσ=(1.05N ut+N1)/(υAK H)=(1.05×11.165+0.005)×103/(0.218×424×1)=126.888N/mm2≤[f]=205N/mm2符合要求!。

400×800梁需4.2米支撑木模板与支撑计算书

400×800梁需4.2米支撑木模板与支撑计算书

梁木模板与支撑计算书一、梁模板基本参数梁截面宽度 B=400mm,梁截面高度 H=800mm,H方向对拉螺栓2道,对拉螺栓直径14mm,对拉螺栓在垂直于梁截面方向距离(即计算跨度)900mm。

梁模板使用的木方截面38×80mm,梁模板截面侧面木方距离300mm。

梁底模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

梁侧模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

二、梁模板荷载标准值计算模板自重 = 0.200kN/m2;钢筋自重 = 1.500kN/m3;混凝土自重 = 24.000kN/m3;施工荷载标准值 = 2.500kN/m2。

强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。

新浇混凝土侧压力计算公式为下式中的较小值:其中γc——混凝土的重力密度,取24.000kN/m3;t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h;T ——混凝土的入模温度,取20.000℃;V ——混凝土的浇筑速度,取2.500m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取1.200m;β——混凝土坍落度影响修正系数,取0.850。

根据公式计算的新浇混凝土侧压力标准值 F1=28.800kN/m2考虑结构的重要性系数0.90,实际计算中采用新浇混凝土侧压力标准值:F1=0.90×28.800=25.920kN/m2考虑结构的重要性系数0.90,倒混凝土时产生的荷载标准值:F2=0.90×6.000=5.400kN/m2。

三、梁底模板木楞计算梁底木方的计算在脚手架梁底支撑计算中已经包含!四、梁模板侧模计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下作用在梁侧模板的均布荷载q=(1.2×25.92+1.40×5.40)×0.80=30.931N/mm面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩 W = bh2/6 = 80.00×1.80×1.80/6 = 43.20cm3;截面惯性矩 I = bh3/12 = 80.00×1.80×1.80×1.80/12 = 38.88cm4;式中:b为板截面宽度,h为板截面高度。

(完整word版)模板支撑体系计算书

(完整word版)模板支撑体系计算书

(二)、采用七夹板与扣件式钢管支撑相结合的支撑方案设计计算:模板及其支架计算的荷载标准值及荷载分项系数表以下对模板进行验算。

一)楼板模板计算:按普通胶合板(1830×915×18)验算,龙骨间距600,按三跨连续梁计算。

1、荷载设计值1)模板自重:300N/m2×0.915m×1.2=329.4N/m2)新浇砼重:24000N/m3×0.10m×0.915m×1.2=2635.2N/m3)钢筋自重:1100N/m3×0.915m×0.10m×1.2=120.78N/m合计:329.4+2635.2+120.78=3085.38N/m4)施工工人及设备重量:2500N/m2×0.915m×1.4=3201N/m2、弯矩设计值M=(-0.10)×3085.38×(0.6)2+(-0.117)×3201×(0.6)2=245.89N·M另考虑集中荷载F=2500N,由两块模板分别承担。

F1=1250NM1=0.08×3085.38×(0.6)2+0.213×1250×0.6=248.61 N·M3、承载力验算W=bh2/6=915×182/6=49410mm3δm=M max/w=2.48×105/49410=5.02N/mm<[ ]=15.21N/mm2满足要求4、挠度验算W=k·f·q·l4/100EI=0.677×3085.38×10-3×6004/(100×9×103×915×183/12)=0.68<[L/250]=2.4mm满足要求.二)模板的龙骨验算采用50×100松木龙骨·600,水平钢管间距1000(即龙骨的跨度),按三跨连续梁计算1、荷载1)模板:300N/m2×0.6m×1.2=216N/m2)砼24000N/m3×0.6m×0.10m×1.2=1728N/m3)1100N/m3×0.6m×0.10m×1.2=79.2N/m合计:216+1728+79.2=2023.2N/m4)施工荷载:2500N/m2×0.6m×1.4=2100N/m2、弯距M=(-0.10)×2023.2×1.02+(-0.117)×2100×1.02=-448.02N·M另考虑集中荷载F=2500NM1=0.08×2023.2×1.02+0.213×2500×1.02=694.36 N·M3、承载力验算W=bh2/6=50×1002/6=0.833×105δm=M/W=694360/0.833×1.05=8.33N/m2<14.95N/m24、挠度验算W= k·f·q·l4/100EI=0.677×2023.2×10-3×10004/(100×9×103×50×1003/12)0.37mm <[W]=L/250=4mm满足要求. 三)水平钢管采用¢48×3.5焊接钢管,间距1000mm,跨度1000,按五跨连续梁计算。

300×800梁模板支撑计算书

300×800梁模板支撑计算书

300 X800梁模板支撑计算书1.计算参数结构楼板厚120mm 梁宽b=300mm 梁高h=800mm 层高6.50m ;模板材料为:. . . . 2夹板底模厚度 18mm 侧模厚度18mm 木材弹性模量 E=9000.00N/mm 抗弯强度 fm=13.00N/mm,抗剪强度f v =1.40N/mn n ;支撑采用门式钢管脚手架宽度 L=1200mm,门式钢管脚手架纵向间距900mm 梁边至板支撑的距离0.90m ;门式钢管脚手架顶2.梁底模验算(1)梁底模及支撑荷载计算荷载类型 标准值 单位梁宽 梁高 系数 设计值 ①底模自重 0.5kN/m2 X (0.30 + 1.36)X 1.2 = 1.00 kN/m②砼自重 24.0 kN/m 3 X 0.30 X 0.801.2 =6.91 kN/m③钢筋荷载 1.5 kN/m3X 0.30 X 0.801.2 = 0.43kN/m④振捣砼荷载2.0 kN/m2X 0.30 X1.4 : =0.84kN/m梁底模和支撑承载力计算组合①+②+③+④ kN/m梁底模和龙骨挠度验算计算组合①+②+③ kN/m可调底座调节螺杆伸出长度 200mm1= 9.182= 8.34高茂顶距离器宽怎顶晅离」1 n楫板.支禅体至搭设正立面图(2)梁底模板验算第一层龙骨间距L=200mm计算跨数五跨;底模厚度h=18mm板模宽度b=300mm ;W=bh /6 =300.00 X 18.00 2/6=16200mrn ;I=bh3/12=300X 183/12=145800mrh1) 抗弯强度验算弯矩系数如-0.1052 2 6M=K・q i L =-0.105 X 9.18 X 0.20 X 10 =-38556N.mm=-0.04kN.m(T =M/W=38556/16200=2.38N/mm梁底模抗弯强度c =2.38N/mm<f n=13.00N/mm,满足要求。

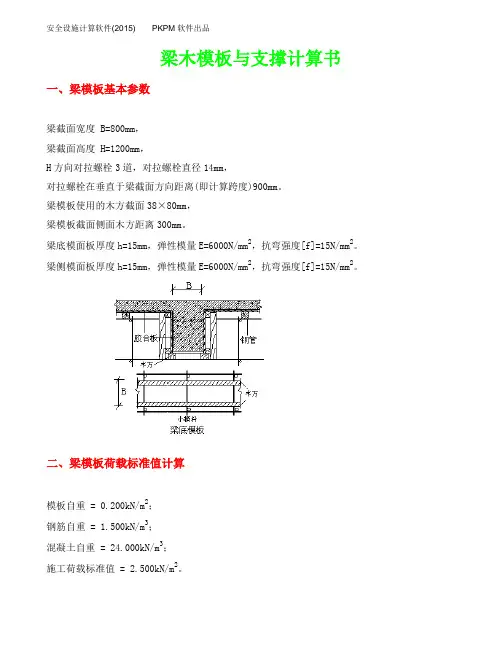

800×1200梁需3.8米支撑木模板与支撑计算书

800×1200梁需3.8米支撑木模板与支撑计算书

梁木模板与支撑计算书一、梁模板基本参数梁截面宽度 B=800mm,梁截面高度 H=1200mm,H方向对拉螺栓3道,对拉螺栓直径14mm,对拉螺栓在垂直于梁截面方向距离(即计算跨度)900mm。

梁模板使用的木方截面38×80mm,梁模板截面侧面木方距离300mm。

梁底模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

梁侧模面板厚度h=15mm,弹性模量E=6000N/mm2,抗弯强度[f]=15N/mm2。

二、梁模板荷载标准值计算模板自重 = 0.200kN/m2;钢筋自重 = 1.500kN/m3;混凝土自重 = 24.000kN/m3;施工荷载标准值 = 2.500kN/m2。

强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。

新浇混凝土侧压力计算公式为下式中的较小值:其中γc——混凝土的重力密度,取24.000kN/m3;t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h;T ——混凝土的入模温度,取20.000℃;V ——混凝土的浇筑速度,取2.500m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取1.200m;β——混凝土坍落度影响修正系数,取0.850。

根据公式计算的新浇混凝土侧压力标准值 F1=28.800kN/m2考虑结构的重要性系数0.90,实际计算中采用新浇混凝土侧压力标准值:F1=0.90×28.800=25.920kN/m2考虑结构的重要性系数0.90,倒混凝土时产生的荷载标准值:F2=0.90×6.000=5.400kN/m2。

三、梁底模板木楞计算梁底木方的计算在脚手架梁底支撑计算中已经包含!四、梁模板侧模计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下作用在梁侧模板的均布荷载q=(1.2×25.92+1.40×5.40)×1.20=46.397N/mm面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩 W = bh2/6 = 120.00×1.80×1.80/6 = 64.80cm3;截面惯性矩 I = bh3/12 = 120.00×1.80×1.80×1.80/12 = 58.32cm4;式中:b为板截面宽度,h为板截面高度。

梁模板(承插型盘扣式支撑)计算书(依据JGJ300-2013)

梁模板(承插型盘扣式支撑)计算书(依据JGJ300-2013)

1.047kN
1.047kN
1.047kN
1.047kN500500Fra bibliotek150
400
400
变形计算简图
500
400
150
0.003
0.027
变形图(mm) 经过计算得到:
最大弯矩 M= 0.131kN·m 最大剪力:V= 1.475 kN 最大变形:ν= 0.027mm 最大支座反力:F= 2.078kN (1) 主楞抗弯强度计算 σ =M/W=0.131×106/1.016×104 =12.878N/mm2 实际弯曲应力计算值 σ=12.878N/mm2 小于抗弯强度设计值 [f]=205N/mm2,满足要求! (2) 主楞抗剪强度计算 τ =VS0/Itw=0.737×1000×6946/(2.438×105×3.5)=6.003N/mm2; 实际剪应力计算值 6.003 N/mm2 小于抗剪强度设计值 [fv]=120.000 N/mm2,满足要求! (3) 主楞挠度计算 容许挠度: 结构表面隐藏[ν]=l/250; 第1跨最大挠度为0.027mm,容许挠度为2.000mm,满足要求! 第2跨最大挠度为0.003mm,容许挠度为2.000mm,满足要求! 第3跨最大挠度为0.027mm,容许挠度为2.000mm,满足要求! 各跨实际最大挠度计算值小于最大允许挠度值,满足要求!
东北落叶松
抗压强度设计值 (N/mm2)
15
抗剪强度设计值(N/mm2)
次楞间距(mm) 弹性模量(N/mm2) 抗弯强度设计值
(N/mm2) 1.6
400 10000
17
(四) 加固楞支拉参数
支拉方式
采用穿梁螺栓支拉
螺栓直径
M14

300×750梁模板支撑计算书

300×750梁模板支撑计算书

梁模板(扣件式,梁板立柱共用)计算书计算依据:1、《建筑施工脚手架安全技术统一标准》GB51210-20162、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20113、《建筑施工模板安全技术规范》JGJ162-20084、《混凝土结构设计规范》GB 50010-20105、《建筑结构荷载规范》GB 50009-20126、《钢结构设计标准》GB 50017-20177、《建筑结构可靠性设计统一标准》GB50068-2018一、工程属性二、荷载设计风荷载参数:三、模板体系设计荷载系数参数表:设计简图如下:平面图立面图四、面板验算取单位宽度b=1000mm,按二等跨连续梁计算:W=bh2/6=1000×15×15/6=37500mm3,I=bh3/12=1000×15×15×15/12=281250mm4q1=γ0×[1.3(G1k+(G2k+G3k)×h)+1.5×γL×Q1k]×b=1×[1.3×(0.1+(24+1.5)×0.75)+1.5×0.9×3]×1=29.043kN/mq1静=γ0×1.3×[G1k+(G2k+G3k)×h]×b=1×1.3×[0.1+(24+1.5)×0.75]×1=24.993kN/mq1活=γ0×1.5×γL×Q1k×b=1×1.5×0.9×3×1=4.05kN/mq2=[1×(G1k+(G2k+G3k)×h)]×b=[1×(0.1+(24+1.5)×0.75)]×1=19.225kN/m计算简图如下:1、强度验算M max=0.125q1L2=0.125×29.043×0.152=0.082kN·mσ=M max/W=0.082×106/37500=2.178N/mm2≤[f]=15N/mm2满足要求!2、挠度验算νmax=0.521q2L4/(100EI)=0.521×19.225×1504/(100×5400×281250)=0.033mm≤[ν]=L/250=150/250=0.6mm满足要求!3、支座反力计算设计值(承载能力极限状态)R1=R3=0.375q1静L+0.437q1活L=0.375×24.993×0.15+0.437×4.05×0.15=1.671kN R2=1.25q1L=1.25×29.043×0.15=5.445kN标准值(正常使用极限状态)R1'=R3'=0.375q2L=0.375×19.225×0.15=1.081kNR2'=1.25q2L=1.25×19.225×0.15=3.605kN五、小梁验算承载能力极限状态:梁底面板传递给左边小梁线荷载:q1左=R1/b=1.671/1=1.671kN/m梁底面板传递给中间小梁最大线荷载:q1中=Max[R2]/b = Max[5.445]/1= 5.445kN/m梁底面板传递给右边小梁线荷载:q1右=R3/b=1.671/1=1.671kN/m小梁自重:q2=1×1.3×(0.3-0.1)×0.3/2 =0.039kN/m梁左侧模板传递给左边小梁荷载q3左=1×1.3×0.5×(0.75-0.13)=0.403kN/m梁右侧模板传递给右边小梁荷载q3右=1×1.3×0.5×(0.75-0.13)=0.403kN/m梁左侧楼板传递给左边小梁荷载q4左=1×[1.3×(0.5+(24+1.1)×0.13)+1.5×0.9×3]×(0.45-0.3/2)/2×1=1.341kN/m梁右侧楼板传递给右边小梁荷载q4右=1×[1.3×(0.5+(24+1.1)×0.13)+1.5×0.9×3]×((0.9-0.45)-0.3/2)/2×1=1.341kN/m左侧小梁荷载q左=q1左+q2+q3左+q4左 =1.671+0.039+0.403+1.341=3.455kN/m 中间小梁荷载q中= q1中+ q2=5.445+0.039=5.484kN/m右侧小梁荷载q右=q1右+q2+q3右+q4右 =1.671+0.039+0.403+1.341=3.455kN/m 小梁最大荷载q=Max[q左,q中,q右]=Max[3.455,5.484,3.455]=5.484kN/m正常使用极限状态:梁底面板传递给左边小梁线荷载:q1左'=R1'/b=1.081/1=1.081kN/m梁底面板传递给中间小梁最大线荷载:q1中'=Max[R2']/b = Max[3.605]/1= 3.605kN/m梁底面板传递给右边小梁线荷载:q1右'=R3'/b=1.081/1=1.081kN/m小梁自重:q2'=1×(0.3-0.1)×0.3/2 =0.03kN/m梁左侧模板传递给左边小梁荷载q3左'=1×0.5×(0.75-0.13)=0.31kN/m梁右侧模板传递给右边小梁荷载q3右'=1×0.5×(0.75-0.13)=0.31kN/m梁左侧楼板传递给左边小梁荷载q4左'=[1×(0.5+(24+1.1)×0.13)]×(0.45-0.3/2)/2×1=0.564kN/m梁右侧楼板传递给右边小梁荷载q4右'=[1×(0.5+(24+1.1)×0.13)]×((0.9-0.45)-0.3/2)/2×1=0.564kN/m左侧小梁荷载q左'=q1左'+q2'+q3左'+q4左'=1.081+0.03+0.31+0.564=1.986kN/m 中间小梁荷载q中'= q1中'+ q2'=3.605+0.03=3.635kN/m右侧小梁荷载q右'=q1右'+q2'+q3右'+q4右' =1.081+0.03+0.31+0.564=1.986kN/m 小梁最大荷载q'=Max[q左',q中',q右']=Max[1.986,3.635,1.986]=3.635kN/m为简化计算,按二等跨连续梁和悬臂梁分别计算,如下图:1、抗弯验算M max=max[0.125ql12,0.5ql22]=max[0.125×5.484×0.452,0.5×5.484×0.22]=0.139kN·mσ=M max/W=0.139×106/24500=5.666N/mm2≤[f]=15.444N/mm2满足要求!2、抗剪验算V max=max[0.625ql1,ql2]=max[0.625×5.484×0.45,5.484×0.2]=1.542kN τmax=3V max/(2bh0)=3×1.542×1000/(2×30×70)=1.102N/mm2≤[τ]=1.782N/mm2满足要求!3、挠度验算ν1=0.521q'l14/(100EI)=0.521×3.635×4504/(100×9350×85.75×104)=0.097mm≤[ν]=l1/250=450/250=1.8mmν2=q'l24/(8EI)=3.635×2004/(8×9350×85.75×104)=0.091mm≤[ν]=2l2/250=2×200/250=1.6mm满足要求!4、支座反力计算承载能力极限状态R max=max[1.25qL1,0.375qL1+qL2]=max[1.25×5.484×0.45,0.375×5.484×0.45+5.484×0.2]=3.085kN同理可得:梁底支撑小梁所受最大支座反力依次为R1=1.943kN,R2=3.085kN,R3=1.943kN 正常使用极限状态R max'=max[1.25q'L1,0.375q'L1+q'L2]=max[1.25×3.635×0.45,0.375×3.635×0.45+3.635×0.2]=2.045kN同理可得:梁底支撑小梁所受最大支座反力依次为R1'=1.117kN,R2'=2.045kN,R3'=1.117kN 六、主梁验算1、抗弯验算主梁弯矩图(kN·m)σ=M max/W=0.162×106/4490=36.072N/mm2≤[f]=205N/mm2满足要求!2、抗剪验算主梁剪力图(kN)V max=1.543kNτmax=2V max/A=2×1.543×1000/424=7.276N/mm2≤[τ]=125N/mm2满足要求!3、挠度验算主梁变形图(mm)νmax=0.028mm≤[ν]=L/250=300/250=1.2mm满足要求!4、支座反力计算承载能力极限状态支座反力依次为R1=0.231kN,R2=3.717kN,R3=3.717kN,R4=0.231kN 正常使用极限状态支座反力依次为R1'=0.153kN,R2'=2.293kN,R3'=2.293kN,R4'=0.153kN 七、纵向水平钢管验算R=max[R1,R2,R3,R4]=max[0.231,3.717,3.717,0.231]=3.717kN,R'=max[R1',R2',R3',R4']=max[0.153,2.293,2.293,0.153]=2.293kN计算简图如下:1、抗弯验算纵向水平钢管弯矩图(kN·m)σ=M max/W=0.585×106/4490=130.389N/mm2≤[f]=205N/mm2满足要求!2、抗剪验算纵向水平钢管剪力图(kN)V max=2.416kNτmax=2V max/A=2×2.416×1000/424=11.397N/mm2≤[τ]=125N/mm2满足要求!3、挠度验算纵向水平钢管变形图(mm)νmax=0.87mm≤[ν]=L/250=900/250=3.6mm满足要求!4、支座反力计算支座反力依次为R1=5.018kN,R2=7.992kN,R3=7.992kN,R4=5.018kN同理可得:立杆所受支座反力依次为R1=0.497kN,R2=7.992kN,R3=7.992kN,R4=0.497kN八、扣件抗滑移验算扣件最大受力N=max[R1,R2,R3,R4]=7.992kN≤R c=k c×12=0.85×12=10.2kN满足要求!九、立杆验算1、长细比验算顶部立杆段:l01=kμ1(h d+2a)=1×1.386×(750+2×200)=1594mm非顶部立杆段:l02=kμ2h =1×1.755×1500=2632mmλ=max[l01,l02]/i=2632/15.9=165.535≤[λ]=210长细比满足要求!顶部立杆段:l01=kμ1(h d+2a)=1.155×1.386×(750+2×200)=1841mm非顶部立杆段:l02=kμ2h =1.155×1.755×1500=3041mmλ=max[l01,l02]/i=3041/15.9=191.258查表得:φ=0.1972、风荷载计算M wd=γ0×γL×φwγQ×Mωk=γ0×γL×φwγQ×(ζ2×ωk×l a×h2/10)=1×0.9×0.6×1.5×(1×0.04×0.9×1.52/10)=0.007kN·m3、稳定性计算R1=0.497kN,R2=7.992kN,R3=7.992kN,R4=0.497kN梁两侧立杆承受楼板荷载:左侧楼板传递给梁左侧立杆荷载:N边=1×[1.3×(0.5+(24+1.1)×0.13)+1.5×0.9×3]×(0.9+0.45-0.3/2)/2×0.9=4.829kN1右侧楼板传递给梁右侧立杆荷载:N边=1×[1.3×(0.5+(24+1.1)×0.13)+1.5×0.9×3]×(0.9+0.9-0.45-0.3/2)/2×0.9=4.829kN2N d=max[R1+N边1,R2,R3,R4+N边2]+1×1.3×0.15×(6.45-0.75)=max[0.497+4.829,7.992,7.992,0.497+4.829]+1.111=9.103kNf d=N d/(φA)+M wd/W=9103.141/(0.197×424)+0.007×106/4490=110.542N/mm2≤[f]=205N/mm2满足要求!十、高宽比验算根据《建筑施工脚手架安全技术统一标准》GB51210-2016 第8.3.2条: 支撑脚手架独立架体高宽比不应大于3.0H/B=6.45/36=0.179≤3满足要求!十一、架体抗倾覆验算支撑脚手架风线荷载标准值:q wk=l'a×ωfk=0.9×0.96=0.864kN/m:风荷载作用在支架外侧模板上产生的水平力标准值:F wk= l'a×H m×ωmk=0.9×0.6×0.362=0.195kN支撑脚手架计算单元在风荷载作用下的倾覆力矩标准值M ok:M ok=0.5H2q wk+HF wk=0.5×6.452×0.864+6.45×0.195=19.233kN.m参考《规范》GB51210-2016 第6.2.17条:B2l'a(g k1+ g k2)+2ΣG jk b j≥3γ0M okg k1——均匀分布的架体面荷载自重标准值kN/m2g k2——均匀分布的架体上部的模板等物料面荷载自重标准值kN/m2G jk——支撑脚手架计算单元上集中堆放的物料自重标准值kNb j——支撑脚手架计算单元上集中堆放的物料至倾覆原点的水平距离mB2l'a(g k1+ g k2)+2ΣG jk b j=B2l'a[qH/(l'a×l'b)+G1k]+2×G jk×B/2=362×0.9×[0.15×6.45/(0.9×0.9)+0.5]+2×1×36/2=2 012.4kN.m≥3γ0M ok =3×1×19.233=57.699kN.M满足要求!十二、立杆地基基础计算立杆底垫板的底面平均压力p=N/(m f A)=9.103/(1×0.15)=60.688kPa≤γu f ak=1.254×140 =175.56kPa满足要求!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

梁模板(扣件钢管架)计算书天津渤龙湖总部基地项目工程;工程建设地点:天津滨海高新产业区内;属于框架结构;地上4~16层;地下1层;建筑高度:24~60m;标准层层高:4.2m ;总建筑面积:240000平方米;总工期:365天。

本工程由天津百戊建设发展有限公司投资建设,天津华汇建筑工程设计有限公司设计,华北有色工程地勘有限公司地质勘察,天津联合工程建设监理有限公司监理,中建二局第四建筑工程有限公司组织施工。

高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。

因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。

为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。

梁段:L1(图纸中最大框架梁)一、参数信息1.模板支撑及构造参数梁截面宽度B(m):0.30;梁截面高度D(m):0.80;混凝土板厚度(mm):100.00;立杆沿梁跨度方向间距L a(m):1.20;立杆上端伸出至模板支撑点长度a(m):0.10;立杆步距h(m):1.20;板底承重立杆横向间距或排距L b(m):1.20;梁支撑架搭设高度H(m):7.00;梁两侧立杆间距(m):0.90;承重架支撑形式:梁底支撑小楞垂直梁截面方向;梁底增加承重立杆根数:0;采用的钢管类型为Φ48×3.2;立杆承重连接方式:单扣件,考虑扣件质量及保养情况,取扣件抗滑承载力折减系数:1.00;2.荷载参数新浇混凝土重力密度(kN/m3):24.00;模板自重(kN/m2):0.30;钢筋自重(kN/m3):1.80;施工均布荷载标准值(kN/m2):2.0;新浇混凝土侧压力标准值(kN/m2):17.8;振捣混凝土对梁底模板荷载(kN/m2):2.0;振捣混凝土对梁侧模板荷载(kN/m2):4.0;3.材料参数木材品种:油松;木材弹性模量E(N/mm2):10000.0;木材抗压强度设计值fc(N/mm):12.0;木材抗弯强度设计值fm(N/mm2):13.0;木材抗剪强度设计值fv(N/mm2):1.5;面板材质:木面板;面板厚度(mm):15.00;面板弹性模量E(N/mm2):9500.0;面板抗弯强度设计值fm(N/mm2):13.0;4.梁底模板参数梁底方木截面宽度b(mm):40.0;梁底方木截面高度h(mm):80.0;梁底纵向支撑根数:2;5.梁侧模板参数主楞间距(mm):300;次楞根数:5;主楞竖向支撑点数量:3;穿梁螺栓直径(mm):M14;穿梁螺栓水平间距(mm):300;竖向支撑点到梁底距离依次是:150mm,200mm,500mm;主楞材料:木方;宽度(mm):40.00;高度(mm):80.00;主楞合并根数:2;次楞材料:木方;宽度(mm):40.00;高度(mm):80.00;二、梁侧模板荷载计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取2.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取1.500m/h;H -- 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取0.750m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取1.150。

分别计算得 17.848 kN/m2、18.000 kN/m2,取较小值17.848 kN/m2作为本工程计算荷载。

三、梁侧模板面板的计算面板为受弯结构,需要验算其抗弯强度和刚度。

强度验算要考虑新浇混凝土侧压力和振捣混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。

次楞的根数为5根。

面板按照均布荷载作用下的三跨连续梁计算。

面板计算简图(单位:mm)1.强度计算材料抗弯强度验算公式如下:σ =M/W < [f]其中,W -- 面板的净截面抵抗矩,W = 30×1.5×1.5/6=11.25cm3;M -- 面板的最大弯矩(N·mm);σ -- 面板的弯曲应力计算值(N/mm2)[f] -- 面板的抗弯强度设计值(N/mm2);按照均布活荷载最不利布置下的三跨连续梁计算:M = 0.1q1l2+0.117q2l2其中,q -- 作用在模板上的侧压力,包括:新浇混凝土侧压力设计值: q1= 1.2×0.3×17.85=6.425kN/m;振捣混凝土荷载设计值: q2= 1.4×0.3×4=1.68kN/m;计算跨度: l = (800-100)/(5-1)= 175mm;面板的最大弯矩M= 0.1×6.425×[(800-100)/(5-1)]2 + 0.117×1.68×[(800-100)/(5-1)]2= 2.57×104N·mm;面板的最大支座反力为:N=1.1q1l+1.2q2l=1.1×6.425×[(800-100)/(5-1)]/1000+1.2×1.680×[(800-100)/(5-1)]/1000=1.59 0 kN;经计算得到,面板的受弯应力计算值: σ = 2.57×104 / 1.13×104=2.3N/mm2;面板的抗弯强度设计值: [f] = 13N/mm2;面板的受弯应力计算值σ =2.3N/mm2小于面板的抗弯强度设计值[f]=13N/mm2,满足要求!2.挠度验算ν =0.677ql4/(100EI)≤[ν]=l/250q--作用在模板上的新浇筑混凝土侧压力线荷载设计值: q = q1= 6.425N/mm;l--计算跨度: l = [(800-100)/(5-1)]=175mm;E--面板材质的弹性模量: E = 9500N/mm2;I--面板的截面惯性矩: I = 30×1.5×1.5×1.5/12=8.44cm4;面板的最大挠度计算值: ν= 0.677×6.425×[(800-100)/(5-1)]4/(100×9500×8.44×104) =0.051 mm;面板的最大容许挠度值:[ν] = l/250 =[(800-100)/(5-1)]/250 = 0.7mm;面板的最大挠度计算值ν=0.051mm 小于面板的最大容许挠度值[ν]=0.7mm,满足要求!四、梁侧模板支撑的计算1.次楞计算次楞直接承受模板传递的荷载,按照均布荷载作用下的三跨连续梁计算。

次楞均布荷载按照面板最大支座力除以面板计算宽度得到:q = 1.590/0.300= 5.299kN/m本工程中,次楞采用木方,宽度40mm,高度80mm,截面惯性矩I,截面抵抗矩W 和弹性模量E分别为:W = 1×4×8×8/6 = 42.67cm3;I = 1×4×8×8×8/12 = 170.67cm4;E = 10000.00 N/mm2;计算简图剪力图(kN)弯矩图(kN·m)变形图(mm)经过计算得到最大弯矩M = 0.048 kN·m,最大支座反力R= 1.749 kN,最大变形ν= 0.017 mm(1)次楞强度验算强度验算计算公式如下:σ = M/W<[f]经计算得到,次楞的最大受弯应力计算值σ = 4.77×104/4.27×104 = 1.1 N/mm2;次楞的抗弯强度设计值: [f] = 13N/mm2;次楞最大受弯应力计算值σ = 1.1 N/mm2小于次楞的抗弯强度设计值[f]=13N/mm2,满足要求!(2)次楞的挠度验算次楞的最大容许挠度值: [ν] = 300/400=0.75mm;次楞的最大挠度计算值ν=0.017mm 小于次楞的最大容许挠度值[ν]=0.75mm,满足要求!2.主楞计算主楞承受次楞传递的集中力,取次楞的最大支座力1.749kN,按照集中荷载作用下的两跨连续梁计算。

本工程中,主楞采用木方,宽度40mm,高度80mm,截面惯性矩I,截面抵抗矩W 和弹性模量E分别为:W = 2×4×8×8/6 = 85.33cm3;I = 2×4×8×8×8/12 = 341.33cm4;E = 10000.00 N/mm2;主楞计算简图主楞弯矩图(kN·m)主楞变形图(mm)经过计算得到最大弯矩M= 0.219 kN·m,最大支座反力R= 4.700 kN,最大变形ν= 0.137 mm(1)主楞抗弯强度验算σ = M/W<[f]经计算得到,主楞的受弯应力计算值: σ = 2.19×105/8.53×104 = 2.6 N/mm2;主楞的抗弯强度设计值: [f] = 13N/mm2;主楞的受弯应力计算值σ =2.6N/mm2小于主楞的抗弯强度设计值[f]=13N/mm2,满足要求!(2)主楞的挠度验算根据连续梁计算得到主楞的最大挠度为0.137 mm主楞的最大容许挠度值: [ν] = 300/400=0.75mm;主楞的最大挠度计算值ν=0.137mm 小于主楞的最大容许挠度值[ν]=0.75mm,满足要求!五、穿梁螺栓的计算验算公式如下:N<[N]= f×A其中N -- 穿梁螺栓所受的拉力;A -- 穿梁螺栓有效面积(mm2);f -- 穿梁螺栓的抗拉强度设计值,取170 N/mm2;穿梁螺栓型号: M14 ;查表得:穿梁螺栓有效直径: 11.55 mm;穿梁螺栓有效面积: A = 105 mm2;穿梁螺栓所受的最大拉力: N =4.7 kN。

穿梁螺栓最大容许拉力值: [N] = 170×105/1000 = 17.85 kN;穿梁螺栓所受的最大拉力N=4.7kN 小于穿梁螺栓最大容许拉力值[N]=17.85kN,满足要求!六、梁底模板计算面板为受弯结构,需要验算其抗弯强度和挠度。

计算的原则是按照模板底支撑的间距和模板面的大小,按支撑在底撑上的简支梁计算。
