北京某大厦工程土方开挖基坑降水支护土钉墙+微型桩+管井施工方案p

合集下载

北京某大厦基坑降水.支护工程设计

北京某大厦基坑降水.支护工程设计

4815北京大厦基坑降水.支护工程设计院长:总工程师:主任工程师:工程复核人:工程审核人:工程设计人:目录一、工程概况 (3)二、工程地质条件与水文地质条件 (3)三、编制的依据 (4)四、基坑降水设计 (4)五、基坑支护设计 (4)六、工程验收标准、规程 (7)附图1、施工进度横道图2、基坑降水、护坡桩平面布置图3、第一道锚杆平面布置图4、护坡桩立面示意图5、护坡桩钢筋笼示意图6、抗弯柱配筋示意图一、工程概况北京大厦位于北京青云航空仪表公司院内,拟建工程为地下2层、地上22层,拟采用筏板基础。

基础平面呈矩形,东西长75.7m,南北宽42.7 0m,基坑深度为-14.7m,地表标高为50.92~51.40m。

该基坑西侧、北侧为马路、东侧为24层的C座住宅楼,南侧为24层的A座、B座两栋住宅楼。

基坑支护本着保证相邻建筑物、道路及地下管线安全的宗旨,可靠经济地对基坑进行支护。

二、工程地质条件与水文地质条件1、工程地质条件根据《青云住宅小区岩土工程勘察报告》可知,地表表层为人工填土,其下均为第四纪冲洪积的粘性土、砂类土及卵石层所构成。

现将有关的土层描述:(1)、杂填土①层:杂色,松散,稍湿,以碎砖、灰渣为主,局部为粘粉素填土①1层,人工填土总厚度1.1-2.6m。

(2)、粘质粉土②层:褐黄色,湿,中密,含氧化铁、铁锰质等,夹粉质粘土②1层透镜体,该层厚度为2.5~4.3m。

(3)、细砂③层:褐黄色,饱和,中密,以石英、长石、云母为主,该层厚度0.5~1.0m。

(4)、粉质粘土④层:灰褐~褐灰色,可塑,含氧化铁、有机质等,在该层底部分布有粉质粘土④1层及粘质粉土④2层,该层厚度为5.5~7.6m。

(5)、卵石⑤层:杂色,稍湿,密实,主要母岩为灰岩、花岗岩等,呈亚圆形,中粗砂充填,夹中砂⑤1及砾砂⑤2透镜体,该层厚度为7.0~7.5m。

2、水文地质条件根据勘察报告,地下水属潜水型,勘察期间稳定水位埋深为1.8~5.5m,绝对标高为45.50~50.06m。

北京某大厦基坑支护全套施工方案-secret

北京某大厦基坑支护全套施工方案-secret

北京某大厦基坑支护全套施工方案一、方案概述北京某大厦基坑支护工程位于繁华都市中心,施工环境复杂,周边建筑密集,人流车流较大,工程风险较高。

为确保基坑支护施工质量和安全,制定了本方案,全面规划基坑支护施工的各项工作,保障工程顺利推进。

二、施工前期准备1.方案设计:由专业团队设计出符合工程需求的基坑支护方案。

2.材料采购:根据设计方案,提前采购所需的支护材料,确保施工不受材料短缺影响。

3.岩土勘察:对基坑周边地质情况进行细致勘察,为后续施工提供参考。

4.安全风险评估:对施工环境进行全面评估,确定各项施工风险,制定相应措施。

三、施工方案1.基坑开挖:采用机械方式逐步挖掘基坑,注意与周边建筑和地下管线的距离,确保施工安全。

2.支护结构施工:按设计方案进行支护结构搭设,包括支撑桩、支撑梁等,保证基坑墙的稳定。

3.降水排水:基坑开挖过程中需及时进行降水,防止地下水位过高造成支护结构失稳,同时要合理设置排水系统,保证基坑内部干燥。

4.监测与控制:对基坑支护施工过程中的各项数据进行实时监测,发现异常情况立即调整施工方案,确保工程安全。

四、施工安全管理1.安全防护:施工现场设置明显的安全警示牌,配备足够的安全防护设施,确保施工人员的人身安全。

2.定期演练:定期组织安全培训和演练,提高施工人员应对紧急情况的能力,保障施工安全。

3.责任落实:明确施工各方的责任分工,建立健全的安全管理制度,对违规行为进行严肃处理。

五、总结与展望北京某大厦基坑支护全套施工方案的制定,为工程施工提供了详尽的指导,保障了施工质量和安全。

在后续的施工过程中,将不断优化方案,提高工程效率,确保工程顺利完成。

以上就是北京某大厦基坑支护全套施工方案的相关内容,希望能为工程施工提供一定的参考价值。

北京某大厦基坑支护全套施工方案

北京某大厦基坑支护全套施工方案

北京某大厦基坑支护全套施工方案一、项目背景与要求随着人口的增长和城市发展的推进,越来越多的高楼大厦开始在城市中兴建。

而其中的关键性工程之一就是大厦的基坑支护。

基坑支护是指在建筑施工过程中,为了保证基坑的稳定和安全,采取一系列的措施和工程来支撑和固定基坑的土体结构。

本文将针对北京大厦的基坑支护进行全套施工方案的讨论。

1.1项目背景本项目是一座位于北京的高楼大厦,总建筑面积超过10万平方米,建设地块面积较大,基坑深度达到20米左右。

由于周围地下水位较浅,土壤条件较软,地质条件较复杂,对基坑支护方案设定了较高的要求。

1.2项目要求(1)确保基坑支护工程的安全性和稳定性,防止基坑塌方和土体滑动等事故的发生;(2)尽量减少对周围环境的影响,保护周边已有的建筑和管线设施的安全;(3)确保施工进度的顺利进行,满足工期的要求。

二、基坑支护方案设计基坑支护是一个复杂的工程,需要综合考虑土壤条件、地下水位、周围建筑和施工进度等多个因素。

根据项目背景和要求,在北京大厦基坑支护方案设计中,我们将采用以下几个主要的支护措施:2.1土钉墙针对土壤较软且有一定的水分含量的情况,我们将采用土钉墙作为主要的基坑支护结构。

土钉墙是利用专用钢筋土钉将土体与钢筋网固定在一起,形成整体的支护结构,以增加土体的抗剪强度。

我们将在基坑四周进行土钉墙的施工,钉长约为8-10米,钉距约为1.5-2米,钉径约为25-32毫米。

2.2钢管桩为了进一步增加基坑的稳定性,我们将针对地下水位较高的地区采用钢管桩作为辅助支护结构。

钢管桩是将钢管打入地下形成的一种固定结构,可以分散土体的承载力并增加支护结构的整体稳定性。

我们将在基坑底部按照一定的间距钻设钢管桩,钢管直径约为600-800毫米,桩长根据具体基坑深度确定。

2.3钢筋混凝土拱架为了保证基坑的整体稳定性和安全性,我们将在基坑顶部采用钢筋混凝土拱架作为顶部支撑结构。

拱架的主要作用是承受上部荷载,并通过水平支撑杆传递荷载到侧面的土体上,保持基坑的稳定性。

北京某大厦工程土方开挖、基坑降水、支护施工方案

北京某大厦工程土方开挖、基坑降水、支护施工方案

北京某大厦工程土方开挖、基坑降水、支护施工方案1. 土方开挖方案在北京某大厦工程中,土方开挖是整个工程的第一步,也是极其重要的环节。

根据现场地质勘察和土工勘测结果,土方开挖应遵循以下步骤:•确定挖方范围和深度:根据建筑设计图纸确定挖方范围和挖掘深度,确保符合设计要求。

•采取合适的开挖方法:综合考虑现场土质条件和周边环境,选择合适的机械设备和开挖方法,如机械挖掘、爆破等。

•严格控制开挖斜坡:根据土质情况和安全要求,控制土方的开挖斜坡,确保施工安全。

2. 基坑降水方案在大厦地下室开挖过程中,由于地下水位较高,需要采取降水措施,保证基坑施工的顺利进行。

基坑降水方案应包括以下内容:•分析地下水位和水质:通过现场勘测和水文地质资料分析,确定地下水位和水质情况。

•设计合理的降水方案:根据地下水位、土质及周边环境情况,设计合理的降水方案,采取抽水、排水等措施降低地下水位。

•安全监测降水效果:在降水过程中,应设置监测点位,及时监测降水效果,确保基坑周边地下水位稳定。

3. 支护施工方案在基坑开挖的同时,需要采取支护措施,确保基坑周边建筑物和道路等的安全。

支护施工方案包括以下步骤:•选择合适的支护结构:根据基坑深度、土质条件和周边建筑物情况,选择合适的支护结构,如钢支撑、深基坑支护墙等。

•施工先进、安全:支护施工过程中,应采取先进的施工技术和安全措施,确保支护结构稳定可靠。

•定期巡查监测:在支护施工完成后,应定期进行巡查监测,及时发现并处理支护结构中的问题,确保基坑周边安全。

综上所述,北京某大厦工程的土方开挖、基坑降水、支护施工方案是整个工程的基础工作,只有严格按照规范要求进行施工,才能确保工程的顺利进行和安全完成。

北京某高层住宅基础开挖及坡支护(土钉墙+悬臂钢筋混凝土灌注护坡桩)施工组织设计

北京某高层住宅基础开挖及坡支护(土钉墙+悬臂钢筋混凝土灌注护坡桩)施工组织设计

目录、工程概况、工程简介拟建北京开发区新区配套住宅项目位于北京开发区部区地块。

根据业主和设计单位提供的相关资料,本期拟建北京开发区区产业配套住宅项目主要建筑物名称及各单体建筑物结构基本情况详见下表:±标高待定,初步暂定大面积基坑挖土深度,局部挖土深度;加深坑除外。

根据土建工程的部署,当时不能进行土建施工时要留有槽底保护层。

地块有个栋号,其地下室及中间的地下车库连通满堂开挖。

开挖顺序根据总包土建工程部署确定。

、地质、水文情况场地地貌单元位于凉水河冲积扇中上部,地形基本平坦。

勘探时部分地段有渣土堆积。

地面孔口绝对标高为~,场地平均标高为。

本次岩土工程勘察施工深度范围内的地层,按成因类型、沉积年代可划分为人工堆积层和第四纪沉积层二大类,按岩性及工程特性从上至下分别为:其表层分布有人工堆积层:~的①房渣土层、~的①粉土(填土)层。

该人工堆积层土厚度不一(其中①粉土局部孔位厚度较大)、堆积时间短,土质结构松散,物理力学性质较差,承载力低,不宜作天然地基持力层。

其下为新近沉积层:②粉土层、③砂质、②粉质粘土层,该层虽厚度或岩性稍有变化,密实度一般,但物理力学性质相近,地基土的均匀性和稳定性一般,可作为拟建配套公建复合地基持力层。

再其下地层均为一般第四系沉积土,岩性以砂土为主,工程性质较好,可作为拟建高层建筑物及地下车库的天然地基持力层。

各土层分布及岩土物理力学性质详见“工程地质剖面图”及“地层岩性各土层分布及岩土物理力学性质详见“工程地质剖面图”及“地层岩性及土的物层岩性及其物理力学性质,进一步划分为个大层及个亚层。

现对本场地的地层岩性及其分布特征分见下表:地层岩性及其分布特征分述地下水情况本次勘探期间(年月日月日),在勘察最大深度范围内,实际量测到一层地下水,地下水类型及其埋藏情况见下表:拟建场地地下水一览表、施工特点、难点分析与对策、地块工程共有建筑物栋,采用满堂红开挖,土建同时施工意味着工期很长要经过冬春交融和雨季施工,在支护设计时考虑了这个因素;比如土钉墙适当放(:)加长土钉长度增加约。

北京某科技广场降水、支护、土方方案_secret

北京某科技广场降水、支护、土方方案_secret

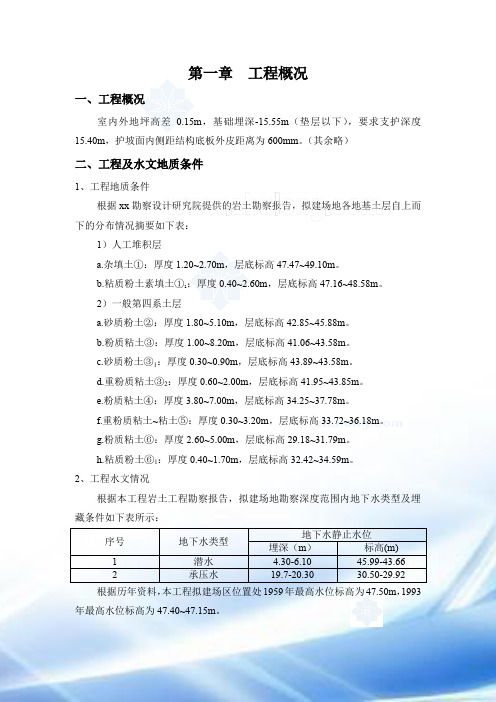

第一章工程概况一、工程概况室内外地坪高差0.15m,基础埋深-15.55m(垫层以下),要求支护深度15.40m,护坡面内侧距结构底板外皮距离为600mm。

(其余略)二、工程及水文地质条件1、工程地质条件根据xx勘察设计研究院提供的岩土勘察报告,拟建场地各地基土层自上而下的分布情况摘要如下表:1)人工堆积层a.杂填土①:厚度1.20~2.70m,层底标高47.47~49.10m。

b.粘质粉土素填土①1:厚度0.40~2.60m,层底标高47.16~48.58m。

2)一般第四系土层a.砂质粉土②:厚度1.80~5.10m,层底标高42.85~45.88m。

b.粉质粘土③:厚度1.00~8.20m,层底标高41.06~43.58m。

c.砂质粉土③1:厚度0.30~0.90m,层底标高43.89~43.58m。

d.重粉质粘土③2:厚度0.60~2.00m,层底标高41.95~43.85m。

e.粉质粘土④:厚度3.80~7.00m,层底标高34.25~37.78m。

f.重粉质粘土~粘土⑤:厚度0.30~3.20m,层底标高33.72~36.18m。

g.粉质粘土⑥:厚度2.60~5.00m,层底标高29.18~31.79m。

h.粘质粉土⑥1:厚度0.40~1.70m,层底标高32.42~34.59m。

2、工程水文情况根据本工程岩土工程勘察报告,拟建场地勘察深度范围内地下水类型及埋藏条件如下表所示:序号地下水类型地下水静止水位埋深(m)标高(m)1 潜水 4.30-6.10 45.99-43.662 承压水19.7-20.30 30.50-29.92根据历年资料,本工程拟建场区位置处1959年最高水位标高为47.50m,1993年最高水位标高为47.40~47.15m。

第二章基坑降水、支护方案设计第一节、设计依据一、该工程的《岩土工程勘察报告》及部分设计图纸二、《建筑基坑支护技术规程》(JGJ120-99)三、《建筑地基和基础设计规范》(GBJ7-89)四、《混凝土结构设计规范》(GBJ7-89)五、建筑和市政降水工程技术规范(JGJ/T111-98)六、建筑桩基技术规范(JGJ94 -94)第二节、基坑降水方案的设计一、基坑降水方案总体技术思路场地内对基坑施工有影响的地下水为潜水,其静止水位标高为45.99~43.66m,埋深4.30~6.10m。

办公楼地下室基坑土方开挖、基坑降水及基坑支护专项施工方案

办公楼地下室基坑土方开挖、基坑降水及基坑支护专项施工方案预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制办公楼地下室基坑土方开挖、基坑降水及基坑支护专项施工方案第一部分综合说明1.工程概况拟建建筑物位于**市兴庆区邮政公司内,民族北街东侧,上海路以北,呈矩形展布。

基坑西侧为民族北街市政道路,北侧为平安保险公司,东侧为现邮政公司办公楼。

根据本工程结构设计要求,根据本工程结构设计要求,基坑底标高为-7.050m,场区自然地面约为- m,基坑实际开挖深度m。

基坑降水采用大口径混凝土管井降水,共布置10眼,基坑外围井间距15.0m;该基坑根据开挖条件及基坑周边环境特点,支护段采用1:0.50放坡土钉墙支护结构。

2.编制依据该施工组织设计的编制主要依据:设计图纸;现行规范、规程以及现场实际情况以及本工程岩土工程勘察报告。

主要规范、规程如下:《复合土钉墙基坑支护技术规范》(GB 50739 -2011)《建筑边坡工程技术规范》(GB50330-2002)《建筑与市政降水工程技术规范》(JGJ/T111-1998)《建筑基坑支护技术规程》(JGJ120-2012)《基坑土钉支护技术规程》(CCECE96:97)《锚杆喷射混凝土支护技术规范》(GB50086-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)3.总体施工部署3.1质量目标合格3.2工期目标总工期15天完工,开工日期按业主要求。

3.4施工部署该工程采用管井降水,场内共设10口井,井深20m,滤管内径400mm。

开工前应协调办理交通、环卫、环保车辆通行手续,根据降水观测情况,满足开挖条件后,开始按由北向南的行走方向开挖。

采用2台CAT220L (1m3)反铲挖掘机,10辆双桥自卸汽车,进行土方开挖。

土钉墙、降水井施工方案(较详细)

土钉墙、降水井施工方案(较详细)在现代建筑工程中,土钉墙和降水井作为土木工程中常见的结构,具有重要的作用。

本文将详细介绍土钉墙和降水井的施工方案,包括材料准备、工程准备、施工步骤等内容。

土钉墙施工方案材料准备•钢筋:根据设计要求选择合适规格的钢筋;•钢钉:选择合适规格、长度的钢钉;•土工布:根据墙体规格选择相应的土工布;•土工网:根据需要选择合适规格的土工网;•砂浆:选择适用于土钉墙施工的砂浆;•植筋胶:用于固定土钉的植筋胶;工程准备•设计图纸:根据设计图纸确定土钉墙的尺寸和布置;•地基处理:对施工地基进行清理和处理;•细土处理:对土钉墙所需的细土进行处理;•临时支撑:搭建临时支撑以确保施工安全;施工步骤1.钢筋加工:根据设计要求将钢筋切割成合适长度;2.预埋钢钉:在墙体定位处钻孔,将钢钉预埋;3.定位土工布:根据设计要求在墙体表面铺设土工布;4.固定土工网:用固定件将土工网固定在墙面上;5.植筋固定:将钢筋插入土钉孔中,用植筋胶固定;6.砌筑砂浆:将砂浆涂抹在墙面,固定土钉和钢筋;7.压实处理:对砂浆进行压实处理,确保土钉墙牢固;8.面层处理:进行墙体面层装饰和防水处理;降水井施工方案材料准备•砖石:选择合适规格的砖石;•水泥:适用于降水井施工的水泥;•砂浆:适用于降水井施工的砂浆;•管道:根据需要选择合适的排水管道;•盖板:用于覆盖降水井的盖板;工程准备•设计图纸:根据设计图纸确定降水井的尺寸和位置;•基础处理:对井口周围进行基础处理;•排水预备:确定排水管道的位置及通向;施工步骤1.井口制作:按设计要求砌筑井口结构;2.排水管安装:安装排水管道并连接排水系统;3.井壁砌筑:将砖石用水泥砂浆砌筑井壁;4.盖板安装:在井口上覆盖合适的盖板;5.防水处理:对降水井进行防水处理;6.排水测试:进行排水测试,确保降水井排水正常;7.环境清理:清理施工现场,确保安全和整洁。

通过以上施工方案的详细介绍,我们可以有效地实施土钉墙和降水井的建设工作,为土木工程提供更加完善的基础设施。

万亨大厦基坑开挖、支护、降水方案

第一章编制说明一、编制目的贵单位邀请我公司参加万亨大厦基坑工程投标,我们深表感谢。

本方案体现了对本工程施工的总体构思与部署,供业主参考。

若有幸中标,我们将依据本文件确定的原则,严格遵循中国四海工程有限公司技术管理标准和质量体系文件,用以指导和规范工程施工,确保优质、高速、安全地完成本工程的建设任务。

二、编制依据1.业主提供的有关工程图纸和地勘报告。

2.中华人民共和国颁布的建筑施工的有关规程、规范及验评标准。

3.中华人民共和国北京市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定。

4. 本公司有关质量管理、安全管理、文明施工管理规定。

5.现场和周边的实际查勘情况。

主要标准规范如下:1、《建筑基坑支护技术规范》JGJ120-99;2、《北京地区建筑地基基础勘察设计规范》DBJ01-501-92;3、《混凝土结构设计规范》GJB10-89;4、《土层锚杆设计与施工规范》CECS22:90;5、《钢筋焊接及验收规范》JGJ18-84。

6、《基坑土钉支护技术规程》 CECS96:97第二章工程概况工程概况:一、..即将兴建的万亨大厦位于北京市东城区东直门外大街和东中街交汇处,建筑高度约80.00m,建筑面积59000.00m2,地下室4层,基础埋深-17.720m,支护面积4465.00m2,基坑降水面积约3271.00m2,土方开挖量约57962.00m3。

二、现场及周边环境:本工程周围环境复杂,多有建筑物与地下管线和基坑相邻,且基坑开挖较深,周围用地紧张,四周紧靠红线;基坑西边紧靠东中街人行道,距离不超过2m,且中东街地下正在修建地下轻轨,平均埋深9.3m,距离基坑约7m;东侧有一已建16层高层住宅,距离基坑约6m,基础埋深约5.5m;基坑南边东部也有一5层住宅与基坑平行,距离约为6m;基础埋深约4.3m;基坑南边有一7层住宅,基础埋深约5.5m,距离基坑12m;以上这些问题对基坑支护和降水都提出了较高的要求。

北京某大厦工程土方开挖基坑降水支护土钉墙+微型桩+管井施工方案p

2)孔径:管井、观测井孔径均为600mm。

3)井管:井管为内径300mm的无砂水泥滤水管。

4)滤料:井管外填入直径2~4mm的滤料。

5) 封井:井孔上部1.5m采用粘性土封孔。

降水工程对周边建筑物的影响
在降水施工中,由于地下水位的下降,使地基土层中含水量减少,浮托力减小,等于增加了附加荷重,使土层产生附加固结、压缩,可能会导致建筑物基础发生不均匀沉降,如沉降量控制在建筑物允许限度内,就不会影响建筑物的安全使用。

由于地下水位下降引起周边建筑物沉降可用下列分层总和法的公式进行计算:
粘性土:S= ×Δp×H
砂土:S=
总沉降量:S总=S砂+S土
由于某69#楼距本基坑仅最近处仅约3m,为本次降水施工主要影响的建筑物,根据设计水位下降幅度和该部位地层情况,采用上述分层总和法的公式进行计算,降水施工所产生的附加沉降量值较小,对某69#楼的安全使用不会有明显的影响。

但是为确保69#楼的绝对安全使用,拟在其近邻基坑附近加打3口回灌井,根据对69#楼沉降观测结果进行地下水回灌,将沉降量控制在不影响69#楼安全使用的范围内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2)孔径:管井、观测井孔径均为600mm。

3)井管:井管为内径300mm的无砂水泥滤水管。

4)滤料:井管外填入直径2~4mm的滤料。

5) 封井:井孔上部1.5m采用粘性土封孔。

降水工程对周边建筑物的影响
在降水施工中,由于地下水位的下降,使地基土层中含水量减少,浮托力减小,等于增加了附加荷重,使土层产生附加固结、压缩,可能会导致建筑物基础发生不均匀沉降,如沉降量控制在建筑物允许限度内,就不会影响建筑物的安全使用。

由于地下水位下降引起周边建筑物沉降可用下列分层总和法的公式进行计算:
粘性土:S= ×Δp×H
砂土:S=
总沉降量:S总=S砂+S土
由于某69#楼距本基坑仅最近处仅约3m,为本次降水施工主要影响的建筑物,根据设计水位下降幅度和该部位地层情况,采用上述分层总和法的公式进行计算,降水施工所产生的附加沉降量值较小,对某69#楼的安全使用不会有明显的影响。

但是为确保69#楼的绝对安全使用,拟在其近邻基坑附近加打3口回灌井,根据对69#楼沉降观测结果进行地下水回灌,将沉降量控制在不影响69#楼安全使用的范围内。
