片石混凝土挡土墙施工方案
片石混凝土挡土墙施工方案

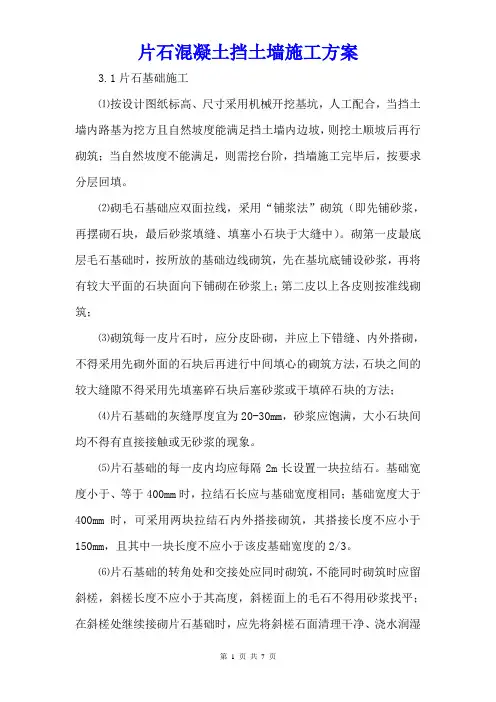

片石混凝土挡土墙施工方案3.1片石基础施工⑴按设计图纸标高、尺寸采用机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。
⑵砌毛石基础应双面拉线,采用“铺浆法”砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝、填塞小石块于大缝中)。
砌第一皮最底层毛石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面向下铺砌在砂浆上;第二皮以上各皮则按准线砌筑;⑶砌筑每一皮片石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法;⑷片石基础的灰缝厚度宜为20-30mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。
⑸片石基础的每一皮内均应每隔2m长设置一块拉结石。
基础宽度小于、等于400mm时,拉结石长应与基础宽度相同;基础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3。
⑹片石基础的转角处和交接处应同时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的毛石不得用砂浆找平;在斜槎处继续接砌片石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。
(7)每2-3皮为一工作层,工作层中水平缝应大致找平,且竖缝错开不小于80cm,斜向通缝不的超过两皮.3.2片石墙体施工⑴砌筑毛石墙,采用“铺浆法”,顺墙面线支立好坡度架,沿坡度架双面拉准线,第一皮按墙边线砌筑,以上各皮均按准线砌筑。
⑵毛石墙的第一皮、转角处、交接处、沉降缝处,应用较大的平毛石砌筑。
灰缝厚度宜为20-30mm,砂浆饱满,不得有干接、空缝现象;石缝间较大空隙应先填砂浆后塞碎石块。
⑶毛石墙应分皮卧砌,各皮石块利用其自然形状,经适当凿打修整,使之能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用侧立石块与外侧,中间填心的砌法。
片石混凝土挡土墙施工方案

片石混凝土挡土墙施工方案一、工程概述本工程为_____片石混凝土挡土墙工程,位于_____地段。
该挡土墙的主要作用是防止土体坍塌,保障道路及周边设施的安全稳定。
挡土墙总长_____米,高度从_____米至_____米不等,基础埋深_____米。
二、施工准备1、技术准备熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。
测量放线,确定挡土墙的位置和标高。
2、材料准备水泥:选用_____牌普通硅酸盐水泥,具备出厂合格证和质量检验报告。
砂:采用中砂,含泥量不超过_____%。
石子:粒径为_____mm 的碎石,含泥量不超过_____%。
片石:选用质地坚硬、无风化、无裂缝的片石,强度不低于_____MPa,片石的尺寸一般不小于_____cm。
水:采用自来水或符合标准的水源。
3、施工机具准备搅拌机:_____型强制式搅拌机_____台。
运输车辆:_____辆。
振捣器:插入式振捣器_____台。
模板:采用钢模板,数量根据施工进度确定。
4、作业条件准备基槽开挖完成,并经过验收合格。
现场临时道路畅通,水电供应满足施工要求。
三、施工工艺流程1、基槽开挖根据测量放线的结果,采用机械开挖结合人工修整的方式进行基槽开挖。
基槽开挖宽度应比设计宽度宽出_____cm,以保证模板安装的空间。
开挖过程中,应注意控制基底标高,避免超挖。
如超挖,应采用级配砂石回填并夯实。
基槽开挖完成后,应及时进行验槽,验收合格后方可进行下一道工序。
2、基础施工在基槽底部铺设一层_____cm 厚的碎石垫层,并用平板振动器振捣密实。
安装基础模板,模板应支撑牢固,拼缝严密,表面平整。
绑扎基础钢筋,钢筋的规格、型号、数量和间距应符合设计要求。
浇筑基础混凝土,混凝土应分层浇筑,每层厚度不超过_____cm,并用振捣器振捣密实。
在基础混凝土浇筑过程中,应随机投放片石,片石投放量不超过混凝土体积的_____%。
片石应分布均匀,净距不小于_____cm。
基础混凝土浇筑完成后,应及时进行养护,养护时间不少于_____天。
片石混凝土挡土墙施工方案

片石混凝土挡墙施工方案一、编制依据1.《公路路基施工技术规范》JTG F10-20062.《公路工程质量检验评定标准》JTG F80/1-20043.《贵州省三穗至黎平高速公路两阶段施工图》4.《贵州省公路工程施工标准化常用工艺控制要点和管理规定》(黔交质[2012]12号)4.现场踏勘调查资料二、工程概况三黎高速第LJ6合同段起点K51+800,终点K55+500,全长11.456km(含天柱支线6.037Km,联络线1.719Km),线路上包含24段挡墙,其中路堑墙3段分别为:K53+049~K53+190右侧、K53+420~K53+510右侧、K53+420~K53+510左侧;浆砌片石矮墙一段为:TK2+320~TK2+340右侧;仰斜式路肩墙13处分别为:YK52+348~YK52+405右侧、ZK52+370~ZK52+383左侧、ZK52+494~ZK52+556左侧、TK2+725~TK2+757右侧、TK2+766~TK2+770.95右侧、TK2+877.05~TK2+895左侧、DK0+271~DK0+331左侧、YK52+744.574~YK52+782.96右侧、ZK52+764.632~ZK52+767右侧、TK5+644~TK5+660左侧、CK0+500.915~CK0+511左侧、CK0+924~CK0+947.498右侧、TK0+408.313~TK0+486;路堤墙3处分别为:AK0+648~AK0+760右侧、BK0+260~BK0+382.182右侧、K54+763.04~K54+808.095左侧;衡重式挡墙四处分别为:YK52+997~YK53+025.509左侧、YK53+052.309~YK53+185.96左侧、ZK53+280~ZK53+330右侧、YK53+425.04~YK53+492.96左侧。
三、资源配置(1)、每工点人力配置.四、挡墙基本技术要求1.挡土墙施工前,应做好截、排水及防渗设施。
片石混凝土挡墙施工方案 (2)

片石混凝土挡墙施工方案 (2)
一、施工前准备
在进行片石混凝土挡墙施工之前,需要做好以下准备工作: 1. 确定施工设计方案,包括挡墙的尺寸、高度、坡度等参数; 2. 准备施工材料和工具,如水泥、砂子、碎石、木方、镐头、平头锤等; 3. 清理施工现场,保证施工区域干净整洁。
二、基础施工
1.根据设计要求,在挡墙基础处进行挖土开槽,槽底宽度应略宽于挡墙
底部,深度要达到设计要求;
2.在槽底铺设一层碎石作为基础层,用锤子捣实;
3.对基础层进行水平校平,并确保基础层平整牢固。
三、挡墙砌筑
1.在基础层上涂抹一层水泥砂浆,用于固定第一层片石;
2.将片石按照设计要求逐层砌筑,石块之间应留置缝隙,石块表面要求
保持整齐美观;
3.在砌筑过程中,不断用水平尺、铁锤等工具进行测量和整平,确保挡
墙垂直度和水平度。
四、收尾工作
1.等待挡墙完全干燥后,进行收尾工作,包括清理施工现场、清除多余
的水泥砂浆等;
2.对挡墙表面进行清洁处理,保持其美观性;
3.完成验收工作,确保挡墙符合设计要求。
五、注意事项
1.在施工过程中,注意安全第一,做好防护措施;
2.施工人员应熟练掌握施工技术,保证施工质量;
3.遇到施工难题及时与相关专业人士进行沟通解决。
以上是片石混凝土挡墙施工方案的具体步骤,希望能对施工人员在施工过程中有所帮助。
片石混凝土挡土墙施工方案(1)

片石混凝土挡土墙施工方案(1)1. 简介挡土墙是在土方开挖或边坡开挖后,为防止边坡滑坡、塌方和保护基坡而设置的一种结构性工程。
片石混凝土挡土墙是一种常用的挡土墙形式,结构稳定,美观大方。
本文将介绍片石混凝土挡土墙的施工方案。
2. 施工前准备1.测量和勘察:根据设计图纸和要求,进行现场测量和勘察,确定挡土墙的位置、高度和长度等。
2.土方开挖:按照设计要求进行土方开挖,确保场地平整。
3.材料准备:准备所需的原材料,包括水泥、砂子、骨料、片石等,确保材料质量符合要求。
3. 施工步骤3.1. 基础处理1.挖沟:在挡土墙的基础位置挖出一条深度和宽度符合设计要求的基础沟。
2.铺设防水层:在基础沟中铺设防水材料,如防水卷材,并确保连接紧密。
3.2. 母体浇筑1.振捣基础:在基础沟内浇筑一定深度的混凝土底板,并采用振捣机械进行振实,确保底板的平整度和密实度。
2.砌筑脚手架:在底板上搭建合适的支撑脚手架,用于支撑墙体的砌筑。
3.3. 片石混凝土墙体砌筑1.材料配制:将水泥、砂子和骨料按设计配比搅拌均匀,形成混凝土浆料。
2.石头处理:清洗并处理待使用的片石,确保干净无尘。
3.砌筑过程:先用混凝土浆料在墙体上涂抹一层薄薄的砂浆,然后将片石依次嵌入并捣实,最后再用混凝土浆料填缝。
3.4. 支撑与护面处理1.筑墙过程中,按照设计要求设置水平、垂直的支撑撑架,以确保墙体的竖直度和平整度。
2.砌筑完成后,对挡土墙进行护面处理,如刷涂抹灰或其他保护涂料,增加挡土墙的美观性和耐久性。
4. 施工注意事项1.严格按照设计要求和施工图纸进行施工,确保挡土墙的结构稳定性和安全性。
2.施工过程中要注意施工质量,杜绝漏浆、空鼓等现象,确保片石混凝土挡土墙的整体质量。
3.注意施工现场安全,做好安全防护措施,确保施工人员的安全。
5. 结语片石混凝土挡土墙的施工是一项重要的工程,需要严格按照施工方案进行操作,确保挡土墙的稳定性和耐久性。
通过本文所述的施工步骤和注意事项,可以有效指导片石混凝土挡土墙的施工工作,保障工程质量和安全。
片石挡土墙施工方案(3篇)

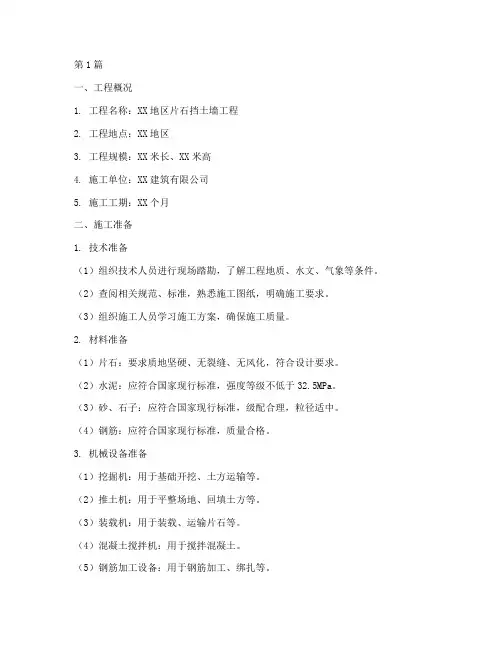

第1篇一、工程概况1. 工程名称:XX地区片石挡土墙工程2. 工程地点:XX地区3. 工程规模:XX米长、XX米高4. 施工单位:XX建筑有限公司5. 施工工期:XX个月二、施工准备1. 技术准备(1)组织技术人员进行现场踏勘,了解工程地质、水文、气象等条件。
(2)查阅相关规范、标准,熟悉施工图纸,明确施工要求。
(3)组织施工人员学习施工方案,确保施工质量。
2. 材料准备(1)片石:要求质地坚硬、无裂缝、无风化,符合设计要求。
(2)水泥:应符合国家现行标准,强度等级不低于32.5MPa。
(3)砂、石子:应符合国家现行标准,级配合理,粒径适中。
(4)钢筋:应符合国家现行标准,质量合格。
3. 机械设备准备(1)挖掘机:用于基础开挖、土方运输等。
(2)推土机:用于平整场地、回填土方等。
(3)装载机:用于装载、运输片石等。
(4)混凝土搅拌机:用于搅拌混凝土。
(5)钢筋加工设备:用于钢筋加工、绑扎等。
4. 施工人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行技术培训,提高施工技能。
(3)落实安全、环保、文明施工责任制。
三、施工工艺1. 施工顺序(1)基础开挖:根据设计图纸,按照地质条件进行基础开挖,确保基础尺寸符合设计要求。
(2)基础处理:对基础进行平整、夯实,确保基础稳定。
(3)砌筑片石挡土墙:按照设计要求,分层砌筑片石,每层高度不超过30cm,层与层之间应错缝砌筑。
(4)浇筑混凝土基础:在基础底部浇筑混凝土,厚度应符合设计要求。
(5)安装钢筋:按照设计要求,绑扎钢筋,确保钢筋位置准确。
(6)浇筑混凝土:在钢筋上浇筑混凝土,厚度应符合设计要求。
(7)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
2. 施工要点(1)基础开挖:根据设计图纸,按照地质条件进行基础开挖,确保基础尺寸符合设计要求。
(2)基础处理:对基础进行平整、夯实,确保基础稳定。
在基础底部设置排水坡,防止积水。
片石混凝土挡墙施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目片石混凝土挡墙施工2. 工程地点:XX地区3. 工程规模:XX平方米4. 工程内容:片石混凝土挡墙的施工,包括基础处理、模板工程、钢筋工程、混凝土浇筑、表面处理等。
二、施工准备1. 施工组织(1)项目经理:负责整个项目的施工组织、协调和管理工作。
(2)技术负责人:负责施工技术指导和施工质量保证。
(3)施工班组长:负责班组施工计划的编制、实施和班组人员的组织管理。
2. 材料准备(1)片石:选择质地坚硬、无裂缝、无杂质的片石,尺寸符合设计要求。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)石子:选用粒径为5-20mm的碎石,含泥量不大于1%。
(5)钢筋:选用符合国家标准的钢筋,规格应符合设计要求。
3. 施工机械(1)混凝土搅拌机:用于混凝土的搅拌。
(2)混凝土输送泵:用于混凝土的输送。
(3)振捣器:用于混凝土的振捣。
(4)钢筋加工机械:用于钢筋的加工。
(5)模板支撑体系:用于模板的支撑和固定。
三、施工工艺1. 施工流程(1)基础处理:清除基础表面的杂物,进行平整,检查基础尺寸是否符合设计要求。
(2)模板工程:根据设计图纸,制作模板,并安装固定。
(3)钢筋工程:根据设计图纸,绑扎钢筋,并进行验收。
(4)混凝土浇筑:进行混凝土的搅拌、运输、浇筑、振捣。
(5)表面处理:混凝土浇筑完成后,进行表面处理,包括抹面、压光等。
(6)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。
2. 施工要点(1)基础处理:基础表面应平整,无杂物,尺寸应符合设计要求。
(2)模板工程:模板应制作严密,安装牢固,防止变形和漏浆。
(3)钢筋工程:钢筋绑扎应牢固,间距应符合设计要求,钢筋保护层厚度应符合规范要求。
(4)混凝土浇筑:混凝土应搅拌均匀,运输过程中不得离析,浇筑过程中应连续进行,防止冷缝产生。
(5)振捣:混凝土浇筑完成后,应及时进行振捣,保证混凝土密实。
C20片石混凝土挡土墙施工方案

C20片石混凝土挡土墙施工方案一、施工前准备工作1.1施工前的测量与设计在开始施工之前,首先需要进行测量和设计工作。
测量挡土墙的长度、高度和宽度,以及地面的坡度和土壤的类型等参数。
根据这些测量结果进行设计,确定挡土墙的结构和尺寸。
1.2场地清理与准备清理施工现场,移除杂物和堆放在施工区域的物品。
确保施工区域的平整和清洁,以便进行挡土墙的施工工作。
同时,也要对施工现场进行标记和围栏设置,确保安全施工。
二、砌块基础施工2.1基坑开挖和土方整平根据设计要求,开挖基坑,并将开挖土方处理。
在基坑底部铺设一层砂垫层,将其压实并进行整平。
2.2砖石基础的施工在基坑底部铺设一层混凝土垫层,其厚度应满足设计要求。
在混凝土垫层上进行砖石基础的施工,砌块选择符合要求的砌块并按照设计进行砌筑。
砖石基础的高度应满足挡土墙的要求,并保持水平。
在砌块基础上进行检查和修整,确保基础的平整和牢固。
三、钢筋骨架施工3.1钢筋的制作和安装根据挡土墙的设计要求,制作钢筋骨架。
根据设计要求和标准,对钢筋进行切割、弯曲和焊接等加工工作,使其符合设计要求的尺寸和形状。
然后,将钢筋骨架安装在基础上,并使用绑扎线将钢筋固定好。
3.2预埋件和排水管的安装根据设计要求,在挡土墙的钢筋骨架中安装预埋件和排水管。
预埋件的位置和数量应符合设计要求,以便未来安装挡土墙的各个部分。
排水管的位置和坡度应满足土壤排水的需要,确保挡土墙的稳定性和排水性能。
四、混凝土浇筑施工4.1砌块间隙灌浆在砌块之间的间隙中,灌注混凝土浆液。
灌浆应从底部开始,先灌注底部的砌块间隙,然后逐渐向上灌注。
4.2挡土墙的混凝土浇筑在钢筋骨架上进行混凝土的浇筑工作。
混凝土浇筑应进行分层浇筑,每一层高度不宜过高,以免浇筑过程中混凝土塌落或产生空洞。
混凝土浇筑应均匀,同时用振捣器进行振捣,以确保混凝土的牢固和均匀。
4.3混凝土养护混凝土浇筑完成后,应进行养护工作。
在混凝土表面喷水和覆盖养护薄膜,以避免混凝土过早干燥和开裂。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
昌宁高速公路L1合同段项目经理部片石砼挡土墙施工方案编制:复核:审核:江西省公路机械工程局昌宁高速公路L1合同段项目经理部二〇一四年五月二日目录一、编制依据 (1)二、工程概况 (1)三、施工进度计划 (2)四、劳动力及机械安排 (2)1、劳动力计划 (2)2、工程投入主要施工机械、设备及进场计划 (3)五、施工准备 (3)1、技术准备 (3)2、作业准备 (4)3、材料准备 (4)六、片石混凝土挡土墙施工方案 (4)、测量放样 (4)、基坑开挖 (5)、基础浇筑施工 (5)、墙身模板安装、砼浇筑、砼养护和模板拆除 (7)、泄水孔设置 (7)、沉降缝设置 (8)、混凝土缺陷处理 (8)七、进度保证措施 (8)、组织保证 (8)、技术保证措施 (9)、资源保证 (9)八、质量保证措施 (9)、组织保证 (9)、项目管理措施 (10)、混凝土工程材料的质量 (10)、工程测量质量保证措施 (10)、现场试验质量保证措施 (11)九、安全施工措施 (11)、基坑安全控制措施 (11)、挡土墙施工安全控制措施 (13)十、文明施工措施 (14)、重视教育引导 (14)、施工现场具体要求 (14)十一、环境保护措施 (15)、建立健全环境保护保证体系 (15)、弃土的利用和堆放 (16)、水质污染控制 (16)、施工中的噪音污染源及控制 (16)一、编制依据1、L1合同段(LK0+~LK1+段)修正设计2、昌宁高速L1合同段二阶段施工设计图3、《公路工程质量检验评定标准》(JTG F80/1-2004)4、《公路工程施工安全技术规程》(JTJ 076-95)5、《公路路基施工技术规范》(JTG F10-2006)6、《公路桥涵施工技术规范》(JTG/T F50-2011)7、《公路路基设计规范》(JTJ D30-2004)二、工程概况本标段内挡土墙共有4处,挡土墙支护形式有:仰斜式路堤挡墙和仰斜式路肩挡墙。
仰斜式路堤挡墙的墙体采用C15片石混凝土砌筑,仰斜式路肩挡墙的墙体采用C20片石混凝土。
墙背50cm范围内用袋装砂砾填筑。
沉降缝纵向每10米长设置1道,采用沥青麻絮塞填,缝宽2~3cm,沿墙内、外、顶三边填塞,其深度不小于15cm。
泄水孔采用埋设Φ100PVC管,布置间距为2~3m,上下交错布置,最低排泄水孔的底部应高出原地面30cm,进水口应用反虑土工布包裹以免泄水孔淤塞,周围应用塑料网袋装级配碎石填筑,以利于渗水。
各处挡土墙工程数量见L1合同段(LK0+~LK1+段)修正设计图中的《路基防护工程数量表(挡土墙)》。
LK1+040~LK1+265段为仰斜式路堤墙,位于路基左侧,长度225米,分为23小段,除LK1+260~LK1+265段为5米长外,其余各小段长度均为10米。
墙体为C15片石砼,共计8710m3。
墙体最高16米,最低5米。
LK1+290~LK1+360段为仰斜式路肩墙,位于路基左侧,长度70米,分为9小段,LK1+290~LK1+310分四个小段,每小段长5米,LK1+310~LK1+360分5个小段,长度均为10米。
墙体为C20片石砼,共计。
墙体最高18米,最低9米。
LK1+590~LK1+660段为仰斜式路堤墙,位于路基左侧,长度70米,分为7小段,各小段长度均为10米。
墙体为C15片石砼,共计。
墙体最高18米,最低10米。
此挡墙设计有承台和桩基础,承台C25砼,桩基础C25砼,每10米承台设置3根直径米的桩基,并在承台内侧设置7根间距米长9米的Φ42注浆小导管。
桩基和承台的施工方案单独编制,在此方案中不做赘述。
LK1+800~LK1+840段为仰斜式路肩墙,位于路基左侧,长度40米,分为4小段,每小段长10米。
墙体为C20片石砼,共计。
墙体最高8米,最低4米。
三、施工进度计划为确保总体施工进度,我部结合现场施工场地条件和劳务队施工能力,合理安排挡土墙施工顺序,具体施工计划如下:LK1+040~LK1+265段挡土墙,长度225米,分为23小段,安排2支队伍分段施工,计划2014年5月5日开始,2014年7月30日完成。
LK1+290~LK1+360段路肩墙,长度70米,分为9小段,安排1支队伍施工,计划2014年8月1日开始,2014年9月30日完成。
LK1+590~LK1+660段挡土墙,长度70米,分为7小段,计划2014年5月10日开始,2014年9月30日完成。
此挡墙设计有桩基础和承台,先施工桩基和承台。
设计要求桩基和承台应分别错开施工,需待强度达到设计强度80%方可进行下道工序。
安排1支专业桩基施工队进行桩基础施工,计划2014年5月10日开始,2014年6月30日完成。
安排1支承台施工队,在桩基完成6根并桩检合格后开始施工,计划在2014年6月10日开始施工。
承台强度达到80%后及时回填基坑,并进行台下小导管注浆,然后按照本施工方案施工挡墙主体部分。
挡墙主体施工计划2014年7月1日开始,2014年8月30日完成。
LK1+800~LK1+840段路肩墙,长度40米,分为4小段,安排1支队伍施工,计划2014年8月1日开始,2014年9月20日完成。
四、劳动力及机械安排1、劳动力计划2、工程投入主要施工机械、设备及进场计划五、施工准备1、技术准备(1)认真熟悉设计图纸,施工规范,技术规范,严格按图施工,按规范施工。
(2)认真制定施工工艺,制订具体的施工方法,质量标准和检验手段。
(3)搞好施工前的技术交底和施工人员技术控制。
(4)施工方案按试验结果及现场实际情况调整和修改,做到具体适用,指导施工。
(5)搞好施工方案的优化工作和施工机械的配套,提高科学性和工作效率。
(6)配备实践经验丰富的测量工程师和测量技术人员,并接受监理工程师的检查和指导。
2、作业准备(1)图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。
(2)施工作业前,根据施工组织设计并结合现场情况合理配备施工人员。
(3)根据片石混凝土挡土墙施工需要,配备片石混凝土挡土墙施工机具。
(4)片石应选择质地坚实、无风化剥落和裂纹的石块,其单轴饱水抗压强度等级应不低于MU30。
(5)选择料源充足、生产能力强、信誉好、质量有保证的材料供应商。
(6)修建临时施工便道、布置材料堆放场地及备料。
(7)清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物。
(8)在基槽周围挖设排水沟,排除地表水。
3、材料准备主要材料:水泥、砂、碎石、片石辅助材料:φ100PVC管、渗水土工布、钢筋以上材料数量根据设计计算后填写材料申请表报机材部按进度计划采购。
六、片石混凝土挡土墙施工方案片石混凝土挡土墙施工主要工艺如下:准备工作→测量放样→基槽开挖→基底报验→基础定位测量→模板安装→浇筑片石砼基础→养护→墙身定位测量→模板安装→浇筑墙身片砼→养护→中间交工验收→墙背回填→竣工验收。
、测量放样根据设计提供的坐标,放出挡墙的控制桩,桩顶打一小铁钉,然后用水泥砂浆固桩,以便施工过程中随时控制线形,同时复测水准点将高程引至各木桩,以便检测开挖深度。
对原始地貌进行测量并作好原始记录,填写好放样资料,再用石灰撒出基坑开挖线。
放样资料及原始地面高程的数据经监理工程师确认后才能进行下道工序。
、基坑开挖按设计要求的伸缩缝间距分段,沟槽开挖宽度为挡土墙基础宽加工作位宽,施工前先进行测量放线,定出开挖中线及边线,起点及终点,并设立桩标,注明高程及开挖深度。
根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,沟槽开挖用挖掘机进行,人工配合。
开挖时,技术人员应在现场指挥并经常检查、测量、监控沟槽的净空尺寸和槽底标高。
若沟槽内为石方,则采用小型松动爆破进行开挖,以免对基坑边坡造成破坏。
开挖过程中密切关注边坡稳定性,如发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并报监理工程师认可。
在挖至设计标高以上20~30厘米时,用人工开挖、凿平。
若墙基处于岩石横坡上时,清除表面风化层,并做成台阶,台阶宽度不小于50cm,高宽比不大于2:1,在纵向上按设计图要求做成台阶。
槽底标高达到计设要求后,请监理工程师进行平面、高程复测和基坑承载力检验。
若局部地基承载力达不到设计要求时,按设计图纸要求采用碎石等材料换填以提高其承载力,若基坑全范围或大部分承载力不能满足设计要求,报告监理工程师,根据监理工程师意见作出相应基底处理,需要办理变更的情况,按程序办理。
基底在施工过程中,应根据实际需要设置排水沟及集水坑进行施工排水,保证工作面干燥及基底不被水浸。
、基础浇筑施工(1)模板安装模板安装是在基坑经监理工程师检查验收合格后,才能进行,否则不准进行安模板施工。
模板采用组合钢模板,安装前用磨光机进行打磨处理,做到光洁、平整,并应涂刷脱模剂,脱模剂使用新鲜油料,且不得污染混凝土。
安装模板,用槽钢或钢管作肋,采用φ14对拉螺杆,外侧用钢管架支撑固定;模板板面之间应平整,接缝严密,以确保砼墙及实体工程外露面美观,线条流畅。
模板拼装时严格按设计图纸尺寸进行作业,其垂直度、轴线偏位、标高、内部尺寸等必须满足施工技术规范要求,模板内应无污物、砂浆及其他杂物。
在安装模板的同时要安装好混凝土输送梭槽等相应的输送设备。
(2)浇筑混凝土模板经监理工程师检验合格后,开始浇筑,混凝土采用搅拌站集中生产,混凝土运输车送至施工作业点,梭槽及窜筒垂直输送至作业面,在串筒出料口下面,混凝土堆积高度不宜超过1m,混凝土应分层浇筑,其厚度不得超过300mm,用插入式振动器进行振捣,移动间距不应超过振动器作用半径的倍,插入下层混凝土5-10cm,振动棒要做到快插慢提,对每一振动部位,必须振动到该部位混凝土密实为止,密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。
施工过程中要控制片石参量,片石参量不得超过混凝土总量的20%,片石的厚度应为150~300mm,浇筑前冲洗干净。
混凝土应采取分层浇筑的方式,每层混凝土厚度不超过300mm,大致水平,分层振捣,边振捣边加片石。
片石应冲洗干净并完全饱水,应在每层混凝土中埋入其厚度的一半左右。
片石应分布均匀,净距应不小于150mm,片石边缘距结构侧面和顶面的净距应不小于150mm,片石不得触及构造钢筋和预埋件。
浇筑混凝土要连续进行,中间因故间断时间不能超过前层混凝土的初凝时间。
混凝土浇筑到顶面,按要求收浆、修整、抹平,并在砼初凝前预埋连接石,增大基础与墙身的联结力。
(3)养护混凝土浇注后及时覆盖洒水,并经常保持混凝土表面湿润,混凝土的洒水养护时间一般为7d,可根据空气的湿度和温度情况,酌情延长或缩短。
(4)拆模混凝土强度达到且表面及棱角不损坏的情况下,方能进行模板拆除,模板拆除时要小心按顺序拆卸,不允许用猛烈地敲打和强扭等方法进行,防止撬坏模板和碰坏结构。
