后浇带钢丝网施工方案
后浇带施工工艺

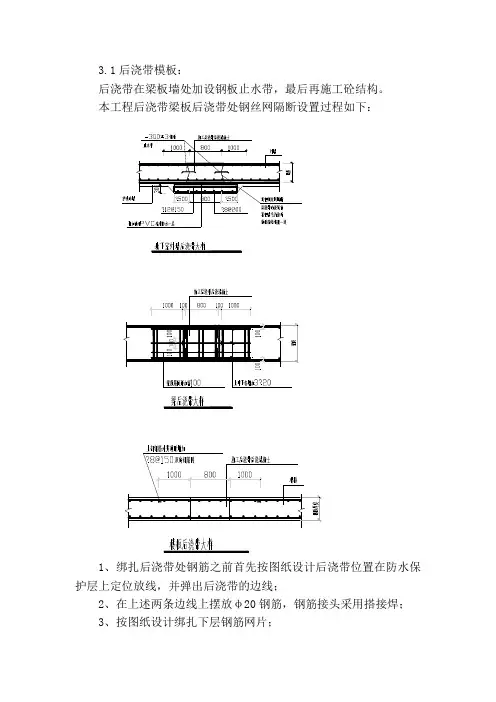

3.1后浇带模板:
后浇带在梁板墙处加设钢板止水带,最后再施工砼结构。
本工程后浇带梁板后浇带处钢丝网隔断设置过程如下:
1、绑扎后浇带处钢筋之前首先按图纸设计后浇带位置在防水保护层上定位放线,并弹出后浇带的边线;
2、在上述两条边线上摆放φ20钢筋,钢筋接头采用搭接焊;
3、按图纸设计绑扎下层钢筋网片;
4、采用φ20钢筋截成500长一支作为立柱,立柱底部焊接于后浇带边线处放置的钢筋上,立柱的中部点焊于底板下层钢筋网片上,立柱间距为500mm;
5、立柱焊接完毕后顶部抄水平点,挂线将露头的钢筋头割掉;
6、钢筋立柱的顶部同样焊接一根φ20钢筋;
7、后浇带凹槽内放置480宽成小卷的特密钢丝网(40目钢丝网),将钢丝网展开铺垫于后浇带边线处的钢筋下,居中铺设,然后将钢丝网两边兜起,采用扎丝绑扎于底板下层钢筋网片上;
8、上部采用同样的方法包裹,形成止水板下部隔离带;
9、上述工作完成后在隔离带旁边摆放止水钢板,然后绑扎上层钢筋网片;
10、上层钢筋网片绑扎完毕,将止水钢板用拉杆(φ16)焊接于上部钢筋网片上,止水钢板中部紧贴隔离带上部钢筋,防止漏浆;
11、根据图纸设计上部钢筋网片的钢筋规格、间距,采用木方上铺钉竹胶板形成“木闸”,将木闸安放于止水钢板上部;
12、加强带模板支设以及加固同后浇带模板支设及加固,只是将止水钢板安装取消。
后浇带是什么?后浇带的施工方案

如对您有帮助,可购买打赏,谢谢
生活常识分享后浇带是什么?后浇带的施工方案
导语:后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝。
后浇带是什么?后浇带的施工方案
后浇带是什么?
后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的地带。
后浇带的浇筑时间宜选择气温较低时,可用浇筑水泥或水泥中掺微量铝粉的混凝土,其强度等级应比构件强度高一级,防止新老混凝土之间出现裂缝,造成薄弱部位。
设置后浇带的部位还应该考虑模板等措施不同的消耗因素。
后浇带的分类。
后浇带施工方案

·后浇带施工方案目录一、编制依据 (2)二、设计要求 (2)三、施工准备 (3)四、施工措施 (4)五、质量控制要点 (9)六、注意事项 (11)七、成品保护 (12)一、编制依据本工程施工图纸,《施工组织设计》,《模板施工方案》、扣件式钢管脚手架规程、混凝土质量验收规范、钢筋质量验收规范等相关技术规范、安全法规、规程、标准和规定,现场实际情况。
二、设计要求后浇带是一种现浇钢筋砼结构施工过程中,克服由于温度收缩和结构主体沉降而可能产生的有害伸缩和沉降的一种临时性的施工缝,该缝属于刚性连接,故后浇带分为收缩后浇带和沉降后浇带两种。
后浇带的主要功能是减少混凝土的收缩应力和缓解不均匀沉降。
根据设计需要保留一段时间后再浇筑,将整个结构连成整体。
后浇带应优先采用补偿收缩砼。
补偿收缩砼是膨胀砼的一种,即用膨胀来抵消砼的全部或大部分收缩,避免砼开裂。
根据设计要求,后浇带宽度800mm,上下对齐,贯通留筋(建议底板后浇带钢筋采用100%搭接接头,且不小于1.6L ae,在浇灌后浇带混凝土之前再连接),后浇带混凝土施工时间为设计确定,若设计没有明确规定,收缩后浇带在两侧砼浇筑完成不小于60天后再封闭,沉降后浇带应在主体结构封顶后施工,同时后浇带两侧混凝土浇筑完成不小于28天。
在设计底板后浇带时必须要考虑后浇带的清理及排水要求,后浇带周围应砌砖围护,顶部应遮盖,防止施工过程中垃圾等污染钢筋及施工缝结合面。
为便于后浇带砼浇筑前排除积水和淤泥,宜在后浇带旁边根据现场情况每隔一定距离设置一个500×500×500的临时集水坑,该集水坑要做好防水处理。
泛水方向统一向集水坑方向;同时应考虑到垃圾清理的方便,在施工时将后浇带部位的C30细石混凝土表面(防水卷材保护层)比底板垫层标高降50mm,便于清理过多垃圾流入后浇带造成清理工作量的增加,后浇带封闭前,将接缝处混凝土表面杂物清除,清洗干净,并保持湿润,刷纯水泥浆两遍后,后浇带混凝土采用微膨胀混凝土、强度等级比原结构强度提高一级,选用的膨胀剂应符合GB50119-2003《混凝土外加剂应用技术规范》的有关规定。
后浇带施工方案

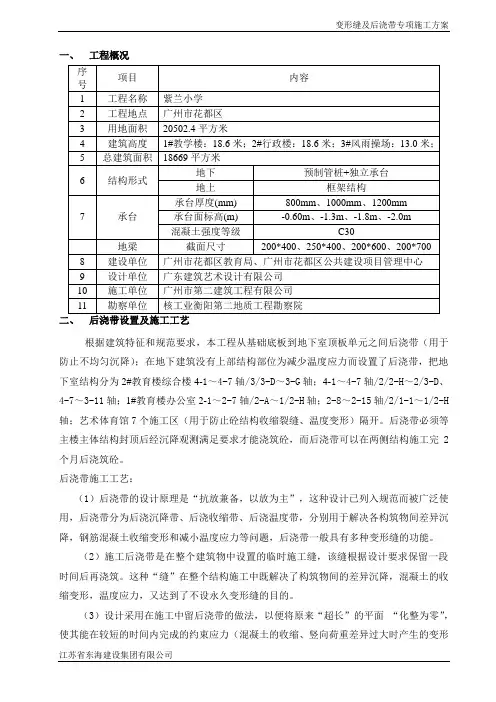

变形缝及后浇带专项施工方案一、工程概况根据建筑特征和规范要求,本工程从基础底板到地下室顶板单元之间后浇带(用于防止不均匀沉降);在地下建筑没有上部结构部位为减少温度应力而设置了后浇带,把地下室结构分为2#教育楼综合楼4-1~4-7轴/3/3-D~3-G轴;4-1~4-7轴/2/2-H~2/3-D、4-7~3-11轴;1#教育楼办公室2-1~2-7轴/2-A~1/2-H轴;2-8~2-15轴/2/1-1~1/2-H 轴;艺术体育馆7个施工区(用于防止砼结构收缩裂缝、温度变形)隔开。
后浇带必须等主楼主体结构封顶后经沉降观测满足要求才能浇筑砼,而后浇带可以在两侧结构施工完2个月后浇筑砼。
后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形江苏省东海建设集团有限公司应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。
三、施工重点和难点分析本工程地下室底板和顶板、剪力墙均设有后浇带。
由于底板、墙板与顶扳均为双层双向钢筋,后浇带位置的钢筋密集,且须设止水钢板,因此对后浇带的处理比较复杂。
特别是地下车库的后浇带,连接长,工程量大。
由于多栋连接长,施工进度不一样。
基础施工中难免碰撞,大部分钢筋变形扭曲,施工中钢筋除锈、调直及接口清理是一大难点。
地下室施工缝及后浇带专项施工方案

一.工程概况工程名称:***工程工程地点:***建设单位:***房地产开发有限公司设计单位:***建筑设计咨询有限公司监理单位:***建设监理有限公司施工单位:***工程有限公司本工程包含住宅楼1栋、2栋、3栋、4栋、5栋、6栋、7栋,各栋楼±0。
000相当于绝对标高16。
00m,本工程结构类型为框架剪力墙结构。
总建筑面积约12.60万m2,其中地下建筑面积约2.96万m2,地上建筑面积约9。
64万m2。
地下室二层。
二.设计要求1.后浇带处所有梁板等混凝土构件钢筋连续布设钢筋要求双层双向拉通布置。
2。
后浇带浇筑时间宜滞后45天以上,并采用高一级微膨胀混凝土浇筑,低温入模。
3。
微膨胀混凝土要求水中养护14天的限制膨胀率:后浇带≥0.030%,地下室侧壁≥0。
025%,顶板楼盖≥0。
020%,地下室底板≥0。
015%,且后期膨胀性能稳定。
4.施工缝和后浇带宜留设在结构受剪力较小位置,一般设于跨度1/3范围内。
施工要求在地下室底板、侧壁、顶板留设施工缝时均应加止水钢板。
三.后浇带、施工缝做法1。
楼(屋)面后浇带构造注:适用于地下室中间层板、地下室顶板、楼面板及屋面板。
2.地下室侧壁后浇带3.地下室底板后浇带构造4.地下室水平施工缝止水带5.地下室-2层与—1层交接处做法四.后浇带施工过程中的质量安全保证措施1.后浇带钢筋质量保证措施后浇带处的钢筋随结构梁板墙钢筋一起绑扎,其施工技术措施与质量保证措施按钢筋工程施工的要求处理。
后浇带梁筋不断开,板筋及墙体水平筋断开。
后浇带钢筋绑扎完成后在钢筋表面刷水泥砂浆保护钢筋不生锈。
2。
结构主体混凝土施工过程中的后浇带处理方法在进行结构主体施工时,后浇带部分的模板工程按不设后浇带处理,也就是模板按梁、墙、板正常的构件支模方式来安装.为保证后浇带在混凝土浇筑过程中不被污染和浇筑,在支模和绑扎钢筋时,采用钢丝网片隔离,同时在后浇带模板面上钻孔或墙底设排浆孔。
在主体混凝土浇筑完成后混凝土终凝前后清理后浇带去的混凝土污染物。
后浇带设置规范依据及施工工艺经典.经典

1、后浇带设置的规范依据
1.2后浇带设置的假设干要求:
9、浇筑不同类型后浇带混凝土的浇筑时间不同: 伸缩后浇 带视先浇局部混凝土的收缩完成情况而定,一般为施工后 60d;沉降后浇带宜在建筑物根本完成沉降后进展.后浇带混 凝土必须采用无收缩混凝土可采用膨胀水泥配制,也可采用 添加具有膨胀作用的外加剂和普通水泥配制,混凝土的强度 应提高一个等级,其配合比通过试验确定. 10、对地下室较厚底板、大梁等属大体积混凝土的后浇带, 两侧必须设置专用模板和支撑以防止混凝土漏浆而使后浇带 断不开, 对地下室有防水抗渗要求的还应留设止水带或作企 口模板,以防后浇带处渗水.后浇带保存的支撑,应保存至后 浇带混凝土浇筑且强度到达设计要求后,方可逐层撤除.
6
1、后浇带设置的规范依据
1.2后浇带设置的假设干要求:
1、后浇带的设置应遵循“抗放兼备,以放为主〞的设计原 那么.因为普通混凝土存在开裂问题,设置后浇缝的目的就 是将大局部的约束应力释放,然后用膨胀混凝土填缝以抗衡 剩图纸留设;由于施工原因而需要设置后浇带 时,应视工程具体情况而定,留设的位置应经设计单位认可. 3、后浇带的间距应合理,矩形构筑物后浇带间距一般可设 为 30~40m,后浇带的宽度应考虑便于施工操作,并按构造 构造要求而定,一般宽度以 700 ~1000mm 为宜.
后浇带设置的标准依据及施工工艺
1
1、后浇带设置的规范依据
1.1有关后浇带的设计标准相关规定:
JGJ3-2002?高层建筑混凝土构造技术规程?12.1.10 条规定,当采用刚性防水方案时,同一建筑的根底应防止 设置变形缝. 可沿根底长度每隔 30~40m 留一道贯穿顶 板、底板及墙板的施工后 浇缝,缝宽不宜小于 800mm, 且宜设置在柱距 3 等分的中间范围 内.后浇缝处底板及 外墙宜采用附加防水层;后浇缝混凝土宜在其两 侧混凝 土浇灌完毕 2 个月后再进展浇灌,其强度等级应提高一 级, 且宜采用早强、补偿收缩的混凝土.
后浇带施工方法及技术措施

《结构后浇带施工方法及技术措施》一、设计结构后浇带的作用:1、收缩后浇带:收缩后浇带是为解决钢筋混凝土结构在强度增长过程中因温度变化、混凝土收缩等产生的裂缝,以达到释放大部分变形,减小约束力,避免出现贯通裂缝而设置。
后浇带应设在对结构无严重影响的部位,即结构构件内力相对较小的位置,通常每隔30-40m设置一道,缝宽一般为800㎜。
2、沉降后浇带:沉降后浇带是为解决联体结构高低差所产生的沉降不均,可能使地基发生不均匀沉降时,需要设缝将结构分为几部分,使其每一部分的沉降比较均匀,避免在结构中产生额外的应力而设置,通常设置在高低变化的低结构部位,沿高结构贯通设置,缝宽一般为800㎜。
3、加强带:当混凝土结构超长过多时,设置后浇带不能解决混凝土收缩和温度变化问题时,在适当位置设置膨胀加强带,可以增大伸缩缝最大间距,而且可以用膨胀加强带取代部分施工后浇带,从而实现混凝土的连续浇筑即无缝施工。
二、后浇带的浇筑控制:一般设计主楼与地下车库(裙房)相连部位为沉降后浇带,其他部位为收缩后浇带。
沉降后浇带的混凝土浇筑时间为主楼结构封顶后60天浇筑,或经沉降观测其两侧沉降稳定后浇筑。
收缩后浇带的浇筑时间为相应楼层顶板浇筑完成后60天浇筑。
所有后浇带在混凝土浇筑前,严禁拆除和松动其两侧的支撑体系。
后浇带混凝土应采用比相应结构设计高一级的微膨胀混凝土浇筑。
三、施工质量控制:1、模板:(1)底板、顶板后浇带模板支设:地下室底板后浇带采用碎拼法配制木模支设,以便于拆除。
利用小碎块多层板,5×10cm方木进行拼配,可采取企口型和凸口型垂直支设,设计有止水钢板时,将止水板加牢稳固好:如采取钢板网支设时,必须用双层钢板网,内侧一层密格网,外侧一层25×15×2.0厚的钢板网,后浇带内设钢筋支撑,见下图:墙体后浇带采用碎拼法支模,采用小碎块多层板,背后支顶木方定位加固。
外围防水墙体施工缝同样采用碎拼法支模。
后浇带钢丝网施工方案

后浇带钢丝网施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
长白山制药(亳州)有限公司中药
丸剂建设项目
后浇带钢丝网施工方案
编制:
审核:
批准:
吉林吉化华强建设有限责任公司
年月日
一、编制依据
1、长白山制药(亳州)有限公司中药丸剂建设项目工程项目施工结构图
二、工程概况
1、工程名称:长白山制药(亳州)有限公司中药丸
剂建设项目
2、设计单位:中国医药集团联合工程有限公司
3、建设单位:长白山制药(亳州)有限公司
4、施工单位:吉林吉化华强长白山制药(亳州)中
药丸剂项目部
5、工程地点:位于亳州市药王路与茴香路交叉口,南临月季路,东临秋实路
三、材料准备
5mm钢丝网、绑线、绑钩
后浇带按施工要求需要在后浇带挂细密铁丝网,板、梁及墙的铁丝网施工做法如下:
板:在后浇带位置用绑丝将双层钢丝网绑扎牢固,上下各出150mm用于固定密实。
钢丝网外将间距均为100mm的
侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇筑后钢筋不取出。
示意图如下:
底板钢丝网施工示意图
梁:在后浇带位置用绑丝将三层细目钢丝网绑扎牢固,上下各出50mm用于固定密实。
铁丝网外将间距均为100mm 的纵横向14钢筋绑扎牢固,以承载浇筑混凝土时对铁丝网的侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇筑后钢筋不取出。
后浇板:在后浇板位置用绑丝将双层钢丝网绑扎牢固,上下各出150mm用于固定密实。
钢丝网外将间距均为100mm
的侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇筑后钢筋不取出。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
长白山制药(亳州)有限公司中药
丸剂建设项目
后浇带钢丝网施工方案
编制:
审核:
批准:
吉林吉化华强建设有限责任公司
年月日
一、编制依据
1、长白山制药(亳州)有限公司中药丸剂建设项目工程项
目施工结构图
二、工程概况
1、工程名称:长白山制药(亳州)有限公司中药丸剂建
设项目
2、设计单位:中国医药集团联合工程有限公司
3、建设单位:长白山制药(亳州)有限公司
4、施工单位:吉林吉化华强长白山制药(亳州)中药丸
剂项目部
5、工程地点:位于亳州市药王路与茴香路交叉口,南临月季路,东临秋实路
三、材料准备
5mm钢丝网、绑线、绑钩
后浇带按施工要求需要在后浇带挂细密铁丝网,板、梁及墙的铁丝网施工做法如下:
板:在后浇带位置用绑丝将双层钢丝网绑扎牢固,上下各出150mm用于固定密实。
钢丝网外将间距均为100mm的纵横向14钢筋绑扎牢固,以承载浇筑混凝土时对铁丝网的侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇筑后钢
筋不取出。
示意图如下:
底板钢丝网施工示意图
梁:在后浇带位置用绑丝将三层细目钢丝网绑扎牢固,上下各出50mm用于固定密实。
铁丝网外将间距均为100mm 的纵横向14钢筋绑扎牢固,以承载浇筑混凝土时对铁丝网的侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇筑后钢筋不取出。
后浇板:在后浇板位置用绑丝将双层钢丝网绑扎牢固,上下各出150mm用于固定密实。
钢丝网外将间距均为100mm的纵横向14钢筋绑扎牢固,以承载浇筑混凝土时对铁丝网的侧压力以防止铁丝网断裂、跑位从而造成质量问题,浇
筑后钢筋不取出。
