外墙马赛克施工方案

合集下载

外墙马赛克维修方案

外墙马赛克维修方案

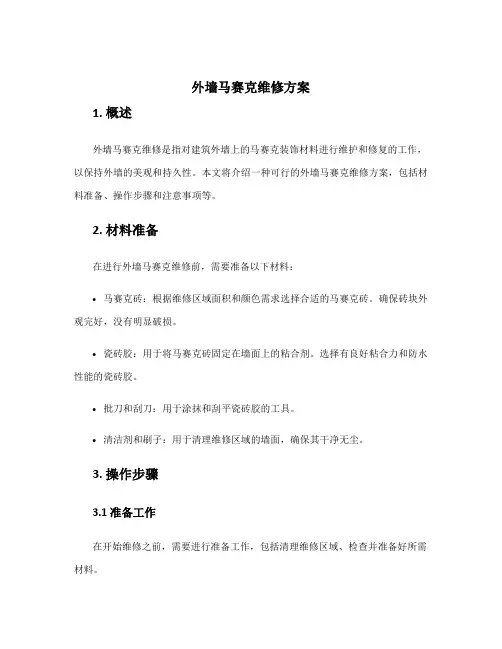

外墙马赛克维修方案1. 概述外墙马赛克维修是指对建筑外墙上的马赛克装饰材料进行维护和修复的工作,以保持外墙的美观和持久性。

本文将介绍一种可行的外墙马赛克维修方案,包括材料准备、操作步骤和注意事项等。

2. 材料准备在进行外墙马赛克维修前,需要准备以下材料:•马赛克砖:根据维修区域面积和颜色需求选择合适的马赛克砖。

确保砖块外观完好,没有明显破损。

•瓷砖胶:用于将马赛克砖固定在墙面上的粘合剂。

选择有良好粘合力和防水性能的瓷砖胶。

•批刀和刮刀:用于涂抹和刮平瓷砖胶的工具。

•清洁剂和刷子:用于清理维修区域的墙面,确保其干净无尘。

3. 操作步骤3.1 准备工作在开始维修之前,需要进行准备工作,包括清理维修区域、检查并准备好所需材料。

1.使用清洁剂和刷子清洁维修区域的墙面,将其彻底清除尘埃和污垢。

2.检查维修区域的马赛克砖是否有明显破损或松动的情况。

如有需要,将破损的砖块进行更换。

3.准备好所需的马赛克砖、瓷砖胶、批刀和刮刀等材料,确保它们在维修过程中随手可取。

3.2 固定马赛克砖在将马赛克砖固定到墙面上之前,需要将瓷砖胶涂抹到砖的底部。

1.使用批刀将适量的瓷砖胶均匀涂抹在马赛克砖的底部。

2.将涂抹好瓷砖胶的马赛克砖贴紧维修区域的墙面。

按照需要进行排列和贴砖,确保砖与砖之间的间距均匀。

3.使用刮刀将马赛克砖上多余的瓷砖胶刮去,并确保瓷砖与墙面间的贴合度。

3.3 干燥和清理在马赛克砖粘贴完成后,需要等待一段时间让瓷砖胶干燥固定。

1.根据瓷砖胶的说明,等待一定的时间,让瓷砖胶彻底干燥。

2.清理维修区域,将其周围的杂物和工具清除。

使用清洁剂和刷子清洗维修区域,并确保墙面干净整洁。

4. 注意事项在进行外墙马赛克维修时,需要注意以下事项:1.安全操作:在进行维修工作时,要采取安全措施,如佩戴手套和护目镜等,以避免意外发生。

2.选材品质:选购材料时,应选择质量可靠的产品,确保维修效果持久且美观。

3.工艺要求:严格按照操作步骤进行维修,确保马赛克砖与墙面之间的粘合牢固,并保持瓷砖间的均匀间距。

外墙装饰马赛克施工方案

外墙装饰马赛克施工方案

外墙装饰马赛克施工方案1. 简介外墙装饰马赛克施工方案是一种常用的装饰材料,能够为建筑物增添美观和艺术感。

本文档将介绍外墙装饰马赛克的施工方案,包括施工材料、施工工具以及施工步骤的详细说明。

2. 施工材料在进行外墙装饰马赛克施工之前,需要准备以下材料: - 马赛克砖:选择符合设计要求和耐候性良好的马赛克砖; - 平整的墙面:确保墙面清洁、干燥,坚固且无凹凸不平; - 防水胶:用于墙面的防水处理; - 马赛克胶:用于马赛克砖的粘贴;- 擦拭剂:用于清洁马赛克砖。

3. 施工工具为了高效完成外墙装饰马赛克的施工,需要准备以下工具: - 涂胶刀:用于涂抹马赛克胶; - 玻璃钳:用于剪裁马赛克砖; - 硅胶枪:用于施工中的胶水处理;- 毛刷:用于清洁墙面和马赛克砖。

4. 施工步骤4.1 准备工作•清洁墙面:使用毛刷清除墙面上的灰尘和其他杂物;•防水处理:使用防水胶涂抹在墙面上,确保墙面干燥且不受水分侵蚀。

4.2 马赛克砖的处理•将马赛克胶均匀地涂抹在马赛克砖的背面,确保背面完全粘满;•使用玻璃钳根据需要,将马赛克砖剪裁成合适的尺寸;•将马赛克砖放置在工作台上,等待马赛克胶变干。

4.3 马赛克砖的粘贴•使用涂胶刀将马赛克胶均匀地涂抹在墙面上,确保涂胶均匀且厚度一致;•将预先处理好的马赛克砖放置在涂抹好马赛克胶的墙面上,轻轻按压并调整位置,确保马赛克砖与墙面贴合紧密;•检查每块马赛克砖的水平和垂直度,及时调整位置,确保整体装饰效果的一致性。

4.4 清洁和抛光•使用擦拭剂和毛刷清洁马赛克砖的表面,确保砖面干净;•干燥后,使用干净而软的布抛光马赛克砖,使其具有更好的光亮效果。

5. 注意事项•操作时应戴防护手套,避免马赛克胶接触皮肤;•施工前应事先了解墙面的情况,确保墙面平整且适合施工;•马赛克砖的剪裁时要小心,避免手部受伤;•施工过程中要及时清理墙面和马赛克砖的残留物,保持施工现场的整洁。

6. 结论外墙装饰马赛克施工方案是一项重要而复杂的工作,通过合理的施工步骤和使用适当的材料和工具,可以保证施工质量和装饰效果的满意度。

马赛克面层施工方案及施工方法

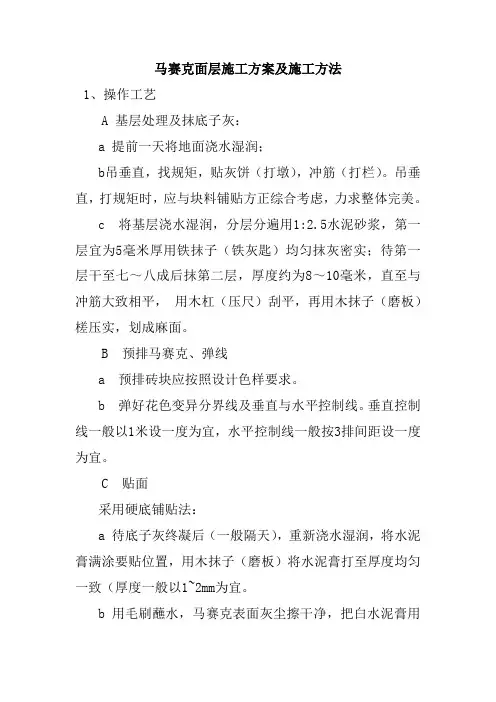

马赛克面层施工方案及施工方法

马赛克面层施工方案及施工方法1、操作工艺A 基层处理及抹底子灰:a 提前一天将地面浇水湿润;b吊垂直,找规矩,贴灰饼(打墩),冲筋(打栏)。

吊垂直,打规矩时,应与块料铺贴方正综合考虑,力求整体完美。

c 将基层浇水湿润,分层分遍用1:2.5水泥砂浆,第一层宜为5毫米厚用铁抹子(铁灰匙)均匀抹灰密实;待第一层干至七~八成后抹第二层,厚度约为8~10毫米,直至与冲筋大致相平,•用木杠(压尺)刮平,再用木抹子(磨板)槎压实,划成麻面。

B 预排马赛克、弹线a 预排砖块应按照设计色样要求。

b 弹好花色变异分界线及垂直与水平控制线。

垂直控制线一般以1米设一度为宜,水平控制线一般按3排间距设一度为宜。

•C 贴面采用硬底铺贴法:a 待底子灰终凝后(一般隔天),重新浇水湿润,将水泥膏满涂要贴位置,用木抹子(磨板)将水泥膏打至厚度均匀一致(厚度一般以1~2mm为宜。

b 用毛刷蘸水,马赛克表面灰尘擦干净,把白水泥膏用铁抹子(灰匙)将马赛克的缝子填满(亦可把适量细砂与白水泥拌和成浆使用),然后贴上墙面。

粘贴时要注意图案间花规律,不要搞错。

c 马赛克粘贴牢固后(约30分钟后),用毛刷(横扫)蘸水,把纸面擦湿,将纸皮揭去。

d 检查缝子大小是否均匀,通顺,及时将倾斜、宽度不一致的缝子调正并拍实。

调缝顺序宜先横后竖进行。

D、擦缝(1)清干净揭纸后残留纸毛及粘贴时被挤出缝子的水泥可用毛刷(横扫)蘸清水适当擦洗。

(2)用白水泥将缝子填满,再用棉纱或布片将其面擦干净至不留残浆为止。

②质量标准A材料品种、规格、颜色、图案必须符合设计要求,质量应符现行有关标准规定。

B镶贴必须牢固,无空鼓无歪斜,掉角或裂缝等缺陷。

C表面平整,清洁,色泽一致,无起碱,污痕和显著的光泽受损处。

无空鼓现象。

D接缝填嵌密实,平直,宽窄一致;颜色一致,阴阳角处的压向正确,非整砖使用部位适用。

马赛克外墙批嵌刷涂料工程施工方案

马赛克外墙批嵌刷涂料工程施工方案

马赛克外墙批嵌刷涂料工程施工方案一、施工准备我们将选派综合素质高、操作技术熟练作风顽强,承担过同类工程施工的作业队伍进驻现场,作业人员进场前分别进行技术交底和安全教育,特殊工程如:电焊工、机操工、吊篮工、电工持证上岗,按安全技术标准和安全操作规程进行施工。

检查吊篮、滑板绳索是否合格、时速器是否正常,以及保险带安全帽是否合格,正常合理配置施工机械、搞好维修保养使之处于良好工作状态。

二、施工工艺根据现场踏勘,发现大楼南阳台上凸出的衣架和雨篷较多,但北立面及东、西立面障碍物较少,因此我们拟采用吊篮、滑板相结合的方法进行施工。

(一)滑板施工(1)我们将阳台和有阻碍物部位采用滑板施工。

在施工过程中所用的工具:1)绳索固定支架;2)放专业绳索(井绳索)每根绳索载重历来数据为1000kg左右;3)滑板;4)保险带安全帽;5)时速器(时速器的原理主要能起到限速和保险作用,如果在主绳不起到作用的情况下,能固定保险带,不让工人有危险);6)卸下扣(卸扣主要是用作滑板和绳索的拉接的滑行);7)铁梯(主要起到运送材料)。

8)配备对讲机操作。

(2)北立面和东西面无阻碍物部位采用升降吊篮施工。

(3)在施工前我们对屋面安装绳索固定支架、数量根据屋面长度而定。

(4)待支架安装好后,再把绳索从屋面放到面,屋面绳索必须系在2只固定支架上,起到双保险作用,要求2人同时向下操作,好相互配合。

每2人用3根绳索,当中一根是用作保险,两边为主绳。

绳索和墙面接触部位应用地毯垫在下面防止绳索磨损。

(5)绳索固定好,工人操作时带好保险带、带好安全帽,系好滑板、一只卸扣、一根保险带。

拿滑板用卸扣固定在绳索上,当中保险绳上安装时速器,工人上滑板前,把保险带扣在时速器上才能上去操作,一般是一只时速器上可以扣2个工人的保险带。

(6)考虑到屋面女儿墙的特殊性,我们用工字钢焊焊接铁梯一张一头放在屋面上,用一定量的沙包压在上面,另一头凸出女儿墙,可以向下面操作的人员运送材料。

外墙马赛克施工方案

外墙马赛克施工方案

外墙马赛克施工方案一、施工前准备工作1.确定施工范围和材料:根据设计图纸和相关要求,确定需要进行马赛克施工的外墙范围,并根据设计师提供的样板,选择符合要求的马赛克材料。

2.搭建脚手架:根据外墙高度和施工范围确定搭建脚手架的位置和高度,确保施工人员能够安全高效地进行施工。

3.清洁外墙表面:用高压水枪清洁外墙表面,确保墙面干净无灰尘,为后续施工做好准备。

二、材料准备和裁剪1.按照设计要求,将马赛克瓷砖按颜色、图案等分类,然后进行裁剪,确保每块瓷砖大小规格一致。

2.准备胶粘剂:根据施工图纸和材料的特点,选择适用的胶粘剂,并按照使用说明进行配制。

三、施工过程1.墙面处理:在墙面需要施工的位置涂刷腻子,填平墙面的凹凸不平,然后进行打磨,使墙面达到平整光滑的效果。

2.刷底涂层:将胶粘剂均匀涂抹在墙面上,形成一层底涂层,增加瓷砖与墙面的粘结力。

3.进行瓷砖铺贴:按照设计图纸的要求,使用指定的胶粘剂将切割好的马赛克瓷砖进行铺贴,注意保持砖缝的一致性和平整度。

4.瓷砖压实:在铺贴完成后,使用专用的刮板将瓷砖和胶粘剂压实,确保瓷砖与墙面的粘结牢固。

5.清理胶渣:在胶渣没有完全干固之前,用湿布清理瓷砖表面的胶渣,保持瓷砖的整洁。

6.进行瓷砖拼缝:瓷砖干固后,使用与瓷砖颜色相配的美缝剂,对瓷砖之间的缝隙进行填充和处理。

7.进行外墙马赛克的养护:在施工完成后,根据胶粘剂的要求和天气情况,进行外墙马赛克的养护工作,保证马赛克的质量和外观效果。

四、安全措施1.严格落实安全生产制度,施工人员必须佩戴安全帽、防护眼镜等个人防护装备。

2.钢管脚手架要严格按照规定的搭设方法进行搭建,承重和固定要合理可靠。

3.对施工现场进行定期检查,保持施工现场的整洁有序,避免摔倒、滑倒等意外事故的发生。

4.搭设警示标志,提醒周围行人和车辆注意施工现场,确保安全通行。

5.加强与其他施工部门的协调配合,避免因施工作业过程中造成的交叉干扰和安全隐患。

总结:外墙马赛克施工方案主要包括施工前准备工作、材料准备和裁剪、施工过程以及安全措施等方面的内容。

(施工方案)外墙马赛克施工方案

(施工方案)外墙马赛克施工方案

(施工方案)外墙马赛克施工方案(可以直接使用,可编辑优秀版资料,欢迎下载)东龙华府商住楼工程外墙面砖粘贴施工方案项目经理:审批人:编制人:第一章工程概况及特点本工程坐落于汉中市南郑县周家坪镇东大街与南大街交汇处,交通便利.现场由于施工场地较狭窄,不利于施工现场临时设施的布置和施工的需要。

该工程为在建工程,地下一层、地上十六层,为框架—剪力墙结构,总建筑面积15745。

73平方米。

在结构上对现在的施工中存在较多的限制,主要是现场结构造型较多.施工过程中每道工序都不能野蛮操作,严格维护现场结构的完善和安全。

针对本工程的具体情况,外墙马赛克面砖粘贴又是本工程外墙装修的一个重点。

既要考虑外墙砖粘贴的稳固性、科学性,又要保证工程工期。

因此合理的施工安排和施工工艺就起到关键作用.第二章施工工艺1、作业条件:1.1 根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷马赛克面砖,分别堆放并保管好。

1.2 预留孔洞及排水管等应处理完毕,门窗洞口尺寸调整好,达到设计外墙马赛克面砖排版要求。

若门窗框、扇要已经固定好,必须用1∶3水泥砂浆将缝隙堵塞严实。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。

1.3 脚手架搭设完毕后检查脚手架各拉结是否完好,脚手板铺设牢靠,是否符合安全规范。

脚手架检验合格后方能上架施工。

1。

4 大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、监理、施工单位共同认定。

方可组织班组按样板要求施工。

2。

施工机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、小型切割机、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等.3、施工工艺流程:外墙面清洁→冲筋贴灰饼→砖墙与砼交接处钉钢丝网→刷界面剂→刷素水泥浆→基层抹底灰→排砖、弹线→门窗洞口修方正→选砖→贴标准点→粘接剂→镶贴面砖→镶贴边角→撕去排版纸→勾缝剂沟缝→面层清理4、施工工艺:(1)、外墙面清洁:检查墙面的凹凸情况,对凸出墙面的砖或混凝土要剔平。

马赛克施工方案

马赛克施工方案

马赛克施工方案1. 概述本文档旨在为施工方提供一份马赛克施工方案,包括材料准备、施工步骤和安全注意事项等内容。

2. 材料准备在进行马赛克施工之前,需要准备以下材料和工具:•马赛克瓷砖:根据施工区域的大小和设计需求确定数量和颜色样式。

•瓷砖粘合剂:选择适合马赛克施工的高质量粘合剂。

•墙面大理石胶:用于把马赛克固定在墙面上。

•瓷砖缝隙剂:用于填充瓷砖间的缝隙。

•基础设施工具:如砂浆刀、橡胶锤、量具、拖刀等。

•保护用具:如手套、口罩、护目镜等。

3. 施工步骤3.1 准备工作在施工前,需要做好以下准备工作:1.剔除旧瓷砖:如果施工区域已有旧瓷砖,应先将其剔除,确保墙面平整。

2.清理施工区域:将施工区域彻底清理干净,确保没有灰尘、油渍等杂物。

3.测量并标记:使用量具对施工区域进行测量,并根据设计要求标记出铺瓷砖的起始位置。

3.2 马赛克施工以下是马赛克施工的具体步骤:1.涂抹粘合剂:使用砂浆刀将粘合剂涂抹在施工区域的一小块墙面上,厚度约为1-2mm。

2.按排马赛克:将马赛克瓷砖按照设计要求排列,轻轻按压使其粘贴在粘合剂上。

3.间隔砂浆处理:使用砂浆刀在瓷砖之间施加适量的瓷砖缝隙剂,确保瓷砖之间留有均匀的缝隙。

4.整齐修整:使用拖刀将余下的砂浆切掉,使瓷砖边缘整齐,且与相邻瓷砖保持一致。

5.固定瓷砖:使用橡胶锤轻轻击打瓷砖以确保其与墙面和其他瓷砖完全密合。

6.清理施工区域:使用湿布清理施工区域,以确保墙面和瓷砖表面干净无尘。

3.3 完工处理在完成施工后,还需要进行一些完工处理工作:1.墙面清理:使用湿布和清洁剂清洁墙面,确保瓷砖表面无灰尘和污渍。

2.瓷砖保护:在完成施工后,应避免人员和物品接触施工区域,以免对马赛克造成损坏。

3.干燥时间:根据粘合剂和缝隙剂的说明,等待合适的干燥时间,以确保瓷砖完全固定和缝隙完全干燥。

4. 安全注意事项在进行马赛克施工时,请注意以下安全事项:•瓷砖尖锐,施工时要注意不要割伤自己。

【建筑施工方案】马赛克施工方案

【建筑施工方案】马赛克施工方案

【建筑施工方案】马赛克施工方案一、工程概述本次马赛克施工项目位于_____,施工面积约为_____平方米。

施工区域包括_____等。

本方案旨在为马赛克的施工提供详细的指导,确保施工质量和效果符合设计要求。

二、施工准备1、材料准备马赛克:根据设计要求选择合适的马赛克品种、颜色和规格,确保其质量符合国家标准。

粘结剂:选用专用的马赛克粘结剂,具有良好的粘结性能和耐水性。

填缝剂:选择与马赛克颜色相匹配的填缝剂,确保填缝效果美观。

2、工具准备抹子、橡皮锤、水平尺、靠尺、墨斗、切割机、扫帚等。

3、基层处理对施工基层进行清理,去除表面的灰尘、油污、杂物等。

检查基层的平整度和垂直度,偏差较大的部位进行处理。

对基层进行湿润处理,但不得有明水。

三、施工工艺流程1、弹线分格根据设计要求,在基层上弹出分格线,确定马赛克的铺贴位置。

分格线要横平竖直,间距均匀。

2、铺贴马赛克在基层上涂抹一层粘结剂,厚度约为 3-5mm。

将马赛克按照分格线逐一铺贴在粘结剂上,用橡皮锤轻轻敲击,使其与粘结剂充分接触,确保平整牢固。

铺贴时要注意马赛克的图案和颜色搭配,保持整体美观。

3、压实勾缝铺贴完成后,用抹子将马赛克压实,使其与基层粘结更牢固。

待粘结剂初凝后,用专用的填缝剂进行勾缝,将缝隙填满填实。

勾缝时要注意保持勾缝的平整和光滑。

4、清洁表面勾缝完成后,及时用湿布将马赛克表面的残留粘结剂和填缝剂擦拭干净。

四、施工注意事项1、施工环境温度应在 5℃以上,避免在雨天和大风天气施工。

2、粘结剂和填缝剂的搅拌要均匀,严格按照产品说明书的比例调配。

3、铺贴马赛克时要注意留缝,缝宽应符合设计要求。

4、施工过程中要随时检查铺贴的平整度和垂直度,发现问题及时调整。

5、施工完成后要做好成品保护,避免碰撞和污染。

五、质量标准1、马赛克的品种、规格、颜色和图案应符合设计要求。

2、马赛克铺贴应牢固,无空鼓、脱落现象。

3、表面应平整、洁净,勾缝应均匀、光滑。

4、阴阳角处的马赛克应压向正确,拼缝应严密。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。










XXX建筑工程公司二0 年月日
目录
一、编制依据 (02)
二、工程概况 (02)
三、设计要求 (03)
四、外墙马赛克 (04)
五、质量标准 (07)
六、成品保护 (08)
七、应注意的质量问题 (09)
八、安全措施 (10)
一、编制依据
1、建筑设计有限公司设计施工图。

2、施工组织设计/质量计划。

3、《建筑装饰装修工程质量验收规范》GB50210-2010。

4、《建筑工程施工质量验收统一标准》GB50300-2010。

二、工程概况:
本工程海沧区兴港路东侧,内湖西侧,南邻规划路,北邻规划路。

总建筑面积77674.28平方。

地下一层,建筑面积18114.4平方,地上:1#,3#楼为高层住宅,剪力墙结构体系,9#楼、10#楼变电室,11#楼为门卫。

建筑面积59559.88平方。

其中1#、3#楼5层以上外墙为马赛克饰面,5层以下为干挂石材。

建设单位:有限公司
地质勘查及基坑设计单位:有限公司
设计单位:设计有限公司
监理单位:咨询有限公司
施工单位:筑工程公司
质量监督单位:质量安全监督站
安全监督单位:质量安全监督站
三、设计要求:
四、马赛克外墙
1、材料
a、水泥325#复合硅酸盐水泥应有出厂证明或复试单,按要求取样送检合格。

b、砂为中砂或中细砂,根据用途用前过筛
c、马赛克砖:马赛克的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定,马赛克的吸水率不得大于10%。

d、马赛克颜色为米黄色、深棕色二种,铺贴部位,根据设计立面图有关要求。

2、作业条件
1)、外架已按有关要求搭设完毕,其横竖杆及拉杆等离开墙面为150-200mm。

2)、阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1:3水泥砂浆将缝隙塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,可采用发泡剂堵塞,且应塞堵密实,并事先粘贴好保护膜。

3)、墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

4)、砼外墙中的螺栓孔已用发泡剂堵塞密实。

5)、按马赛克的尺寸、颜色进行选砖,并分类存放备用。

6)、大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要求,并向施工人员做好交底工作。

样板墙完成后必须经质检部门鉴定合格后,还要经设计、甲方和监理单位共同认定,方可组织班组按照样板墙要求施工。

3、操作工艺
(1)、工艺流程
基层处理—吊垂直、套方、找规矩—贴灰饼—抹底层砂浆—弹线分格—铺马赛克—擦缝
(2)基层为混凝土墙面时的操作方法
1)基层处理:首先将突出墙面的混凝土剔平,对混凝土墙面用钢刷满刷一遍,再浇水湿润、晾干。

2)、吊垂直、套方、找规矩、贴灰饼:本工程为33层高层建筑,应在四大角和门窗口边用经纬仪打垂直线找直;然后根据马赛克的规格尺寸分层设点、做灰饼。

横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛
子为基准线控制,应全部是整砖。

每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。

同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度和滴水线(槽)
3)、在不同材料的界面处和抹灰厚度大于30mm的部位应先挂好一道加强网,其搭接长度应符合要求。

4)、抹底层砂浆:先刷一道混凝土界面处理剂,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚底宜为8mm,抹后用木抹子搓平,隔天浇水养护,待第一遍六至七层干时,即可抹第二遍,厚度约8-12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。

5)、弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。

6)、排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证正面马赛克为整块和缝隙均匀,背面在同一墙面上的横竖排列,均不得有一行以上的非整砖,非整砖应排在次要部位,如窗间墙或阴角处等,亦要注意一致和对称,如转角马赛克采用直碰留企口方式,不得用非整砖随意拼凑铺贴。

7)、铺贴马赛克:铺贴应自上而下进行。

高层建筑采取分层措施后,可分层分段进行。

在每一分段后分块内的马赛克,均为自下而上铺贴。

从最下一层砖下皮的位臵线先稳好靠尺,以此拖住第一皮马赛克。

在马赛克外皮上口拉水平通线,作为铺贴的标准。

在马赛克粘贴面涂抹3-5厚粘贴剂铺贴,贴上后用灰铲压平压实,使之附线,并用长铝合金尺通过标准点调整平面和垂直度。

马赛克要求弹块线铺贴,以保证水平缝和竖缝均匀,用铝合金尺控制表面平整度。

女儿墙压顶、窗台、阳台线条腰线等部位平面也要铺贴马赛克时,除流水坡度符合设计要求外,应采取顶面马赛克压立面马赛克的做法,预防向内渗水,引起空裂。

89)、马赛克勾缝与擦缝:马赛克铺贴达到一定强度后,撕开贴纸,用1:1水泥砂浆满刮一遍,用同缝大小的勾缝勺勾缝,要求匀缝密实,平直,稍后用布或棉丝擦洗干净,外架拆除前用外墙专用清洗剂重新清洗一次,以确保马赛克,清新整洁。

3、基层为砖墙面时的操作方法
抹底灰前,砖墙面需要浇水除尘、湿润刷一道界面处理剂。

其余操作方法均同混凝土墙面时的操作方法一样。

五、质量标准
1、保证项目
1)、饰马赛克的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。

2)、饰马赛克铺贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。

2、基本项目
1)、面层平整、洁净,颜色一致,无变色、起减、污痕,无显著的光泽受损处,无空鼓。

2)、接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖
的使用部位适宜。

3)、流水坡向正确,滴水线顺直。

马赛克允许偏差
六、成品保护
1、要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。

2、认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏马赛克。

3、油漆粉刷不得将油漆喷滴在已施工完的马赛克上,如果马赛克上部为外墙涂料,宜先做外涂料,然后贴马赛克,以免污染墙面。

若需先做马赛克时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。

4、各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。

5、拆架子时注意不要碰撞墙面,如有损坏应及时修补完整。

6、装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。

七、应注意的质量问题
1、空鼓、脱落:
1)、基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,马赛克勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。

2)、砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。

应在贴马赛克砂浆中加适量901胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。

2、墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。

应加强对基层打底工作的检查,合格后方可进行下道工序。

3、分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及马赛克规格尺寸偏差大,施工中选砖不细,操作不当等造成。

4、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,或用外墙专用清洗剂刷洗,然后用自来水冲净。

同时应加强成品保护。

5、质量记录
本工艺标准应具备以下质量记录:
1)、马赛克等材料的出厂合格证。

2)、本分项工程质量验评表。

3)、室外马赛克的拉扒试验报告单等。

(应按有关规定)
八、安全措施
1. 所有作业人员必须戴好安全帽,穿好工作鞋,严禁穿“三鞋”赤脚上班。

2. 夜间施工应有足够的照明。

3. 严禁酒后上岗,严禁有恐高症的人上高处施工。

10
第页共10页。
