信息系统工程监理方案(20200625041116)
信息系统工程质量监理措施

信息系统工程质量监理措施2023年12月22日摘要:本文从项目质量监控体系、方案设计阶段旳质量监控、机房装修及原材料、设备采购阶段旳质量监控、机房系统建设实行阶段旳质量控制、初步验收阶段旳质量控制、系统试运行及验收阶段旳质量控制、质量控制手段等几种方面对信息系统工程质量监理措施进行了论述。

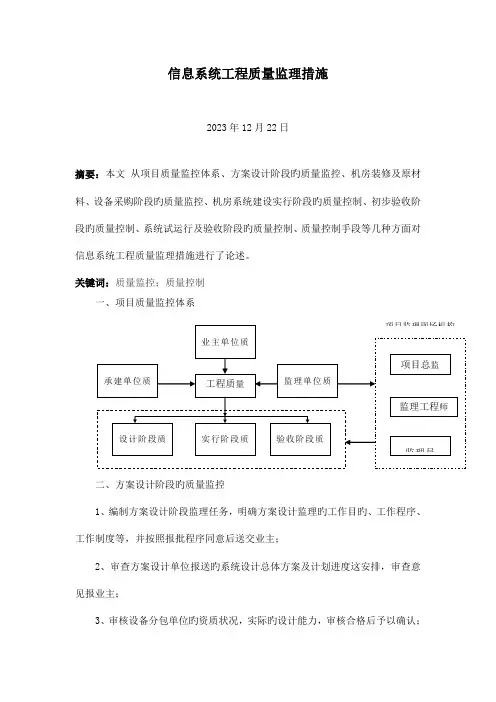

关键词:质量监控;质量控制一、项目质量监控体系二、方案设计阶段旳质量监控1、编制方案设计阶段监理任务,明确方案设计监理旳工作目旳、工作程序、工作制度等,并按照报批程序同意后送交业主;2、审查方案设计单位报送旳系统设计总体方案及计划进度这安排,审查意见报业主;3、审核设备分包单位旳资质状况,实际旳设计能力,审核合格后予以确认;4、检查有关规范原则、技术条件旳有效性,参与设备图纸旳会审、会签,对设备设计旳过程进行监督和检查;三、机房装修及原材料、设备采购阶段旳质量监控1、熟悉有关政策,制定收货验收旳措施及协调关系旳原则;2、编制或协助编制采购计划和采购清单,审查设备旳数量、规格、单价、生产厂家、质量与否符合规定;3、参与对供货商旳选择、协议谈判及订货协议旳签订和编写工作;4、协助业主办理进口设备旳报关及商检手续;5、组织或协助业主进行有关采购项目开标、评标和定标;6、编写原材料及设备采购监理汇报,提交业主。
四、机房系统建设实行阶段旳质量控制1、根据各专业工程特点,制定详细旳监理工作程序,重要进行事前控制和积极控制;2、施工前审查承建单位旳施工组织方案,质量管理,技术管理体系和专职管理人员,特种作业人员旳资格证和上岗证,检查施工现场与否具有动工条件;3、机房系统建设实行阶段监理单位定期主持召动工地例会,检查质量进度状况,并针对存在旳问题进行协调;4、安排监理人员对施工、安装、调试过程进行巡视和检查,对重要部位、重要工序、重要时刻及隐蔽工程进行旁站监理,并做好旁站记录。
五、初步验收阶段旳质量控制1、协助业主共同制定验收阶段质量控制流程;2、对承包商提出旳验收计划及方案进行审查;3、对承包商提供旳验收资料进行审查;4、对验收中出现旳质量问题进行处理;5、验收结论处理流程六、系统试运行及验收阶段旳质量控制1、审查承建单位旳设备或子系统试运行及系统整体试运行方案,并做好系统试运行旳一切准备工作;2、设备测试参数和指标合格后再进行设备或子系统试运行,所有设备或子系统试运行合格后进行系统整体试运行,直至抵达设计规定;3、系统整体试运行结束后,承建单位对工程进行自审、自检、自评工作。
系统工程监理方案

系统工程监理方案一、前言系统工程监理是指在系统工程施工全过程中,对建设单位委托行为的工程项目过程所采用的资源、工法、规格、质量和时间,很好地控制和指导。
旨在保障工程实施的质量、安全和进度,争取最大的经济效益。
本监理方案主要目的是对系统工程监理的实施过程中的重点问题及解决方法进行细致的规划和安排,使得系统工程监理能够更好地保障工程施工的质量和安全。
同时,也是为了落实系统工程建设的各项方针政策,促进系统工程建设的健康发展。
二、系统工程监理的任务和职责系统工程监理是建设单位委托的工程监理公司或者专业监理机构承担的一项重要任务。
其主要任务和职责包括:1. 建立监理体系和程序管理制度。
监理机构应当根据国家相关监理法规和规范,建立健全的监理管理体系,制定监理程序和管理制度,确保监理工作的规范和有序进行。
2. 监督工程施工的合法合规。
监理机构应当对工程施工的过程和结果进行全程跟踪和监督,确保施工活动合法合规,符合相关法律法规和规范要求。
3. 定期进行工程质量检验和评估。
监理机构应当定期对工程施工的质量进行检验和评估,发现存在的问题及时纠正,确保工程施工的质量达到设计要求。
4. 保障施工工程的安全。
监理机构应当对工程施工的安全进行全面监督和管理,确保施工现场的安全生产。
5. 协助解决工程施工中的争议和纠纷。
监理机构应当协助建设单位处理工程施工中可能出现的争议和纠纷,保障建设单位的合法权益。
6. 提出监理意见和建议。
监理机构应当根据工程施工的情况,提出合理的监理意见和建议,促进工程施工的顺利进行。
三、系统工程监理的实施方式系统工程监理的实施方式应当根据工程的特点和施工的实际情况进行合理的选择。
一般来说,系统工程监理可采取以下几种实施方式:1. 自行实施。
建设单位可以自行组建监理团队,直接开展监理工作。
2. 委托专业机构实施。
建设单位可以委托专业监理机构或者工程监理公司来开展监理工作。
3. 由政府部门指导实施。
在一些特殊情况下,政府部门可以直接指导并协助建设单位开展监理工作。
信息系统工程监理 信息系统工程监理规划与监理实施细则46页PPT

25、学习是劳动,是充满思想的劳动。——乌申斯基
谢谢!
信息系统工程监理 信息系统工程监理规 划与监理实施细则
31、园日涉以成趣,门虽设而常关。 32、鼓腹无所思。朝起暮归眠。 33、壶绝余沥,窥灶不见烟。
34、春秋满四泽,夏云多奇峰,秋月 扬明辉 ,冬岭 秀孤松 。 35、丈夫志四海,我愿不知老。
21、要知道对好事的称颂过于夸大,也会招来人们的反感轻蔑和嫉妒。——培根 22、业精于勤,荒于嬉;行成于思,毁于随。——韩愈
信息系统工程监理方案

信息系统工程监理方案一、引言信息系统工程是指基于计算机技术和网络技术,结合组织管理和沟通交流,以达到信息的高效管理和快速传递的工程化实践。
由于信息系统工程的复杂性和高风险性,监理在整个工程的过程中起着重要的作用。
本方案旨在制定详细的信息系统工程监理方案,确保信息系统工程的规范实施,同时保证工程质量的监管。
二、监理目标本监理方案的主要目标是确保信息系统工程的设计、建设和运维过程合规,并按照相关法规和标准进行监管。
具体目标包括:1.对信息系统工程的各个阶段进行监督,确保项目按计划进行;2.检查信息系统工程的实施过程,防止出现重大缺陷和错误;3.验收信息系统工程的各个阶段,确保项目交付符合规范;4.监督信息系统工程的运维和维护过程,确保系统持续稳定运行。
三、监理职责1.确定监理范围:明确监理的具体职责和权限,并与项目相关方达成一致。
2.监理计划制定:制定项目监理计划,明确监理的时间安排和工作重点。
3.设计评审:对信息系统工程的设计方案进行评审,确保满足需求和规范。
4.施工监督:监督工程方案的实施过程,包括设备安装、网络配置、软件测试等。
5.质量检查:进行工程的质量检查,确保工程符合质量要求和标准。
6.进度管控:监督项目的进度,及时发现偏差并提出改进措施。
7.成本管理:对工程的预算情况进行监管,确保合理利用资源。
8.问题解决:处理项目中出现的问题并提供解决方案。
9.验收与交付:参与项目的验收工作,确保交付符合合同要求。
四、监理流程1. 前期准备阶段1.与项目相关方沟通,明确监理方案和职责;2.确定监理计划,制定监理工作时间表;3.准备监理评审所需的材料和工具。
2. 设计评审阶段1.对信息系统工程的设计方案进行评审;2.检查设计是否满足需求和规范;3.提出修改意见和建议;4.确定设计方案的最终版本。
3. 施工监督阶段1.监督工程的实施过程,包括设备安装、网络配置、软件测试等;2.检查施工进度,确保按计划进行;3.发现问题并及时提出解决方案;4.配合业主和承建单位解决工程问题。
信息系统工程监理方案

信息系统工程监理方案一、项目背景随着信息化的快速发展,信息系统工程在各个领域得到广泛应用,对企业的运营和管理起到了至关重要的作用。
然而,由于信息系统工程的复杂性和风险性,很多企业在实施信息系统工程时,常常面临着进度延迟、成本超支、技术问题等挑战。
因此,为确保信息系统工程的质量和效果,监理工作显得尤为重要。
二、项目目标1.确保信息系统工程能按时按质量完成,满足企业业务需求;2.提高项目的可控性和可维护性,降低后期维护成本;3.最大限度地减少项目的风险和漏洞,确保信息安全;4.保障项目资源的合理利用和项目进度的控制。
三、项目监理范围1.监督信息系统工程的规划和设计,确保符合企业需求和标准;2.监督工程的实施过程,确保按照合同约定进行;3.监督项目进度和质量,及时发现和解决问题;4.监督工程验收和交付,确保交付的信息系统能正常运行。
四、项目监理的关键要点1.项目管理采用项目管理的方法,制定详细的项目计划,包括工作分解结构、里程碑和关键路径等。
并严格控制项目进度和成本,做好风险管理和变更管理。
2.质量管理制定质量管理计划,明确质量目标和指标,并进行质量检查和测试。
对于发现的问题,及时提出整改意见,并确保问题得到解决。
对于关键环节和技术要点,进行专项抽查和评估。
3.风险管理明确项目风险,制定项目风险管理计划。
对可能存在的风险进行预测和评估,并采取相应的预防和应对措施。
对于已经发生的风险,及时进行处理,并进行风险溯源和分析。
4.信息安全管理制定信息安全管理计划,包括对系统数据的保护、系统权限的管理、网络安全的防护等。
进行信息安全评估和安全检查,确保信息系统的安全性。
5.项目沟通与协调建立有效的沟通和协调机制,确保监理与项目各方之间的及时沟通和信息共享。
协调项目各方之间的利益关系,解决项目中的纠纷和冲突。
六、项目监理方法1.阶段性检查对项目的不同阶段进行检查和评估,包括规划设计阶段、实施阶段和验收交付阶段。
对阶段性目标进行量化和评估,及时纠正和调整工作方向。
信息系统工程监理规划论述(doc 20页)

信息系统工程监理规划论述(doc 20页)第四章信息系统工程监理规划信息系统工程监理规划4.1 信息系统工程监理规划概述监理规划应在签订监理合同及收到设计文件后开始编制,完成后,应该经过总监理工程师的审核批准,并应该在召开第一次实施会议之前报送到信息工程承建单位。
监理规划是以被监理的信息工程项目为对象而编制的,用以指导监理单位监理实施全过程各项监理活动的技术、经济、组织和管理的综合性文件;它是根据项目委托监理合同规定范围和业主单位的具体要求,由项目总监理工程师主持,专业监理工程师参加编制,在设计阶段监理工作的基础上,综合项目的具体情况,广泛收集工程信息和资料以及征求项目监编制时间不同、编制的目的不同等,在编制内容侧重点、深度、广度和细度诸方面上,都有着显著区别。
监理大纲、监理规划和监理实施细则三者比较的主要区别,详细请见下表。
表格 4.1.1监理规划和监理实施细则的主要区别名称编制对象编制负责人编制时间、目的、作用编制内容为什么做什么如何做监理大纲项目整体公司总监时间:监理招标阶段重点编写一般目的:供业主审查监理能力作用:增强监理任务中标的可能性监理规划项目整体项目总监时间:监理委托合同签订后一般编写重点编写重点目的:项目监理的工作纲领作用:对监理自身工作业务指导、考核监理实施细则某项专业监理工作专业监理工程师时间:项目监理组织建立、责任明确一般编写重点目的:专业监理实施操作指南作用:规定了专业监理程序、方法、标准,使监理工作规范化。
4.1.2 编制监理规划的目的、意义和要求既然监理规划和监理大纲、监理实施细则有相似之处,那么是不是可以不需要监理规划这一步骤呢?不是的。
下边,我们来看一看监理规划的编制目的,意义和作用。
从中我们可以看到,监理规划是监理工作中不可或缺的一环。
编制监理规划的目的。
编制监理规划的目的,是将监理委托合同规定的责任和任务具体化,并在此基础上制订出实现监理任务的措施。
信息工程项目监理规划是对工程项目实施监理的工作计划,也是监理单位为完成工程建设项目管理全过程的监理工作任务所编制的一种指导性文件。
信息系统监理规划

信息系统监理规划编制单位:编制人:文档序号:xxxXXXXXXXXX项目监理规划编制日期:目录一、工程概况工程名称:工程地点:委托单位:监理单位:2、监理工作规模2.1项目实施准备阶段1.审查并确认承建方的总体技术方案审查确认承建单位的《构造实施方案》和《项目打算》;审查并确认承建单位的工程质量保证打算及质量控制体系;审查并确认承建单位的设备采购及到货计划;跟踪项目的全过程建设;审查并跟踪承建单位的工程进度打算。
2.符合开工条件的,批准项目开工报告,召开项目启动会议,确定项目的关键点和关键途径,肯定监理的工作内容和工作办法,对承建单位的施工题目进行协商。
2.2项目实施阶段1.定期跟踪项目进度。
2.阶段性验收,出具阶段监理验收报告。
3.设备到货验收,出具设备移交清单2.3项目调试阶段1.系统测试:审查承建单位的系统测试方案;审查测试敷陈;出具监理评测敷陈。
2.评审系统文档。
3.批准进入试运行阶段。
2.4系统验收阶段1.问题解决监督,对试运行阶段出现的问题进行协商解决。
2.用户培训评审与监督。
3.请甲方进行验收。
4.准备验收标准,编写验收构造文件。
5.提交项目监理报告,批准项目完工报告。
6.监理工作验收,提交监理验收敷陈。
2.5工程项目重要环节的工作补充说明:2.5.1认真做好施工准备阶段的监理工作1.在设计交底前,XXX应组织监理人员熟悉设计文件(标书)对存在的问题通过甲方向设计单位提出书面意见和建议。
2.项目监理人员应参加由甲方组织的设计技术交底会,XXX对设计技术交底会议纪要进行签认。
3.工程项目开工前,XXX工程师构造现场监理负责人审查乙方报送的工程构造设计(方案)报审表,提出审查意见,并经XXX工程师审核、签认后报甲方。
工程构造方案(打算)报审表应符合A1表的花式。
4.工程项目开工前,XXX应审查乙方现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,确能保证工程项目施工质量时予以确认。
信息化工程监理方案怎么写

信息化工程监理方案怎么写一、编制目的信息化工程监理方案的编制旨在确保信息化工程施工过程的规范和标准化,保障信息化工程项目的顺利实施和达到预期效果。
监理方案应该对信息化工程的监理目标、范围、内容、组织结构、管理方式、监理程序和资料管理等方面进行科学严密的规划和设计,使项目的实施达到最佳效果。
二、监理目标1. 确保信息化工程施工的合法合规。
监理方案应当严格遵守国家相关法律法规、规范、标准和技术规定,确保信息化工程施工的合法合规。
2. 确保信息化工程施工的质量。
监理方案应当制定严格的质量控制措施,确保信息化工程施工的质量达到国家标准和项目要求。
3. 确保信息化工程施工的进度。
监理方案应当合理安排施工进度,确保工程按时完成,达到预期效果。
4. 确保信息化工程施工的安全。
监理方案应当制定完善的安全管理措施,确保信息化工程施工的安全。
5. 确保信息化工程施工的节约和环保。
监理方案应当制定节约能源和保护环境的措施,确保信息化工程施工的节能环保。
三、监理范围1. 工程实施前的规划设计监理。
监理方案应当制定规范的规划设计监理流程,确保项目的规划设计合理可行。
2. 工程施工过程的监理。
监理方案应当制定科学的施工监理方案,确保施工过程中的安全、质量和进度。
3. 工程验收及竣工移交的监理。
监理方案应当制定相应的验收标准和程序,确保工程竣工移交按照规定程序进行。
4. 工程运行维护的监理。
监理方案应当制定监理流程,确保工程的运行维护合理有序。
四、监理内容1. 规划设计监理内容(1)规划设计方案审核;(2)规划设计过程监督;(3)规划设计文件管理。
2. 施工监理内容(1)项目经理、总监、技术主管、总监、技术主管、技术主管、技术主管、质量监督;(2)验收材料和检测监督;(3)设备材料和检测监督;(4)施工现场巡检和监督。
3. 验收及移交监理内容(1)建设单位移交手续审核;(2)验收溢油审核;(3)竣工移交审批。
4. 运行维护监理内容(1)设备安装调试;(2)验收凭证审核;(3)职工安全教育;(4)工程问题整改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国移动信息系统工程监理方案中心机房建设监理方案2015 年10 月14 日监理工程概况1、工程名称:某某信息系统工程——中心机房建设2、工程地点:3、建设单位:4、设计单位:5、承建单位:6、监理单位:二、监理计划编制依据1、《电子计算机场地通用规范》GB/T2887-20002、《计算站场地安全要求》GB9361-883 、《电子计算机机房设计规范》GB50174-934 、《电子计算机机房工程施工及验收规范》SJ/30003-935、《建筑设计防火规范》GB5004-956、《建筑内部建设设计防火规范》GB50222 —957 、《供配电系统设计规范》GB50052-928、《建筑物防雷设计规范》GB50057-949、《火灾自动报警系统设计规范》GBJ50116-9810、国家有关的设计标准、规定、规程三、监理方案1、文件中的技术方案详细研究中心机房方对某某信息系统工程中心机房建设的投标文件进行仔细审核,案设计图,对详细的方案论述进行分析,使中心机房的设计确保计算机系统稳定可靠运行及保障机房工作人员有良好的工作环境,做到技术先进、经济合理、安全适用、确保壬曰.质量。
2、审核施工方案及进度对某某信息系统工程中心机房建设的施工方案进行仔细审核,并对施工方案进行详细分析,详细研究中心机房施工图,审核施工方案的合理性、可行性及施工计划。
3、对进场材料进行检验检验工程所用材料, 其规格、型号、数量应符合设计要求, 并有出厂合格证;开箱检查工程所用设备、装备等的规格、型号、数量是否符合设计要求,检查附件、备件和技术文件是否齐全;检查工程所用材料、设备、装置的储存环境和方法及装卸搬运方式是否符合产品说明书的规定,安装位置和安装方式是否符合设计规定或产品说明书的要求;所有隐蔽工程必须有现场施工记录或相应资料4、对施工过程进行监理审核机房装修的施工方案和施工计划,为原装正品,检查监督系统施工的规范性,施工质量,检查各种线缆的汇聚设计和施工,签证,施工单位是否做出施工组织设计。
5、施工完毕后对相关参数进行测试, 并由建设单位代表签字。
检验并确定所选择和购买的设备和材料是否检查设备的物理安装情况,检查隐蔽工程的设计变更时是否有设计单位的变更通知或对机房的相关参数进行测试,测试参数包括:供电电压、频率、波动、接地电阻、静电电压、地板平整度、温度、湿度、照度、噪音(分贝)、装修后的室内气体成分残留量等监督施工单位是否按设计施工。
1)机房的室内装修工程施工监理主要包括吊顶、地板、隔断墙、门和窗、防火处理、防鼠处理和防漏水处理。
吊顶:检查中心机房所使用吊顶材料的材质、尺寸、厚度、品牌是否与合同规定相符,是否具备材料质检报告,吊顶下表面是否平整, 不平度不大于3mm。
防静电地板:检查中心机房所使用防静电地板的材质、尺寸、厚度、品牌是否与合同规定相符,是否具备材料质检报告,防静电地板表面是否平整, 不平度不大于3mm ;防静电地板下的各种线缆、线槽的敷设。
墙、柱面:检查中心机房所使用墙面、柱面的材质、品牌是否与合同规定相符,是否具备材料质检报告,是否使用防潮、防霉变的饰面,是否作保温、防潮结露处理。
门、窗:检查门框是否预留门禁安装位置和管线预留,检查有窗户的房间是否增加一层塑料窗。
门框、窗框及隔断的规格型号是否符合设计要求,安装是否牢固平整, 其间隙是否用非腐蚀性材料密封。
当设计无明确规定时,隔断的沿墙立柱固定点间距不宜大于800mm 。
防火处理:检查所有木质隐蔽部分是否均作防火处理,中心机房内存放废弃物是否采用有防火盖的金属容器,中心机房内存放记录介质是否采用金属柜或其它能防火的容器。
防腐处理:所有紧贴墙面的木质隐蔽部分是否作防腐处理。
防鼠处理:中心机房的外围隔墙、隔断是否封到顶,管线孔洞是否用防火泥封堵,线井的进出口是否用铜板盖封。
防漏水处理:中心机房是否设有漏水报警系统,并进行漏水报警系统设置。
2)供配电系统监理电子计算机机房用电负荷等级及供电要求按现行国家标准《供配电系统设计规范》的规定执行。
电子计算机机房供配电系统应考虑计算机系统有扩散、升级等可能性,并预留备用容量。
供电电源监理:检查机房是否有三种电源来保证中心机房设备的正常工作,即两路独立的市电电源和UPS 电源,或电网系统电源(即市电电源)加应急电源。
检查市电电源电压是否为380/220V 、频率50HZ 、三相五线制(TN-C-S 系统),动力电源是否对空调、UPS、照明等设备供电。
负荷要求监理:检查各中控室的电压核电流量(Pj 、KVA ;Ij 、A );检查电源是否由总变配电室引入中控机房配电柜。
配电柜监理:检查柜体的品牌、型号、色号是否与设计相符,检查配电柜内所设的电源切换开关ATS ;检查配电柜中用于防雷的市电母线。
配电方式监理:检查计算机用电设备配电方式是否由配电柜内UPS 电源供电;普通用电设备如空调、UPS 等设备是否采用放射式供电。
墙上插座、照明灯具等是否采用链式供电,是否有漏电开关。
检查线缆敷设方式,普通用电设备配电线路导线是否选用ZR —BVR750/450 型阻燃塑料绝缘铜芯线穿钢管或钢质走线槽敷设,墙上插座及天棚内照明用导线穿钢管明(暗)设,计算机用电设备配电线路是否选用ZR-KVVP-750/450 型阻燃屏蔽电缆穿钢质走线槽敷设。
机房内预留弱电布线及光缆钢质是否走线槽,地板下是否架空敷设。
3)照明监理正常照明:检查照明灯具所选用的日光灯具是否与设计相符,并配电子镇流器。
事故照明:检查事故照明是否与正常照明分开,是否与正常照明电源联动,即在正常照明断电后,事故照明电源是否能迅速,可靠地投入,工作照明恢复供电时事故照明是否能自动切断。
事故照明是否由UPS 电源供电,检查正常照明是否与消防联动。
4)防雷和接地系统的监理:等电位接地监理:检查联合接地电阻是否在 1 Q以下。
直流工作接地监理:检查本方案直流工作接地是否采用铜排TMY —30x3 在地板下沿计算机设备敷设的方式,铜排在地板下是否采用塑料绝缘子支撑,并与其它导电体绝缘。
防雷保护监理:检查中心机房是否对强电防感应雷进行设计,检查在配电柜中市电母线、配电柜内UPS 配电母线是否选用的标准型电源防雷器,检查控制设备的供电插座是否选用防浪涌型的插座。
5)火灾报警与消防系统监理:火灾报警系统监理:检查在天棚内、天棚下、地板下是否布置烟、温感探测器,在控制室防护区内是否设计火灾声光报警器或区域报警器。
灭火系统:装饰设计时是否预留灭火器摆放位置。
消防联动:火灾报警器是否与配电柜电源联动。
6)漏水报警系统监理:检查是否将室内上空的热气管道及水管道用防水罩保护,并在防水罩内敷设防水感应线缆,设置漏水检测系统。
7)空调系统监理:室外气象参数夏季空气凋节室外计算干球温度,30.5 C夏季空气调节室外计算湿球温度,20.2 C冬季空气调节室外计算干球温度,-13 C室外计算相对湿度最热月平均61 %室外计算相对湿度最冷月平均58%室外风速夏季平均1.3m/s室外风速冬季平均0.5 m/s室内设计参数测量中心机房夏季空气调节室内计算温度22±3C,相对湿度50±0%:冬季空气调节室机内计算温度20±2C,相对湿度50±10%; UPS及配电室夏季空气调节室内计算温度24±2C,相对湿度50±10%,冬季空气调节室内计算温度20+2C,相对湿度50±10 %。
四、质量控制要点1、室内装修质量主要控制要点(1)对有空气含尘浓度要求的空间,在施工时应保证现场、材料和设备的清洁。
(2)机房所有管线穿墙处的缝隙必须用密封材料填堵。
(3)机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐, 无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整, 干燥,并作包封处理。
(4)按设计标高及安装位置严格放线。
吊顶及马道应坚固、平直, 并有可靠的防锈涂复。
金属连接件、锚固件除锈后应涂两遍防锈漆。
( 5)吊顶上的灯具、各种风口、火灾探测器底座及灭火喷嘴等应与龙骨和吊顶板紧密配合安装。
( 6)吊顶内空间作为静压箱时,其内表面应按设计要求做防尘处理, 不得起皮和龟裂。
固定式吊顶的顶板应与龙骨垂直安装。
双层顶板的接缝不得落在同一根龙骨上。
用自攻螺钉固定吊顶板,不得损坏板面。
(7)当设计未作明确规定时宜符合下列要求:螺钉帽拧入板内0.5mm ;螺钉间距:沿板周边间距为150〜200mm,中部间距为200〜300mm,均匀布置;螺钉距板边10〜15mm 。
( 8)钉眼、接缝和阴阳角处必须根据顶板材质用相应的材料嵌平、磨光。
( 9)保温吊顶的检修盖板应用与保温吊顶相同的材料制作。
( 10)活动式顶板的安装必须牢固,下表面平整,接缝紧密平直,靠墙、柱处按实际尺寸裁板镶补,根据顶板材质作相应的封边处理。
(11)安装过程中应随时擦拭顶板材料表面,并及时清除顶板内的余料和杂物。
(12)机房隔断墙的沿地、沿顶及沿墙龙骨与建筑围护结构内表面之间应衬垫弹性密封材料后固定,当设计无明确规定时固定点间距不宜大于800mm。
竖龙骨准确定位并校正垂直后与沿地、沿顶龙骨可靠固定。
有耐火极限要求的隔断墙竖龙骨的长度应比隔断墙的实际高度短30mm,使上下分别形成15mm膨胀缝,其间用难燃弹性材料填实。
安装隔断墙板时,板边与建筑墙面间间隙应用嵌缝材料可靠密封。
(13)用自攻螺钉固定墙板宜符合下列要求:螺钉间距沿板周边间距不大于200mm,板中部间距不大于300mm,均匀布置;(14)隔断墙上需安装门窗时,门框、窗框应固定在龙骨上,按设计要求对其缝隙进行密封。
(1 5)铝合金门框、窗框及隔断的规格型号应符合设计要求,安装应牢固平整,其间隙用非腐蚀性材料密封。
当设计无明确规定时,隔断的沿墙立柱固定点间距不宜大于800mm。
门扇、窗扇应平整,接缝严密,安装牢固,开闭自如,推拉灵活。
施工过程中对铝合金门窗及隔断的断饰面应采取保护措施。
(16)活动地板的铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进行。
(17)建筑地面应符合设计要求,并应清洁、干燥。
活动地板下空间作为静压箱时,四壁及地面均应作防尘处理,不得起皮或龟裂。
(18)现场切割的地板,周边应光滑、无毛刺,并按原产品的技术要求作相应处理。
(19)活动地板铺设前应按设计标高及地板布置严格放线,将支撑部件调整至设计高度。
活动地板铺设过程中应随时调整水平,遇到障碍物或不规则墙面,应按实际尺寸镶补并附加支撑部件。
在活动地板上搬运、安装设备时,应对地板表面采取防护措施。
2、施工验收质量控制要点(1)施工交接验收时,施工单位应提供:竣工图;主要材料的出厂合格证、说明书;隐蔽工程记录。
