施工进度计划的检查与调整
施工进度计划实施中的检查与调整

施⼯进度计划由承包单位编制完成后,应提交给监理⼯程师审查,待监理⼯程师审查确认后即可付诸实施。
承包单位在执⾏施⼯进度计划的过程中,应接受监理⼯程师的监督与检查。
⽽监理⼯程师应定期向业主报告⼯程进展状况。
(⼀)施⼯进度的动态检查在施⼯进度计划的实施过程中,由于各种因素的影响,常常会打乱原始计划的安排⽽出现进度偏差。
因此,监理⼯程师必须对施⼯进度计划的执⾏情况进⾏动态检查,并分析进度偏差产⽣的原因,以便为施⼯进度计划的调整提供必要的信息。
1.施⼯进度的检查⽅式在建设⼯程施⼯过程中,监理⼯程师可以通过以下⽅式获得其实际进展情况: (1)、定期地、经常地收集由承包单位提交的有关进度报表资料。
⼯程施⼯进度报表资料不仅是监理⼯程师实施进度控制的依据,同时也是其核对⼯程进度款的依据。
在⼀般情况下,进度报表格式由监理单位提供给施⼯承包单位,施⼯承包单位按时填写完后提交给监理⼯程师核查。
报表的内容根据施⼯对象及承包⽅式的不同⽽有所区别,但⼀般应包括⼯作的开始时间、完成时间、持续时间、逻辑关系、实物⼯程量和⼯作量,以及⼯作时差的利⽤情况等。
承包单位若能准确地填报进度报表,监理⼯程师就能从中了解到建设⼯程的实际进展情况。
(2)、由驻地监理⼈员现场跟踪检查建设⼯程的实际进展情况。
为了避免施⼯承包单位超报已完⼯程量,驻地监理⼈员有必要进⾏现场实地检查和监督。
⾄于每隔多长时间检查⼀次,应视建设⼯程的类型、规模、监理范围及施⼯现场的条件等多⽅⾯的因素⽽定。
可以每⽉或每半⽉检查⼀次,也可每旬或每周检查⼀次。
如果在某⼀施⼯阶段出现不利情况时,甚⾄需要每天检查。
除上述两种⽅式外,由监理⼯程师定期组织现场施⼯负责⼈召开现场会议,也是获得建设⼯程实际进展情况的⼀种⽅式,通过这种⾯对⾯的交谈,监理⼯程师可以从中了解到施⼯过程中的潜在问题,以便及时采取相应的措施加以预防。
2.施⼯进度的检查⽅法,施⼯进度检查的主要⽅法是对⽐法。

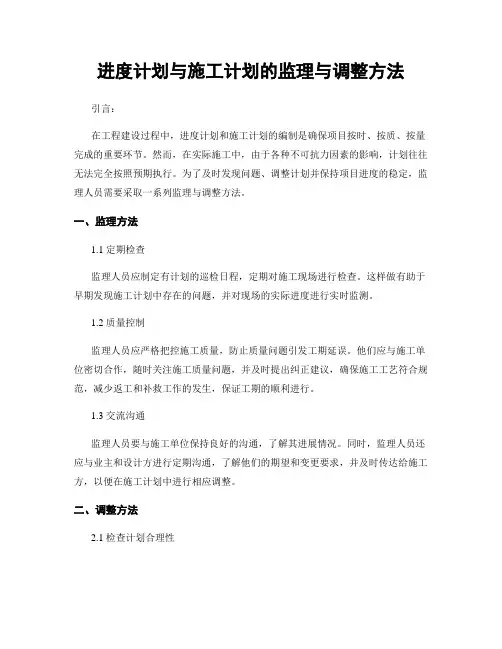

进度计划与施工计划的监理与调整方法

进度计划与施工计划的监理与调整方法引言:在工程建设过程中,进度计划和施工计划的编制是确保项目按时、按质、按量完成的重要环节。
然而,在实际施工中,由于各种不可抗力因素的影响,计划往往无法完全按照预期执行。
为了及时发现问题、调整计划并保持项目进度的稳定,监理人员需要采取一系列监理与调整方法。
一、监理方法1.1 定期检查监理人员应制定有计划的巡检日程,定期对施工现场进行检查。
这样做有助于早期发现施工计划中存在的问题,并对现场的实际进度进行实时监测。
1.2 质量控制监理人员应严格把控施工质量,防止质量问题引发工期延误。
他们应与施工单位密切合作,随时关注施工质量问题,并及时提出纠正建议,确保施工工艺符合规范,减少返工和补救工作的发生,保证工期的顺利进行。
1.3 交流沟通监理人员要与施工单位保持良好的沟通,了解其进展情况。
同时,监理人员还应与业主和设计方进行定期沟通,了解他们的期望和变更要求,并及时传达给施工方,以便在施工计划中进行相应调整。
二、调整方法2.1 检查计划合理性监理人员应对施工计划进行合理性审核。
他们需要评估施工单位提供的计划是否切合实际,并结合项目的实际情况进行调整。
在此过程中,监理人员可根据自身经验和专业知识提出建设性意见,使计划更加科学合理。
2.2 制定紧急应对方案当发生意外事件或突发情况时,监理人员需要立即制定紧急应对方案。
他们应与施工单位和相关部门紧密合作,调动人力、物力等资源,采取措施迅速解决问题,避免进度受到较大影响。
2.3 调整资源配置如果施工中某项资源紧缺或使用效率低下,监理人员可以与施工单位商讨调整资源配置方案。
他们可以根据实际情况向施工方提供合理的建议,例如增加人员配备、优化机械使用等,以确保施工进度正常推进。
2.4 调整施工工序顺序在某些情况下,监理人员可以建议施工单位调整施工工序的顺序。
他们应综合考虑各个工序的重要性和依赖关系,合理调整施工进度,以保证整个项目的有序进行。
施工项目进度计划的审核、实施与检查

施工项目进度计划的审核、实施与检查施工项目进度计划的审核项目经理应对施工项目进度计划进行审核,主要审核内容有:1.项目总目标和所分解的子目标的内在联系是否合理?进度安排能否满足施工合同工期的要求?是否符合其开竣工日期的规定?分期施工是否满足分批交工的需要和配套交工的要求?2.施工进度中的内容是否全面,有无遗漏项目,是否能保证施工质量和安全的需要?3.施工程序和作业顺序安排是否正确合理?4.各类资源供应计划是否能保证施工进度计划的实现,供应是否均衡?5.总分包之间和各专业之间,在施工时间和位置的安排上是否合理,有无干扰?6.总分包之间的进度计划是否相协调,专业分工与计划的衔接是否明确、合理?7.对实施进度计划的风险是否分析清楚,是否有相应的防范对策和应变预案?8.各项保证进度计划实现的措施设计得是否周到、可行、有效。
施工项目进度计划的实施施工项目进度计划实施的主要内容见表31-16。
施工项目进度计划实施的内容表31-16施工任务单表31-17项目名称编号开工日期部位名称签发人交底人施工班组签发日期回收日期计划施工日期:月日~ 月日实际施工日期:月日~ 月日工期超天拖天定额编号分项工程名称单位定额工数工程量时间定额定额系数定额工数实际完成情况工程量实需工数实耗工数工效(%)考勤记录姓名日期小计材料名称单位单位定额定额数量实需数量实耗数量施工要求及注意事项验收内容质量分安全分文明施工分签证人限额领料单表31-18年月日单位工程施工预算工程量任务单编号分项工程实际工程量执行班组材料名称规格单位施工定额计划用量实际用量计划单价金额级配节约超用限额领料发放记录表31-19月日名称、规格单位数量领用人月日名称、规格单位数量领用人施工项目进度计划的检查跟踪检查施工实际进度是项目施工进度控制的关键措施,其有关内容见表31-20。
施工项目进度计划检查表31-20施工项目进度计划的实施与检查一、施工项目进度计划的实施施工项目进度计划的实施就是施工活动的进展,也就是用施工进度计划指导施工活动、落实和完成计划。
施工进度计划的检查与调整方案

施工进度计划的检查与调整方案1、施工进度计划的检查在施工项目实施过程中,为了更有效的进行施工进度控制,应安排专人经常地定期地跟踪检查施工实际进度情况,收集有关施工进度情况的数据资料,进行统计整理和对比分析,确定施工实际进度与计划进度之间的关系,提出施工项目进度控制报告。
(1)每周进行一次跟踪检查,若在施工中遇到天气、资源供应等不利因素的影响时,跟踪检查的时间为每天检查一次。
(2)收集数据资料的方式和要求:采用进度报表方式和定期召开进度工作汇报会的方式进行数据收集,为了确保数据资料的准确性,施工进度检控人员要经常深入到施工现场去察看施工项目的实际进度情况,经常地、定期地、准确地测量和记录反映施工实际进度状况的数据资料。
(3)整理统计数据资料,使其具有可比性:采用实物工程量、工作量、劳动消耗量或累计完成任务量的百分比等数据资料进行整理和统计。
(4)对比施工实际进度与计划进度,确定偏差数量:采取横道图比较法进行对比,实际进度与计划进度之间的关系有一致、超前和拖后等三种情况,对于超前或拖后的偏差,应计算出检查时的偏差量。
(5)根据施工项目实际进度的检查结果,提出进度控制报告。
2、施工进度计划的调整(1)分析进度偏差的影响:1)分析出现进度偏差的工作是否为关键工作,如为关键工作,则无论偏差大小,都将影响后续工作按计划施工,并使工程总工期拖后,必须采取相应措施调整后期施工计划,以便确保计划工期,如为非关键工作,则应按下一步继续分析。
2)分析进度偏差时间是否大于总时差,若大于该项工作的总时差,则都将影响后续工作和总工期,必须采取措施进行调整,若小于或等于该工作的总时差,则不会影响工程总工期,但是否影响后续工作,则应按下一步继续分析。
3)分析进度偏差时间是否大于自由时间,若大于该工作的自由时间,则应对后续的有关工作的进度安排进行调整,若小于或等于该工作的自由时间,则对后续工作毫无影响,不必调整。
(2)施工进度计划的主要调整方法1)改变后期施工中某些工作间的逻辑关系:当检查时施工实际进度出现的偏差影响了总工期时,在工作间的逻辑关系允许改变的条件下,改变某些关键线路上和拖后计划工期的非关键线路上的有关工作间的逻辑关系,是否单刀缩短工期目的的有效方法。
监理规范对施工进度的跟踪与调整要求

监理规范对施工进度的跟踪与调整要求随着建筑行业的快速发展,监理工作的重要性日益凸显。
其中,监理规范对施工进度的跟踪与调整要求是保障项目按时完成的关键因素之一。
本文将探讨监理规范对施工进度的具体要求和调整方式,以期为相关从业人员提供一定的参考。
一、监理规范对施工进度的跟踪要求监理规范要求监理工程师对施工进度进行全程跟踪,确保工程按时完成。
具体要求如下:1. 定期检查进度计划监理工程师应定期检查施工进度计划,确保其合理性和可行性。
他们需要仔细审查工期计划表,确保各项工作的时间安排合理,地点清晰明确,流程合理流畅。
如果发现与实际情况不符的部分,监理工程师应及时与施工单位进行沟通,确保计划的修订能够在合理的时间内完成。
2. 现场巡视和记录监理工程师需要定期进行现场巡视,并详细记录施工现场的进展情况。
他们应注意观察施工进度是否按计划进行,是否存在阻碍施工进展的问题,如交付材料延误、施工人员不足等。
如果存在问题,监理工程师应及时与相关人员沟通,找出解决方案,确保进度得到控制。
3. 进度会议和报告书监理工程师需要召集进度会议,邀请施工单位和其他相关方参加。
通过会议讨论,及时解决施工中的问题,确保进度不受影响。
同时,监理工程师还需要撰写进度报告书,详细记录会议内容和决策结果,作为监理工作的依据。
二、监理规范对施工进度的调整要求尽管监理规范要求工程按时完成,但有时不可避免地会出现各种不可抗力的因素导致进度延误。
在这种情况下,监理工程师需要灵活调整进度,确保工程顺利推进。
具体要求如下:1. 及时与施工单位沟通监理工程师需要与施工单位保持密切合作,及时沟通进度延误的原因和解决方案。
他们应与施工单位一道分析问题,找出导致延误的根本原因,并提出相应的调整措施。
通过与施工单位的合作,监理工程师可以在保证进度的前提下,尽量减少延误带来的影响。
2. 调整进度计划如果进度延误不可避免,监理工程师需要及时调整进度计划。
他们应重新安排工序、调整资源配置,确保后续工作的顺利进行。
施工进度计划的检查与调整

施工进度计划的检查与调整

我方将对施工进度计划进行检查并依据施工进度计划实时记录。
对施工进度计划检查采取日检查或定期检查的方式进行,主要检查下列内容:
1.检查期内实际完成和累计完成工程量;
2.实际参加施工的人力、机械数量及生产效率;
3.窝工人数、窝工机械台班数及其原因分析;
4.进度偏差情况;
5.进度管理情况;
6.影响进度的特殊原因及分析。
实施检查后,我方将向招标方提供施工进度报告,施工进度报告包括下列内容:
1.进度执行情况的综合描述;
2.实际施工进度图;
3.工程变更、价格调整、索赔及工程款收支情况;
4.进度偏差的状况和导致偏差的原因分析;
5.解决问题的措施;
6.计划调整意见。
施工进度计划在实施中的调整依据施工进度计划检查结果进行,施工进度计划调整包括下列内容:
1.施工内容;
2.工程量;
3.起止时间;
4.持续时间;
5.工作关系;
6.资源供应;
调整施工进度计划采用科学的调整方法,并编制调整后的施工进度计划。
在施工进度计划完成后,及时进行施工进度控制总结。
总结时依据下列资料:
1.施工进度计划;
2.施工进度计划执行的实际记录;
3.施工进度计划检查结果;
4.施工进度计划的调整资料。
我方的施工进度控制总结包括下列内容:
1.合同工期目标及计划工期目标完成情况;
2.施工进度控制经验;
3.施工进度控制中存在的问题及分析;
4.科学的施工进度计划方法的应用情况;
5.施工进度控制的改进意见。
工程施工进度计划表的监控与调整

工程施工进度计划表的监控与调整施工进度计划表是工程项目管理中至关重要的工具之一,它能够帮助项目团队合理安排施工工期,监控工程进度的执行情况,并在需要时进行调整。
本文将从监控和调整两个方面来探讨工程施工进度计划表的作用和方法。
一、监控工程施工进度计划表工程施工进度计划表起到了重要的监控作用,它能够帮助项目团队实时了解工程进展情况,及时发现并处理进度偏差,保证工程按计划顺利进行。
1. 施工进度监控指标在监控工程施工进度时,需要关注以下几个指标:(1)累计完成工作量:通过比对实际完成工作量和计划完成工作量的差异,可以了解工程进度是否顺利。
(2)工作进度比率:工作进度比率是指已完成工作与计划工作总量的比值,通过计算工作进度比率,可以评估工程进展的速度。
(3)剩余工作量:剩余工作量是指还未完成的工作量,通过计算剩余工作量,可以预测工程是否能够按时完成。
2. 施工进度监控方法在监控工程施工进度时,可以采取以下方法:(1)定期进度会议:定期召开进度会议,对工程进展情况进行汇报和讨论,及时发现和解决进度问题。
(2)实地勘察:定期进行实地勘察,了解工地实际情况,并与进度计划表进行对比。
(3)数据分析:对施工过程中的数据进行分析,比如实际完成工作量、工作进度比率等指标的计算和比较,以便及时发现进度问题。
二、调整工程施工进度计划表在工程施工过程中,常常会出现一些无法预料的情况,比如材料延误、技术难题等,这些情况可能会导致工程进度的延误。
因此,及时调整工程施工进度计划表是非常必要的。
1. 调整计划的原则在调整工程施工进度计划表时,需要遵循以下原则:(1)充分沟通:与项目团队成员进行充分沟通,了解工程进展和存在的问题,以便制定合理的调整方案。
(2)优先级排序:根据工作的紧急程度和重要性,对工作进行排序,优先处理对工程进度影响较大的问题。
(3)风险评估:评估调整后的工作计划可能带来的风险,并制定相应的风险应对措施。
2. 调整计划的方法在调整工程施工进度计划表时,可以采取以下方法:(1)优化资源分配:重新评估资源需求,合理分配资源,以提高工程进度。
施工进度计划的调整包括哪些内容与步骤

施工进度计划的调整包括哪些内容与步骤一、分析进度偏差的影响通过施工进度比较方法,当判断出现进度偏差时,应当分析该偏差对后续工作和对总工期的影响。
1、分析进度偏差的工作是否为关键工作若出现偏差的工作为关键工作,则无论偏差大小,都对后续工作及总工期产生影响,必须采取相应的调整措施。
若出现偏差的工作不为关键工作,需要根据偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。
2、分析进度偏差是否大于总时差若工作的进度偏差大于该工作的总时差,说明此偏差必将影响后续工作和总工期,必须采取相应的调整措施。
若工作的进度偏差小于或等于该工作的总时差,说明此偏差对总工期无影响,但它对后续工作的影响程度,需要根据比较偏差与自由时差的情况来确定。
3、分析进度偏差是否大于自由时差若工作的进度偏差大于该工作的自由时差,说明此偏差对后续工作产生影响,应该如何调整,应根据后续工作允许影响的程度而定。
若工作的进度偏差小于或等于该工作的自由时差,则说明此偏差对后续工作无影响,因此,原进度计划可以不作调整。
二、施工进度计划的调整方法在对实施的进度计划分析的基础上,应确定调整原计划的方法,一般主要有以下四种:1、改变某些工作间的逻辑关系(施工作业组织形式)若检查的实际施工进度产生的偏差影响了总工期,在工作之间的逻辑关系允许改变的条件下,改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。
用这种方法调整的效果是很显著的,例如可以把依次进行的有关工作改变平行的或互相搭接的以及分成几个施工段进行流水施工的等都可以达到缩短工期的目的。
2、缩短或延长某些工作的持续时间这种方法是不改变工作之间的逻辑关系,而是缩短某些工作的持续时间,而使施工迸度加快,并保证实现计划工期的方法。
这些被压缩持续时间的工作是位于由于实际施工进度的拖延而引起总工期增长的关键线路和某些非关键线路上的工作。
同时,这些工作又是可压缩持续时间的工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工进度计划的检查与调整
一、施工进度计划的检查
在项目施工进度计划的实施过程中,由于各种因素的影响,原始计划的安排常常会被打乱而出现进度偏差。
因此,在进度计划执行一段时间后,必须对执行情况进行动态检查,并分析进度偏差产生的原因,以便为施工进度计划的调整提供必要的信息。
(一)施工进度计划检查内容
施工进度计划的检查应包括下列内容:
1、工作量的完成情况;
2、工作时间的执行情况;
3、资源使用及与进度的互配情况;
4、上次检查提出问题的处理情况。
(二)施工进度检查方法
项目施工进度检查的主要方法是比较法。
常用的检查比较方法为列表比较法。
在项目施工过程中,通过以下方式获得项目施工实际进展情况:
1、定期地、经常地收集由承包单位提交的有关进度报表资料。
项目施工进度报表资料不仅是对工程项目实施进度控制的依据,同时也是核对工程进度的依据。
进度报表由监理单位提供给施工单位,施工单位按时填写完成后提交项目工程部及监理工程师核查。
报表内容一般应包括工作的开始时间、完成时间、持续时间、逻辑关系、实物工程量和工作量,以及工作时差的利用情况等。
进度报表能体现出建设工程实际进展情况。
2、由项目工程部及驻地监理人员现场跟踪检查建设工程实际进展情况。
为避免项目部超报已完工程量,工程部管理人员及驻地监理人员有必要进行现场实地检查和监督。
要求每周检查一次。
3、监理例会通报工程进度情况
在定期组织召开监理例会上,要求项目部汇报每周工程进度情况。
(三)日常检查与定期检查
1、日常检查
随着设计工作的进行,不断的观测进度计划中所包含的每一项工作的实际开
始时间、实际完成时间、实际持续时间、目前状况的内容,并加以记录,以此作为进度控制的依据。
2、定期检查
每隔一定的时间对进度计划的执行情况进行一次较为全面、系统的观测、检查。
观测、检查有关项目范围、进度计划和预算变更的信息,间隔时间因项目的类型、规模、特点和对进度计划的执行要求程度不同而异。
本项目拟定以周、旬、月为观测周期。
对监测的结果加以记录、以便及时调整,保证设计进度的实现。
二、施工进度计划的调整
项目施工进度计划的调整应依据进度计划检查结果,在施工进度计划执行发生偏离的时候,通过对工程量、起止时间、工作关系、资源提供和必要的目标进行调整,或通过局部改变施工顺序,重新作业过程相互协作方式等工作关系进行的调整,更充分利用施工的时间和空间进行合理交叉衔接,并编制调整后的施工进度计划,以保证施工总目标的实现。
(一)进度偏差调整原则
1、若出现进度偏差的工作为关键工作,必须对原定进度计划采取相应调整措施;
2、当出现进度偏差的工作为非关键工作,且工作进度滞后天数已超出其总时差,必须对原定进度计划采取相应调整措施;
3、若出现进度偏差的工作为非关键工作,且工作进度滞后天数已超出其自由时差而未超出其总时差,只有在后续工作最早开工时间不宜推后的情况下才考虑对原定进度计划采取相应调整措施;
4、若出现进度偏差的工作为非关键工作,且工作进度滞后天数未超出其自由时差,不必对原总进度采取任何调整措施。
(二)进度偏差的影响分析
在建设工程项目实施过程中,通过实际进度与计划进度的比较,发现有进度偏差时,需要分析该偏差对后续工作及总工期的影响,从而采取相应的调整措施对原进度计划进行调整,以确保工期目标的顺利实现。
1、分析进度偏差的工作是否为关键工作。
在工程项目的实施过程中,若出现偏差的工作为关键工作,则无论偏差大小,
都将对后续工作及总工期产生影响,必须采取相应的调整措施。
若出现偏差的工作不为关键工作,需要根据偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。
2、分析进度偏差是否大于总时差。
在工程项目实施过程中,若工作的进度偏差大于该工作的总时差,说明此偏差必将影响后续工作和总工期,必须采取相应的调整措施。
若工作的进度偏差小于或等于该工作的总时差,说明此偏差对总工期无影响,但它对后续工作的影响程度,需要根据比较偏差与自由时差的情况来确定。
3、分析进度偏差是否大于自由时差。
在工程项目实施过程中,若工作的进度偏差大于该工作的自由时差,说明此偏差对后续工作产生影响,应根据后续工作允许影响的程度而定。
若工作的进度偏差小于或等于该工作的自由时差,则说明此偏差对后续工作无影响。
因此,原进度计划可以不做调整。
根据分析项目工程部及监理工程师确认应该调整产生进度偏差的工作和调整偏差值的大小,来确定采取调整新措施,获得新的符合实际进度情况和计划目标的新进度计划。
(三)进度偏差影响到总工期时的调整措施
当工程项目施工实际进度影响到后续工作、总工期时,需要对进度计划进行调整。
1、在确定需缩短持续时间的关键工作时,应按以下几个方面进行选择:
1)缩短持续时间对质量和安全影响不大的工作;
2)有充足备用资源的工作;
3)缩短持续时间所需增加的工人或材料最少的工作;
4)缩短持续时间所需增加的费用最少的工作。
2、当确定为可压缩的关键工作后,可通过以下具体措施进行纠偏:
1)在有足够的工作面时,敦促各方单位增加劳动力、材料、设备等的投入加快进度;
2)在工作面受到制约时,敦促各方单位将现有的资源进行合理配置并采用加班或多班制工作;
3)在劳动力、材料等资源受制约时,将非关键线路上的工作进行适当调整,集中力量完成关键线路上的工作;
4)对关键线路上的关键工作进行梳理,可以平行进行的工作采用平行作业,可以搭接进行的工作做好紧后工作搭接流水作业。
3、网络进度计划的非关键线路出现偏差时,可通过压缩后续工作的持续时间进行纠偏。
