沼气发电报批工作程序

沼气发电报批工作程序 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】
沼气发电项目一般
申报程序
一、立项
1、项目系非国有投资即可报省级发改委(厅)《申请开展项目
前期工作报告》(附项目简介),取得省级发改委(厅)《同意开展项目前期工作函》(即平常所说的路条);
2、项目系国有投资则报《项目可行性研究报告》(需具有相应
咨询资质的单位撰写),(需组织专家评审会评审通过后)取得发改委(厅)《立项批复》;
二、环评
1、向市以上环保局填报《环境保护申报表》,得到环保局《建
设项目环境影响评价要求通知》,按通知要求编写《环境影响报告书(或表)》(需委托具有相应环境影响评价咨询资质的单位编写)。

2、完成《环境影响报告书(或表)》后,向当地具有环境影响
评估资质的评估机构申请评估,《环境影响报告书(或表)》和评估中心意见一并报政府环境保护局(厅)批准;
三、根据相关规定编写《固定资产投资项目节能评估报告表》,且通过评审;
四、国土
向当地国土部门办理建设用地申请(征购、租赁或共建的相关程序);
五、规划
向市规划部门填写《项目选址申请》;
所需附件:
1、申请报告;
2、有效的1/500实测现状地形图及管网、光盘;
3、土地权属证明;
4、开发资证书;
5、发改委(厅)对项目的批准文件;
6、地质灾害危险性评报告;
7、视当地要求的其它文件。

六、电网
1、向当地国家电网机构报电力上网接入系统《申请报告》。


委托具有相关资质的单位编写《接入系统可行性研究报告》。

2、国家电网机构组织专家对《接入系统可行性》审核,取得方
案同意批复;
七、委托同时具有环境工程咨询资质和电力咨询资质的单位编写《项目审核报告》;
八、向发改委(厅)提交《项目申请报告》申请审核。

项目系国有投资还需《初步设计方案》申请立项;
必需附件:环境保护局关于环境影响批复文件;
节能评估报告表批复文件;
国土部门土地属权相关文件;
规划局关于项目选址批复文件;
国家电网同意上网的批复文件。

九、1、在《项目审核报告》获的批准后,委托同时具有环境工程设
计资质和相应电力设计资质的设计院进行项目设计;
2、委托具有相关资质的设计单位进行接入系统设计,接入系统
设计完成后,因为接入系统在项目场地之外,所以需将设计方案申请《环境影响评估》和规划局报批申请手续(这个程序是按新建项目环评和报建相同)。

如有问题还需与设计单位调整设计方案,直至得到通过;
十、设计完成后向当地规划局报《项目工程建设申请》(附设计平面
图);
十一、向当地消防管理部门报《项目建设消防申请》(附设计图);
十二、如项目系国有投资则应组织项目工程招标(包括工程监理);
十三、项目建设期;
十四、建设完工调试正常后向相关部门(各地所属部门不同)报《竣工验收报告》申请验收。

验收内容为
i.环保验收;
ii.消防验收;
iii.防雷验收
iv.规划建设验收;
v.国家电网对所投入的设备技术验收;
vi.质量技术部门系统质量验收。

十五、验收合格后报相关电网和物价手续,主要内容为:
a)向属地电监会申请办理《电力业务许可证》(注:现在电监会手
续已取消,可省)
b)与当地电网签订调度协议;
c)向发改委物价处(有些地方还是单独物价局)申请上网电价;
d)向当地国家电网《签订购售电合同》;
e)根据当地政府部门要求完成相应的手续;
十五、燃气发电厂投入商业运行;
十六、商业运行后按国家相关政策办理相关免税、减税手续。

以上程序各地由于机构设置不同,会有一些区别,但整体基本一样。

程序中后步的工作一般需要前面的批文为依据。

康达新能源设备股份有限公司
2015-9-1。

合集下载

沼气工程申报条件及要求

沼气工程申报条件及要求

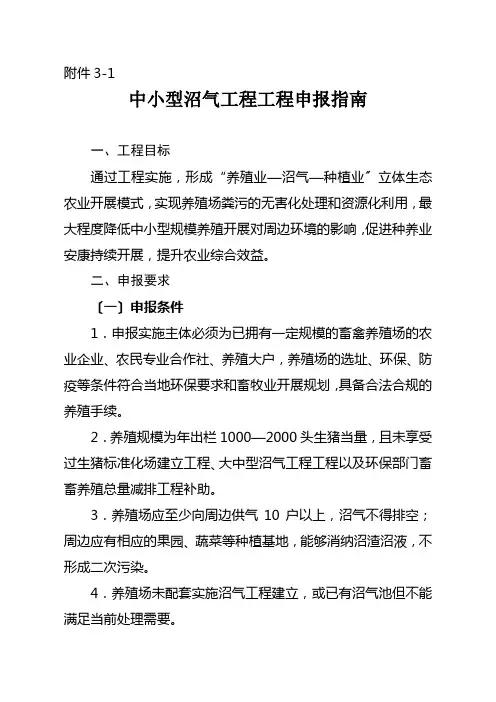

附件3-1中小型沼气工程工程申报指南一、工程目标通过工程实施,形成“养殖业—沼气—种植业〞立体生态农业开展模式,实现养殖场粪污的无害化处理和资源化利用,最大程度降低中小型规模养殖开展对周边环境的影响,促进种养业安康持续开展,提升农业综合效益。

二、申报要求〔一〕申报条件1.申报实施主体必须为已拥有一定规模的畜禽养殖场的农业企业、农民专业合作社、养殖大户,养殖场的选址、环保、防疫等条件符合当地环保要求和畜牧业开展规划,具备合法合规的养殖手续。

2.养殖规模为年出栏1000—2000头生猪当量,且未享受过生猪标准化场建立工程、大中型沼气工程工程以及环保部门畜畜养殖总量减排工程补助。

3.养殖场应至少向周边供气10户以上,沼气不得排空;周边应有相应的果园、蔬菜等种植基地,能够消纳沼渣沼液,不形成二次污染。

4.养殖场未配套实施沼气工程建立,或已有沼气池但不能满足当前处理需要。

5.养殖企业具备相应的投资能力。

6.优先支持当前对环境影响较重的生猪、牛、鸡等中小型养殖场。

〔二〕建立内容重点建立主要包括粪污前处理系统、厌氧消化池、沼气储存、净化、输送利用系统、沼液储存池、还田管网等建立。

〔三〕补助额度每个工程的额度不超过30万元。

重点用于厌氧消化池、沼气利用系统、沼液储存池、还田管网等建立。

〔四〕申报数量每个区县〔自治县〕根据现有根底,按尽快见效、示范带动、农民增收的原那么,组织编报一个工程,超额申报不予受理。

三、有关要求在提交工程实施方案的同时,提交以下材料:〔一〕能够证明养殖企业相关合法性的手续资料;〔二〕远、近,点、面结合的现状照片5张以上;〔三〕工程工艺设计。

通讯地址:邮政编码:归口管理处室〔生态处〕联系人:联系:附件3-2农村清洁工程示范工程申报指南一、工程目标通过实施农村清洁工程,使示范村的脏乱差现象明显改变,农业废弃物资源化利用率明显提高,农村生活污水、生活垃圾、人畜粪便处理率到达100%,作物秸秆综合利用率80%以上,农药、化肥使用量比实施前减少30%以上,农业面源污染得到明显治理,农村生产生活环境明显改善,促进农村节能减排,无公害产业进一步开展。

沼气发电工艺流程

沼气发电工艺流程

沼气发电工艺流程沼气发电是利用沼气中的甲烷作为燃料,通过燃烧产生热能,再将热能转化为机械能,最终通过发电机将机械能转化为电能的一种发电方式。

沼气发电工艺流程主要包括沼气收集、净化与贮存、燃烧和发电四个步骤。

首先,沼气收集是沼气发电的第一步。

在沼气池中,通过积累的废物、粪便等有机物在缺氧条件下进行厌氧发酵并产生沼气。

沼气池内需要有合适的温度、容积和压力来促进发酵过程。

通过设置导气管道的方式,将产生的沼气引导至收集系统中。

其次,净化与贮存是为了提高沼气燃烧效率和延长设备使用寿命。

沼气中含有硫化氢、水蒸气、杂质和少量的氧气,需要进行净化处理。

净化处理的方法有物理吸附和化学吸收法,其中常用的是化学吸收法。

通过向沼气中添加一定量的氧化剂,使硫化氢氧化成为硫酸,从而达到净化沼气的目的。

净化后的沼气通过贮存设备进行储存,通常使用的贮存设备是气罐。

然后,燃烧是将沼气中的甲烷进行燃烧产生热能的过程。

通过控制沼气的供气量和与空气的混合比例,使得沼气在燃烧室中完全燃烧。

燃烧炉通常使用内燃机或燃气轮机。

内燃机是通过沼气的燃烧使气缸内的活塞运动,产生机械能,然后通过连杆和曲柄轴使发电机转动,将机械能转化为电能。

燃气轮机则是通过喷射高速旋转的燃气使涡轮转动,产生机械能,然后再通过发电机将机械能转化为电能。

最后,发电是沼气发电工艺流程的最后一步。

通过发电机将机械能转化为电能。

发电机通过电磁感应原理,在转子和定子之间的磁场作用下,产生交流电。

沼气发电设备一般采用同步发电机,输出的电能为交流电。

经过变压器的升压,将低压的电能转化为需要的高压电能,然后经过输电线路输入到电网中,供应给用户使用。

综上所述,沼气发电工艺流程主要包括沼气收集、净化与贮存、燃烧和发电四个步骤。

通过科学合理地控制每个步骤,可以高效地将沼气转化为电能,实现可持续利用沼气资源,并对环境进行保护。

沼气发电是一种环保、可持续的能源发电方式,具有广阔的发展前景。

沼气发电报批工作程序

沼气发电报批工作程序

沼气发电报批工作程序Revised on November 25, 2020沼气发电项目一般申报程序一、立项1、项目系非国有投资即可报省级发改委(厅)《申请开展项目前期工作报告》(附项目简介),取得省级发改委(厅)《同意开展项目前期工作函》(即平常所说的路条);2、项目系国有投资则报《项目可行性研究报告》(需具有相应咨询资质的单位撰写),(需组织专家评审会评审通过后)取得发改委(厅)《立项批复》;二、环评1、向市以上环保局填报《环境保护申报表》,得到环保局《建设项目环境影响评价要求通知》,按通知要求编写《环境影响报告书(或表)》(需委托具有相应环境影响评价咨询资质的单位编写)。

2、完成《环境影响报告书(或表)》后,向当地具有环境影响评估资质的评估机构申请评估,《环境影响报告书(或表)》和评估中心意见一并报政府环境保护局(厅)批准;三、根据相关规定编写《固定资产投资项目节能评估报告表》,且通过评审;四、国土向当地国土部门办理建设用地申请(征购、租赁或共建的相关程序);五、规划向市规划部门填写《项目选址申请》;所需附件:1、申请报告;2、有效的1/500实测现状地形图及管网、光盘;3、土地权属证明;4、开发资证书;5、发改委(厅)对项目的批准文件;6、地质灾害危险性评报告;7、视当地要求的其它文件。

六、电网1、向当地国家电网机构报电力上网接入系统《申请报告》。

并委托具有相关资质的单位编写《接入系统可行性研究报告》。

2、国家电网机构组织专家对《接入系统可行性》审核,取得方案同意批复;七、委托同时具有环境工程咨询资质和电力咨询资质的单位编写《项目审核报告》;八、向发改委(厅)提交《项目申请报告》申请审核。

项目系国有投资还需《初步设计方案》申请立项;必需附件:环境保护局关于环境影响批复文件;节能评估报告表批复文件;国土部门土地属权相关文件;规划局关于项目选址批复文件;国家电网同意上网的批复文件。

九、1、在《项目审核报告》获的批准后,委托同时具有环境工程设计资质和相应电力设计资质的设计院进行项目设计;2、委托具有相关资质的设计单位进行接入系统设计,接入系统设计完成后,因为接入系统在项目场地之外,所以需将设计方案申请《环境影响评估》和规划局报批申请手续(这个程序是按新建项目环评和报建相同)。

沼气站沼气发电机组操作规程

沼气站沼气发电机组操作规程

xxxxxxxxx有限公司沼气站沼气发电机组操作规程注:0.1MW+0.3MW机组各一台,并网不上网运行方式。

一、启动前1、检查沼气发动机润滑油位、冷却液位、沼气压缩机润滑油位、沼气量正常。

2、检查发动机供油、供气、润滑、冷却系统各管路及接头有无漏气、漏油、漏水现象,连接处无松动。

3、检查电气部分无破皮等漏电隐患,接地线等电气线路接线牢固无松动,所有输出开关应在“断开”状态(发电机本体出口开关除外)。

4、起动蓄电池电量正常且电解液位在正常范围内。

5、冬季发电机房室温应在5℃以上,机组才能可靠起动。

6、确认沼气站实际用电负荷,当总功率在100kW及以下时起动2#发电机组;当超100kW低于300kW时起动1#发电机组;超300kW时可同时起动1#、2#发电机组供沼气站用电。

二、起动1、启动前,打开机房门窗,合上蓄电池开关,使其他开关处于复位状态。

2、打开沼气压缩机供气阀门及机组供气阀门,开机前再次检查沼气输送管道及连接处无漏气,一切正常后在对应的发电机组控制柜面板上起动压缩机,使气体气压达到规定范围内,并对储压罐进行排水。

3、合上控制柜电源开关,待控制器起正常后按“start”键一下启动沼气发动机。

电动马达启动时间不超过15秒,如一次不能启动,间隔2分钟后再启动,二次起动不成功时应间隔5分钟再起动,三次启动不成功时应查找原因,排除故障后再启动。

4、怠速暖机三分钟后发动机升到额定转速(1500r/min),当发电机电压达到额定电压值,频率达到50Hz时,观察机油压力,若油压无显示或低于0.2MPa 时,应立即停机检查。

5、上述检查均正常后进行合闸操作,按控制器BCB“I/O”键一下起动自动准同期合闸,同步过程中合闸反馈绿色LED灯闪烁,合闸成功后常亮,同时主断路器合闸指示“红”灯亮,主断器合闸成功,发电机自动逐步增加负载。

三、运行1、发电正常后,应对沼气发动机、发电机控制屏、沼气压缩机等进行监控,发现问题应及时校正或停机检查,确保正常发电,同时应定时做好记录。

沼气发电机操作规程

沼气发电机操作规程

沼气发电机操作规程
《沼气发电机操作规程》
一、安全操作
1. 沼气发电机应放置在通风良好、远离火源和易燃材料的地方。

2. 在操作沼气发电机之前,应检查发电机的外部线路,确保线路无损坏或过热现象。

3. 操作人员需穿戴符合安全要求的防护用具,如手套、护目镜等。

二、正常操作
1. 启动沼气发电机前,应确保发电机的开关以及气源开关处于关闭状态。

2. 接通沼气发电机开关后,观察发电机是否正常启动,如有异常立即关闭开关并检查原因。

3. 沼气发电机在运行中不得随意停止或更改设置,如需操作应先关闭发电机并等待发电机完全停止后再进行。

三、维护保养
1. 定期清理发电机外部及通风口,确保发电机的正常散热。

2. 沼气发电机的油路、水路和电路应定期检查,及时发现并处理漏油、漏水和电路故障。

3. 发电机工作一段时间后,应停机检查,包括轴承温度、油液渗漏、电路连接及绝缘情况等。

四、应急处理
1. 发电机出现异常噪音、异味或冒烟时,应立即关闭发电机,
并通知专业人员进行检修。

2. 在发生紧急情况时,应按照应急预案进行处理,确保人员和设备的安全。

五、环境保护
1. 在沼气发电机运行过程中,应严格遵守环保标准,防止废气污染环境。

六、注意事项
1. 沼气发电机的操作需有专业人员进行指导,并严格按照规程操作。

2. 在操作中如发现异常情况,应及时关闭发电机并通知相关人员处理。

3. 在发电机运行期间,操作人员不得离开岗位,避免发生意外事件。

沼气工程项目工作实施方案

沼气工程项目工作实施方案

5
项目实施管理
项目管理组织架构
项目经理: 负责项目 整体管理, 协调各部 门工作
技术部门: 负责技术 方案制定、 技术支持 与培训
工程部门: 负责工程 施工、设 备安装与 调试
质量部门: 负责工程 质量控制、 验收与评 估
安全部门: 负责安全 制度制定、 安全检查 与培训
财务部门: 负责项目 预算编制、 成本控制 与结算
安全
施工:按照设计方 案进行施工,包括 土建、设备安装、
管道铺设等
运营:对沼气工程 进行运营管理,包 括日常维护、安全 检查、气体监测等
调试运行阶段
检查设备安装是否正确, 是否满足设计要求
检查管道连接是否牢固, 是否有泄漏
检查电气设备是否正常, 是否有安全隐患
检查控制系统是否正常, 是否能够准确控制设备 运行
应急预案:制定应急预案, 确保在遇到突发情况时能够
迅速应对和处理
提高沼气利用效率
优化工艺流程:采用先进的沼气生产技术,提高沼气产量和质量 加强设备管理:定期对沼气设备进行检查和维护,确保设备正常运行 提高沼气利用率:推广沼气发电、供热、制冷等综合利用技术,提高沼气利用率 加强技术培训:对相关人员进行沼气生产、利用等方面的技术培训,提高技术水平
沼气工程项目工 作实施方案
汇报人:
目录
01 项目背景和目标 02 项目实施内容 03 项目实施步骤 04 项目实施要求 05 项目实施管理 06 项目实施保障措施
1
项目背景和目标
项目背景介绍
沼气工程:利用有机废弃物产生沼 气,用于发电、供热等
项目目标:减少环境污染,提高能 源利用效率,促进可持续发展
竣工验收整改:根据验收 相关资料提交相关部 门备案

沼气发电系统工艺流程

沼气发电系统工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!沼气发电系统工艺流程是利用生物质原料制备沼气,再通过燃烧沼气发电的一种环保能源利用方式。

沼气发电厂工艺流程图

沼气发电厂工艺流程图牛粪进厂原料预处理厌氧反应器沼气沼液沼渣生物脱硫储气柜沼气增压固液分离火炬沼气锅炉发电机沼气提纯蒸汽热水余热锅炉电能输出气体压缩CNG沼渣固态有机肥牛舍垫床沼液液态有机肥储存池农田灌溉并入国家电网供暖制沼系统发电系统提纯压缩有机肥制沼系统设备1、预处理:侧式搅拌机9台,螺旋除砂机5台,立式搅拌机4台,螺旋刮砂机3台,一级提升泵2台,二级提升泵2台,切割机+凸轮泵2套,污水泵2台2、厌氧反应器:底部侧搅拌机8+8共16台,顶部破壳机16台,立式搅拌机8台,内循环泵4台,出渣泵2台,沼气在线组分分析仪2台,厌氧反应器8座,沼气气体流量计9台3、生物脱硫:一套4、双膜储气柜:双膜储气柜1套,鼓风机2台及配套控制柜1套5、沼气增压:火炬一套,冷干机一套,罗茨风机3台,沼气气体流量计3台,电动阀门若干6、沼气锅炉:蒸汽锅炉及其配套设施2套,热储罐1座,冷水罐1座,热水循环泵4台,制软水设备一套7、PLC自动化控制系统一套,通风系统发电系统发电机4台,发电机控制柜4个,余热锅炉4套,变压器4套提纯压缩脱硫塔2座,冷却系统3件,控制系统3件,MCC、防爆电机3件,系统成撬3件,螺杆压缩机及机头总成3件有机肥固液分离机4套,沼气储存池7座公共设施厂区路灯,厂区供暖系统,厂区消防系统,厂区空调系统,厂区给排水系统,厂区监控系统,厂区道路。

沼气操作规程

沼气站操作规程一、进料阶段1、通过管道运输或人工将猪粪等发酵原料经进料斗过格栅入进料池。

2、发酵原料需加水、沼液调配浓度。

(夏天6%,冬天10%)3、启动进料搅拌器,搅拌3-5min后停止搅拌,打开进料管上的进料阀门,启动进料切割泵。

4、待进料池物料降至进料界面以下时,即关闭进料切割泵,再关闭进料阀门。

5、物料进入厌氧发酵进行厌氧处理后,每隔24小时通过取样管进行取样分析检测,实时监控发酵状态。

6、启动运转正常后,可陆续向罐内进料,每日进料约9~15立方,待进料量达到容积的85%~90%时,进料停止后,启动循环泵3-5min后停止。

二、出料阶段1、出料时,缓慢打开溢流管上的出料阀门,打开至1/3~1/2左右,以免出料过快产生负压。

待无沼液排出后,关闭阀门。

2、排泥时,先打开溢流管阀门,后缓慢打开排泥管上的出料阀门,打开至1/3~1/2左右以免出料过快产生负压。

待无大量污泥排出后,关闭排泥管阀门,再关闭溢流管阀门。

三、使用阶段1、沼气火炬具备自动点火功能,当气柜内沼气过多,自动进入沼气火炬内。

2、使用发电机时,打开发电机进气阀门,按照沼气发电机操作规程操作。

3、使用锅炉时,打开锅炉进气阀门,按照沼气锅炉使用说明操作。

4、正常使用时脱水脱硫阀门正常打开,需要维修时由工程技术人员关闭阀门进行维修,脱水脱硫罐每隔3-7天打开排水阀门进行排水。

沼气站安全注意事项1、沼气站日常管理由业主负责,业主应认真学习沼气相关知识。

2、不得在沼气站附近使用明火、燃放烟花爆竹。

3、养殖场沼气站实行三检制度:日常检查管道及设备是否漏气,每月对沼气站进行一次详细检查包括阀门密封性等,每年对沼气站进行完整性检查包括发酵罐、气柜气密性等。

4、沼气站内旁杂人等勿入,小孩老人严禁进入沼气站内。

5、本工程为江苏省清洁能源沼气发电工程,切勿擅自接入沼气供日常炊事使用。

6、沼气站内若闻到刺激性味道,应及时撤离,停止沼气站内进料等,及时联系工程技术人员。

生物气体发电项目前期审批流程

生物气体发电项目前期审批流程一、背景介绍生物气体发电项目是一种以生物气体(如沼气、木屑气等)作为燃料,通过燃烧释放能量并产生电力的发电方式。

该项目具有环保、可再生能源的特点,受到广泛关注和支持。

为了确保项目的顺利运行,需要进行前期审批流程。

二、前期审批流程概述前期审批流程旨在确保生物气体发电项目符合法律法规和环保要求,并获得相关部门的批准和许可。

主要流程包括项目报告编制、环境影响评价、地勘和选址、工程可行性研究、资源利用评估和社会影响评估等环节。

三、前期审批流程详述1. 项目报告编制- 项目报告应包括项目背景、目标、技术方案、投资规模和预期效益等内容。

- 报告需要详细描述生物气体来源、采集方式和处理过程,以及发电设备的选型和布局等信息。

2. 环境影响评价- 根据《环境影响评价法》,必须进行环境影响评价,评估项目对环境影响的程度。

- 完成环境影响评价报告,并提交给环保部门进行审核。

3. 地勘和选址- 进行实地考察和调研,选择适宜的项目场地。

- 需要考虑土地使用、周边环境和交通条件等因素。

4. 工程可行性研究- 进行详细的技术和经济可行性分析,评估项目的可行性。

- 研究包括风险评估、项目投资回收期和产能等因素。

5. 资源利用评估- 评估项目所需的生物气体资源是否充足,并讨论资源供应的可行性。

- 评估内容包括生物气体采集能力、处理技术和储存能力等。

6. 社会影响评估- 评估项目对周边社会经济发展和居民生活的影响。

- 包括就业机会、经济效益和环境效益等方面的评估。

四、审批结果及后续流程1. 审批结果- 审批结果会根据前期审批流程中的环境影响评价、可行性研究和社会影响评估等结果进行综合评定。

- 可能的结果包括批准、条件批准或不予批准等。

2. 后续流程- 根据审批结果,进行后续的项目设计、建设和运营准备。

- 需要遵守相关法律法规和审批部门的要求,确保项目的合规性和顺利推进。

五、结论生物气体发电项目前期审批流程是确保项目合规和顺利运行的重要环节。
