监理巡视检查记录表
总监理工程师巡视检查记录表

5、其它
存在问题
1、不符合专项方案具体条款
2、违反强制性标准具体条文
3、其它问题
处理意见:
1、发现问题不符合专项施工方案,不符合强制性标准,具有安全和质量隐患,祥见监理通
知单 □
2、发现问题比较严重,祥见工程暂停令 □
3、多次整改不到位或不整改,书面上报建设主管部门 □
备注:
巡视检查安全和质量监理人员:
记录人签字:
总监理工录表
工程名称:吉星花园商住小区施工单位:娄底工程建设有限公司
日期: 年 月 日
检查时间: 时 分至 时 分
检查的名称及部位:
巡视、检查内容
1、专职安全和施工质量技术人员或持证监护员现场监督 已到位□ 姓名 未到位□
2、执行专项方案及强制性条文 符合□ 基本符合□ 不符合□
3、安全、质量技术交底 已进行□ 未进行□
监理巡视检查记录表

工余材料清理:
现场安全质量存在问题
存在问题处理措施及要求
现场负责人签名:
处理措施跟踪落实
现场负责人签名:复检人员:
注:本表一式二份,监理单位、施工单位各执一份。
监理巡视检查记录表
工程名称
巡视时间
年月日
工程地点
巡视部位
施工现场基本情况
本日现场主要工作内容:
人:作业人员人;特殊工种人;现场负责人;现场安全员
机:主要施工机具
料:主要施工材料
法:现场四步法落实情况:作业指导书份;安全基准风险分析份;
安全施工作业票份;站班会记录份。四步法内容是否具有针对性。
环:安全警示、围蔽措施:
监理巡视检查记录表

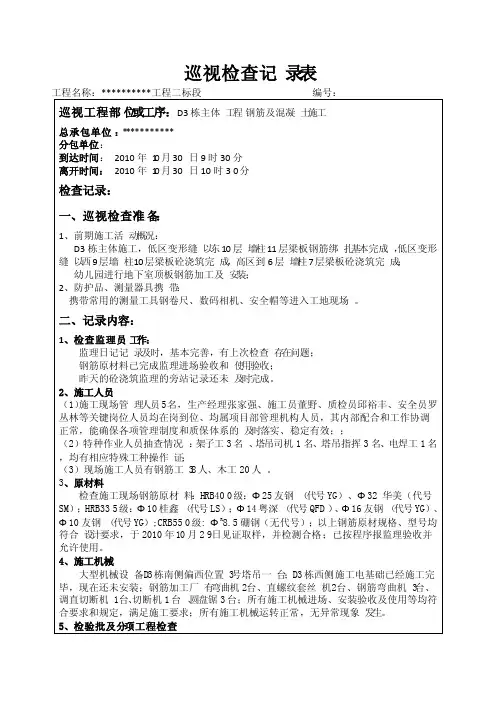

巡视检查记录表工程名称:深圳市*******工程**标段编旦号:巡视工程部位或工序:**栋主体工程钢筋及混凝土施工施工单位:*******工程有限公司⑥电渣压力焊工(龙** 083122***4500**56 );以上所有操作证均在使用期内;(3)现场施工人员有钢筋工38人、木工20人。
3、施工机械大型机械设备D*栋南侧偏西位置3号塔吊一台;D*栋西侧施工电基础已经施工完毕,现在还未安装;钢筋加工场有电动直螺纹套丝机(型号:HGS-40 2台、钢筋弯曲机(型号:GJ7-40)3台、调直切断机(型号:GT4-14 1台、切断机(型号:GQ40FA-40 2 台、钢管除锈油漆机(型号:DF-A48-AB)1台;所有施工机械进场、安装验收及使用等均符合要求和规定,满足施工要求;所有施工机械运转正常,无异常情况发生。
4、检验批及分项工程检查(1)钢筋工程:D*栋低区^一层楼面梁板(轴线范围:D*-12/D*-J/D*-33/D*-A )钢筋工程安装存在问题:①D*-16/D*B轴线处悬挑梁面筋长度不符合要求;② D*-B轴线偏南2160处消防楼梯悬梁钢筋未绑扎;③D*-22/D*-27/D*-31轴线交D*-A轴线处阳台侧壁钢筋均未设置底筋;④部分客厅板筋间距不符合要求;⑤D*-16/D*-E轴线部位加强筋未按设计要求的 5 ① 14@100(L=2000)绑扎;D3栋高区七层墙柱(轴线范围:D*W-A/D*W-1D*W-S/D3-J/D*-11/ D*-B/D*W-6 )钢筋安装工程存在问题:①轴线D*W-P/D*W-6处暗柱与轴线D*-7/D*-G/D*-F处剪力墙纵向钢筋电渣压力焊接头均有个别焊包不饱满,钢筋纵肋未对齐的问题;②轴线D*-8/D*-H 处有2跟柱筋偏位达30mm(2)模板工程:D*栋低区^一层(轴线范围:D*-12/D*-J/D*-33/D*-A )楼面梁板模板存在问题:①部分模板拼接部位间隙过大;②部分梁底模板空洞未封堵;③部分客厅板模板不平整;D*栋低区六层(轴线范围:D*-12/D3-J/D*-33/D*-A )梁板模板于10月12日拆除完毕。
水利工程监理巡视检查记录表

-(列出附件的名称和描述)
水利工程监理巡视检查记录表
一、基本信息
-项目名称:
-巡视检查日期:
-巡视检查人员:
-被巡视单位:
二、巡视检查内容
- 1.巡视检查目的:(简要描述巡视检查的目的)
- 2.巡视检查范围:(列出巡视检查的具体范围)
三、巡视检查记录
序号
巡视检查事项
巡视检查情况描述
备注
1
技术文件
对技术文件进行了仔细检查,发现了以下问题:(详细描述问题并给出解决方案)
2
工程进度
检查了工程进度安排,并发现了以下问题:(详细描述问题并给出解决方案)
3
质量控制
了解了质量控制措施,并检查了材料质量,发现了以下问题:(详细描述问题并给出解决方案)
4Hale Waihona Puke 施工安全对施工现场安全控制进行了检查,发现了以下问题:(详细描述问题并给出解决方案)
5
合同履约情况
查看了合同履约情况,并发现了以下问题:(详细描述问题并给出解决方案)
6
管理与监督
对工程管理和监督情况进行了检查,发现了以下问题:(详细描述问题并给出解决方案)
7
其他事项
其他重要事项的检查结果和问题描述:(详细描述问题并给出解决方案)
四、改进措施
- 1.根据上述巡视检查记录,制定了改进措施如下:(详细描述改进措施并列出具体实施计划)
五、后续跟进
- 1.负责跟进改进措施的部门/人员:
深基坑监理巡视检查记录表

深基坑监理巡视检查记录表
深基坑工程监理巡视检查记录
工程名称
一、支护结构情况
支护结构成型质量
围檩、支撑有无裂缝出现
支撑、立柱有无较大变形
围护体后土体有无裂缝、沉陷
及滑移
基坑有无涌土、流砂、管涌
二、施工工况
土质情况与勘察报告有无差
异
基坑开挖是否与设计及方案
一致,有无超长、超深开挖
地表水、地下水排放是否正常
基坑降水等设施运转情况
基坑周边地面有无超载
三、周边环境状况
地下管道有无破损、泄漏情况
周边建(构)筑物有无新增裂
缝
周边道路(地面)有无裂缝、
沉陷
四、监测设施状况
基准点、监测点状况
有无影响观测工作的障碍物
完好;以下点位发现异常:
无;以下点位发现异常:
未发现;以下位置发现异常:
未发现;以下位置发现新增裂缝:
未发现;以下位置发现新增裂缝、沉陷:未发现;以下位置发现异常:
未发现;以下位置发现异常:
正常;发现以下位置发现异常:
无;以下位置堆放过多:
现场形象进度
未发现明显表面缺陷;存在以下表面缺陷:未发现肉眼可见裂缝;以下位置发现裂缝:
-未发现肉眼可见变形;以下位置发现变形:查对监测报告,以下点位变形较大:
未发现;以下位置发现异常:。
监理巡视检查记录

专业监理工 程师/监理员:***
日
期: 2010-10-30
处理意见:
1、对于检查钢筋、模板、混凝土工程中存在的问题均已口头及时通知施工单位相关人
员进行整 改处理,完成后报监理机构复查,监理员现场 及时跟踪。
2、将问题及处理情况记在监理日记上 ;
3、对巡视检查的问题在工程例会上做 出要求;
项目监理机 构:
总/专监理工程 师(代表):张**
日 期:
2010-10-30
②D3 栋低区九层混凝土结构观感质量存在问题:部分柱、梁阳角部位存在漏浆问 题,个别梁、板存在轻微 漏筋现象; 6、安全文明施 工 (1)现场材料吊运均由塔吊完成,塔吊司机及指挥均按安全技术规程 操作; (2)架子工均佩带安全防护用品进行高空作业,并按要求搭 设脚手架; (3)施工现场临边均按照要求进行防护 ; (4)所有工作人员佩带安全帽进入施工 现场; (5)现场外脚手架所有连墙件均用大红色油漆涂刷,严禁任何未经允许私自 拆除。 7、环境对施工 的影响
2、防护品、测量器具携 带: 携带常用的测量工具钢卷尺、数码相机、安全帽等进入工地现场 。
二、记录内容:
1、检查监理员 工作: 监理日记记 录及时,基本完善,有上次检查 存在问题; 钢筋原材料已完成监理进场验收和 使用验收; 昨天的砼浇筑监理的旁站记录还未 及时完成。
2、施工人员 (1)施工现场管 理人员 5名,生产经理张家强、施工员董野、质检员邱裕丰、安全员罗 丛林等关键岗位人员均在岗到位、均属项目部管理机构人员,其内部配合和工作协调 正常,能确保各项管理制度和质保体系的 及时落实、稳定有效;; (2)特种作业人员抽查情况 :架子工 3 名 、塔吊司机 1 名、塔吊指挥 3 名、电焊工 1 名 ,均有相应特殊工种操作 证; (3)现场施工人员有钢筋工 38 人、木工 20 人 。 3、原材料
监理安全巡视检查记录

监理安全巡视检查记录监理安全检查记录表工程项目名称:(填写工程项目名称)检查时间:(填写检查时间)施工单位安全责任人:(填写责任人姓名)监理工程师:(填写监理工程师姓名)安全文明施工管理检查1、是否有专(兼)职安全员到岗:□是/□否。
2、施工现场各相应部位是否有针对性地悬挂各类安全警示标志:□是/□否。
3、特种作业人员是否持有上岗证书:□是/□否;上岗前是否进行了安全技术交底:□是/□否;安全交底是否具有书面记录和签字:□是/□否;安全交底是否具有针对性:□是/□否。
4、施工组织设计(或方案)中是否编制了安全技术措施:□是/□否;施工组织设计是否已经通过审查:□是/□否;审查中提出的整改意见是否已经整改:□是/□否。
5、建筑工程专项施工方案检查:1)是否编制了专项施工安全方案对深基坑(槽)、高切坡、桩基和超高、超重、大跨度模板支撑系统、专业性较强的项目等:□是/□否;2)施工方案是否经施工单位负责人和监理工程师审查签认:□是/□否。
注:所称深基坑(槽)是指开挖深度超过5m的基坑(槽)、或深度未超过5m但地质情况和周围环境较复杂的基坑(槽);高切坡是指岩质边坡超过30m、或土质边坡超过15m的边坡;超高、超重、大跨度模板支撑系统是指高度超过8m、或跨度超过18m、或施工总荷载大于10 kN/ m、或集中线荷载大于15kN/m的模板支撑系统。
6、现场围挡设置是否符合要求(围挡高度、围挡牢固、整洁、美观、连续性):□是/□否。
7、现场进出口的设置是否符合要求(大门、门头的企业标志等):□是/□否。
8、工地运输道路是否已作硬化处理:□是/□否;是否具有通畅的排水设施:□是/□否;大门进出口处是否配置有冲洗设施(冲洗设施、排水沟、沉沙井等):□是/□否。
9、大门口处挂的六牌二图是否完整:□是/□否;是否设置了宣传栏:□是/□否。
三宝”、“四口”防护检查1、施工现场人员是否按规定佩戴了安全帽:□是/□否。
2、高处作业人员是否按规定系好了安全带:□是/□否。
监理安全巡视检查记录表

监理安全巡视检查记录表工程名称:检查时间:1、安全员在岗,当日危险源识别,危险源预防措施,危险源处作业工人安全交底。
现场出入口冲洗设施,场地硬化,排水措施,材料堆放,安全警示标志、标识。
2、基坑:施工方案报审,积土、材料、机具、临时设施等荷载与坑边距离,降排水措施,基坑支护变形及沉降观测,超过2米深的基坑四周防护,上下基坑通道。
人工挖孔桩孔口挡水圈,挖孔桩孔口周边防护,作业中途停歇孔口复盖封闭,孔内送风。
3、模板及支撑:施工方案报审,模板堆放高度,纵横向扫地杆,水平杆间距,立柱底部地基础、垫块,剪刀撑,模板上施工荷载,作业立足点,作业区临边洞口防护,拆模监护。
4、已通过验收的(落地式、悬挑式、门型、挂脚手、吊篮、附着式升降)脚手架:架体内、外的封闭防护,上下人行通道及防护,垂直密网破损脱落更换,架料、杆件明显变形更换,架体与墙体连件松动、移位,脚手板铺设,堆载超重。
5、已通过验收的(落地式、悬挑式)卸料平台:卸料平台限载标识,堆载超重,私设卸料平台,进入作业面的通道铺设,平台周边防护。
6、“三宝、四口、五临边”防护检查:配戴安全帽,张挂安全网,高处作业系安全带,楼梯口、电梯口防护,预留洞口、坑井口防护,通道口防护,阳台、楼梯、楼面、屋面边等防护,电梯井道内10m一道水平安全网防护。
7、已验收通过的施工用电:漏电保护日常检测记录,一机一闸一漏一箱,闸具损坏,配电箱门、锁、防雨措施,现场用电裸搭、裸插,施工用电线路架空、支点绝缘。
8、已通过验收的塔吊:作业前检查记录,超高、变幅、行走限位及限位器,在旋转半径以内的相邻塔吊的防碰撞措施,现场指挂工,塔吊基础积水。
9、已通过验收的施工外用电梯:出入口防护棚,停层防护门,操作工持证上岗,联络信号,带病运行。
10、已通过安装验收的施工机械(平刨机、圆盘锯、剪切机、成型机、冷拉、调直机、对焊机、混凝土、砂浆搅拌机):专用开关电箱、接地、漏电保护,安全操作规程,传动部分有防护罩,钢筋加工防护棚,临边电碴压力焊防火花四溅措施,防火器材配置。
